武夷山至邵武高速公路六标段主线1#桥支架受力计算和预压计算中国水电建设集团十五工程局有限公司武邵高速公路六标段项目部二OO九年四月主线1#桥支架受力计算和预压计算一、支架受力计算1、支架施工图(见附图)2、支架受力计算2.1 、受力分析根据箱梁的断面特点和支架搭设情况,选取中跨具有代表性的断面进行计算。
为便于计算,根据如图示的贝雷片分布图(详见附图:图1),不考虑贝雷梁上分配梁的力分配,分别按图示的分区,各分区的力直接作用在正下方的贝雷片上,计算时取各区的荷载进行复核。
2.2、支架荷载的计算依据(1)新浇砼自重取26KN/m3,则各区砼的自重为(根据对称关系仅列如下荷载):F1=S1×26=0.84425×26=21.95KN/mF2=S2×26=0.66425×26=17.27KN/mF3=S3×26=0.70625×26=18.36KN/mF4=S4×26=0.2885625×26=7.50KN/mF5=S5×26=0.1051875×26=2.73KN/m(2)侧模、底模、内侧模及格栅木按1.5KN/m2.(3)支架自重按实计,贝雷自重0.9KN/m。
(4)施工人员、料具、堆放荷载(基本没有)取0.5KN/m2。
(5)泵送砼时产生的冲击荷载、振捣砼时产生的荷载总共取1.5KN/m2。
计算强度均取(1)~(5)荷载组合,验算刚度取(1)~(3)荷载组合。
2.3、受力验算作用在各贝雷梁上的总均布荷载(1)~(5)荷载组合为:Q1=3.5×0.7+0.9+21.95=25.30KN/mQ2=3.5×1.267+0.9+17.27=22.60KN/mQ3=3.5×0.75+0.9+18.36=21.89KN/mQ4=3.5×0.95+0.9+7.50=11.73KN/mQ5=3.5×0.55+0.9+2.73=5.56KN/m2.4、贝雷梁受力计算选取左幅中跨贝雷片最大跨度14.4m和荷载最大的区域S1区进行计算。

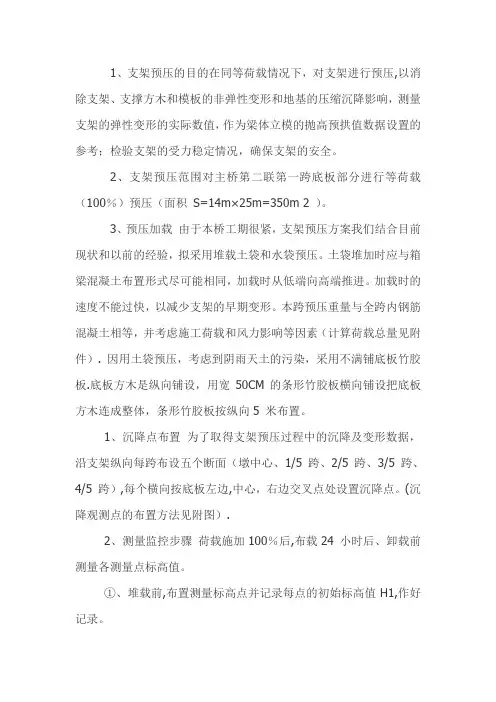

1、支架预压的目的在同等荷载情况下,对支架进行预压,以消除支架、支撑方木和模板的非弹性变形和地基的压缩沉降影响,测量支架的弹性变形的实际数值,作为梁体立模的抛高预拱值数据设置的参考;检验支架的受力稳定情况,确保支架的安全。
2、支架预压范围对主桥第二联第一跨底板部分进行等荷载(100%)预压(面积S=14m×25m=350m 2 )。
3、预压加载由于本桥工期很紧,支架预压方案我们结合目前现状和以前的经验,拟采用堆载土袋和水袋预压。
土袋堆加时应与箱梁混凝土布置形式尽可能相同,加载时从低端向高端推进。
加载时的速度不能过快,以减少支架的早期变形。
本跨预压重量与全跨内钢筋混凝土相等,并考虑施工荷载和风力影响等因素(计算荷载总量见附件). 因用土袋预压,考虑到阴雨天土的污染,采用不满铺底板竹胶板.底板方木是纵向铺设,用宽50CM的条形竹胶板横向铺设把底板方木连成整体,条形竹胶板按纵向5 米布置。
1、沉降点布置为了取得支架预压过程中的沉降及变形数据,沿支架纵向每跨布设五个断面(墩中心、1/5 跨、2/5 跨、3/5 跨、4/5 跨),每个横向按底板左边,中心,右边交叉点处设置沉降点。
(沉降观测点的布置方法见附图).2、测量监控步骤荷载施加100%后,布载24 小时后、卸载前测量各测量点标高值。
①、堆载前,布置测量标高点并记录每点的初始标高值H1,作好记录。
②、堆载结束后立即进行观测各测量点的标高值H2,并做好相应的记录.③、以后每天上午8 时左右、下午五时左右各观测一次支架的沉降,观测数据应严格按实记录,并请监理工程师进行复核。
直到支架连续24小时沉降小于3mm并经监理工程师认可后准备卸载。
卸载前测量各测量点标高值H3.④、卸载后测量出各测量点标高值H4,此时就可以计算出各观测点的变形如下:非弹性变形△1=H1—H4.通过试压后,可认为支架、模板、方木、地基等的非弹性变形已经消除。
弹性变形△2=H4-H3.根据该弹性变形值,在底模上设置预拱度△2,以使支架变形后梁体线型满足设计要求。
支架预拱度计算

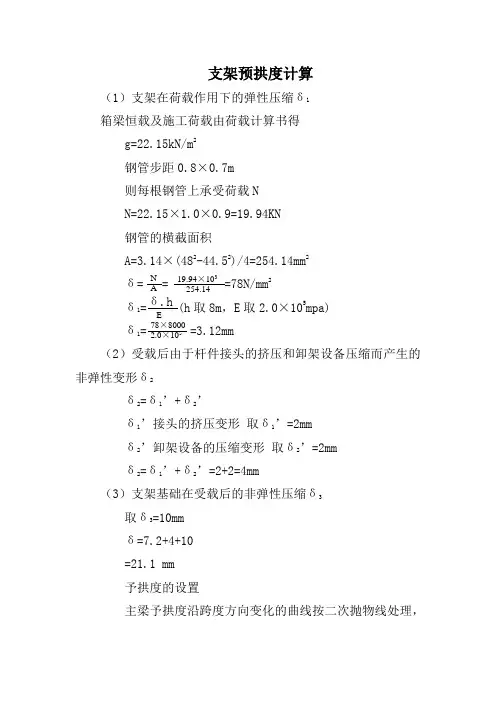

(1)支架在荷载作用下的弹性压缩δ1
箱梁恒载及施工荷载由荷载计算书得
g=22.15kN/m 2
钢管步距0.8×0.7m
则每根钢管上承受荷载N
N=22.15×1.0×0.9=19.94KN
钢管的横截面积
A=3.14×(482-44.52)/4=254.14mm 2
δ= = =78N/mm 2 δ1= (h 取8m ,E 取2.0×105mpa) δ
1= =3.12mm (2)受载后由于杆件接头的挤压和卸架设备压缩而产生的非弹性变形δ2
δ2=δ1’+δ2’
δ1’接头的挤压变形 取δ1’=2mm
δ2’卸架设备的压缩变形 取δ2’=2mm
δ2=δ1’+δ2’=2+2=4mm
(3)支架基础在受载后的非弹性压缩δ3
取δ3=10mm
δ=7.2+4+10
=21.1 mm
予拱度的设置 主梁予拱度沿跨度方向变化的曲线按二次抛物线处理,N 19.94×103 254.14
δ.h E
78×8000 5
沿梁跨方向予拱度值y
y=
每跨梁上取五个控制点,即取跨中和离跨中一半两个点与两端共五个点,两端予拱值为零,以控制变化。
4δ(l-x).x
L 2。

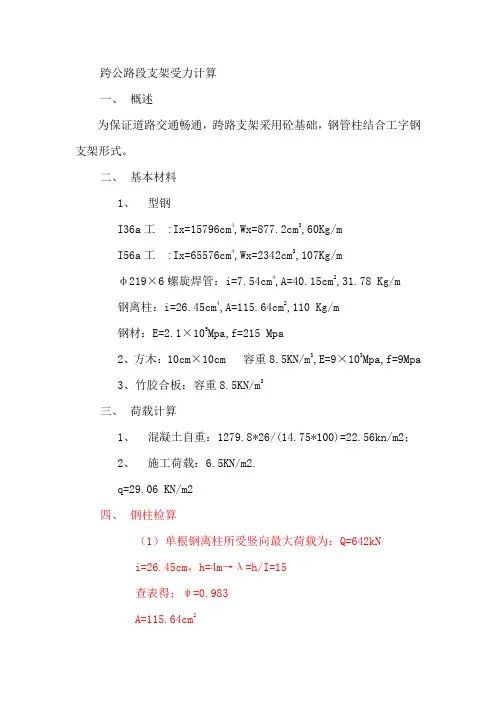

跨公路段支架受力计算一、概述为保证道路交通畅通,跨路支架采用砼基础,钢管柱结合工字钢支架形式。
二、基本材料1、型钢I36a工 :Ix=15796cm4,Wx=877.2cm3,60Kg/mI56a工 :Ix=65576cm4,Wx=2342cm3,107Kg/mυ219×6螺旋焊管:i=7.54cm4,A=40.15cm2,31.78 Kg/m钢离柱:i=26.45cm4,A=115.64cm2,110 Kg/m钢材:E=2.1×105Mpa,f=215 Mpa2、方木:10cm×10cm 容重8.5KN/m3,E=9×103Mpa,f=9Mpa3、竹胶合板:容重8.5KN/m3三、荷载计算1、混凝土自重:1279.8*26/(14.75*100)=22.56kn/m2;2、施工荷载:6.5KN/m2.q=29.06 KN/m2四、钢柱检算(1)单根钢离柱所受竖向最大荷载为:Q=642kNi=26.45cm,h=4m→λ=h/I=15查表得;ψ=0.983A=115.64cm2其允许承载力:P=ψA[σ]=0.983×115.64×215/10=2443KN>Q (2)单根螺旋焊管所受竖向最大荷载为:Q=642kNi=7.54cm,h=4.2m→λ=h/I=56查表得;ψ=0.828A=40.15cm2其允许承载力:P=ψA[σ]=0.828×40.15×215/10=71.4KN>Q五、 I56a工字钢检算I56a工字钢受力最大端可偏于安全地简化为跨度10.2m,承受分布荷载为60.3KN/m简支梁计算。
Mmax=ql2/8=0.125×60.3×10.22=784KN·m;Q=29.06*4.1+10*4.1*0.6/10.2+1.27=122.56 KN Mmax=ql2/8=0.125×122.56×10.22=1593.86KN·m;σmax= Mmax/W j=784/4684=167Mpa<[σ]=215Mpa;σmax= Mmax/W j=1593.68/4684=167Mpa<[σ]=340Mpa;f max=5ql4/(384EI)=(5×60.3×10.24×103)/(384×2.1×1011×131152×10-8)=0.03mf max=5ql4/(384EI)=(5×60.3×10.24×103)/(384×2.1×1011×131152×10-8)=0.03m计算挠度稍大,可通过设置拱度解决。

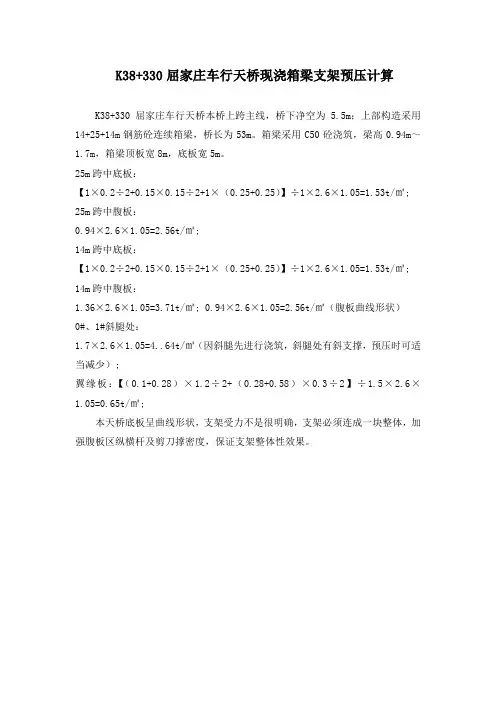

K38+330屈家庄车行天桥现浇箱梁支架预压计算K38+330屈家庄车行天桥本桥上跨主线,桥下净空为 5.5m;上部构造采用14+25+14m钢筋砼连续箱梁,桥长为53m。
箱梁采用C50砼浇筑,梁高0.94m~1.7m,箱梁顶板宽8m,底板宽5m。
25m跨中底板:【1×0.2÷2+0.15×0.15÷2+1×(0.25+0.25)】÷1×2.6×1.05=1.53t/㎡; 25m跨中腹板:0.94×2.6×1.05=2.56t/㎡;14m跨中底板:【1×0.2÷2+0.15×0.15÷2+1×(0.25+0.25)】÷1×2.6×1.05=1.53t/㎡; 14m跨中腹板:1.36×2.6×1.05=3.71t/㎡; 0.94×2.6×1.05=2.56t/㎡(腹板曲线形状)0#、1#斜腿处:1.7×2.6×1.05=4..64t/㎡(因斜腿先进行浇筑,斜腿处有斜支撑,预压时可适当减少);翼缘板:【(0.1+0.28)×1.2÷2+(0.28+0.58)×0.3÷2】÷1.5×2.6×1.05=0.65t/㎡;本天桥底板呈曲线形状,支架受力不是很明确,支架必须连成一块整体,加强腹板区纵横杆及剪刀撑密度,保证支架整体性效果。
K39+100茶园停车区车行天桥本桥上跨主线,桥下净空为5.5m;上部构造采用25m+35m+25m预应力砼连续箱梁,桥长为85m。
箱梁采用C50砼浇筑,梁高1.7m,箱梁顶板宽8m,底板宽4.5m。
跨中底板:【1×0.2÷2+0.2×0.5÷2+1×(0.2+0.25)】÷1×2.6×1.05=1.64t/㎡;跨中腹板:1.7×2.6×1.05=4.64t/㎡;翼缘板:(0.15+0.24)×1.75÷2÷1.75×2.6×1.05=0.53t/㎡;0#、3#支点底板:1.7×2.6×1.05=4.64t/㎡;0#、3#支点腹板、底板:1.7×2.6×1.05=4.64t/㎡;翼缘板:(0.15+0.25)×0.75÷2×÷0.75×2.6×1.05=0.55t/㎡;1#、2#支点底板:(0.4+0.45)×2.6×1.05=2.6t/㎡;1#、2#支点腹板:1.7×2.6×1.05=4.64t/㎡;翼缘板:(0.15+0.24)×1.75÷2÷1.75×2.6×1.05=0.53t/㎡;本天桥支架受力明确,支架必须连成一块整体,加强腹板区纵横杆及剪刀撑密度,保证支架整体性效果。

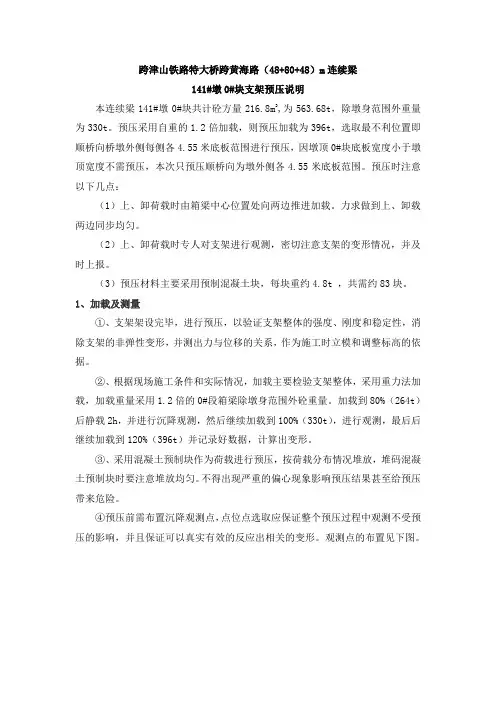

跨津山铁路特大桥跨黄海路(48+80+48)m连续梁141#墩0#块支架预压说明本连续梁141#墩0#块共计砼方量216.8m3,为563.68t,除墩身范围外重量为330t。
预压采用自重的1.2倍加载,则预压加载为396t,选取最不利位置即顺桥向桥墩外侧每侧各4.55米底板范围进行预压,因墩顶0#块底板宽度小于墩顶宽度不需预压,本次只预压顺桥向为墩外侧各4.55米底板范围。
预压时注意以下几点:(1)上、卸荷载时由箱梁中心位置处向两边推进加载。
力求做到上、卸载两边同步均匀。
(2)上、卸荷载时专人对支架进行观测,密切注意支架的变形情况,并及时上报。
(3)预压材料主要采用预制混凝土块,每块重约4.8t ,共需约83块。
1、加载及测量①、支架架设完毕,进行预压,以验证支架整体的强度、刚度和稳定性,消除支架的非弹性变形,并测出力与位移的关系,作为施工时立模和调整标高的依据。
②、根据现场施工条件和实际情况,加载主要检验支架整体,采用重力法加载,加载重量采用1.2倍的0#段箱梁除墩身范围外砼重量。
加载到80%(264t)后静载2h,并进行沉降观测,然后继续加载到100%(330t),进行观测,最后后继续加载到120%(396t)并记录好数据,计算出变形。
③、采用混凝土预制块作为荷载进行预压,按荷载分布情况堆放,堆码混凝土预制块时要注意堆放均匀。
不得出现严重的偏心现象影响预压结果甚至给预压带来危险。
④预压前需布置沉降观测点,点位点选取应保证整个预压过程中观测不受预压的影响,并且保证可以真实有效的反应出相关的变形。
观测点的布置见下图。
2、安全技术措施①、所有工作人员必须戴安全帽。
②、严禁施工无关人员进入试压区。
③、现场试压人员及机具由负责人统一指挥。
④、加载时逐步对称加载,禁止加载物直接冲击承重平台。
⑤、加载过程中发现支架有异常声音、变形、应立即停止作业;经检查分析处理后方可进行。
⑥、压重时监理、施工单位同时监测。
某桥现浇箱梁钢管支架预压方案现浇箱梁荷载预压方案(修改补充)一、加载方案。
拟采用袋装砂土及蓄水混合加载方案,三跨同时,逐步加载,最终荷载达到设计自重荷载的___%以上。
二、加载计算:1、应加荷载:___m3___25kn/m3=16532.5kn2、沙土荷载:11301.05kn3、水荷载:6752.59kn4、实际加载总量:18053.64kn三、堆荷及加水荷载计算:1、堆沙土荷载:①、8___1.2___2.1___2=___m3②、8___4.0___2.1___2=___m3③、(21.8+26+21.8)___(1___2.1+1.2___0.6)___2=___m3④、(21.8+26+21.8)___(0.8+1.3)÷2___2.1=___m3①+②+③+④=___m3堆沙荷载总重:720.73___1.6___9.8=11301.05kn2、加水荷载:1___9.8___2.0___(2.35+2.6)÷2___2___(21.8+26+21.8)=6752.59kn3、加载总重:11301.05+6752.59=18053.64kn四、加载顺序及荷载量:第一次:全部沙土荷载11301.05kn68%第二次:加水荷载:6752.59kn高度:达到设计自重荷载的___%五、预压变形观测:1、按实际施工的荷载分布进行加载预压;2、对加载情况作好详细记录,重视在加载过程中对支架构件的检查,发现问题及时分析处置,在发现预料之外的变化时应暂停加载,在问题得到解决后再继续加载;3、在加载前对基础、变形较大的关键部位(如支架墩位、弯矩最大的跨中、悬臂等)做好观测规划,布设好测点,加强事前、加载过程中及事后的观察,应重视在加载过程中对观察数据的分析。
及时发现问题。
4、加强对竖向支架的竖直度、变形的观测。
5、在预压完成后及时统计、汇总观测成果。
某桥现浇箱梁钢管支架预压方案(2)桥梁箱梁是在桥梁施工中常用的一种结构形式,钢管支架则是支撑箱梁浇筑过程中使用的一种工具。

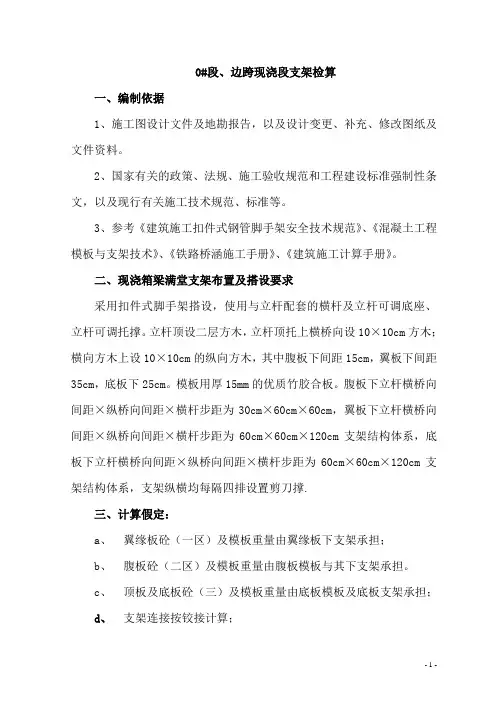

0#段、边跨现浇段支架检算一、编制依据1、施工图设计文件及地勘报告,以及设计变更、补充、修改图纸及文件资料。
2、国家有关的政策、法规、施工验收规范和工程建设标准强制性条文,以及现行有关施工技术规范、标准等。
3、参考《建筑施工扣件式钢管脚手架安全技术规范》、《混凝土工程模板与支架技术》、《铁路桥涵施工手册》、《建筑施工计算手册》。
二、现浇箱梁满堂支架布置及搭设要求采用扣件式脚手架搭设,使用与立杆配套的横杆及立杆可调底座、立杆可调托撑。
立杆顶设二层方木,立杆顶托上横桥向设10×10cm方木;横向方木上设10×10cm的纵向方木,其中腹板下间距15cm,翼板下间距35cm,底板下25cm。
模板用厚15mm的优质竹胶合板。
腹板下立杆横桥向间距×纵桥向间距×横杆步距为30cm×60cm×60cm,翼板下立杆横桥向间距×纵桥向间距×横杆步距为60cm×60cm×120cm支架结构体系,底板下立杆横桥向间距×纵桥向间距×横杆步距为60cm×60cm×120cm支架结构体系,支架纵横均每隔四排设置剪刀撑.三、计算假定:a、翼缘板砼(一区)及模板重量由翼缘板下支架承担;b、腹板砼(二区)及模板重量由腹板模板与其下支架承担。
c、顶板及底板砼(三)及模板重量由底板模板及底板支架承担;d、支架连接按铰接计算;四、现浇箱梁支架、模板验算0#段与边跨现浇段模板、支架采用同等形式施工,0#段施工荷载大于现浇段,所以只进行0#段支架、模板验算。
㈠、荷载计算1、荷载分析根据本桥0#段箱梁的结构特点,在施工过程中将涉及到以下荷载形式:⑴q1——箱梁自重荷载,新浇混凝土密度取2600kg/m3。
⑵q2——根据《路桥施工计算手册》中,模板、组合钢模、连接件及钢楞容重为0.75kN/m2, 此处取q2=1.0kPa(偏于安全)。
主线1#桥现浇箱梁预压计算书为减少支架变形及地基沉降对现浇箱梁线形的影响,在纵横梁安装完毕后进行支架预压施工。
预压采用砂袋,预压范围为箱梁底部,重量不小于箱梁总重的1.2倍。
因悬臂板本身重量较轻,可根据实测的预压结果,对悬臂板模板的预拱度作相应调整,为减少雨天对支架预压的影响,现场准备彩条布,雨天时加盖。
1、加载顺序:分三级加载,第一、二次分别加载总重的30%,第三次加载总重的40%。
2、预压观测:观测位置设在每跨的L/2,L/4处及墩部处,每组分左、中、右三个点,每跨共设置15点。
在点位处固定观测杆,以便于沉降观测。
采用水准仪进行沉降观测,布设好观测杆后,加载前测定出其杆顶标高。
沉降观测过程中,每一次观测均找测量监理工程师抽检,并将观测结果报监理工程师认可同意。
第一次加载后,每2个小时观测一次,连续两次观测沉降量不超过3mm,且沉降量为零时,进行第二次加载,按此步骤,直至第三次加载完毕。
第三次加载沉降稳定后,经监理工程师同意,可进行卸载。
3、卸载:人工配合吊车吊运砂袋均匀卸载,卸载的同时继续观测。
卸载完成后记录好观测值以便计算支架及地基综合变形。
根据观测记录,整理出预压沉降结果,调整工字钢上木楔的标高来控制箱梁底板及悬臂的预拱高度。
4、支架预压方案4.1 目的为了保证支架的稳定性,减少支架变形及地基沉降对现浇箱梁线形的影响,最终保证现浇箱梁的质量。
4.2 预压方法支架安装完毕后进行预压,预压材料采用沙袋,预压范围为箱梁底部。

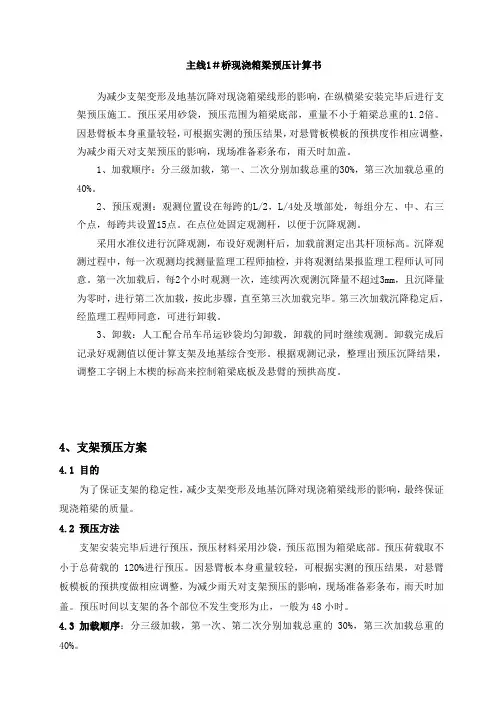

预压荷载取不小于总荷载的120%进行预压。
因悬臂板本身重量较轻,可根据实测的预压结果,对悬臂板模板的预拱度做相应调整,为减少雨天对支架预压的影响,现场准备彩条布,雨天时加盖。
预压时间以支架的各个部位不发生变形为止,一般为48小时。
4.3 加载顺序:分三级加载,第一次、第二次分别加载总重的30%,第三次加载总重的40%。
4.4观测点布置观测点主要布设于支架的横纵梁上,25m跨度箱梁布置在L/2、L/4处,每组分左、中、右三个点,每跨共15个点,35m跨度箱梁布置在L/2、L/4、L/8处,共21各点。
26m现浇预应力箱梁满堂支架预压计算书一、相关参数选择1、新浇钢筋混凝土容重:26KN/m³;2、倾倒混凝土时产生得冲击荷载:使用大于0、8m³得容器倾倒时取值为6、0Kpa;3、振捣混凝土产生得荷载:2、0Kpa;二、荷载计算1、混凝土重量26m现浇预应力箱梁混凝土总方量为263m³,则每延米混凝土数量为:263m³÷26、16m=10、05m³混凝土重量:10、05*26=261、39KN2、模板重量外部外模展开面积为476、112㎡,竹胶板体积为:186、6m³,模板重量为:57、13KN内部模板采用1、5cm厚竹胶板,容重为8KN/m³,,内膜展开面积为:392、83㎡,体积为5、89m³,则内膜重量为5、89*8=47、13KN;模板合计重量为104、26KN3、施工人员、机械运输、堆放荷载按1、0Kpa取值,则重量为:1*15、5=16KN/m。
4、倾倒混凝土时冲击荷载按6、0KPa取值,则重量为:6*16=96KN/m。
5、振捣混凝土荷载按2、0KPa取值,则重量为2*16=32KN/m。
6、荷载组成N=1、2(混凝土重量+模板重量)+1、4(施工人员机具+倾倒混凝土+振捣混凝土)=1、2*(261、39+104、26)+1、4*(16+96+32)=640、39KN/m预压重量按满堂支架在箱梁施工过程中最不利状况进行考虑,其箱梁浇筑过程得荷载如下表:26m现浇箱梁浇筑过程中荷载重量估算表表1-1(一)模板重量(竹胶板)计算方法:箱梁内外模板面积*磨板厚度*竹胶板密度=4722、7㎡*0、02m*1、3T/m³=122、79T。
(二)模板重量(方木)计算方法:(1)侧模方木用量梁板外侧用量(m)=梁板长度/(0、5m/处)*方木长度=26、6*2/0、5*3+26、6*6=266m2)梁板内侧用量梁板内侧用量(m)=21、3*26、6/0、5+26、6*21、3/0、5=2262、06m。
26m现浇预应力箱梁满堂支架预压计算书
一、相关参数选择
1、新浇钢筋混凝土容重:26KN/m3;
2、倾倒混凝土时产生的冲击荷载:使用大于0.8m3的容器倾倒时取值为
6.0Kpa;
3、振捣混凝土产生的荷载:2.0Kpa;
二、荷载计算
1、混凝土重量
26m现浇预应力箱梁混凝土总方量为263m3,则每延米混凝土数量为:
263m3 - 26.16m=10.05m3
混凝土重量:10.05*26=261.39KN
2、模板重量
外部外模展开面积为476.112叭竹胶板体积为:186.6m3,模板重量为:
57.13KN
内部模板采用1.5cm厚竹胶板,容重为8KN/m3,,内膜展开面积为:392.83 叭体积为5.89m3,则内膜重量为5.89*8=47.13KN ;
模板合计重量为104.26KN
3、施工人员、机械运输、堆放荷载
按1.0Kpa 取值,则重量为:1*15.5=16KN/m。
4、倾倒混凝土时冲击荷载
按6.0KPa取值,则重量为:6*16=96KN/m。
5、振捣混凝土荷载
按2.0KPa取值,则重量为2*16=32KN/m。
&荷载组成
N=1.2 (混凝土重量+模板重量)+1.4 (施工人员机具+倾倒混凝土+振捣混凝
土)=1.2* (261.39+104.26) +1.4* (16+96+32) =640.39KN/m
预压重量按满堂支架在箱梁施工过程中最不利状况进行考虑,其箱梁浇筑过
程的荷载如下表:
26m现浇箱梁浇筑过程中荷载重量估算表表1-1
(一)模板重量(竹胶板)计算方法:
箱梁内外模板面积*磨板厚度*竹胶板密度=4722.7 m2*0.02m*1.3T/m 3=122.79T。
(二)模板重量(方木)计算方法:
(1)侧模方木用量
梁板外侧用量(m =梁板长度/ (0.5m/处)*方木长度=26.6*2/0.5*3+26.6*6=266m
2)梁板内侧用量
梁板内侧用量(m =21.3*26.6/0.5+26.6*21.3/0.5=2262.06m 。
3)方木重量
方木长度* 方木截面面积*密度=2528.06* (0.06*0.08 )*0.45T/m 3=5.46T。
箱梁内外模板面积*磨板厚度*竹胶板密度=4722.7 m*0.02m*1.3T/m 3=122.79T。
(三)施工附加荷载
施工荷载按照1.5KN/ m计算、混凝土倾倒、振捣荷载按照2KN/m,两项何在共计(10.25*26.6*3.5/9.8 )=97.3T
4、预压荷载
(梁体重量+模板重量+施工附加荷载)x 1.1=1087.78T。
二、荷载预压工艺
满堂支架拼装完成后,首先根据计算书中提供的理论挠度值进行预拱度调整。
调整工字钢下面支撑的可调撑杆。
模板预拱度调整完成后即可进行预压试验。
荷载采用水泥砼预制件预压方法,通过先底板,再腹板,最后堆载顶板和翼板的
顺序进行,总荷载量控制在26m跨箱梁1087.78T,加载施工最大荷载1078.78T
时进行观测,在加预压之前测出各测量控制点标高,测量控制点按顺桥向模板分节位置布
设(26m箱梁分9个横断面,每个横断面布置5个点)具体见后文观测点布置。
卸砂袋采用25t汽车吊卸。
卸完成后,要再次复测各控制点标高,以便得出支架和地基的弹性变形量(等于卸砂袋后标高减去持荷后所测标高),用总
沉降量(即支架持荷后稳定沉降量)减去弹性变形量为支架和地基的非弹性变形
(即塑性变形)量。
预压完成后要根据预压成果通过可调顶托调整支架的标高。
预压卸载时间以支架地基沉降变形稳定为原则,即最后两次沉落观测平均之差不大于2mm寸,即可卸载。
1加载顺序
满堂支架模拟箱梁施工过程加载与卸荷的顺序见“箱梁施工“预压-卸载”
试验流程图”
箱梁施工“预压-卸载”试验流程图
第一步:预压前准备工作
预压前的准备工作:
①、支架的底模、侧模初始状态的设定(先按箱梁相应断面的设计标高暂定)
②、场地平整硬化,预压材料过磅装袋,堆放等工作。
③、场地照明设备的安装。
④、人员组织、机械设备与测量仪器的配备(需要水平仪2部,经纬仪1部)。
⑤、观测点的设置
为避免在砼施工时,支架不均匀下沉,消除支架和地基的塑性变形,准确测出支架和地基的弹性变形量,为预留模板拱度提供依据,保证施工安全、提高现浇梁质量。
2、加载过程
26 米梁设置五个点,分别为翼缘板两个点,腹板两个点,底板一个点既线路中线位置。
预压加载按最大施工荷载的110%加载,连续3天24小时内沉落观测平均之差不大于1.5mm 时,即可卸载,具体操作步骤:
第一步:初始状态的观测:在完成观测点的布设后进行各观测点初始读数的观测,并做好记录。
第二步:加载至(110%)
状态一”的加载模式是加载配重至施工最大荷载的110%,加载后6h进行观
测,并每6小时观测记录一次,持续3天,每24小时内沉降值不大于1.5mm。
加载过程中如发现异常应立即停止加载,查找原因处理后在进行。
第三步:卸载
卸载观测是“加载预压”的重要一环,通过各级荷载的卸载观测可推算出满堂支架在各级荷载作用下的弹性变形量与残余变形量,卸载观测过程与加载观测过程相反,其过程如下:
加载状态110%至初始状态
卸载时每完成一级卸载均待观察完成、做好记录再卸下一级荷载。
预压卸载顺序具体示意见《碗扣式满堂支架现浇箱梁预压卸载示意图》第四步:预压过程的总结,
“预压——卸载报告”的编写
对满堂支架在使用过程中的安全性、可靠性进行评估,对各观测断面的观测点在各施工阶段的残余变形、弹性变形量的计算,对支撑点、跨中抬高值的确定,对局部刚度不足
的部位提出加固方案。
三、满堂支架底模预拱度设置与调整
(1)、梁底模板设置预拱的计算:
保证线路在运营状态下平顺,即梁体上下结构表面坡度与设计坡度一致。
梁底模板跨中设置的拱度值如下表:
跨中拱度值表1-2
预拱度值设置:
2
衣=4F X* (L-x) /L
根据计算所得,支架预拱度设置为17.68mm。
预拱度值设置表1-3。
