土石方工程定额系数
- 格式:docx
- 大小:17.24 KB
- 文档页数:6
土石方工程1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m 时,按深6m定额乘以系数1.6计算2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.33. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m2 2.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
常用的定额系数【土石方工程】1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.33. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5【地基处理与边坡支护工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料) 100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500 m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算【桩基工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
【砌筑工程】1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1. 1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。

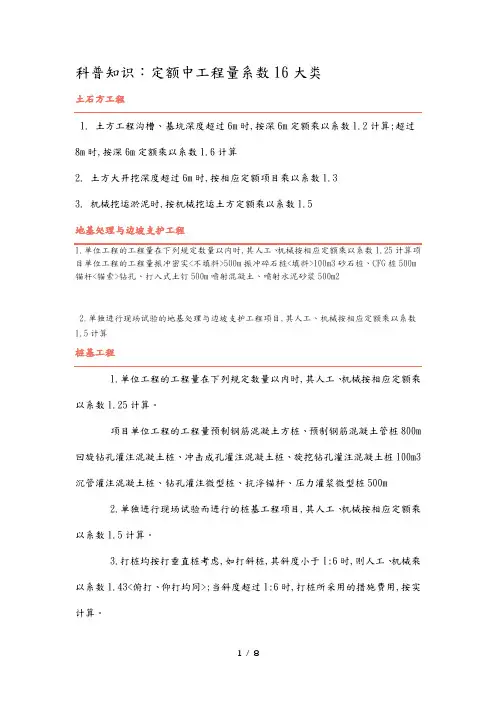

科普知识:定额中工程量系数16大类土石方工程1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.33. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实<不填料>500m振冲碎石桩<填料>100m3砂石桩、CFG桩500m 锚杆<锚索>钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m 回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43<俯打、仰打均同>;当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土<石>方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额"S措施项目"计算,工效损失按每立方米增加1.5工日的普工计算。
砌筑工程1.砖<石>墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。

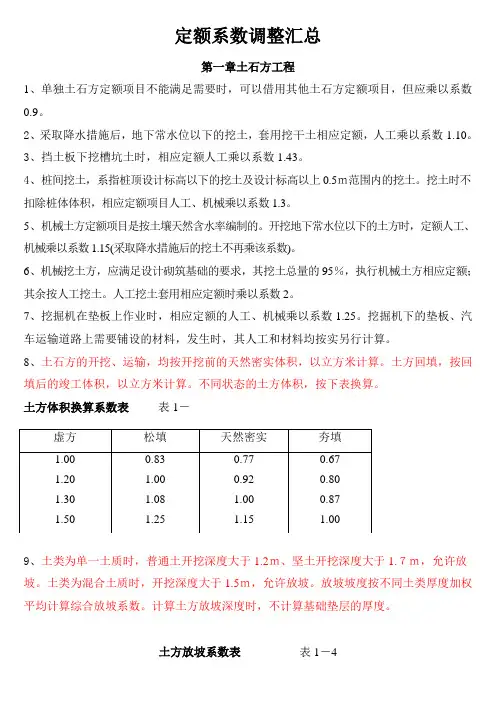

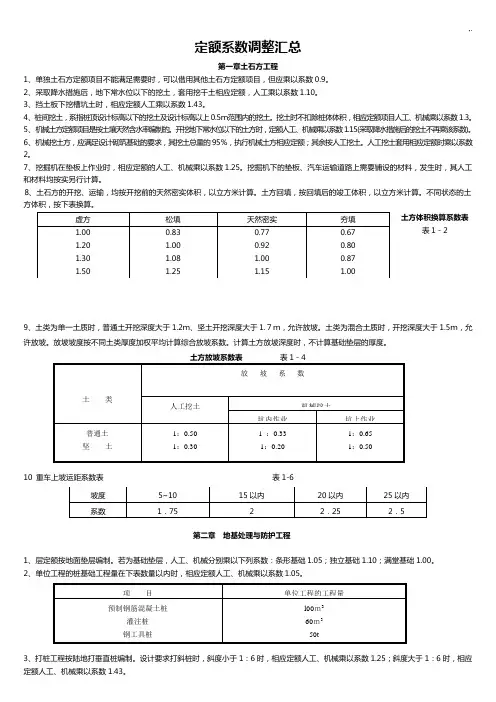

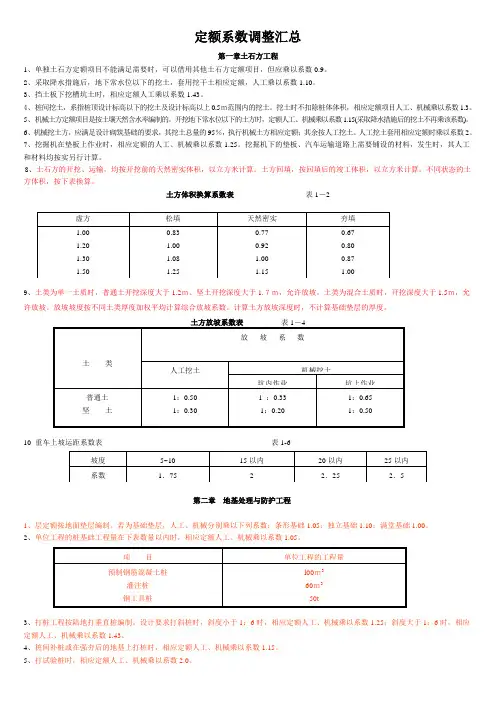

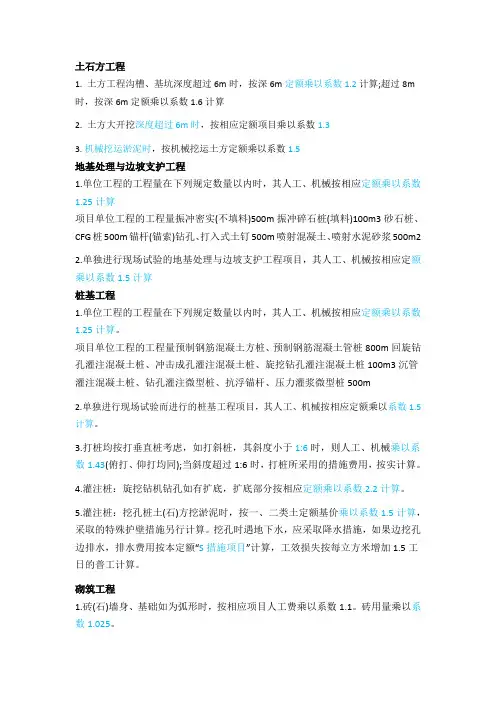

定额系数调整汇总第一章土石方工程1、单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。
2、采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。
3、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。
4、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。
挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。
5、机械土方定额项目是按土壤天然含水率编制的。
开挖地下常水位以下的土方时,定额人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)。
6、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。
人工挖土套用相应定额时乘以系数2。
7、挖掘机在垫板上作业时,相应定额的人工、机械乘以系数1.25。
挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。
8、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。
土方回填,按回填后的竣工体积,以立方米计算。
不同状态的土 方体积,按下表换算。
土方体积换算系数表 表1-29、土类为单一土质时,普通土开挖深度大于1.2m、坚土开挖深度大于1.7m,允许放坡。
土类为混合土质时,开挖深度大于1.5m,允许放坡。
放坡坡度按不同土类厚度加权平均计算综合放坡系数。
计算土方放坡深度时,不计算基础垫层的厚度。
土方放坡系数表 表1-410 重车上坡运距系数表 表1-6第二章 地基处理与防护工程1、层定额按地面垫层编制。
若为基础垫层,人工、机械分别乘以下列系数:条形基础1.05;独立基础1.10;满堂基础1.00。
2、单位工程的桩基础工程量在下表数量以内时,相应定额人工、机械乘以系数1.05。
3、打桩工程按陆地打垂直桩编制。
设计要求打斜桩时,斜度小于1:6时,相应定额人工、机械乘以系数1.25;斜度大于1:6时,相应定额人工、机械乘以系数1.43。

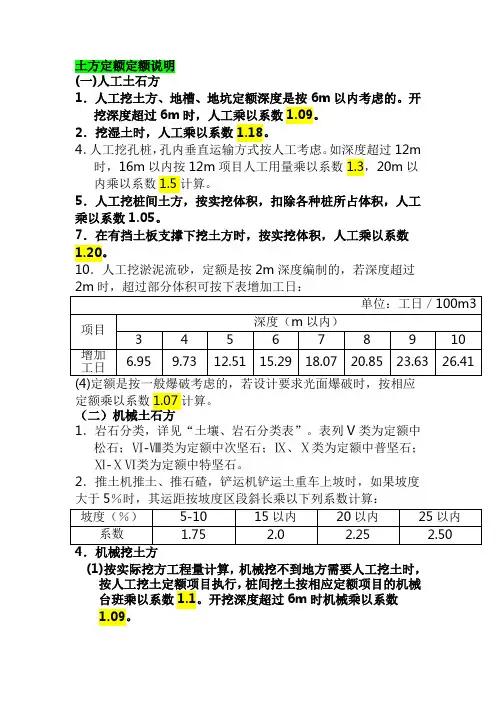

土方定额定额说明(一)人工土石方1.人工挖土方、地槽、地坑定额深度是按6m以内考虑的。
开挖深度超过6m时,人工乘以系数1.09。
2.挖湿土时,人工乘以系数1.18。
4.人工挖孔桩,孔内垂直运输方式按人工考虑。
如深度超过12m 时,16m以内按12m项目人工用量乘以系数1.3,20m以内乘以系数1.5计算。
5.人工挖桩间土方,按实挖体积,扣除各种桩所占体积,人工乘以系数1.05。
7.在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.20。
10.人工挖淤泥流砂,定额是按2m深度编制的,若深度超过2m时,超过部分体积可按下表增加工日:单位:工日/100m3项目深度(m以内)3 4 5 6 7 8 9 10增加工日6.95 9.73 12.51 15.29 18.07 20.85 23.63 26.41 (4)定额是按一般爆破考虑的,若设计要求光面爆破时,按相应定额乘以系数1.07计算。
(二)机械土石方1.岩石分类,详见“土壤、岩石分类表”。
表列V类为定额中松石;Ⅵ-Ⅷ类为定额中次坚石;Ⅸ、Ⅹ类为定额中普坚石;Ⅺ-ⅩⅥ类为定额中特坚石。
2.推土机推土、推石碴,铲运机铲运土重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下列系数计算:坡度(%)5-10 15以内20以内25以内系数 1.75 2.0 2.25 2.50 4.机械挖土方(1)按实际挖方工程量计算,机械挖不到地方需要人工挖土时,按人工挖土定额项目执行,桩间挖土按相应定额项目的机械台班乘以系数1.1。
开挖深度超过6m时机械乘以系数1.09。
5.土壤含水率定额是按天然含水率为准制定的。
含水率大于25%时,定额人工、机械乘以系数1.15,若含水率大于40%时,可另行计算。
6.推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
7.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,垫板铺设所需的工料、机械按实计算。
土石方工程定额系数 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】【土石方工程】1.土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2.土方大开挖深度超过6m时,按相应定额项目乘以系数1.33.机械挖运淤泥时,按机械挖运土方定额乘以系数1.5【地基处理与边坡支护工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算【桩基工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S 措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
【砌筑工程】1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
一、【 全统市政定额 】*土石方工程工作内容(一)人工土石方1、人工挖土方的工作内容包括:挖土、抛土、修整底边、边坡。
注:1)砾石含量在30%以上密实性土壤按四类土乘以系数1.43。
2)挖土深度1. 5m应计算人工垂直运输土方。
超过部分工程量按垂直深度每1m折合成水平距离7m增加工日,深度按全高计算。
2、人工挖沟、槽土方的工作内容包括:挖土、装土或抛土于沟、槽边1m以外堆放,修整底边、边坡。
注: 一侧弃土时,乘以系数1.13。
3、人工挖基坑土方的工作内容包括:挖土、装土或抛土于坑边1m以外堆放,修整底边、边坡。
4、人工清理土堤基础的工作内容包括:挖除、检修土堤面废土层,清理场地,废土30m内运输。
5、人工挖土堤台阶的工作内容包括:画线、挖土将刨松土方抛至下方。
6、人工铺草皮的工作内容包括:铺设拍紧、花格接槽、洒水、培土、场内运输。
7、人工装、运土方的工作内容包括:装车、运土,卸土,清理道路,铺、拆走道路板。
8、人工挖运淤泥、流砂的工作内容包括:挖淤泥、流砂,装、运、卸淤泥、流砂,1.5m内垂直运输。
注: 人工挖沟槽、基坑内淤泥、流砂,按土石方工程定额执行,但挖土深度1.5m 时,超过部分工程量按垂直深度每lm折合成水平距离7m增加工日,深度按全高计算。
9、人工平整场地、填土夯实、原土夯实的工作内容包括:1)场地平整:厚度30 cm内的就地挖填,找平。
2)松填土:5m内的就地取土,铺平。
3)填土夯实:填土、夯土、运水、洒水。
4)原土夯实:打夯。
注: 一侧弃土时,乘以系数1.13。
【全统市政定额】 指《全国统一市政工程预算定额》,下同。
(二)机械土石方1、推土机推土的工作内容包括: 推土、弃土、平整、空回,工作面内排水。
2、铲运机铲运土方的工作内容包括:1)铲土、弃土、平整、空回。
2)推土机配合助铲、整平。
3)修理边坡,工作面内排水。
3、挖掘机挖土的工作内容包括:1)挖土,将土堆放在一边或装车,清理机下余土。
定额系数调整汇总第一章土石方工程1、单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。
2、采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。
3、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。
4、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。
挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。
5、机械土方定额项目是按土壤天然含水率编制的。
开挖地下常水位以下的土方时,定额人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)。
6、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。
人工挖土套用相应定额时乘以系数2。
7、挖掘机在垫板上作业时,相应定额的人工、机械乘以系数1.25。
挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。
8、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。
土方回填,按回填后的竣工体积,以立方米计算。
不同状态的土方体积,按下表换算。
土方体积换算系数表表1-9、土类为单一土质时,普通土开挖深度大于1.2m、坚土开挖深度大于1.7m,允许放坡。
土类为混合土质时,开挖深度大于1.5m,允许放坡。
放坡坡度按不同土类厚度加权平均计算综合放坡系数。
计算土方放坡深度时,不计算基础垫层的厚度。
土方放坡系数表表1-410 重车上坡运距系数表 表1-6第二章 地基处理与防护工程1、层定额按地面垫层编制。
若为基础垫层,人工、机械分别乘以下列系数:条形基础1.05;独立基础1.10;满堂基础1.00。
2、单位工程的桩基础工程量在下表数量以内时,相应定额人工、机械乘以系数1.05。
3、打桩工程按陆地打垂直桩编制。
设计要求打斜桩时,斜度小于1:6时,相应定额人工、机械乘以系数1.25;斜度大于1:6时,相应定额人工、机械乘以系数1.43。

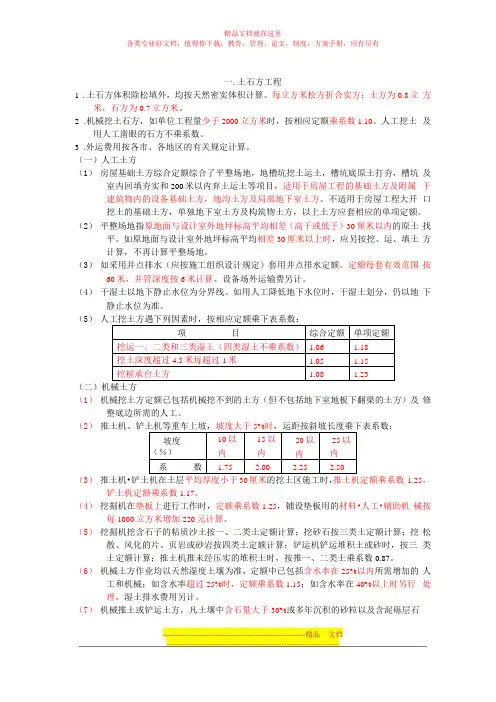

一.土石方工程1. 土石方体积除松填外,均按天然密实体积计算。
每立方米松方折合实方:土方为0.8立方米,石方为0.7立方米。
2.机械挖土石方,如单位工程量少于2000立方米时,按相应定额乘系数1.10。
人工挖土及用人工凿眼的石方不乘系数。
3.外运费用按各市、各地区的有关规定计算。
(一)人工土方(1)房屋基础土方综合定额综合了平整场地,地槽坑挖土运土,槽坑底原土打夯,槽坑及室内回填夯实和200米以内弃土运土等项目,适用于房屋工程的基础土方及附属于建筑物内的设备基础土方,地沟土方及局部地下室土方。
不适用于房屋工程大开口挖土的基础土方,单独地下室土方及构筑物土方,以上土方应套相应的单项定额。
(2)平整场地指原地面与设计室外地坪标高平均相差(高于或低于)30厘米以内的原土找平。
如原地面与设计室外地坪标高平均相差30厘米以上时,应另按挖、运、填土方计算,不再计算平整场地。
(3)如采用井点排水(应按施工组织设计规定)套用井点排水定额。
定额每套有效范围按60米,井管深度按6米计算。
设备场外运输费另计。
(4)干湿土以地下静止水位为分界线。
如用人工降低地下水位时,干湿土划分,仍以地下静止水位为准。
(5)(二)机械土方(1)机械挖土方定额已包括机械挖不到的土方(但不包括地下室地板下翻梁的土方)及修整底边所需的人工。
(2)5%(3)推土机•铲土机在土层平均厚度小于30厘米的挖土区施工时,推土机定额乘系数1.25,铲土机定额乘系数1.17。
(4)挖掘机在垫板上进行工作时,定额乘系数1.25,铺设垫板用的材料•人工•辅助机械按每1000立方米增加220元计算。
(5)挖掘机挖含石子的粘质沙土按一、二类土定额计算;挖砂石按三类土定额计算;挖松散、风化的片、页岩或砂岩按四类土定额计算;铲运机铲运堆积土或砂时,按三类土定额计算;推土机推未经压实的堆积土时,按推一、二类土乘系数0.87。
(6)机械土方作业均以天然湿度土壤为准,定额中已包括含水率在25%以内所需增加的人工和机械;如含水率超过25%时,定额乘系数1.15;如含水率在40%以上时另行处理。

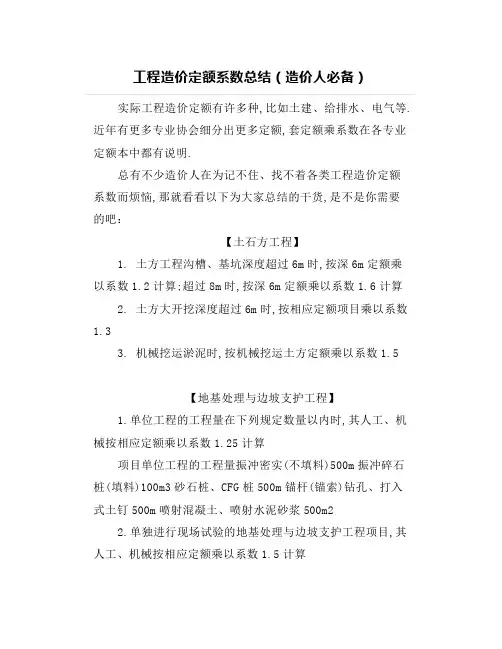

工程造价定额系数总结(造价人必备)实际工程造价定额有许多种,比如土建、给排水、电气等.近年有更多专业协会细分出更多定额,套定额乘系数在各专业定额本中都有说明.总有不少造价人在为记不住、找不着各类工程造价定额系数而烦恼,那就看看以下为大家总结的干货,是不是你需要的吧:【土石方工程】1.土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2.土方大开挖深度超过6m时,按相应定额项目乘以系数1.33.机械挖运淤泥时,按机械挖运土方定额乘以系数1.5【地基处理与边坡支护工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算【桩基工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算.项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算.3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算.4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算.5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算.挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算.【砌筑工程】1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1.砖用量乘以系数1.025.2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目.高度超过3.6m者,人工乘以系数1.15.2砖以内执行砖墙定额.4.砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数1.2.地沟石板盖板按150mm考虑,实际与项目不同时,可以换算5.垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数0.95.6.垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数1.2【混凝土及钢筋混凝土工程】1.现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工费乘以系数1.12.坡屋面混凝土按相应定额项目执行,混凝土用量乘以系数1.053.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数1.45.4.垫层:散水、防滑坡道混凝土垫层,按垫层项目计算,人工乘以系数1.25.垫层:楼地面商品混凝土垫层,按商品混凝土垫层项目执行,人工乘以系数0.96.预制构件制作、安装及灌浆:除用塔式起重机,卷扬机吊装外,若单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械费乘以系数1.187.高层建筑吊装费按相应定额项目乘以系数1.658.钢筋工程:砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数0.979.弧型钢筋制安按相应项目执行,人工费乘以系数1.2【金属结构工程】1.钢网架安装定额按平面网格结构编制,如设计为筒壳、球壳及其他曲面结构,其相应项目安装定额人工、机械费乘以系数1.202.钢桁架安装按直线型桁架编制,如设计为曲线、折线型桁架,其相应项目安装定额人工、机械费乘以系数1.203.钢架桥安装按直线型构件编制,如设计为曲线、折线型钢桥,其相应项目安装定额人工、机械费乘以系数1.304.钢柱安装在混凝土柱上,其机械乘以系数1.435.高层建筑吊装费按相应定额项目乘以系数1.65【木结构工程】1.木屋架:屋架需刨光者,人工乘以系数1.15,木材材积乘以系数1.082.檩条:圆木檩条项目内已包括刨光工料,如设计规定檩条需滚圆取直时,其木材材积乘以系数1.05,人工乘以系数1.22.【门窗工程】1.金属门窗:双层窗按定额单价乘以系数2计算2.厂、库房大门木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.263.门窗扇包镀锌铁皮,以双面为准,如设计规定为单面包铁皮时,其工料乘系数0.674.木门窗套、木筒子板、木窗台板(除特殊注明外)木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.35【保温、隔热、防腐工程】1.池槽保温隔热、池底保温隔热按地面保温隔热项目执行,人工费乘以系数1.2;池壁保温隔热按墙面保温隔热项目执行,人工费乘以系数1.22.防腐工程①各种面层均不包括踢脚线,除聚氯乙烯塑料地面外,其他整体面层踢脚线,按整体面层相应项目计算,其人工乘以系数1.6;块料面层踢脚线,按块料面层相应项目计算,其人工乘以系数1.56,若遇做法与本分部定额不同时,按2015年《四川省建设工程工程量清单计价定额——房屋建筑与装饰工程》册相应项目执行.②块料面层以平面砌块料面层为准,立面砌块料面层,执行平面砌块料面层相应项目,其人工乘以系数1.38【楼地面】1.彩色水磨石楼地面嵌条分色以四边形分格为准,如采用多边形或美术图案者,人工乘以系数1.22.螺旋形楼梯装饰面执行相应楼梯项目,乘以系数1.15【墙柱面工程】1.抹灰:圆弧形、锯齿形、不规则形墙柱面抹灰,按相应项目人工乘以系数1.152.镶贴块料①圆弧形、锯齿形和其他不规则的墙柱面镶贴块料面层时,人工乘以系数1.15.②仿石砖按面砖定额执行,人工乘以系数1.20.③带美术图案的陶瓷艺术砖按面砖定额执行,人工乘以系数1.20④墙柱(梁)饰面:墙、柱面装饰面层,如果用两种及以上材料构成,执行拼色拼图案项目,人工乘以系数1.30,材料乘以系数1.10⑤柱、梁面及零星项目干挂石材的钢骨架按墙面干挂石材钢骨架项目执行,人工乘以系数1.1.【天棚工程】1.天棚面层在同一标高者为平面天棚,天棚面层不在同一标高者为跌级天棚.跌级造型天棚,其面层安装人工费乘以系数1.202.槽形板底、混凝土折瓦板、密肋板底、井字梁板底抹灰工程量按下表规定乘以系数计算:3.阳台底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内.阳台如带悬臂梁者,其工程量乘以系数1.304.雨篷底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内.雨篷如带悬臂梁者,其工程量乘以系数1.20【油漆、涂料、裱糊工程】1.定额中的单层木门刷油是按双面刷油考虑的.如采用单面刷油,其定额含量乘以系数0.49计算2.木楼梯(不包括底面)油漆,按水平投影面积乘以系数2.3,执行木地板油漆相应子目【其他工程】1.招牌的面层套用天棚相应面层项目,其人工费乘以系数0.8.2.压条、装饰条:①如在天棚面上钉直形装饰条者,其人工乘以系数1.34;钉弧形装饰条者,其人工乘以系数1.6,材料乘以系数1.1②墙面安装弧形装饰线条者,人工乘以系数1.2,材料乘以系数1.1③装饰线条做图案者,人工乘以系数1.8,材料乘以系数1.1.【拆除工程】1.楼梯表面块料拆除按楼地面块料拆除项目执行,人工乘以系数1.42.混凝土梁、板、柱单个构件的局部拆除按相应定额项目乘以系数1.25【措施项目】1.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用.满堂基础(独立柱基或设备基础投影面积超过20m2)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取.外墙装饰(以单项脚手架计取脚手架摊销费除外)按外脚手架项目乘以系数40%计算.2.坡屋面模板按相应定额项目执行,人工乘以系数1.1.3.别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数1.24.后浇带模板按相应构件模板项目综合单价乘以系数2.5,包含后浇带模板、支架的保留,重新搭设、恢复、清理等费用.5.现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤0.4m的,其模板按异形柱项目执行;现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤0.8m的,其模板按墙定额执行,定额乘以系数1.4;现浇混凝土一字形短墙中心线长度>0.4m且≤1m的,其模板按墙的定额项目执行,定额乘以系数1.2;现浇混凝土一字形短墙中心线长度≤0.4m的,其模板按矩形柱定额项目执行.6.有梁板模板定额项目已综合考虑了有梁板中弧形梁的情况,梁和板应作为整体套用.弧形梁模板为独立弧形梁模板.圈梁、基础梁的弧形部分模板按相应圈梁、基础梁模板套用定额乘以系数1.2计算(异形柱)7.大型机械设备进出场及安拆:拖式铲运机的进场费按相应规格的履带式推土机乘以系数1.18.塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工、机械乘以系数1.15.9.现浇钢筋混凝土楼梯,以图示露明尺寸的水平投影面积计算,不扣除小于500mm楼梯井所占面积.楼梯的踏步、踏步板平台梁等侧面模板,不另计算.阶梯形(锯齿形)现浇楼板每一梯步宽度大于300mm时,模板工程按板的相应项目执行,综合单价乘以系数1.6510.二次装饰装修工程按超过部分的定额综合单价(基价)乘以系数.耐心看到这的盆友,别忘记将文章收藏起来,以后再也不担心找不着了!。
土石方工程定额及工程量计算规定土方工程定额1、本定额包括场地平整、地面以下基础、地下挖土及地槽、地沟、柱基、地坑挖土、回填土、运土等程。
2、土壤分类:3、本定额采用人工操作,以干土挖土(地下水位以上)为基准,如挖湿土(地下水位以下)人工系数乘以1.2,挖土如需排水,除排水费用另计外,人工挖淤泥如需放坡或支挡土板时,应参照有关定额另计。
4、定额2-7至2-14按挖坚土考虑,如为沙砾时,坚土人工系数乘以1.5。
5、基础槽的夯实,包括在垫层定额内,如设计无垫层、基础槽地、坑底夯实可套用原地面土打夯定额。
6、挖土深度以1.5米为准,如超过1.5米以上,由于土质不好,需托木、加支撑,参照相应定额按实际工作量计算。
7、挖基槽、地坑包括修槽壁、平槽地、坑底,并保持基础两侧和坑边一米以内无弃土。
8、计算方法:(1)平整场地系数指在±30厘米以内就地填挖、找平的工作量按建筑物底面积的外边线各增加2米计算,平整厚度在30厘米以上按挖土方定额计算。
(2)挖土定额按天然密实土体积计算,填方按夯实后的体积计算,不考虑杂填物松散系数1.3,只有外运土方时才考虑。
(3)挡土模板,按坑、槽壁的单面积计算。
(4)坑槽内如有垫层或回填土时,不得再计算基础平整夯实。
(5)管沟回填体积计算;管径在500mm以下的不再扣除管材体积。
土方大开挖不计算平整场地。
人工挖沟槽开挖槽底宽在3m以内,且沟槽长大于沟槽宽3倍以上的挖土为挖沟槽。
挖基坑开挖基底面积在20m2以内的挖土称为挖基坑,挖土方开挖沟槽底宽在3m以外,坑底面积在20m2以外,场地挖填土方厚度在30cm 以外的挖土方称为挖士方。
计算规则与挖沟槽相计算土方计算相同。
房心回填土,按主墙间净面积乘以回填土厚度以体积计算。
计算公式为:V 房心回填=S 主墙间净面积*h回填土厚度=(S底层建筑而积-S 主墙所占面积)*h回填厚度。
回填土厚度:设计室外地坪至室内地面垫层底之间的距离。
定额中需乘系数的:第一章土石方工程1、人工挖土方、地槽、地坑是按普硬土综合取定的,如实际全部为Ⅰ类土或松土者,应按普硬土定额乘以系数0.85;2、在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.43;3、挖桩间土方时,按实挖体积,人工乘以系数1.25;4、机械挖土方,单位工程量小于2000立方米时,定额乘以系数1.1;5、推土机推土、推石碴,铲运机铲运土,重车上坡,坡度大于5%时,其运距按坡度区段斜长乘以下表所列系数:6、应定额项目乘1.5;7、推土机推土或铲运机铲土土层平均厚度小于30CM时,推土机台班用量乘以系数1.25; 铲运机台班用量乘以系数1.17 ;8、挖掘机在垫板上进行作业时,人工、机械乘以系数1.25;9、推土机推未经压实的堆积土时,按相应定额项目推土机台班用量乘以系数0.73;10、机械土方定额是按一二类土编制的,如实际土壤类别不同时,定额中机械台班量乘以下表所列系数11、机械上、下行驶坡道土方,按施工组织设计计算;无施工组织设计时,可按挖方总量的3%计算,合并在土方工程量内。
第二章脚手架工程1、综合脚手架的檐口高度系指设计室外地坪至檐口(或女儿墙上平)的高度。
突出主体建筑物屋顶的楼梯间、水箱间、电梯机房等不计高度。
如建筑物前后檐高不同时,以高者为准。
2、单层建筑综合脚手架檐高是按20米以下考虑的,超过20米时,可按每增高1米定额项目计算,其高度不足1米时,可按1米计算。
3、综合脚手架分单层建筑及多层建筑两部分A、单层排架结构按单层框架结构乘0.85系数.B、多层建筑综合脚手架适用于设计室外地坪至檐口高度(或女儿墙上平)70米以下工程;檐高70米以上高层建筑的脚手架,室内执行综合脚手架,室外根据施工组织设计执行单项脚手架C、多层建筑大模大板结构综合脚手架;檐高70米以下按相应框架结构定额项目乘0.8系数执行;檐高70米以上室内综合脚手架按相应定额项目乘0.92系数执行.4、手动提升式吊篮脚手架是按三升三降考虑的,如为二升二降可按原定额人工乘以0.72系数,一升一降乘以0.43系数,其它不变.5、吊篮为双层操作台时,人工乘以系数1.5.6、砌砖、砌砼高度在1.2米以上至3.6米以内,按里脚手架定额执行.石砌墙高度在1米以上时,按外脚手架定额执行.7、凡高度超过1.2米的钢筋砼贮水(油)池、贮仓等,其脚手架套双排脚手架。
土石方工程定额分为土建部分1.本定额按天然密实干土编制,如挖湿土时,人工定额量乘以系数1.182.在有挡土板支撑下挖土方时,人工定额量乘以系数1.43。
3.机械挖土工程量,可按施工组织设计规定计算。
如无规定时,挖土方工程量小于1万立方米时,按机械挖土方90%,人工挖土方10%计算,挖土方工程量在1万立方米以上时机械挖土方95%,人工挖土方5%计算。
人工挖土部分按相应定额项目人工乘以系数1.5,用于机械不能施工部分(如死角、修边等)。
4.机械挖湿土时,人工、机械乘以系数1.15。
5.推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗,实际发生时按实计算。
7.推土机、铲运机,推、铲未经压实的堆积土时,按相应定额项目乘以系数0.73。
8.机械挖桩间土方时,扣除钻(冲)孔桩、人工挖孔桩体积,按相应挖土方定额项目乘1.15系数计算。
市政部分1.干、湿土的划分以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工定额量乘以系数1.18,机械定额量乘以系数1.15,干、湿土工程量分别计算。
2.挖土机在垫板上作业,人工和机械定额量乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。
3.推土机推土或铲运机铲土的平均土层厚度小于750px时,其推土机定额量乘以系数1.25,铲运机定额量乘以系数1.17。
4.在支撑下挖土,按实挖体积人工定额量乘以系数1.43,机械定额量乘以系数1.20。
5.自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土定额数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土定额量乘以系数1.20。
采用人力垂直运输土、石方,垂直深度每米折合水平运距7m计算。
6.机械挖土工程量,可按施工组织设计规定计算。
如无规定时,挖土方工程量小于1万立方米时,按机械挖土方90%,人工挖土方10%计算;挖土方工程量在1万立方米以上时机械挖土方95%,人工挖土方5%计算。
房屋建筑1与装饰工程A土石方工程1.土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算;2.土方大开挖深度超过6m时,按相应定额项目乘以系数1.3;3.机械挖运淤泥时,按机械挖运土方定额乘以系数1.5;B地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算;项目单位工程的工程量振冲密实(不填料) 500m振冲碎石桩(填料) 100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算;C桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
D砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.25;3.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。

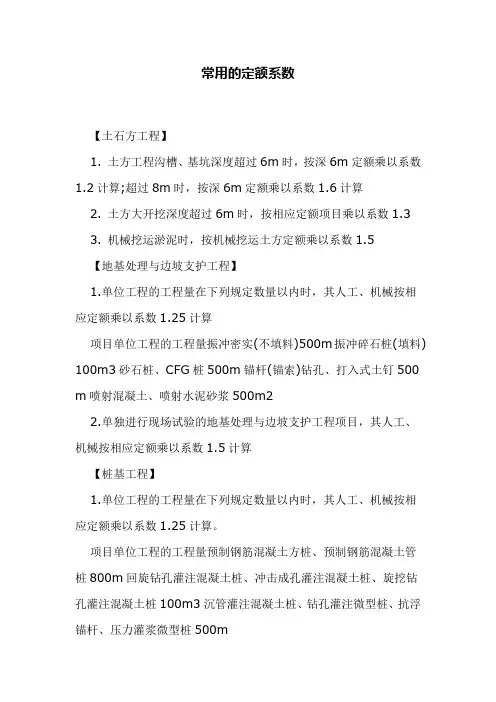

【土石方工程】
1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数计算;超过8m时,按深6m定额乘以系数计算
2. 土方大开挖深度超过6m时,按相应定额项目乘以系数
3. 机械挖运淤泥时,按机械挖运土方定额乘以系数
【地基处理与边坡支护工程】
1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数计算
项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m2 2.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数计算
【桩基工程】
1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m
2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加工日的普工计算。
【砌筑工程】
1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数。
砖用量乘以系数。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数
3.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
高度超过者,人工乘以系数。
2砖以内执行砖墙定额。
4.砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数。
地沟石板盖板按150mm考虑,实际与项目不同时,可以换算
5.垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数。
6.垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数
【混凝土及钢筋混凝土工程】
1.现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工费乘以系数
2.坡屋面混凝土按相应定额项目执行,混凝土用量乘以系数
3.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数。
4.垫层:散水、防滑坡道混凝土垫层,按垫层项目计算,人工乘以系数
5.垫层:楼地面商品混凝土垫层,按商品混凝土垫层项目执行,人工乘以系数
6.预制构件制作、安装及灌浆:除用塔式起重机,卷扬机吊装外,若单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械费乘以系数
7.高层建筑吊装费按相应定额项目乘以系数
8.钢筋工程:砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数
9.弧型钢筋制安按相应项目执行,人工费乘以系数
【金属结构工程】
1.钢网架安装定额按平面网格结构编制,如设计为筒壳、球壳及其他曲面结构,其相应项目安装定额人工、机械费乘以系数
2.钢桁架安装按直线型桁架编制,如设计为曲线、折线型桁架,其相应项目安装定额人工、机械费乘以系数
3.钢架桥安装按直线型构件编制,如设计为曲线、折线型钢桥,其相应项目安装定额人工、机械费乘以系数
4.钢柱安装在混凝土柱上,其机械乘以系数
5.高层建筑吊装费按相应定额项目乘以系数
【木结构工程】
1.木屋架:屋架需刨光者,人工乘以系数,木材材积乘以系数
2.檩条:圆木檩条项目内已包括刨光工料,如设计规定檩条需滚圆取直时,其木材材积乘以系数,人工乘以系数。
【门窗工程】
1.金属门窗:双层窗按定额单价乘以系数2计算
2.厂、库房大门木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数
3.门窗扇包镀锌铁皮,以双面为准,如设计规定为单面包铁皮时,其工料乘系数
4.木门窗套、木筒子板、木窗台板(除特殊注明外)木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数
【保温、隔热、防腐工程】
1.池槽保温隔热、池底保温隔热按地面保温隔热项目执行,人工费乘以系数;池壁保温隔热按墙面保温隔热项目执行,人工费乘以系数
2.防腐工程
①各种面层均不包括踢脚线,除聚氯乙烯塑料地面外,其他整体面层踢脚线,按整体面层相应项目计算,其人工乘以系数;块料面层踢脚线,按块料面层相应项目计算,其人工乘以系数,若遇做法与本分部定额不同时,按2015年《四川省建设工程工程量清单计价定额——房屋建筑与装饰工程》册相应项目执行。
②块料面层以平面砌块料面层为准,立面砌块料面层,执行平面砌块料面层相应项目,其人工乘以系数
【楼地面】
1.彩色水磨石楼地面嵌条分色以四边形分格为准,如采用多边形或美术图案者,人工乘以系数
2.螺旋形楼梯装饰面执行相应楼梯项目,乘以系数
【墙柱面工程】
1.抹灰:圆弧形、锯齿形、不规则形墙柱面抹灰,按相应项目人工乘以系数
2.镶贴块料
①圆弧形、锯齿形和其他不规则的墙柱面镶贴块料面层时,人工乘以系数。
②仿石砖按面砖定额执行,人工乘以系数。
③带美术图案的陶瓷艺术砖按面砖定额执行,人工乘以系数
④墙柱(梁)饰面:墙、柱面装饰面层,如果用两种及以上材料构成,执行拼色拼图案项目,人工乘以系数,材料乘以系数
⑤柱、梁面及零星项目干挂石材的钢骨架按墙面干挂石材钢骨架项目执行,人工乘以系数。
【天棚工程】
1.天棚面层在同一标高者为平面天棚,天棚面层不在同一标高者为跌级天棚。
跌级造型天棚,其面层安装人工费乘以系数
2.槽形板底、混凝土折瓦板、密肋板底、井字梁板底抹灰工程量按下表规定乘以系数计算:
项目系数工程量计算方法
槽形底板、混凝土折瓦板底梁肋不展开,以长乘以宽计算
密肋板底、井字梁板底
3.阳台底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内。
阳台如带悬臂梁者,其工程量乘以系数
4.雨篷底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内。
雨篷如带悬臂梁者,其工程量乘以系数
【油漆、涂料、裱糊工程】
1.定额中的单层木门刷油是按双面刷油考虑的。
如采用单面刷油,其定额含量乘以系数计算
2.木楼梯(不包括底面)油漆,按水平投影面积乘以系数,执行木地板油漆相应子目
【其他工程】
1.招牌的面层套用天棚相应面层项目,其人工费乘以系数。
2.压条、装饰条:
①如在天棚面上钉直形装饰条者,其人工乘以系数;钉弧形装饰条者,其人工乘以系数,材料乘以系数
②墙面安装弧形装饰线条者,人工乘以系数,材料乘以系数
③装饰线条做图案者,人工乘以系数,材料乘以系数。
【拆除工程】
1.楼梯表面块料拆除按楼地面块料拆除项目执行,人工乘以系数
2.混凝土梁、板、柱单个构件的局部拆除按相应定额项目乘以系数
【措施项目】
1.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用。
满堂基础(独立柱基或设备基础投影面积超过20m2)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取。
外墙装饰(以单项脚手架计取脚手架摊销费除外)按外脚手架项目乘以系数40%计算。
2.坡屋面模板按相应定额项目执行,人工乘以系数。
3.别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数
4.后浇带模板按相应构件模板项目综合单价乘以系数,包含后浇带模板、支架的保留,重新搭设、恢复、清理等费用。
5.现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤的,其模板按异形柱项目执行;现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤的,其模板按墙定额执行,定额乘以系数;现浇混凝土一字形短墙中心线长度>且≤1m的,其模板按墙的定额项目执行,定额乘以系数;现浇混凝土一字形短墙中心线长度≤的,其模板按矩形柱定额项目执行。
6.有梁板模板定额项目已综合考虑了有梁板中弧形梁的情况,梁和板应作为整体套用。
弧形梁模板为独立弧形梁模板。
圈梁、基础梁的弧形部分模板按相应圈梁、基础梁模板套用定额乘以系数计算(异形柱)
7.大型机械设备进出场及安拆:拖式铲运机的进场费按相应规格的履带式推土机乘以系数
8.塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工、机械乘以系数。
9.现浇钢筋混凝土楼梯,以图示露明尺寸的水平投影面积计算,不扣除小于
500mm楼梯井所占面积。
楼梯的踏步、踏步板平台梁等侧面模板,不另计算。
阶梯形(锯齿形)现浇楼板每一梯步宽度大于300mm时,模板工程按板的相应项目执行,综合单价乘以系数
10.二次装饰装修工程按超过部分的定额综合单价(基价)乘以系数。
