悬挑架搭设方案样本
- 格式:doc
- 大小:246.50 KB
- 文档页数:18
悬挑式脚手架施工方案(完整版)模板一:正式风格【项目名称】悬挑式脚手架施工方案1. 项目概述悬挑式脚手架施工方案旨在提供具体的施工方案,确保施工过程安全、高效进行。
本方案涉及脚手架的搭建、拆除、材料选用、施工流程等内容。
2. 脚手架搭建2.1 搭建前准备2.1.1 确定悬挑式脚手架所需规格和尺寸2.1.2 准备悬挑式脚手架所需材料2.1.3 组织施工人员进行安全培训和指导2.2 悬挑式脚手架搭建流程2.2.1 按照设计要求划定脚手架搭建位置2.2.2 将脚手架零部件按照规格和尺寸进行组装2.2.3 定期检查脚手架的稳定性和安全性3. 脚手架拆除3.1 准备工作3.1.1 确认拆除时间和范围3.1.2 组织专业人员指导拆除工作3.2 悬挑式脚手架拆除流程3.2.1 按照规定顺序进行拆卸工作3.2.2 对拆卸下来的脚手架进行归档和清点3.2.3 整理工作现场,确保安全和整洁4. 材料选用4.1 脚手架材料选择原则4.1.1 材料强度和稳定性4.1.2 耐候性和耐腐蚀性4.1.3 施工成本和可维护性4.2 脚手架材料选用建议4.2.1 梁和扣件采用高强度钢材4.2.2 地基支撑材料选用混凝土或钢材4.2.3 工作平台采用防滑材料5. 施工流程5.1 施工前准备工作5.2 悬挑式脚手架的搭建过程5.3 施工过程中的安全措施5.4 施工后的检查和整理工作【附件】1. 设计图纸2. 安全培训记录3. 材料选用表格【法律名词及注释】1. 脚手架:用于工程施工过程中提供工作平台和支撑物的临时结构。
2. 施工流程:指施工工序的顺序和步骤。
3. 悬挑式:指脚手架在地面较低处悬挑或跨越其他结构物。
--------------------------------------------------------------模板二:轻松风格【项目名称】悬挑式脚手架施工方案1. 项目概述这个悬挑式脚手架施工方案就是为了让大家快乐、安全地完成施工而准备的。
第1篇一、工程概况1. 工程名称:XX大厦幕墙工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:地上XX层,地下XX层,总建筑面积XX万平方米4. 施工单位:XX建筑集团有限公司5. 设计单位:XX建筑设计研究院二、悬挂式脚手架施工方案概述1. 施工依据:- 《建筑施工安全技术规范》- 《建筑施工脚手架安全技术规范》- 《建筑施工高处作业安全技术规范》- 工程施工图纸及设计说明- 相关施工合同及协议2. 施工目的:- 确保悬挂式脚手架施工安全、高效、优质完成- 防止高处坠落、物体打击等安全事故发生- 确保施工质量和施工进度3. 施工范围:- 悬挂式脚手架的搭设、拆除、维护与管理- 悬挂式脚手架的安全防护设施安装与拆除三、施工准备1. 技术准备:- 组织施工技术人员学习相关规范和施工图纸- 制定悬挂式脚手架施工方案- 编制安全技术措施2. 材料准备:- 检查脚手架、杆件、扣件、连接件等材料的质量和数量 - 检查安全防护设施,如安全网、安全带、防护栏杆等3. 人员准备:- 组织施工人员进行安全教育培训- 对施工人员进行安全技术交底- 对施工人员进行操作技能培训4. 施工机具准备:- 检查施工机具的性能和完好情况- 配置必要的检测仪器和设备四、悬挂式脚手架搭设1. 搭设顺序:- 从一端开始,逐层向上搭设- 每层搭设完成后,进行自检和互检2. 搭设要求:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 脚手架宽度不小于1.2米- 安全防护设施齐全,符合规范要求3. 搭设注意事项:- 搭设过程中,严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上堆放杂物- 严禁在脚手架上行走、跳跃五、悬挂式脚手架拆除1. 拆除顺序:- 从一端开始,逐层向下拆除- 每层拆除完成后,进行自检和互检2. 拆除要求:- 拆除过程中,严禁抛掷材料- 严禁在脚手架上作业- 严禁在拆除过程中穿越脚手架3. 拆除注意事项:- 拆除前,应将脚手架上的材料清理干净- 拆除过程中,应有人监护- 拆除后的材料应堆放整齐,便于运输六、安全技术措施1. 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品 - 严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上行走、跳跃2. 材料安全:- 材料堆放整齐,不得超高、超宽- 材料运输过程中,应采取措施防止坠落- 材料拆除过程中,应防止材料抛掷3. 脚手架安全:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 安全防护设施齐全,符合规范要求4. 环境安全:- 施工现场应保持整洁,防止污染- 施工现场应设置安全警示标志- 施工现场应配备消防设施七、施工进度计划1. 施工准备阶段:XX天2. 脚手架搭设阶段:XX天3. 脚手架拆除阶段:XX天4. 施工验收阶段:XX天八、施工验收1. 施工单位自检:在施工过程中,施工单位应定期进行自检,发现问题及时整改2. 监理单位验收:监理单位应按照施工图纸及规范要求,对悬挂式脚手架施工进行验收3. 政府部门验收:在施工完成后,政府部门应进行验收,合格后方可投入使用九、施工总结1. 施工单位应总结悬挂式脚手架施工过程中的经验教训2. 施工单位应总结安全技术措施的实施效果3. 施工单位应提出改进措施,提高施工质量和施工效率十、附则1. 本方案由XX建筑集团有限公司负责解释2. 本方案自发布之日起实施字数:2536字注:本方案仅供参考,具体施工方案应根据实际情况进行调整。
西安长乐园艺花卉博览园仿古建筑工程悬挑式脚手架搭设方案
编制:陕西古锦园林古建工程有限公司
审核:
批准:
年月日
钢管悬挑脚手架搭设方案
一、工程概况
本工程外脚手架采用悬挑式搭设方案。
由于本工程三层屋面以下主体框架已经完成,为了满足三层楼面以上古建部分大檐悬挑的施工要求,结合现场实际情况,确定本施工方案,即从二层屋面向外搭设悬挑式脚手架。
二、编制依据
1、现行的有关国家标准、行业标准及省、市地方标准;
2、施工图;
三、悬挑脚手架搭设方案及搭设步骤
1.本工程脚手架采用Φ48mm钢管和扣件连结的方法进行搭设,用双排架上、下在砼现浇板顶实的做法,作为悬挑架根部支撑。
在双排脚手架的顶部三层悬挑梁向下20cm的位置,用4米钢管从三层梁外立面向外悬挑
2.2米,供斜屋面外挑使用。
2.脚手架外挑部分用两道斜杆支撑,并在平行位置和每根砼柱子加固牢靠。
悬挑平面部位脚手板满铺并用铁丝扎牢。
3.外架排端头搭设高度3m,宽度60cm双排脚手架,并于屋面部分主体加固连接稳固。
外立面用安全网挂满封严。
四、搭设示意图如下:
图.悬挑脚手架搭设示意图(侧面)
五、安全要求
施工人员在悬挑部位操作时必须挂好安全带,悬挑部位斜撑必须和楼面接地,悬挑架部分须架板满铺,并用铁丝扎牢,斜屋面支模架搭设完成后,悬挑架应和支模架连结加固。
悬挑脚手架搭设方案1工程概况1。

1项目概况观水花园工程由江西元迪房地产开发有限公司投资兴建,同济大学建筑设计研究院(集团)有限公司负责施工图设计。
本项目位于南昌市朝阳片区,沿江南大道东侧,生米大桥与南昌大桥之间.1。
2建筑概况本工程总建筑面积62928m2,地下室建筑面积为10886m2。
1#、2#、3#楼均为地下一层地上32层,4#楼为地下一层地上26层。
四栋楼呈长方形四角布局。
采用较多的弧形流线建筑形式,同时又突出建筑的棱角分明,造型典雅大方,屋面呈鱼形,达到了优美的建筑景观效果。
1。
3结构概况本工程结构为剪力墙结构,1#、2#、3#楼均为地下一层地上32层,4#楼为地下一层地上26层,设计使用年限为50年,结构安全等级二级,耐火等级一级,抗震设防烈度为6度,地下室设有平战结合6级人防。
2编制依据2.1观水花园工程施工图纸2。
2《施工组织设计》2.3《建筑施工手册》2。
4国家现行有关规范、规程、标准,《建筑施工扣件式钢管脚手架安全技术规范》等。
2.5《建筑结构荷载规范》(GB50009-2001)(2006版)2.6《钢结构设计规范》(GB50017—2003)2。
7《普通碳素结构钢技术条件》2.8《冷弯薄壁型钢结构技术规范》2。
9类型与本工程相似工程的施工技术经验及资料。
3脚手架搭设架空层~7层楼面下的主体结构施工时,搭设落地式脚手架.拟分别在建筑7层、12层、17层、22层、27层楼面上搭设工字钢悬挑脚手架。
工字钢悬挑脚手架搭设至屋面层,悬挑高度最大为15米。
3。
1搭设工艺流程定位放线→埋设双Ф18@200钢筋套箍→固定16#工字钢→搭立杆→大横杆→小横杆→拉结点固定、搭设剪刀撑→小横杆上铺脚手板→护栏→挡脚板→安全网、密目网布设。
拆除工艺流程与搭设工艺流程相反.3.2搭设方法外脚手架立杆纵向间距(即工字钢间距)为1.5m,遇转角处应加密设置,内外立杆间距0.8m,大横杆步距1。
8m。
脚手架底部设在通长铺设脚手板上,作业层满铺脚手板,立杆底部设横向扫地杆。

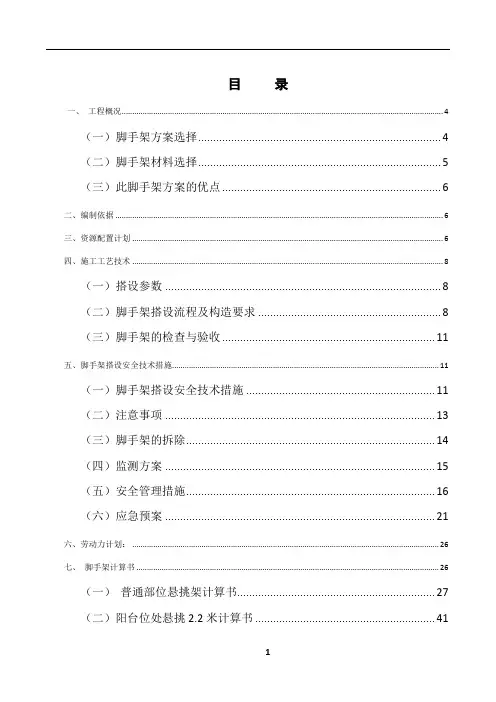

目录一、工程概况 (4)(一)脚手架方案选择 (4)(二)脚手架材料选择 (5)(三)此脚手架方案的优点 (6)二、编制依据 (6)三、资源配置计划 (6)四、施工工艺技术 (8)(一)搭设参数 (8)(二)脚手架搭设流程及构造要求 (8)(三)脚手架的检查与验收 (11)五、脚手架搭设安全技术措施 (11)(一)脚手架搭设安全技术措施 (11)(二)注意事项 (13)(三)脚手架的拆除 (14)(四)监测方案 (15)(五)安全管理措施 (16)(六)应急预案 (21)六、劳动力计划: (26)七、脚手架计算书 (26)(一)普通部位悬挑架计算书 (27)(二)阳台位处悬挑2.2米计算书 (41)(三)最不利转角处主梁验算 (48)(四)挑架拉杆拉力验算 (55)(五)锚固位置螺栓抗剪计算 (62)1、悬挑部位锚固位置计算 (62)本工程拟采用普通M20螺栓,8.8级,分别在钢板的上部和下部对称布置两处。
计算采取最不利状态,三立杆位置且不计算上部拉杆拉力。
具体建模如下图所示: (62) (63)受力模型 (63) (63)弯矩图 (63) (63)剪力图 (63)根据受力模型分析,计算以下排螺栓为回转轴,8.8级M20普通螺栓抗拉强度为400N/MM 2 (63)根据《钢结构设计规范》GB50017-2003的公式7.2.1-5 (63)N T =b 2f 4πt d =125.6KN>107.15KN 。
螺栓抗拉满足荷载要求。
..................... 64 每个螺栓承受的剪力N V = NV = 435.27=6.84KN........................................... 64 根据《钢结构设计规范》GB50017-2003的公式7.2.1-1 (64)N V =b 2f 4πv d n =100.48 KN >6.84KN ,螺栓抗剪满足荷载要求。

外挑架施工方案一、工程概况二、施工准备1、材料准备本工程外檐维护采用悬挑架。
悬挑梁的钢梁采用14#型钢〔工字钢〕制作,其长宽比值2:1~3:1,外伸尺寸〔外挑〕约左右。
型钢外伸局部端头上面焊高200mm的钢管,其内径比脚手管外径大为宜。
脚手板采用松木脚手板,每块重量未超过30kg,长度4m,宽度25-28cm,厚度50mm左右。
连接构件采用铸铁制作的扣件,其材质应符合现行国家标准的有关规定。
2、作业条件按有关规定对钢管、扣件、脚手板等材料进行检查验收。
不合格的构、配件不得使用,经检查合格的配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。
搭设的位置场地应清理、平整。
三、外檐挑架的搭设型钢梁安装,均应设为间距一根,选用φ20元钢作预埋U型螺丝,按预埋U型螺丝的位置,放置好型钢,外挑尺寸应一致为。
首先用8厚自制钢盖压板,然后拧上螺丝2个,使型钢牢固可靠,型钢设置齐后安装立管,第一根立管用拉接管与柱子拉接牢固,逐个安装,然后安装扫地杆和大横杆,步距为左右,大横杆同一排水平偏差不大于该脚手架总长的1/300,且不大于100cm。
脚手板应在型钢层通铺一层,不得出现探头板现象。
在型钢层设置一道平安平网,外檐外立杆内侧均通设一道平安密目立网,以防止施工时向下掉物伤人。
悬挑架子与建筑物采用每层连接的方法,另外,为保证架子稳定,应设置一道钢丝绳与建筑物连接。
四、撤除1、撤除前应召集有关人员对工程进行全面的检查,确立不需要脚手架时,方可进行撤除。
2、撤除前应进行平安技术交底。
3、撤除脚手架应进行平安警戒维护。
4、撤除脚手架前,应将脚手架上的遗留材料,杂物等清理干净。
5、撤除脚手架时应做到一步一清,一杆一清。
所有杆件和扣件在撤除时应别离,不准在杆件上附着扣件或两杆连着送到地面。
6、所有的脚手板应自外向里竖向搬运,以防脚手板和垃圾物以高处坠落伤人。
7、拆下的杆件与配件,应随时整理,检查,按品种,分规格,堆放整齐,妥善保管。

悬挑脚手架搭设方案1、搭设顺序扣件式双排悬挑钢管脚手架的搭设顺序为:设置悬挑桁架T摆放扫地杆一逐根树立立杆并随即与扫地杆扣紧一装扫地小横杆并与立杆或扫地杆扣紧一安第一步大横杆与各立杆扣紧一安第一步小横杆T安第二步大横杆一安第二步小横杆T第三、四步大横杆和小横杆T连墙杆一接立杆T加设剪刀撑一铺脚手板。
2、起搭布置采用116工字钢悬挑,一端支承在楼面上与预埋钢筋焊接,通过钢丝绳吊拉承载,其间距同立杆间距相对应,即≤1.5m,立杆与水平杆用扣件旋紧。
在开始设置悬挑脚手架的楼面浇筑碎时,预埋φl8〃U形钢筋〃,碎浇毕三天后,即安装焊牢工字钢作挑架,在钢丝绳拉杆未受力前,工字钢挑梁下部用脚手架或斜撑杆顶紧,避免直接由工字钢挑梁悬挑受力,悬挑工字钢每根长度为L(m)=L1+L2且L2≥1.25Ll o如下图所示:起塔立杆时,每搭完一步脚手架后应校正步距、跨距、排距及立杆垂直度。
3、脚手架构造外脚手架平桥内侧离外墙或楼面边不大于15Omm,标准平桥宽800mm o立杆纵向间距为1.5m,平桥层间步距为1.8m。
脚手架平桥设3条水平钢管,在外侧立面全长全高连续设置剪刀撑。
4、立杆构造要求(1)立杆上的对接扣件应交错布置,两个相邻立柱接头不能设在同一步距内,且两相邻立杆接头在高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的1/3。
(2)脚手架立杆顶端栏杆应高出女儿墙上端Im,应高出檐口上端1.5m o(3)脚手架底座上必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在⅛三座下皮不大于200mm处的立杆上。
横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上.5.水平杆构造要求(1)大横杆设于小横杆之上,固定在立杆的内侧,并采用直角扣件与立杆扣紧,小横杆与立杆的连接采用双扣件固定,以防滑脱。
(2)大横杆一般采用对接扣件连接,相邻大横杆对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在大横杆的跨中;连接大横杆的对接扣件,开口应朝架子内侧,螺栓向上,避免开口朝上,以防雨水进入,螺栓应适度拧紧。
第一部分悬挑-斜拉式脚手架设计与专项施工方案一、编制依据:《建筑施工脚手架实用手册》《建筑结构荷载规范》《混凝土结构设计规范》《钢结构设计规范》《建筑施工安全检查标准》《建筑施工扣件式钢管脚手架安全技术规范》危险性较大的分部分项工程安全管理办法建筑施工扣件式钢管脚手架构造计算与验算(品茗施工安全设施计算软件)另外严格执行国家法律法规、江苏省及泰州市地方性法规。
二、工程概况:三、认证要求:根据相关规定:施工单位应当在危险性较大工程施工前编制专项施工方案(搭设高度24m及以上的落地式钢管脚手架工程、悬挑式脚手架工程.)和(超过一定规模的危险性较大的分部分项工程),悬挑搭设高度20m以上及50m及以上落地式钢管脚手架工程,必须进行验算及专家认证。
为确保脚手架的安全,在原施工组织设计的基础上,编制了本脚手架工程安全专项施工方案,并将按照方案在施工中采用相应技术措施并进行质量监控。
四、施工进度计划:(根据土建的施工进度另行编制)。
脚手架的施工紧密配合主体结构施工的进度,立杆顶端高出主体结构施工面一步架高。
五、施工平面布置:附后。
六、脚手架的劳动力安排:操作人员必须按国家有关规定经专门的安全技术培训,取得建筑施工特种作业操作资格证书,持证上岗。
七、脚手架方案选择:本工程外脚手架搭设高度:屋面女儿墙74.5m(包括1.8m防护栏杆),根据本工程建筑外形,以及安全文明施工、外观、成本等因素,根据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2001规定,采取一种落地与悬挑相结合脚手架专项方案;拟将四层面以下搭设扣件式钢管双排落地脚手架,五层面以上分段悬挑到顶;悬挑架最大悬挑高度为22.1m。
采用I16#工字钢作悬挑托架。
1、此架一架多用,主体阶段主要用于安全防护,装修阶段即用于装修施工,也兼作安全防护。
考虑到施工工期、质量、安全和合同要求,故在选择方案时,应充分考虑以下几点:⑴架体的结构设计,力求做到结构要安全可靠,造价经济合理。

一、工程概况***教育学院综合楼为框架剪力墙结构,地下建筑面积,地上建筑面积,其中地下三层、各层层高(由上自下)分别为、、;地上五层,总高度为,其中一层层高为,其它标准层层高为。
二、脚手架搭设方案结合本工程结构形式、实际施工特点,建筑物周边(有地下室部分)搭设落地式、全高全封闭的扣件式双排钢管脚手架,共搭设步架,每步架高,横距,纵距(根据工程实际可以适当调整);无地下室部分在二层楼面处搭设型钢式(槽钢)悬挑架,槽钢间距见附图,共挑步架,每步架高,横距,一层外脚手架在地下室周边土方回填后方可搭设。
三、脚手架材质、所用材料都经建设主管部门产品认证,并经现场取样试验合格后才投入使用。
、脚手架应选用外径,壁厚的钢管,表面平整光滑,无锈蚀、分层、压痕、划道和硬弯。
搭设架子前应对钢筋管保养,除锈并统一涂色。
搭设架子使用的扣件规格与钢管匹配,采用可锻铸铁,不得有裂纹、气孔、缩松、砂眼等锻造缺陷、贴合面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于。
、脚手片采用质地坚韧竹竿制作,用寸铁钉销牢。
四、脚手架计算悬挑式扣件钢管脚手架计算书(一)钢管脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》()。
计算的脚手架为双排脚手架,搭设高度为米,立杆采用单立管。
搭设尺寸为:立杆的纵距米,立杆的横距米,立杆的步距米。
采用的钢管类型为×,连墙件采用步跨,竖向间距米,水平间距米。
施工均布荷载为,同时施工层,脚手板共铺设层。
悬挑水平钢梁采用[号槽钢口水平,其中建筑物外悬挑段长度米,建筑物内锚固段长度米。
悬挑水平钢梁采用悬臂式结构,没有钢丝绳或支杆与建筑物拉结。
一、大横杆的计算:大横杆按照三跨连续梁进行强度和挠度计算,大横杆在小横杆的上面。
按照大横杆上面的脚手板和活荷载作为均布荷载计算大横杆的最大弯矩和变形。
.均布荷载值计算大横杆的自重标准值脚手板的荷载标准值×活荷载标准值×静荷载的计算值××活荷载的计算值×大横杆计算荷载组合简图(跨中最大弯矩和跨中最大挠度)大横杆计算荷载组合简图(支座最大弯矩).抗弯强度计算最大弯矩考虑为三跨连续梁均布荷载作用下的弯矩跨中最大弯矩计算公式如下:跨中最大弯矩为(××)×支座最大弯矩计算公式如下:支座最大弯矩为(××)×我们选择支座弯矩和跨中弯矩的最大值进行强度验算:×大横杆的计算强度小于,满足要求!.挠度计算最大挠度考虑为三跨连续梁均布荷载作用下的挠度计算公式如下:静荷载标准值活荷载标准值三跨连续梁均布荷载作用下的最大挠度(××)×(×××)大横杆的最大挠度小于与,满足要求!二、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,大横杆在小横杆的上面。
悬挑脚手架施工方案
一、工程概况
无棣星一皇家酒庄有限责任公司无棣星一皇家酒庄工程由滨州市建筑设计研究院设计, 由建设单位自筹资金进行工程建设; 该工程座落在景观西路以西、飞龙街以南。
有主楼和裙楼楼组成。
该工程主楼为框架结构,十七层, 无地下室, 主楼东西宽54.6米, 南北长54.6米, 建筑高度59.8米, 建筑面积17326.89平方米。
墙体采用200厚的加气砼砌块砌筑; 屋面防水等级为二级; 楼地面分别为水泥楼地面, 花岗岩楼地面, 地面砖楼地面; 内墙为混合砂浆抹墙面、喷涂墙面和瓷砖墙面; 顶棚分别为乳胶漆顶棚, 石膏板吊顶和铝塑板吊顶; 外墙采用干挂大理石。
裙楼与主楼部分设有沉降缝。
裙楼框架结构四层,南北长54.6米, 东西宽54.6米 ,建筑高度12.9米。
填充墙体采用200厚加气砼砌块砌筑; 屋面防水级为二级; 楼地面分别为水泥楼地面, 花岗岩楼地面, 地面砖楼地面; 内墙为混合砂浆抹墙面、喷涂墙面和瓷砖墙面; 顶棚分别为乳胶漆顶棚, 石膏板吊顶和铝塑板吊顶; 外墙采用干挂大理石
本工程结构安全等级为二级, 基础处理采用桩基, 桩端持力层为( 7) 层粉质粘土层, 采用预制砼管桩。
砼强度等级为:承台、地梁、 C30,主楼1~4层柱、为C50,5-7层C45、 8-9层C40、 10-11层C35、 12层以上梁板柱C30,裙楼部分柱、梁、板均为C30。
圈梁、构造柱、现浇过梁C30,基础垫层C15。
填充墙分别为加气砼砌块, M5砂浆砌筑。
二、搭设方案
悬挑外脚手架的侧立面图、正立面图
※此架只作为施工用外架不作为顶层支模用架
※
大横杆大横杆剪刀撑
小横杆
A 侧面图 b 正立面图
1、 外脚手架材料的选择
钢管采用Ø48×3.5, 外挑工字钢采用16a, 长度4.5米, 端部固定槽钢在楼板上的6根钢筋为Ø18的圆钢, 距离外墙边为1.2米( 见图2) 。
2、 外脚手架搭设尺寸的设计
外立杆纵向间距为1.5米, 内立杆距外墙面的距离为0.1米,外立杆距外墙面的距离为
1.2米, 大横杆步距为1.5米。
小横杆长度为1.5米, 具体搭设尺寸及剪刀撑拉接点等杆件的搭设要求, 见落地式双排架搭设方案。
3、 悬挑梁的构造
悬挑梁每五层为一个悬挑单位, 楼层高度为3.5米。
从一层顶板第一次悬挑, 六层顶板第二次悬挑, 十二层顶板第三次悬挑。
外挑脚手架的总高度为5×3.5=17.5m, 型钢16槽钢外挑长度为1.5m,内伸长度为1.6m 。
为增强悬挑架的稳定性, 每道槽钢用Ø16预埋钢筋固定。
4、外挑脚手架的荷载、 强度、 挠度( 计算简图见图3)
5、外脚手架搭设施工方案
( 1) 、在16槽钢的内部端部的楼面上预埋3 Ø16的圆钢, 具体见图3, 圆钢筋的端部要做成弯钩, 一定要预埋牢固。
( 2) 、架体与建筑物的连结是用连墙件与框架柱拉接, 每层拉两道, 脚手架外立杆的内侧满挂密目网, 槽钢上满铺木架板且绑扎牢固, 架子上方再铺设一道密目式安全网, 以防细小落物伤人。
( 3) 、作业层竹笆材质应符合要求, 铺设严密、牢固, 立侧设18cm高脚手板, 在距操作面1.2米设一道防护栏杆。
( 4) 、3 Ø16的圆钢筋在外装饰完成后并在楼面装饰前, 用重锤把圆钢打平在装饰层下, 或用气焊割除。
( 5) 、在外挑架上不准集中堆放模板、钢筋、严禁放置大模板。
( 6) 、脚手架搭设人员必须是经过按国家现行标准( 特种作业人员安全技术考核管理标准) GB5036, 考核合格的专业架工应定期检查, 体检合格后方持证上岗。
( 7) 、搭设人员必须戴好安全帽, 系好安全带, 穿好防滑鞋。
( 8) 、脚手架的构配件质量与搭设要求, 应按规定进行检查, 验收合格后方可是使用。
( 9) 、作业层的施工荷载应符和设计要求, 不得将模板支架等杂物固定在脚手架上, 严禁悬挂起重设备。
( 10) 、当有六级以上的大风或者有雨、雾、雪等天气时, 将停止脚手架的搭设作业。
雨、雪、霜后上架作业应有防滑措施, 并应扫除积雪。
《6》脚手架的安全与维护, 应按( 建筑施工扣件或钢管脚手架安全技术规范) 去进行搭、拆。
《7》、在脚手架使用期间, 严禁拆除下列杆件。
①、主节点处的纵横扫地杆。
②、连墙件。
《8》、脚手架外立杆的内侧满挂密目式安全网, 竹笆满铺且用铁丝绑扎牢固。
《9》、在脚手架上进行电气焊作业时, 必须有防火措施和专人看守。
《10》、工地临时用电线路的架设及脚手架接地避雷措施, 应按现行行业标准( 施工现场临时用电安全技术规范) JGJ46的有关规定执行。
《11》、搭、拆脚手架时, 地面应设围栏和警戒标志, 并派人看守, 严禁非操作人员入内。
三、悬挑脚手架计算书
( 一) 大横杆的计算
大横杆按照三跨连续梁进行强度和挠度计算, 大横杆在小横杆的上面。
按照大横杆上面的脚手板和活荷载作为均布荷载计算大横杆的最大弯矩和变形。
1.均布荷载值计算
大横杆的自重标准值 P1=0.038kN/m
脚手板的荷载标准值 P2=0.350×1.050/3=0.122kN/m
活荷载标准值 Q=3.000×1.050/3=1.050kN/m
静荷载的计算值 q1=1.2×0.038+1.2×0.122=0.193kN/m
活荷载的计算值 q2=1.4×1.050=1.470kN/m
大横杆计算荷载组合简图(跨中最大弯矩和跨中最大挠度)
大横杆计算荷载组合简图(支座最大弯矩)
2.抗弯强度计算
最大弯矩考虑为三跨连续梁均布荷载作用下的弯矩跨中最大弯矩计算公式如下:
跨中最大弯矩为
M1=(0.08×0.193+0.10×1.470)×1. =0.234kN.
支座最大弯矩计算公式如下:
支座最大弯矩为
M2=-(0.10×0.193+0.117×1.470)×1. =-0.275kN.m
我们选择支座弯矩和跨中弯矩的最大值进行强度验算:
=0.275×106/5080.0=54.226N/mm2
大横杆的计算强度小于205.0N/mm2,满足要求!
3.挠度计算
最大挠度考虑为三跨连续梁均布荷载作用下的挠度
计算公式如下:
静荷载标准值q1=0.038+0.122=0.161kN/m
活荷载标准值q2=1.050kN/m
三跨连续梁均布荷载作用下的最大挠度
V=(0.677×0.161+0.990×1.050)×1200.04/(100×2.06×105×
121900.0)=0.948mm
大横杆的最大挠度小于1200.0/150与10mm,满足要求!
( 二) 小横杆的计算
小横杆按照简支梁进行强度和挠度计算, 大横杆在小横杆的上面。
用大横杆支座的最大反力计算值, 在最不利荷载布置下计算小横杆的最大弯矩和变形。
1.荷载值计算
大横杆的自重标准值 P1=0.038×1.200=0.046kN
脚手板的荷载标准值 P2=0.350×1.050×1.200/3=0.147kN
活荷载标准值 Q=3.000×1.050×1.200/3=1.260kN
荷载的计算值 P=1.2×0.046+1.2×0.147+1.4×1.260=1.996kN
小横杆计算简图
2.抗弯强度计算
最大弯矩考虑为小横杆自重均布荷载与荷载的计算值最不利分配的弯矩和均布荷载最大弯矩计算公式如下:
集中荷载最大弯矩计算公式如下:
M=(1.2×0.038)×1.0502/8+1.996×1.050/3=0.705kN.m
=0.705×106/5080.0=138.749N/mm2
小横杆的计算强度小于205.0N/mm2,满足要求!
3.挠度计算
最大挠度考虑为小横杆自重均布荷载与荷载的计算值最不利分配的挠度和均布荷载最大挠度计算公式如下:
集中荷载最大挠度计算公式如下:
小横杆自重均布荷载引起的最大挠度
V1=5.0×0.038×1050.004/(384×2.060×105×121900.000)=0.02mm
集中荷载标准值P=0.046+0.147+1.260=1.453kN
集中荷载标准值最不利分配引起的最大挠度
V2=1453.080×1050.0×(3×1050.02-4×1050.02/9)/(72×2.06×105×121900.0)=2.378mm
最大挠度和
V=V1+V2=2.402mm
小横杆的最大挠度小于1050.0/150与10mm,满足要求!。
