雨污管排水工程施工方案
- 格式:doc
- 大小:394.50 KB
- 文档页数:36
雨污水管道施工方案一、工程概况:1、雨水管道(1)、横断面布臵位臵:雨水管道在K3+600—K4+010段采用双排布设,设臵在两侧慢车道下,雨水管道中心线距离道路中心线为16m;在K4+642—K5+082段为单排布设,设臵在右侧慢车道下,雨水管道中心线距离道路中心线为12.5m;我施工段全长1162m。
(2)、排水方向:K3+600--K3+720左、K3+600--K3+740右的雨水分别在K3+740右、K3+720左处设预埋支管排向涧河中去;K3+760—3+880左、K3+900—4+000左的雨水分别在K3+880、K3+900处设预埋支管排向涧河中;K3+760—K3+890右的雨水在K3+760处设预埋支管排向涧河中;K3+898—K4+010右的雨水在K3+898处排向K3+898处的老过路雨水排水管道中;K4+642—K5+082右的雨水在K4+922处设预埋过路支管左侧的排水河中。
(3)、管材、接口及基础:雨水管道直径采用600mm,约每隔40m设一检查井,雨水管道采用钢筋砼管道(II级),接口采用柔性承插口,用橡胶圈密封。
雨水管道直径d=600mm,且井深H≤6m时采用直径为1000mm的雨水检查井。
支管接入处设臵落底式窨井,其余井做流槽式,井盖材料可以根据业主要求采用。
干管及支管覆土采用砂石基础,120°水泥混凝土抗肩(补充雨、污水管道基础调整的说明)。
(4)、雨水口及预留支管:雨水口设臵在快车道两侧与慢车道的外侧,采用乙型双蓖式雨水井,篦座与篦盖采用复合材料,井壁采用M10水泥砂浆MU10砖,井内壁采用1:2水泥砂浆抹面,厚10mm,井底采用C25混凝土及碎石基础。
雨水口连接管管径采用D300mm钢筋混凝土管(II级)。
2、污水管道(1)、横断面布臵位臵:污水管道在K3+600—K3+660段采用双排布设,设臵在两侧慢车道下,污水管道中心线距离道路中心线为14m;在K3+690—K4+005段采用单排布设,设臵在右侧慢车道下,污水管道中心线距离道路中心线为14m;在K4+640—K5+000段采用单排布设,设臵在左侧慢车道下,污水管道中心线距离道路中心线为13m;全长775m。
排水管道工程施工方案本项目为排水管道工程,位于某市市区,总长度约为1000米,管道直径为500毫米。
该管道将作为城市排水主干管道,用于排放雨水和废水,以保障城市的排水系统畅通运转。
二、工程施工方案1. 前期准备工作在施工前,需要对工程现场进行勘察,确定管道走向和地形状况,制定施工图纸和施工方案。
同时,还需要申请相关工程许可证和施工许可证。
2. 施工队伍组织施工队伍需由经验丰富的工程师和技术人员组成,各岗位人员要熟悉施工方案和安全操作规程,保证施工过程的顺利进行。
3. 施工方法本工程采用开挖法进行施工,具体步骤如下:(1)开挖地面:根据施工图纸确定管道走向和深度,在地面上标出施工轨迹,使用挖掘机和机械钻头进行开挖,确保开挖深度和宽度符合要求。
(2)敷设管道:开挖完成后,开始敷设管道,将管道逐段铺设到指定位置,使用管道连接件固定管道连接,确保管道连接处牢固。
(3)填埋管道:管道铺设结束后,进行填埋工作,将填充物填入管道周围,压实填土,确保管道牢固安全。
(4)管道测试:完成管道铺设后,进行管道测试,检查管道的安装是否符合要求,确保管道畅通无阻。
(5)收尾工作:完成管道测试后,进行清理工作,清除施工现场杂物,做好环境整治工作。
4. 安全措施在施工过程中,要遵守相关安全规定,严格执行安全操作规程,做好安全防护工作,确保施工人员和设备的安全。
5. 环境保护在施工过程中,要注意环境保护,减少对周围环境的影响,做好施工垃圾的清理和处理工作,确保施工现场的环境卫生。
6. 施工进度按照工程计划,严格执行施工进度,保证工程按时完工,确保工程质量和安全。
7. 质量控制施工过程中要进行质量检测,确保工程质量符合相关标准和规定,保证工程的稳定和安全。
三、施工安排1. 施工周期本工程预计施工周期为3个月,具体时间安排如下:(1)前期准备工作:1个月;(2)施工阶段:2个月。
2. 施工队伍安排施工队伍需按照工程需要进行合理分工,确保各项工程任务有序推进。
雨、污水管道工程施工方案一、工程概况1、雨水管道K3+000 —K4+600段红线宽度为50.0m:雨水管线采用双排布设在左右侧非机动车道,管道中线距离道路中线为14.0m。
K6+585 —K7+580段红线宽度为34.0m:雨水管线采用单排布设在左侧人行道,管道中线距离道路中线为14.0m。
雨水管线平面定位以道路中心线为基准,用相对尺寸标注。
竖向定位以绝对高程标注,雨水管道管位见管位横断面示意图。
设计雨水主管道:K3+000 —K4+600段:道路北侧雨水主管道:道路北侧雨水共分两段进展设计:〔1〕YS北1至YS北15〔K2+904~K3+460〕段:YS北1至YS 北8段雨水干管管径为DN800mm的Ⅰ级钢筋混凝土管,坡度为0.003;YS北8至YS北15段雨水干管管径为DN1000mm的Ⅰ级钢筋混凝土管,坡度为0.003-0.006。
此段雨水流向由西向东,由YS北1流至YS 北15,最终排入卞家沟;〔2〕YS北16至YS北42〔K3+508~K4+600〕段:雨水干管管径为DN600mm-800mm的Ⅰ级钢筋混凝土管,坡度为0.003~0.014。
此段雨水流向由西向东由YS北16流至YS北30〔为已建成雨水检查井〕,YS北30-YS北31检查井之间现有一段DN500的雨水管道,此段管道没有出水口,本次设计将此段现有雨水管道同新建管道连通,将雨水由西向东排至YS北42,YS北42为双星八路已建成雨水检查井,最终将雨水由双星八路雨水管网排至月河。
道路南侧雨水主管道:道路南侧雨水共分两段进展设计〔1〕YS南1至YS南15〔K2+946~K3+463〕段:YS南1至YS 南8段雨水干管管径为DN800mm的Ⅰ级钢筋混凝土管,坡度为0.003;YS南8至YS南15段雨水干管管径为DN1000mm的Ⅰ级钢筋混凝土管,坡度为0.003。
此段雨水流向由西向东,由YS南1流至YS南15,最终排入卞家沟;〔2〕YS南16至YS南43〔K3+508~K4+603〕段:雨水干管管径为DN600mm-1000mm的Ⅰ级钢筋混凝土管,坡度为0.003-0.014。
雨污水管道专线施工方案一、前言雨污水管道施工是城市基础设施的重要组成部分,保障城市环境卫生及居民生活质量的关键工程。
本文旨在探讨雨污水管道专线施工的方案,提出合理的施工流程和注意事项,以确保施工质量和工期。
二、施工前准备1. 工程前勘察在开始施工前,需进行详尽的工程前勘察,了解施工地形地貌、地下管网情况等,以制定合理的施工方案。
2. 设计方案确认确保施工方案与设计方案一致,核对工程量表和图纸,避免施工过程中出现偏差。
3. 材料准备按照设计方案要求,提前准备好所需的管道材料、附件和施工设备,以保证施工进度。
三、施工流程1. 开挖工程在施工现场按照设计要求进行开挖,确保开挖尺寸和深度符合要求。
2. 材料铺设根据设计图纸要求,将雨水管、污水管等管道材料进行铺设,连接紧固固定,确保管道线路畅通。
3. 检测验收完成管道铺设后,需进行管道压力测试和检测验收,确保管道质量符合标准要求。
4. 整体回填完成管道检测合格后进行整体回填,回填土需按要求逐层夯实,确保管道在土体中受力均匀。
四、施工注意事项1. 安全第一施工过程中要严格遵守安全操作规程,穿戴好安全防护用具,确保施工人员的人身安全。
2. 环保施工施工现场要按照环境保护要求进行施工,防止污染环境,做好施工现场的环保措施。
3. 施工质量把控对施工过程中的关键节点进行把控,确保施工质量和工程进度。
五、总结雨污水管道专线施工是一项细致严谨的工程,需要严格按照设计要求和施工方案来进行,确保施工质量和工程进度。
只有在各个环节都做到位,才能保障工程的顺利进行、高质量完成。
通过合理的施工方案、严格的质量控制和安全管理,雨污水管道专线施工将更好地为城市环境卫生和居民生活质量提供保障。

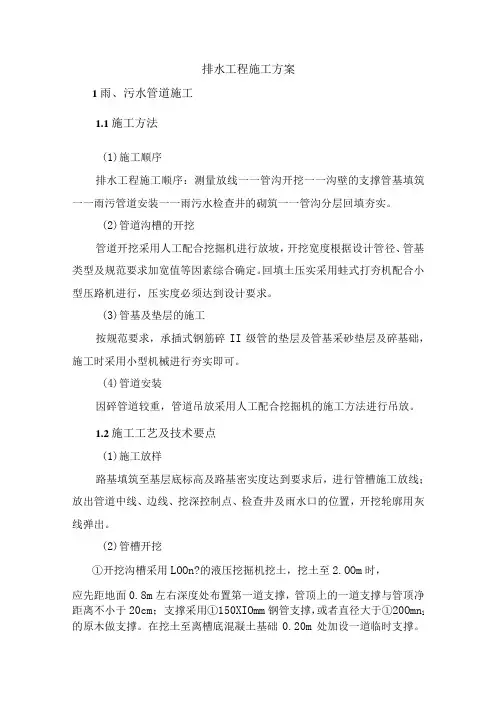

排水工程施工方案1雨、污水管道施工1.1施工方法(1)施工顺序排水工程施工顺序:测量放线一一管沟开挖一一沟壁的支撑管基填筑一一雨污管道安装一一雨污水检查井的砌筑一一管沟分层回填夯实。
(2)管道沟槽的开挖管道开挖采用人工配合挖掘机进行放坡,开挖宽度根据设计管径、管基类型及规范要求加宽值等因素综合确定。
回填土压实采用蛙式打夯机配合小型压路机进行,压实度必须达到设计要求。
(3)管基及垫层的施工按规范要求,承插式钢筋碎II级管的垫层及管基采砂垫层及碎基础,施工时采用小型机械进行夯实即可。
(4)管道安装因碎管道较重,管道吊放采用人工配合挖掘机的施工方法进行吊放。
1.2施工工艺及技术要点(1)施工放样路基填筑至基层底标高及路基密实度达到要求后,进行管槽施工放线;放出管道中线、边线、挖深控制点、检查井及雨水口的位置,开挖轮廓用灰线弹出。
(2)管槽开挖①开挖沟槽采用LOOn?的液压挖掘机挖土,挖土至2.OOm时,应先距地面0.8m左右深度处布置第一道支撑,管顶上的一道支撑与管顶净距离不小于20cm;支撑采用①150XIOmm钢管支撑,或者直径大于①20Omn l 的原木做支撑。
在挖土至离槽底混凝土基础0.20m处加设一道临时支撑。
排管前,在混凝土基础侧面与钢板桩之间用短原木填塞稳固后,方可拆除临时支撑。
钢板桩支撑的水平间距管节长度在2.0Om以下时不大于2.5Onb钢筋混凝土承插管不大于3.0OM时,支撑的垂直间距不大于2.00m。
钢板桩沟槽挖土应与支撑密切配合,做到随挖随支撑,采用机械挖土时,挖土与支撑应配合密切。
②在采用机械进行挖土时,为防止超挖或搅动槽底土层,机械挖土控制在距槽底标高20cm,预留底层土,再用人工挖出,修整槽底、边挖边修,并立即进行基础税施工。
如发现超挖,必须进行处理,严禁用土回填。
人工清底清除的松散土、淤泥、大块石等集中后,由起吊机械吊出沟槽外处置,操作人员不准站在臂杆回转半径以内。
钢板桩支撑沟槽,采用挖机挖土时,采取后退式挖土方法,严禁挖机进入未设支撑的区域内。
一、工程概况雨水管道工程是城市基础设施的重要组成部分,其主要作用是收集和排放雨水,减轻城市内涝现象,保障城市排水系统的正常运行。
本工程主要包括雨水管道的施工、检查井的设置、管道连接及验收等环节。
二、施工准备1. 施工组织(1)施工队伍:组建专业施工队伍,包括施工技术员、施工员、测量员、材料员等。
(2)施工设备:配备挖掘机、装载机、运输车、挖掘机、切割机、焊接机、打桩机等施工设备。
2. 材料准备(1)管材:采用符合国标GB11836-2009级管要求的钢筋混凝土承插口管、企口管,管径d400~d1500mm。
(2)接口材料:采用符合HGT3091-2000要求的橡胶圈,抗拉强度16MPa,邵氏硬度45-55,伸长率400%。
(3)其他材料:混凝土、砂石、钢筋、模板、水泥、沥青等。
三、施工方案及技术措施1. 施工测量(1)按照设计图纸进行测量放线,确定管道中线、检查井位置等。
(2)进行水准点及导线点闭合,确保施工精度。
2. 管道基础施工(1)钢筋混凝土承插口、企口管道基础采用120度混凝土基础,基础下加设200毫米厚级配砂石。
(2)雨水收水支管基础采用混凝土环包基础。
3. 管道接口施工(1)钢筋混凝土承插口、企口管采用胶圈接口,施工接口时应使胶圈压缩均匀,避免出现胶圈扭曲、接口回弹等现象。
(2)管道连接处应牢固,防止渗漏。
4. 检查井施工(1)检查井应按照设计要求进行砌筑,确保井身结构稳定。
(2)井口应设置井盖,井盖应与井身严密贴合。
5. 管道回填(1)管道回填前,应进行闭水试验,确保管道无渗漏。
(2)回填材料应选择级配良好的砂石,分层回填,每层厚度不超过200毫米。
6. 安全文明施工(1)施工现场设置安全警示标志,确保施工人员安全。
(2)施工过程中,注意环境保护,减少扬尘、噪音等污染。
四、质量保证措施1. 施工过程中,严格按照施工规范进行操作,确保施工质量。
2. 对施工人员进行质量培训,提高施工人员质量意识。
雨污水管道施工方案(2)一、背景随着城市化进程的加快,城市污水处理成为了一项重要的环保任务。
其中,雨污水管道的施工方案尤为重要,直接关系到城市污水处理系统的运行效率和环境卫生。
二、施工前准备在进行雨污水管道的施工前,需要做好以下准备工作: - 现场勘察:对施工区域的地形、地貌进行勘察,了解地下管线及设施,避免施工中干扰其他管道。
- 材料准备:根据设计要求准备好管道材料、连接件等,确保施工过程中不会因为材料短缺而中断。
三、施工步骤1. 开挖施工•根据设计要求,在施工区域进行开挖,确保开挖深度和宽度符合要求。
•在开挖好的地方进行基础处理,确保管道敷设的牢固和稳定。
2. 管道安装•将预制好的管道逐段进行安装,连接件要牢固密合,避免渗漏。
•对管道进行施工过程中的质量检验,确保管道的安装符合规范要求。
3. 配套设施安装•安装雨水口、检查井等配套设施,确保雨污水管道系统完整。
•检查配套设施的连接是否牢固,确保系统的稳定性和安全性。
四、施工完成完成雨污水管道的施工后,需要进行验收和清理工作: - 对管道系统进行压力测试,确保系统没有渗漏和漏水现象。
- 清理施工现场,将施工中产生的垃圾、废料等清理干净,确保环境整洁。
五、施工后维护雨污水管道的施工完成后,需要做好系统的维护工作: - 定期检查管道系统的运行情况,及时发现并处理管道漏水等问题。
- 做好雨水口等配套设施的清理工作,保证系统畅通。
结语雨污水管道施工方案是城市污水处理系统建设中至关重要的一环,只有合理规范的施工,才能保证系统的稳定运行和环境的整洁。
希望本篇文档对您有所帮助。

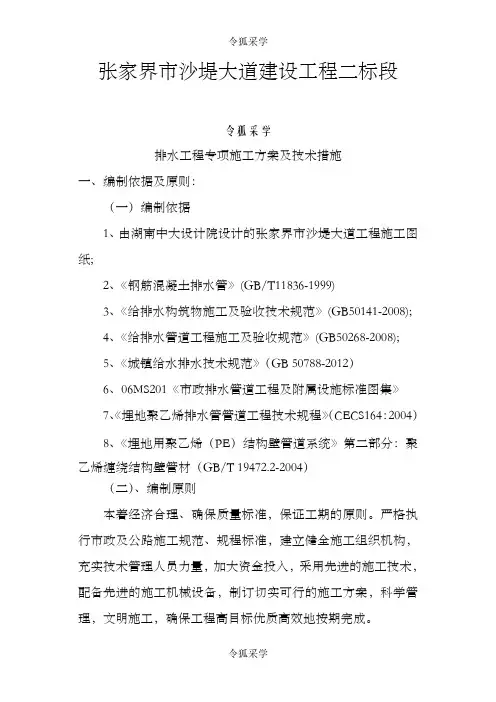

张家界市沙堤大道建设工程二标段令狐采学排水工程专项施工方案及技术措施一、编制依据及原则:(一)编制依据1、由湖南中大设计院设计的张家界市沙堤大道工程施工图纸;2、《钢筋混凝土排水管》(GB/T11836-1999)3、《给排水构筑物施工及验收技术规范》(GB50141-2008);4、《给排水管道工程施工及验收规范》(GB50268-2008);5、《城镇给水排水技术规范》(GB 50788-2012)6、06MS201《市政排水管道工程及附属设施标准图集》7、《埋地聚乙烯排水管管道工程技术规程》(CECS164:2004)8、《埋地用聚乙烯(PE)结构壁管道系统》第二部分:聚乙烯缠绕结构壁管材(GB/T 19472.2-2004)(二)、编制原则本着经济合理、确保质量标准,保证工期的原则。
严格执行市政及公路施工规范、规程标准,建立健全施工组织机构,充实技术管理人员力量,加大资金投入,采用先进的施工技术,配备先进的施工机械设备,制订切实可行的施工方案,科学管理,文明施工,确保工程高目标优质高效地按期完成。
二、工程概况:沙堤大道采用城市主干路标准建设,标准路幅宽度30m,设计速度50km/h,双向4车道,沥青混凝土路面,荷载等级城—A级。
沙堤大道沿线雨水管线就近入道路附近的太极溪。
污水集中收集后进入污水处理厂进行处理。
一般情况下,排水管沿道路中心线平行布置,雨水管布置在中心线正下方;污水管道平行布置在西侧辅道下面,距道路中心线10.5m;具体详见施工图纸。
雨、污水管在规划路口及其他地段每隔100~150m左右设置预留住户接水检查井,污水预留管管径为DN400,雨水预留管管径为DN600;预留井延伸至道路红线外1m,具体位置可根据实际情况适当调整。
本标段起止桩号K2+627~k6+327,全长3655米。
地质情况良好,地质层以粉质粘土、细砂、卵石、风化页岩、石灰岩构成。
地下水丰富。
砂土、卵石层中水量较丰富,本层水多分布于阶地及坡脚地带。

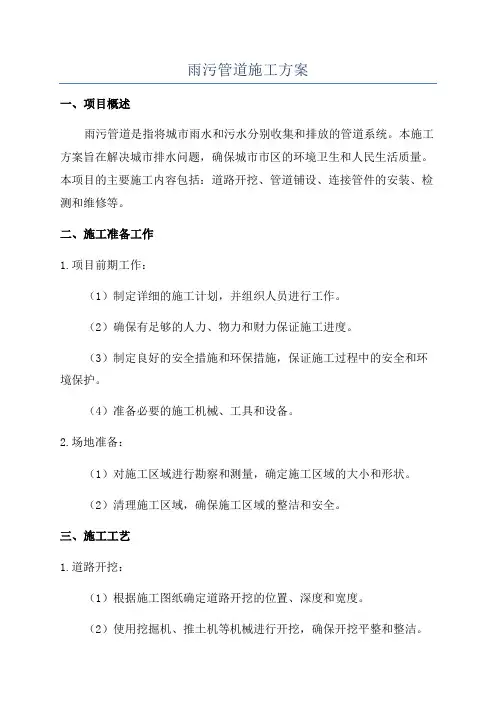

雨污管道施工方案一、项目概述雨污管道是指将城市雨水和污水分别收集和排放的管道系统。
本施工方案旨在解决城市排水问题,确保城市市区的环境卫生和人民生活质量。
本项目的主要施工内容包括:道路开挖、管道铺设、连接管件的安装、检测和维修等。
二、施工准备工作1.项目前期工作:(1)制定详细的施工计划,并组织人员进行工作。
(2)确保有足够的人力、物力和财力保证施工进度。
(3)制定良好的安全措施和环保措施,保证施工过程中的安全和环境保护。
(4)准备必要的施工机械、工具和设备。
2.场地准备:(1)对施工区域进行勘察和测量,确定施工区域的大小和形状。
(2)清理施工区域,确保施工区域的整洁和安全。
三、施工工艺1.道路开挖:(1)根据施工图纸确定道路开挖的位置、深度和宽度。
(2)使用挖掘机、推土机等机械进行开挖,确保开挖平整和整洁。
(3)检查和修复地下设施,如电力、通信等。
2.管道铺设:(1)根据施工图纸确定管道的位置和坡度,并进行标记和固定。
(2)根据施工图纸的要求选择合适的管道材料,并进行管道的预处理。
(3)使用专用设备或人工进行管道铺设,并注意保持管道的平整和良好的连续性。
(4)在管道铺设过程中,根据需要安装管道支架和管道支撑。
3.连接管件的安装:(1)根据施工图纸的要求,选择合适的管件并进行连接。
(2)使用合适的工具进行连接,确保连接处的牢固和密封。
4.检测和维修:(1)在管道铺设完成后,进行管道的检测,包括压力测试和泄漏测试。
(2)通过检测,发现管道的问题及时进行维修和修补。
四、安全与环保1.施工过程中,必须落实各项安全措施,包括但不限于:工作人员佩戴安全帽、安全鞋等个人防护用品;设立安全警告标识,指示施工区域;保持施工现场的整洁和无障碍等。
2.施工过程中,要严格按照环保要求进行作业,包括但不限于:合理利用水资源,避免浪费;合理利用施工废弃物,做好分类处理和回收利用;尽量采用无污染方法进行施工等。
五、施工进度计划根据项目的规模和工期,合理制定施工进度计划,并根据实际情况进行调整。

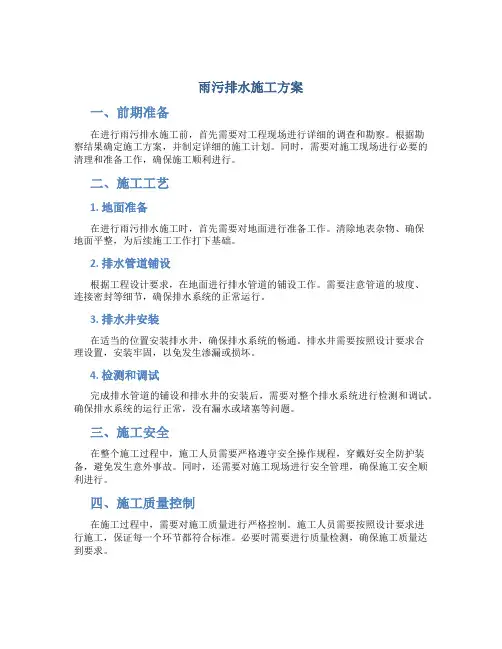

雨污排水施工方案一、前期准备在进行雨污排水施工前,首先需要对工程现场进行详细的调查和勘察。
根据勘察结果确定施工方案,并制定详细的施工计划。
同时,需要对施工现场进行必要的清理和准备工作,确保施工顺利进行。
二、施工工艺1. 地面准备在进行雨污排水施工时,首先需要对地面进行准备工作。
清除地表杂物、确保地面平整,为后续施工工作打下基础。
2. 排水管道铺设根据工程设计要求,在地面进行排水管道的铺设工作。
需要注意管道的坡度、连接密封等细节,确保排水系统的正常运行。
3. 排水井安装在适当的位置安装排水井,确保排水系统的畅通。
排水井需要按照设计要求合理设置,安装牢固,以免发生渗漏或损坏。
4. 检测和调试完成排水管道的铺设和排水井的安装后,需要对整个排水系统进行检测和调试。
确保排水系统的运行正常,没有漏水或堵塞等问题。
三、施工安全在整个施工过程中,施工人员需要严格遵守安全操作规程,穿戴好安全防护装备,避免发生意外事故。
同时,还需要对施工现场进行安全管理,确保施工安全顺利进行。
四、施工质量控制在施工过程中,需要对施工质量进行严格控制。
施工人员需要按照设计要求进行施工,保证每一个环节都符合标准。
必要时需要进行质量检测,确保施工质量达到要求。
五、施工结束当雨污排水施工完成后,需要对整个工程进行验收。
验收包括对施工质量、工艺、安全等方面进行检查。
确保整个雨污排水系统可以正常运行,达到设计要求。
以上就是关于雨污排水施工方案的一些主要内容,希望可以对相关工程进行有效的指导和规范。
一、雨水管道施工1、施工工艺流程雨水管道施工工艺流程为:准备工作→测量放线→沟槽开挖→基底清理→管道安装→闭水试验→沟槽回填原则上先深后浅;先干管后支管;先下游后上游的施工顺序。
应充分做好施工组织设计和交底工作,把沟槽开挖、管道安装、沟槽回填等工序形成流水作业.2、准备工作1、正式施工前,认真学习图纸,进行调查、研究,充分了解开挖地段的土质、地下水位、地下构筑物及附近建筑物等,合理确定挖槽断面及堆土位置,合理选择施工机械,并根据实际需要制定完善的安全措施,以确保施工质量及安全文明生产.2、在现有地下管道埋设处,事先与相关管理单位联系,制定适当的保护措施,防止损坏管道,涉及缆线处,应保证在相关单位代表到场确认后,才能开挖。
3、在现有地上建筑物及电杆附近挖槽时,应对发生下沉或变形的影响进行预防措施,其方案将与业主、设计单位、监理单位共同协商研究确定。
3、测量(1)测量人员要认真学习和研究图纸,做好测量内业资料,密切配合现场施工人员做好测量放线工作;(2)核对永久水准点,建立临时水准点(设在稳定不易碰撞之处,间距不大于100m),测定管道中线,定出检查井的具体位置,并在施工图上标出与管线冲突的地上、地下构筑物位置;(3)核对接入原有管道的高程;(4)测放挖槽边线,堆土堆料界线和临时用地范围;(5)测量管线地面高程;(6)测量管道中线时,应在起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩,并在其上钉中心钉,在起点、终点、平面折点的沟槽外适当位置设方向桩。
4、沟槽开挖排水管道(渠)沟槽开挖应满足《给水排水管道工程施工及验收规范》的规定。
本工程采用砂石基础,基坑宽度按照设计执行;当沟槽不加支撑时,沟槽边坡最陡坡度应符合《给水排水管道工程施工及验收规范》中的规定。
(1)、土方开挖1)沟槽底宽度:采用砂石基础,沟槽下口宽度按设计执行,沟槽下口宽度为B=D0+2(b1+b2+b3)。
基坑工作面宽度及沟槽边坡严格按《四川省市政工程计价定额》有关规定执行,B=D0+2(b1+b2+b3)式中 B——管道沟槽底部的开挖宽度(mm);D0—-管外径(mm);b1-—管道一侧的工作面宽度(mm),可按下表选取;b2-—有支撑要求时,管道一侧的支撑厚度,可取150~200mm;b3——现场浇筑混凝土或钢筋混凝土管渠一侧模板的厚度(mm)。
雨污水管道施工方案(6)在城市建设中,雨污水管道的施工方案至关重要,它关系到城市排水系统的畅通和环境保护。
本文将介绍一种有效的雨污水管道施工方案,以确保工程顺利进行。
1. 前期准备工作在进行雨污水管道施工之前,需要进行周密的前期准备工作。
这包括:•地形勘察:对施工区域的地形进行详细勘察,了解地下管线分布和地质情况。
•材料准备:准备好所需的管材、接管件、密封胶水等材料。
•设备检查:确保挖掘机、作业车辆等施工所需设备正常运转。
2. 施工过程2.1 开挖工程在确定施工位置后,进行开挖工程。
根据设计要求进行挖掘,确保管道的埋设深度和坡度符合标准。
同时,要注意保护现有地下管线和设施,避免损坏。
2.2 管道安装将预制的雨污水管道逐段安装到挖掘好的沟槽中,保证管道的连接牢固、密封性良好。
在连接处使用专用的接管件和密封胶水进行固定。
2.3 污水检测在管道安装完成后,进行污水检测。
通过注入水或黏性液体,检查管道是否存在渗漏点,并及时修补。
3. 施工质量控制在施工过程中,要定期检查管道的安装质量。
包括检查管道连接处是否密封、管道坡度是否符合要求等。
确保施工质量符合相关标准和规范。
4. 施工结束工作施工完成后,对工程现场进行清理,清除多余的渣土和材料。
同时制作施工记录,包括施工过程中的关键节点、质量检查记录等,以备后续验收和维护参考。
5. 结语一个高质量的雨污水管道施工方案,需要仔细规划、精心执行。
只有确保每个细节都得到合理把控,才能保证工程的顺利完成和使用效果。
希望本文介绍的方案能为雨污水管道施工提供指导和借鉴。
雨污排水工程施工方案一、项目背景我国城市化进程不断加快,城市建设中雨污排水工程愈发受到重视。
为了保障城市环境卫生和居民生活质量,本文将就雨污排水工程施工方案进行详细描述。
二、施工准备在进行雨污排水工程施工前,首先应做好施工准备工作。
具体步骤包括:•制定详细的施工计划和施工方案;•调查勘测施工现场,确认工程要求和特殊地形;•采购所需的材料和设备,确保施工所需一切准备工作完成。
三、施工流程1. 管道敷设在进行雨污排水工程施工中,管道敷设是一个重要环节。
施工人员应按照设计要求,选用合适的管材和连接件,进行管道的敷设工作。
同时,应注意保证管道的坡度和排水能力,确保雨污排水畅通。
2. 排水口设置排水口的设置直接影响着雨污排水工程的效率。
在施工过程中,应根据实际情况设置合理数量的排水口,保证雨水能够迅速排除,避免积水滞留。
3. 设备安装除了管道敷设和排水口设置外,雨污排水工程还需安装相关设备,如泵站、沉淀池等。
在施工过程中,应严格按照安装要求进行操作,确保设备能够正常运行。
四、安全措施在雨污排水工程施工过程中,安全是至关重要的。
为了保障施工人员的安全,应采取以下措施:•穿戴符合要求的安全防护装备;•加强现场安全管理,设置警示标识和警戒线;•定期进行安全培训,提高员工的安全意识。
五、施工质量保障为了保证雨污排水工程的质量,施工过程中应加强质量监控和检查。
施工单位应设立专门的质量监督组织,定期对施工过程进行检查,并及时调整和改进工作方式。
六、总结雨污排水工程是城市建设中不可或缺的一环,通过本篇文章的介绍,对雨污排水工程施工方案有了更深入的了解。
在实际施工中,应严格按照施工方案进行操作,保证工程质量和安全,为城市环境卫生和居民生活质量做出积极贡献。
雨污水管道施工方案(10)一、背景介绍随着城市化进程的不断加快,城市雨污水管道建设成为一项至关重要的工程。
为了有效处理雨水和污水,提高城市环境水质,必须设计合理的雨污水管道施工方案。
二、施工前准备1. 地勘及设计方案确认在施工前,首先需要进行地面勘测,确认设计方案并制定施工计划。
确保施工的准确性和顺利性。
2. 材料及设备准备准备各种施工所需的材料和设备,包括管道、管件、焊接设备等。
三、施工流程1. 开挖施工根据设计方案确定管道的敷设位置,使用挖掘机等设备进行地面开挖工作,确保管道的安全敷设。
2. 管道敷设将准备好的管道和管件按照设计方案的要求进行正确的敷设,并注意管道的坡度和连接密封性。
3. 焊接及连接对管道和管件进行焊接和连接,确保管道的稳固性和密封性。
4. 排水系统测试在施工完成后,对雨污水管道进行排水系统测试,确保雨水和污水能够顺利排放。
四、施工质量控制1. 定期检查在施工过程中定期对管道的敷设情况进行检查,发现问题及时处理。
2. 质量监督加强对施工过程的监督,确保施工质量符合设计要求。
五、施工安全保障1. 安全培训对施工人员进行安全教育培训,确保施工过程中的安全。
2. 安全设施设置在施工现场设置必要的安全设施,确保施工的安全进行。
六、总结与展望雨污水管道施工是一项细致且复杂的工程,需要合理的设计方案和严格的施工管理。
通过本文介绍的施工方案,可以有效提高雨污水管道施工的质量和效率。
未来,我们还将不断优化施工方案,为城市环境的改善做出更大的贡献。
污水管道雨季施工方案在城市污水管道建设和维护工程中,雨季是施工的一个重要考验。
雨季施工不仅会受到天气的影响,还会对施工进度和质量带来一定的挑战。
因此,制定科学的雨季施工方案至关重要。
一、雨季施工环境分析1. 雨季特点•雨水较多,水位上涨。
•土壤容易松软湿滑。
•施工现场易出现积水。
•施工人员、设备易受到天气影响。
2. 施工难点•排水困难。
•土方开挖条件差。
•施工进度受影响。
二、雨季施工方案设计1. 施工准备•提前做好防雨预案。
•特别的排水设施准备完善。
•采用防滑措施。
2. 土方开挖•选择合适的开挖方式,减少雨水渗入。
•采取局部排水措施。
•加强现场管理,及时清理积水。
3. 管道铺设•选择材质稳定、易施工的管道。
•加强管段连接密封。
•施工过程中随时检查管道防水性能。
4. 现场施工管理•积极应对天气变化,视具体情况适时停工。
•保障施工安全,严格遵守操作规程。
•加强设备检查和维护,确保施工顺利进行。
三、雨季施工注意事项1. 安全第一•施工人员必须使用防滑鞋,注意防护设备。
•严禁强风、雷电等恶劣天气下施工。
•经常对施工现场进行安全巡查。
2. 施工质量•严格按照设计要求施工。
•统一管理施工人员,提高工作效率。
•定期组织质量检查,确保施工质量。
3. 环境保护•垃圾分类回收,减少环境污染。
•不随意倾倒废水、废渣,保护当地环境。
•最大限度减少对周围居民的影响。
四、施工后期工作1. 工程验收•完成工程后进行全面验收。
•检查工程质量,确保符合相关标准。
2. 施工记录•记录施工过程中的重要数据。
•归档资料,做好档案管理。
3. 收尾工作•清理施工现场,恢复环境。
•完成相关手续,交付使用。
在污水管道雨季施工中,科学合理的方案设计和详细的施工计划是关键。
只有充分准备,提前预案,并在施工过程中严格执行,才能确保工程质量,保障施工安全。
希望以上方案能对雨季施工提供有益参考。
雨污水管道施工方案一、工程概述本次雨污水管道施工工程位于具体地点,旨在解决该区域的雨水和污水排放问题,提高环境质量和居民生活水平。
工程范围涵盖具体路段或区域,管道总长度约为具体长度。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,进行图纸会审,编制施工方案和技术交底。
对施工人员进行技术培训,使其了解施工工艺和质量要求。
2、材料准备根据设计要求,采购符合标准的雨污水管道、检查井等材料,并确保材料质量合格。
准备好施工所需的水泥、砂、石子等辅助材料。
3、现场准备清理施工现场,拆除障碍物,平整场地。
测量放线,确定管道中心线和检查井位置,并设置控制桩。
4、机械设备准备配备挖掘机、装载机、吊车、电焊机等施工机械设备,并进行调试和维护。
三、施工工艺流程1、测量放线根据设计图纸和现场实际情况,使用全站仪或水准仪进行测量放线,确定管道中心线、检查井位置和高程控制点。
在管道沿线设置临时水准点和控制桩,并做好标记和保护。
2、沟槽开挖采用机械开挖为主,人工辅助的方式进行沟槽开挖。
按照设计要求和施工规范,控制沟槽的宽度、深度和坡度。
在开挖过程中,及时清理沟槽内的土方和杂物,并做好排水措施,防止沟槽积水。
3、基础处理根据地质情况和设计要求,对沟槽底部进行基础处理。
常见的基础形式有砂基础、混凝土基础等。
基础处理完成后,进行平整度和高程的检查,确保符合设计要求。
4、管道安装采用吊车将雨污水管道吊运至沟槽内,并进行安装。
管道安装时,要保证管道接口的密封性和对齐度,避免出现错口、漏水等问题。
按照设计要求设置管道的坡度和支架,确保管道排水顺畅。
5、检查井施工在管道安装的同时,进行检查井的施工。
检查井的砌筑要符合设计要求和施工规范,保证井壁的垂直度和砂浆的饱满度。
安装检查井井盖和踏步,确保安全和使用方便。
6、闭水试验管道安装完成后,进行闭水试验,检查管道的密封性。
试验时,将管道两端封堵,向管道内注水,保持一定的水位,观察一段时间,检查有无渗漏现象。
室外雨污水排水管道安装施工方案
前言
本文档旨在介绍室外雨污水排水管道安装的施工方案。
该方案
需要按照相关法律法规的要求进行,并经过质量验收合格后方可使用。
请在实施前确保施工人员已具备相关资质。
材料准备
- 雨污水管道:根据工程设计,选用规格相符合的管材进行采购,并进行质量检验。
- 排水井、检查井:根据设计图纸采购,要求防渗漏,防腐蚀,强度高,并且具备良好的密封性能。
- 相关辅具:包括弯头、三通、法兰、焊接、密封胶等辅助材料。
材料采购时应注意质量是否合格。
施工步骤
1. 划定管道铺设线路。
2. 开挖管道沟槽。
3. 敷设管道。
4. 安装排水井和检查井。
5. 进行防渗漏、密封处理。
6. 对管道进行试压、回填沟槽。
7. 室外雨污水排水管道安装施工完成。
安全注意事项
1. 在施工现场应设置安全警示标志。
2. 施工人员应戴好必要的个人防护用品。
3. 施工现场应保持清洁,注意防火、防爆。
4. 严禁在施工过程中抛弃垃圾。
该方案仅供参考,具体操作还需结合实际情况和相关法律法规进行调整。
在施工过程中请特别注意施工安全,确保施工质量,做到安全、优质、高效。
杜阮北一路扩建工程雨(污)水管道施工方案一、编制依据、原则及范围1、编制依据《给排水管道工程施工及验收规范》(GB50268-2008)《给水排水工程构筑物结构设计规范》(50069-2002)《给水排水构筑物工程施工及验收规范》(GB50141-2008)《混凝土和钢筋混凝土排水管》(GB/T11836-2009)《建筑基坑支护技术规程》(JGJ120-2012)《井盖设施建设技术规范》(DBJ440100/T160-2013)图集《市政排水管道工程及附属设施》(06MS201)《中空壁塑钢聚乙烯管道》(DB44/T1293-2014)图集《室外给水管道附属构筑物》(05S502)图集《埋地塑料排水管道施工》(04S520)《市政排水灌渠施工与质量验收规范》(CJJ3-2008)本单位现有的管理人员、技术人员,机械设备、经济能力等综合实力;本工程特点以及以往同类施工经验。
2、编制原则合理配置资源,满足工程需要的原则。
以优质、高效、快速施工为目的,进行机械设备配套,合理配置施工队伍、组织工程材料供应。
突出重点,统筹安排的原则。
统筹安排,确保本项目重点控制工程主线高架桥工程的施工,科学合理安排施工进度,组织连续均衡施工,做好工序衔接,确保按期或提前完成工程建设。
应用“四新”技术,提高施工水平的原则。
突出应用新技术、新设备、新材料、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,从而达到提高工程质量、加快工程进度、降低工程成本的目的,做到优质、快速、安全、高效按期完成工程建设。
规范施工,确保工程质量的原则。
确保工程质量达到全线整体创优规划要求。
保护环境,文明施工的原则。
3、编制范围杜阮北一路扩建工程(西环路-江肇高速杜阮出入口)的排水工程。
二、工程概况1、工程概况本项目处江门市蓬江区西部,路线走廊基本呈东西走向,起点接现状江肇高速杜阮北收费站,终点与双龙大道在广佛江快速路(西环路)跨线桥下对接平交。
昭通市团结路西延线市政道路工程雨污排水工程施工方案云南诚成建筑工程有限公司二OO九年十一月雨、污管线施工本工程雨、污管道均采用承插式II级钢筋混凝土管,管道接口采用柔性橡胶圈接口。
管道交叉处理按《给排水管道工程施工及验收规范》(GB 50268-2008)的要求处理。
雨、污水管道放线:在直线段均按道路桩号进行放线,道路转弯处和弧线段先确定检查井位置,根据平面图和综合管线横断面横断面图中所注沿道路横向位置尺寸,以及检查井桩号即可确定检查井位置,两检查井之间排水管直接连接。
平、纵断面中所注管道因转弯原因桩号与管长有一定误差,故弯道处以两检查井之间的实际距离为准。
1 施工准备1.1 人员、机械设备施工人员进行技术工种分工,挖掘机、压路机、自卸式汽车、砼搅拌机等都可正常运作。
1.2 水、电设施水:砼施工、养护水采用淡水。
电:工程施工用电依靠当地高压电缆接入设置的变压器供电或现场采用发电机发电。
主要用电设施有砼拌合机、沙浆拌合机、砼插入式振捣棒、蛙式打夯机等。
1.3施工场地施工现场所需的碎石、砂、水泥、成品管道、标砖等临时堆放即可,为减少施工占地,施工场地可利用既有路基,尽量少征用土地。
1.4材料A、雨、污水管道采用钢筋混凝土承插管,于相应有资质的预制管厂订购。
管道必须有出厂合格证,质量满足国家标准和企业标准的技术要求。
管内外壁应平滑,不得有漏筋、空鼓、蜂窝、脱皮、开裂等缺陷,管端不得有严重的碰伤和掉角,局部凹凸度用尺量不超过2 mm,运到现场应有序堆放。
管道运至现场必须严格自检工作,自检合格并报监理工程师确认,不合格管道立即退还厂家,不得进入现场。
B、接口用橡胶圈由管厂配套供应。
橡胶圈外观应光滑平整,不得有裂缝、破损、气孔、重皮等缺陷,每个橡胶圈的接头不得超过2个。
2 基坑开挖2.1 基坑开挖前应做好放线工作,测量技术员现场控制基坑开挖深度,向施工人员进行详细的技术交底,内容包括挖槽、堆土位置、地下情况、安全要求。
张家界市沙堤大道建设工程二标段排水工程专项施工方案及技术措施一、编制依据及原则:(一)编制依据1、由湖南中大设计院设计的张家界市沙堤大道工程施工图纸;2、《钢筋混凝土排水管》(GB/T11836-1999)3、《给排水构筑物施工及验收技术规范》(GB50141-2008);、4、《给排水管道工程施工及验收规范》(GB50268-2008);5、《城镇给水排水技术规范》(GB 50788-2012)6、06MS201《市政排水管道工程及附属设施标准图集》7、《埋地聚乙烯排水管管道工程技术规程》(CECS164:2004)8、《埋地用聚乙烯(PE)结构壁管道系统》第二部分:聚乙烯缠绕结构壁管材(GB/T )(二)、编制原则本着经济合理、确保质量标准,保证工期的原则。
严格执行市政及公路施工规范、规程标准,建立健全施工组织机构,充实技术管理人员力量,加大资金投入,采用先进的施工技术,配备先进的施工机械设备,制订切实可行的施工方案,科学管理,文明施工,确保工程高目标优质高效地按期完成。
二、工程概况:、沙堤大道采用城市主干路标准建设,标准路幅宽度30m,设计速度50km/h,双向4车道,沥青混凝土路面,荷载等级城—A级。
沙堤大道沿线雨水管线就近入道路附近的太极溪。
污水集中收集后进入污水处理厂进行处理。
一般情况下,排水管沿道路中心线平行布置,雨水管布置在中心线正下方;污水管道平行布置在西侧辅道下面,距道路中心线10.5m;具体详见施工图纸。
雨、污水管在规划路口及其他地段每隔100~150m左右设置预留住户接水检查井,污水预留管管径为DN400,雨水预留管管径为DN600;预留井延伸至道路红线外1m,具体位置可根据实际情况适当调整。
本标段起止桩号K2+627~k6+327,全长3655米。
地质情况良好,地质层以粉质粘土、细砂、卵石、风化页岩、石灰岩构成。
地下水丰富。
砂土、卵石层中水量较丰富,本层水多分布于阶地及坡脚地带。
地下水受大气降水、地形地貌及岩性条件的影响较为显著,没有统一的地下水位,地下水位随地形起伏变化较大,主要受大气降水及地表水补给,排泄方式为蒸发作用为主。
雨水管管径DN>500时,采用钢筋混凝土管;DN≤500时,采用高密度聚乙烯(HDPE)钢带增强双壁波纹管;雨水口连接管采用DN300(HDPE)钢带增强双壁波纹管;污水管均采用高密度聚乙烯(HDPE)钢带增强双壁波纹管。
高密度聚乙烯(HDPE)钢带增强双壁波纹管,管材的性能:环刚度SN≥8KN/m2,埋地施工参照《06MS201-2埋地塑料管道施工》进行。
本标段雨污管网主要工程量: 1、D300~D500 HDPE塑钢缠绕排水管4979m,D600Ⅱ级钢筋砼管1044.4m,D800Ⅱ级钢筋砼管628.6 m,D1000Ⅱ级钢筋砼管1369.8m,D1200Ⅱ级钢筋砼管856m ,D1500Ⅱ级钢筋砼管34m。
污水检查井133座,雨水检查井127座,双篦偏沟式雨水口147座。
砼采用商品混凝土,砖砌筑砂浆选址在施工现场建立集中搅拌站现场搅拌。
三、施工组织与人员安排:>结合本标段实际情况,为确保雨污管网按期完成,项目部建立完善的管理体系,以保证施工正常有序进行,项目经理向宗幸,技术负责人陈光明,施工员龚亚军、赵科晋、吴远,质量员狄燕莉、彭思益,安全员贺卫国、姜函昱、李梦芸,施工队长彭云飞。
现场施工组织机构框图,主要施工人员见附表:四、机械设备配置:根据合同进度要求,为确保雨污管道按期优质完成,配置挖掘机4台,砂浆搅拌机2台,自卸运输车10台,压路机1台,蛙式打夯机4台,插入式振捣棒2台,机械设备性能良好,完全能够满足施工需要。
其规格及型号见施工机械设备配置附表。
五、施工进度计划:根据该路段工程量及施工现场实际情况,计划工期为90天。
其中主雨污水管道安排80天(2016年9月1日~2017年2月30日)。
D300雨水管道安排10天(待路基精加工在施工)。
六、施工方案:一、施工准备1、<2、准备工作:(1)工程技术人员和管理人员必须提前到场,做好机械和试验仪器及其它机具调试准备工作;(2)管道线路测量定位;(3)各种进场材料按中华人民共和国国家行业标准进行取样送检,由实验室出示配合比及其它相应指标,并报监理工程师认可。
通过检验和试验符合规定要求并经有关技术负责人批准后,方可使用。
对进货检验和试验不合格的产品,应立即作出不合格标识,不允许入库和投入使用,并按《不合格品的控制程序》中有关规定进行处置。
2、施工放样:根据施工图纸放出沟槽开挖边线,控制好开挖基底高程。
二、雨污管道工程施工(一)、管道线路测量定位:]1、测量前先复核水准点,符合规范要求。
2、在测量过程中,沿管道线路应设临时水准点,水准点间距不大于100m并与原水准点相闭合。
施工水准点应按顺序编号,并测定相应高程。
3、若管道线路与地下原有构筑物交叉,必须在地面上用标志标明位置。
4、定线测量过程应作好准确记录,并标明全部水准点和连接线。
5、根据图纸和现场交底的控制点,进行管道和井位的复测,做好中心桩、方向桩固定井位桩的验桩、拴点工作,测量高程闭合差要满足规范要求。
6、施工过程中发现桩钉错位或丢失及时校正或补桩。
(二)、沟槽开挖:1、根据现场实际情况,开槽以机械开挖人工配合的方式进行。
—管道沟槽的宽度应便于管道铺设和安装,应便于夯实机具操作和地下水排出。
沟槽的最小宽度B应按以下公式计算确定。
B≥D1+2( S+b1 )式中b1——管道一侧支撑宽度,可取150~200 (mm)D1——管外径(mm)S——管壁到沟槽的距离(mm)推荐的S值(mm)2、按设计图纸要求和测量定位的中心线,依据沟槽开挖尺寸,撒好灰线。
沟槽边坡的最陡坡度应符合现行国家标准《给水排水管道工程施工及验收规范》(GB50268-2008)的有关规定,放坡坡比不宜小于1:(暂定,可视现场实际调整)。
3、采用机械挖槽时,应向机械司机详细交底,交底内容一般包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并应指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并与测量人员配合,及时量测槽底高程和宽度及放坡,防止超挖及放陡坡。
4、机械挖槽,应确保槽底土壤结构不被扰动和破坏,开挖时应在设计槽底高程以上保留20cm 左右一层不挖,用人工清底(机挖人清)。
5、人工清挖槽时,应认真控制高程和宽度,并保护槽底土壤结构不受破坏。
堆土边缘至槽边的距离应根据运输工具而定。
6、地基承载力须大于等于120KN/m 2,地基承载力达不到要求时,应根据实际情况对地基进行加固处理。
(三)、雨、污水管道工程: (1)、施工工艺流程图<》《;(2)、主要施工方法1、测量放线$①组织测量技术人员按设计院勘测提供的测量控制点进行复测,复核无误后建立工程测量控制网,对工程进行点面相结合的测量控制。
②进行施工放样测量,定出管道中线及井位置并定出水准基准点作为整个工程的控制点。
每次测量均要闭合,严格控制闭合误差。
③井面标高应平路面。
2、沟槽开挖①沟槽开挖在填方区全部采用反开挖的形式即先填后挖。
②施工时在人行道边设置临时排水沟,以保证排水通畅,以保证开挖基坑不被雨水浸泡而造成基坑的质量问题。
在基坑开挖时须在沟槽外两侧筑小土堤截水,以防地表水倒灌入施工沟槽内。
沟槽内两侧设排水沟和集水井,用碎石填充,当地下水丰富或遇雨天时用抽水机抽水,以保证基坑不被水浸泡。
③本工程的沟槽深度为~3.0米,对土质良好地段采用1:~放坡开挖。
开挖时用挖掘机进行,人工配合。
沟槽开挖土方全部外弃至7公里外弃土场,石方回填利用。
在开挖前沟槽的断面、开挖的次序和堆土的位置由现场施工员向司机及土方工详细交底。
在挖土过程中管理人员应在现场指挥并应经常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移误差符合规范要求。
为保证槽底土壤不被扰动、破坏或超挖,用机械挖土至设计标高高10~20cm后改用人工挖土和平整。
开挖要保证连续作业,分段开挖,每段80m~100m,以防止土方塌方出现安全事故。
~沟槽开挖断面图④沟槽检查验收沟槽开挖完成应进行自检,检查项目和允许误差见下表-1。
自检合格后应马上通知监理进场进行检查验收,验收合格后方能进入下一工序的施工。
沟槽开挖允许偏差和检验方法表-13、基础施工$①若管道处于软土上应会知甲方、监理及设计人员到现场解决,排水管道地基承载力不小于120Kpa。
②测量中心轴线,标高,并放出基础边线。
在沟底设置水平小竹桩,桩顶标高管道平基混凝土面的标高。
③如需基底处理,采用碎石、砂垫层应先将碎石、砂拌匀然后铺设,铺筑垫层时应边铺边检平,并用平板振动器在垫层面上予以振动压实。
④按照测出的基础边线安装平基侧模板,模板内外打撑钉牢,并在模板内侧弹线用以控制混凝土浇筑高度。
⑤模板安装时要注意板面平整,拼缝严密,模板与砼相接触的表面应涂扫脱模剂以利于模板的拆除。
⑥平基浇筑砼时应严格按水平控制桩取面,振捣密实。
浇筑时注意在管中线至两侧各20cm左右取平,其余可留粗糙面以便和管座混凝土接合。
浇筑管基砼时应预留后浇段。
钢筋砼管管径<DN1500时,采用承插口管,橡胶圈接口,管道基础采用180°混凝土基础,做法详国标06MS201-1-18。
⑦质量标准'a、基础砼强度满足设计要求,平基面须符合高程及纵坡设计要求,井位基础砼符合设计井底高程。
b、排水管平基和管座的基本项目及允许偏差项目见表-2表-2 管道基础的允许偏差4、钢筋混凝土承插管道安装①下管前,要清理管坑内杂物,砼平基要清洗干净,然后在平基上弹放管道中线,复核平基面标高。
②管节用挖机直接吊入沟槽,下管时应将管道排好对线校正,用手拉葫芦进行管节就位,严格控制中线和标高,对中方法采用中心线法和边线法。
采用汽车吊或者挖掘机下管应轻落,防止造成管材损坏和混凝土基础断裂。
钢丝绳不得从管心串过吊装。
·进行下一工序。
⑤质量标准a、管道安装时,表面必须顺直,接口平顺,符合设计流水位高程。
b、管底不得倒流水,缝宽应均匀,管道内不得有泥土、砖石、砂浆、木块等杂物。
管材不得有裂缝、破损。
安管允许偏差及检验方法见表-3:表-3 管道铺设的允许偏差(mm)5、接口、抹带质量要求橡胶圈接口的钢筋混凝土管道,接口应符合下列规定:①安装前应彻底清洁接头内的表面、凹槽,止推圈和橡胶圈,应确保其无油污灰尘。
②安装密封圈时应确保密封圈与凹槽、管壁均匀贴合,并在安装前使用润滑剂润滑密封圈。
③填打胶圈出现“棉花”、吓司鼻”、“凹兜”、或“跳井”时,可利用铁牙将接口间隙适当撑大,进行调整处理。
④錾子应贴插口壁按由下向上的顺序填打,使胶圈沿一个方向依次均匀滚入承口水线。
⑤填胶圈的质量标准:胶圈压缩率符合要求;胶圈填至无小台,承口外缘距离均匀;无“麻花”、“闷鼻”、“曰兕”、“跳井”现象。
