(完整版)管线保护施工方案
- 格式:doc
- 大小:98.63 KB
- 文档页数:23
地下管线保护专项方案【____年地下管线保护专项方案】在当今社会,地下管线的重要性不言而喻。
地下管线系统为城市的供水、供电、供气等基础设施提供了必要的支持,对于城市的正常运转起着至关重要的作用。
然而,由于管线的地下敷设以及城市建设、交通等活动的频繁进行,地下管线往往容易受到破坏和侵害,给城市的正常运行带来了一定的隐患。
为了保护地下管线的安全稳定运行,制定专项方案实施管线保护工作显得尤为重要。
一、加强地下管线的标识和管理。
通过完善管线的标识和管理信息系统,实现对地下管线的全面监控和管理,并建立健全的管线巡检制度,加强对地下管线的日常监管和巡查,及时发现地下管线的问题并做出相应的处理。
二、加强地下管线的维护和修复。
建立健全的地下管线维护保养制度,定期对地下管线进行维护检修工作,保障地下管线的正常运行。
对于发现的地下管线问题,及时展开修复工作,确保地下管线的安全和稳定。
三、加强地下管线的技术保障。
引进先进的地下管线检测技术,加强对地下管线的科技支持。
建立地下管线安全技术研究中心,开展地下管线技术研究和培训,提高地下管线管理的科技化水平,为地下管线的安全保障提供技术支持。
四、加强地下管线的法律法规保障。
完善地下管线管理相关的法律法规,建立健全的地下管线管理制度,明确地下管线的管理责任和监督机制,加强对地下管线管理的规范化和法制化,保障地下管线的安全运行。
五、加强地下管线的宣传教育。
通过开展地下管线安全宣传教育活动,提高市民对地下管线的认识和重视程度,增强市民的管线保护意识和责任意识,促进全社会对地下管线安全的关注和支持。
综上所述,地下管线保护工作是一个系统工程,需要全社会的共同努力和配合。
只有通过加强管线的标识管理、维护修复、技术保障、法规保障以及宣传教育等多项工作的有机结合,才能有效保障地下管线的安全稳定运行,为城市的发展和建设提供坚实的基础保障。
【完】地下管线保护专项方案(二)一、背景介绍随着城市的不断发展和人口的增加,地下管线网络也越来越庞大,其中包括供水、供电、燃气、通信等各种类型的管线。
2024年地下管线保护专项方案范本____年地下管线保护专项方案范本第一章引言1.1 背景和目的地下管线是现代城市生活的重要基础设施,包括供水管网、排水管网、天然气管网、通信光缆等。
保护地下管线的安全和正常运行对城市的发展和居民的生活至关重要。
然而,地下管线受到各种因素的威胁,如施工活动、人为破坏、地质灾害等。
因此,制定并实施地下管线保护专项方案是必要的。
本方案的目的是确定____年地下管线保护的具体措施,以确保地下管线的安全和正常运行,减少管线事故和故障的发生,提高城市基础设施的可靠性和稳定性。
1.2 目标本方案的主要目标是:- 提高地下管线的安全性和可靠性。
- 减少地下管线事故和故障的发生率。
- 提高地下管线的监测和维护能力。
- 加强地下管线的管理和保护意识。
第二章管线分布调查和评估2.1 管线分布调查对城市范围内的地下管线进行全面的调查,包括供水管道、排水管道、天然气管道、通信光缆等。
调查内容包括管道材质、规格、管线埋深、埋设方式等。
2.2 管线评估对管线进行评估,确定管线的年限、健康状况和风险程度。
根据评估结果,制定相应的管线维护和更新计划。
第三章预防措施3.1 管线标识对地下管线进行明显的标识,包括地面标志、地下标志和标识牌。
标识内容包括管线类型、管线所属单位、紧急联系电话等。
3.2 施工监管严格控制施工许可和施工许可证的发放,加强对施工活动的监管,确保施工人员按照规定的方式和方法进行施工,并采取必要的保护措施。
3.3 管线维护加强对地下管线的定期维护,包括清理管道、检修阀门和附件、修复管道破损等。
定期检查和维护管道的状态,确保其正常运行和安全性。
第四章应急处置4.1 突发事件应急预案制定地下管线事故的应急预案,包括事故报警、应急救援、疏散安全等措施。
加强相关部门的联动协作,提高应急处置能力。
4.2 管线事故统计和分析建立管线事故的统计和分析机制,及时了解管线事故的发生情况和原因,为管线保护措施的改进提供依据。

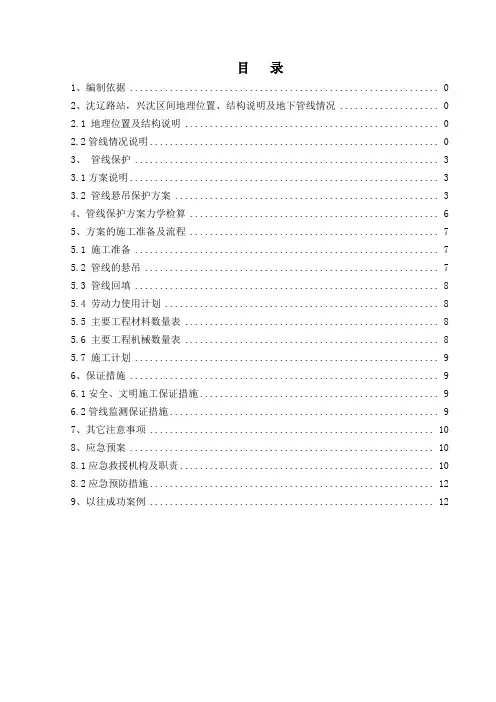

目录1、编制依据 02、沈辽路站,兴沈区间地理位置、结构说明及地下管线情况 02.1 地理位置及结构说明 02.2管线情况说明 03、管线保护 (3)3.1方案说明 (3)3.2 管线悬吊保护方案 (3)4、管线保护方案力学检算 (6)5、方案的施工准备及流程 (7)5.1 施工准备 (7)5.2 管线的悬吊 (7)5.3 管线回填 (8)5.4 劳动力使用计划 (8)5.5 主要工程材料数量表 (8)5.6 主要工程机械数量表 (8)5.7 施工计划 (9)6、保证措施 (9)6.1安全、文明施工保证措施 (9)6.2管线监测保证措施 (9)7、其它注意事项 (10)8、应急预案 (10)8.1应急救援机构及职责 (10)8.2应急预防措施 (12)9、以往成功案例 (12)管线悬吊保护施工方案1、编制依据1.1沈阳地铁9号线一期工程铁西广场——沈辽路段土建施工第二合同段相关设计资料。
1.2本工程土建工程相关合同文件、招标文件、投标文件。
1.3兴华街地下商业街工程施工期间管线排迁规划图。
1.4《铁路光(电)缆传输工程设计规范》(TB 10026-2000),中国铁道出版社。
1.5《通信管线线路的维护与施工》,中国铁道出版社。
1.6《装配式公路钢桥多用途使用手册》,人民交通出版社。
1.7《施工现场临时用电安全技术规范》JGJ46-2005。
2、沈辽路站,兴沈区间地理位置、结构说明及地下管线情况2.1 地理位置及结构说明沈阳地铁九号线一期工程沈辽路站位于沈辽路和华兴街交叉路口。
主体围护结构采用Φ800@1200mm钻孔灌注桩,围护支撑体系采用φ609,t=16mm的钢管作为支撑体系。
2.2管线情况说明经过前期现场勘察与管线规划图相互复核,沈辽路站、兴华公园站~沈辽路站区间管线分部情况。
1.1横向(东西方向)给水管,南九路,直径100铸铁给水管,小九路。
直径100铸铁给水管。
南十路,直径200铸铁给水管。
管线保护方案及措施本工程施工过程中可能遇民居建筑物以及原有排水管道和管线等地下障碍物,施工前必须对附近地下情况做好充分的调查,如遇有障碍物,及时上报监理、业主和设计单位,采取适当的处理措施。
施工前加强与有关管线部门联系,掌握各种管线的位置和走向,开挖施工过程派专人监控。
原布置种植的树木长成一定规模,本工程施工路线极其靠近堤岸和花木,施工过程中要坚持“保护为主,迁移恢复为辅”的原则切实保护好堤岸和花木。
一、原有管线保护方案及措施1、在施工准备阶段,根据管线会议了解的管线特征和情况,应走访当地群众和有关机构,核对管线分布图,了解是否还有其他管线,并组织人员将各种管线的功能、平面位置、埋深、管线走向等管线特征绘制于施工平面图上,形成管线分布图,详细记录各管线的产权单位、联系人、联系电话、意外处理措施,并会知参加施工的有关人员。
2、工程开工前安排专业人员对施工范围内原有地下管线及其它障碍物作全面探查,了解地下原有市政排水管道、供水供电、电力电信等管线的走向和位置,以及附近建筑物基础的位置和埋深,对应设计图纸,如地下管线或其它障碍物与设计污水管道相碰,则及时知会现场监理、业主和设计单位,决定合理的方案后才进行开挖施工。
3、动工前,项目经理应组织工程施工人员进行技术安全交底会,将各种管线的详细情况对施工班组人员、机械作业人员做详细说明,并针对管线的保护措施进行交底。
施工工人、机械作业人员应服从工地管理人员的安排,有责任向有关人员详细了解地下管线的情况。
4、施工准备阶段工程施工期间,还应根据了解到的各种管线的特征结合本部分的施工范围进行。
(1)首先利用地质雷达探测出地下原有管线的位置和高程,在现场用木桩或灰线标识清楚,并绘制管线分布图,为日后管线恢复提供技术支持。
⑵在沟槽开挖至地下管线附近时,则停止机械开挖,采用人工开挖探坑,详细、彻底的印证和明确各种管线的特性特征,在管线分布图上进行标注,同时采取可行措施在施工现场予以标注明示。
一、施工概况现状电力管线位于沈杜公路北侧非机动车道外,平行道路东西走向,架空布设,局部有埋地穿越沈杜公路。
根据沈杜公路公用管线规划设计,电力管线须全部搬迁,架空线已办理搬迁手续,埋地部份由建设单位加紧办理。
经管线单位介绍在办理管线监护绿卡后,再邀请该单位相关人员进行现埸交底,互相留存电话联系,保障道路施工能顺利进行。
二、管线保护方法1、架空线的保护方法离沟槽较近的电杆采用钢板桩或钢棍支护加固,在离电杆木周围1M外打入30#钢板桩并保证有足够的入土深度,钢板桩高出地面不小于1M,浇筑混凝土加固。
2、穿越道路的埋地电缆根据管线单位提供的管位图采用物探确定管线的位置、埋深、走向,机械破碎结构层后人工开挖样洞,并进行标识,再根据该电力管所处车道部位,有必要的进行砼加固,防止机械(挖机,沟槽钢板桩施工)行走时造成损坏。
(1)钢管施工:人工挖出管线后在地面横向放置几处钢管,间距不大于2m ,把管线用麻绳固定在钢管上,再人工向下挖除管线下方土方,保证在没挖到管线时不得动用机械。
(2)木板托架施工:在原地面上设置好钢管,在管线下方托一块木板,用麻绳扎紧使管线与木板形成整体,在管线上间隔几处设置钢丝绳吊置。
(3)回填施工:在进行完上面施工后,等稳定后再进行管下用业,在完成管道施工后立即进行中砂回填,浇水夯实,待管线稳定后拆除支撑设施,再进行上面的回填。
三、施工中采取的保护措施3.1在施工过程中机械车辆必须远离管线采用拉警示绳或警告牌。
3.2专人指挥交通车辆、机械,确保行车及管道安全。
3.3准备应急材料,工具、设备。
3.4保持与管线单位的密切联系。
3.4加强施工前及工中物探观测,确保管道不被损坏。
3.5邀请该单位专业人员旁站监护,保持与该单位的密切联系。
地下管线保护专项施工方案一、项目背景地下管线指的是埋设在地下的各类管线,主要包括水、电、燃气、通信等。
地下管线的保护工作至关重要,一方面是为了保障公众的安全,另一方面是为了防止管线设施被损坏导致的社会经济损失。
本项目是针对地区的地下管线保护工程,旨在通过系统的施工方案,提高地下管线保护的效果。
二、项目目标1.确保地下管线施工过程的安全和顺利进行。
2.保护地下管线设施,防止因施工过程中的意外损坏。
3.提高地下管线的使用寿命,减少维修和更换的频率。
三、施工方案1.前期准备工作(1)调查研究:在施工前,进行地下管线及周边环境的调查,了解周边的管线情况和交通状况,制定合理的施工计划。
(2)教育培训:对参与施工工作的人员进行安全意识和职业道德教育培训,提高他们的安全意识和技能水平。
(3)设备检查:对使用的施工设备进行检查和维护,确保其正常运行。
2.施工过程中的安全措施(1)管道定位:使用专业设备对地下管线进行定位,确保施工的准确性,避免损害管线设施。
(2)现场隔离:对施工现场进行隔离,确保施工区域的安全,防止旁人进入危险区域。
(3)安全警示标示:在施工现场设置明显的安全标示牌和警示标志,提醒过往行人和车辆注意施工区域。
(4)人员安全防护:对施工人员进行必要的防护措施,包括穿戴安全帽、安全鞋、手套等,防范施工过程中可能遇到的危险。
3.施工质量控制(1)现场监管:设置专人对施工现场进行监管,确保施工过程中的安全和质量。
(2)质量检查:对施工过程中的关键节点进行质量检查,如地下定位、管道连接等,确保施工符合要求。
(3)施工记录:及时记录施工过程中的各项数据和问题,为后期的质量评估提供依据。
四、项目实施计划1.前期准备工作:1个月2.施工过程中的安全措施:2个月3.施工质量控制:1个月4.施工记录整理和归档:2周五、项目成果评估1.项目完成后,进行成果评估,评估指标包括环境保护、管线安全、施工质量等。
2.根据评估结果,采取相应措施进行改进,以进一步提高地下管线保护的效果。
完整版)地下管线保护措施为了保护地下管线的安全,避免在施工中遭到破坏,需要积极协调各方关系,督促施工和管线单位加强沟通和协作,采取积极有效的措施来保护地下管线。
主要需要做以下几方面的工作:一、施工准备阶段的措施1.在开工前,建设单位应组织相关管线单位、施工单位和监理单位参加管线综合调度交底会。
管线权属单位应向施工单位清楚地交底管线的性质、走向、埋深、管径以及管线的变化情况,并派出监护人员到施工现场。
施工单位项目部技术负责人在制定施工组织设计方案时,应从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线安全。
2.施工单位取得各种地下管线资料后,应对照现场和图纸资料互相校核验证。
建立健全地下管线安全保证体系,项目部应设专职安全员,作业队伍应进行三级安全教育和安全技术交底,应挑选技术水平过硬的机械操作人员,并对操作人员进行安全施工技术交底。
制定安全生产责任制,明确奖惩措施,责任落实到人。
3.现场地下管线的详细调查可以采用以下方法:⑴挖探坑:这是市政施工长期以来探明地下管线的主要方法。
探坑应采用铁锨薄层轻挖,不宜使用羊镐、钢钎等尖锐工具。
根据现场情况确定探坑的间距,通过两处以上探坑暴露的管线情况来推断该种管线的大致走向和埋深等信息。
⑵采用管线探测仪探测:在对地下管线的勘测中,采用科学的手段人工开挖结合现代测绘技术、仪器,如XXX生产的noggin250系列管线成像雷达,即可有效的探测电力、电信、燃气、供热、供水、排水和有线电视等各类地下管线的准确位置和埋设深度等数据,在旧路开挖前进行全面探测,与现有管线图纸资料对照复核,以获得地下管线的准确信息。
⑶与各管线单位专业监护人员进行交流,请他们介绍一下管线的分布情况,施工中应该注意的事项,对工程的安全、进度十分有利。
⑷根据经验,仔细观察,合理判断分支管线的埋设位置和种类。
重点观察部位:大路口处四周集中穿路管线,沿线单位处支管接入情况,一般从检查井盖位置可以看出管线的大致走向;电线杆引下线、配电柜至附近电力检查井之间应小心地下敷设的电力电缆。

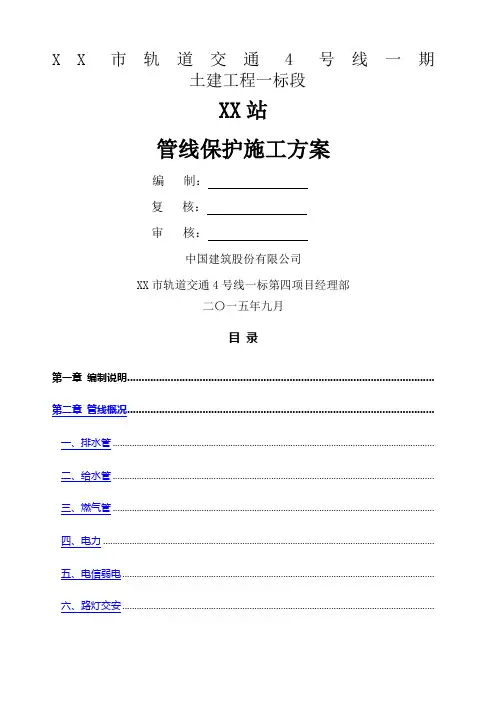

X X市轨道交通4号线一期土建工程一标段XX站管线保护施工方案编制:复核:审核:中国建筑股份有限公司XX市轨道交通4号线一标第四项目经理部二〇一五年九月目录第一章编制说明.......................................................................................................... 第二章管线概况..........................................................................................................一、排水管......................................................................................................................................二、给水管......................................................................................................................................三、燃气管......................................................................................................................................四、电力 ..........................................................................................................................................五、电信弱电..................................................................................................................................六、路灯交安..................................................................................................................................第三章管线改迁进度计划及保障措施...........................................................................一、管线迁改进度计划 .................................................................................................................二、工期保障措施.......................................................................................................................... 第四章施工前的管线安全控制..................................................................................... 第五章施工过程的管线安全保护..................................................................................一、开挖探沟..................................................................................................................................二、打设钢板桩..............................................................................................................................三、管线改移..................................................................................................................................四、悬吊保护..................................................................................................................................五、管线巡查.................................................................................................................................. 第六章特殊管线及管井安全保护..................................................................................一、注浆加固..................................................................................................................................二、管井处铺设钢板...................................................................................................................... 第七章管线的安全监测 ............................................................................................... 第八章管线安全保护要求............................................................................................ 第九章管线事故的防治措施 ........................................................................................ 第十章管线安全应急救援............................................................................................一、应急救援小组..........................................................................................................................二、职责与分工..............................................................................................................................三、应急救援流程..........................................................................................................................四、应急救援措施..........................................................................................................................第一章编制说明1、本方案依据XX市轨道交通4号线XX站管线改迁施工图纸、现场调查资料以及国家和XX市有关法规、规范等文件编制而成;2、施工过程对沿线有影响的管线采取改移新建、废除以及原位悬吊等方法进行保护,尽量减少对周边管线使用功能的影响。
管线保护方案及施工措施一、施工前的准备工作施工前先采用人工探挖和管线探测仪器相结合的方法确定管线的平面位置和埋深等相关数据,根据现状管线的材质、规格和种类,选择合适的的保护方法。
在机械施工至现状管线1.0米范围内采用人工开挖,确保现状管线在施工过程中不受到损坏。
二、管线保护方案1、管线支吊方案根据根据管线的材质、规格和种类,我们主要制定了以下两种保护方案。
(1)、对变形控制要求严格的刚性管线,如煤气、雨水、污水、给水等现状管线,采用简支组合钢梁支托。
(2)、对变形控制不严的柔性管线,如路灯、电力、电信等现状管线,采用型钢简支梁支托。
2、管线支吊的施工措施对管线的支吊应严格遵循以下施工技术措施:(1)、施工前应调查所有与施工有关联的管线、着重查明悬吊管线的种类、规格、埋深、材质、接头形式、节长和管线基础等资料。
(2)、根据查明的管线资料,针对各种管线的控制要求,设计出具体的支托参数。
(3)、支吊方案除应获得甲方、监理认可外,还应与管线主管单位共同商讨支吊细节,并达成一致意见。
(4)、支托结构必须变化座落在坚实的、稳定可靠的支墩上。
(5)、管线应在其下面的原状土开挖前支吊牢固,并经检查合格后,再采用人工开挖其下部土方。
(6)、管道漏水(气)时,必须修理好后方可悬吊。
跨越基坑的管线较长或接口有断裂危险时,应采取加固措施后再悬吊或直接架设在钢梁上。
(7)、在施工过程中,应对刚性悬托管线进行监测,管线上观测点的数量,应征求管线主管单位的意见,一般应在每节管线上设一观测点,观测标志可用抱箍直接固定在管线上。
(8)、工程施工时,不得碰撞管道悬吊系统或利用其做起重架、脚手架或模板支撑。
(9)、支吊管线应依据管线的类型分别设立一定的安全保护区域,严禁机械设备靠近。
(10)、基坑回填前,悬吊的刚性管线下应砌筑加固、防止下沉,并按设计要求恢复管道和回填土。
3、受地层变形影响的管线保护对受地层变形影响的管线保护关键在于控制好施工过程上地层产生的变形及不均匀变形,由于本工程采用明挖基坑施工,故应采取以下几个方面的措施:1、利用前述方法建立各类管线的管理基准值:(1)、不同材料的管道,对沉降的允许值是不同的,在选取沉降控制基准值时除考虑管道的材质,还应视管道的使用年限及破坏后的严重程度选取适当的折减系数。
完整版)管线保护施工方案1.引言2.施工地点及管线情况3.管线保护方案4.施工组织及安全措施5.总结引言:随着城市的不断发展,城市交通问题越来越受到人们的关注。
为了解决交通拥堵问题,XX市决定建设4号线轨道交通。
本文主要介绍4号线一期土建工程一标段中XX站的管线保护施工方案。
施工地点及管线情况:XX站位于XX市中心地带,周围道路交通繁忙,地下管线密集,包括自来水、天然气、电力、通讯等。
其中,自来水管线直径为500mm,埋深为2.5m;天然气管线直径为219mm,埋深为2.0m;电力管线直径为200mm,埋深为1.8m;通讯管线直径为110mm,埋深为1.5m。
管线保护方案:为了避免在施工过程中对周围管线造成损害,我们制定了以下管线保护方案:1.在施工前,对周围管线进行勘察,制定详细的管线位置图,并在地面标出管线位置。
2.在施工现场设置警戒线,禁止未经许可的人员进入施工区域。
3.对自来水、天然气等高压管线进行加固,确保其稳定性。
4.在施工过程中,采用非开挖技术,避免对周围管线造成损害。
5.在施工结束后,对周围管线进行检查,确保无损害。
施工组织及安全措施:为了确保施工质量和安全,我们制定了以下施工组织及安全措施:1.在施工前,对施工人员进行安全教育,确保其具备相关知识和技能。
2.在施工现场设置专人负责安全管理,并配备必要的安全设施。
3.对施工现场进行定期巡查,发现安全隐患及时处理。
4.在施工过程中,严格执行安全操作规程,确保施工安全。
5.对施工人员进行定期体检,确保其身体健康。
总结:通过制定管线保护方案和施工组织及安全措施,我们可以有效地避免在施工过程中对周围管线造成损害,确保施工质量和安全。
我们将继续努力,为XX市的交通建设做出更大的贡献。
本方案是根据XX市轨道交通4号线XX站管线改迁施工图纸和现场调查资料,以及国家和XX市的法规和规范文件编制而成的。
在施工过程中,我们将采取改移新建、废除以及原位悬吊等方法来保护沿线管线,尽量减少对周边管线使用功能的影响。

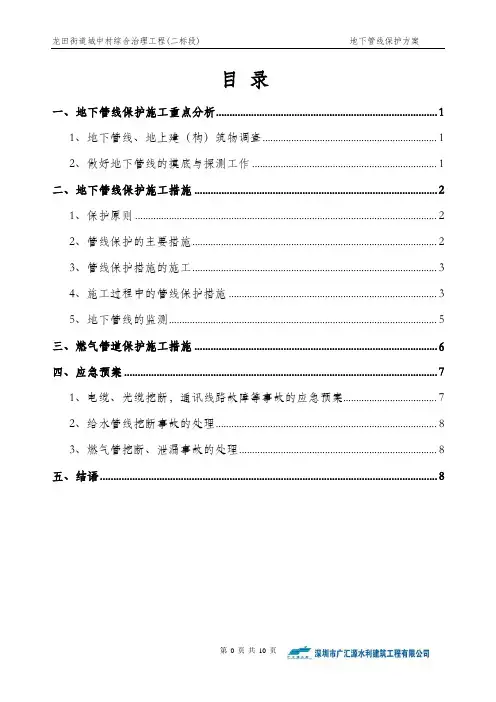

目录一、地下管线保护施工重点分析 (1)1、地下管线、地上建(构)筑物调查 (1)2、做好地下管线的摸底与探测工作 (1)二、地下管线保护施工措施 (2)1、保护原则 (2)2、管线保护的主要措施 (2)3、管线保护措施的施工 (3)4、施工过程中的管线保护措施 (3)5、地下管线的监测 (5)三、燃气管道保护施工措施 (6)四、应急预案 (7)1、电缆、光缆挖断,通讯线路故障等事故的应急预案 (7)2、给水管线挖断事故的处理 (8)3、燃气管挖断、泄漏事故的处理 (8)五、结语 (8)地下管线保护方案一、地下管线保护施工重点分析龙田街道城中村综合治理工程(二标段),龙田街道上坝村、茜坑村(金牛东路与创景路交汇处),总整治面积约47263. 96平方米,其中上坝村整治面积约24741. 81平方米,茜坑村整治面积约22522.15平方米。
地下管线复杂,管槽土方开挖时需要注意地下管线、燃气管道的保护,施工期间地下管线、燃气管道的保护将是本工程的重点。
1、地下管线、地上建(构)筑物调查在工程开挖施工过程中,由于机械设备震动等原因可能出现地面建筑物和地下管线的损坏,为防止此类事故的发生,保证工程的顺利进行,在工程施工前,需配备一定的工程技术人员和设备对工程沿线建筑物和地下管线情况进行调查。
在工程施工前,组织工程师和有经验的测量人员对工程附近建筑物及构筑物现有状况进行调查,了解清楚附近每座建筑物和构筑物的位置、现状和地下甚而情况。
2、做好地下管线的摸底与探测工作在管线、建(构)筑物业主在场的情况下,进行目检并记录在工程影响范围内所有建(构)筑物在施工前的状况。
确定既有建(构)筑物的已有破损情况,必要时,对建(构)筑物进行直接调查和物理调查,以便工程施工时,对其采取措施,进行有效的保护。
管线开挖前,应以书面形式通知相关的管理单位和产权单位,争取意外事项发生时得到相关单位的支持与协助。
认真地对施工图与提供的地下管线勘探图以及相关单位、居民提供的地下管线与现场进行综合核对,并做好标志。
地下管线保护方案三篇篇一:管线保护专项方案1、项目概述我项目部承建的XX工程JC-KJ1标施工范围为K5+000~K11+000段落内主线及互通区路基、小型结构物,以及施工范围内预埋预留以及为实施以上永久工程而必须的临时工程的施工和缺陷修复。
工程主体工期安排为20XX年11月1日开工,于20XX年7月31日完工,共日历天。
2、编制依据1、XXXX工程(互通至机场段)工程初步设计;2、《XX市城市地下管线管理办法》;3、现有区间管线资料;4、XX市在安全文明施工、环境保护、交通疏解等方面的相关规定。
3、施工区域现状地下管线的处理程序XX工程JC-KJ1标施工区域现状地下管线的处理程序如下图:4、管线处理前的准备工作4.1现场情况咨询由于建设单位提供的地下管线资料不够详细,施工前我项目部积极向管线主管单位仔细咨询了解施工区域的地下管线种类、用途、数量、走向、埋置深度等。
如有可能,请他们提供相应的竣工图纸资料,以此作为地下管线处理方案的依据。
根据前期我部沿线的仔细勘察和开挖探沟,发现XX东侧有XX市自来水管道和机场专用输油管道;XX公路西侧有XX公路管理处的10KV高压电缆,已于11月18日全部移除。
K7+835、K8+680、K8+431.9有横穿XX的热力管,被交道路有佛城东路、诚信大道和吉印大道。
诚信大道路面下有燃气管,其余被交道路下有市政排水管线、路灯管线及通信光缆等。
4.2管线保护安全管理组织为切实保证整个施工过程中的管线保护安全,我项目部成立了以项目经理王强为组长,项目总工杨树林和专职安全员贾维鹏为副组长管线保护领导小组,各施工队专职安全员和现场负责人为组员。
分别负责管线保护方案的制定、现场防护和应急抢险等方面的工作。
管线保护领导小组:探沟开挖必须使用人工。
成立5-8人的探沟开挖及管线保护施工队,专门负责探沟开挖工作。
设队长1名,负责本队人员的安全及文明施工,同时负责检查队员所挖电缆是否破坏,发现问题及时上报项目负责人。
管线及建筑物保护方案一.前期调查组织工作1.地下管线保护专项方案施工前应对施工范围内的地下管线进行认真调查,对线路的种类、走向、埋深等具体情况必须了解清楚,及时有有关部门联系,做好保护、加固等工作,并做好警示标志。
2、为了确保地下管线、地上设施、建筑物安全运行,使工程能顺利施工,成立现场协调小组,设专人负责协调工作。
3、施工前,须对现况管线进行详细的调查及物探、坑探,将现状管线的类型、位置、埋深等标识在地面上,并绘制详细的地下管线图,同时在本标段相关设计图纸上放出地下管线位置,对设计线路和现状管线的交叉点,进行高程核算,若有冲突,及时联系业主、设计单位、管线产权单位,制定详细的管线迁移方案,待业主和管线单位批准后实施;若高程不冲突,则编制详细的管线保护方案报业主、管线管理单位和监理,审批后对管线进行加固、悬吊等保护措施。
4、根据提供的地下管线及设施资料,对本工程范围和可能因施工过程及其有关活动而导致损坏或影响的管线、设施等进行调查核实,查清情况,制定措施。
二■探沟开挖1.在施工前先挖探坑进行核查分类,对本工程影响范围内的管线和设施物种类、位置、形状和尺寸、材料及现状进行分析,并把情况和采取措施的方案报告给监理工程师和业主。
2、根据图纸信息和实地勘探资料,确定管线大概位置。
然后通过开挖探沟,找出浅埋地下管线。
确定管线位置前施工区域内不得堆放各种物资、设备,各种车辆机械不得驶入本区域。
探沟开挖必须使用人工。
成立6人的探沟开挖及管线保护施工队,专门负责探沟开挖工作。
5人为一组,设组长一名,组长负责本组人员的安全及文明施工,同时负责检查组员所挖电缆是否破坏,发现问题及时上报施工员。
开挖时必须小心,用铁锹轻轻挖掘,不得用镐。
发现土质变化时应改用木钎将覆盖物消除干净,以不保证不损坏地下管线。
3、采用开挖探沟的方式,首先沿施工现场周边(距边线1-2米)开挖四条探沟,再根据业主提供的地下管线方位及周边开挖的探沟所露管线,垂直其管线每隔10米挖一条长度2米左右探沟。
水管保护施工方案
一、背景介绍
随着城市化进程的加速,人们对于城市供水系统的安全性和稳定性日益关注。
水管作为供水系统的重要组成部分,如何有效地进行保护施工,是保障城市供水系统正常运行的重要环节。
二、问题分析
1. 水管受到的损坏
城市供水系统中的水管受到各种外部因素的威胁,如土壤腐蚀、机械破坏、地
质灾害等,容易导致水管的破裂和渗漏。
2. 影响
水管的损坏会导致供水系统漏水、压力不足、水质下降等问题,严重影响居民
生活和城市正常运行。
三、保护施工方案
1. 材料选择
选择耐腐蚀、耐磨损的材料,如聚乙烯、钢管等,提高水管的抗损耗能力。
2. 敷设方式
采用埋地敷设方式,减少水管受外部机械损害的可能性,增加水管的使用寿命。
3. 防腐保护
对水管进行防腐处理,延长水管的使用寿命,减少水质受到污染的风险。
4. 定期检测维护
建立水管的定期检测和维护机制,及时发现并处理水管的问题,保障城市供水
系统的正常运行。
四、总结
水管保护施工方案是保障城市供水系统安全稳定运行的重要环节,通过材料选择、敷设方式、防腐保护以及定期检测维护等措施,可以有效降低水管受损的风险,
提高供水系统的可靠性和持续性。
希望各城市在水管施工保护过程中,能够全面考虑各种因素,为居民提供安全可靠的用水环境。
管线保护专项方案范文(7)工程施工中,严格按照经审定的施工___设计与地下管线保护技术措施的要求进行施工,各级管线保护负责人深入施工现场监护地下管线、督促操作(指挥)人员遵守操作规程,严禁违章操作、违章指挥和违章施工。
(8)施工过程中发现管线现状与交底内容、样洞资料不符等异常情况时,立即通知建设单位和有关管线单位到场研究、商议补救措施,在未作出统一结论前,不擅自处理或继续施工。
(9)施工过程中发生意外情况,应事先制订好应急措施,配备好抢修器材,以便在管线出现险兆时及时抢修,做到防患于未然。
(11)管道、电杆保护在施工期间有可能要对本工程施工产生影响的管道,若有必要则进行迁移,但是考虑工期及管线所属部门的配合情况,如在施工前未能及时迁移,则在施工的同时需制定严密的保护方案。
首先如电杆位于管道沟槽或邻近沟槽位置,则在施工时,视具体情况分别采取留出位置待电杆迁移后再施工或打钢板桩防护的方法,确保工程能顺利地开展。
路基施工时先留出该位置,其余路段照常施工,在此期间设专人监护,须防止机械撞及电杆。
(12)电缆、通讯管线的保护电缆是城市的生命线,在施工时严禁破坏。
在开工前,首先邀请建设单位及有关部门予以明确施工区域及施工时有可能影响到的区域上的现状管线位置。
然后听取其保护建议,共同做好防范工作。
由于电力通讯管线比较脆弱,因此,在施工前,根据有关部门的建议及时制定有效的保护方法。
以便在施工时能严格执行既定的保护方法进行保护,杜绝伤及管线。
开挖时设专人指挥,并配合人工,根据实际情况两者交替进行。
五、交通配合措施(1)在满足施工要求的前提下,施工场地尽量压缩,并且尽量不占用道路。
为此,施工平面布置保证主干路的交通不受影响。
(2)为保证施工进度,除特殊情况外,土方车辆尽量避开城区交通高峰,宜安排夜间通行,其他施工车辆进出施工场地任何时段不受限制。
(3)在编制施工___设计时,把配合交通措施列为施工___设计内容之一,工种实施前,主动与交通处联系,介绍、汇报本工程概况、施工方案、总平面布置及工程材料、土方运输计划,请___部门给予支持和指导,改进、完善交通运输方案,制定实施细则。
管线保护专项方案范例一、工程概况本项目位于___市光明新区,计划在观光路联大工业区及白花片区、富安侨新花园片区、迳口村部分地势偏高片区等三个区域各建设___个消防加压泵站及配套管网,并在___条规划市政道路和___条非规划道路上新建消防供水管约___km,以解决困扰光明办事处片区消防供水问题。
二、地下管线现状情况由于光明新区建区较晚,市政配套建设滞后,尤其是地下管线缺乏总体规划,地下管道错综复杂,燃气、供水、电力、通讯各自建设,相互交叉。
给现有工程施工造成施工困难,增加风险,经常由于施工不慎,造成损坏现有地下管网;由于多头建设,造成地下管线物探资料不完善,我司施工多个路段没有获得原有的地下管线物探资料,对我司施工拖拉钻孔作业造成很大困难,增大保护地下管线力度。
三、管线保护原则采取现有管线尽量就地保护,能不迁移的尽量不动的原则。
对必须迁移的管线,应编制详实可行的施工方案,并征得管线主管部门的同意后,方可进行。
四、管线保护措施一、地下管线保护目标工程施工全过程中应无地下管线责任事故。
二、地下管线保护责任制为了切实做好地下管线保护工作,本工程实行地下管线保护责任制,项目经理为本工程的地下管线保护责任人。
三、施工前成立管线保护小组,配备应急保护设施1光明办事处市政消防供水设施提升工程管线保护专项方案范例(2)对地下管网的保护措施主要采取移位、悬吊、支撑和加固等措施。
对给水管等刚性管网采取支撑防护,电信、电缆等柔性管网采取悬挂防护,还有的管网要进行加固措施。
(1)支撑防护对开挖范围内的给水管等刚性地下管线采取支撑防护方法。
进行土石方施工时,在靠近地下管线处,不得用大型机械进行挖掘施工,采用人工挖土、凿石或用风钻。
支撑架采用脚手架搭设,管线出露一截,支撑防护一截。
在进行分段开挖作业时,必须在支撑架前不超过___m处重新搭设一组支撑架,然后才能将此支撑拆除,并在施工一段后再马上搭设下一段支撑架防护。
(2)悬挂防护对开挖线范围内的电信、电缆等柔性管网,采取悬吊防护措施。
1编制依据(1)《中华人民共和国安全生产法》;(2)(《建设工程安全生产管理条例》;(3)《石油天然气管道保护法》;(4)《城镇燃气管理条例》;(5)《电力法》;(6)《电力设施保护条例》;(7)施工现场踏勘调查所收集的资料;2管线保护程序及要求2.1全过程管理程序图3-1:管线保护全过程管理程序2.2管理要点2.2.1管线交底一旦施工过程中发现管线资料上未体现的不明管线,应立即停止施工并上报现场业主代表,如需详细精确测量,应与业主联系安排测绘院进行管线补充调查,根据补充调查资料,做好下一步的管线改迁项相关工作。
2.2.2管线位置及调查(1)施工单位应对管线普查图纸、交底记录及产权单位管线档案资料进行全面详细核对验证,避免遗漏管线。
(2)调查范围应充分考虑到施工对管线运行安全的影响范围。
(3)应采用地下管线探测技术及人工开挖探坑相结合的调查方法。
人工开挖探坑必须在管线权属单位指导和监护下进行。
(4)管线管线现状信息包括管线名称、规格(管径、压力)、材质、街头形式、线路走向、深埋、建设年代、改造经历、使用情况、外观现状等,调查宜留存照片或视频资料。
3施工阶段对周边管线的影响3.1围护结构施工对周边管线影响本工程围护结构采用钻孔灌注桩施工,对地层有一定扰动,对管线保护不利。
控制好泥浆浓度以及成孔速度,能减少地层扰动,从而减少对管线的影响。
3.2基坑结构对周边管线影响基坑开挖过程中的围护结构变形对基坑附近土体沉降变形影响较大,对管线保护也有较大影响。
深基坑施工土方开挖时随挖随运,严禁坑侧堆土,减少基槽的暴露时间,应防止挖土过快,造成卸载过速而引起土体失稳、基底涌土等严重后果。
3.3沉井施工对周边管线影响沉井下沉过程中,井外土体将受到扰动,在下沉过程中,由于倾斜、位移和纠偏,使井外土体松动,,以及一些沉井结构为了减少井壁与土之间的摩擦力,立面形状设计为下大上小等情况,这些原因都促成了沉井周围土体破坏和坍塌,会对周边管线造成不利影响。
管道保护措施施工方案范本1. 引言本文档旨在提供一种管道保护措施施工方案范本,以确保管道在施工过程中得到充分的保护。
管道在运输和使用过程中往往面临着各种危险和风险,而施工过程中的不慎操作更容易造成管道的损坏,因此,采取合适的管道保护措施至关重要。
2. 目标本施工方案的目标是保护管道免受施工过程中可能造成的损坏,确保管道的安全和可靠运行。
3. 方案3.1 施工前准备工作在施工开始之前,进行以下准备工作:•确定施工区域:确定管道施工区域,包括周围的地形和地貌,以评估可能的风险和障碍。
•清除施工区域:清除施工区域内的障碍物,确保施工区域干净,并为施工设备提供足够的操作空间。
•确定工作流程:确定施工工序和时间表,协调好各个施工环节,确保施工的连贯性和高效性。
•安排人员和资源:根据工作量和要求,安排合适的人员和资源参与施工,确保施工进度和质量。
3.2 施工过程中的管道保护措施在施工过程中,采取以下管道保护措施:•警示标志:在施工现场周围设置明显的警示标志,以提醒人员注意管道存在,并避免对管道造成无意的损坏。
•施工区域隔离:在施工区域周围设置隔离措施,限制非施工人员进入施工区域,减少对管道的意外损伤可能性。
•地面保护:在施工区域内设置合适的地面保护措施,以防止管道被钻孔、挖掘等操作所损坏。
•管道支撑:对于地下管道,采取适当的支撑措施,确保管道不会受到外部压力而变形或破裂。
•施工设备保护:在施工区域内,对施工设备进行防护,避免意外撞击或碰撞导致管道损坏。
•施工过程监控:对施工过程进行严格监控,确保施工人员遵守操作规程,避免对管道造成意外伤害或损坏。
•管道清洁保护:在施工完成后,对管道进行清洁,并采取适当的保护措施,以减少管道腐蚀和损坏的风险。
3.3 紧急处理措施在发生紧急情况时,采取以下措施进行紧急处理:•立即报警:发生紧急情况时,立即报警,通知相关人员组织紧急处置。
•紧急防护措施:在紧急情况下,采取防护措施,确保人员和设备的安全,并尽力减少损失。
玉泉路至大成路热力管线工程 小屯路路口 1#竖井施工管 线 保 护 方 案北京场道市政工程集团有限公司 大成路热力项目部 2014 年 10 月 3 日1一、工程概况 本工程为玉泉路至大成路热力管线工程(大成路段),起点为大成路与玉泉路相交路口,与玉泉路至大成路热力管线工程(玉泉路段) 终点相接,沿大成路向西敷设,终点为园区三路。
拟建隧道穿越小屯路呈 T 型走向,南北走向位于小屯路永中西 5 米处,东西走向位于大成路永中北 4 米和 5 米之间,全线为暗挖隧道通 行地沟敷设,同时敷设热力供、回水管道.其中管径为 DN1200mm 热力 管线长 33。
7m, DN800mm 热力管线长 47.4m, DN600mm 热力管线长 30.8m。
小屯路与大成路相交路口设竖井一座。
热力隧道与小屯路平面位置关系图2小屯路与吴家村路平面图南红线2/1南红线DN600 30.8m大成路永中1 大成路热力外线工程DN800 47.7m北红线小 屯 路 永 中1/1吴家村路2北红线32[18a 临时支撑1#竖井临时支撑图2[28a 临时支撑2[28a 临时支撑2[28a 临时支撑2[28a 临时支撑2[28a 临时支撑二、水文及地质情况 (1)工程地质 热力隧道及工作井涉及土层有:粘质粉土素填土、粉质粘土素填土①、房渣土~碎石填土 ①1、粘质粉土~砂质粉土②、粉质粘土~粉质4粉土②1、卵石~圆砾③、砂砾~粉砂③1、卵石④、细沙④1、粉质粘 土④2、卵石⑤、卵石混粘土⑤1、粉质粘土⑤2、细沙⑤3。
隧道穿越土层为第四纪沉积的卵石④及卵石⑤层。
(2)水文地质 根据地勘报告,工程厂区近 3-5 年最高地下水位标高 38。
00 ~ 36.30m(自西向东逐渐降低);1959 年最高地下水位标高 57。
30 ~ 55。
50m (自西向东逐渐降低)。
地下水埋藏较深,隧道穿越无地下水工程地质剖面图三、小屯路概况 小屯路为城市主干路,设计行车速度为 40-50KM/H,道路最大纵坡为 0。
既有地下管线保护专项⽅案(完整版)⼯程名称:中⼼城区道路地下⼈防⼯程中⼼城区道路地下⼈防⼯程管线保护专项⽅案⾬季施⼯⽅案编制⼈:审核⼈:审批⼈:编制单位:建筑⼯程有限责任公司编制时间:2020年5⽉12⽇⽬录管线保护专项⽅案 .................................................................................................................... - 1 - 第⼀章⼯程概况.................................................................................................................... - 1 - 第⼆章顶板⼟⽅开挖管线的保护措施................................................................................ - 4 -1、⾼压电缆和分⽀箱保护措施 .............................................................................................. - 5 -2、长途、⼴电、电信、监控、路灯、移动、联通、铁通等管线保护措施 ...................... - 8 -3、天燃⽓管道的保护措施 ...................................................................................................... - 9 -4、⾃来⽔管道保护措施 ........................................................................................................ - 11 - ⾬季施⼯⽅案.......................................................................................................................... - 30 - 1. 编制依据........................................................................................................................... - 30 - 2.⼯程概况............................................................................................................................ - 30 - 3.⾬期施⼯期限及⽓象资料................................................................................................ - 30 - 4.⾬季施⼯计划及原则........................................................................................................ - 30 - 5.⾬季施⼯准备⼯作............................................................................................................ - 31 - 6.主要⼯序施⼯注意事项.................................................................................................... - 34 - 6.1现场施⼯区排⽔................................................................................................................ - 34 - 6.2混凝⼟⼯程........................................................................................................................ - 34 - 6.3钢筋⼯程............................................................................................................................ - 34 - 6.4模板⼯程............................................................................................................................ - 35 - 6.5临电安全措施.................................................................................................................... - 35 - 6.6基坑⽀护措施.................................................................................................................... - 35 - 7.⾬季施⼯管理措施............................................................................................................ - 36 - 7.1⾬期期间现场平⾯布置.................................................................................................... - 36 - 7.2⾬期施⼯前检查................................................................................................................ - 36 - 7.3质量保证措施.................................................................................................................... - 36 - 7.4⽂明施⼯、安全措施........................................................................................................ - 36 - 8.安全项⽬管理.................................................................................................................... - 37 - 8.1职⼯安全教育.................................................................................................................... - 37 - 8.2安全检查制度.................................................................................................................... - 37 -8.3现场安全措施 .................................................................................................................... - 37 - 9.汛期应急预案.................................................................................................................... - 38 -管线保护专项⽅案⼀、⼯程概况本⼯程位于市政道路下,为地下⼀层。
X X市轨道交通4号线一期土建工程一标段XX站管线保护施工方案编制:复核:审核:中国建筑股份有限公司XX市轨道交通4号线一标第四项目经理部二〇一五年九月目录第一章编制说明.......................................................................................................... 第二章管线概况..........................................................................................................一、排水管......................................................................................................................................二、给水管......................................................................................................................................三、燃气管......................................................................................................................................四、电力 ..........................................................................................................................................五、电信弱电..................................................................................................................................六、路灯交安..................................................................................................................................第三章管线改迁进度计划及保障措施...........................................................................一、管线迁改进度计划 .................................................................................................................二、工期保障措施.......................................................................................................................... 第四章施工前的管线安全控制..................................................................................... 第五章施工过程的管线安全保护..................................................................................一、开挖探沟..................................................................................................................................二、打设钢板桩..............................................................................................................................三、管线改移..................................................................................................................................四、悬吊保护..................................................................................................................................五、管线巡查.................................................................................................................................. 第六章特殊管线及管井安全保护..................................................................................一、注浆加固..................................................................................................................................二、管井处铺设钢板...................................................................................................................... 第七章管线的安全监测 ............................................................................................... 第八章管线安全保护要求............................................................................................ 第九章管线事故的防治措施 ........................................................................................ 第十章管线安全应急救援............................................................................................一、应急救援小组..........................................................................................................................二、职责与分工..............................................................................................................................三、应急救援流程..........................................................................................................................四、应急救援措施..........................................................................................................................第一章编制说明1、本方案依据XX市轨道交通4号线XX站管线改迁施工图纸、现场调查资料以及国家和XX市有关法规、规范等文件编制而成;2、施工过程对沿线有影响的管线采取改移新建、废除以及原位悬吊等方法进行保护,尽量减少对周边管线使用功能的影响。
3、地铁施工前对10kv电力管线,军用通讯光缆以及大直径雨污水箱涵等重要管线的安全保护要进行多方协调和商讨,采取有效的防护措施,确保施工不会造成市政重要管线的破坏等严重后果。
第二章管线概况一、排水管雨水高排管涵:车站北侧和东侧为施家港雨水高排涵,由北往南上跨车站附属构筑物,箱涵尺寸为BxH=8500×2600,涵内底标高为33.33-34.85m。
雨水低排管涵:车站上方有1根d800-d1200雨水低排管,由北往南接至银岳路雨水低排涵,管内底标高为37.36-34.44m。
污水管:车站东侧有一趟污水管上跨车站附属构筑物,管径为2xd600-d1200,管内底标高为32.49-32.20m,由北往南与车站平行敷设,接入观沙岭路污水干管。
另外有1趟d1000污水横跨车站主体,管内底标高为33.73-32.20m。
二、给水管车站东侧现有1根DN800给水管,西侧现有1根DN600给水管,另外有1根DN600管道连接东西给水干管,并横跨车站主体,其余有多处DN100给水与车站主体或附属构筑物冲突,埋深2-3m 左右。
三、燃气管车站东侧现有1根De315燃气,西侧现有1根De315-200燃气,另外在车站南侧有1根De315燃气管横跨车站主体,埋深约1m。
四、电力观沙岭路与银杉路交叉口南现有1根4*1+5*1电力管线横跨车站主体,车站西侧现有1根6*2电力管线。
另外根据地形图显示,在交叉口东北角,西北角,西南角各有1座电力架空电杆与出入口冲突,共3处。
