建筑施工组织试题与详细答案
- 格式:docx
- 大小:247.44 KB
- 文档页数:24
一、单选题(题数:30,共60.0分)1施工顺序是各施工过程之间在时间上的先后顺序。
受两方面的制约,它们是A、技术关系和工艺关系。
B、结构关系和技术关系C、工艺关系和组织关系D、技术关系和组织关系我的答案:c2某二层楼进行固定节拍专业流水施工,每层施工段数为3,施工过程有3个,流水节拍为2天,则流水工期为()。
A、18B、12C、16D、10我的答案:C3在单代号网络计划中,工作B的最早开始时间为第5天,其持续时间为10天。
该工作有三项紧后工作,它们的最早开始时间分别为第15天.第20天和第25天,则工作B的自由时差为( )天。
A、15B、5C、0D、10我的答案:C4当双代号网络计划的计算工期等于计划工期时,对关键工作的错误提法是( )。
A、关键工作的最早开始时间与最迟开始时间相等B、相邻两项关键工作之间的时间间隔为零C、关键工作的自由时差为零D、关键工作的持续时间最长我的答案:D解析:[解析] 在双代号网络计划中,当计划工期等于计算工期时,关键节点具有以下一些特性:(1) 开始节点和完成节点均为关键节点的工作,不一定是关键工作。
(2) 以关键节点为完成节点的工作,其总时差和自由时差必然相等。
(3) 当两个关键节点有多项工作,且工作时间的非关键节点无其他内向箭线和外向箭线时,则两个关键节点间各项工作的总时差均相等。
(4) 当两个关键点间有多项工作,且工作间的非关键节点有外向箭线而无其他内向箭线时,则两个关键节点间各项工作的总时差不一定相等。
5在空间上依次进入施工阶段,在时间上各专业作业队根据步距依次连续进行的施工组织方式A、绿色施工B、平行施工C、流水施工D、依次施工我的答案:D6某工程由支模板,绑钢筋,浇混凝土3个分项工程组成,它在平面上划分6个施工段,该3个分项工程在各个施工段上流水节拍依次为6天、4天和2天,则其工期最短的流水施工方案为几天?(2.0分)0.0 分B、18C、20D、22我的答案:C7工程网络计划费用优化的目的是为了寻求( )。
绪论一、判断题()1。
建筑业企业在承接施工任务时,应检查该项目是否已有批准的正式文件和审查过的施工图纸,投资是否已落实到位.二、单项选择题1.CBB1.下列属于建筑产品施工特点的是( ).A、多样性B、固定性C、流动性 D庞大性2.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( )。
A 流动性B 个别性C 复杂性D 综合性3.建筑产品地点的固定性和体型庞大的特点,决定了建筑产品生产()。
A 流动性B 露天作业多C 高空作业多D 地域性三、多项选择题1。
建筑产品的特点包括()。
A、固定性B、工艺性C、多样性D、庞大性E、复杂性2。
建筑施工的特点有( )。
A、流动性B、长期性 c、个别性 D、复杂性 E、固定性第一章建筑施工组织设计概论第一节基本建设程序一、判断题( )1、基本建设程序中,准备阶段主要是完成可行性研究报告和编制计划任务书。
()2、在交工验收前,应施工单位内部先进行验收,检查各分部分项工程的施工质量。
二、单项选择题1、拟建建设项目在建设过程中各项工作必须遵循的先后顺序称().A、基本建设程序B、建筑施工程序C、建筑施工顺序D、基本建设顺序2、可行性研究报告属于项目基本建设程序中的()阶段。
A、建设实施B、建设准备C、建设决策D、质量保修3、建设准备阶段的工作中心是()。
A、施工准备B、勘察设计C、工程实施D、可行性研究4、施工单位承接业务的主要方式是( )。
A、通过投标而中标B、国家或上级主管部门直接下达C、受建设单位委托D、自寻门路5、施工准备基本就绪后,应由( )提出开工报告,经批准后才能开工。
A、施工单位B、建设单位C、监理单位D、质监部门6、工程项目竣工验收应由( )组织。
A、施工单位B、建设单位C、监理单位D、质监部门三、多项选择题1、基本建设程序可划分为( )A、决策阶段B、项目建议书阶段 C。
、准备阶段 D、实施阶段 E、竣工验收阶段2.建筑施工程序一般包括以下几个阶段( ).A、承接施工任务B、做好施工准备C、组建施工队伍D、组织施工E、竣工验收交付使用3、施工组织设计按编制对象范围不同可分为( )。
绪论一、判断题()1.建筑业企业在承接施工任务时,应检查该项目是否已有批准的正式文件和审查过的施工图纸,投资是否已落实到位。
二、单项选择题1.CBB1.下列属于建筑产品施工特点的是()。
A、多样性B、固定性C、流动性 D庞大性2.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( )。
A 流动性B 个别性C 复杂性D 综合性3.建筑产品地点的固定性和体型庞大的特点,决定了建筑产品生产( )。
A 流动性B 露天作业多C 高空作业多D 地域性三、多项选择题1.建筑产品的特点包括( )。
A、固定性B、工艺性C、多样性D、庞大性E、复杂性2.建筑施工的特点有( )。
A、流动性B、长期性 c、个别性 D、复杂性 E、固定性第一章建筑施工组织设计概论第一节基本建设程序一、判断题()1、基本建设程序中,准备阶段主要是完成可行性研究报告和编制计划任务书。
()2、在交工验收前,应施工单位内部先进行验收,检查各分部分项工程的施工质量。
二、单项选择题1、拟建建设项目在建设过程中各项工作必须遵循的先后顺序称()。
A、基本建设程序B、建筑施工程序C、建筑施工顺序D、基本建设顺序2、可行性研究报告属于项目基本建设程序中的()阶段。
A、建设实施B、建设准备C、建设决策D、质量保修3、建设准备阶段的工作中心是( )。
A、施工准备B、勘察设计C、工程实施D、可行性研究4、施工单位承接业务的主要方式是()。
A、通过投标而中标B、国家或上级主管部门直接下达C、受建设单位委托D、自寻门路5、施工准备基本就绪后,应由( )提出开工报告,经批准后才能开工。
A、施工单位B、建设单位C、监理单位D、质监部门6、工程项目竣工验收应由( )组织。
A、施工单位B、建设单位C、监理单位D、质监部门三、多项选择题1、基本建设程序可划分为( )A、决策阶段B、项目建议书阶段 C.、准备阶段 D、实施阶段 E、竣工验收阶段2.建筑施工程序一般包括以下几个阶段()。
一、单项选择题(每题1分,共20分)1、施工组织设计是用以指导施工项目进行施工准备和正常施工的基本( B )文件。
A、施工技术管理B、技术经济C、施工生产D、生产经营2、施工组织设计是用以指导施工项目进行( D )的基本技术经济文件。
A、施工准备B、正常施工C、投标报价D、施工准备和正常施工3、施工过程的连续性是指施工过程各阶段、各工序之间在( A )具有紧密衔接的特性。
A、在时间上B、空间上C、工序上D、阶段上4、施工组织设计是( A )的一项重要内容。
A、施工准备工作B、施工过程C、试车阶段 D竣工验收5、工程项目施工总成本由直接成本和间接成本两部分组成,随着工期的缩短,会引起( B )。
A、直接成本和间接成本同时增加B、直接成本增加和间接成本减少C、直接成本和间接成本同时减D、间接成本增加和直接成本减少6、在双代号或单代号网络计划中,判别关键工作的条件是该工作( D )最小A、自由时差B、与其紧后工作之间的时间间隔C、持续时间D、总时差7、在双代号网络图中工作i—j中i和j的大小关系是( C )A、i=jB、i>jC、i<jD、i和j大小关系不能确定8、在工程网络计划中,关键线路是指( B )的线路A、双代号网络计划中没有虚箭线B、时标网络计划中没有波形线C、双代号网络计划中由关键节点组成D、单代号网络计划中由关键工作组成9、工程网络计划执行过程中,如果某项工程的实际进度拖延的时间等于总时差,则该工作( A )A、不会影响其紧后工作的最迟开始B、不会影响其后续工作的正常进行C、必定影响其紧后工作的最早开始D、必定影响其后续工作的最早开始10、工程网络计划执行过程中,如果某项工程的实际进度拖延的时间等于总时差,则该工作( A )A、不会影响其紧后工作的最迟开始B、不会影响其后续工作的正常进行C、必定影响其紧后工作的最早开始D、必定影响其后续工作的最早开始11、在工程网络计划中,如果某项工作拖延时间超过自由时差,则( A )A、必定影响其紧后工作的最早开始时间B、必定影响总工期C、该项工作必定变为关键工作D、对其后续工作及工程总工期无影响12、在网络计划中,如果工作的自由时差正好被利用完,则会影响( A )A、本工作的最早完成时间B、其紧后工作的最早开始时间C、平行工作的最早完成时间D、其后续工作的最早完成时间13、在工程网络计划执行过程中,如果某工作进度拖后,必影响的工作是该工作的( B )A、先行工作B、后续工作C、平行工作D、紧前工作14、在工程网络计划中,自由时差是不影响( A )的前提下,该工作可以利用的机动时间A、紧后工作的最早开始B、后续工作的最早开始C、紧后工作的最迟开始D、本工作的最早完成15、在工程网络计划中,工作的总时差是指在不影响( B )前提下,该工作可以利用的机动时间A、紧后工作最早开始B、后续工作最迟开始C、紧后工作的最迟开始D、紧后工作的最早完成16、工程网络计划的计划工期( C )A、等于要求工期B、等于计算工期C、不超过要求工期D、不超过计算工期17、已知某工程网络计划中工作M的自由时差为3天,总时差为5天,现实际进度影响总工期1天,在其他工作均正常的前提下,工作M的实际进度比计划进度拖延了( D )天A、3天B、4天C、5天D、6天18、工期优化以( D )为目标,使其满足规定A、费用最低B、资源均衡C、最低成本D、缩短工期19、网络计划的工期优化的目的是缩短( B )A、计划工期B、计算工期C、要求工期D、合同工期20、工程项目最有效的科学组织方法是( C )A、平行施工B、顺序施工C、流水施工D、依次施工二、多选题(每题2分,共20分)。
建筑施工组织试题及答案第一章施工组织设计的基本原则一、填空1、施工组织设计是指导拟建工程项目进行施工准备和正常施工的基本。
答案:技术经济文件2、施工组织设计在每项建设工程中都具有重要的,,。
答案:规划作用、组织作用、组织作用和指导作用3、施工组织设计按对象范围不同可分为------------------,---------------------------,------------------------。
答案:施工组织总设计、单位工程施工组织设计、分部分项工程施工组织设计4、施工组织设计的基本内容:-------------------,-------------------,----------------,---------------。
答案:施工方案、进度计划、平面布置、各种资源需求量及其供应5、施工的最终目的是要按照国家和合同规定的-------,-----------,------------地完成基本建设工程,保证按期投产和交付使用。
答案:工期,优质、低成本6、施工方案是指------,---------,---------等生产要素的有效结合方式。
答案:工、料、机7、按施工准备工作的规模范围分类,包括----------------、-----------------、--------------、-------------------。
答案:基础性工作准备、施工总准备、单位工程施工条件准备、分部分项工程作业条件准备8、施工准备工作按拟建工程所处的施工阶段分为两个方面-----------------和---------------。
答案:开工前施工准备、工程施工作业条件的施工准备9、施工准备工作内容包括建筑施工信息收集、劳动组织准备、-------------、---------、---------等五个方面。
答案:施工技术准备、物质准备、施工现场准备10、施工方案的拟定是单位工程施工组织设计的------内容答案:核心11、选择施工方案必须从单位工程的全局出发慎重研究确定,作到方案从----------------、---------------、----------------、---------------、---------------。
《建筑施工组织与管理》考试试卷及全部答案————————————————————————————————作者:————————————————————————————————日期:2《建筑施工组织与管理》考试试卷得分阅卷人一.选择题(每小题 1 分,共 25 分)题号 1 2 3 4 5 6 7 8 9 10 答案题号11 12 13 14 15 16 17 18 19 20 答案题号21 22 23 24 25答案1.下列施工方式中,不属于组织施工的基本方式的是()。
A.分别施工B.依次施工C.流水施工D.平行施工2.施工准备工作是()。
A.施工前的准备B.施工中的准备C.施工过程中的准备D.施工全过程的准备3.当施工段数大于施工过程数时,可能会出现()。
A.工人窝工B.工作面空闲C.施工班组不连续施工D.资源供应集中4.在同一施工项目以及不同施工项目中,各段流水节拍不完全相同的是()。
A.异节奏流水B.等节奏流水C.无节奏流水D.有节奏流水5.有技术间隙时间的多层建筑物流水段数m与施工过程数n的关系为()。
A、m<n B.m=n C.m>n D.m≥n6.下列()参数为工艺参数。
A.施工过程数B.施工段数C.流水步距D.流水节拍7.下列()与工序的持续时间计算没有关系。
A.工程量B.每日工作班数C.时间定额D.施工过程数8.在下列组织施工的方式中,工期最短的是()。
A.依次施工B.平行施工C.流水施工D.搭接施工9.下述施工组织方式中日资源用量最少的是()。
A.依次施工B.平行施工C.流水施工D.搭接施工10.下列()参数为空间参数。
A.施工过程数B.施工段数C.流水步距D.流水节拍11.当施工段确定之后,流水步距越大,则工期()。
A.越长B.越短C.不变D.以上说法都不对12.不同施工过程的专业施工队,在同一施工段上尽可能保持连续施工,在不同施工段上有能进行最大限度的搭接。
描述的是()方式的特点。
《建筑施工组织》一、判断题1、项目建议书是项目决策的核心。
(×)2、可行性研究是对项目在技术上是否可行和经济上是否合理进行科学的分析和论证。
(√)3、固定资产投资项目包括基本建设项目和技术改造项目。
(√)4、施工组织设计的编制,只是为实施拟建工程项目的生产过程提供了一个可行的方案。
(√)5、施工组织设计是指导拟建工程施工全过程各项活动的纯技术性文件。
(×)6、施工准备工作的检查方法常采用实际与计划对比法。
(×)7、施工准备工作不仅要在开工前集中进行,而且要贯穿在整个施工过程中。
(√)8、调查研究与收集资料是施工准备工作的内容之一。
(√)9、资源准备就是指施工物资准备。
(×)10、施工现场准备工作全部由施工单位负责完成。
(×)11、施工用水包括生产和生活用水。
(×)12、组织流水施工必须使同一施工过程的专业队组保持连续施工。
(×)13、工艺参数是指流水步距、流水节拍、技术间歇、搭接时间等。
(×)14、网络图中的箭线可以画成直线、折线、斜线、曲线或垂直线。
(√)15、单代号网络图严禁出现箭线交叉,否则容易引起混乱。
(√)16、单代号网络图与双代号网络图并无本质区别,只是表达方式不同。
(√)17、计算网络计划时间参数的目的主要是确定总工期,做到工程进度心中有数。
(×)18、在网络计划中当某项工作使用了全部或部分总时差时,则将引起通过该工作的线路上所有工作总时差重新分配。
(√)19、由关键工作组成的线路必为关键线路。
(×)20、若将网络计划中某关键工作的持续时间压缩△,则工期相应缩短△。
(×)21、网络计划中非关键工作的自由时差一定不为零。
(×)22、关键线路上相邻两项工作之间的时间间隔必为零。
(√)23、在网络计划执行过程中,如果某关键工作的完成时间推迟3天,工程总工期也必推迟3天。
《建筑施工组织》考试试题(A卷)一、填空题(每空1分,共20分)1、施工组织设计按编制时间的不同分为和2、建筑施工的特点主要有、、、、。
3、施工现场计量工作包括、和。
4、施工现场成品保护措施用四个字归纳为。
5、建筑工程资料分为、、三种保管期限。
6、建设单位在建设工程竣工后个月内,向城建档案馆报送一套完整的原件工程档案。
7、施工过程中的工序检查执行“三检制”,“三检制”指是。
8、质量检查的量测法归纳为四个字:。
9、常用的组织施工方式有施工三种。
10、流水施工基本参数按作用性质的不同一般可分为、、三种。
二、单项选择题(本大题共20小题,每小题1分,共 20分)在每小题列出的四个备选项中只有一个是最符合题目要求的,请将其代码填写在题后的括号内。
错选、多选或未选均无分。
1、流水施工的横道图计划能够正确表达【】A、工作之间的逻辑关系B、关键工作C、关键线路D、工作开始时间和完成时间2、时标网络图中,从始至终不出现【】的线路为关键线路。
A、横向虚线B、横向波形线C、竖向虚线D、竖向波形线3、网络计划中的虚工作【】。
A、既消耗时间,又消耗资源B、只消耗时间,不消耗资源C、既不消耗时间,也不消耗资源D、不消耗时间,只消耗资源4、单位工程由分包单位施工完成后,应将工程有关资料交【】。
A、建设单位B、监理单位C、工程质量监督机构D、总包单位5、图纸会审纪要应由【】整理,与会各方会签。
A、设计单位B、施工单位C、建设单位D、监理单位6、质量控制点应抓住影响【】施工质量的主要因素设置。
A、单位工程B、分部工程C、分项工程D、工序7、在工程网络计划执行过程中,监理工程师检查实际进度时发现只有某工作进度拖延X,且X已超过该工作的自由时差,则【】。
A、不影响其后续工作和工程总工期B、不影响其后续工作但影响工程总工期C、影响其后续工作,可能影响工程总工期D、影响其后续工作和工程总工期8、已知工程网络计划中某工作的自由时差为3天,总时差为6天。
一、名词解释(4×5=20)1.建设项目:建设项目亦称基本建设项目,是指在一个总体设计或初步设计范围内,由一个或几个单项工程所组成,经济上实行统一核算,行政上实行统一管理的建设单位。
2。
施工项目:施工企业自施工投标开始到保修期为止全过程中完成的项目,是一次性施工任务。
3.可行性研究:是在建设项目投资决策前对有关建设方案、技术方案和生产经营方案进行的技术经济论证。
1。
原始资料:一项工程所涉及的自然条件和技术经济条件的资料,统称为原始资料。
35 1.流水施工:是指所有的施工过程按一定的时间间隔依次投入施工,各施工过程陆续开工、陆续竣工,使同一施工过程的施工班组保持持续、均衡施工,施工过程尽可能搭接施工的组织方式。
592.平行施工:是指多有工程对象同时开工、同时完工的一种施工组织方式.593。
顺序施工:是指施工组织先后顺序或施工对象工艺先后顺序逐个进行施工的一种施工组织方式.574.工序:将施工对象所划分的工作项目成为施工过程,也叫工序.635。
流水强度:某施工过程在单位时间内所完成的工程量,称为该施工过程的流水强度。
676.施工层:将拟建工程项目在竖向上划分为若干个操作层,这些操作层成为施工层。
737.流水节拍:是指从事某一施工过程的施工队组在一个施工段上完成施工任务所需的时间。
737.流水步距:是指两个相邻的施工过程的施工队组相继投入同一施工段施工的时间间隔。
76 8。
全等节拍流水:就是所有施工过程的流水节拍都彼此相等。
779.成倍节拍流水:就是同一施工过程在不同施工段上的流水节拍都相等,不同施工过程在同一施工段上的流水节拍不相等,但互成整数倍。
7710。
无节拍流水:就是同一施工过程在不同施工段上的流水节拍不一定相等,不同施工过程在同一施工段或不同施工段上的流水节拍也不一定相等。
771。
施工部署:是在充分了解工程情况、施工条件和建设要求的基础上,对整个建设工程进行全面安排和解决工程施工中的重大问题的方案,是编制施工总进度计划的前提.1902.施工总进度计划:是以拟建项目交付使用时间为目标而确定的控制性施工进度计划,它是控制整个建设项目的施工工期及其各单位工程施工期限和相互搭接关系的依据。

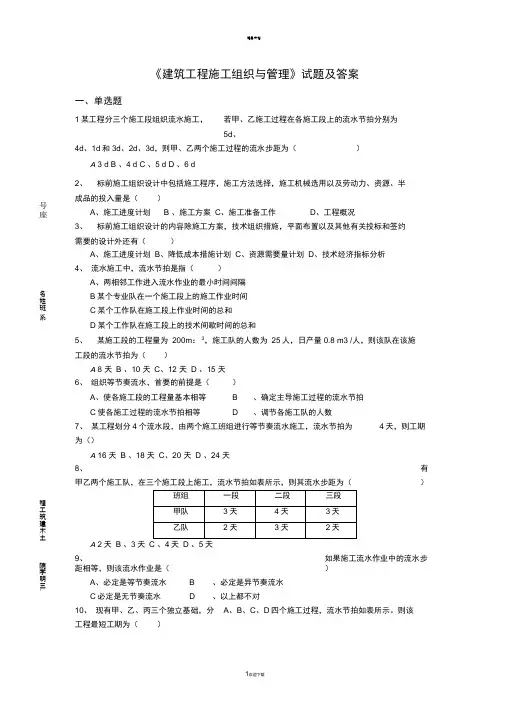

《建筑工程施工组织与管理》试题及答案一、单选题1某工程分三个施工段组织流水施工, 若甲、乙施工过程在各施工段上的流水节拍分别为5d 、4d 、1d 和3d 、2d 、3d ,则甲、乙两个施工过程的流水步距为()A 3 dB 、4 dC 、5 dD 、6 d2、 标前施工组织设计中包括施工程序,施工方法选择,施工机械选用以及劳动力、资源、半 成品的投入量是()A 、施工进度计划B 、施工方案C 、施工准备工作D 、工程概况3、 标前施工组织设计的内容除施工方案,技术组织措施,平面布置以及其他有关投标和签约 需要的设计外还有()A 、施工进度计划B 、降低成本措施计划C 、资源需要量计划D 、技术经济指标分析 4、 流水施工中,流水节拍是指()A 、两相邻工作进入流水作业的最小时间间隔B 某个专业队在一个施工段上的施工作业时间C 某个工作队在施工段上作业时间的总和D 某个工作队在施工段上的技术间歇时间的总和5、 某施工段的工程量为 200m :3,施工队的人数为 25人,日产量0.8 m3 /人,则该队在该施 工段的流水节拍为()A 8 天B 、10 天C 、12 天D 、15 天 6、 组织等节奏流水,首要的前提是() A 、使各施工段的工程量基本相等 B 、确定主导施工过程的流水节拍 C 使各施工过程的流水节拍相等 D、调节各施工队的人数7、 某工程划分4个流水段,由两个施工班组进行等节奏流水施工,流水节拍为4天,则工期为()A 16 天B 、18 天C 、20 天D 、24 天 8、有甲乙两个施工队,在三个施工段上施工,流水节拍如表所示,则其流水步距为()班组一段 二段 三段 甲队 3天 4天 3天 乙队2天3天2天A 2天B 、3天C 、4天D 、5天 9、如果施工流水作业中的流水步距相等,则该流水作业是()A 、必定是等节奏流水B 、必定是异节奏流水C 必定是无节奏流水 D、以上都不对10、 现有甲、乙、丙三个独立基础,分 A 、B 、C 、D 四个施工过程,流水节拍如表所示。

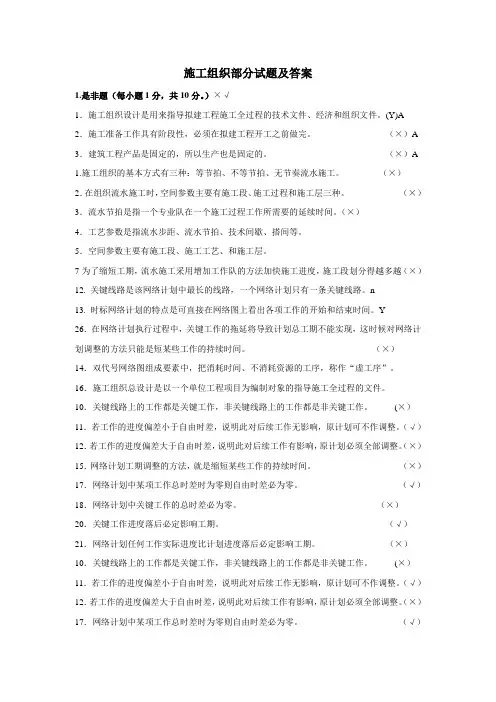

施工组织部分试题及答案1.是非题(每小题1分,共10分。
)×√1.施工组织设计是用来指导拟建工程施工全过程的技术文件、经济和组织文件。
(Y)A 2.施工准备工作具有阶段性,必须在拟建工程开工之前做完。
(×)A 3.建筑工程产品是固定的,所以生产也是固定的。
(×)A 1.施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工。
(×)2.在组织流水施工时,空间参数主要有施工段、施工过程和施工层三种。
(×)3.流水节拍是指一个专业队在一个施工过程工作所需要的延续时间。
(×)4.工艺参数是指流水步距、流水节拍、技术间歇、搭间等。
5.空间参数主要有施工段、施工工艺、和施工层。
7为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越(×)12. 关键线路是该网络计划中最长的线路,一个网络计划只有一条关键线路。
n13. 时标网络计划的特点是可直接在网络图上看出各项工作的开始和结束时间。
Y26.在网络计划执行过程中,关键工作的拖延将导致计划总工期不能实现,这时候对网络计划调整的方法只能是短某些工作的持续时间。
(×)14.双代号网络图组成要素中,把消耗时间、不消耗资源的工序,称作“虚工序”。
16.施工组织总设计是以一个单位工程项目为编制对象的指导施工全过程的文件。
10.关键线路上的工作都是关键工作,非关键线路上的工作都是非关键工作。
(×)11.若工作的进度偏差小于自由时差,说明此对后续工作无影响,原计划可不作调整。
(√)12.若工作的进度偏差大于自由时差,说明此对后续工作有影响,原计划必须全部调整。
(×)15.网络计划工期调整的方法,就是缩短某些工作的持续时间。
(×)17.网络计划中某项工作总时差时为零则自由时差必为零。
(√)18.网络计划中关键工作的总时差必为零。
(×)20.关键工作进度落后必定影响工期。
建筑工程技术建筑施工组织设计2022考试试题及详细答案一、判断题1、项目建议书是项目决策的核心。
(某)2、可行性研究是对项目在技术上是否可行和经济上是否合理进行科学的分析和论证。
(V)3、固定资产投资项目包括基本建设项目和技术改造项目。
(V)4、施工组织设计的编制,只是为实施拟建工程项目的生产过程提供了一个可行的方案。
(V)5、施工组织设计是指导拟建工程施工全过程各项活动的纯技术性文件。
(某)6、施工准备工作的检查方法常采用实际与计划对比法。
(某)10、施工现场准备工作全部由施工单位负责完成。
(某)11、施工用水包括生产和生活用水。
(某)12、组织流水施工必须使同一施工过程的专业队组保持连续施工。
(某)13、工艺参数是指流水步距、流水节拍、技术间歇、搭接时间等。
(某)14、网络图中的箭线可以画成直线、折线、斜线、曲线或垂直线。
(V)15、单代号网络图严禁出现箭线交叉,否则容易引起混乱。
(V)16、单代号网络图与双代号网络图并无本质区别,只是表达方式不同。
(V)17、计算网络计划时间参数的目的主要是确定总工期,做到工程进度心中有数。
(某)18、在网络计划中当某项工作使用了全部或部分总时差时,则将引起通过该工作的线路上所有工作总时差重新分配。
(V)19、由关键工作组成的线路必为关键线路。
(某)20、若将网络计划中某关键工作的持续时间压缩△,则工期相应缩短A。
(某)21、网络计划中非关键工作的自由时差一定不为零。
(某)22、关键线路上相邻两项工作之间的时间间隔必为零。
(V)23、在网络计划执行过程中,如果某关键工作的完成时间推迟3天,工程总工期也必推迟3天。
(V)24、两关键节点之间的工作不一定是关键工作。
(V)25、拟定主要工程项目施工方案中的施工方法时,要求考虑各工种各施工段的合理搭接。
(V)26、确定各单位工程的、竣工时间和相互搭接关系的依据是施工部署。
(某)27、设计施工总平面图一般应先考虑场外交通的引入。
1. 不同施工过程的专业施工队,在同一施工段上尽可能保持连续作业,在不同施工段上又能进行最大限度的搭接。
描述的是(B )方式的特点。
A、平行施工B、流水施工C、顺序施工D、间断施工2. 同一个施工对象分别采用下列施工组织方式中,工期最短的是( C )A、依次施工B、流水施工C、平行施工D、搭接施工3. 下列( D )不属于施工现场准备。
A、三通一平B、测量放线C、搭设临时设施D、地方材料准备4.流水作业是施工现场控制施工进度的一种经济效益很好的方法 , 相比之下在施工现场应用最普遍的流水形式是 ( A ) 。
A. 非节奏流水B. 加快成倍节拍流水C. 固定节拍流水D. 一般成倍节拍流水5. 流水施工组织方式是施工中常采用的方式 , 因为 ( B ) 。
A. 它的工期最短B. 能够实现专业工作队连续施工C. 现场组织、管理简单D. 单位时间投入劳动力、资源量最少6. 在组织流水施工时 ,( C ) 称为流水步距。
A. 某施工专业队在某一施工段的持续工作时间B. 某施工专业队在单位时间内完成的工程量C.相邻两个专业工作队在同一施工段开始施工的最小间隔时间D. 某施工专业队在某一施工段进行施工的活动空间7. 下面所表示流水施工参数正确的一组是 ( D ) 。
A. 搭接时间、间歇时间、施工队数、流水节拍B. 施工队数、流水步距、流水节拍、施工段数C. 搭接时间、工作面、流水节拍、施工工期D. 施工过程数、施工段数、流水节拍、流水步距8. 有节奏的流水施工是指在组织流水施工时 , 每一个施工过程的各个施工段上的(A )都各自相等。
A. 流水节拍B.流水强度C. 流水步距D. 工作队组数9. 在流水施工中 , 不同施工过程在同一施工段上流水节拍之间成比例关系 , 这种流水施工称为( C ) 。
A. 等节奏流水施工B. 等步距异节奏流水施工C. 异步距异节奏流水施工D. 无节奏流水施工10.固定节拍流水施工属于( B )。
《建筑施工组织》一、判断题1、项目建议书是项目决策的核心。
(X )2、可行性研究是对项目在技术上是否可行和经济上是否合理进行科学的分析和论证。
(V )3、固定资产投资项目包括基本建设项目和技术改造项目。
(V )4、施工组织设计的编制,只是为实施拟建工程项目的生产过程提供了一个可行的方案。
(V )5、施工组织设计是指导拟建工程施工全过程各项活动的纯技术性文件。
(X )6施工准备工作的检查方法常采用实际与计划对比法。
(X )7、施工准备工作不仅要在开工前集中进行,而且要贯穿在整个施工过程中。
(V )8、调查研究与收集资料是施工准备工作的内容之一。
(V )9、资源准备就是指施工物资准备。
(X )10、施工现场准备工作全部由施工单位负责完成。
(X)11、施工用水包括生产和生活用水。
(X )12、组织流水施工必须使同一施工过程的专业队组保持连续施工。
(X )13、工艺参数是指流水步距、流水节拍、技术间歇、搭接时间等。
(X )14、网络图中的箭线可以画成直线、折线、斜线、曲线或垂直线。
(V )15、单代号网络图严禁出现箭线交叉,否则容易引起混乱。
(V )16、单代号网络图与双代号网络图并无本质区别,只是表达方式不同。
(V )17、计算网络计划时间参数的目的主要是确定总工期,做到工程进度心中有数。
(X )18、在网络计划中当某项工作使用了全部或部分总时差时,贝U将引起通过该工作的线路上所有工作总时差重新分配。
(V )19、由关键工作组成的线路必为关键线路。
(x )20、若将网络计划中某关键工作的持续时间压缩厶,则工期相应缩短(x )21、网络计划中非关键工作的自由时差一定不为零。
(X )22、关键线路上相邻两项工作之间的时间间隔必为零。
(V )23、在网络计划执行过程中,如果某关键工作的完成时间推迟3天,工程总工期也必推迟3天。
(V )24、两关键节点之间的工作不一定是关键工作。
(V )25、拟定主要工程项目施工方案中的施工方法时,要求考虑各工种各施工段的合理搭接。
(V)26、确定各单位工程的开、竣工时间和相互搭接关系的依据是施工部署。
(X )27、设计施工总平面图一般应先考虑场外交通的引入。
(V )28、在设计施工总平面图时,各种加工厂布置应以方便使用、安全防火、集中布置为原则。
(x )29、工程施工组织设计中,主要施工机械的需要量是根据建筑面积、施工方案和工程量,并套用机械产量定额求得的。
(V )30、采用网络图表达施工总进度计划,便于对进度计划进行调整、优化、统计资源数量。
(x )31、确定各分部分项工程的施工顺序是制定施工方案的关键。
(x )32、施工方法和施工机械的选择,必须满足施工技术的要求。
(V )33、单位工程施工进度计划初始方案编制后,应先检查工期是否满足要求,然后再进行调整。
(x )34、选择好施工方案后,便可编制资源需要量计划。
(x )35、单位工程施工平面图设计首先确定起重机械的位置。
(V )二、单项选择题1、某一建设项目的决策以该项目的(C )被批准为标准。
A、设计任务书B、项目建议书C、可行性研究报告D、初步设计2、在同一个建设项目中,下列关系正确的是(A )。
A、建设项目》单项工程〉单位工程〉分部工程〉分项工程B、建设项目〉单位工程〉检验批>分项工程C、单项工程》单位工程>分部工程>分项工程D、单项工程〉单位工程》分部工程>分项工程>检验批3、建筑产品地点的固定性和类型的多样性决定了建筑产品生产的(B )。
A、流动性B、单件性C、地区性D、综合复杂性4、标前施工组织设计追求的主要目标是( B )0A、施工效率和效益B、中标和经济效益C、履行合同义务D、施工效率和合同义务5、以一个建筑物或构筑物为对象而进行的各项施工准备,称作(B )oA、全场性施工准备B、单位工程施工准备C、分部工程作业条件准备D、施工总准备6施工准备工作的核心是( C )oA、调查研究与收集资料B、资源准备C、技术资料准备D、施工现场准备7、技术资料准备的内容不包括(D )oA、编制施工预算B、熟悉和会审图纸C、编制标后施工组织设计D、编制技术组织措施8、现场生活和生产用的临时设施,应按(A )要求进行搭设°A、施工组织设计B、施工图纸C、施工现场D、安全文明9、全部工程任务的各施工段同时开工、同时完成的施工组织方式是( B )A、依次施工B、平行施工C、流水施工D、搭接施工10、当组织流水施工的工程对象有层间关系时,使各施工队组能连续施工、工作面有空闲的条件是(C )°A、m>nB、m=nC、m>nD、m v n11、某施工段上的工程量为300m3,由某专业工作队施工,已知计划产量定额为10m3/工日,每天安排两班制,每班5人,则流水节拍为(A )天A、3B、4C、5D、612、两个相邻施工队组相继进入同一施工段开始施工的最小时间间隔,称为(C )。
A、技术间歇B、流水节拍C、流水步距D、组织间歇13、流水施工的普遍形式是(D )。
A、等节奏流水施工B、异步距异节拍流水施工C、等步距异节拍流水施工D、无节奏流水施工14、绘制施工进度计划横道图时,首先应确定(C )0A、流水方式B、搭接方法C、主导施工过程D、流水节拍15、双代号网络计划中,虚工作的作用是(D )oA、正确表达两工作的间隔时间B、正确表达相关工作的持续时间C、正确表达相关工作的自由时差D、正确表达相关工作的逻辑关系16、自由时差是不影响(C )的机动时间。
A、紧前工作最早开始时间B、紧前工作最迟开始时间C、紧后工作最早开始时间D、紧后工作最迟开始时间17、网络计划中一项工作的自由时差和总时差的关系是( D )oA、自由时差等于总时差B、自由时差大于总时差C、自由时差小于总时差D、自由时差不超过总时差18、当计划工期等于计算工期时,以关键节点为完成节点的工作(A )oA、总时差等于自由时差B、最早开始时间等于最迟开始时间C、一定是关键工作D、自由时差为零19、由建设总承包单位负责编制,用以指导拟建工程项目的技术经济文件是(C )oA、分项工程施工组织设计B、单位工程施工组织设计C、施工组织总设计D、分部工程施工组织设计20、编制施工组织总设计,应首先( C )oA、拟定施工方案B、编制施工进度计划C、确定施工部署D、估算工程量21、在进行施工总平面图设计时,全工地性行政管理用房宜设置在( D )0 A、工地与生活区之间B、工人较集中的地方C、距工地500〜1000m处D、工地人口处22、设计全工地性施工总平面图时,首先应研究(B )oA、垂直运输机械的类型和规格B、大宗材料、成品、设备等进入工地的运输方式C、场内材料的运输方式D、材料、成品的现场存储方式23、单位工程施工组织设计编制程序正确的是(A )oA、施工方案一施工进度计划一资源需要量计划一施工平面图B、施工方案一施工进度计划一施工平面图一资源需要量计划C、施工进度计划一施工方案一资源需要量计划一施工平面图D、施工进度计划一资源需要量计划一施工方案一施工平面图24、在单位工程施工组织设计中决定整个工程全局关键的是(C )oA、制定施工进度计划B、设计施工平面图C、选择施工方案D、制定技术组织措施25、选择施工方案首先应考虑(A )oA、确定合理的施工顺序B、施工方法和施工机械的选择C、流水施工的组织D、制定主要技术组织措施26、下列内容中,不属于单位工程施工组织设计编制依据的是(D )oA、施工图B、现场水文地质情况C、预算文件D、项目可行性研究27、编制单位工程施工组织设计的依据之一是(C )oA、施工成本B、施工进度C、施工图D、施工环境28、工程开工后各分部分项工程施工的先后次序称为( B )oA、施工程序B、施工顺序C、施工次序D、施工阶段次序29、进行单位工程施工平面设计时,首先应( D )oA 、布置水电线路B 、引入场外交通道路C 、布置临时设施D 、确定起重机械位置30、在进行单位工程施工进度计划编制时,首先应( C )。
A 、计算工程量B 、确定施工顺序C 、划分施工过程D 、组织流水作业 三、多项选择题1、 我国建设程序可分为(CDE )三大阶段。
A 、可行性研究B 、勘察设计C 、项目决策D 、建设准备E 、工程实施2、 建设程序可分为三大阶段,其中工程实施阶段的内容包括( ACE )。
A 、建设实施B 、施工准备C 、生产准备D 、人员培训E 、竣工验收及后评价3、建筑产品的特点有(ABE4、建筑施工的特点有(CDE6施工组织设计是用来指导拟建工程施工全过程中各项活动的综合性文件。
A 、技术B 、设计C 、方案D 、经济E 、组织 7、关于标前施工组织设计和标后施工组织设计的区别,下列说法正确的是(ACD ) oA 、追求主要目标不同B 、设计条件不同C 、服务范围不同D 、 主要特性不同E 、涉及工程范围不同 8、施工准备工作的内容包括调查研究与收集资料、季节性施工准备以及(ACE )A 、技术资料准备B 、资金准备C 、资源准备D 、物资准备E 、 施工现场准备 A 、固定性B 、多样性C 、流动性 地区性 E 、 综合性A 、多样性B 、固定性C 、流动性 综合复杂性E 、地区性 5、建筑产品体形庞大的特点决定了建筑产品生产的 BDEA 、流动性B 、周期长C 、地区性露天作业多 E 、高空作业多(ADE9、技术资料准备的主要内容包括(BCE )A 、原始资料的调查分析B 、熟悉与会审图纸D 、编制施工图预算E 、编制施工预算 10、施工单位现场准备工作的内容包括(BCE )A 、确定水准点B 、七通一平C 、建立测量控制网D 、水电通讯线路 的引入E 、搭设临时设施 11、用以表达流水施工在空间布置上所处状态的参数,主要有( A 、流水强度 B 、工作面 C 、施工段数 D 、施工过程数D 、工作的持续时间E 、工作可压缩时间15、网络计划的关键线路是(ABCD ) °A 、总持续时间最长的线路B 、双代号网络计划中全部由关键工作组成的线路C 、时标网络计划中无波形线的线路D 、相邻两项工作之间的时间间隔全部 为零的线路E 、双代号网络计划中全部由关键节点组成的线路16、 施工组织总设计是以( AE )为对象编制的。
A 、建设项目B 、单项工程C 、单位工程D 、施工工程E 、群体工程17、 施工组织总设计内容中施工部署的主要工作应包括(ACDE )° A 、确定工程开展程序 B 、组织各种资源 C 、拟定主要项目施工方案D 、明确施工任务划分与组织安排E 、编制施工准备工作计划18、 编制施工总进度计划的基本要求是(ADE )°A 、保证工程按期完成B 、改善施工环境C 、加快施工进度D 、发挥投资效益E 、节约施工费用 C 、编制标后施工组织设计BCE )。
