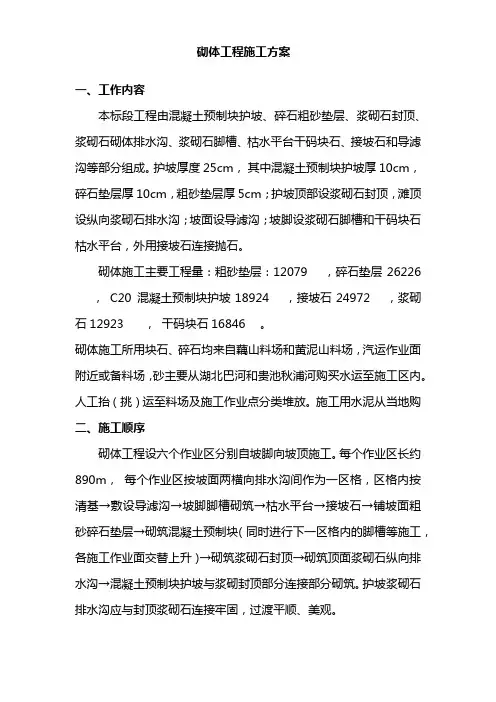

砌体工程施工方案一、工作内容本标段工程由混凝土预制块护坡、碎石粗砂垫层、浆砌石封顶、浆砌石砌体排水沟、浆砌石脚槽、枯水平台干码块石、接坡石和导滤沟等部分组成。
护坡厚度25cm,其中混凝土预制块护坡厚10cm,碎石垫层厚10cm,粗砂垫层厚5cm;护坡顶部设浆砌石封顶,滩顶设纵向浆砌石排水沟;坡面设导滤沟;坡脚设浆砌石脚槽和干码块石枯水平台,外用接坡石连接抛石。
砌体施工主要工程量:粗砂垫层:12079,碎石垫层26226,C20 混凝土预制块护坡18924,接坡石24972,浆砌石12923,干码块石16846。
砌体施工所用块石、碎石均来自藕山料场和黄泥山料场,汽运作业面附近或备料场,砂主要从湖北巴河和贵池秋浦河购买水运至施工区内。
人工抬(挑)运至料场及施工作业点分类堆放。
施工用水泥从当地购二、施工顺序砌体工程设六个作业区分别自坡脚向坡顶施工。
每个作业区长约890m,每个作业区按坡面两横向排水沟间作为一区格,区格内按清基→敷设导滤沟→坡脚脚槽砌筑→枯水平台→接坡石→铺坡面粗砂碎石垫层→砌筑混凝土预制块(同时进行下一区格内的脚槽等施工,各施工作业面交替上升)→砌筑浆砌石封顶→砌筑顶面浆砌石纵向排水沟→混凝土预制块护坡与浆砌封顶部分连接部分砌筑。
护坡浆砌石排水沟应与封顶浆砌石连接牢固,过渡平顺、美观。
在2001 年12 月中旬至2002 年2 月上旬末江水位较低时,突击完成坡脚附近的脚槽、枯水平台、接坡石和部分混凝土预制块护坡,以保证工程施工不受长江水位上涨影响。
水上护坡施工工艺流程见工艺流程图4-4。
三、准备工作(1) 完善施工测量控制网;(2) 检查削坡清基后的断面尺寸、高程、压实情况等,符合设计要求方可进行砌体施工;(3) 进行脚槽、枯水平台、导滤沟等放样测量;(4) 进行砂浆试验并提出拟用配合比报监理工程师审查;图4-4 水上护坡工程工艺流程图(5) 采购选定的砂、石料、水泥等施工材料,并进行必要的试验和检测。
砌体工程施工方案本工程砌体-2.19以下为MU15标准粘土实心砖,M10水泥砂浆: -2.19~5.78米之间墙体为MU10 KP1/ M10混合砂浆:5.78以上墙体为MU10 KP1/M7.5混合砂浆.1.材料运输堆放和验收1.1材料供应方选定具备资质的专业厂家,运输与装卸过程中必须做到平稳、避免冲击,轻拿轻放,使用翻斗倾卸或任意丢、掷、抛、摔。
1.2分规格堆放成方,堆置高度不宜超过1.6m,并应保持砖块干净。
1.3材料进场时认真签署数量、规格,质保书及现场检验合格证,对外观检查不合格的不允许进入施工现场,并按规定每批取样送检测部门复试强度。
2.工艺流程基层处理浇水、找平,原材料检验复试合格→放线抄平弹平位置线、立皮数杆→砖墙撂底保证组砌方法正确→砖墙砌筑保证砂浆底灰饱满→砖墙体钢筋数量、位置符合要求→过梁等预制构件安装型号、位置符合图纸要求→按照标准进行自检专验保证墙体符合验收标准→墙体保护制度措施,保证颜色一致3.设备准备配备一台强制式砂浆搅拌机,每台班可出聊15—20m3,能满足砌筑需要,垂直运输用塔吊运输至施工楼层。
3.劳动力安排砌筑工程组织一个由40人组成的以瓦工为主的施工班,木工、钢筋工按工作量配备4.施工准备1、因本工程为框架结构,砌筑时必须提前2-3天在有墙部位柱上植好拉结筋,其规格为2ф6.5,长度不小于1m,垂直分布间距500mm,采用植筋胶作为粘结剂。
砌筑前一天,应将墙体与原结构相接处洒水湿润以保证砌体充分粘结。
本工程采用砼砖,故不用浇水。
2、按建筑平面图定位控制网,弹出砌体中心线,门窗洞口按标高控制点,弹好水平控制线,立好皮数杆。
3、整理好墙与砼柱、墙的拉接筋,如预埋拉接筋发现残缺,用ф8膨胀螺栓焊上拉结补加。
砌筑前应做好地面垫层然后先砌踢脚板高度粘土砖墙或砼基础带。
4、将砌体墙部位的楼地面,剔除高出撂底面的凝结灰浆,并清扫干净。
5、铝合金、塑钢门窗部位。
预制C20砼块,沿地(窗)面向上150mm,上下口150mm,中间每隔300mm间隔埋置(有门窗详图按图为准)。
砌体工程施工方案2
1. 工程概述
砌体工程是建筑工程中常见的一种建造方式,通过将砖块、砖砌块或其他砌体
构件按照设计图纸要求按一定规则进行叠组而形成的构造体系。
本文将详细介绍砌体工程的施工方案2,包括施工准备、施工工艺、工程质量控制等内容。
2. 施工准备
2.1 材料准备
在进行砌体工程施工前,需要提前准备好砖块、砂浆、水泥等材料,确保材料
的质量符合国家标准,数量充足。
2.2 施工设备
准备好施工所需的设备,如砌筑工具、搅拌机、抹灰板等,确保设备完好并符
合安全要求。
2.3 施工人员
组织施工人员进行技术培训,确保施工人员掌握各项砌砖技术,提高施工效率
和质量。
3. 施工工艺
3.1 布置砌体工程
根据设计图纸要求,在基础上的标线确定砌体构件的位置和高度,并进行精确
的测量和调整。
3.2 砌筑墙体
采用砌筑墙体的方法,按照设计要求将砖块按规定的方式砌放,保证墙体垂直、水平和整齐。
3.3 砂浆施工
在砖砌墙体中逐层铺设砂浆,确保砖块之间的缝隙饱满,并对接头部位进行加
固处理。
4. 工程质量控制
4.1 施工过程监控
定期对施工过程进行检查,确保施工质量符合设计要求,及时发现和解决问题。
4.2 完工验收
对已完成的砌体工程进行全面检查,确保工程质量达到国家标准,并进行验收
报告。
5. 结束语
砌体工程施工方案2在确保施工质量的前提下,提高施工效率,促进工程的顺
利完成。
通过严格的质量控制和科学的工艺流程,可以保证工程质量和安全。

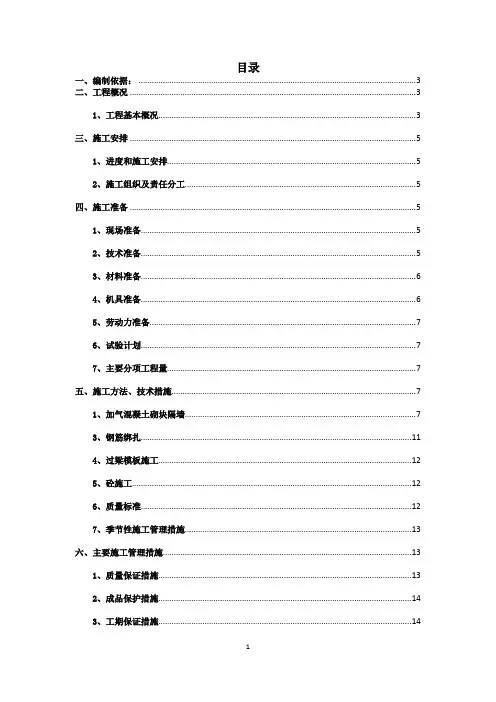

目录一、编制依据: (3)二、工程概况 (3)1、工程基本概况 (3)三、施工安排 (5)1、进度和施工安排 (5)2、施工组织及责任分工 (5)四、施工准备 (5)1、现场准备 (5)2、技术准备 (5)3、材料准备 (6)4、机具准备 (6)5、劳动力准备 (7)6、试验计划 (7)7、主要分项工程量 (7)五、施工方法、技术措施 (7)1、加气混凝土砌块隔墙 (7)3、钢筋绑扎 (11)4、过梁模板施工 (12)5、砼施工 (12)6、质量标准 (12)7、季节性施工管理措施 (13)六、主要施工管理措施 (13)1、质量保证措施 (13)2、成品保护措施 (14)3、工期保证措施 (14)4、安全保证措施 (14)5、环保、文明施工措施 (15)一、编制依据:二、工程概况三、施工安排1、进度和施工安排根据施工组织设计,本工程砌体砌筑施工计划由2015年6月30日开始,2015年11月15日完成。
2、施工组织及责任分工砌筑总负责人:崔和胜安全总负责人:周生海质量负责人:张文友材料负责人:马慧四、施工准备1、现场准备1)材料进场后,应堆放在指定的范围内,堆放场应尽量缩短水平运距且便于垂直运输。
2)施工前做好外用电梯的验收工作。
3)每层电梯口的接口处铺板应方便运料,电梯两侧护拦安全性符合设计要求,外墙施工作业面必须提前做好安全措施。
4)必须具备每层施工作业面完整,运输畅通,水、电、机械安装就位。
5)带装材料堆放与地面隔离架空,避免露天码放,做好防潮和防雨、雪覆盖措施,同时做好合理的进料计划,使待用时间在规范要求内。
2、技术准备1)熟悉施工图纸、施工组织设计及本施工方案,编写并进行分项工程施工技术交底。
安全员在施工前对各工种进行安全、消防、文明施工及环保等交底。
2)根据图纸及材料计划,提供使用产品的合格证,施工时各种型号砌块产品龄期不应小于28d。
3)根据现场图纸以及墙体位置线按照施工技术规程要求对构造柱、配筋砼带处打孔、植筋。
砌体工程专项施工方案完整版一、前期准备1.1 施工前检查在开始砌体工程之前,必须进行全面的施工前检查,确保各项准备工作完善。
1.2 材料准备准备各项砌体工程所需材料,包括砖块、石灰、水泥等,确保材料质量符合相关标准要求。
1.3 施工人员组织合理组织施工人员,确保人员技术水平和施工经验符合要求。
二、施工工艺2.1 基础处理在进行砌体施工之前,必须对基础进行合理的处理,确保基础平整、牢固。
2.2 点线工作在进行砌体施工之前,必须进行点线工作,确定砌体的准确位置和高度。
2.3 砌筑工艺采用适当的砌筑工艺,确保砌体结构牢固、美观。
三、施工质量控制3.1 质量验收对每批砌体材料进行严格的质量验收,确保材料符合相关标准。
3.2 施工过程监控在整个施工过程中,加强监督和检查,及时发现问题并进行整改。
3.3 竣工验收在砌体工程完成后,进行竣工验收,确保工程质量达到设计要求。
四、安全防护4.1 施工场地安全确保施工场地安全整洁,设置明显的施工警示标识。
4.2 人员安全防护提供必要的安全防护装备,加强对施工人员的安全教育和培训。
五、施工进度管理5.1 制定施工计划在开始砌体工程之前,制定合理的施工计划,明确施工任务和时间节点。
5.2 进度监控加强对施工进度的监控,及时调整施工计划,确保工程按时完成。
六、施工总结6.1 问题总结对施工过程中出现的问题进行总结,提出改进措施。
6.2 经验分享分享本次砌体工程的施工经验,为以后的施工工作提供参考。
以上是砌体工程专项施工方案的完整版,希望能够对相关工作提供帮助和指导。
砌体工程施工方案(2)(完整版)工程名称:中建·大公馆K4地块项目建筑地点:武汉市东湖新技术开发区曙光村建设单位:XXX设计单位:XXX监理单位:XXX勘察单位:XXX施工总承包:XXX1.总体概况中建大公馆项目K4地块总用地面积.0㎡,总建筑面积.0m2;包括1栋34~44层超高层住宅楼、1栋42F、3栋48F 超高层住宅楼及2栋2F商业楼、若干2F商业裙楼和1个2F 整体地下室。
2.设计概况建筑面积总建筑面积20.65万㎡,建筑层数为地下2层/34~48层,耐久年限为50年,抗震烈度为6度,防水等级为地下室一级,建筑耐火等级为一级,建筑防火分类为一类,屋面为一级。
主楼采用钻孔砼浇筑(后注浆),裙楼采用天然基础。
3.砌筑工程概况地下室填充墙(内墙)采用MU10蒸压灰砂砖,墙体厚度为200mm,砌筑砂浆为M5水泥砂浆砌筑。
分户墙(0.15标高以下)采用MU20蒸压水泥灰砂砖,墙体厚度为200mm,砌筑砂浆为普通砌筑砂浆。
分户墙(0.15标高以上)采用A3.5,B06蒸压粉煤灰加气混凝土砌块,墙体厚度为200mm,专用砌筑砂浆。
其他部位的墙体砌筑材料和规格详见表格。
编制依据:1.国家相关法律法规和规范标准;2.设计文件要求;3.施工图设计文件;4.现场实际情况。
设计文件:1.建筑设计文件;2.结构设计文件。
中建大公馆K4地块的施工图纸和组织设计需要遵循一系列规范和标准文件,包括《砌筑砂浆配合比设计规程》、《加气混凝土砌块建筑构造》、《蒸压砂加气砼精确砌块墙体自保温系统应用技术规程》等。
这些规范文件的编号和名称也需要在施工中严格遵循。
在施工准备阶段,需要进行技术准备和材料准备。
技术准备包括对施工图纸进行审查和熟悉设计要求和标准,以及编制砌筑工程专项施工方案。
此外,还需要对作业班组进行技术交底,确保砌筑工程按方案要求进行。
材料准备包括购进砂加气精确砌块,并按国家标准进行验收。
砌块运至现场后,需要按规格分等级堆放,并在堆垛上设立标志,标明品种、规格、强度等级,一般堆放高度不得超过2m,堆垛间留设通道。
目录1工程简介 (2)2砌体施工及验收工序 (3)3施工准备 (3)3.1材料准备 (3)3.2现场准备 (5)4砌筑施工 (7)4.1混凝土导墙和底砌 (7)4.2构造柱及二次构件 (8)4.3砌筑施工 (11)5质量安全措施 (15)1工程简介1、外墙及分户墙为200厚A3.5B06级,内隔墙为100厚A3.5B06级加气混凝土砌块,±0.000以下填充墙均为MU10蒸压粉煤灰砖;不同材质墙体材料连接处在抹灰前时均做500宽钢板网,以防抹灰层开裂。
2、所有厨房、卫生间非承重隔断墙砌筑时,墙底部(包括埋入土层的墙体)应先浇筑C20混凝土坎台,高度至室内地面以上不小于200,宽度同墙厚。
3、蒸压加气混凝土砌块的砌筑方法及门窗洞口处理详《蒸压加气混凝土砌块建筑构造03J104》。
所有加气混凝土砌块采用专用砂浆砌筑,砂浆等级MU5。
其它墙体采用MU5混合砂浆砌筑。
所有墙体定位除图纸注明外均逢轴线中或平外梁、柱边砌筑。
4、除特别注明外,所有墙体应砌筑到顶,上部与梁板连接处应采用灰砂砖斜砌敲紧,不得留空。
5、填充墙的纵横转角处,每砌600高加铺2根φ6钢筋,每边伸入墙内不少于600长,或与柱内结构钢筋连牢。
6、砌块墙体门洞宽达2400以上的均应在洞口两侧设构造柱,做法详结施。
7、蒸压加气混凝土砌块填充墙门洞两边均现捣100~250宽与墙同厚的C20细石砼立柱,下部与楼地面,上部与梁(或板)内钢筋连牢,立柱配筋φ10,箍筋φ6@250。
8、蒸压加气混凝土砌块填充墙窗洞两边每隔约600高埋砌C20混凝土预制块一个,尺寸为300×200(h)×墙厚,用于安装窗框。
门窗具体安装固定措施由安装单位确定。
9、围护墙、内隔墙构造柱及圈粱的设置及钢筋拉结措施详结施设计有关说明,窗台墙压顶参照98ZJ901第23页7-9节点。
其它门窗过梁、女儿墙压顶均详结施,凡建施图与结施图压顶不一致处以结施图为准。
砌体施工方案编制人:审核人:编制日期:目录1.1编制说明 (3)1.2编制依据 (3)2.1.工程简介 (3)2.2.工程概况 (4)3.1施工顺序 (4)3.2施工步骤 (4)4.1技术准备 (4)4.2劳动力准备 (5)4.3主要施工机械设备准备 (5)4.4主要材料准备 (5)5.1原材料 (6)5.2砌块 (6)5.3砌筑砂浆 (6)5.4构造柱 (7)5.5墙体拉结筋的设置 (8)5.6过梁 (8)5.7圈梁 (9)5.8植筋 (9)5.9其他施工要点 (10)6.1工艺流程 (11)6.2砌筑前准备 (11)6.3砌筑施工方法 (12)6.4预埋管道处理 (12)6.5关键工序图片 (13)6.6钢筋混凝土施工 (14)6.7CAD排版 (14)7.1质量控制要点 (16)7.2质量控制 (17)7.3允许偏差 (18)7.4成品保护 (18)8.1文明管理 (19)8.2文明施工 (19)一、编制说明与依据1.1编制说明为了顺利完成本工程砌体工程,在全面深入、细致地学习有关规范,充分熟悉设计意图的基础上,结合本工程的特点,确保施工优质高效、安全、文明施工的指导原则,编制本施工方案。
1.2编制依据1.2.1 《砌体结构工程施工质量验收规范》GB 50203-20111.2.2 《蒸压加气混凝土砌块墙》12YJ3-31.2.3 《蒸压加气混凝土砌块》GB/T11968-20061.2.4 《蒸压加气混凝土建筑应用技术规程》JGJ/T17-20081.2.5 中国建筑工业出版社出版的《建筑施工手册》1.2.6 《混凝土结构加固设计规范》GB 50367-20131.2.7 本工程设计图纸二、工程概况2.1.工程简介:序号项目内容1 工程名称洛阳定鼎府三期一批工程项目13#15#16#18#楼2 建设单位洛阳住总宇泰房地产开发有限公司3 勘测单位机械工业第四设计研究院有限公司4 设计单位机械工业第四设计研究院有限公司5 监理单位河南创达建设工程管理有限公司6 施工单位林州瑞达工程管理有限公司7 建筑面积98345㎡2.2.工程概况:工程名称:建业住总定鼎府三期G-13#、15#、16#、18#楼及车库建设地点:洛阳市琴书路以北,魏紫路以南,墨香路以东,定鼎北路以西。
砌体工程专项施工方案
一、施工准备工作
1.1 方案确定前
在着手砌体工程之前,需要对工程的整体情况进行综合评估,确定具体的施工
方案。
这一阶段需要进行现场勘测、材料准备和施工人员准备等工作。
1.2 材料准备
在施工过程中,需要准备好砖瓦、水泥、沙子、水等所需原材料。
保证材料的
质量符合相关标准,以确保施工质量。
1.3 施工人员准备
保证施工人员具备相应的技术水平和经验,可以熟练操作相关施工设备和工具。
二、砌筑工程
2.1 基础砌筑
在进行砌体工程时,首先需要对基础进行砌筑,确保基础平整、牢固,符合相
关的设计要求。
2.2 砌体点击
在进行砌体墙体施工时,需要注意每块砖瓦之间的间隙和墙体的垂直度,确保
墙体的稳固和美观。
2.3 灰缝处理
砌筑完成后,需要对砌体墙体的灰缝进行处理,填充好灰浆,提高墙体的强度
和稳定性。
三、验收和保养
3.1 竣工验收
在砌体工程完成后,需要进行竣工验收,检查工程质量是否符合相关标准和设
计要求。
3.2 保养维护
经过验收合格后,需要对砌体墙体进行保养维护,保持墙体的整洁和美观,延长墙体的使用寿命。
结语
砌体工程是建筑工程中重要的一部分,施工方案的制定和执行对工程质量和进度有着重要影响。
在进行砌体工程时,需要严格按照施工方案进行操作,以确保工程的质量和安全。
希望以上内容对砌体工程的施工提供一定的参考和指导。
填充墙砌体工程施工方案一、依据:1、施工图纸及变更、会审纪要2、施工组织设计3、施工现场实际情况4、《建筑工程质量验收统一标准》GB50300-20015、《砌体工程施工质量验收规范》GB50203-20116、《砼结构工程施工质量验收规范》GB50204-20027、《建筑抗震设计规范》GB50011-20018、《加气砼砌块墙及保温屋面构造》97YJ406二、施工条件:1、主体1-11层混凝土龄期达到拆模要求,模板拆除完成。
2、施工上料电梯安装完测试结束。
3、材料进场试验合格4、人员组织到位5、施工机械检测调试正常运转。
三、设计概况及施工现场情况:本工程设计砌体采用A3.5 B06级加气砼砌体,根据规范GB50203-2002第9.1.5条要求,填充墙根部应砌高度不小于200mm的实心砖;机砖采用Mu15粉煤灰砖、M5混合砂浆砌筑,卫生间采用M10水泥砂浆砌筑。
构造柱、过梁采用C20砼,过梁按图纸要求与柱相连的采用现浇,其它采用预制。
施工现场情况,目前主体已完成,1-11层已拆模并清理完毕,植筋队伍已进场。
材料准备,加气块厂家已订货,粉煤灰砖已进场送检,砂浆已送实验室配比,其它材料均已能满足供应。
四、劳动力组织情况:目前砌体施工队伍已确定,拟投入本工程施工人员60人,其中,技术人员2人,瓦工20人,普工8人,木工6人,砼工10人,机械操作4人,电工1人,机修1人,项目部配备专业工长1人。
五、施工机械投入:350砼搅拌机壹台,砂浆搅拌机壹台,振动棒3根,振动棒电机2台,圆盘锯壹台。
六、施工方案与施工方法:本工程计划主体分一次验收,30#、32#楼同时投入砌体工程施工。
垂直运输采用施工电梯,水平运输采用斗车人工运输,砼采用现场搅拌。
施工方向,自下而上,逐层施工。
砌体:1、砌体施工工艺流程,墙体放线,砌块浇水制备砂浆排砖摆缝铺砂浆砌块就位校正砌筑镶砖勾缝2、放线、砌体施工前,应按平面图位置,放出墙体轴线或控制线,洞口位置等。
砖砌体工程(填充墙)施工技术措施根据本工程的主体混凝土结构完成情况,2004年7月30日的形象进度,02#、03#楼为第九层楼面止,06#楼屋面花架封顶。
考虑工程总工期的需要,故在8月初开始砖砌体分项工程的施工。
一、砌体工程时间安排8月底完成02、03幢2层至6层9月底完成02、03幢7层至11层以及包括地下室的砖砌体10月底完成02、03幢12层至16层11月底完成02幢17层至22层全部砌体工程二、砖砌体工程的基本要求1、按照各幢号施工平面图,结合分类型户型大样图按型号、规格组织具体的施工。
2、施工前,应先将基础面或楼地面按标高找平,立出皮数杆,按图放出第一皮砌体的轴线、边线和洞口线,以后按砖排列依次砌筑3、砌筑施工前,砖应提前1—2天浇水湿润,并清除砖块表面的浮土、粘土等杂物,并剔除不合格的砖块。
4、填充墙的顶部与上层结构接触处,采用细石砼或微澎胀水泥砂浆灌实5、砖砌体的水平和竖向灰缝一般控制在10mm,但不应小于8 mm,也不应大于12 mm,加气混凝土砌体的水平灰缝厚度及竖向缝宽度分别宜15 mm和20 mm6、模数砖、加气混凝土砌块的运输、装卸过程中,严禁抛掷和倾倒,堆置高度不宜超过2m,进场后应按品种、规格分别堆放整齐,加气混凝土砌块应防止雨淋。
7、填充墙的内墙厚200,厚100墙体采用加气砼砌块的墙底部应砌普通砖或多孔砖,其高度不宜小于200 mm。
8、卫生间墙体底部应不少于200 mm的砼墙浇筑。
9、砌体灰缝应横平竖直,水平灰缝厚度和竖向灰缝厚度应符合规定要求,砌体灰缝砂浆饱满,水平灰缝饱满度不低于80%,竖缝不得出现透明缝、瞎缝。
10、管线留置方法,竖向采用弹线定位先截割后凿槽、不宜采用斩砖预留槽。
横向水平管线严禁开槽与斩砖预留槽。
11、根据设计要求,填充墙体转角处,墙端、沿墙长每隔3至3.5米设构造柱,做法为200厚墙,200×墙厚配筋4Ф12/Ф6@200,100厚墙,150×墙厚配筋4Ф8/Ф6@200,实心砖墙门洞边不设构造柱。
砖砌体专项施工方案一、编制依据1、施工合同2、设计施工图3、工程施工组织总设计4、相关的技术工艺规范和标准5、相关的工程质量验收规范二、工程慨况本工程为住宅小区,建筑面积 3.4余万平方米,共有单项工程 5个。
工程位于重庆市潼南县涪江北岸,北临南四路(金佛西路),东接西十路(东风大道)。
包括 12栋,13栋,14栋,15栋多层住宅及 17栋二类高层住宅建筑,地下设备用房及临街一层商业。
总建筑面积 34000㎡。
14栋为 6+1层住宅,建筑高度22.050m。
15栋为 6+1层住宅,建筑高度 22.00m。
17栋为 16层住宅,建筑高度49.95m;2层裙房,负 1层为半地下商铺及设备房。
结构形式为框架结构。
按照建筑物的分布位置及先后开工的顺序,整个一期工程划分为三个施工区域。
为了便于施工和管理,在每个施工区内均有独立的进场道路,水源控制阀和电源控制箱以及施工场地。
三、结构说明:1 .本工程设计所用的混合砂浆为水泥石灰混合砂浆。
2.骨架结构中墙砌体均不作承重用,砌块强度等级不小于 MU7.5,内地台以下用 M5水泥砂浆砌筑 ,其余非承重砌体厚度及砂浆强度等级详下表 :砌块名称页岩多孔砖砂浆种类混合砂浆混合砂浆砌块强度等级砂浆强度等级砌体部分围护墙墙厚2 4 02 4 01 2 02 4 01 2 02 4 02 4 02 4 02 4 0MU10MU 5MU10MU 5MU 5MU 5M U 5MU10MU10M 5M 5M 5M 5M 5M 5M 5M 5M 5 页岩多孔砖间隔墙页岩多孔砖页岩多孔砖混合砂浆混合砂浆混合砂浆混合砂浆混合砂浆混合砂浆卫生间墙楼梯间墙阳台栏板墙页岩多孔砖屋顶女页岩多孔儿墙砖框架填充页岩多孔内墙框架填充外墙±0.000 以下墙体砖页岩多孔砖机制粘土砖水泥砂浆3.钢筋砼墙或柱与砌体用 2¢6钢筋连结 ,该钢筋沿墙或柱高度每隔 500预埋, 锚入砼墙或柱内 200,外伸 1000(抗震设防 )若墙垛长不足上述长度 ,则伸满墙垛长度,而末端需弯直钩 .4.砌体墙中的门窗洞及设备预留孔洞 ,其洞顶均需设过梁 ,过梁除图中另有注明外,统一按下述处理 :①当洞宽为 1200以下时 ,用钢筋砼过梁 ,梁宽墙厚相同 ,梁高取 60㎜,底钢筋2¢10,分布钢筋¢ 6@200,梁的支座长度大于等于 250,砼用 C20.②当洞宽为 1200~1800时用钢筋砼过梁 ,梁宽同墙厚 ,梁高取 120㎜,底筋 2¢12,架立钢筋 2¢8,箍筋¢ 6@200,梁的支座长度大于等于 250,砼用 C20.③当洞宽大于 1800时用钢筋砼过梁 ,梁宽同墙厚 ,梁高取 1/8洞宽,底筋 3¢14,架立筋 2¢10,箍筋¢ 6@200,,梁的支座长度大于 370,砼用 C20.④当洞顶与结构梁 (板)底的距离小于上述各类过梁的高度时 ,过梁与结构梁(板)浇成整体 ,如图三 .TZ(或 GZ)梁箍与楼层当箍同当为楼板时¢ 6@200, 35d 2¢6 500.楼层梁或楼板承托梁加 2¢16250 250图二楼梯支柱和构造柱图三过梁与结构梁连成整体四、材料选择a)水泥选用大厂水泥,水泥进场使用前,应分批对其强度、安定性进行复验。
砌筑工程安全施工方案1、在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后才可施工。
2、砌基础时,应经常检查基坑土质变化情况,有无崩裂现象,堆放砖块材料应离开坑边____米以上,当深基坑装设挡板支撑时,操作人员应设梯子上下,不得攀跳,运料时不得碰撞支撑,也不得踩踏砌体和支撑上下。
3、墙身砌体高度超过地坪____米以上时,应搭设脚手架,在一层以上或高度超过____米时,脚手架必须有安全网,并设防护栏杆和挡脚板后方可砌筑。
4、脚手板上堆砖高度不得超过3皮侧砖,同一块脚手板上的操作人员不应超过____人。
5、在楼层施工时,堆放机械、砖块等物品不准超过使用荷载,如超过荷载时,必须经过验算,采取有效加固措施后方可进行堆放和施工。
6、不准站在墙顶上做划线刮缝和清扫墙面或检查大角垂直等工作。
7、不准用不稳固的工具或物体,在脚手板下面垫高操作,更不准在未经加固的情况下,在一层脚手架上随意再加一层,脚手板不允许有空头现象,不准用510厘米木料或模板等作立人板。
8、砍砖时应朝里砍,注意碎砖跳出伤人。
9、用于垂直运输的吊笼、绳索具等,必须满足负荷要求,牢固无损,吊运时不得超载,并须经常检查,发现问题及时处理。
10、用起重机吊砖笼、吊砂浆的料斗不能超过额定荷载,吊机回转范围内不得有人停留。
11、砖料运输车辆,二车前后距离平道上不少于____米,坡道上不少于____米,装砖时要先取高处后取低处,防止倒塌伤人。
12、如遇雨天及每天下班时,要做好防雨措施,以防雨水冲走砂浆,使砌体倒塌。
13、在同一垂直面内,上下交叉作业时,必须设置安全隔板。
14、人工垂直向上或向下交叉(深坑)传递砖块,架子上的站人板宽度应不小于60cm。
砌筑工程安全施工方案(二)施工前安全措施1施工前编制专项安全技术方案,并对施工管理和操作人员进行详细安全技术交底。
2施工中的中小机具应经常维修保养,防止漏油。
完整版)砌体施工专项施工方案洛阳建业定鼎府三期一批工程项目砌体施工方案编制人:审核人:编制日期:目录一、项目概述二、施工准备三、施工工艺四、安全措施五、施工进度计划六、质量控制七、施工人员组织八、工程材料九、经济指标十、环境保护一、项目概述洛阳建业定鼎府三期一批工程项目是一项规模庞大的房地产开发项目,包括多栋高层住宅、商业综合体和公共设施等建筑。
本次砌体施工方案涉及其中一栋高层住宅的建设。
二、施工准备在正式施工前,应进行充分的准备工作,包括施工人员的培训和组织、施工现场的准备和清理、材料的准备和检验等。
三、施工工艺本项目采用砌块墙体结构,砌体施工应按照设计方案进行,严格控制砌体质量和尺寸,确保墙体的稳定性和安全性。
四、安全措施在施工过程中,应严格遵守安全操作规程,对施工现场进行安全检查和隐患排查,保证施工人员的人身安全。
五、施工进度计划制定合理的施工进度计划,明确每个施工阶段的时间节点和完成任务的要求,确保工期的顺利进行。
六、质量控制严格控制施工过程中的质量,对每个施工阶段进行检查和验收,确保建筑物的质量符合设计要求。
七、施工人员组织合理组织施工人员,确保施工人员的数量和技术水平满足施工要求,提高工作效率和质量。
八、工程材料选用符合国家标准的优质材料,对材料进行检验和质量控制,确保材料的质量符合设计要求。
九、经济指标严格控制施工成本,制定合理的经济指标,确保项目的经济效益和社会效益。
十、环境保护在施工过程中,应严格遵守环保法规,对施工现场进行环境保护措施,确保不对环境造成污染和破坏。
1.1 编制说明本文旨在介绍一项工程的施工方案和质量控制要点。
该工程包括砌筑墙体和构造柱,设置拉结筋、过梁、圈梁和植筋等。
通过本文,读者可以了解到该工程的施工顺序、步骤、技术准备、劳动力准备、主要施工机械设备准备和主要材料准备。
1.2 编制依据本文的编制依据主要包括工程图纸、施工规范、国家标准和相关技术资料。
在编制过程中,我们还参考了同类工程的施工经验和质量控制要点,以确保本工程的施工质量和安全。
砌体工程专项施工方案完整版热河南路NO.2015G34地块项目1#~9#楼及地下室楼砌体工程施工方案编制人:审核人:审批人:江苏龙海建工集团有限公司年月日目录1、编制依据2工程概况2.1总体概况:2.2建筑概况3施工方案3.1进度、现场及劳力安排3.1.1进度计划安排3.1.2施工现场安排3.2施工准备3.2.1技术准备3.2.2机械、用具准3.2.3材料准备3.3施工方法3.3.1施工顺序3.3.2测量放线3.3.3构造柱、水平系梁及过梁3.3.4过梁设置3.3.5加气混凝土砌块施工3.4质量标准3.5成品保护3.5.1二次结构混凝土施工3.5.2钢筋绑扎3.5.3构造柱模板施工3.5.4混凝土施工3.7质量标准3.7.1施工管理措施3.7.2消防、环保管理措施3.8应急预案1、编制依据1.1本工程施工组织设计。
1.2《混凝土结构工程施工质量验收规范》GB50204-2014。
1.3《混凝土结构工程施工规范》GB50666-2011。
1.4《砌体工程施工质量验收规范》GB50203-2002。
1.5 《建筑物抗震构造详图》11G329-11.6《墙身-加气混凝土》08J2-3(2007)1.7《钢筋混凝土过梁》 13G322-1~41.8《住宅厨房、卫生间排风道》05J904。
1.9《建筑工程施工质量验收统一标准》GB50300-2016。
2工程概况2.1总体概况:结构类型剪力墙结构结构层数11-19层抗震设防烈度7度耐火等级一级屋面防水等级一级结构安全等级二级一级建筑面积113823.1㎡建筑防火分类等级2.2建筑概况1、项目占地面积33203.50m2,总建筑面积113653.92m2,地上建筑面积92967.93m2,住宅71186.53m2,商业19010.49m2(商业一二层面积7987.6m2,商业性质公寓11022.89m2),配套(物业用房、社区中心、配电用房)等2770.91m2,地下室建筑面积20685.99m2。
铝合金汽车轮毂项目(二期年产500万件)2#联合厂房砌体专项施工方案***:***审批人:编制日期: 2017 年 8月 1 日目录第一章编制依据 (2)第二章工程概况 (3)1、工程名称及相关单位 (3)2、工程简介 (3)第三章施工准备 (5)一、施工班组人员准备 (5)二、机械、施工用具的准备 (6)三、材料准备 (7)四、技术准备 (8)五、作业条件 (9)第四章施工部署 (9)第五章施工中的质量控制 (10)一、墙体拉接筋及构造柱 (10)二、墙体砌筑质量要求及控制 (13)三、测量放线 (15)第六章填充墙砌筑主要施工方法 (15)一、施工工艺流程 (15)二、砌筑前准备 (16)三、填充墙砌筑 (17)四、构造柱施工 (18)五、专业配合问题 (22)第七章填充墙砌筑时注意事项 (20)第八章工期、技术管理保证措施 (20)第九章成品保护 (22)第十章检查与验收 (23)第十一章安全文明施工措施 (25)一、安全施工管理 (25)二、文明施工管理 (30)第一章编制依据1、《砌体工程施工质量验收规范》(GB 50203-2011)3、《混凝土结构工程施工质量验收规范》(GB 50204-2015)4、《砌筑砂浆配合比设计规程》(JGJ98-2010)5、《建筑施工安全检查标准》(JGJ59-2011)6、《施工现场临时用电安全技术规范》(JGJ46-2005)7、《设工程施工现场环境与卫生标准》(JGJ146-2013)8、《建筑砂浆基本性能试验方法标准》(JGJ/T70-2009)9、《砌体工程现场检测技术标准》(GB/T 50315-2011)10、《建筑物抗震构造详图(单层工业厂房)》11G329-311、企业标准和强制性标准12、《铝合金汽车轮毂项目(二期年产500万件)2#联合厂房施工图纸》。
第二章工程概况1、工程名称及相关单位项目名称:铝合金汽车轮毂项目(二期年产500万件)2#联合厂房建设单位:重庆戴卡捷力轮毂制造限公司监理单位:北京东方华太建设监理有限公司设计单位:中机中联工程有限公司地勘单位:重庆市綦江建筑勘察设计院有限公司施工单位:重庆西永建筑工程有限公司2、工程简介本工程位于重庆市九龙坡区西彭工业园区宝新路69号,总建筑面积约62825.67 m2.1)、建筑简介本工程为单层工业厂房,屋面女儿墙处高度为16.55m;按《建筑设计防火规范》GB 50016-2014计算地上层为16.55m。
目录第一节工程概况1.总体概况中建大公馆项目K4地块总用地面积28154.0㎡,总建筑面积195151.0m2;包括1栋34~44层超高层住宅楼、1栋42F、3栋48F超高层住宅楼及2栋2F商业楼、若干2F商业裙楼和1个2F整体地下室。
2.设计概况3.砌筑工程概况3.1砌体工程概况第二节编制依据2.设计文件3 图纸会审/第三节施工准备1.技术准备序号技术准备内容1(1)施工前组织工程部、商务部、质检部及技术人员对施工图纸进行审查,熟悉图纸设计要求和标准;并完成排砖图深化设计,并按设计要求和质量标准编制砌筑工程专项施工方案。
(2)施工前对作业班组进行技术交底,确保砌筑工程按方案要求进行。
(3)执行样板先行制度,提前编制样板引路方案,选定结构楼层作为砌筑实体样板实施层,砌筑样板作为后续砌筑施工、砌筑工程质量的检验标准。
2.材料准备本工程地上部分砌体施工采用砂加气精确砌块,规格为同墙厚模数。
顶部预留缝间隙为10-20mm,填塞泡沫棒再双面打发泡剂密封。
序号准备工作内容图示1 材料准备砂加气精确砌块同墙厚模数设立标志,留设通道,周边排水,下垫上盖专用配套材料专用粘接剂;聚合物水泥抗裂砂浆强度、安定性复验2 砌块排版现场排版图纸排版3 现场准备留置现场28天龄期后进行砌筑加工车间砌体集中切割,砌体管线开槽在加工车间进行按照施工总计划安排购进砂加气精确砌块,按现行国家标准《砌体基本力学性能试验方法标准》及出厂合格证进行验收;砌块运至现场,采用100×50木枋立放,上部设置15mm厚模板并与木方钉牢,分规格分等级堆放,并在堆垛上设立标志,标明品种、规格、强度等级,一般堆放高度不得超过2m,堆垛间留设通道。
堆场周边应有良好的排水措施,以免雨天因排水不畅导致精确砌块浸泡。
雨天应采用雨布进行遮盖。
堆场应具备下垫上盖的足够的防雨防潮措施。
其它材料:拉结钢筋、预埋件等,提前作好防腐处理。
砌块、专用粘接剂、成品砂浆主要采用施工电梯运输到相应楼层,人工运至施工部位。
超高部位材料人工转运至操作面。
3.机械准备序号准备工作内容1 主要机械施工升降机、上料平台、小型电动提升机、专用开槽机、砌体切割机等2 主要机具预拌砂浆罐、大铲、刨锛、托统板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等3 作业条件1)砌筑前,结合设计图纸要求和施工现场具体情况根据加气混凝土砌块的施工特点,编制施工方案、材料、施工机具计划,按计划进场以满足连续施工要求。
2)加气混凝土砌块基层应清理干净,并在基层上弹好轴线、边线、门窗洞口位置和其他尺寸线,立好皮数杆,同时办理验线签字手续。
3)施工脚手架及卸料平台搭设完毕,操作层脚手板和安全网挂设好,施工脚手架经过验收合格允许使用,有环境保护措施。
4.劳动力准备地上部分按楼栋分区组织施工队伍进行施工,劳动力、设备等分别独立配备。
序号部位砌体体积(m3)工期(天/层)砌体工程工效瓦工人数1 地下室2200 30 2m3/人·天372 B1#楼300 7 2m3/人·天223 B2#楼300 6 2m3/人·天254 B3#楼1505 2m3/人·天155 B6#楼150 5 2m3/人·天156 B7#楼150 6 2m3/人·天137 裙楼(商业) 1800 40 2m3/人·天23第四节施工工艺1.工艺流程图工艺流程1:基层清理施工要点:1)根据主体结构尺寸验收单进行结构验收并办理交接单;基层验收完成后,应进行基层清理。
2)要求将基层上的浮浆及残余松散混凝土块凿除,并清扫干净。
基层清理工艺流程2:测量放线施工要点:1)根据主控轴线弹出控制轴线,根据控制轴线弹出砌体边线。
2)有门窗洞口、过梁的墙体应根据建筑1m线弹出门窗洞口、过梁边线。
引轴线放出砌体控制轴线通过控制轴线放出砌体边线通过建筑1m线放出过梁、压顶的边线工艺流程3:拉结筋植筋施工要点:砌体放线完成,经报验检查合格后,在填充墙与砼结构交界处采用植筋方式对墙体拉接筋等进行植筋。
第一道植筋定位其余植筋定位孔深定尺钻孔清孔孔注胶植筋拉拔试验工艺流程4:拉结筋和墙体连接施工要点:对有拉结筋部位的砌体切槽,槽口尺寸宽度和高度控制在3-5cm,用橡皮锤将前端弯钩植入砌体墙中,再用M7.5水泥砂浆或专用粘接剂填平槽口。
拉结筋切槽示意图精确砌块切槽拉结筋埋入精确砌块专用粘接剂填实槽口工艺流程5:反坎施工施工要点:反坎浇筑应和结构一次性浇筑,降低施工成本;若不具备条件进行一次浇筑时,采用二次浇筑,浇筑前需凿毛,采用定型模板卡具固定,卡具间距500mm,用定尺模板条控制截面宽度。
反坎支模方法(和结构同时浇筑)反坎模板支设(和结构同时浇筑)反坎凿毛(二次浇筑)反坎模板支设(二次浇注)反坎成型质量反坎成型质量工艺流程6:立杆挂线、砌墙施工要点:砌筑时设置皮数杆并带线,砌筑时采用满铺满挤法砌筑,错缝搭砌,临时间断时应留设斜槎。
砌体挂线设置皮数杆专用粘接剂满挤法砌筑错缝搭砌临时间断处理(斜槎)成型质量工艺流程7:圈梁设置施工要点:墙体高度大于4m时设置圈梁,圈梁钢筋需根据不同的抗震设防烈度进行设置,详见下一章节圈梁质量控制要点,圈梁支模采用普通模板支设,采用定型模板卡具固定,卡具间距500mm,宽度同墙厚。
圈梁钢筋绑扎圈梁模板支设圈梁成型效果1 圈梁成型效果2工艺流程8:门窗过梁施工要点:门窗洞口处采用预制过梁或现浇混凝土过梁,预制过梁在施工现场采用定型模具预制,现浇过梁在洞口处支设模板,浇筑混凝土;门垛处构造墙体小于240mm 时可优化为现浇混凝土门垛;当洞口处过梁顶标高与结构梁板底标高高差小于过梁梁高按图示挂板构造做法。
预制过梁(两边砌体墙时采用)现浇过梁(有混凝土墙或柱时)门窗过梁成型质量钢筋混凝土过梁示意图现浇混凝土门(窗)垛现浇门垛成型质量当洞口处过梁顶标高与结构板底挂板成型质量标高高差小于过梁工艺流程9:窗台压顶施工要点:1)墙体窗洞口部位窗台标高处应设置现浇钢筋混凝土窗台板,窗台板应伸入两边墙体不小于250mm,窗台板内放置3ф8 纵向钢筋(或按设计要求施工)。
2)为防止雨水流入或渗漏至室内,窗台外露部分宜做成斜面,按5%找坡。
钢筋混凝土窗台板窗台压顶模板支设窗台压顶斜口大样窗台压顶斜口成型质量工艺流程10:砌体连接施工要点:填充墙与框架结构脱开连接时,填充墙与框架柱、梁的间隙可采用聚苯乙烯泡沫塑料板条或聚氨酯发泡材料填充,并用硅酮胶或其他弹性密封材料封堵。
墙柱边连接做法墙柱边连接做法梁板底连接做法精确砌块顶部嵌填工艺流程11:构造柱施工要点:根据排版图,确定构造柱的位置和尺寸,构造柱底部钢筋预留,顶部钢筋植筋,构造柱与墙体之间设置马牙槎;构造柱模板加固采用对拉螺杆间距500mm 设置,模板与墙面采用双面胶镶贴,防止漏浆,顶部预留喇叭口,砼浇筑可采用二构混凝土浇筑机。
顶部竖向钢筋植筋底部钢筋预留(套管保护)钢筋绑扎、留槎构造柱模板支设样板构造柱模板支设二构混凝土浇筑工艺流程12:管线开槽施工要点:1)管线开槽应在砌体砌筑完成14d后进行,开槽时应使用专用工具,先弹线,后开槽,严禁锤斧剔凿。
2)敷设管线后的槽应用专用修补材料进行填实,宜比墙面凹进2mm,再用专用粘接剂补平。
专用工具沿线镂槽管线、盒槽管线、盒埋设管槽填补、挂网措施管线修补成型效果工艺流程13:门窗洞口门垛设置施工要点:由门窗单位提供门窗洞口详图,根据详图留设门垛,若无设计图纸,根据以下方式留设门窗洞口:1)门窗洞两侧预埋C20混凝土块或灰砂砖砌块,宽度同墙厚,高度应与砌块同高或砌块高度的 1/2 且不小于100mm,长度不小于 200mm。
2)最上部(或最下部)的混凝土块中心距洞口上下边的距离为150~200mm,其余部位的中心距不大于600mm,且均匀分布。
灰砂砖门垛混凝土块门垛3.构造设置(1)填充墙中框架柱的位置及配筋见结施平面图,图中未注明的构造柱应按一下要求设置:①当砌体墙墙长超过8m或2倍层高时的墙中部(间距不大于4m);②悬挑墙的端部;③楼梯间墙内构造柱间距不大于层高且不大于4m;④宽度大于3m的门窗洞口两侧;⑤电梯(货梯)井四角部位;⑥外墙转角、外墙T形部位。
(2)在容易出现墙体裂缝的部位如顶层、底层及建筑物端部等部位,填充墙应采取下列加强措施:①所有墙体转角、纵横墙体相交部位设构造柱;②墙长超过4m墙的中部设构造柱;③墙体端部无拉接处设构造柱。
(3)填充墙中构造柱构造及配筋详见(12ZG003)第38、39页。
构造柱与楼面相交处在施工楼面时应留出相应插筋。
填充墙构造柱、女儿墙构造柱钢筋绑完后,应先砌墙后浇筑构造柱混凝土,在构造柱处,墙体中应留好拉结筋。
浇筑构造柱混凝土前,应将柱根处杂物清理干净,并用压力水冲洗,然后才能浇筑混凝土。
(4)所有屋面有女儿墙处均设女儿墙构造柱及女儿墙圈梁,女儿墙构造柱间距不得大于3m,角部必设。
女儿墙构造详见(12ZG003)第39页,当图中未特别注明时,女儿墙构造柱按图十配筋。
(5)不得与钢筋混凝土结构主体同时浇筑。
(6)当砌体填充墙净高大于4m时,须在砌体墙中部设拉梁一道,梁宽同墙宽,梁高150,主筋4φ10,箍筋φ6@200。
主筋锚固长度为420,当墙体有洞口且宽度大于3.0m时,梁高度应不小于180mm,详见(12ZG003)第38页。
(8)根据《砌体结构工程施工质量验收规范》GB50203-2011第3.0.11要求,宽度超过300mm的洞口上部应设置钢筋混凝土过梁。
砌体填充墙过梁见"图十一"和下表 :上面加气混凝土砌块的高度:50厚不得大于3.3m、200厚不得大于4m(允许荷载设计值不超过12kN/m)。
过梁遇柱时改为现浇,过梁截面及配筋不变,主筋伸入柱内满足相应锚固长度。
当洞口顶与结构梁底之间距离小于300mm时,过梁宜与结构梁整体现浇,如"图十二"所示。
(9)砌体填充墙与梁、柱的连接构造详见(12ZG003图集)第38页。
(10)砌体填充墙与混凝土柱、梁、剪力墙相连的外墙的内外缝口处应加设钢丝网片,设置方法如“图十三”。
(11)门窗洞边距框架柱、构造柱边小于240mm时,应沿门窗洞高度范围设置现浇混凝土门(窗)垛,门(窗)垛应配置构造钢筋与框架柱、构造柱连接,设置方法如“图十四”。
(12)后砌的填充墙,应沿墙高每隔600mm设置2A6的拉结钢筋,与柱或剪力墙相连,墙、柱锚拉钢筋沿墙全长贯通。
楼梯间和人流通道的填充墙,应采用钢丝网砂浆面层加强。
(13)所有外墙窗台均按下图设窗台压顶梁。
图中未特别注明的女儿墙压顶梁均按下图设置,压顶梁与构造柱的连接详见(12ZG003图集)第39页的详图。
