施工图预算如何做 施工图预算怎么收费合理
- 格式:docx
- 大小:338.37 KB
- 文档页数:9
施工图预算施工图预算对于建筑工程项目的实施和管理至关重要。
它是将设计图纸转化为实际建设成本的关键步骤,为项目的顺利进行提供了保障。
在工程施工前,准确的施工图预算可以帮助项目管理者制定合理的施工计划、掌握资金使用情况、做好财务管理,最大限度地控制项目成本,并最终确保工程质量的实现。
施工图预算的重要性1. 为工程施工提供准确的成本指导施工图预算是根据设计图纸和施工方案制定的,可以对建筑工程需要的各种材料、设备和人力资源进行详细的核算和预测,从而为施工过程提供准确的成本支撑。
这有助于项目管理者合理安排施工计划,避免前期预算不足或超支的情况发生。
2. 促进施工过程的高效管理通过施工图预算,项目管理者可以清楚地了解到每个施工阶段所需的成本、资源和时间要求,可以有针对性地制定施工计划,有效地分配人力资源,提高施工效率,确保项目按时按质完成。
3. 控制工程成本,确保项目的经济效益准确的施工图预算可以帮助项目管理者避免不必要的浪费,合理分配资源,降低施工成本,确保项目的经济效益。
同时,预算也可以作为衡量工程质量与成本之间关系的指标,帮助项目管理者在保证工程质量的前提下最大限度地控制成本。
施工图预算的编制流程1. 搜集资料施工图预算的第一步是搜集相关的资料,包括设计图纸、施工方案、技术规范、材料价格、人工费用等。
这些资料是预算编制的基础,只有充分掌握了这些信息,才能进行有效的预算编制。
2. 设计定额根据设计图纸和相关资料,可以利用相关的设计定额计算各项工程量,包括材料的用量、施工工序、人工费用等。
设计定额是根据相关的行业标准和经验总结出来的,可以作为预算编制的依据。
3. 计算成本在计算出各项工程量后,可以根据材料价格、工人工资等数据,进行成本的详细计算。
在这个过程中,需要考虑到各种因素的影响,包括通货膨胀、季节变化等,确保计算出的成本是准确的、全面的。
4. 编制预算表最后,根据计算出的各项成本,可以编制出完整的施工图预算表,明确各个施工阶段所需的费用、资源和时间要求。

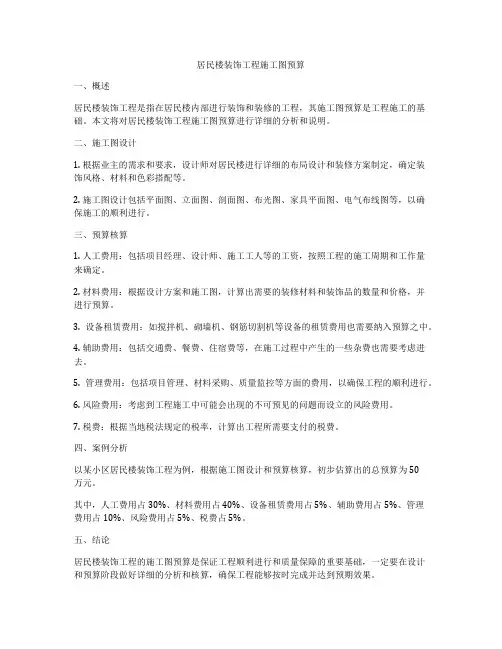

居民楼装饰工程施工图预算一、概述居民楼装饰工程是指在居民楼内部进行装饰和装修的工程,其施工图预算是工程施工的基础。
本文将对居民楼装饰工程施工图预算进行详细的分析和说明。
二、施工图设计1. 根据业主的需求和要求,设计师对居民楼进行详细的布局设计和装修方案制定,确定装饰风格、材料和色彩搭配等。
2. 施工图设计包括平面图、立面图、剖面图、布光图、家具平面图、电气布线图等,以确保施工的顺利进行。
三、预算核算1. 人工费用:包括项目经理、设计师、施工工人等的工资,按照工程的施工周期和工作量来确定。
2. 材料费用:根据设计方案和施工图,计算出需要的装修材料和装饰品的数量和价格,并进行预算。
3. 设备租赁费用:如搅拌机、砌墙机、钢筋切割机等设备的租赁费用也需要纳入预算之中。
4. 辅助费用:包括交通费、餐费、住宿费等,在施工过程中产生的一些杂费也需要考虑进去。
5. 管理费用:包括项目管理、材料采购、质量监控等方面的费用,以确保工程的顺利进行。
6. 风险费用:考虑到工程施工中可能会出现的不可预见的问题而设立的风险费用。
7. 税费:根据当地税法规定的税率,计算出工程所需要支付的税费。
四、案例分析以某小区居民楼装饰工程为例,根据施工图设计和预算核算,初步估算出的总预算为50万元。
其中,人工费用占30%、材料费用占40%、设备租赁费用占5%、辅助费用占5%、管理费用占10%、风险费用占5%、税费占5%。
五、结论居民楼装饰工程的施工图预算是保证工程顺利进行和质量保障的重要基础,一定要在设计和预算阶段做好详细的分析和核算,确保工程能够按时完成并达到预期效果。
施工图预算的编制方法㈠单价法编制施工图预算1.单价法是用事先编制好的分项工程的单位估价表来编制施工图预算的方法。
按施工图计算的各分项工程的工程量,并乘以相应单价,汇总相加,得到单位工程的人工费、材料费、机械使用费之和;再加上按规定程序计算出来的其他直接费、现场经费、间接费、计划利润和税金,便可得出单位工程的施工图预算造价。
单价法编制施工图预算的计算公式表述为:单位工程施工图预算直接费=∑(工程量×预算定额单价)2.单价法编制施工图预算的步骤单价法编制施工图预算的步骤:搜集各种编制依据资料→熟悉施工图纸和定额→计算工程量→套用预算定额单价→编制工料分析表→计算其他各项费用汇总造价→复核→编制说明、填写封面具体步骤如下:⑴搜集各种编制依据资料。
⑵熟悉施工图纸和定额。
⑶计算工程量。
⑷套用预算定额单价。
⑸编制工料分析表。
⑹计算其他各项应取费用和汇总造价。
单位工程造价=直接工程费(直接费+其他直接费+现场经费)+间接费+计划利润+税金⑺复核。
⑻编制说明、填写封面。
㈡实物法编制施工图预算1.实物法的含义实物法是首先根据施工图纸分别计算出分项工程量,然后套用相应预算人工、材料、机械台班的定额用量,再分别乘以工程所在地当时的人工、材料、机械台班的实际单价,求出单位工程的人工费、材料费和施工机械使用费,并汇总求和,进而求得直接工程费,最后按规定计取其他各项费用,最后汇总就可得出单位工程施工图预算造价。
实物法编制施工图预算,其中直接费的计算公式为:单位工程预算直接费=∑(工程量×人工预算定额用量×当时当地人工工资单价)+∑(工程量×材料预算定额用量×当时当地材料×预算价格)+∑(工程量×施工机械台班预算定额用量×当时当地机械台班单价)2.实物法编制施工图预算的步骤:搜集各种编制依据资料→熟悉施工图纸和定额→计算工程量→套用预算人工、材料、机械定额用量→求出各分项人工、材料、机械消耗数量→按当时当地人工、材料、机械单价,汇总人工费、材料费和机械费→计算其他各项目费用,汇总造价→复核→编制说明、填写封面实物法与单价法首尾部分的步骤是相同的,所不同的主要是中间的三个步骤,即:⑴工程量计算后,套用相应预算人工、材料、机械台班定额用量。

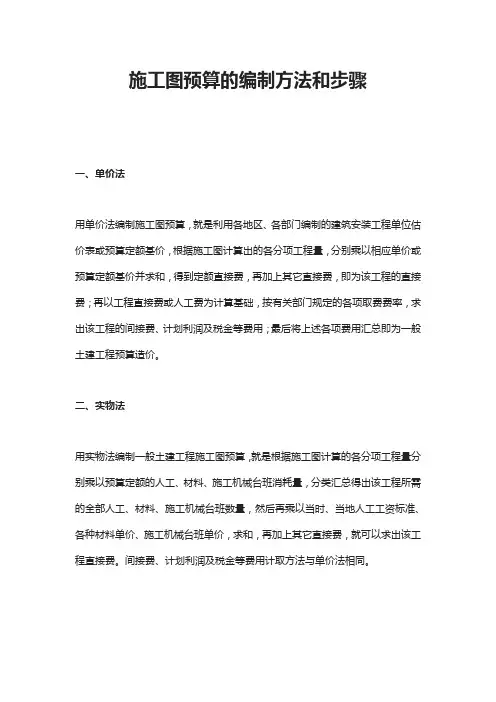

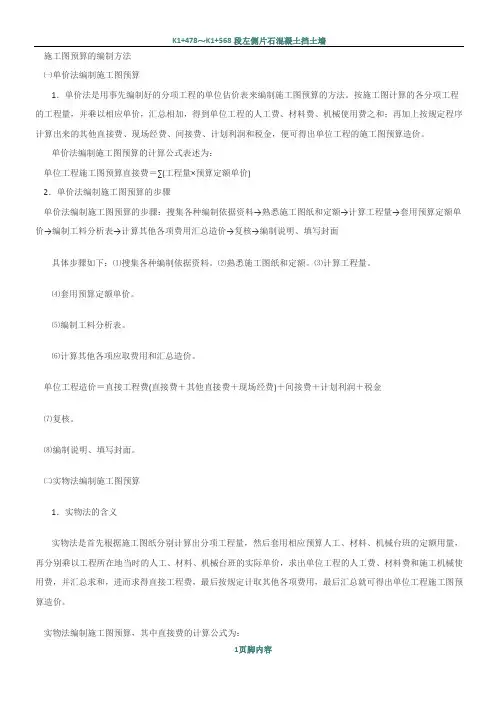

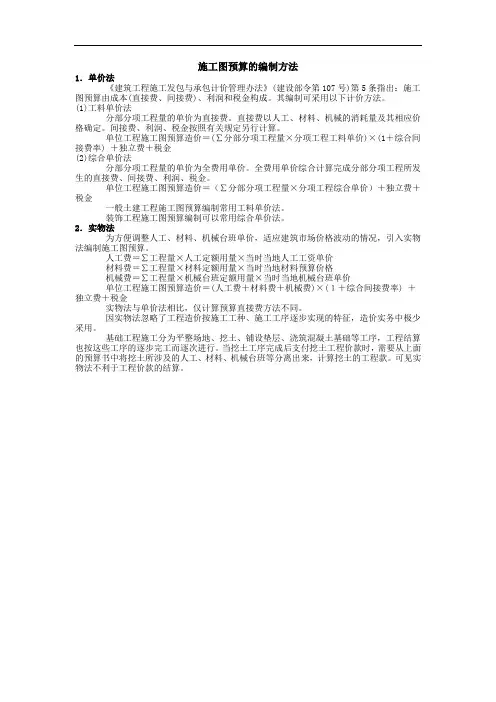

施工图预算的编制方法1.单价法《建筑工程施工发包与承包计价管理办法》(建设部令第107号)第5条指出:施工图预算由成本(直接费、间接费)、利润和税金构成。
其编制可采用以下计价方法。
(1)工料单价法分部分项工程量的单价为直接费。
直接费以人工、材料、机械的消耗量及其相应价格确定。
间接费、利润、税金按照有关规定另行计算。
单位工程施工图预算造价=(∑分部分项工程量×分项工程工料单价)×(1+综合间接费率) +独立费+税金(2)综合单价法分部分项工程量的单价为全费用单价。
全费用单价综合计算完成分部分项工程所发生的直接费、间接费、利润、税金。
单位工程施工图预算造价=(∑分部分项工程量×分项工程综合单价)+独立费+税金一般土建工程施工图预算编制常用工料单价法。
装饰工程施工图预算编制可以常用综合单价法。
2.实物法为方便调整人工、材料、机械台班单价,适应建筑市场价格波动的情况,引入实物法编制施工图预算。
人工费=∑工程量×人工定额用量×当时当地人工工资单价材料费=∑工程量×材料定额用量×当时当地材料预算价格机械费=∑工程量×机械台班定额用量×当时当地机械台班单价单位工程施工图预算造价=(人工费+材料费+机械费)×(1+综合间接费率) +独立费+税金实物法与单价法相比,仅计算预算直接费方法不同。
因实物法忽略了工程造价按施工工种、施工工序逐步实现的特征,造价实务中极少采用。
基础工程施工分为平整场地、挖土、铺设垫层、浇筑混凝土基础等工序,工程结算也按这些工序的逐步完工而逐次进行。
当挖土工序完成后支付挖土工程价款时,需要从上面的预算书中将挖土所涉及的人工、材料、机械台班等分离出来,计算挖土的工程款。
可见实物法不利于工程价款的结算。
施工图预算的编制的方法

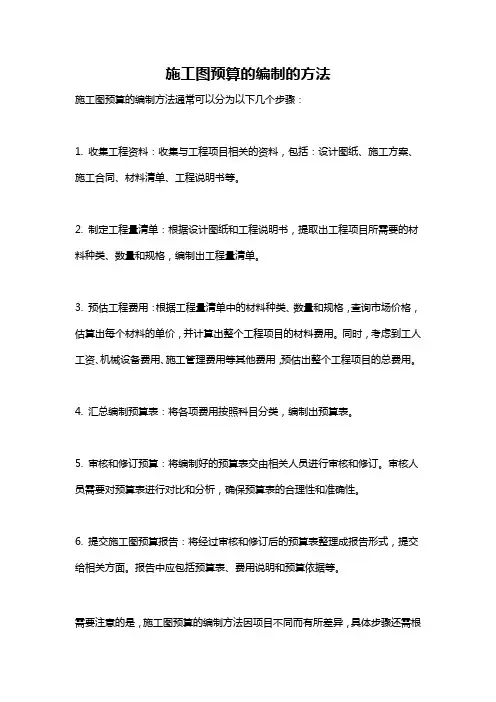

施工图预算的编制方法通常可以分为以下几个步骤:
1. 收集工程资料:收集与工程项目相关的资料,包括:设计图纸、施工方案、施工合同、材料清单、工程说明书等。
2. 制定工程量清单:根据设计图纸和工程说明书,提取出工程项目所需要的材料种类、数量和规格,编制出工程量清单。
3. 预估工程费用:根据工程量清单中的材料种类、数量和规格,查询市场价格,估算出每个材料的单价,并计算出整个工程项目的材料费用。
同时,考虑到工人工资、机械设备费用、施工管理费用等其他费用,预估出整个工程项目的总费用。
4. 汇总编制预算表:将各项费用按照科目分类,编制出预算表。
5. 审核和修订预算:将编制好的预算表交由相关人员进行审核和修订。
审核人员需要对预算表进行对比和分析,确保预算表的合理性和准确性。
6. 提交施工图预算报告:将经过审核和修订后的预算表整理成报告形式,提交给相关方面。
报告中应包括预算表、费用说明和预算依据等。
需要注意的是,施工图预算的编制方法因项目不同而有所差异,具体步骤还需根
据实际情况进行调整和补充。
此外,预算编制过程中应尽量准确全面,以确保工程项目的顺利进行。
施工图预算的编制方法和步骤
一、单价法
用单价法编制施工图预算,就是利用各地区、各部门编制的建筑安装工程单位估价表或预算定额基价,根据施工图计算出的各分项工程量,分别乘以相应单价或预算定额基价并求和,得到定额直接费,再加上其它直接费,即为该工程的直接费;再以工程直接费或人工费为计算基础,按有关部门规定的各项取费费率,求出该工程的间接费、计划利润及税金等费用;最后将上述各项费用汇总即为一般土建工程预算造价。
二、实物法
用实物法编制一般土建工程施工图预算,就是根据施工图计算的各分项工程量分别乘以预算定额的人工、材料、施工机械台班消耗量,分类汇总得出该工程所需的全部人工、材料、施工机械台班数量,然后再乘以当时、当地人工工资标准、各种材料单价、施工机械台班单价,求和,再加上其它直接费,就可以求出该工程直接费。
间接费、计划利润及税金等费用计取方法与单价法相同。

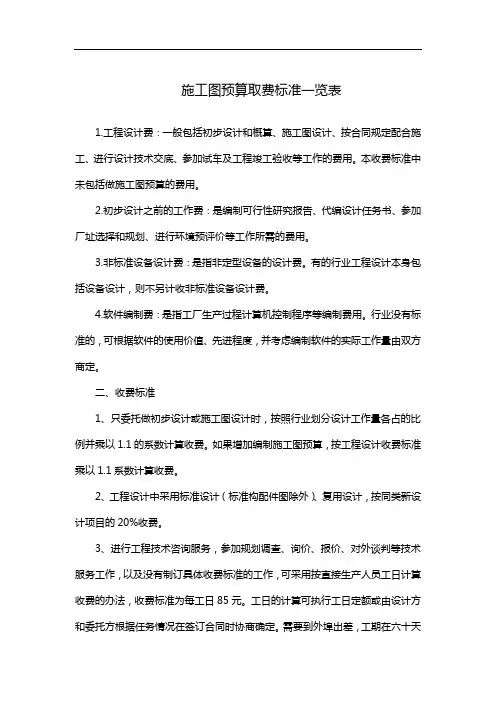

施工图预算取费标准一览表1.工程设计费:一般包括初步设计和概算、施工图设计、按合同规定配合施工、进行设计技术交底、参加试车及工程竣工验收等工作的费用。
本收费标准中未包括做施工图预算的费用。
2.初步设计之前的工作费:是编制可行性研究报告、代编设计任务书、参加厂址选择和规划、进行环境预评价等工作所需的费用。
3.非标准设备设计费:是指非定型设备的设计费。
有的行业工程设计本身包括设备设计,则不另计收非标准设备设计费。
4.软件编制费:是指工厂生产过程计算机控制程序等编制费用。
行业没有标准的,可根据软件的使用价值、先进程度,并考虑编制软件的实际工作量由双方商定。
二、收费标准1、只委托做初步设计或施工图设计时,按照行业划分设计工作量各占的比例并乘以1.1的系数计算收费。
如果增加编制施工图预算,按工程设计收费标准乘以1.1系数计算收费。
2、工程设计中采用标准设计(标准构配件图除外)、复用设计,按同类新设计项目的20%收费。
3、进行工程技术咨询服务,参加规划调查、询价、报价、对外谈判等技术服务工作,以及没有制订具体收费标准的工作,可采用按直接生产人员工日计算收费的办法,收费标准为每工日85元。
工日的计算可执行工日定额或由设计方和委托方根据任务情况在签订合同时协商确定。
需要到外埠出差,工期在六十天以内的任务,其差旅费由委托单位负担。
工程设计单位由于所承担任务的需要而出国时,除制装费由设计单位支付外,其他出国费用(包括外汇额度)均应由委托单位支付。
4、本收费标准中考虑了各种影响设计工作量因素的调整系数,如果在同一项目中的两种以上因素同时存在,由该项目总的调整系数应为各单项调整系数小数点以后数字之和再加1,但总的调整系数最高值不得大于1.5。
5、按实物或工日定额计取设计费的,凡投资在3亿元以上的项目,其费额最高不得大于概算比例的1.5%。
6、工程设计单位在设计中采用了先进技术,并有较好的经济效益,经设计审查确认,可由上级主管审查部门决定,适当增加设计费,一般控制在设计费的10%以内。
郑州标书晶美公司可以做的造价预算类别有那些郑州工程预算造价咨询:土建钢构装饰类:土建、房建、仿古建筑、结构加固、钢结构工程、维护修缮、装饰装修工程水电暖通安装类:消防、给排水、电气、系统集成及网络工程、工业、民用设备,智能化控制设备,自动化控制仪表,通风空调、采暖燃气管道、通信设备安装市政园林道路类:市政道路、市政公用设施、自来水输水工程、市政照明、环保及绿化工程、污水处理、市政垃圾处理、园林绿化工程水利电力公路类:水利及防洪工程、河道疏浚工程、农田水利工程、油气工程、电力工程、电信工程、铁路工程、公路、桥梁和涵洞建设、土地整理甲方在建设工程项目中的竣工结算审核一、竣工结算审核中存在问题竣工结算管理是一个较复杂的系统工程,涉及到参与工程管理的多个部门,诸如设计单位、监理、现场工程管理、采购、供应、预结算、财务等部门,如果其中的某一个环节管理不到位,就可能造成费用失控,从而导致工程费用控制出现如下问题(这些问题并不是同时出现在同一个工程中):1.合同中未约定竣工结算工程量、单价和取费等的计算原则及方法。
此类问题主要出现在未通过招标方式确定中标单位的合同中。
源于合同谈判阶段,业主方造价人员未积极跟进。
对此,业主方造价人员应全程介入合同谈判,运用专业知识在合同中准确、详细地描述竣工结算所采用的办法,避免前后矛盾、含糊不清、缺漏或产生歧异。
2.合同中未说明设备及主材计价方式(包括是否需业主认价)。
如工程中有甲供设备及材料,则需要说明甲供设备及材料的装卸费、仓储保管费的计算方法。
其解决办法只能按当地建设行政主管部门相关文件规定进行调整。
3.设计变更费用审核。
在项目施工过程中,由于不可预见因素的影响,难免会发生设计变更情况。
这些都会不同程度地增加工程费用,对建设方(投资方)来说,既是重点,也是难点。
因此,要严格控制工程造价。
例如:有的“三边工程”存在边出图纸边施工边修改的情况,比如某厂房设备基础(有预埋的管线、铁件等),在设备没到货的情况下,现场就开始施工并很快完工。
设备到货后,复核现场土建安装条件,发现尺寸不符,导致基础重新施工,这样不仅浪费资金,还延误工期,造成不必要的损失。
4.EPC总承包工程费用审核。
比如,根据初步设计阶段的勘察资料,初步设计阶段桥墩、涵洞等工程施工水泥采用抗硫水泥,施工图阶段设计根据详细勘查报告,采用了普通硅酸盐水泥,该部分的差价应相应调减合同价。
出现该问题的主要原因在于建设方相关现场管理人员,未结合总承包方式对初步设计进行详细了解,只是按照惯例对施工图内容进行施工管理所造成的。
5.建筑材料价格审核由于建筑材料费用占总工程费用的60%左右,材料质量的好坏对工程质量和投资控制有着很大的影响。
如果材料计划审批、采购、发放环节中没有一个严格的、完善的管理制度,或者虽有制度但执行不力,就会造成材料的采购、发放失控,增加材料库存量及资金成本风险等。
针对建筑材料审核每一个单项工程竣工验收后,进行甲供材料核销,能很好地控制造价。
6.郑州水电安装预算结算的送审变更签证材料代用单所套用定额及取费与所签合同不一致。
比如实际挖土,土的类别二类深度2米,施工单位为了多得利润就高套定额,土方类别按三类深度3米计算,从而增加工程项目费用。
二、应对措施针对工程造价管理中出现的上述问题,可以通过以下措施来解决:1.建立健全项目工程管理相关制度,如建立合同管理办法、招投标管理办法、现场管理办法以及设计变更、现场签证审批工作程序及处罚细则等,并严格执行。
2.重视设计变更、现场签证、材料代用等与费用有关的审批工作,尽力把造价控制在概算范围内。
3.在项目实施阶段,审核人员要立足工程造价前沿,深入施工现场,与施工管理人员经常沟通,并认真关注和及时把握工程量变换情况,以强有力的技术支持和丰富的经验,实现对工程造价的控制。
4.加强学习,提高造价人员的业务素质。
工程造价审核结果的准确性,在很大程度上取决于审核人员的技术水平和职业道德素质,因此,应建立优胜劣汰机制,培养高标准的人才队伍。
5.在工程建设项目中,工程设计变更和现场签证虽是不可避免的,但要进行有效控制。
要认真组织图纸会审,将设计变更降到最少,并尽可能地把设计变更尤其是对工程造价影响重大的设计变更控制在施工阶段的初期。
这样,设计变更发生得越早,损失越少。
6.在审核材料价格时,应注意:审核材料价格一要看以往价格,二要验证采用的样本的可靠性。
如近期审核的某公司一项目中两类电缆价格问题,其中处理思路为:计算过程:以以往的合同所报电缆材料价格为参考材料价,安装费则取合同中类似电缆的安装费(电缆截面相同,芯数接近,则根据定额思想,安装费相同)。
验证过程:查出原合同签订时候铜单价,另外查出签单时候铜单价,得出铜价处于上升趋势,因此采用原合同签订时期价格合理。
7.审核具体结算时,应注意四个方面问题。
一是工程量计算,特别注意对多计工程量和重复计算的工程量,以及只想增项不减项等这些极为突出的问题,准确计算工程量是合理确定工程造价的重要前提和有力保证,因此,在结算审核中,复核工程量的工作至关重要;二是准确计取取费标准,以所签订合同为依据,审核其建筑工程费用的计算过程、审核变更签证是否真实,以及费用计算是否符合要求;三是注意材料价差调整,并建立甲供材料的核销机制;四是注意定额选用是否正确、合理,审核定额的使用过程是否严谨,有无错套、高套定额的现象。
8.郑州工程概预算审核人员应加强竣工资料与变更签证单的核对工作。
实际中往往审核人员只看设计变更与现场签证是否符合、签字是否齐全,而忽略了与竣工资料的复核。
施工单位抓住这一特点,时有不按照设计进行施工或擅自改变施工方案的情况发生。
总之,竣工结算审核是竣工阶段的一项重要工作,是合理确定工程造价的必要程序和重要手段,它的质量直接影响着工程造价的高低,作为业主必须认真负责、一丝不苟地做好这项工作。
三、注意考察施工现场施工现场的考察在结算中也非常重要,其原因在于:施工现场决定施工工序、施工工序决定工程造价这一逻辑关系。
所以在以后的工程审核过程中,应首先根据实际工程特点揣摩相应的施工方案,并对该施工方案的可行性、经济性进行论证,从而找出项目部报送价格中存在的问题;然后通过现场考察、询问等方式还原项目施工现场情形,进而最终确定合理的工程单价。
现场考察可以判断出报送的工程量是否存在。
基于信息不对称条件的竣工结算审计质量分析1.竣工结算审计中的信息不对称及其影响随着社会分工的日益细化,市场交易双方在信息掌握方面的不对称问题日益凸显,工程竣工结算审计也存在同样的问题。
所谓信息不对称指的是,一方对自身条件及外部信息了解的比较充分,在利益驱动下常常会做出一些“损人利己”的事情;而另一方由于对该领域不够了解,害怕自身利益被侵害,因而在交易活动中较为被动和保守。
当工程竣工后,施工单位便会提供相应的竣工结算资料,而建设单位则会在审计单位的帮助之下,对这些资料进行严格审核,从而排除“水分”,保证建设单位的利益不受侵害。
然而,在实际操作中,受信息不对称的影响,竣工结算审计报告不实的现象时有发生,给建设单位带来了巨大的利益损失。
在工程竣工结算审计工作中,由于信息不对称的普遍存在,一系列不良行为,甚至违法行为也随之而生(如审计合谋等[1])。
这些不良行为导致竣工结算的审计质量带来了负面影响,给资源的合理配置制造了阻碍,使得社会资源无法得到高效利用。
2.信息不对称条件的竣工结算审计质量控制竣工结算和建设单位的经济利益密切相关。
对于建设单位而言,竣工结算审计既是控制建设投资一个关键环节,又是控制建设投资的最终环节[2],具有十分重要的现实意义,所以,保证竣工结算审计质量刻不容缓。
2.1竣工结算审计结果准确性控制郑州预算在竣工结算审计过程中,经常发现以下问题:一、送审的结算资料有缺失;二、现场变更签证的表述不够专业;三、量和价的计算存在一定出入;四、竣工结算造价存在不同程度的虚高等。
上述问题的出现,其主要原因在于审计主体之间存在严重的信息不对称,所以,强化竣工结算审计管理,保证竣工结算审计结果的准确性,便成了亟待解决的问题。
具体方法如下:一、建立健全相应的审查制度,不仅要保证送审资料完整性,而且要保证送审资料的符合性;二、以工程施工合同上面的一系列约定为基础,并将之作为工程竣工结算审核工作的关键依据;三、对量、价、费等关键项目,采用科学全面的审查法;四、在审核过程中,应有效结合计算机的使用,从而保证审计工作的高效性及准确性。
2.2建设单位对竣工结算审计质量的控制措施竣工结算审计质量高低与否将会对建设单位的经济利益产生直接而重要的影响,所以,建设单位应重视并做好该项工作,可采取的措施有:一、选择资质齐全且信誉良好的审计单位,从而尽量消除审计信息不对称这一不良因素的影响。
不仅要检查审计单位的资质证书以及营业执照等关键信息,还应对审计单位的职业道德、技术力量以及审计效果等次要信息予以全面考察;二、签订相应的经济合同,并严格管理,为自身合法利益不受侵害提供有力的法律保障。
如在施工合同中明确指出,“经确定的审减额如果超过送审额的百分之五,那么超出部分对应的审计费用则由施工单位承担”[3]。
这一规定能够有效遏制施工单位的虚报行为,降低了由于信息不对称而导致的损失;三、在施工过程中,应严格落实事中监督以及管理工作。
主要涉及两个方面,一是在工程建设环节,应安排专人负责现场监督工作,要求监督人员能够始终基于建设单位的角度思考问题,从而保障结算资料的有效性。
二是在工程竣工环节,建设单位应对整个审计过程予以全程监控,防止审计人员和施工单位共同作假;四、建立健全完善的审计薪酬制度,降低审计人员做出不良行为的可能性。
审计单位承揽审计业务,其根本目的在于得到一定的报酬,如果报酬过低或者未能达到心理预期,审计人员便有可能和施工单位合谋,共同作假,如此一来,建设单位将会蒙受巨大的经济损失。
所以,应致力于审计薪酬制度的不断完善,从而降低审计人员做出不良行为的可能性。
2.3审计单位对竣工结算审计质量的控制措施在工程竣工结算审计工作中,审计单位及审计人员是具体的操作者和执行者。
受人之托忠人之事,所以,审计单位同样应重视并做好该项工作,可采取的措施有:一、在开展竣工结算审计工作之前,应充分做好相应的准备工作,如制定严密合理、切实可行的审计实施方案[4];二、在开展竣工结算审计工作的过程中,应善于收集相关审计资料,予以清晰统计,并保证其完整性;三、在竣工结算审计工作结束阶段,应出具完整而有效的审计报告,并全面而正确地表达审计意见。
3.案例某项目的某签证单内容如下:一、挖砼散水238㎡;二、挖地面碎砖226㎡;三、挖掘机(1m?)台班一个。
在审计过程中,审计人员对其进行了深入的分析和调查,发现此份签证的第一、二项和第三项内容存在一定的重复,没有遵守合同约定所给出的结算原则,所以,对第一、二项列出的重复内容不予确定,如此一来,保证了结算金额的准确性,由原先的23381元核减为后来的1995元,为建设单位挽回了大量的经济损失,充分体现了保证竣工结算审计质量的重要性。
