钢筋桁架楼承板施工方法
- 格式:docx
- 大小:3.23 MB
- 文档页数:13
钢筋桁架楼承板施工方案钢筋桁架楼承板施工方案1. 引言本文档旨在描述钢筋桁架楼承板的施工方案。
钢筋桁架楼承板是用于承载楼层负荷和传递荷载到支撑点的重要结构。
在施工过程中,需要严格按照相关规范和标准进行操作,以确保结构的安全性和稳定性。
2. 施工准备在开始施工前,需要进行充分的准备工作。
具体包括:- 确定施工区域:根据设计图纸确定施工区域,并进行现场勘测和定位工作。
- 清理施工区域:清除施工区域内的杂物和障碍物,确保施工区域的整洁和安全。
- 准备材料和设备:根据施工计划准备好所需的钢筋、混凝土、模板等材料,同时确保具备必要的施工设备和机械。
3. 施工步骤3.1. 安装桁架系统首先,根据设计要求将桁架系统的零件组装起来。
根据图纸和相关规范,对桁架进行正确的定位和连接。
在进行桁架组装时,需要特别注意连接处的强度和稳定性。
3.2. 安装纵向钢筋在桁架系统安装完成后,需要进行纵向钢筋的安装。
根据设计要求,确定钢筋的类型、直径和间距,并在桁架系统的上方布置纵向钢筋。
钢筋的连接应使用专用连接件或焊接进行。
3.3. 安装横向钢筋完成纵向钢筋的安装后,需要安装横向钢筋。
横向钢筋的安装应根据设计要求进行,同时要确保横向钢筋与纵向钢筋的连接牢固。
横向钢筋的安装间距要符合相关规范和标准。
3.4. 布置模板在钢筋安装完成后,需要进行模板的布置。
模板的布置要根据设计图纸进行,确保模板的平整和牢固。
在布置模板时,要注意模板的支撑和固定,以防止模板位移或变形。
3.5. 浇筑混凝土在模板布置完成后,可以进行混凝土的浇筑。
浇筑混凝土时,要注意控制浇筑厚度和混凝土的均匀性。
同时,要避免混凝土内的空洞和裂缝,并采取相应的措施保持混凝土的湿润。
3.6. 养护混凝土浇筑完成后,需要进行养护工作。
养护的目的是保持混凝土的强度和稳定性。
养护时间通常需要根据混凝土的类型和厚度来确定,并根据相关规范和标准进行。
4. 安全注意事项在进行钢筋桁架楼承板施工时,需要特别注意以下安全事项:- 操作人员必须具备相关岗位资质和经验,并严格遵守相关的安全规范和操作规程。

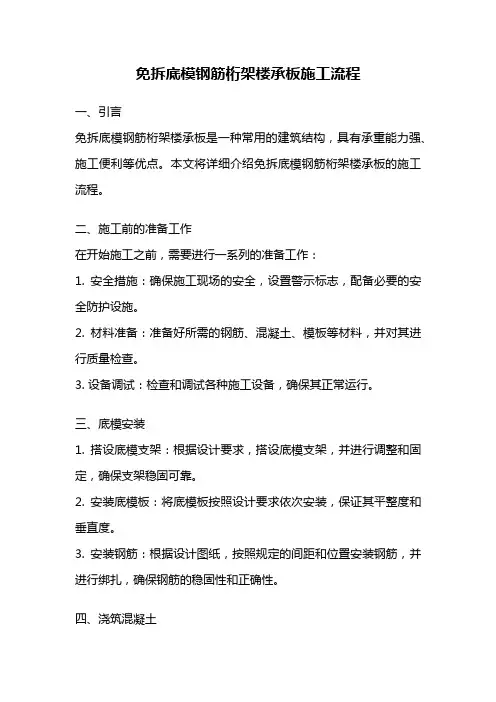

免拆底模钢筋桁架楼承板施工流程一、引言免拆底模钢筋桁架楼承板是一种常用的建筑结构,具有承重能力强、施工便利等优点。
本文将详细介绍免拆底模钢筋桁架楼承板的施工流程。
二、施工前的准备工作在开始施工之前,需要进行一系列的准备工作:1. 安全措施:确保施工现场的安全,设置警示标志,配备必要的安全防护设施。
2. 材料准备:准备好所需的钢筋、混凝土、模板等材料,并对其进行质量检查。
3. 设备调试:检查和调试各种施工设备,确保其正常运行。
三、底模安装1. 搭设底模支架:根据设计要求,搭设底模支架,并进行调整和固定,确保支架稳固可靠。
2. 安装底模板:将底模板按照设计要求依次安装,保证其平整度和垂直度。
3. 安装钢筋:根据设计图纸,按照规定的间距和位置安装钢筋,并进行绑扎,确保钢筋的稳固性和正确性。
四、浇筑混凝土1. 预埋件安装:在底模中安装预埋件,如螺栓等。
2. 浇筑混凝土:按照设计要求,将预制的混凝土搅拌均匀后,倒入底模中,使用振动器进行震实,确保混凝土的密实性和均匀性。
3. 平整和养护:使用振动器进行平整处理,然后进行养护,保持适宜的湿度和温度,确保混凝土的强度和稳定性。
五、拆模和验收1. 拆模处理:待混凝土充分凝固后,拆除底模,注意避免对混凝土造成损坏。
2. 清理和修整:清理底模残留物,修整混凝土表面,使其达到设计要求的光洁度和平整度。
3. 验收验收:进行承板的验收,检查其尺寸、平整度和强度等指标,确保其符合设计要求和施工规范。
六、施工注意事项在免拆底模钢筋桁架楼承板施工过程中,需要注意以下事项:1. 施工现场要保持整洁有序,避免杂物对施工造成影响。
2. 施工人员需具备相关的技术资格和操作经验,严格遵守施工规范和安全操作规程。
3. 施工过程中要定期检查和调整模板、钢筋等,确保其稳固和正确安装。
4. 浇筑混凝土时要注意控制浇筑速度和振捣力度,以确保混凝土的质量。
5. 施工完成后要进行验收,确保承板的质量和性能符合设计要求。

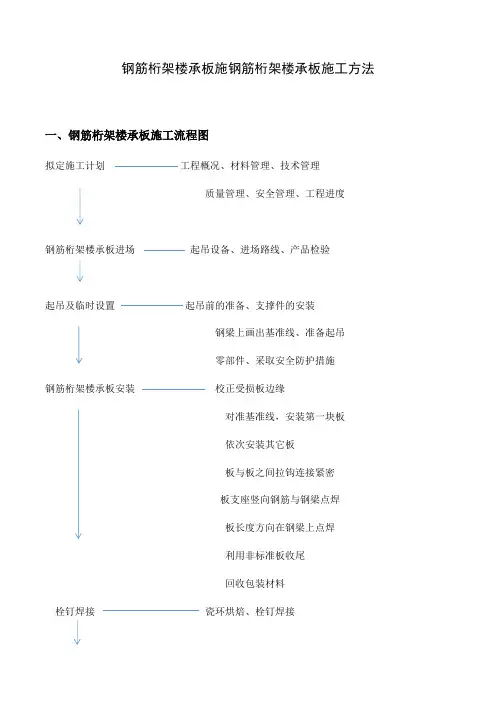

钢筋桁架楼承板施工方法钢筋桁架楼承板施钢筋桁架楼承板施工方法一、钢筋桁架楼承板施工流程图拟定施工计划工程概况、材料管理、技术管理质量管理、安全管理、工程进度钢筋桁架楼承板进场起吊设备、进场路线、产品检验起吊及临时设置起吊前的准备、支撑件的安装钢梁上画出基准线、准备起吊零部件、采取安全防护措施钢筋桁架楼承板安装校正受损板边缘对准基准线,安装第一块板依次安装其它板板与板之间拉钩连接紧密板支座竖向钢筋与钢梁点焊板长度方向在钢梁上点焊利用非标准板收尾回收包装材料栓钉焊接瓷环烘焙、栓钉焊接管线敷设管线敷设边模板安装设置洞边边模板设置四周边模板附加钢筋工程设置连接钢筋设置附加钢筋设置柱边、洞边附加钢筋设置分布钢筋验收检查安装是否符合施工图要求检查钢筋长度及排列间距检查栓钉焊接质量检查边模板的施工质量检查模板与剪力墙的连接检查临时支持情形检查是否有漏浆部位混凝土浇筑不允许混凝土堆积太高二、钢筋桁架楼承板的施工前准备1、钢筋桁架楼承板吊装前准备1)铺设施工用临时通道,保证施工方便及安全。
2)按图纸要求在梁上放设钢筋桁架楼承板铺设时的基准线。
3)在剪力墙及悬挑处设置支承件,确定剪力墙支模及钢筋工程完成。
4)准备好简易的操纵工具,如吊装用软吊索及零部件、操纵工人劳动保护用品等。
5)对操纵工人举行技术及安全交底,发给功课指导书。
2、钢筋桁架楼承板吊装前检查1)钢结构构件安装完成并验收合格。
2)钢梁外表吊耳肃清。
3)剪力墙、悬挑处角钢及临时支持的安装完成。
4)起吊前对照图纸检查钢筋桁架楼承板型号是否精确。
5)检查钢筋桁架楼承板的拉钩是否变形。
若变形影响拉钩之间的连接,必须用专用矫正器械进行修理,保证板与板之间的搭钩连接牢固。
三、钢筋桁架楼承板的铺设钢筋桁架楼承板施工前,将各捆板吊运到各安装区域,明确起始点及板的扣边方向。
1、钢筋桁架楼承板在与中心筒剪力墙连接时,需在剪力墙混凝土浇筑时预先设置预埋钢筋,支持角钢与相邻两钢梁上翼缘板焊接,角钢与钢梁上外表及焊缝相平,角钢与剪力墙之间若存在缝隙可采用干硬灰或发泡剂之类材料举行封堵,防止浇筑楼板混凝土时漏浆。
钢筋桁架楼承板的施工方法
钢筋桁架楼承板的施工方法主要包括以下步骤:
1.施工前准备:对进场的钢筋桁架楼承板进行质量检查,确保其质量符合要求。
同时,对施工所需的设备进行检查和调试,确保设备能够正常运转。
2.放线定位:根据设计图纸,确定钢筋桁架楼承板的安装位置,并进行放线定位。
3.安装支座:在支座上放置钢筋桁架楼承板,确保支座的位置准确,并固定好支座,防止其移动。
4.安装钢筋桁架:根据设计图纸,将钢筋桁架放置在楼承板上,并调整其位置,使其与支座对齐。
5.安装附件:在钢筋桁架楼承板上安装所需的附件,如连接件、加强件等。
6.焊接固定:将钢筋桁架、支座和附件焊接在一起,确保其牢固稳定。
7.检查验收:对安装完成的钢筋桁架楼承板进行检查和验收,确保其满足设计要求。
8.浇筑混凝土:在钢筋桁架楼承板上浇筑混凝土,并确保混凝土的密实度符合要求。
9.养护和拆模:对浇筑完成的混凝土进行养护,待其达到要求后进行拆模。
10.清理现场:对施工现场进行清理,确保整洁有序。
以上是钢筋桁架楼承板的一般施工方法,具体施工过程可能因工程要求和实际情况而有所不同。
钢筋桁架楼承板施工方案1.1 钢筋桁架钢筋桁架组合楼板简介本工程T1塔楼F002~顶层核心筒外楼板结构采用钢筋桁架组合楼板。
楼板混凝土强度等级均为C35。
图1.1.1-1 钢筋桁架楼承板示意图2 钢筋桁架组合楼板在无板底钢筋的条件下耐火极限不小于2h,钢筋桁架楼承板厚度根据各楼层混凝土厚度、钢梁间距、楼面荷载以及钢筋桁架楼承板铺设方式等确定,钢板屈服强度标准值为410N/mm2,钢板的双面镀锌表层总重量达到275g/m2或更高标准。
钢筋桁架楼承板所需支承跨度和承受荷载下的抗火性能经消防部门指定的国家级检验单位检验通过,并提供消防部门相关证明。
3 钢筋桁架楼承板厂家应提供下列资料供设计院审核。
1)施工阶段强度及变形验算。
2)使用阶段抗弯承载力、纵向抗剪承载力及挠度验算。
3)耐火极限允许承载力验算。
4)截面特性验证试验。
5)钢筋桁架组合楼板抗剪、抗弯及受力性能试验。
6)钢筋桁架组合楼板配套吊件承载力试验。
7)并同时提交钢筋桁架楼承板铺板图于设计院认可批准。
8)钢筋桁架组合楼板须通过国家级检验单位板底无防护状态耐火试验,试验条件严于实际工况。
9)钢梁上铺钢筋桁架楼承板时,按设计要求需在钢梁上翼缘设置栓钉,与组合楼板可靠连接。
1.2 钢筋桁架组合楼板施工组织1.2.1 钢筋桁架组合楼板施工工艺流程本工程T1塔楼每一层的钢筋桁架组合楼板面积约4000m2,钢筋桁架组合楼板结构施工面积大、时间长、与钢结构施工配合要求高。
钢筋桁架组合楼板施工总体流程如图14.2.1-1。
钢筋桁架楼层板深化设计、加工制作钢结构施工完毕、并通过验收钢筋桁架板铺设钱测量放线、梁面标高偏差测定钢筋桁架板铺设栓钉焊接、桁架板与钢梁焊接钢筋桁架板端部开口封闭检查、整改安装工程预留预埋安装工程交接验收检查、整改钢筋工程施工后浇带、孔洞预留板面清理混凝土浇筑前隐蔽验收检查、整改混凝土浇筑混凝土养护不合格不合格不合格图1.2.1-1 钢筋桁架组合楼板施工总体流程图1.2.2 钢筋桁架组合楼板与外框柱结构的进度协调(1)根据总体施工部署,T1塔楼核心筒外钢框架的施工滞后核心筒结构6~10层,钢筋桁架组合楼板的施工滞后外钢框架3~4层。

钢筋桁架楼承板施钢筋桁架楼承板施工方法一、钢筋桁架楼承板施工流程图拟定施工计划工程概况、材料管理、技术管理质量管理、安全管理、工程进度钢筋桁架楼承板进场起吊设备、进场路线、产品检验起吊及临时设置起吊前的准备、支撑件的安装钢梁上画出基准线、准备起吊零部件、采取安全防护措施钢筋桁架楼承板安装校正受损板边缘对准基准线,安装第一块板依次安装其它板板与板之间拉钩连接紧密板支座竖向钢筋与钢梁点焊板长度方向在钢梁上点焊利用非标准板收尾回收包装材料栓钉焊接瓷环烘焙、栓钉焊接管线敷设管线敷设边模板安装设置洞边边模板设置四周边模板附加钢筋工程设置连接钢筋设置附加钢筋设置柱边、洞边附加钢筋设置分布钢筋验收检查安装是否符合施工图要求检查钢筋长度及排列间距检查栓钉焊接质量检查边模板的施工质量检查模板与剪力墙的连接检查临时支撑情况检查是否有漏浆部位混凝土浇筑不允许混凝土堆积过高二、钢筋桁架楼承板的施工前准备1、钢筋桁架楼承板吊装前准备1)铺设施工用临时通道,保证施工方便及安全。
2)按图纸要求在梁上放设钢筋桁架楼承板铺设时的基准线。
3)在剪力墙及悬挑处设置支承件,确定剪力墙支模及钢筋工程完成。
4)准备好简易的操作工具,如吊装用软吊索及零部件、操作工人劳动保护用品等。
5)对操作工人进行技术及安全交底,发给作业指导书。
2、钢筋桁架楼承板吊装前检查1)钢结构构件安装完成并验收合格。
2)钢梁表面吊耳清除。
3)剪力墙、悬挑处角钢及临时支撑的安装完成。
4)起吊前对照图纸检查钢筋桁架楼承板型号是否正确。
5)检查钢筋桁架楼承板的拉钩是否变形。
若变形影响拉钩之间的连接,必须用专用矫正器械进行修理,保证板与板之间的搭钩连接牢固。
三、钢筋桁架楼承板的铺设钢筋桁架楼承板施工前,将各捆板吊运到各安装区域,明确起始点及板的扣边方向。
1、钢筋桁架楼承板在与核心筒剪力墙连接时,需在剪力墙混凝土浇筑时预先设置预埋钢筋,支撑角钢与相邻两钢梁上翼缘板焊接,角钢与钢梁上表面及焊缝相平,角钢与剪力墙之间若存在缝隙可采用干硬灰或发泡剂之类材料进行封堵,防止浇筑楼板混凝土时漏浆。

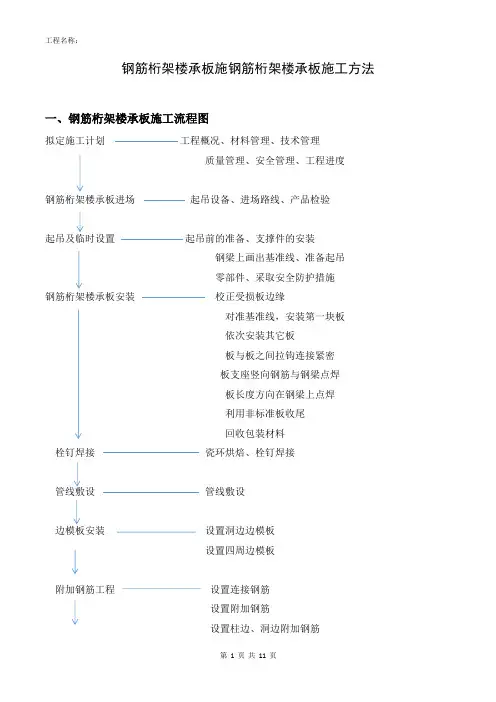

钢筋桁架楼承板施钢筋桁架楼承板施工方法一、钢筋桁架楼承板施工流程图拟定施工计划工程概况、材料管理、技术管理质量管理、安全管理、工程进度钢筋桁架楼承板进场起吊设备、进场路线、产品检验起吊及临时设置起吊前的准备、支撑件的安装钢梁上画出基准线、准备起吊零部件、采取安全防护措施钢筋桁架楼承板安装校正受损板边缘对准基准线,安装第一块板依次安装其它板板与板之间拉钩连接紧密板支座竖向钢筋与钢梁点焊板长度方向在钢梁上点焊利用非标准板收尾回收包装材料栓钉焊接瓷环烘焙、栓钉焊接管线敷设管线敷设边模板安装设置洞边边模板设置四周边模板附加钢筋工程设置连接钢筋设置附加钢筋设置柱边、洞边附加钢筋设置分布钢筋验收检查安装是否符合施工图要求检查钢筋长度及排列间距检查栓钉焊接质量检查边模板的施工质量检查模板与剪力墙的连接检查临时支撑情况检查是否有漏浆部位混凝土浇筑不允许混凝土堆积过高二、钢筋桁架楼承板的施工前准备1、钢筋桁架楼承板吊装前准备1)铺设施工用临时通道,保证施工方便及安全。
2)按图纸要求在梁上放设钢筋桁架楼承板铺设时的基准线。
3)在剪力墙及悬挑处设置支承件,确定剪力墙支模及钢筋工程完成。
4)准备好简易的操作工具,如吊装用软吊索及零部件、操作工人劳动保护用品等。
5)对操作工人进行技术及安全交底,发给作业指导书。
2、钢筋桁架楼承板吊装前检查1)钢结构构件安装完成并验收合格。
2)钢梁表面吊耳清除。
3)剪力墙、悬挑处角钢及临时支撑的安装完成。
4)起吊前对照图纸检查钢筋桁架楼承板型号是否正确。
5)检查钢筋桁架楼承板的拉钩是否变形。
若变形影响拉钩之间的连接,必须用专用矫正器械进行修理,保证板与板之间的搭钩连接牢固。
三、钢筋桁架楼承板的铺设钢筋桁架楼承板施工前,将各捆板吊运到各安装区域,明确起始点及板的扣边方向。
1、钢筋桁架楼承板在与核心筒剪力墙连接时,需在剪力墙混凝土浇筑时预先设置预埋钢筋,支撑角钢与相邻两钢梁上翼缘板焊接,角钢与钢梁上表面及焊缝相平,角钢与剪力墙之间若存在缝隙可采用干硬灰或发泡剂之类材料进行封堵,防止浇筑楼板混凝土时漏浆。

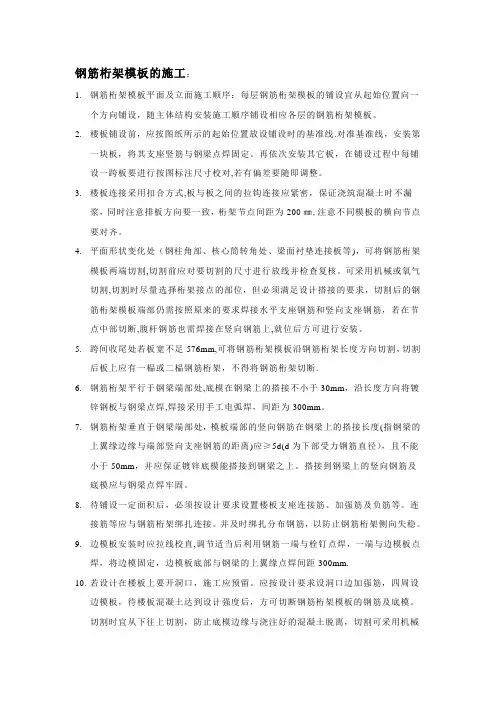

钢筋桁架模板的施工:1.钢筋桁架模板平面及立面施工顺序:每层钢筋桁架模板的铺设宜从起始位置向一个方向铺设,随主体结构安装施工顺序铺设相应各层的钢筋桁架模板。
2.楼板铺设前,应按图纸所示的起始位置放设铺设时的基准线.对准基准线,安装第一块板,将其支座竖筋与钢梁点焊固定。
再依次安装其它板,在铺设过程中每铺设一跨板要进行按图标注尺寸校对,若有偏差要随即调整。
3.楼板连接采用扣合方式,板与板之间的拉钩连接应紧密,保证浇筑混凝土时不漏浆,同时注意排板方向要一致,桁架节点间距为200㎜,注意不同模板的横向节点要对齐。
4.平面形状变化处(钢柱角部、核心筒转角处、梁面衬垫连接板等),可将钢筋桁架模板两端切割,切割前应对要切割的尺寸进行放线并检查复核。
可采用机械或氧气切割,切割时尽量选择桁架接点的部位,但必须满足设计搭接的要求,切割后的钢筋桁架模板端部仍需按照原来的要求焊接水平支座钢筋和竖向支座钢筋,若在节点中部切断,腹杆钢筋也需焊接在竖向钢筋上,就位后方可进行安装。
5.跨间收尾处若板宽不足576mm,可将钢筋桁架模板沿钢筋桁架长度方向切割,切割后板上应有一榀或二榀钢筋桁架,不得将钢筋桁架切断.6.钢筋桁架平行于钢梁端部处,底模在钢梁上的搭接不小于30mm,沿长度方向将镀锌钢板与钢梁点焊,焊接采用手工电弧焊,间距为300mm。
7.钢筋桁架垂直于钢梁端部处,模板端部的竖向钢筋在钢梁上的搭接长度(指钢梁的上翼缘边缘与端部竖向支座钢筋的距离)应≥5d(d为下部受力钢筋直径),且不能小于50mm,并应保证镀锌底模能搭接到钢梁之上。
搭接到钢梁上的竖向钢筋及底模应与钢梁点焊牢固。
8.待铺设一定面积后,必须按设计要求设置楼板支座连接筋、加强筋及负筋等。
连接筋等应与钢筋桁架绑扎连接。
并及时绑扎分布钢筋,以防止钢筋桁架侧向失稳。
9.边模板安装时应拉线校直,调节适当后利用钢筋一端与栓钉点焊,一端与边模板点焊,将边模固定,边模板底部与钢梁的上翼缘点焊间距300mm.10.若设计在楼板上要开洞口,施工应预留。
钢筋桁架楼承板施工工法钢筋桁架楼承板施工工法一、前言钢筋桁架楼承板施工工法是一种常用于建筑楼板结构的施工方法。
它通过将钢筋桁架与混凝土板混合使用,实现了较大跨度的楼板结构,具有极高的承重能力和结构稳定性。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例,以便读者全面了解和应用该工法。
二、工法特点钢筋桁架楼承板施工工法的特点主要包括承载能力高、施工周期短、结构稳定可靠、适应范围广等。
其采用的钢筋桁架结构可以承受较大的荷载,使得楼板具有较大的跨度,适用于大跨度的建筑结构。
同时,钢筋桁架楼承板施工工法采用模板进行施工,使得施工周期大大缩短。
另外,该工法结构稳定可靠,能够满足建筑物的使用要求。
同时,它的适应范围广,可以用于多种建筑类型和用途。
三、适应范围钢筋桁架楼承板施工工法适用于多种建筑类型,包括公共建筑、商业建筑、工业建筑等。
它可以用于大型商场、体育馆、工厂等建筑物的楼板结构。
钢筋桁架楼承板施工工法还适用于地下室楼板结构,可以满足地下空间的使用需求。
四、工艺原理钢筋桁架楼承板施工工法的核心原理是通过钢筋桁架结构与混凝土板相结合,实现楼板的承重和结构稳定。
在施工中,首先安装钢筋桁架,然后在桁架上布置和固定钢筋,并进行模板的搭设和检查。
接着,将混凝土浇筑到模板中,待混凝土凝固后,拆除模板,完成楼板结构。
五、施工工艺钢筋桁架楼承板施工工法分为预制和现浇两种工艺。
预制工艺是将钢筋桁架制作成预制构件,然后与混凝土板一起安装;现浇工艺则是将钢筋桁架与模板现场施工,将混凝土直接浇筑在现场。
具体的施工过程包括钢筋桁架的制作与安装、混凝土的搅拌与浇筑、模板的搭设与拆除等。
六、劳动组织钢筋桁架楼承板施工工法需要合理组织施工人员,包括项目经理、施工队长、技术员、工人等。
在施工前应进行详细的施工方案编制和抽签,明确责任分工和任务时间。
施工现场应设置安全警示标识,并配备必要的施工设备和材料。
钢筋桁架楼承板施工方案目录第一章工程概况 (1)1.1建筑概况......................................... 错误!未定义书签。
1.2编制依据 (1)1.3钢筋桁架板概述 (1)第二章施工准备 (2)2.1施工前准备 (2)2.2材料准备 (2)2.3技术准备 (2)2.4劳动力准备 (2)第三章质量管理体系 (3)3.1施工管理网络 (3)3.2质量管理体系 (3)3.3安全生产管理体系 (4)第四章供货计划和验收 (4)4.1产品供货组织方案 (4)4.2钢筋桁架楼承板铺设条件 (4)4.3尺寸检查 (5)4.4外观质量的检查 (5)第五章供货计划和验收 (6)5.1 施工方法 (6)5.2钢筋桁架板施工工艺流程 (8)5.3钢筋桁架板的现场存放及吊装 (9)5.4技术服务 (9)5.5质量保证 (9)5.6钢筋桁架板铺设前放线 (10)5.7钢筋桁架板的铺设 (10)5.8钢筋桁架板施工临时支撑 (11)5.9 钢筋桁架板的固定 (11)5.10钢筋桁架板施工过程实景 (12)5.11钢筋桁架板与剪力墙搭接处的节点处理 (12)5.12栓钉安装施工 (13)5.13栓钉施工准备 (14)5.14楼层钢梁栓钉施工工艺及流程 (15)5.15楼层钢梁栓钉施工工艺表 (16)第六章质量验收 (17)6.1栓钉焊接质量检查表 (17)6.2栓钉焊接质量保证措施 (18)第七章质量保证措施 (18)7.1质量目标 (18)7.2质量控制措施 (18)7.3钢筋桁架楼承板施工的质量控制要点 (19)第一章工程概况1.2编制依据《混泥土结构工程施工质量规范》《钢结构工程施工质量验收规范》施工图及钢梁深化图1.3钢筋桁架板概述本工程楼板采用钢筋桁架模板组合楼板,120mm楼板厚度标准桁架钢筋楼承板由下述部分组成:上悬杆10mm钢筋,下悬杆8mm钢筋,腹杆5mm钢筋,底板0.5mm G260 Z120镀锌板,上下悬杆采用HRB400,腹杆采550级光园钢筋,钢筋在模板加工厂加工成三角型钢筋桁架,并与底模连接成一体,形成组合楼板,底模仅作为施工阶段模板,使用阶段不承受荷载。
钢筋桁架楼承板安装工程1.工艺流程钢筋桁架楼承板施工:引测控制轴线→水平标高测量→模板支架搭设(调整标高)→梁柱模板安装、加固→钢筋桁架楼承板逐块安装(控制标高垫块放置→起吊、就位→临时固定→脱钩、校正→现浇楼板钢筋绑扎(机电暗管预埋)→混凝土浇捣→养护2.安装流程及要求(1)钢筋桁架楼承板吊具可采用吊运结构梁,保证吊点同时受力、构件平稳。
避免起吊过程中出现裂缝,扭曲等问题。
(2)塔吊缓缓将预制板吊起,待板的底边升至距地面500mm时略作停顿,再次检查吊挂是否牢固,板面有无污染破损,若有问题必须立即处理。
确认无误后,继续提升使之慢慢靠近安装作业面。
(3)钢筋桁架楼承板要从上垂直向下安装,在作业层上空20cm 处略作停顿,施工人员手扶楼板调整方向,将板的边线与墙上的安放位置线对准,注意避免叠合板上的预留钢筋与墙体钢筋碰撞,放下时要停稳慢放,严禁快速猛放,以避免冲击力过大造成板面震折裂缝。
5级风以上时应停止吊装。
(4)调整板位置时,要垫以小木块,不要直接使用撬棍,以避免损坏板边角,要保证搁置长度,其允许偏差不大于5mm。
(5)楼板安装完后进行标高校核,调节板下的可调支撑。
3.吊装施工本工程钢筋桁架楼承板采用塔吊吊装,为防止单点起吊引起构件变形,采用钢扁担起吊就位。
构件的起吊点应合理设置,保证构件水平起吊,避免磕碰构件边角,构件起吊平稳后再匀速移动吊臂,靠近建筑物后由人工对中就位。
钢筋桁架楼承板,具有面积大、厚度薄的特点,若直接吊装会使构件产生较大变形甚至断裂,因此对构件采取加固措施是必要的。
4.板缝及叠合层部位施工绑扎钢筋前清理干净叠合板上杂物,根据钢筋间距准确绑扎,钢筋绑扎时穿入叠合楼板上的桁架,钢筋上铁的弯钩朝向要严格控制,不得平躺。
双向板钢筋放置:当双向配筋的直径和间距相同时,短跨钢筋应放置在长跨钢筋之下;当双向配筋直径或间距不同时,配筋大的方向应放置在配筋小的方向之下。
拼缝处钢筋严禁漏放、错放;浇筑混凝土时下方需采用模板封堵。
钢筋桁架楼承板施工工法钢筋桁架楼承板施工工法一、前言钢筋桁架楼承板施工工法是一种常用于承重结构楼板的施工方法,它具有工艺简单、施工效率高、质量可控等特点。
本文将对钢筋桁架楼承板施工工法进行详细介绍,以帮助读者了解该工法的原理、应用范围、施工工艺、质量控制等方面的内容。
二、工法特点钢筋桁架楼承板施工工法具有以下几个特点:1. 施工效率高:采用预制钢筋桁架楼承板,可以快速拼装,并且具有模块化的特点,大大缩短了施工周期。
2. 质量可控:通过预制和工厂化的生产方式,可以保证钢筋桁架楼承板的质量稳定,达到设计要求。
3. 适用性广:钢筋桁架楼承板适用于各种类型的建筑,如商业建筑、工业厂房等。
4. 空间利用率高:钢筋桁架楼承板具有较大的跨度,能够提供较大的空间,使得室内环境更加开阔。
三、适应范围钢筋桁架楼承板适用于以下场景:1. 高层建筑:钢筋桁架楼承板的高刚度和承载能力适合高层建筑的承重要求。
2. 建筑群工程:钢筋桁架楼承板能够快速实现大面积建筑物的施工,适合建筑群工程。
3. 工业厂房:钢筋桁架楼承板能够满足工业厂房对于大跨度、大空间的要求。
4. 商业建筑:钢筋桁架楼承板的装饰性能好,适合用于商业建筑。
四、工艺原理钢筋桁架楼承板的工艺原理主要包括施工工法与实际工程之间的联系以及采取的技术措施。
首先,施工工法基于工程的结构设计要求,确定桁架形式和规格,制定施工计划。
然后,进行预制钢筋桁架芯板的加工和焊接,通过质量检验后进行现场拼装安装。
最后,进行混凝土浇筑和养护等工序,最终形成稳定的钢筋桁架楼承板结构。
五、施工工艺1. 预制:根据设计规格,预制钢筋桁架芯板,并进行质量检验。
2. 拼装:将预制好的钢筋桁架芯板进行现场拼装,并进行焊接。
3. 浇筑:在桁架芯板上搭设模板,进行混凝土浇筑,确保混凝土充实。
4. 养护: 混凝土浇筑完成后,进行养护,保持施工环境湿润。
六、劳动组织钢筋桁架楼承板施工需要有专业的钢筋焊接工、起重机械操作工、混凝土浇筑工、模板安装工等,应根据施工进度和具体要求进行劳动组织。
一、前言大跨度钢连廊钢筋桁架楼承板作为一种新型的建筑结构形式,其施工方法与传统建筑施工有着一定的区别。
本文将详细介绍大跨度钢连廊钢筋桁架楼承板的施工方法,包括施工准备、材料选用、施工工艺等方面的内容。
二、施工准备1. 现场勘测:在进行大跨度钢连廊钢筋桁架楼承板施工前,需要对施工场地进行认真勘测,了解地形、地貌和地质条件,保证施工的安全性和稳定性。
2. 施工图纸审核:进行施工前需要对施工图纸进行审核,确保施工图纸符合设计要求,满足施工需要。
3. 施工人员安排:合理安排施工人员,包括工地管理、施工质量监督、技术人员等,保证施工人员的专业性和施工队伍的稳定性。
三、材料选用1. 钢材选用:钢连廊和钢筋桁架的选材需要符合国家相关标准,选择质量好、稳定性强的钢材进行施工。
2. 混凝土选用:楼承板的混凝土选用需要符合设计要求,根据不同地区的气候条件和使用环境进行具体选材。
四、施工工艺1. 钢连廊安装:首先进行钢连廊的安装,包括连接零件的调整、立柱的固定等,保证钢连廊的稳定性。
2. 钢筋桁架搭设:在钢连廊安装完成后,进行钢筋桁架的搭设工作,按照设计要求进行施工,保证钢筋桁架的承重性。
3. 楼承板浇筑:最后进行楼承板的浇筑工作,根据设计要求进行混凝土搅拌、运输和浇筑,保证楼承板的质量和稳定性。
五、施工注意事项1. 安全第一:在进行大跨度钢连廊钢筋桁架楼承板施工过程中,安全第一,严格遵守国家相关安全规定,做好安全防护工作。
2. 质量控制:对施工过程中的材料选用、工艺操作等进行严格控制,保证施工质量符合设计要求。
3. 环境保护:在施工过程中,要注意保护周边环境,避免施工对周边环境造成污染或破坏。
六、总结大跨度钢连廊钢筋桁架楼承板作为一种新型的建筑结构形式,其施工方法需要特别注意施工准备、材料选用、施工工艺等方面的内容。
只有严格按照国家相关规定进行施工,保证施工质量和安全性,才能够确保建筑结构的稳定性和优质性。
七、工程实例分析在实际施工中,大跨度钢连廊钢筋桁架楼承板的施工方法需要根据具体情况进行合理调整和应用。
钢筋桁架楼承板的施工方法钢筋桁架楼承板是建筑工程中常见的一种结构,用于支撑楼板和承载楼层的荷载。
本文将介绍钢筋桁架楼承板的施工方法,包括材料准备、施工步骤等方面。
一、材料准备1. 钢筋:选择符合设计要求的钢筋,包括直径、型号等方面的要求。
2. 混凝土:选择符合强度等级及配合比要求的混凝土,确保质量。
3. 模板:选择质量好、尺寸准确的木模板或者钢模板,确保楼承板的表面光滑。
4. 脚手架:搭建稳固的脚手架,以支撑施工过程中的人员和材料。
二、施工步骤1. 模板制作:根据设计图纸要求,制作好楼承板的模板,并进行检查确认尺寸是否符合要求。
2. 钢筋加工:根据设计要求和施工图纸,将钢筋进行加工和焊接,保证桁架的焊接牢固,钢筋之间的连接牢固。
3. 模板安装:将制作好的模板放置到预定位置,并用螺栓等固定,确保模板的稳定。
4. 钢筋布置:将准备好的钢筋放置到模板内,按照施工图纸和设计要求进行布置,确保每根钢筋的位置和间距准确。
5. 钢筋连接:使用焊接或绑扎的方法,将钢筋进行连接和加固,确保整体的稳定性和承载能力。
6. 混凝土浇筑:在钢筋布置完毕后,进行混凝土的浇筑,要保证混凝土的均匀性和充实性,以减少楼承板的裂缝和不均匀变形。
7. 养护和拆模:混凝土浇筑完成后,进行适当的养护,保持湿润环境,然后在混凝土达到设计强度后拆除模板。
三、施工注意事项1. 确保施工安全:在施工过程中,要加强安全管理,采取必要的防护措施,确保施工安全。
2. 合理组织施工:合理安排施工人员、设备和材料,确保施工的高效、顺利进行。
3. 严格按照设计要求施工:施工过程中,要严格按照设计图纸和相关规范要求进行施工,不得随意更改或省略施工工序。
4. 质量检查:在施工过程中,要进行定期的质量检查,随时发现并及时解决施工质量问题。
总结:钢筋桁架楼承板的施工是一项重要的工程,需要严格按照设计要求和相关规范进行施工。
在材料准备、施工步骤和注意事项等方面,都需要注意细节,确保楼承板的质量和安全性。
钢筋桁架楼承板施工方案一、施工前准备工作在进行钢筋桁架楼承板施工之前,应做好以下准备工作:1. 组织会议:召集施工人员,了解施工计划和要求,明确每个人的职责和任务。
2. 施工设备准备:确保所有所需的施工设备都齐全,并保证其正常运转。
3. 材料准备:根据施工计划,预先采购好所需的钢筋、混凝土和其他施工材料,并做好材料管理工作。
4. 基础处理:确保楼承板承重墙的基础已经完成了处理,并经过验收合格。
5. 安全措施:制定详细的施工安全措施,并提供必要的安全装备和培训。
二、钢筋测量和切割1. 钢筋测量:根据构图和设计要求,测量钢筋的长度和尺寸,确保钢筋与设计图纸一致。
2. 钢筋切割:根据测量结果,使用适当的工具和设备,将钢筋进行切割。
确保切割的钢筋长度准确无误。
三、钢筋焊接和连接1. 钢筋焊接:根据设计要求和构图,将钢筋进行焊接。
确保焊接点牢固可靠,焊接质量符合相关标准。
2. 钢筋连接:根据设计图纸,将不同部分的钢筋进行连接,使用合适的连接件进行固定。
四、承板模板安装1. 模板准备:根据设计要求和构图,准备好合适的承板模板。
确保模板的质量符合相关标准,并做好模板的防腐处理。
2. 模板安装:根据设计要求和构图,将承板模板按照预定位置进行安装。
确保模板的水平和垂直度,使用适当的支撑和固定装置进行固定。
五、浇筑混凝土1. 混凝土搅拌:按照设计要求,准备好所需的混凝土。
使用合适的搅拌设备和方法进行混凝土的搅拌,确保混凝土的质量。
2. 混凝土浇筑:将混凝土倒入已安装好的承板模板内,按照设计要求和构图进行浇筑。
确保混凝土的均匀分布与密实性。
六、养护与验收1. 养护:在混凝土浇筑后,及时进行养护工作。
使用适当的养护方法和措施,确保混凝土的强度和耐久性。
2. 验收:在养护结束后,按照相关规范和要求进行楼承板的验收工作。
包括对钢筋的质量、混凝土的均匀性以及楼承板的平整度等方面进行检查。
钢筋桁架楼承板施工方案的实施需要严格遵守相关规范和安全要求,确保施工质量和施工进度。
钢筋桁架楼承板的施工方法钢筋桁架楼承板是建筑工程中常见的结构构件,用于承载楼板荷载并传递到承重墙或框架梁上。
它具有承载能力强、施工方便、施工周期短等优势,在大型建筑项目中得到广泛应用。
本文将介绍钢筋桁架楼承板的施工方法,以帮助读者了解该结构构件的施工流程和要点。
一、前期准备工作1. 组织设计和施工人员进行现场勘测,确认楼承板的位置和尺寸。
2. 制定详细的施工方案,包括板模型选择、钢筋布置、浇筑混凝土等。
3. 准备施工材料和设备,包括木模板、扣件、钢筋、混凝土料等。
二、板模型搭设1. 根据设计要求和施工方案,选择合适尺寸的木模板,进行裁切和拼接。
2. 将木模板用扣件固定在支撑架上,确保模板牢固稳定。
3. 根据设计要求和施工方案,进行合理的放线工作,确定板模型的位置和尺寸。
三、钢筋布置1. 根据设计图纸和钢筋工程数量清单,准备好所需的钢筋材料。
2. 制定钢筋布置方案,确定钢筋的位置、间距和固定方式。
3. 进行钢筋的加工和整理,确保钢筋的尺寸和形状符合设计要求。
4. 将钢筋按照布置方案放置在模板内,并用扣件等方法固定好。
四、混凝土浇筑1. 混凝土的配制应根据设计要求进行,调配混凝土时应注意控制好水灰比和骨料的选用。
2. 在混凝土浇筑前,应先进行稀释处理,防止空隙和气泡的出现。
3. 浇筑混凝土时应注意均匀、连续的进行,避免出现浇筑不均匀或积水的情况。
4. 在浇筑完混凝土后,使用振动器进行振动,以排除空隙和气泡,提高混凝土的密实性。
5. 待混凝土凝固后,进行养护措施,保持适宜的湿度和温度,以确保混凝土的强度和耐久性。
五、模板拆除与后续处理1. 待混凝土彻底凝固后,可以进行模板的拆除工作。
拆除时要注意保护混凝土的完整性。
2. 拆除模板后,对钢筋进行检查和清理,确保钢筋的尺寸和位置符合设计要求。
3. 对承板进行验收和质量检查,确保其满足相关的标准和要求。
4. 钢筋桁架楼承板施工完毕后,及时进行相关记录和档案整理,以备日后参考和维护。
钢筋桁架楼承板结构施工工法一、前言钢筋桁架楼承板结构施工工法是一种常用的建筑结构施工方法,旨在通过合理的工艺、施工工艺和质量控制措施,确保工程的施工质量和安全,并提高施工效率和经济效益。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析等方面进行详细介绍。
二、工法特点钢筋桁架楼承板结构施工工法具有以下特点:1. 结构轻巧:钢筋桁架楼承板结构采用轻型钢结构,具有自重轻、抗震性能好的特点,适用于高层建筑,能够降低建筑物的荷载,提高空间利用率。
2. 施工速度快:该工法采用工厂预制和现场拼装的方式,使得施工过程快速高效,可大大缩短工期。
3. 灵活性强:钢结构具有较好的可塑性和调整性,能够适应不同尺寸和高度的建筑要求,满足设计和使用的多样化需求。
4. 节能环保:钢筋桁架楼承板结构施工工法采用的是绿色和可循环利用的材料,施工过程中产生的废弃物少,对环境的影响较小。
三、适应范围钢筋桁架楼承板结构施工工法适用于各类建筑工程,特别适用于居住建筑、商业建筑、办公楼和公共设施等项目。
该工法适用于项目需求周期较短、建筑高度较大、层间距较小或特殊形状的建筑。
四、工艺原理钢筋桁架楼承板结构施工工法的工艺原理是建立在钢结构的力学性能和设计原则的基础上的。
通过将各个构件进行预制和加工后,现场进行组装,最终形成整体的钢筋桁架楼承板结构。
该工法采取以下技术措施:1. 设计合理:根据建筑物的荷载、功能要求和空间布局等设计要求,确定合适的桁架结构和承板布置,确保结构的稳定性和承载能力。
2. 制作预制构件:预制构件采用先进的钢结构加工技术和设备制作,确保构件的尺寸精度和质量。
3. 现场组装:现场根据施工图纸和设计要求进行钢结构的组装,包括架设桁架、安装承板、连接构件等。
4. 钢筋砼浇筑:在进行构件组装后,进行钢筋砼浇筑,确保构件之间的连接牢固。
五、施工工艺钢筋桁架楼承板结构施工工法的施工工艺包括以下阶段:1. 基础处理:对基础进行清理、坑槽开挖、地面处理和预埋件安装等。
钢筋桁架楼承板施钢筋桁架楼承板施工方法
一、钢筋桁架楼承板施工流程图
拟定施工计划工程概况、材料管理、技术管理
质量管理、安全管理、工程进度
钢筋桁架楼承板进场起吊设备、进场路线、产品检验
起吊及临时设置起吊前的准备、支撑件的安装
钢梁上画出基准线、准备起吊
零部件、采取安全防护措施
钢筋桁架楼承板安装校正受损板边缘
对准基准线,安装第一块板
依次安装其它板
板与板之间拉钩连接紧密
板支座竖向钢筋与钢梁点焊
板长度方向在钢梁上点焊
利用非标准板收尾
回收包装材料
栓钉焊接瓷环烘焙、栓钉焊接
管线敷设管线敷设
边模板安装设置洞边边模板
设置四周边模板
附加钢筋工程设置连接钢筋
设置附加钢筋
设置柱边、洞边附加钢筋
设置分布钢筋
验收检查安装是否符合施工图要求
检查钢筋长度及排列间距
检查栓钉焊接质量
检查边模板的施工质量
检查模板与剪力墙的连接
检查临时支撑情况
检查是否有漏浆部位混凝土浇筑不允许混凝土堆积过高
二、钢筋桁架楼承板的施工前准备
1、钢筋桁架楼承板吊装前准备
1)铺设施工用临时通道,保证施工方便及安全。
2)按图纸要求在梁上放设钢筋桁架楼承板铺设时的基准线。
3)在剪力墙及悬挑处设置支承件,确定剪力墙支模及钢筋工程完成。
4)准备好简易的操作工具,如吊装用软吊索及零部件、操作工人劳动保护用品等。
5)对操作工人进行技术及安全交底,发给作业指导书。
2、钢筋桁架楼承板吊装前检查
1)钢结构构件安装完成并验收合格。
2)钢梁表面吊耳清除。
3)剪力墙、悬挑处角钢及临时支撑的安装完成。
4)起吊前对照图纸检查钢筋桁架楼承板型号是否正确。
5)检查钢筋桁架楼承板的拉钩是否变形。
若变形影响拉钩之间的连接,必须用专用矫正器械进行修理,保证板与板之间的搭钩连接牢固。
三、钢筋桁架楼承板的铺设
钢筋桁架楼承板施工前,将各捆板吊运到各安装区域,明确起始点及板的扣边方向。
1、钢筋桁架楼承板在与核心筒剪力墙连接时,需在剪力墙混凝土浇筑时预先设置预埋钢筋,支撑角钢与相邻两钢梁上翼缘板焊接,角钢与钢梁上表面及焊缝相平,角钢与剪力墙之间若存在缝隙可采用干硬灰或发泡剂之类材料进行封堵,防止浇筑楼板混凝土时漏浆。
2、悬挑处钢筋桁架楼承板,平行桁架方向悬挑长度小于6倍的桁架高度,无需加设支撑(小于720㎜);平行桁架方向悬挑长度大于5倍的桁架高度或垂直于桁架方向的悬挑部位必须加设支撑(大于720㎜)。
3、外悬挑处支撑做法按照钢筋桁架楼承板排板图中的节点详图进行安装。
4、钢筋桁架楼承板铺设前,应按图纸所示的起始位置放设铺板时的基准线。
对准基准线,安装第一块板,并依次安装其它板,采用非标准板收尾。
5、钢筋桁架楼承板铺设时应随铺设随点焊,将钢筋桁架楼承板支座竖筋与钢梁或支撑角钢点焊固定。
6、钢筋桁架楼承板安装时板与板之间扣合应紧密,防止混凝土浇筑时漏浆。
7、钢筋桁架楼承板在钢梁上的搭接,桁架长度方向搭接长度不宜小于5d(d为钢筋桁架下弦钢筋直径)及50mm中的较大值;板宽度方向底模与钢梁的搭接长度不宜小于30mm,确保在浇注混凝土时不漏浆。
搭接长度示意图
8、钢筋桁架楼承板与钢梁搭接时,宽度方向需沿板边与钢梁点焊固定,要求焊点间距为300mm,焊点间距允许误差为+50mm。
9、严格按照图纸及相应规范的要求来调整钢筋桁架楼承板的位置,板的直线度误差为10mm,板的错口误差要求<5mm。
10、平面形状变化处,可将钢筋桁架楼承板切割,切割前应对要切割的尺寸进行检查,复核后,在楼承板上放线;可采用机械或气割进行,端部的支座钢筋还原就位后方可进行安装,并与钢梁或支撑角钢点焊固定;在钢柱处切割可将钢筋桁架上下弦钢筋直接与钢柱焊接牢固,并按图纸要求加设柱边加强钢筋。
四、栓钉的焊接
1、在钢筋桁架楼承板铺设完毕以后,根据设计图纸进行栓钉的焊接。
2、焊接前钢梁或钢筋桁架楼承板表面如存在水、氧化皮、锈蚀、油漆、油污、水泥灰渣等杂质应清楚干净。
3、焊接前栓钉不得带有油污、两端不得锈蚀,否则在施工前应采用化学或机械方法进行清楚。
4、焊接瓷环应保持干燥状态,如受潮则应在使用前经120℃烘干2小时。
5、焊枪、栓钉的轴线要与钢梁表面保持垂直,同时用手轻压焊枪,使焊枪、栓钉、瓷环保持静止状态。
在焊枪完成引弧、下压的过程中保持焊枪静止,待焊接完成后再轻提焊枪。
6、抗剪连接栓钉部分直接焊在钢梁顶面上,为非穿透焊;部分钢梁与栓钉中间夹有镀锌底模板板,为穿透焊。
7、栓钉30度的弯曲试验,其焊缝及热影响区不得有肉眼可见的裂缝。
五、管线的敷设
1、依据钢筋桁架楼承板排板图进行现场铺板,已经将桁架排列整齐且桁架节点对齐,无论是平行于桁架方向还是垂直于桁架方向铺设管线不存在有施工难度,与桁架呈一定角度斜穿管线亦可。
管线敷设示意图
2、电气接线盒的预留预埋,可先将其在镀锌板上固定,允许钻Φ30㎜及以下的小孔,钻孔应小心,避免钢筋桁架楼承板变形以及桁架与镀锌钢板底模脱焊,影响外观或导致漏浆。
3、管线敷设时,禁止随意扳动、切断钢筋桁架任何钢筋。
六、边模板施工
1、施工前必须仔细阅读图纸,选准边模板型号、确定边模板搭接长度,严格按照图纸节点要求进行安装。
2、安装时,将边模板紧贴钢梁或面,边模板与钢梁表面每隔300mm间距点焊25mm
长、2mm高焊缝,焊点间距允许误差为+50mm。
3、悬挑处边模板施工时,采用图纸相对应型号的边模板与悬挑处支撑角钢焊接,每隔300mm间距点焊25mm长、2mm高焊缝,焊点间距允许误差为+50mm。
七、附加钢筋的施工
附加钢筋的施工顺序为:设置下部附加钢筋→设置洞边附加筋→设置上部附加钢筋→设置连接钢筋→设置支座负弯矩钢筋。
1、钢筋桁架楼承板在钢梁上断开处需要设置连接钢筋,将钢筋桁
架的上、下弦钢筋断开处用相同级别、相同直径的钢筋进行连接。
2、附加负弯矩钢筋是在楼板支座钢梁处增设上部负弯矩钢筋。
3、连接钢筋与附加负弯矩钢筋与钢筋桁架弦杆焊接或者绑扎连接,具体连接方式见平面配筋图各部位要求,焊接要求单面焊,焊缝长度=10d。
八、混凝土施工
1、在混凝土浇筑前,钢筋桁架楼承板安装及其它工程应完成并验收合格;必须清除楼承板上的杂物(包括栓钉上的瓷环)及灰尘、油脂等。
2、当设计要求施工阶段设置临时支撑的部位,必须按设计要求在相应位置设置临时支撑。
临时支撑不得采用孤立的点支撑,应设置木材和钢板等带状水平支撑,带状水平支撑与楼承板接触面宽度不应小于100㎜。
3、当设置临时支撑时,跨度小于8米的楼板,楼板的混凝土强度未达到设计强度75%前,不得拆除临时支撑;跨度大于8米的楼板,待混凝土的强度达到设计强度100%后方可拆除支撑;对于悬挑部位,临时支撑应在混凝土达到设计强度100%后方可拆除。
4、浇筑混凝土时,不得对钢筋桁架楼承板进行冲击。
倾倒混凝土时,宜在正对钢梁或临时支撑的部位倾倒,倾倒范围或倾倒混凝土造成的临时堆积不得超过钢梁或临时支撑左右各1/6板跨范围的钢筋桁架楼承板上,并应迅速向四周摊开,避免堆积过高;严禁在钢筋桁架楼承板跨中倾倒混凝土。
泵送混凝土管道支架应支撑在钢梁上。
5、混凝土强度未达到设计强度75%前,不得在楼面上附加任何其它荷载。
错误正确。
