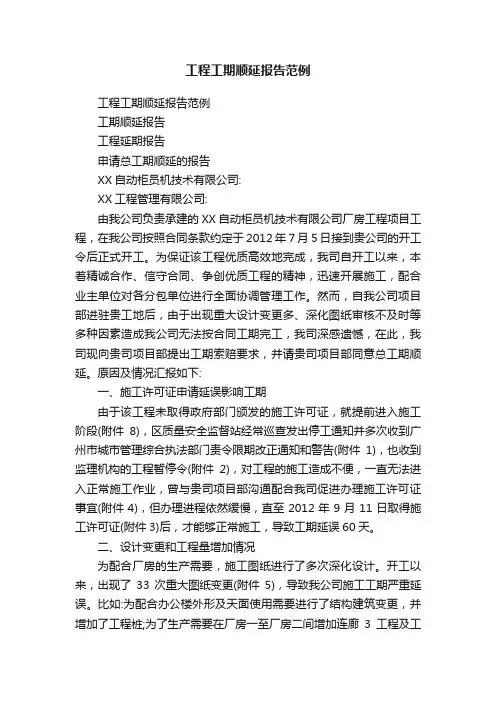

工程工期顺延报告范例

工程工期顺延报告范例工期顺延报告工程延期报告申请总工期顺延的报告XX自动柜员机技术有限公司:XX工程管理有限公司:由我公司负责承建的XX自动柜员机技术有限公司厂房工程项目工程,在我公司按照合同条款约定于2012年7月5日接到贵公司的开工令后正式开工。为保证该工程优质高效地完成,我司自开工以来,本着精诚合作、信守合同、争创优质工程的精神,迅速开展施工,配合业主单位对各分包单位进行全面协调管理工作。然而,自我公司项目部进驻贵工地后,由于出现重大设计变更多、深化图纸审核不及时等多种因素造成我公司无法按合同工期完工,我司深感遗憾,在此,我司现向贵司项目部提出工期索赔要求,并请贵司项目部同意总工期顺延。原因及情况汇报如下:一、施工许可证申请延误影响工期由于该工程未取得政府部门颁发的施工许可证,就提前进入施工阶段(附件8),区质量安全监督站经常巡查发出停工通知并多次收到广州市城市管理综合执法部门责令限期改正通知和警告(附件1),也收到监理机构的工程暂停令(附件2),对工程的施工造成不便,一直无法进入正常施工作业,曾与贵司项目部沟通配合我司促进办理施工许可证事宜(附件4),但办理进程依然缓慢,直至2012年9月11日取得施工许可证(附件3)后,才能够正常施工,导致工期延误60天。

二、设计变更和工程量增加情况为配合厂房的生产需要,施工图纸进行了多次深化设

计。开工以来,出现了33次重大图纸变更(附件5),导致我公司施工工期严重延误。比如:为配合办公楼外形及天面使用需要进行了结构建筑变更,并增加了工程桩;为了生产需要在厂房一至厂房二间增加连廊3工程及工程桩;为了节能保温需要增加厂区天花吊顶工程;为了办公需要厂房三建筑修改为厂区及办公区;为了外墙幕墙需要增加大量的构造柱;为生产卸货需要多次修改卸货平台等重大变更严

重影响我公司的施工工期。

三、外界影响工期情况由于2013年3月份期间原工地大门前的市政道路(瑞源路)进行

封闭施工,导致我公司的材料无法进入现场。最后通过各单位共同协调(附件6),从工地东侧重新修建一条临时道路,材料才能运送到现场,期间施工曾一度停滞。四、材料供应影响情况当地的地材供应商供应的砖、沙、石、水泥等材料不能按照施

工要求及时送到,使得施工计划不能如期进行。比如:运送过来的砖还在冒烟,不稳定,要放两三天等其稳定后才能使用。预定的材料,才来了原计划中的50%左右,

有时甚至不能来货等。有时送来的石粉由于存在质量问题,很多时候都不能使用只能退货,要等送来合格的石粉才能使用。因此导致各流水作业不能正常进行,严重影响了施工进度。

五、不能预见、不能避免并不能克服的客观情况由于今年三、四月份连续大雨、瀑雨,

特别清明前后出现雨天过多(附件7),耽误了施工现场的正常作业,导致许多室外作业不能进行,这时正值外墙饰面施工作业,出于安全施工考虑,严禁在外墙脚手架上作业;加之建筑物周边藏管挖土时严重塌方,导致不得不停止铺设各专业管线,严重地延误了施工工期。

综上所述,对于影响工期的因素根据性质不同分为可定量分析因素和只可定性分析因素,如下描述:1、可定量分析因素:a,施工许可证发放延后,工期延误60天;b,增加临时道路施工,工期延误15天;c,雨水天对工期的影响:工期顺延25天;因2012年总下暴雨天数为45天,期间考虑到工期紧张,雨量较小的情况下,我司也奋力争抢工期,为此,我司希望建设单位能考虑2/3的下雨天数为工期延误的天数;因可定量分析因素的影响,总工期顺延总天数为100天。

2、只可定性分析因素:只可定性分析的因素由于以下几点原因只可定性分析:1、影响

时间长且几个因素对工期的影响为并行关系;2、影响因素的相关记录文件不全,无法定量。

故无法给出因素对工期的具体影响天数。

只可定性分析的因素包括:a,多次图纸变更与增加造成的工期延误。

b,材料供应的变更与确认造成的影响。

c,施工材料加大了运输时间。

d,其它施工单位对本工程土建结构的影响。

因只可定性分析因素的影响,总工期延误约估天数为92天。

鉴于以上情况,我公司本着“想业主所想,急业主所急”的工程服务理念,多次组织召开内部协调讨论会。借鉴以往优秀工程的施工经验,结合本工程实际情况,采用交叉施工、迂回施工等作业方案,尽量让施工队伍投入施工工作,抢工作面施工,并采取了相应的成品保护措施,但也不可避免造成工期延误192天。现我公司特向贵公司申请将该工程施工工期顺延192天。请贵公司批复为盼,谢谢~附件:1、广州市城市管理综合执法通知书和警告2、工程暂停令3、施工许可证4、关于《督促尽快办理施工许可证函》的报告5、设计变更通知单汇总表(附带详细变更通知单)6、工程联系单(43)7、晴雨表8、工程开工报审表amp;开工申请报告

9、工程延期相关签证XX市电白建筑工程总公司2013年07月16日篇二:工程延

期申请报告工程延期申请表XX市住房和城乡建设局:我公司承建的XX市2012年度保障性住房利民楼建设项目于2012年8月30日正式开工,计划竣工时间为2013年10月15日,工程总工期为410日历天。我司于2012年8月30日正式收到开工通知开始局部进场施工,因多种重要因素造成施工延期,致使工程无法按要求正常竣工。特向业主申请该工程工程延长工期,造成未能按合同工期完成工程的原因如下:一、场地的“三通一平”的影响因甲方提供施工场地不能满足施工要求未能达到“三通一平”存在鱼塘需要填平,场地各种树木需要清理;临水临电未接通。因此造成工期延期30天。

二、场地地质问题原施工场地地质不能承受静压桩机的承载力,经协商原施工场地需

要换土施工。打乱了对该工程的施工进度计划,造成工程延期30天。

三、基坑支护项目增加的影响该工程存在地下室,开挖深度为4.5米,场地四周为住

宅;因此需要增加基坑支护项目工程。基坑支护项目时间为2012年12月15日至2013年3月29日共计105天。

四、基坑出现管涌的影响在基坑施工过程中,遇到不可抗力的管涌;导致不能正常施工,

采取一系列措施进行处理,以至于工程延期15天。

五、消防水池移位因甲方要求将原地下室底板下的消防水池移至地下室侧面,取消原

地下室底板下的消防水池,按修改图位置增加一消防水池;因些延迟工期20天。

六、停水停电的影响在2013年里经常出现停电停水现象,停电时间又正好是我部进行

主体结构高峰期。使我部无法对该工程进行正常的施工安排,打乱了对该工程的进度计划,造成人力、物力、的相当损失,共延误工期10天。

七、台风及雨水季节的影响因XX市春节后台风及雨水天气较多,为了保证施工质量与

安全施工,机械台班停工;台风期间暂停施工。例如2014年4月2日暴风雨导致外墙瓷砖铺贴滑落需要重新铺贴等现象延误了60天的工期。

以上问题造成工期严重延误,对本工程的施工进度造成大大的影响。根据工程施工工艺要求,同时也恳请业主根据施工实际情况;现根据合同有关条款,进行工期的顺延申请。综合上述因素,累计延误工期共400天,使竣工日期由原来的2013年10月15日延迟到2014年11月30日。

请贵局予以批复。

再次感谢贵局对我公司工作的支持。

此敬~施工单位2014年7月5日篇三:工程顺延工期的报告工程顺延工期的报告某某
