施工现场总平面布置与管理要保证工程能安全、优质、高速地完成,关键在于合理严密地进行总平面布置和科学地进行总平面的管理。
第一节场地特征本工程地处绵竹市人民医院院内偏东南角,绵竹市安国东路北侧,西临南轩北路,交通较为拥挤,为本工程南侧为仅有的进场道路;医院院内部分北面、西面、东侧均为原有建筑.第二节施工现场总平面布置原则1)遵循招标文件、现场实际情况和《江苏省建设工程施工现场生活区设置和管理标准》的要求,有效利用场地的使用空间,对施工机械、生产生活临建、材料堆放区等进行最优化布置,满足安全生产、文明施工、方便生活和环境保护的要求。
2)尽量减少对周边居民区产生影响,不破坏周边的公共设施.3)施工设备和材料堆放区的布置满足现场施工的使用要求,并尽量减少材料的搬运量。
4)根据工程量计算和施工进度安排,合理布置塔吊、施工电梯、混凝土泵等大中型机械设备,以达到最优的使用率.5)不同施工阶段总平面布置作动态调整,但临建的迁移量不宜过大。
6)所有材料堆放区按照“就近堆放”和“及时周转"的原则,既布置在塔吊覆盖范围内,同时考虑到交通运输的便利,又保证现场的文明施工.7)临时用水满足现场施工用水、生活用水及消防用水的要求,排水设施通畅,所有污水必须经过沉淀处理。
8)临时用电遵循生产生活用电分路和“三级配电三级保护”的原则。
9)楼层内及临建设施均按照消防要求配置足够的消防设施。
10)对施工区域和周边各种公用设施、树木等加以保护。
11)做好对总平面的分配和统一管理,协调各专业对总平面的使用。
第三节各阶段总平面布置本工程场内可利用面积很少,且仅有南侧可进出材料和设备,合理布置施工机具、材料、临时设施是保证工程顺利施工的关键.由于地下室工程已完成,本工程施工总平面布置根据不同施工阶段进行动态调整,划分为主体施工阶段、装饰施工阶段两个不同时期进行管理,根据每个时期的材料和设备的不同,合理调整堆放区位置,同时兼顾到不宜移动的设施,如办公用房,大型机械设备,临时水电管线、道路等,由于现场可用场地有限,现场除搭设部分职工临时用房外,经对周围环境考察后决定,我公司将在安国东路南侧租用部分场地搭设临时用房,供职工住宿。
施工现场布置原则及总平面管理6.1.1布置原则根据施工场区实际情况,在总平面布置时,充分考虑以下几个因素:1、充分利用施工空地、避开拟筑物、构筑物,同时应避开设备吊装时大型机械的施工道路,减少二次临建费用;2、施工道路与总平面规划道路力求一致,减少施工道路费用,并能缩短总平面规划道路施工时间;3、施工设备和材料堆场按照“就近堆放”和“及时周转”的原则,既尽量布置在塔吊覆盖范围内,同时考虑到交通运输的便利,尽量减少材料场内二次搬运。
4、保证场内交通运输畅通和人行通道的畅通。
5、由于施工场地较为紧张,施工平面布置采取多次布置的方式组织,根据工程施工的推进,现场的材料堆场、可移动生产设施、设备可在施工中灵活调整,以满足不同施工阶段的生产需要。
6、现场布置符合南京市相关安全文明施工技术规范要求;尽量避免对周围环境的干扰和影响。
6.1.2 平面布置内容平面规划主要内容包括:施工总平面的临时设施、材料堆场、各种加工场地、机械设备等内容的布置、施工用水用电线路及排水平面布置、施工安全防护及文明施工平面布.置。
6.1.3 施工临时设施设置施工现场采取全封闭式管理,根据工程招标划定的范围,砌筑2.4米高的临时砖围墙对场地进行封闭。
施工现场布置必要的生产生活设施和办公设施,根据投标答疑,招标方为投标方提供20间3.6m×4.8m的板房及相应设施作为办公用房,因此不再另设办公区,只设置工人生活区及职工生活区,工人生活区与职工生活区分开设置,分别设置宿舍、食堂和厕所。
其它临时设施、材料堆场、生产场地、加工场地等的布置详《南京市江南静脉产业园垃圾焚烧发电厂施工总平面布置图》,临时设施的设置情况详《现场临时设施用地表》。
现场临时设施用地表面积(平方位置需用时间用途米)开工至竣工管理人员宿舍 172.8 9a门卫室旁管理人员辅助开工至竣工100 9a门卫室旁房开工至竣工大门口6门卫房预留二期靠坡开工至竣工 648工人宿舍预留二期靠工人辅助用300开工至竣预留二期靠仓库、标养138开工至竣卸料平台靠机修车54开工至竣观预留二期靠基础及主体结构270钢筋加工车卸料平台靠观预留二期靠基础及主体结构270木工加工车卸料平台靠观卸料平台靠基础至安装结安装加工车270观砂浆搅拌机砂石料堆300砌体及装修阶基础及主体结构预留二期靠450周转材料堆道.卸料平台靠景观湖6.1.4 临时施工道路设置现场设两个出入口,大门宽度为8米,根据招标文件的要求,施工临时道路按永临结合的原则进行布置,即临时道路平面根据设计永久道路平面布置(宽度7米),开工后施工至基层,待设备安装及装饰工程完成后再进行永久道路面层施工。
施工总平面布置及管理措施在项目施工阶段,总平面布置及管理措施是确保施工进展顺利、质量高效的关键环节。
本文将从总平面布置和管理措施两个方面进行详细说明,以期提供一个合理、科学的指导框架。
总平面布置主要包括确定施工区域、设施布置、道路交通及人员组织等内容。
首先,施工区域的确定根据项目的实际情况,考虑施工面积、地形、环境等因素,合理划分施工区域,确保施工工序的顺利进行。
其次,设施布置是指在施工区域内设立临时办公室、宿舍、施工设备、临时用电等设施及设备,以满足施工工序的需要。
设施布置要考虑合理布局、统一风格与色彩,并保证设施的安全性和便利性。
此外,道路交通的规划是指在施工区域内对道路进行合理划分和标识,确保施工车辆和人员的安全有序通行。
人员组织包括对施工人员的分工和管理,确保施工人员合理有序地开展工作。
在总平面布置的基础上,施工项目还应该制定相应的管理措施,以确保施工过程中的安全、质量和进度。
首先,安全管理是项目施工的重中之重,必须制定详细的安全管理制度和安全操作规程,并进行安全培训和教育,确保所有施工人员具备必要的安全意识和技能。
其次,质量管理是项目施工的根本目标,要建立完善的质量管理体系,进行质量控制和监督,确保施工质量符合设计要求和规范标准。
进度管理是指对项目施工进度进行合理规划和跟踪,及时解决施工中的问题和难题,确保施工进度按时完成。
除了以上的主要管理措施,施工项目还应注重环境保护、卫生管理、合理用地利用等方面的管理。
在环境保护方面,施工项目要制定环境保护措施和应急预案,做好噪音、扬尘、废水、废气等污染物的控制和治理工作。
在卫生管理方面,要制定卫生管理制度,做好施工现场的清洁、消毒和垃圾处理工作。
在用地利用方面,要根据施工需求对用地进行合理规划和利用,尽量减少对农田和自然资源的占用。
总之,施工总平面布置及管理措施是确保施工工程顺利进行的重要环节。
通过合理规划施工区域、设施布置、道路交通和人员组织等方面的工作,并配以相应的管理措施,可以有效地提高施工质量和效率,实现施工目标的顺利实施。
施工现场总平面布置及管理第一节施工现场平面布置本工程地处市区,施工场地一般,但工人宿舍和办公区无法与工地连接一起,在布置施工平面图时,办公区与工地隔墙外安装出入门为办公区,工人宿舍区设置在施工场地东侧另租地块保证生活区的使用,现场详施工平面附图。
附表:1、施工机械设备明细表2、施工现场平面布置图3、施工总进度计划表4、施工现场平面临时用水、用电图5、扣件式钢管架构架形式和构造大样图1.1 施工大门及施工道路砌筑临时围墙,形成封闭的施工区域,在场地东面、西面围墙设出入口,出入口门宽为10米,直通作业场地;大门按我公司标准大门建造,在东面大门口设置六牌二图。
大门口设置门卫室,配备24小时值班人员。
出入口处设一个凹式车辆冲洗台(洗车污水、施工污水经此沉淀后汇入市政污水管)。
1.2 临时生活设施根据不同时期的施工任务和工作人数,装修施工阶段和主体施工阶段在总体布置略有不同,结合现场情况,搭设住房(满足50人住宿)、食堂、厕所、冲凉房、开水房等辅助用房,厕所设高窗,屋面设通气孔,所有场地都有专人清扫整理,尽量为员工提供一个良好的生活工作环境。
1.3 生产临时设施本工程场地宽阔,在地下室施工阶段,临时加工场地及材料堆场、机械修配车间设在工程南北侧;在主体结构施工阶段,临时加工场地、机械修配车间设在工程北侧;砂石料堆放在工程西侧。
1.4 施工机械的布置土方开挖,采用2台1.0m3的反铲式挖土机,准备10水泵,以井点降水及下雨时及时进行排水。
现场布置1施工塔吊,作为材料的垂直运输工具;现场设置2台施工电梯,作为施工人员及部分施工材料的垂直运输工具。
现场设置1台混凝土拖拉式泵,垂直最大输送距离为240m,完全能满足施工要求,布置在场地的搅拌站处。
现场设置JS350砂浆搅拌机2,用于砖墙砌筑及抹灰砂浆的拌制。
第二节施工临时用电2.1、综合考虑因素:建筑工地临时供电,包括动力用电与照明用电两种,在计算用电量时,应考虑以下几个方面:①整个工地使用的动力机械设备、电器工具和照明的用电数量;②施工总进度计划中,施工高峰阶段用电机械设备最高数量;③各种电力机械设备在工作中的利用情况。
施工现场总平面布置1、总平面布置原则根据工程所处的地理位置和工期需求,并结合工程的实际特点,施工现场总平面布置原则:平面布置合理有序,统筹考虑各阶段的用地协调;合理布置施工道路和加工场区,保障运输方便通畅,尽量减少二次搬运;施工区划分和场地的确定符合工艺流程,减少施工中的相互干扰;各种临时设施的布局和设置满足整个施工期间的管理和生产的需要,施工临时用水、临时用电布置要科学合理等,同时满足业主对安全、环境、消防等方面的管理需求;规划合理、整洁美观。
同时立足紧凑性和可调整性,以施工总进度计划为依据进行阶段性调整,为总承包及各专业分包提供服务场地,做到投入最低,收效最大,经济适用。
2、临时设施布置(1)根据现场踏勘,拟定生产设施设置在施工现场,临时办公、生活区均设置在施工现场,具体位置由业主单位指定地点搭设。
(2)施工临时设施根据现场踏勘,为了便于施工,我们把施工材料临时堆场和砼搅拌场地及小型临时用房设置在施工现场,临时办公、生活区搭设在施工现场(具体地点由业主单位指定)。
(3)对内、对外交通施工便道必须由专人经常维修、保养、加固,确保在施工期间的道路畅通,避免因材料运输道路不畅通,造成材料运输困难,停工待料。
同时保障土建施工单位正常施工。
施工期间,根据现场实际情况及不影响土建施工单位正常施工的条件下进行全道路封闭施工,施工区域用彩钢板隔离,所有彩钢板外观尺寸、高度均按市建设局有关文件的需求实施。
在施工场地各出入口处,设立交通标志、警示牌、夜间照明灯。
另在施工区域内的临近入口处设置洗车槽,施工机械必须经冲洗后才能驶出施工场地,确保现场附近交通通道的整洁。
3、各阶段物料运输及储存场地布置(1)改造施工阶段:场地必须进行处理,防止扬尘。
在现场设置库房,用于工程常用易耗物料的存放。
(2)进入设备安装阶段后,现场施工堆料要有计划集中占用局部区域,通过对结构进行加固作为材料、设备临时堆放区和加工场地,并做围档处理。
施工现场总平面布置
一、施工总平面规划原则
1.施工临设、平面布置应符合国家防火规范、根据现场实际需求。
2.现场配备足够的消防设施,以备紧急情况使用。
3.施工用水、用电应按相应要求执行,使用指定地点接入水源和电源。
4.现场消防:结合现场实际情况安排人员、材料、垃圾运输路线,同时确定垃圾暂存位置和运输方式。
灭火器材按有关规定布置,在施工现场内每层设置泡沫灭火器和干粉灭火器。
5.垃圾清运:按照现场设立固定的垃圾临时存放点堆放垃圾。
二、施工现场材料的堆放
1.本公司将严格遵守现场施工要求,利用好有限的平面道路和场地,在规定的时间及范围内解决好材料的进场、堆放、交叉使用、垃圾的清运和现场卫生等项工作,创建出环境良好,清洁卫生、布置有序的文明工地。
保证新型材料设备都在夜间进行运输、装卸、搬运。
2.由于工程采用材料规格类型各异,为保证现场材料的运输、搬运和存放,使其流畅、有序地进行是创造良好施工条件之必须,也是体现施工现场管理水平、组织能力的验证。
现场计划设置的库房中,危险品将于其他其他材料分开并放置在地面相对独立的位置。
各类材料做到计划提料,计划采购,计划储存,计划使用,使材料供应有序流动。
3.易燃材料的存放:对于易燃材料,设置专门的仓库,统一存放,设专人看管。
4 施工总平面图布置与管理4.1 施工总平面布置原则为有效利用时间和空间有效降低工程成本,施工总平面本着减少资金投入、紧凑合理、尽量占施工用地并结合工程实际情况的原则布置。
加强施工现场总平面的布置与管理是实现创标准化文明工地的重要措施。
办公区、生产车间、库房、材料堆场及生活设施分别集中在施工场地北面靠路边以侧,设计停车场的位置在施工高峰期尽可能利用以部分已建的空闲地作为设备材料暂时周转堆放场。
为有效对施工总平面统一进行管理,应与建设指挥部和土建单位配合与协调。
施工道路应尽量优先利用永久性道路路基,并保证现场交通畅通。
各项施工设施要满足方便生产、有利于生活、安全防火、环境保护和劳动保护等要求堆料场尽量就近布置在塔吊覆盖范围内,减少二次搬运。
4.2 生产设施4.2.1 施工生产设施根据施工现场现有条件,设置必须的施工生产用房,如现场通风加工场、办公室、工具房、材料设备库房和材料设备堆放场等。
考虑工地距泸州市还有一段路程,因此本项目初步规划在施工现场。
设置通风加工场以降低风管制作加工的运输成本。
详见施工生产用房计划表和施工总平面布置图。
(总平面图见本章附页)施工生产用房计划表4.2.2 生活设施本施工组织初步考虑施工高峰期安装技术工人案120人进行规划安排。
宿舍、食堂、卫生间的面积详见生活区临时用房一览表,为减少占地,职工宿舍暂按二层(即一楼一底进行修建)。
生活区临时用房一览表4.2.3 临时用电/水安排1. 临时用电采用业主提供的电源和土建现有临时供电线路,敷设安装施工用电线路,生产用电应于土建协调统一安排,按照施工现场实际情况安装工程达到施工用电高峰期时土建结构已断水,土建施工用电高峰期已过,为降低成本,因此安装用电及线路应在指挥部统一安排,安装与土建协调布置。
考虑到如果舞蹈楼与演艺楼同时平行施工。
总用电量:P=1.05【(K1∑P1/cosφ+K2∑P2+ K3∑P3)K4∑P4】P—供电设备总需容量(kVA)P1—电动机额定功率(kVA)P2—电焊机额定功率(kVA)P3—室内照明容量(kVA)P4—室外照明容量(kVA)cosφ—平均功率系数0.75K1= K2=0.5 、 K3=0.75 、 K4=0.75P=1.05【(0.5*120/0.75+0.5*80+0.75*5)*1.1】=143kW因此施工用电总负荷为140kW,其中施工现场用电90kW,加工现场用电30kW,生活用电10kW。
施工现场平面布置与管理6.1 施工总平面布置根据工程特点与实际上情况对现场布置进行科学组织,以满足施工的需求,临时给排水、供电已由甲方提供到施工场地,已初步具备施工条件。
根据工程的特点,考虑到工期较紧,场地特殊狭小,施工现场交叉作业非常多,本标段施工平面布置,分为桩帷幕施工阶段、喷锚施工阶段、±0.000下列施工阶段、±0.000以上施工阶段及装饰装修阶段,喷锚阶段施工分为I区、II区、地下室施工阶段分为Ⅰ、Ⅱ、Ⅲ区进行布置。
施工现场要紧布置加工区与办公区,生活区要紧布置在工程项目邻近的民房内。
6.1.1 临设布置及做法(1)围墙及大门为方便管理,本工程现场设置二个大门,其中主大门设在工地北侧紧临福强路,在喷锚施工阶段,用碎石构筑下基坑坡道,西侧根据设计图纸设一个主出入口,主大门作为土方与施工机械的进出口,大门宽8000mm,大门使用钢管及钢板焊接加工制成,大门处设置洗车台。
门口围墙处挂“六图一牌”,具体详见各施工阶段平面布置图。
(2)门卫室及配电房本工程在主大门出入口处设门卫、开水房一间,面积为 1.5m×1.5m,生活区同时也设门卫室一间,配电房面积为 3.5m×3.5m,具体位置见平面图,门卫室及配电房墙体使用砌体砌筑,顶棚使用钢管及蓝色PVC盖板搭设。
(3)材料加工及堆放场地本工程的材料加工棚,全部使用钢管及铁皮搭设,需要砌筑墙体的使用空心砖砌筑。
材料加工及堆放场地地面均进行硬地化处理,原土压实后浇筑100mm厚C10砼。
根据工程的进度,材料的加工及堆放场地分别分为:地下室施工阶段、基坑土方回填后主体施工阶段、装饰施工阶段来进行布置。
①结构主体施工阶段由于场地狭小,结构施工(含地下室)阶段,钢筋堆放加工场设在工地外,面积不小于500平方米,分为原材区与成品区,加工好的钢筋通过两台解放卡车根据工程进度需要,分批分次运输至施工现场,由于现场的场地较窄,模板及分别材料堆场布置在现场的基坑东北侧。
施工总平面布置及管理本着文明施工,方便运输,最大限度地减少场内二次搬运,因地制宜和紧密围绕机械设备进行施工,合理布置施工临时设施,确保施工场地内文明卫生、交通安全,优化施工对周围造成的施工影响。
第1章施工总平面布置一、施工平面布置原则施工总平面图布置合理与否,将直接关系到施工进度的快慢和安全文明施工管理水平的高低,为保证现场施工顺利进行,具体的施工平面布置原则如下:1、在满足施工的条件下,节约施工用地;2、满足施工需要和文明施工的前提下,减少临时建设投资;3、在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度的减少场内运输,特别是减少场内二次搬运;4、在平面交通上,避免与生产单位相互干扰;5、符合施工现场卫生及安全技术要求和防火规范。
二、施工平面布置要点1、砂源储备砂源的具体位置见采砂范围示意图。
2、砂堆场由于堤岸加固需大量的砂装进袋子里,为了提高速度,减少砂堆场到施工堤岸的距离。
每在大约500米处设砂堆场一个。
3、蓄水池考虑到水上运水的不便,我司将设一个3t 的蓄水池,蓄水池设消毒、沉淀装置。
用4 寸潜水泵及φ100 钢管连接蓄水池,在蓄水池内设水泵供水,采用2.5 寸潜水泵及Dg32 镀锌管供水,以便能满足施工及生活用水。
4、道路交通及排水沟、污水管道布设场内道路布置,应保证之畅行无阻,宽度要符合规定。
依据现场平面布置图做好临时道路,在办公区和生活区及出入口处做绿化处理,并做绿化分隔。
5、临时设施布置根据平面布置原则对施工现场临时生活设施、施工设施作出合理的规划布置,从而正确处理施工期间各项临时设施和永久建筑、拟建建筑之间的空间关系。
按使用方便,不妨碍施工,符合防火、安全要求的原则,分别布置办公室、生活等临时设施。
堆场布置按材料使用先后顺序,同一场地可供多种材料或构件堆放,易燃、易爆品的仓库位置,遵守防火、防爆安全距离的要求。
6、施工用水用电因岛内不能提供使用水资源,所以需要修蓄蓄水池。
. ..施工现场总平面布置与管理要保证工程能安全、优质、高速地完成,关键在于合理严密地进行总平面布置和科学地进行总平面的管理。
第一节场地特征本工程地处绵竹市人民医院院偏东南角,绵竹市安国东路北侧,西临南轩北路,交通较为拥挤,为本工程南侧为仅有的进场道路;医院院部分北面、西面、东侧均为原有建筑。
. ..第二节施工现场总平面布置原则1)遵循招标文件、现场实际情况和《省建设工程施工现场生活区设置和管理标准》的要求,有效利用场地的使用空间,对施工机械、生产生活临建、材料堆放区等进行最优化布置,满足安全生产、文明施工、方便生活和环境保护的要求。
2)尽量减少对周边居民区产生影响,不破坏周边的公共设施。
3)施工设备和材料堆放区的布置满足现场施工的使用要求,并尽量减少材料的搬运量。
4)根据工程量计算和施工进度安排,合理布置塔吊、施工电梯、混凝土泵等大中型机械设备,以达到最优的使用率。
5)不同施工阶段总平面布置作动态调整,但临建的迁移量不宜过大。
6)所有材料堆放区按照“就近堆放”和“及时周转”的原则,既布置在塔吊覆盖围,同时考虑到交通运输的便利,又保证现场的文明施工。
7)临时用水满足现场施工用水、生活用水及消防用水的要求,排水设施通畅,所有污水必须经过沉淀处理。
8)临时用电遵循生产生活用电分路和“三级配电三级保护”的原则。
9)楼层及临建设施均按照消防要求配置足够的消防设施。
10)对施工区域和周边各种公用设施、树木等加以保护。
11)做好对总平面的分配和统一管理,协调各专业对总平面的使用。
第三节各阶段总平面布置本工程场可利用面积很少,且仅有南侧可进出材料和设备,合理布置施工机具、材料、临时设施是保证工程顺利施工的关键。
由于地下室工程已完成,本工程施工总平面布置根据不同施工阶段进行动态调整,划分为主体施工阶段、装饰施工阶段两个不同时期进行管理,根据每个时期的材料和设备的不同,合理调整堆放区位置,同时兼顾到不宜移动的设施,如办公用房,大型机械设备,临时水电管线、道路等,由于现场可用场地有限,现场除搭设部分职工临时用房外,经对周围环境考察后决定,我公司将在安国东路南侧租用部分场地搭设临时用房,供职工住宿。

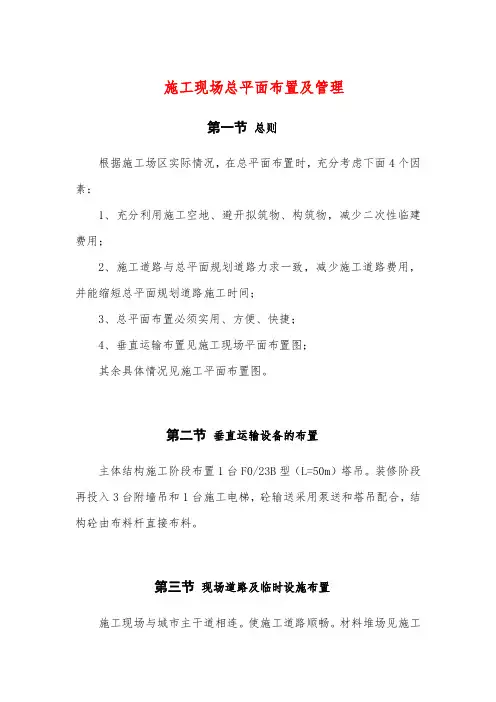

施工现场总平面布置及管理第一节总则根据施工场区实际情况,在总平面布置时,充分考虑下面4个因素:1、充分利用施工空地、避开拟筑物、构筑物,减少二次性临建费用;2、施工道路与总平面规划道路力求一致,减少施工道路费用,并能缩短总平面规划道路施工时间;3、总平面布置必须实用、方便、快捷;4、垂直运输布置见施工现场平面布置图;其余具体情况见施工平面布置图。
第二节垂直运输设备的布置主体结构施工阶段布置1台F0/23B型(L=50m)塔吊。
装修阶段再投入3台附墙吊和1台施工电梯,砼输送采用泵送和塔吊配合,结构砼由布料杆直接布料。
第三节现场道路及临时设施布置施工现场与城市主干道相连。
使施工道路顺畅。
材料堆场见施工平面布置图。
第四节现场办公室布置为满足现场办公需要,在现场布置一栋砖混办公楼兼生活用房,建筑面积约500m2。
第五节临时用电、临时用水及场区排水平面布置1、根据业主提供的现场内的供水管、排水口、供电电源,确定现场内供水、供电、排水的走向。
本施工方案暂布置内部水电系统走向,待入场后该系统与业主提供的水电源相连接,详细布置见附图。
按临时给排水平面图及系统图的要求,在施工现场设置一个施工用水蓄水池,采用高压水泵送至使用部位。
施工现场的生产排水必须经沉积后才能进入城市的排水管网,厕所的排污必须经过地区级化粪池处理方可进入城市管网。
2、加强对施工现场平面布置的管理,合理利用有限的空间是工程顺利有序进行的关键。
现场临时办公用房、宿舍、食堂、厕所在施工中根据现场实际情况予以确定。
施工总平面布置见附图。
第六节施工临时用地表详见附表:临时设施布置及临时用地表第七节解决现场狭窄的措施1、本工程地下室施工阶段因为边坡自然放坡后使得场地较狭窄,部分通道仅容斗车通过。
2、为解决现场狭窄问题,我们在地下室施工阶段,现场不布置或尽量少布置临时设施和堆场,充分利用现有的施工场地,合理进行临时设施及机械的布置。
3、我公司距离现场较近,可将部分人员住宿和材料堆场安排在公司本部,以保证现场有尽量大空间的进行有序施工。
施工现场总平面布置及管理一、总平面布置原则施工现场场地布置合理是完成本工程施工任务的关键之一,其计划布置的好坏,直接影响本工程施工进度、施工成本、施工顺利进行以及施工期间的安全,根据我们以往的经验,本工地场地布置的原则如下:1、施工现场内临时设施布置使用业主提供的临时设施搭建场地;2、不妨碍施工测量放线,保障运输畅通;3、依实际地形布置场地,减少建场费用;4、各工种间的作业不产生干扰;5、符合文明施工、环境保护和安全生产要求。
二、总平面布置1、临时设施布置施工现场布置生产区、材料加工区、材料堆放场地等;办公(生活)区搭建在业主提供的专门区域,2、材料加工场地布置钢筋等材料加工场地设在进基坑坡道左侧紧临场地,原则为不占或少占桩位,场地尺寸为30X20m。
3、材料存放区、卸货区护壁碎搅拌场设3个,每场地尺寸为15X15m。
4、建筑垃圾、废弃物堆放区在大门洗车平台东北侧设置一15X15m建筑垃圾、废弃物堆放场,该场临近基坑施工区又紧邻道路,便于建筑垃圾存放及清运。
5、供水、供电线路布置在施工现场内四周设环形供水管线,供电线路沿塔楼中心位置采用五色架空处理。
6、临时道路布置场区内临时道路根据现场实际情况设置,铺设石粉(砖渣)垫层,碾压密实,以满足车辆通行要求。
7、生产生活设施布置具体位置见施工平面布置图。
三、临时工程做法1.围墙及大门围墙按甲方要求设置;围墙、大门标识按要求统一实施。
2、场地道路及排水设施。
因本项目场地南侧已有临时道路。
3.临时用水用电3.1施工用水现场内沿场地四周设环形供水管线。
3.2施工用电本工程临时施工用电接驳口由业主提供,现场设置总配电房,用电线路沿场地半环形供电线路。
4、生产及生活设施4.1生产设施施工区临设包括加工作业棚、材料库、机械房等,加工作业棚采用钢管塔设,高4m,上覆铁皮瓦。
并在施工区及临设区设置照明设施以满足夜间施工需要。
4.2生活设施办公区是建设单位、监理、现场管理人员的办公室、会议室、实验室用房;生活区主要是管理人员及各工种工人宿舍、食堂、洗手间。
施工现场平面布置一、施工现场平面布置原则本工程主要施工项目包括道路、交通、排水、给水、再生水、照明、热力等工程,总体布设原则如下:1、合理安排施工程序,进行施工场地规划,将施工对周边交通及周围环境影响程度降至最小,将现有场地的作用发挥到最大。
2、施工总平面布置总体上坚持阶段性、适用性、灵活性特点。
3、现场布置既要满足施工要求,方便施工管理,又要确保施工质量、安全、进度和环保的要求。
4、施工现场布置整洁、有序,同时做好施工废水净化排放、防尘、防噪措施,创建文明施工工地。
5、场地布置遵循“三防”原则,防火、防水、防盗设施齐全,布置合理,消除不安定因素。
6、施工现场实行“三区”(作业区、材料区、生活区)隔离。
三区设置符合安全标准,标识清楚醒目。
根据施工工序及现场情况布置各工种作业加工棚,以便于施工操作。
现场办公室设置在明显位置,设施符合施工条件要求,做到各项管理制度齐全、上墙。
7、排水施工时采用围挡进行施工现场围蔽,围挡占地保证符合业主要求及规划占地要求,布设时,考虑尽可能地避免材料二次倒运,避免场内道路进行多次迁改,电、水管线埋设符合标准规范。
8、现场施工用电与用水情况执行国家及天津市标准规范,做到安全用电,安全施工,节约水电资源。
二、施工现场平面布置根据现场情况,现场计划采用围挡进行封闭,并修建一条施工进出场道路,与周边现状道路连接贯通。
在道路南侧空地上设置项目部及施工人员住宿,同时根据施工总体安排及划分,在现场设置各类原材料存放区及加工区,确保施工区域与住宿区域相隔离。
1、现场围闭及施工路修建施工场地,现场采用半封闭式管理,对施工占用场地采用专用围挡连续固定设置,并在进出口设置警示标志标牌。
在工地进出口设冲车台,冲车台下设排水沟,冲车废水通过沉淀池处理后再对外排放。
2、项目部及民工生活区建设(1)、项目部布置项目经理部采用单层彩板房结构,占地面积约3000m2,主要设置项目各领导办公室、各科室办公室、会议室、驻地监理办公室以及业主代表办公室等。
施工现场平面布置与管理一、施工现场平面布置1、现场平面布置原则本工程在现场平面布置上充分考虑各种环境因素及施工需要,布置时遵循原则如下:(1)现场平面随着工程施工进度,各阶段的平面布置与该时期的施工重点相适应。
(2)在平面布置中充分考虑好场地四周的出入安全,施工现场机械设备、办公、道路、施工人员出入、材料运输、临时堆放场地等的优化合理布置。
(3)施工材料堆放设在卷扬机覆盖的范围内,并临近施工区域尽量减少二次转运,节约用工。
由于本工程在结构施工阶段对各种材料作好供应准备,根据需用量随时准备进场。
(4)控制施工噪声较大的作业用房的布置,如钢筋加工房、木工加工房等尽量远离办公区。
(5)临时用电电源、电线敷设要避开人员流量大的楼梯及安全出入口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。
(6)本工程着重加强现场安全管理力度,严格按照《项目安全管理手册》的要求进行现场管理。
(7)本工程要重点加强环境保护和文明施工管理的力度,使工程现场处于整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色建筑。
(8)控制粉尘设施排污、废弃物处理的布置。
(9)设置便于大型运输车辆通行回转的现场道路并保证其可靠性。
2、生产生活临建规划(1)、施工围墙施工围墙按业主指定的范围搭设,本项目设二个施工大门,临街面围墙完善为景观式围墙。
(2)、施工道路施工主干道利用既有的城市干道,施工区域内施工道路主要布置在施工周围,形成贯通的通道,保证施工道路的通畅。
所有临时道路采用连砂石路面;材料堆场设连砂石地面。
(3)、冲洗池、垃圾池为满足市政环卫部门对市容清洁要求的规定,现场出入口设置冲洗台及沉淀池,同时可将池内经沉淀后的清水可用来进行现场洒水使用,起到节约用水的目的;现场出入口处设置分类垃圾池,定期分类清理。
(4)、生产区布置本工程施工场地大,钢筋用量多,为减少钢筋的二次转运、提高工程进度,在施工期间现场设置钢筋、木工加工房及堆场,本工程混凝土采用商品碎。
施工现场总平面布置1、施工现场平面布置原则(1)按照前后兼顾的原则,合理分段,适时调整并给施工单位预留一定面积的施工与生活场地;(2)根据结构特点,合理布置大型设备,满足施工需要、保证施工安全,在此基础上合理设置材料堆场,尽可能避免二次搬运;(3)按生产、生活区分离原则,确保整个施工现场整洁、有序,满足标化要求;(4)临时用电、用水的水平线路走向和垂直线路的走向布置规范、合理;(5)施工现场与周围用围墙隔离,实行全封闭式施工,遵守环境保护条例,避免环境污染;(6)施工现场布置要求美观,严格执行企业及地方标准化管理规定。
(7)引入现代化监控设备,实现施工现场计算机网络化管理。
2、临建设施的具体布置按生产、生活区基本分离的原则,我们在施工场区内布置生产用房、工棚和现场办公室,生产用房和工棚主要包括搅拌场、砂石料场、木工棚及半成品堆场,均布置在现场的四周。
生活区包括现场食堂、厕所。
临时生产设施及其它设施严格按照省级安全文明示范工地的标准进行布置。
3、现场施工管理(1)施工总平面管理1)施工现场总平面图管理实行“项目部统一管理,下属施工队各负其责”的施工现场管理责任制。
项目工程部、安保部负责行使总平面图的管理职能,重点协调、综合平衡各施工队的关系,加强检查实施动态管理,及时解决现场存在的问题,使工程平面管理始终处于有序受控状态。
各分包单位根据划分的责任区,也应绘制所辖施工区域的平面布置图,报项目部备案,并负责协调管理各作业队的关系。
2)对施工现场总平面图布置和实施情况建立定期检查制度,随每月现场安全文明施工检查一同进行。
检查主要内容为材料机具有无乱停乱放现场,临设工程有无违规搭建等。
3)临设工程由项目部实行统一管理并严格执行报批制度。
各作业队的施工现场临时设施应严格按施工总平面图的规定搭设。
如有特殊情况,必须报项目经理部同意。
由于临设工程规划报批周期较长,办理程序较复杂,分包单位确需增加或变更临设工程,须提前一个月向项目经理部提出书面申请,并备齐有关技术资料,经项目部主管生产的副总经理批准后由工程部申办临时建设工程规划许可证,经有关管理部门批准后方能实施。
施工现场总平面布置及管理第一节、施工现场平面布置一、施工现场总平面布置按照“施工区和生活区必须分开的原则”,如我公司进场施工,将服从甲方的统一安排。
其它视现场条件而变。
基础施工阶段主要安装塔吊、输送泵,现场安装两台750L搅拌机,用来搅拌零星砼、砂浆;拟建建筑物空地设置木工车间、钢筋制作车间、钢筋堆放区、模板堆放区等,详见【附表施工总平面布置图】。
主体施工阶段是在基础阶段施工现场平面布置图的基础上增加两台施工电梯,装修阶段是主体阶段施工现场平面布置图的基础上,取消泵送,钢筋制作车间、木工车间、模板堆放区、钢筋堆放区改为两台砂浆搅拌机,及砖、水泥、大沙、石子周传材料堆放区。
二、现场施工给排水平面布置由前所述给水干管为100mm,完全满足该工程的施工需要,地上砌筑两个约5m3的蓄水池,其上安装高压水泵,采用φ50的水管把施工用水送到各个施工层,以便备用。
三、施工用电平面布置1、施工用电:本工程拟设一台400KVA的变压器,同时在现场配置一台250KVA发电机,在用电高峰期和市网停电时,供应急使用,以确保施工正常进行。
2、其它用电注意事项详见中标后的《临电施工专项方案》。
第二节、施工现场平面管理项目经理部根据施工总平面布置,经常进行检查、监督。
未经批准,任何专业工种不得在现场任意占用场地,不得在现场搭盖建筑物、构筑物,不得任意挖土或弃土,不得任意敷设、改移或拆除任何动力管线,不得任意挖开道路面和路基,断绝交通,不得破坏水沟,堵塞排水管道,不得向临近工地区域排泄积水或废水。
1、各专业工种需要设置临时用房时,必须事先写出申请,经项目经理部审定及监理许可才能动工,在建筑过程中,要服从项目经理部的检查和指挥,使用结束后要负责及时拆除、清理恢复原状,达到人离场净。
2、特殊情况下,各专业工种确需开挖道路路面,断绝阻碍正常交通,临时停水、停电时要提前书面申请报告,并在规定的有效期内完成,不得拖延,并及时按规定做好善后工作,负责恢复原状。
施工现场总平面布置及管理第1节施工总平面布置的原则施工总平面布置图的作用是用来正确处理全工地在施工期间所需各项设施和永久结构之间的空间关系,按施工方案和施工总进度计划合理规划交通道路、材料仓库、周转材料堆场、生产加工车间、施工设备布置、临时房屋建筑、临时用水用电管线敷设等,为使现场总平面布置科学合理,使用方便,做到整齐美观、清洁畅通、施工文明,在施工总平面布置时应遵循如下几点原则:(1). 根据各施工阶段的不同施工内容和施工范围,分阶段布置施工总平面。
(2). 结合施工现场能利用的场地实际情况,尽量减少占用工程用地,避免临建设施的重复搭拆,保证办公、生活服务设施相对固定。
(3). 生产加工车间及材料堆场布置要适合施工生产的需要,方便材料进场,尽量减少现场二次搬运。
(4). 临时用水用电的管线敷设尽量采用埋地敷设方法,减少对交通的影响。
(5). 总平面布置要充分考虑生产、生活设施和施工中的劳动保护、技术安全、防火要求,卫生要求及环保要求。
(6). 总平面布置要符合广州市市政府有关文明施工的要求,符合广州市地铁总公司及地铁监理总部关于地铁施工现场有关文明施工及CI形象的要求。
第2节施工总平面布置图说明(一)施工准备及地下管线迁移施工阶段的总平面布置由于在拟征地范围内的房屋拆迁之前,现场可供的施工用地十分有限,加之,房屋拆迁及管线迁移施工工期较短,因此,在此阶段的现场平面布置主要是考虑如何组织交通疏导及临时围墙的布置,以保证房屋拆迁和地下管线迁移顺利进行。
交通疏导另详见“地面交通疏导”一节;临时围墙拟采用角钢骨架塑料板围蔽,底部用红砖砌120mm厚坎300mm 高,防止施工污水流到马路上,临时围墙总高度为2.0m。
围墙围蔽时间计划30 天,此阶段的现场办公、生活临建设施主要利用北面拟拆迁的四层旧房,经简单装修后使用,待环球电器厂一块的拟作施工用地范围内的旧房屋全部拆除,并按总体平面布置图做好办公、生活临建后迁移,再拆除北面西头的旧房屋,以减少临建投入,此阶段的施工道路总平面布置详见图8.2-1。
施工平面布置管理
1、管理原则
根据施工总平面布置及各阶段施工重点,保证进度计划的顺利实施。
在工程实施前,制订详细的大型机具使用及进退场计划,保证计划准确、实施可行。
根据现场保管能力环境条件,制定主材与周转材料生产、加工、堆放、运输计划,同时制订以上计划的具体实施方案,严格执行、奖惩分明,实施科学文明管理。
2、平面管理体系
由项目经理统一协调指挥,建立健全调度制度,根据工程进度及施工需要对总平面的使用进行协调管理,并由专人负责总平面的使用和日常管理工作。
3、管理计划的制定
施工平面科学管理的关键是科学的规划和周密详细的具体计划,在工程进度计划的基础上形成主材、机械、劳动力的进退场、垂直运输等计划,以确保工程进度。
充分均衡利用平面空间为目标,制订出切合实际的平面管理实施计划,并将计划输入微机电脑,进行有效的动态管理,实现平面场地和空间最大利用。
4、管理计划的实施
根据工程进度计划的实施调整情况,分阶段发布平面管理实施计划,包含时间计划表、责任人、执行标准、奖罚条例,在计划执行中定期召开生产调度会,经充分协调确定后,发布计划调整书。
总调度负责制:组织阶段性的定期检查监督,确保平面管理计划的实施。
其重点保证项目是:安全用电、场区内外环卫、场内道路、交通、给排水系统、垂直运输、料具堆放场地管理调整,机具、机械进退场情况,以及施工作业区域管理等。
5、现场管理措施。
第六章施工现场总平面布置与管理第一节施工现场总平面规划、管理的原则根据工程所处的地理位置和工期要求,并结合本工程的实际特点,施工现场总平面布置原则:平面布置合理有序,统筹考虑各标段的用地协调;合理布置施工道路和加工场区,保证运输方便通畅,减少二次搬运;施工区划分和场地的确定符合工艺流程,减少施工中的相互干扰;各种临时设施的布局和设置满足整个施工期间的管理和生产的需要,同时满足业主对安全、环境、消防等方面的管理要求;规划合理、整洁美观。
根据《招标文件—技术规范》102.01的说明,业主提供的T3A 航站楼用地范围较大。
考虑到机场跑道、站坪、停车楼等施工用地需要,在满足施工用地需要的前提下尽量减少T3A航站楼施工区的占地面积,其目的有以下三点:6.1.1避免占用其他配套工程用地,减少临设的搬迁改建。
6.1.2材料场地紧凑布置,减少各种材料、设备的二次搬运。
6.1.3减少场地硬化、绿化面积,降低成本。
第二节施工现场总平面布置6.2.1临时围挡布置现场全部用围墙封闭,围墙采用环保节能砌块砌筑,高2m,内外抹灰,围墙上涂刷业主认可的统一标志。
围墙沿建筑物周圈布置,其中北围墙距离建筑物边线63m,西围墙北侧距离建筑物边线133m,东围墙距离建筑物边线73m。
考虑到T3A航站楼南侧有一大型停车楼,其具体位置和开工时间不明确,因此,南围墙暂定设置在距离建筑物边线20m处,以后可根据实际情况进行调整。
根据有利于现场交通运输的原则,沿围墙四周设置1#、2#、3#、4#、5#五个出入口,其中西侧2#出入口作为主出入口。
6.2.2临时道路布置根据施工需要,沿建筑物外边线四周铺设封闭的循环道路,采用重型沥青混凝土路面,宽8m,西、北、东三侧距离建筑物25m,南侧距离建筑物10m设置(此路根据地下停车场具体位置及施工计划决定如何修建)。
现场内原有的通顺路在结构占地范围以外的予以保留利用,作为东西两侧进出现场的通道。
由于南岗路在现场西南角被建筑物截断,为了保证该主干路在整个工程施工期间的畅通,计划修建一段临时路,沿西南角围墙外侧将被截断的南岗路连通,此路将作为各标段施工运输的主干道。
待0.00m以下结构施工完毕后,计划在结构内首层地面设置临时通道连接东西两侧及两翼道路,以供施工人员及轻型汽车通行。
6.2.3临时上、下水布置及计算6.2.3.1 临时用水设计思路1)本工程的临时用水主要由三部分组成:施工用水、生活用水、消防用水。
2)用水特点:该工程基础类型采用混凝土灌注桩及筏板基础,地上结构为框架—剪力墙,用水量大,用水范围广,涉及人员多,装修用水和结构施工用水交叠在一起,在规划施工用水时要同时考虑到养护用水、砌砖工程用水、抹灰工程用水等;在规划生活用水时要考虑到结构施工工人总数和装修施工工人总数叠加问题。
3)上楼供水管路系统规划:各立管系统走工程实体中消防立管系统,管直径、位置与工程实体中消防图一致,该管道亦按照正式消防管道施工规范、标准和相关施工工艺随结构施工逐层向上施工,并且在安装消火栓的位置处留置施工用水取水口,消防管道为消防、施工合用管道。
4)室外(施工现场、办公区)供水管路系统规划:由于现场只提供一趟直径250mm 的供水管线,施工现场和办公区的用水分别从主干管上引用。
5)考虑到施工工期较长,需对管道进行埋设和保温。
6.2.3.2用水量计算1)施工用水表6.2.3.2-1 施工用水定额()[]()36008//211111⨯⨯⨯⨯⨯=∑K t T N Q K q (公式一)其中:q 1为施工用水量, K 1为未预计的施工用水系数,Q 1为年(季度)工程量,T 1为年(季度)有效作业日,t 为每天工作台班数,K 2为用水不均衡系数。
根据施工经验,结合本工程情况,取K 1=1.15,Q 1=328605m 3,T 1=500d ,t =1.5,K 2=1.5代入公式一,得:q 1=15.75 L/s2)施工现场生活用水表6.2.3.2-2 施工现场生活用水定额()36008/4313⨯⨯⨯⨯=t K N P q (公式二)其中:q 3为施工现场生活水量,P 1为施工现场高峰昼夜人数,N 3为施工现场生活用水定额, t 为每天工作台班数, K 4为用水不均衡系数。
取P 1=3000,N 3=30,t =1.5,K 4=1.5代入公式二,得:q 3=3.13 L/s3)办公区生活用水表6.2.3.2-3 办公区生活用水定额()360024/5424⨯⨯⨯=K N P q (公式三)其中:q 4为办公区生活水量;P 2为办公区人数,N 4为办公区生活用水定额,K 5为用水不均衡系数。
取P 2=6000,N 4=110 ,K 5=2.0代入公式三,得:q 4= 15.3/s4)消防用水()m ax 5i xi n q q ⨯= (公式四)其中:q 5为消防用水量(L/s );q xi 为不同项目的消防用水定额(L/s );n i 为同一时间发生火灾次数。
则q 5= [15 L/s ×1 ,20 L/s ×1 ,15 L/s ×1]max =20 L/s表6.2.3.2-4 消防用水定额总用水量确定时遵循以下原则:当(q 1+ q 3+q 4)≤ q 5 时,Q= q 5 +1/2(q 1+ q 3+q 4)当(q 1+ q 3+q 4)> q 5 时,Q= q 1+ q 3+q 4由于q 1+ q 3+q 4=15.75+4.16+15.3=34.18 L/s q 5 = 20L/s显然(q 1+ q 3+q 4)> q 5,则18.34431=++=q q q Q L/s6.2.3.3临时用水管道设计1)施工现场施工用水管径设计施工现场施工用水主要考虑混凝土养护、泥浆配置、装修期间砂浆拌制,以及现场消防用水。
由于施工用水量小于现场消防用水量,干管管道环网与消防干管管道环网合用,因此其管径亦为150mm ,按水源分两路干管布置,楼外每50m--100m 设一消火栓,距离正式建筑物20米,消防环网管道直径为DN150,单个消火栓的用水量为10~15L/s ,根据建筑防火规范,本工程中的消火栓采用DN100+2×DN65系列的消火栓,故所有的消防支管管道直径为100mm ,消火栓为双栓,直接从环网中接出。
楼内用水设若干DN100的上水管,随结构楼层接设,各立管系统与工程实体中消防立管系统,管道直径、位置与工程实体中消防图一致,该管道亦按照正式消防管道施工规范、标准和相关施工工艺随结构施工逐层向上施工,,并且在安装消火栓的位置处留置施工用水取水口,消防管道为消防、施工合用管道。
在首层设置临时消防干管,干管直径同正式消防管道直径,施工用水由消火栓接出。
根据需要,在施工现场需要用水处甩若干DN32的取水口(带DN15的水嘴,用闸阀作为关断阀门)。
特别指出:在5个出入口处各设置1个DN32的取水口(带DN15的水嘴),作为冲洗车辆用。
各取水口用闸阀作为关断阀门。
2)施工现场生活用水管道管径设计施工现场生活用水主要为甲方、监理现场办公用水,施工人员休息用水,用水量为3.13L/s ,远小于消防用水量,根据现场办公区的布置,可以在消防环网中接出几枝DN40的管道,引到甲方、监理办公楼首层,然后用DN25的管道分枝供水到食堂、厕所。
3)消防泵房的设计消防泵房里的泵及其动力、控制设备可以参照正式消防泵房设计施工。
由于所给管线没有附属压力,若按市政压力,生活区给水可满足要求,施工现场用水以消防用水压力为准计算。
消火栓口所需水压d q XH h H H +=式中 XH H ---消火栓口压力;q H ----水枪喷嘴造成充实水柱所需的水压(充实水柱取10米);dh----水龙带的水头损失(可忽略);经计算HXH =14mH2O,建筑物高45m,市政管网压力不能满足要求,需设消防加压泵。
(泵的选型可参照正式消防泵施工图)4)现场排水设计施工现场排水主管道采用DN300的暗埋水泥管作为排水管道,排水管道沿临时道路旁边铺设,在施工用道路两侧每隔50米设排水小井,小井上铺雨水箅子,保证道路及地表面没有积水。
在食堂、地泵、汽车冲洗处均设置隔油沉淀池,隔油沉淀池要求定期清理。
生活污水、废水经过化粪池后排至城市污水系统中。
主体结构大门口处设置明沟排水沟,将施工现场的污水以及结构完成后屋面雨水,设备专业管道试验用水引向排污系统。
排水沟设置篦子,篦子采用∟3×3的角钢包边的Φ32@50钢筋栅格制作。
排水管道的拐角处均要设置检查口(具体尺寸参照91SB-排77页“平篦式单篦雨水口”),排水管道每隔50m设置检查口(具体尺寸参照91SB-排77页“平篦式单篦雨水口”),检查口的篦子采用∟3×3的角钢包边的Φ32@50钢筋栅格制作。
隔油沉淀池祥见国家标准图集S。
6.2.4临时用电布置及计算6.2.4.1现场条件根据招标文件给定的初步电源条件为:业主将从现有机场35KV 变电站布设高压供电线路至施工现场,并在新建机场设置若干变配电箱,每个变配电箱的供电半径不超过700m。
我方负责从配电箱低压端至工地的低压线路和设施的敷设。
并自备发电机,作为办公及部分施工的备用电源。
6.2.4.2负荷分级和供电系统情况简介1)本工程为北京市重点工程,工期紧、要求高、大型用电设备数量较多,二级负荷较多。
根据招标文件,本设计只做业主变配电箱低压侧以下施工电源部分的设计。
业主方应在现场变配电箱提供足够的低压侧出口断路器数量和容量,以保证工程顺利、安全的施工。
2)根据本工程性质和设备情况,对供电质量和可靠性提出了较高要求。
若现场供电中断,将明显降低工程质量和工期拖延。
因此,本工程施工用电在设计和施工时,应严格遵守JGJ46-88 《施工现场临时用电安全技术规范》GBJ232 -82《电气装置安装工程施工和验收规范》及92DQ《建筑电气通用图集》等的规定。
另外,本工程还将提供部分柴油发电机作为自备电源,在电网停电时,为现场办公和主要施工负荷提供电源。
6.2.4.3系统布置1)本工程临电系统采用三相五线供电方式,TN—S保护接零系统。
2)根据本工程平面距离较长,用电设备多、容量大,同期使用电气设备可能性较高等特点,做如下安排:①垂直运输:结构垂直运输设备较多,采用十二台塔吊。
设备开关箱电源引自指定配电箱专用开关。
②混凝土工程:现场采用二十台混凝土泵设备,均匀分布在东西两侧,南北侧各设一台。
设备电源开关箱引自指定配电箱专用开关。
③钢木加工:现场土建一、二、三作业队分别设钢筋加工场木工棚。
开关箱电源由配电箱专用开关控制。
④现场电源:现场电源由业主提供,我方自业主现场电源引出施工电源配电箱。
