圆柱钢模板方案
- 格式:doc
- 大小:187.50 KB
- 文档页数:6
高层圆柱模板施工措施方案1. 前期准备工作1.1 方案确定在进行高层圆柱模板施工前,需要制定详细的方案,包括施工方法、工序安排、施工时间计划等。
1.2 资材准备准备所需的施工资材,包括模板材料、支承材料、连接件等。
1.3 设备调试对施工中使用的设备进行检查和调试,确保其正常运行。
1.4 碰撞检查进行碰撞检查,确定施工区域无障碍物,以确保施工安全。
1.5 施工环境准备清理施工区域,确保无妨碍施工的障碍物和杂物。
2. 施工工序2.1 模板安装根据设计要求,按照施工方案进行模板的安装,首先在圆柱形状的模板上安装模板支承,并进行固定。
然后,在支承上安装模板板材,采用螺栓或其他方式与支承固定。
2.2 模板调整对已安装的模板进行调整,使用调整器具进行水平调整。
在调整过程中要注意控制水平误差,以确保模板的平整度。
2.3 模板连接将模板板材进行连接,使用连接件进行固定,确保模板的整体连接紧密。
2.4 端部处理对模板的端部进行处理,包括端板的安装和固定,确保模板的端部平整牢固。
2.5 模板验收对已完成的模板施工进行验收,检查模板的安装质量和规格。
3. 施工注意事项3.1 安全防护施工过程中,必须严格遵守相关的安全操作规程,采取必要的安全防护措施,确保施工人员的安全。
3.2 施工质量保证模板施工质量,严格按照技术规范要求操作,确保模板的平整度和强度满足设计要求。
3.3 施工进度严格按照施工时间计划进行施工,确保施工进度和工期。
3.4 工作协调加强施工组织管理,做好与其他专业工程的协调配合,确保施工的顺利进行。
3.5 施工记录及时记录施工过程中的关键节点和质量问题,做好施工记录和备案。
4. 施工总结4.1 施工成果检查对已完成的模板施工进行成果检查,检查模板的安装质量和规格,确保施工质量。
4.2 经验总结总结施工过程中的经验和不足,提出改进措施,为今后类似工程提供参考。
4.3 工程验收根据施工结果和质量要求,进行工程验收,并做好相应文件的整理和归档。

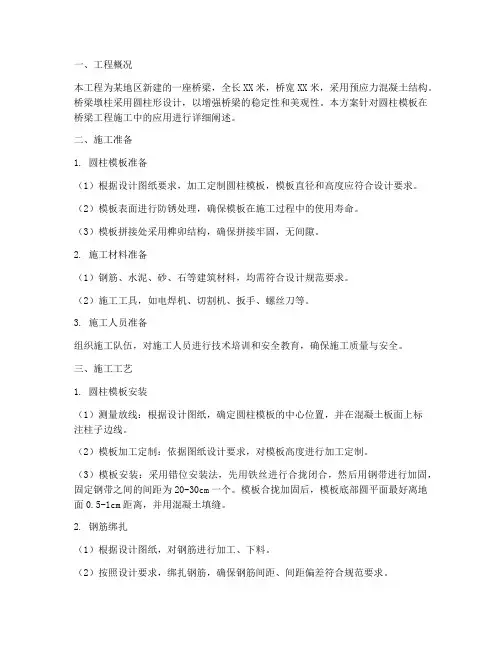

一、工程概况本工程为某地区新建的一座桥梁,全长XX米,桥宽XX米,采用预应力混凝土结构。
桥梁墩柱采用圆柱形设计,以增强桥梁的稳定性和美观性。
本方案针对圆柱模板在桥梁工程施工中的应用进行详细阐述。
二、施工准备1. 圆柱模板准备(1)根据设计图纸要求,加工定制圆柱模板,模板直径和高度应符合设计要求。
(2)模板表面进行防锈处理,确保模板在施工过程中的使用寿命。
(3)模板拼接处采用榫卯结构,确保拼接牢固,无间隙。
2. 施工材料准备(1)钢筋、水泥、砂、石等建筑材料,均需符合设计规范要求。
(2)施工工具,如电焊机、切割机、扳手、螺丝刀等。
3. 施工人员准备组织施工队伍,对施工人员进行技术培训和安全教育,确保施工质量与安全。
三、施工工艺1. 圆柱模板安装(1)测量放线:根据设计图纸,确定圆柱模板的中心位置,并在混凝土板面上标注柱子边线。
(2)模板加工定制:依据图纸设计要求,对模板高度进行加工定制。
(3)模板安装:采用错位安装法,先用铁丝进行合拢闭合,然后用钢带进行加固,固定钢带之间的间距为20-30cm一个。
模板合拢加固后,模板底部圆平面最好离地面0.5-1cm距离,并用混凝土填缝。
2. 钢筋绑扎(1)根据设计图纸,对钢筋进行加工、下料。
(2)按照设计要求,绑扎钢筋,确保钢筋间距、间距偏差符合规范要求。
3. 混凝土浇筑(1)混凝土配合比应符合设计要求,确保混凝土强度、耐久性。
(2)采用分层浇筑法,每层厚度不宜超过30cm,确保混凝土密实。
4. 模板拆除(1)混凝土强度达到设计要求后,方可拆除模板。
(2)拆除模板时,注意保护模板,避免损坏。
四、质量控制与安全管理1. 质量控制(1)严格控制原材料质量,确保施工质量。
(2)加强施工过程控制,确保施工质量符合设计要求。
(3)加强验收工作,确保工程质量。
2. 安全管理(1)加强施工现场安全管理,确保施工人员安全。
(2)严格执行安全操作规程,防止安全事故发生。
(3)加强施工现场消防管理,确保消防安全。

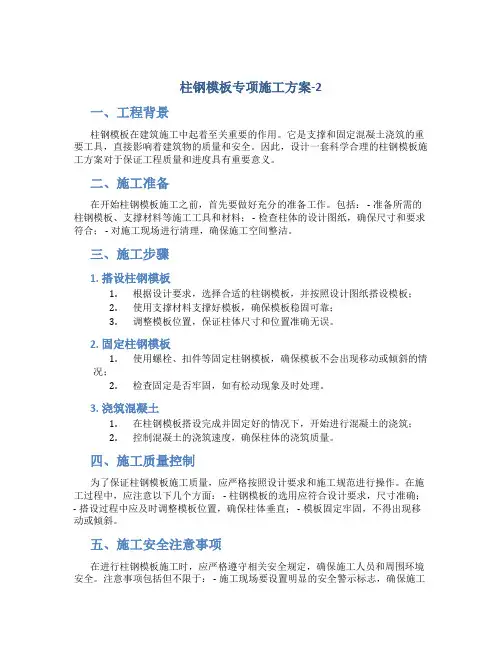

柱钢模板专项施工方案-2一、工程背景柱钢模板在建筑施工中起着至关重要的作用。
它是支撑和固定混凝土浇筑的重要工具,直接影响着建筑物的质量和安全。
因此,设计一套科学合理的柱钢模板施工方案对于保证工程质量和进度具有重要意义。
二、施工准备在开始柱钢模板施工之前,首先要做好充分的准备工作。
包括: - 准备所需的柱钢模板、支撑材料等施工工具和材料; - 检查柱体的设计图纸,确保尺寸和要求符合; - 对施工现场进行清理,确保施工空间整洁。
三、施工步骤1. 搭设柱钢模板1.根据设计要求,选择合适的柱钢模板,并按照设计图纸搭设模板;2.使用支撑材料支撑好模板,确保模板稳固可靠;3.调整模板位置,保证柱体尺寸和位置准确无误。
2. 固定柱钢模板1.使用螺栓、扣件等固定柱钢模板,确保模板不会出现移动或倾斜的情况;2.检查固定是否牢固,如有松动现象及时处理。
3. 浇筑混凝土1.在柱钢模板搭设完成并固定好的情况下,开始进行混凝土的浇筑;2.控制混凝土的浇筑速度,确保柱体的浇筑质量。
四、施工质量控制为了保证柱钢模板施工质量,应严格按照设计要求和施工规范进行操作。
在施工过程中,应注意以下几个方面: - 柱钢模板的选用应符合设计要求,尺寸准确;- 搭设过程中应及时调整模板位置,确保柱体垂直; - 模板固定牢固,不得出现移动或倾斜。
五、施工安全注意事项在进行柱钢模板施工时,应严格遵守相关安全规定,确保施工人员和周围环境安全。
注意事项包括但不限于: - 施工现场要设置明显的安全警示标志,确保施工人员注意安全; - 操作人员应经过专业培训,掌握安全操作技能; - 确保使用的支撑和固定材料符合质量要求,确保施工安全可靠。
六、总结柱钢模板是建筑施工中不可或缺的重要工具,其施工质量直接关系到建筑物的安全和稳定。
因此,在进行柱钢模板施工时,需要严格按照规范要求操作,并注意施工安全。
只有做到这些,才能保证工程质量和进度的顺利进行。
以上是柱钢模板专项施工方案的相关内容,希望能对有相关需求的实施人员提供一定的参考和帮助。

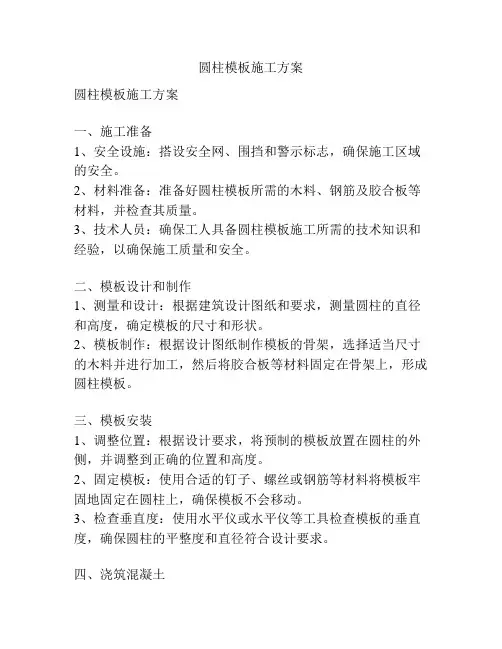

圆柱钢模板施工方案圆柱钢模板施工方案一、施工准备工作:1. 安排专业人员进行技术交底,明确施工方案和工作内容。
2. 准备必要的施工工具和设备,包括钢模板、螺栓、千斤顶等。
3. 清理施工现场,确保施工区域干净整洁,方便施工操作。
4. 进行安全防护措施,包括搭建安全网、设置警示标志等。
二、模板安装:1. 根据设计要求和钢模板的尺寸,制作模板安装图纸,确定模板的具体安装位置和方式。
2. 按照模板安装图纸,在圆柱体上标定好安装孔位,然后用打眼机进行打眼。
3. 将钢模板与圆柱体对称,用螺栓将其固定在圆柱体上,保证安装牢固。
4. 检查模板安装是否符合要求,是否平整、牢固,必要时进行调整和修整。
三、施工过程中的注意事项:1. 在进行模板安装前,要对模板进行检查,确保无损坏和变形现象,避免对施工质量产生影响。
2. 在模板安装过程中,要进行合理的布置,避免出现缝隙过大、不平整等现象,影响后续工序施工。
3. 定期检查模板的固定情况,确保施工过程中不会出现松动和脱落的现象,保障施工安全。
4. 在模板安装完毕后,要进行相应的固化和养护,保证模板的稳定性和耐久性。
四、施工结束后的清理工作:1. 施工结束后,要对施工现场进行清理,清除残留的工具、材料等。
2. 对模板进行清洗和修整,保持其清洁和平整,方便后续施工使用。
3. 检查模板的使用情况,如果发现有损坏或变形的情况,要及时进行维修或更换。
以上就是圆柱钢模板施工方案的一般流程和注意事项。
在进行施工时,要严格按照设计要求和施工方案进行操作,确保施工质量和安全。
同时,要合理使用和保养模板,延长其使用寿命,提高施工效率和质量。
圆柱模板方案在设计和建筑领域,模板是不可或缺的工具,用于支撑混凝土的施工。
而圆柱模板则是一种特殊的模板,专门用于圆柱形结构的建造。
本文将探讨一种新颖的圆柱模板方案,旨在提高施工效率和质量。
1. 引言圆柱模板的使用在建筑领域非常常见,例如在建造桥梁、塔楼和水池等结构中。
然而,传统的圆柱模板存在一些问题,如安装困难、拆卸复杂以及模板板材的浪费等。
为了解决这些问题,我们提出了一种新的圆柱模板方案。
2. 材料选择新方案采用轻质、坚固的材料,例如高强度钢和轻质复合材料。
这些材料具有优异的抗压性能和强度,可以有效支撑混凝土浇筑的压力,并且相对较轻,便于搬运和安装。
3. 模板结构我们的圆柱模板方案采用可调节模板结构,以适应不同直径的圆柱形结构。
模板的外部面板由多个小块组成,每个小块的尺寸均相同,方便制造和替换。
这种结构可以提高模板的稳定性,减少材料浪费,并且拆卸时更加方便。
4. 安装和调整在模板安装过程中,我们使用了一种简单而有效的连接机制,以减少施工时间和人力成本。
连接件采用可调节的设计,可以根据圆柱直径的大小进行灵活调整。
这种机制保证了模板的稳固性和安全性。
5. 拆卸和重复使用传统的圆柱模板在拆卸时往往需要借助大型工具和大量人力,费时费力。
然而,我们的新方案采用了人性化的设计,使拆卸过程更加简单和高效。
模板的结构使得拆卸过程可以轻松进行,而且材料可以重复使用,减少资源浪费。
6. 优势与效益采用我们的圆柱模板方案,在施工过程中将会带来诸多优势和效益。
首先,模板的结构和材料选择使得施工过程更加高效和安全,减少了人力和材料的浪费。
其次,模板的可调节性和可重复使用性,有助于降低建筑成本并提高施工质量。
此外,新方案还具有良好的可持续性,符合现代社会对环保的需求。
7. 结论通过创新的设计和材料选择,我们提出了一种新颖的圆柱模板方案,旨在提高圆柱形结构的施工效率和质量。
该方案具有可调节、易安装和拆卸、可重复使用等优势,并且对环境友好。
圆柱模板施工方案

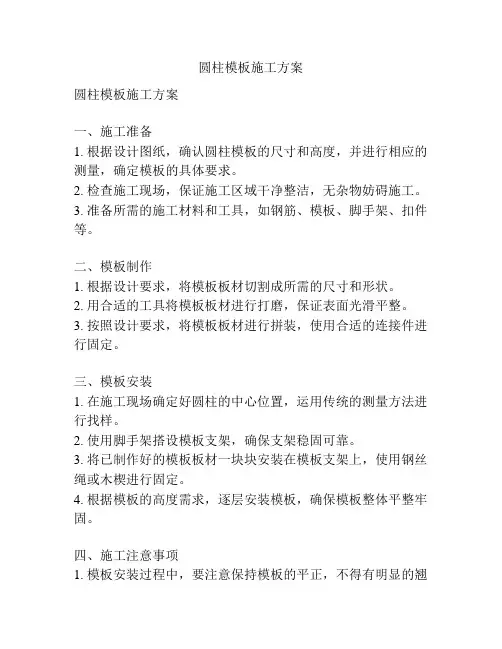

圆柱模板施工方案
一、施工准备
1. 根据设计图纸,确认圆柱模板的尺寸和高度,并进行相应的测量,确定模板的具体要求。
2. 检查施工现场,保证施工区域干净整洁,无杂物妨碍施工。
3. 准备所需的施工材料和工具,如钢筋、模板、脚手架、扣件等。
二、模板制作
1. 根据设计要求,将模板板材切割成所需的尺寸和形状。
2. 用合适的工具将模板板材进行打磨,保证表面光滑平整。
3. 按照设计要求,将模板板材进行拼装,使用合适的连接件进行固定。
三、模板安装
1. 在施工现场确定好圆柱的中心位置,运用传统的测量方法进行找样。
2. 使用脚手架搭设模板支架,确保支架稳固可靠。
3. 将已制作好的模板板材一块块安装在模板支架上,使用钢丝绳或木楔进行固定。
4. 根据模板的高度需求,逐层安装模板,确保模板整体平整牢固。
四、施工注意事项
1. 模板安装过程中,要注意保持模板的平正,不得有明显的翘
曲或变形现象。
2. 安装模板时,要进行水平检验,保证模板的平衡。
3. 模板安装完成后,要进行验收,确保模板的安装质量符合施工要求。
4. 施工现场要注意安全措施,工人要佩戴好安全帽、防护鞋等个人防护装备。
五、施工总结
圆柱模板的施工是一个技术要求较高的工作,需要精确的测量和严格的操作。
在施工过程中,施工人员要保持耐心和细心,严格按照设计要求进行施工,确保模板的质量和安装效果。
同时,要注重施工现场的安全控制,确保工人的人身安全。
施工结束后,要进行验收,并记录相关施工细节,为后续的施工提供参考。
本工程为某住宅小区的圆柱模板安装施工,涉及建筑物内、外墙的圆柱模板施工。
圆柱直径为1.2米,高度为3米,共计30个圆柱。
本方案针对圆柱模板的安装、加固、拆除及质量控制进行详细说明。
二、施工准备1. 材料准备:圆柱模板、木方、钢管、紧固件、螺丝、米尺、记号笔、锤子、钉子、经纬仪、铅垂仪等。
2. 工具准备:19号扳手、切割机、电钻、线锯等。
3. 人员准备:施工人员、监理人员、技术负责人等。
三、施工流程1. 圆柱模板的加工:根据设计图纸要求,加工出符合尺寸的圆柱模板,模板表面需进行防滑处理。
2. 圆柱模板的运输:将加工好的圆柱模板运至施工现场。
3. 圆柱模板的安装:(1)建立平整的安装平台,确保模板底部与地面接触良好。
(2)两人一组,取直径1.2米、高度3米的模板各一片,利用凹凸槽对接,扣在支设好的钢筋笼外围。
(3)在模板和安装平台的接缝处,用水泥灰浆填缝,防止浇筑时底部发生漏浆。
(4)取直径1.2米、高度3米的模板两片,采用错位搭接法安装在之前的模板上方。
此时模板上下的两道半圆形接缝捆扎第二道钢箍,钢箍要完全覆盖接缝位置。
(5)重复上述步骤,将剩余的两片模板安装在顶端,并在新产生的上下接缝处捆扎第三道钢箍。
4. 圆柱模板的加固:(1)在模板上下接口位置,用钢带进行加固,钢带要水平覆盖在接口部位,并保证接口位置在加固范围内。
(2)固定钢带要求水平捆扎,保证钢带受力均匀,固定钢带的上下边距为550px。
(3)安装螺丝时,每一个螺丝拧紧度要保持一致,保证钢带松紧度的一致性及施工安全。
5. 圆柱模板的拆除:(1)待混凝土达到设计强度后,方可进行模板拆除。
(2)拆除模板时,先拆除钢带,再拆除模板。
(3)拆除模板时,禁止用力拆除,避免损坏模板。
四、质量控制1. 圆柱模板的加工尺寸、形状、表面质量应符合设计要求。
2. 圆柱模板的安装位置、垂直度、圆弧度应符合设计要求。
3. 圆柱模板的加固措施应符合设计要求,确保模板的稳定性和安全性。
圆柱模板施工方案圆柱模板施工方案一、施工准备1、安全设施:搭设安全网、围挡和警示标志,确保施工区域的安全。
2、材料准备:准备好圆柱模板所需的木料、钢筋及胶合板等材料,并检查其质量。
3、技术人员:确保工人具备圆柱模板施工所需的技术知识和经验,以确保施工质量和安全。
二、模板设计和制作1、测量和设计:根据建筑设计图纸和要求,测量圆柱的直径和高度,确定模板的尺寸和形状。
2、模板制作:根据设计图纸制作模板的骨架,选择适当尺寸的木料并进行加工,然后将胶合板等材料固定在骨架上,形成圆柱模板。
三、模板安装1、调整位置:根据设计要求,将预制的模板放置在圆柱的外侧,并调整到正确的位置和高度。
2、固定模板:使用合适的钉子、螺丝或钢筋等材料将模板牢固地固定在圆柱上,确保模板不会移动。
3、检查垂直度:使用水平仪或水平仪等工具检查模板的垂直度,确保圆柱的平整度和直径符合设计要求。
四、浇筑混凝土1、密封模板:在模板的接缝处和模板底部,使用胶带或密封剂等材料密封模板,防止混凝土渗漏。
2、准备混凝土:按照设计要求和配比准备好混凝土,并确保混凝土的质量和流动性。
3、浇筑混凝土:将混凝土逐渐倒入模板内,使用振动棒等工具进行震动,使混凝土均匀分布,并排除气泡和空隙。
4、养护:在混凝土浇筑完成后,及时进行养护,使用湿布或喷水器等方式保持混凝土的湿润,以防止裂缝和干裂的产生。
五、模板拆除1、拆除时间:根据混凝土的凝固时间和设计要求,确定模板的拆除时间。
2、拆除方式:使用锤子、撬棍等工具轻击和拆除模板,确保不会对圆柱的表面造成损害。
3、清理工作:拆除模板后,清理模板和混凝土表面的杂物和垃圾,并进行必要的修补工作。
六、验收和总结1、验收:经过以上步骤完成后,进行圆柱模板施工的验收工作,检查施工质量是否符合设计要求。
2、总结:总结圆柱模板施工的经验和教训,以及改进的方案,并进行记录和归档,以供以后参考。
以上为圆柱模板施工方案的基本步骤,施工过程中需严格按照设计要求和安全规范进行操作,确保施工质量和工人的安全。

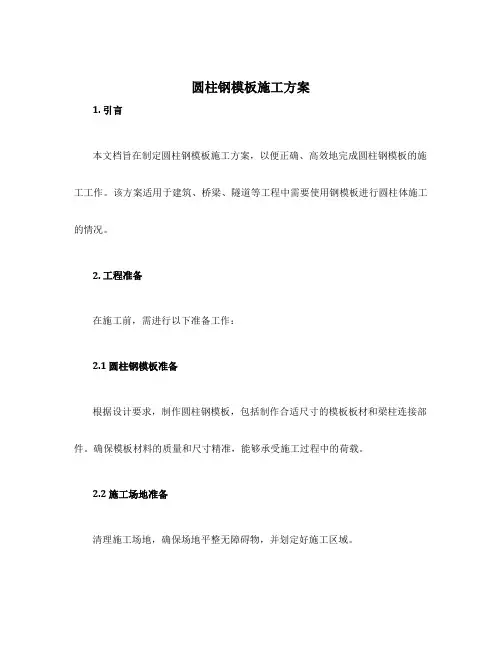

圆柱钢模板施工方案1. 引言本文档旨在制定圆柱钢模板施工方案,以便正确、高效地完成圆柱钢模板的施工工作。
该方案适用于建筑、桥梁、隧道等工程中需要使用钢模板进行圆柱体施工的情况。
2. 工程准备在施工前,需进行以下准备工作:2.1 圆柱钢模板准备根据设计要求,制作圆柱钢模板,包括制作合适尺寸的模板板材和梁柱连接部件。
确保模板材料的质量和尺寸精准,能够承受施工过程中的荷载。
2.2 施工场地准备清理施工场地,确保场地平整无障碍物,并划定好施工区域。
2.3 施工材料准备准备所需的施工材料,包括混凝土、钢筋、支撑材料等。
3. 施工步骤根据设计要求和施工条件,进行以下施工步骤:3.1 基础施工在施工区域进行基础施工,包括挖掘基坑、进行基础浇筑等工作。
确保基础的稳固和平整。
3.2 放样按照设计图纸的要求,使用放样工具在基础上进行圆形的放样,确定圆柱体的位置、尺寸和高度。
3.3 安装圆柱钢模板根据放样结果,安装圆柱钢模板。
先在基础周围设置支撑材料和支撑架,再将圆柱钢模板固定在支撑架上,确保模板与基础间的距离均匀一致。
3.4 进行钢筋绑扎在圆柱钢模板内预留好钢筋的安装位置,根据设计要求进行钢筋的绑扎工作。
确保钢筋的位置准确、固定牢固。
3.5 浇筑混凝土在完成钢筋绑扎后,进行混凝土浇筑。
将搅拌好的混凝土倒入圆柱钢模板内,采取适当的振捣方式确保混凝土的密实性。
3.6 养护混凝土浇筑完成后,进行养护工作。
根据混凝土养护规范,进行适当的养护措施,确保混凝土的强度和稳定性。
4. 安全注意事项在圆柱钢模板施工过程中,需注意以下安全事项:•施工现场应设置明显的警示标志,确保周围人员的安全;•工人操作需佩戴好防护用品,避免发生意外伤害;•确保圆柱钢模板和支撑架的稳固性,避免倒塌和意外事故;•在混凝土浇筑时,注意控制浇筑速度和高度,以避免产生浇筑不均匀或溢流现象;•在施工过程中,应及时清理施工区域的杂物和障碍物,确保施工安全。
5. 总结本文档制定了一套圆柱钢模板施工方案,详细阐述了施工准备、施工步骤和安全注意事项。

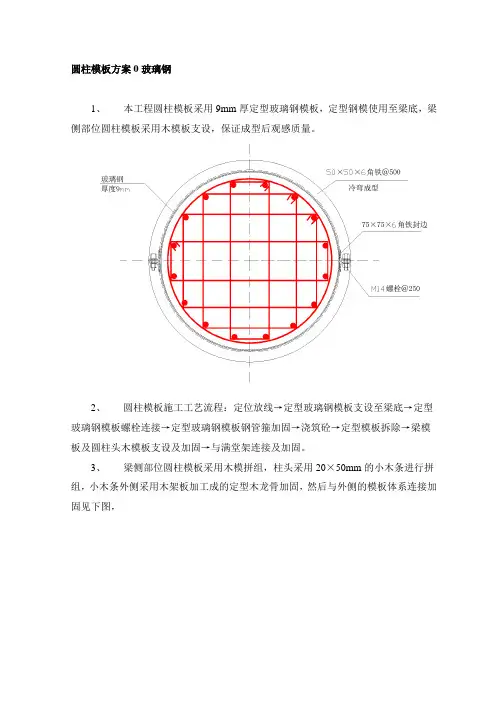

圆柱模板方案0玻璃钢1、本工程圆柱模板采用9mm厚定型玻璃钢模板,定型钢模使用至梁底,梁侧部位圆柱模板采用木模板支设,保证成型后观感质量。
2、圆柱模板施工工艺流程:定位放线→定型玻璃钢模板支设至梁底→定型玻璃钢模板螺栓连接→定型玻璃钢模板钢管箍加固→浇筑砼→定型模板拆除→梁模板及圆柱头木模板支设及加固→与满堂架连接及加固。
3、梁侧部位圆柱模板采用木模拼组,柱头采用20×50mm的小木条进行拼组,小木条外侧采用木架板加工成的定型木龙骨加固,然后与外侧的模板体系连接加固见下图,20*50小木条定型木龙骨@500定型木龙骨@50020*50小木条梁圆柱圆柱与梁节点处木模加固图4、圆柱钢模板施工时必须将横缝和竖缝塞好海绵条,然后将所有的螺栓眼用螺栓拧紧,防止在拼缝处漏浆形成蜂窝。
5、模板拼缝容易不严密,特别是圆柱柱头处木模板与原砼柱面靠的不严,要求在柱头木模板封堵前在砼柱子上端贴好海绵体。
防止漏浆形成蜂窝麻面。
6、圆柱柱头木模板加固容易不牢,应在每道定型木龙骨外侧用钢管加固,钢管加固完后,柱头处木模板与原砼柱面靠的仍然不严的应在木龙骨和钢管间塞入木楔子顶紧。
梁侧面较小的木模板采用木方顶紧时,不能仅采用一道木方,这样容易形成未顶到处鼓模,应该在木模板四周顶紧。
加固图如下:7、圆柱柱头木模板与梁竹模板拼接处不得闪较大缝隙,较大缝隙处必须重新处理木模板以便拼接严密,而且在此处必须贴好黄胶带纸以便浇筑完砼相对平整光滑,不出现错台错缝,个别模板破旧后应将破损位置切掉后使用,以免影响砼成型效果。
8、圆柱砼浇筑:浇筑柱时,为避免柱脚产生蜂窝现象,在底部应先铺一层50~100mm厚同标号混凝土水泥砂浆,以保证接缝质量。
9、浇筑砼时应注意振捣密实,特别圆柱浇筑,要求分层浇筑,每层厚度控制在400mm左右。
振捣棒采用直径7cm的振捣棒加强振捣。
10、砼养护时间不少于七天。
且保证砼表面湿润。
柱子砼养护注意在砼柱子上浇水后采用两层塑料薄膜包裹,然后用黄胶带纸将薄膜上下口封严。
圆柱模板施工方案作业指导书一、引言圆柱模板在施工中扮演着重要的角色,正确施工圆柱模板是确保工程质量和安全的重要保障。
本文将重点介绍圆柱模板的施工方案和操作指导,以帮助施工人员合理高效地完成圆柱模板的施工工作。
二、准备工作1.根据设计要求准备圆柱模板所需的材料和工具。
2.确保模板支撑和连接部位牢固可靠。
3.对施工人员进行安全教育和操作培训。
三、施工步骤1.定位测线:根据设计要求确定圆柱的准确位置,使用测线进行定位。
2.安装支撑模板:根据设计图纸要求,安装支撑模板并进行水平、垂直校正。
3.连接模板:将圆柱模板的各部分按照设计要求连接在一起,确保连接牢固。
4.调整模板:根据实际情况对模板进行调整,使其与实际圆柱形态匹配。
5.固定模板:使用合适的固定方法,将模板固定在位,确保不会出现位移或倾斜。
6.检查验收:完成模板安装后,进行检查验收,确保模板符合设计要求。
四、安全注意事项1.在模板安装过程中,应加强安全防护,穿戴好安全帽、手套等个人防护用品。
2.操作时注意力集中,严禁一人多人操作,以免发生意外。
3.模板连接处应牢固可靠,严禁使用损坏的模板。
4.在施工现场应设置明显的安全警示标志,确保施工人员的安全。
五、施工结束1.完成圆柱模板的安装后,及时清理施工现场,保持整洁。
2.汇报施工情况,记录施工过程中的关键信息。
3.对施工过程进行总结和评估,及时修改不足之处。
通过本文的介绍与指导,相信施工人员可以更好地掌握圆柱模板的施工方案和操作要点,确保施工质量和安全。
愿施工工作顺利进行,圆满完成任务!。
圆柱模板施工方案1. 引言圆柱模板施工是在建筑工程中常见的一种模板施工方式,它广泛应用于各种形式的柱子,如圆柱、多边形柱等。
本文档将详细介绍圆柱模板施工方案,包括施工准备、模板搭设、支撑系统、混凝土浇筑等内容。
通过遵循本方案,可以确保圆柱模板施工工作的高效、安全和质量。
2. 施工准备在进行圆柱模板施工之前,需要进行以下准备工作:•确定施工计划和方案;•分析圆柱的尺寸、高度和形状;•提前准备好所需的模板材料;•聘请经验丰富的施工人员;•检查施工现场和周围环境,确保施工区域清洁和安全。
3. 模板搭设3.1 环形模板搭设圆柱模板施工中常用的一种模板搭设方式是环形模板搭设。
具体步骤如下:1.确定环形模板的内外径和高度;2.使用合适的厚度的胶合板或其他模板材料,按照环形的形状和尺寸制作模板板块;3.将模板板块按照环形的形状依次固定在圆柱上,使用螺栓、钢丝或其他适当的方法;4.定期检查模板的稳固性,确保模板搭设的牢固。
3.2 垂直模板搭设除了环形模板搭设,如果圆柱的高度较低,也可以使用垂直模板搭设的方式。
具体步骤如下:1.确定圆柱的直径和高度;2.使用合适的厚度的胶合板或其他模板材料制作垂直模板板块,板块的长度应与圆柱的周长相等;3.将垂直模板板块依次固定在圆柱上,确保板块之间无缝连接;4.定期检查模板的水平度和稳固性,确保模板搭设的准确性。
4. 支撑系统支撑系统在圆柱模板施工中起到了重要的作用,它能够保证模板的稳定性和承载能力。
一般来说,支撑系统包括主梁、水平支撑和竖向支撑等。
具体步骤如下:1.根据圆柱的尺寸和高度,确定合适的主梁长度和材料;2.将主梁固定在圆柱的两侧,确保其水平;3.根据需要,在主梁上设置水平支撑和竖向支撑,以增加模板的稳定性;4.定期检查支撑系统的稳固性,确保模板的安全。
5. 混凝土浇筑在圆柱模板搭设和支撑系统完成后,可以进行混凝土浇筑。
具体步骤如下:1.在模板内部设置合适的钢筋骨架;2.根据需要,在钢筋骨架上设置模板间隔器,以确保混凝土的均匀性;3.确保混凝土的质量和配比符合设计要求;4.将混凝土倒入模板内部,避免产生空隙和蜂窝;5.在浇筑后,及时进行养护,以确保混凝土的稳定性和强度。
圆柱钢模板方案一、工程简况:1、工程名称:罗浮山游客服务中心工程2、建设单位:博罗县罗浮山旅游文化广场和游客服务中心项目建设指挥部3、监理单位:广东金筑工程管理有限公司4、设计单位:广东省建筑设计研究院5、勘察单位:广东省惠州勘察工程公司6、施工单位:广东华坤建设工程有限公司罗浮山游客服务中心工程位于惠州博罗县长宁镇埔筏村,该工程总建筑面积19913.8㎡,框架三层。
建筑物最高点为27.346米,B、F区檐高21.6米,其它首层层高6米,二层层高3.9米。
分为A、B、C、D、E、F、G区。
二、编制依据:1、本工程施工图纸;2、《混凝土结构工程施工质量及验收规范》GB50204-2002;3、《建筑施工安全检查标准》JGJ 59-2011;4、《建筑施工高处作业安全技术规范》JGJ 80-1991;5、《本工程施工组织设计》三、本工程圆柱施工特点:1、本工程圆柱直径:800mm、600mm、400mm,钢模板规格尺寸统一,容易控制模数。
模板刚度大、拼缝少,可按柱尺寸设计成定型模板。
800规格:按800×高6m来布模(扣除梁高);600规格:按600×高6m来布模(扣除梁高);400规格:按400×高6m来布模(扣除梁高)。
2、加固系统,部件强度高,组合刚度大,板块制作精度高,拼缝严密,不易变形,模板整体性好,抗震性强,在施工浇灌混凝土时比较稳固。
3、本工程的柱子较高,在拼装时需要搭设脚手架进行安装和加固,考虑到脚手架整体搭设的稳定性以及施工作业的安全性,采用满堂脚手架进行搭设,且该脚手架在柱子施工完毕后必须拆除,以便于梁板结构的支模施工。
4、模板吸附力小,脱模容易。
5、本工程圆柱采用钢模板,由于本工程钢模为厂家定制,仅适合本工程圆柱的施工使用,且在本工程其它柱梁板等构件无法再利用,圆柱施工完后,其它项目工程也无法再使用,故本工程定型圆柱钢模板只能在本项目工程分三次进行摊销。
目录一、编制说明2、经工程师批准的施工组织设计3、图纸会审及做法核定4、《建筑工程施工质量验收统一标准》GB50300-2013二、工程概况本工程共有各种规格圆柱200根。
其中首层102根;二层98根。
由于现场施工场地狭小,为满足业主的工期要求,对照施工节点进度计划,圆柱钢模只能水平周转,故须配置柱钢模,具体配模数量为:D=650mm的2根;D=700mm的2根;D=750mm的2根。
柱高最高,最低,,此米部位柱施工是整个结构柱施工的难点。
所有圆柱模均采用定型钢模,面板4mm厚;柱模设置法兰式圆弧框,法兰壁厚5mm,翼缘50mm;柱模设置横肋和竖肋,横肋和竖肋壁厚5mm,翼缘50mm,横肋间距300mm,竖肋间距约350mm;法兰上冲成Φ16孔,孔中心距面板25mm,水平向每个半模8个孔、竖向6个孔,安装时采用直径14长60mm 高强螺栓连接。
圆柱采用普通钢管脚手架支撑系统,圆柱模与圆柱模之间竖向采用螺栓法兰连接,两个半模间也采用螺栓法兰连接。
对于圆柱钢模一次搭设至梁底,包括梁钢筋保护层厚度,浇筑圆柱混凝土,必须分层浇筑。
浇筑完成后方可进行梁板钢筋绑扎。
三、施工准备放线根据平面控制网线,在楼板面或垫层上放出控制网线,对要施工的混凝土构件要做三种控制线:轴线、截面边线、模板控制线。
材料准备各类材料、工具、劳动力以及防护用具施工前到位。
根据施工期间的工程量,施工进度,确定材料的数量及进场时间,由专人负责,确保材料按时进场,并妥善保管。
材料进场后,堆放整齐,上部覆盖严密,下部垫起架空,防止日晒雨淋。
.技术准备要熟悉图纸,了解掌握模板的施工工艺,按图纸和项目部的施工进度计划合理安排材料、机具、人员进场施工。
按施工方案和技术规程对操作者进行技术安全交底,并下达具有可操作性、可实施的技术交底书。
认真做好材料进场验收检验工作,复查材料材质证明及材料进场存储工作。
做好模板施工的技术资料和施工过程中的检验记录,并及时收集和整理上述资料,以保证技术资料的及时、准确、完整。
以我给的标题写文档,最低1503字,要求以Markdown 文本格式输出,不要带图片,标题为:圆柱钢模方案# 圆柱钢模方案## 引言圆柱钢模是一种常用于混凝土结构施工的模板,用于浇筑出圆柱形的混凝土构件。
本文档将介绍一个关于圆柱钢模的方案,包括设计、制造和安装等方面的内容。
## 设计### 材料选择在设计圆柱钢模时,需要首先选择合适的材料。
常用的圆柱钢模材料包括钢板、角钢和螺栓等。
钢板需要具有足够的强度和刚度来承受混凝土的浇筑压力,角钢可以用于增加钢模的稳定性和承重能力。
螺栓用于连接钢模的各个部分。
### 结构设计圆柱钢模的结构设计需要考虑以下几个方面:1. 圆柱钢模的直径和高度:根据施工图纸和混凝土构件的尺寸要求确定圆柱钢模的直径和高度。
2. 钢板的厚度:根据混凝土的浇筑压力和钢板的强度要求确定钢板的厚度,同时考虑到钢板的重量和制造成本。
3. 钢模的支撑结构:设计合适的支撑结构来支撑圆柱钢模,保证其在浇筑混凝土时不发生形变或塌陷。
### 零部件设计圆柱钢模的主要零部件包括钢板、角钢和螺栓等。
这些零部件需要根据设计要求进行制造和加工:1. 钢板的制造:根据设计图纸,将选定的钢板进行切割、折弯和焊接等加工工艺,制造出合适尺寸和形状的钢板。
2. 角钢的制造:将选定的角钢进行切割和焊接等加工工艺,制造出合适尺寸和形状的角钢。
3. 螺栓的选择:根据设计要求,选择适合的螺栓材料和规格,在制造过程中进行螺纹加工。
## 制造### 制作钢板制作钢板是制造圆柱钢模的关键步骤之一。
下面是钢板制作的基本流程:1. 将选定的钢板按照设计要求进行切割,得到所需的板材尺寸。
2. 使用卷板机将切割好的钢板进行弯曲,得到圆柱形状,并使用焊接工艺将其连接起来。
3. 对连接处进行打磨和涂漆等处理,提高钢板的表面质量和耐腐蚀性。
### 制作角钢制作角钢是为了增加圆柱钢模的稳定性和承重能力。
下面是角钢制作的基本流程:1. 将选定的角钢按照设计要求进行切割,得到所需的长度和角度。
施工单位:中国建筑第二工程局有限公司年月日编号:一、施工准备施工单位:中国建筑第二工程局有限公司年月曰编号:大截面柱头底净高度为11・7m;施工时釆用定型木模板分三次施工,后两次施工时木模板与下层已施工柱搭接200mm,至扩截面柱头下,上部扩截面柱头釆用普通木模板加固与柱一起施工.模板拼装图定型木模采用多层板,厚度为2 0mm,定型木模高度为柱箍采用钢带,钢带厚度为3. 5mm,宽度为50mm,钢带安装好以后为了对模板进行保护,要在模板四周垂直加5 *9cm的木方四个,并在用四个钢管固定木方,上下每层钢管的间距保持1 0 0cm最佳,这样不仅可以对木模板进行保护,而且可以缓冲振动棒的压力,使打出来的混凝土效果更好,同时这样保护也有利于对模板进行垂直定位,使模板的受力形成一个整体,达到二次加固的作用。
施工单位:中国建筑第二工程局有限公司年月日编号:施工单位:中国建筑第二工程局有限公司月日编号:工程名称 “十二五”易地技术改造联合工房及动 力中心 交底部位 主体 第5 页 共13页交底内容:“十二五”易地技术改造联合工房及动力中心独立圆柱施工方案 年施工单位:中国建筑第二工程局有限公司编号:月日 A• F -* -JK1M—圆柱架体立面图(一)Tmnfsr1」^LuEC 饰》上(。
4 血丄&性;朋 异和 恋丄逊 JHTKrSr施工单位:中国建筑第二工程局有限公司年月日编号:施工单位:中国建筑第二工程局有限公司年月日编号:施工单位:中国建筑第二工程局有限公司年 月 日 编号:斜杆与水平面的交角宜为45。
〜60。
之间,连续设置,用6m 长的钢管搭设剪刀撑,钢管接长 时釆用搭接,长度lm 及不少于3个扣件.剪刀撑的斜杆应与脚手架基本构架杆件加以可 靠连接,且斜杆相邻连接点之间杆段的长细比不得大于6 0。
并在底层支设平面网,剪 力撑随脚手架搭设时开始连续设置。
3.2圆柱模板施工工艺流程3.2.1找平定位在圆柱模安装前,先在圆柱子根部按标高抹好1: 1的水泥砂浆找平层,并按圆柱子 边线做好定位墩台,以保证圆柱子的标高和轴线定位的准确,根据施工图轴线尺寸引测 控制线,建立轴线控制网,引测标注圆柱控制线和标高控制线.并画出圆柱模板的外边线 及外侧控制线,在圆柱下部内侧安置定位钢筋。
圆柱钢模板方案
一、工程简况:
1、工程名称:罗浮山游客服务中心工程
2、建设单位:博罗县罗浮山旅游文化广场和游客服务中心项目建设指挥部
3、监理单位:广东金筑工程管理有限公司
4、设计单位:广东省建筑设计研究院
5、勘察单位:广东省惠州勘察工程公司
6、施工单位:广东华坤建设工程有限公司
罗浮山游客服务中心工程位于惠州博罗县长宁镇埔筏村,该工程总建筑面积19913.8㎡,框架三层。
建筑物最高点为27.346米,B、F区檐高21.6米,其它首层层高6米,二层层高3.9米。
分为A、B、C、
D、E、F、G区。
二、编制依据:
1、本工程施工图纸;
2、《混凝土结构工程施工质量及验收规范》GB50204-2002;
3、《建筑施工安全检查标准》JGJ 59-2011;
4、《建筑施工高处作业安全技术规范》JGJ 80-1991;
5、《本工程施工组织设计》
三、本工程圆柱施工特点:
1、本工程圆柱直径:800mm、600mm、400mm,钢模板规格尺
寸统一,容易控制模数。
模板刚度大、拼缝少,可按柱尺寸设计成定型模板。
800规格:按800×高6m来布模(扣除梁高);
600规格:按600×高6m来布模(扣除梁高);
400规格:按400×高6m来布模(扣除梁高)。
2、加固系统,部件强度高,组合刚度大,板块制作精度高,拼
缝严密,不易变形,模板整体性好,抗震性强,在施工浇灌混凝土时比较稳固。
3、本工程的柱子较高,在拼装时需要搭设脚手架进行安装和加固,考虑到脚手架整体搭设的稳定性以及施工作业的安全性,采用满堂脚手架进行搭设,且该脚手架在柱子施工完毕后必须拆除,以便于梁板结构的支模施工。
4、模板吸附力小,脱模容易。
5、本工程圆柱采用钢模板,由于本工程钢模为厂家定制,仅适合本工程圆柱的施工使用,且在本工程其它柱梁板等构件无法再利用,圆柱施工完后,其它项目工程也无法再使用,故本工程定型圆柱钢模板只能在本项目工程分三次进行摊销。
四、施工准备工作:
1、技术准备:
(1)编制钢圆柱模板施工方案,并经批准。
必要时可先做一根样板柱,待验收后再全面实施。
(2)完成对操作工人的技术交底。
(3)根据施工流水段的划分,合理确定柱模的加工数量。
2、机具:锯、扳手、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。
3、作业条件:
模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,排列尺寸,柱箍选用的型式及间距,模板组装形式(就位组装或预制拼装),连接节点大样。
验算模板和支撑的强度、刚度及稳定性。
模板数量应在模板设计时按流水段划分。
5、柱模拼装:
按模板设计图进行拼装,相邻两块板的每个孔都要用U形卡卡紧,龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧。
模板拼装后进行编号,并涂刷脱模剂,分规格堆放。
放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层,检查并校正,柱子用的地锚已预埋好。
柱子钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐检手续。
五、施工工艺:
1、施工顺序:
弹柱位置线→抹找平层作定位墩→搭设脚手架→安装柱模板→安柱箍→安拉杆或斜撑→办预检。
2、操作工艺:
(1)按标高抹好水泥砂浆找平层,按位置线做好定位墩台,以
便保证柱轴线边线与标高的准确,或者按照放线位置,在柱四边的主筋上挂橡胶保护层垫块,从四面顶住模板,以防止位移。
(2)安装柱模板:通排柱,先装两端柱,经校正、固定、拉通线校正中间各柱。
(3)安装柱箍:柱箍应根据拉模尺寸、侧压力大小,在模板设计中确定柱箍尺寸间距。
(4)安装柱模的拉杆或斜撑:柱模每边设2根拉杆,固定于事先预埋在楼板内的钢筋环上,用经纬仪控制,用花篮螺栓调节校正模板垂直度。
拉杆与地面夹角直为45°,预埋的钢筋环与柱距离宜为3/4柱高。
(5)将柱模内清理干净,封闭清理口,办理柱模预检。
3、模板拆除:
柱子模板拆除:先拆掉柱斜拉杆或斜支撑,卸掉柱箍,再把连接每片柱模板的U形卡拆掉,然后用撬棍轻轻撬动模板,使模板与混凝土脱离。
拆除脚手架,便于其它工序施工。
4、季节性施工:
本工程主要考虑雨期施工。
在柱体混凝土初凝前应防止雨水灌入,以免影响柱头混凝土强度。
五级以上风力的天气,不宜进行高度大于等于3m的钢柱模支立。
六、质量控制要求:
1、主控项目:
模板及其支架必须具有足够的强度、刚度和稳定性;其支承部分
应有足够的支承面积。
一般项目:
(1)模板接缝不应漏浆。
模板与混凝土接触表面清理干净并涂隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处。
(2)允许偏差满足验收要求
七、成品保护:
(1)吊装模板时轻起轻放,不准碰撞,防止模板变形。
(2)拆模时不得用大锤硬砸或撬棍硬撬,以免损伤混凝土表面和楞角。
(3)拆下的钢模板,如发现模板不平时或肋边损坏变形,应及时修理。
(4)钢模在使用过程中应加强管理,分规格堆放,及时补涂刷
防锈剂。
八、安全及环保措施:
(1)安全操作要求:
搭设脚手架及操作台在组装和拆除时应注意安全,并搭设防护栏,以防人员坠落。
拆模时首先松动地脚螺栓,由塔吊缓慢吊起,将模板平稳放在模板码放区。
(2)环保措施
应选用环保型脱模剂均匀抹擦,防止流淌,污染环境。
