混凝土泵管洗管及润管砂浆混凝土处理方案山蓝山湾项目混凝土泵管洗管和润管砂浆( 混凝土) 以及建渣处理方案

审批:

审核:

编制:

中国建筑第二工程局有限公司

蓝山湾项目土建施工总承包工程

2014年4 月

目录

第一节、编制依据.......................................... 2 第二节、工程概况.......................................... 2 第三节、施工准备.......................................... 3 第四节、沉淀池平面

图...................................... 4 第五节、施工技术措施.. (6)

一、泵管洗管及润管砂浆排料管施工方法 (6)

二、建渣清理排料管施工方法................................ 13 第六节、安全保证措施..................................... 18 第七节、注意事项......................................... 19 附图: 各楼栋沉淀池平面布置位置。.. (20)

1

混凝土泵管洗管和润管砂浆( 混凝土) 以及建渣处理方案

第一节、编制依据

1、蓝山湾项目施工图纸;

2、《建筑工程绿色施工评价标准》(GB/T50640-2010);

3、《安全防范工程技术规范》(GB50348—2004);

4、《建筑施工现场环境与卫生标准》(JGJ146—2004);

、《混凝土泵送施工技术规程》(JGJ/T10-2011) 。5

第二节、工程概况

1、工程基本概况

工程名称: 蓝山湾土建施工总承包工程。

工程地点: 四川省乐山市市中区大件路乐山职业技术学院对面。

工程规模:43 万m?。

结构体系: 高层为剪力墙结构,别墅为框架剪力墙结构。

2、编制目的

为了落实安全文明施工、绿色施工,特编制此方案。

在混凝土每次开盘时,要用同标号砂浆对混凝土泵管进行湿润; 在浇筑完成后也需要对混凝土泵管进行清洗和。在湿润和清洗过程中会产生较多废水和砂石,如

不正确处理,不仅浪费材料,给现场的安全文明施工带来了较大影响。为了提倡安

全文明施工、绿色施工,节约水资源,本方案对废弃的砂浆指定堆积,对废弃的水

进行重复利用。真正落实四节一环保。

2

第三节、施工准备

1、技术准备

3.1.1 、根据每栋楼单层建筑面积不大的情况,考虑每栋楼或每个单元设置一

处该混凝土泵管洗管及润管砂浆( 混凝土) 处理系统。

3.1.2 、该系统组要由两部分组成: 第一部分为排料管; 第二部分为底部沉淀池。

3.1.3 、排料管随楼层上升,凸出作业面层。

3.1.4 、沉淀池按时清理,及时将沉淀池中的废料重复利用。水经沉淀后排入

消防水池或楼层上混凝土养护用; 砂浆、混凝土用作小型预制构件或用作道路硬化。

2、材料准备

3.2.1 、Φ200PVC管,用作排料管;PVC管管箍及膨胀螺栓,固定排料

管; Φ100PVC管,用作沉淀池底部清洗口。

3.2.2 、钢管脚手架,对卸料固定及维护;

3.2.3 、实心砖、砂、水泥,砌筑底部沉淀池用;

3.2.4 、废模板,用作排料管底部梭槽。

3.1.5 、Φ500 钢管,管壁厚8mm,用作排料管; 钢管管箍( 壁厚5mm,宽50mm) 及膨胀螺栓,固定排料管;10#槽钢,加固排料管; Φ48× 3.0 无缝钢管,维护排料

管。

3、主要工种准备

工种数量

水电安装工10

按每个单元配

架子工 4

砌筑工 4

木工21

3

第四节、沉淀池平面图

按照每栋楼或每个单元设置一套该系统,共19 套,沉淀池共设置19 个。目前

4#、5#楼一单元、5#楼二单元各设置一套,共 3 套,沉淀池共 3 个,其余楼栋根据施工进度情况依次陆续设置。其中,6#楼设清理池 2 个。

沉淀池采用二级沉淀。其尺寸为:3m× 1.5m× 1.5m(h) 。如下图:

4

5

第五节、施工技术措施

一、泵管洗管及润管砂浆排料管施工方法

排料的竖向管道为Φ200PVC管,从上而下竖直安放,每隔 2 米对其固定一次,固定方法用抱箍固定PVC管,再使用膨胀螺栓将其打入混凝土中,加以固定。每隔2 层设置一处弯头,用以减缓砂浆水对管道的冲击。

弯头如图所示:

6

1、施工工艺

预制混凝土板?弹线?排砖?砌筑沉淀池?沉淀池墙体抹灰(刷漆)?搭设钢管脚手

架支撑?制作安装梭槽?安装竖向砂浆排泄管?搭设防护架,用模板进行封闭?模板防护刷漆。

(1)预制混凝土板

预制混凝土板100mm厚,尺寸为 1.5m× 1.5m,选用钢筋C10@20,0双层双向;混凝土等

级采用C30。

(2)弹线

按照沉淀池平面布置图所示弹出墙体砌筑、墙体边线,墙厚200mm。

(3)排砖

砌筑前首先进行试排砖,将第一层砖均匀排好后,方可进行砌筑。

(4) 砌筑沉淀池

砌筑砂浆采用水泥砂浆,强度不得低于M2.5;砌体采用标准砖,按铺浆法砌

筑。砌筑时要做到横平竖直,灰浆饱满,错缝搭接,接槎可靠。

砌筑砂浆沉淀池时,砌筑至400mm高,上面铺上预制 1.5m× 1.5m 的混凝土板,当板上砌筑砖墙时,留出清理孔,安装Φ150 的PVC管,长200mm。如图: 7

(5) 沉淀池墙体抹灰( 刷漆)

当砌筑完成后应对墙体进行双面抹灰,抹灰厚度为20mm,内外两面,待抹灰干后,墙外侧采用黄黑相间油漆涂抹,相间距离为300mm。刷漆前应弹线定位。如下图:

(6) 搭设钢管脚手架

该钢管脚手架搭设在砂浆沉淀池旁,目的是为了在其上安放木模板做成的梭

槽。立杆纵距 1.2m,横距 1.0m,步距1.5m,搭设高度为该楼层层高。立杆底部垫300mm×300mm废模板,架体表面涂黄黑相间油漆。如图:

8

架体正立面图9

架体侧立面图

(7) 制作安装梭槽

梭槽采用废模板制作,采用废木枋与钢管脚手架连接固定。如图: 10

...

(8) 安装竖向砂浆排料管

11

竖向排料管采用直径为300mm的PVC管,靠墙体铺设,每隔2m高设置一道管箍,管箍采用膨胀螺栓与墙体相连。排料管每隔 2 层楼设置一道弯头,用以减小砂浆、水对管道的冲击。如图:

排料管里面图

(9) 搭设防护架,用模板对其封闭。

每层楼板上部搭设钢管脚手架,将排料管维护。排料管外部采用350mm宽废模板将其封

闭。如图所示:

12

(10) 模板防护刷漆。

模板表面涂刷黄黑相间油漆,涂刷方式同沉淀池池壁外侧涂刷方式。

二、建渣清理排料管施工方法

排料的竖向管道为Φ500 钢管,从上而下竖直安放,每隔 2 米对其固定一次,固定方法采用膨胀螺丝固定刚垫片,刚垫片与槽钢焊接,槽钢与钢管管箍焊接。每

隔2 层设置一处弯头,用以减缓砂浆水对管道的冲击。

1、施工工艺

13

加工排料管?加工槽钢抱排料管?安装槽钢紧固件?安装竖向砂浆排泄管?搭设防护架,用模板进行封闭?模板防护刷漆?砌筑底部清理池。

(1) 加工排料管

排料管弯头采取现场制作,将所有弯头制作完成,需要加弯头的地方可直接将

弯头部分与直管部分焊接。弯头加工如下图:

(2) 加工槽钢抱排料管

采用10#槽钢作为包排料管材料,槽钢长1000mm,槽钢与钢垫片焊接,钢垫片与主体结构柱( 墙) 采用M24膨胀螺栓连接。

(3) 安装槽钢紧固件

14

...

(4) 安装竖向砂浆排料管

竖向排料管采用直径为500mm钢管,靠墙体铺设,每隔2m高设置一道槽钢抱箍。排料管每隔 2 层楼设置一道弯头,用以减小砂浆、水对管道的冲击,安装时采

用塔吊配合作业,上部施工底部不能有人通行,施工时安全员必须旁站监督。如图: 15

排料管里面图

(5) 搭设防护架,用模板对其封闭。

防护架采用两种方式搭设,底部采用落地式脚手架搭设,搭设高度49m,上部采用悬挑式脚手架搭设,搭设高度18m,搭设4次悬挑架。如图所示: 16

混凝土泵管洗管及润管砂浆混凝土处理方案

混凝土泵管洗管及润管砂浆混凝土处理方案山蓝山湾项目混凝土泵管洗管和润管砂浆( 混凝土) 以及建渣处理方案 审批: 审核: 编制: 中国建筑第二工程局有限公司 蓝山湾项目土建施工总承包工程 2014年4 月 目录 第一节、编制依据.......................................... 2 第二节、工程概况.......................................... 2 第三节、施工准备.......................................... 3 第四节、沉淀池平面

图...................................... 4 第五节、施工技术措施.. (6) 一、泵管洗管及润管砂浆排料管施工方法 (6) 二、建渣清理排料管施工方法................................ 13 第六节、安全保证措施..................................... 18 第七节、注意事项......................................... 19 附图: 各楼栋沉淀池平面布置位置。.. (20) 1 混凝土泵管洗管和润管砂浆( 混凝土) 以及建渣处理方案 第一节、编制依据 1、蓝山湾项目施工图纸; 2、《建筑工程绿色施工评价标准》(GB/T50640-2010); 3、《安全防范工程技术规范》(GB50348—2004); 4、《建筑施工现场环境与卫生标准》(JGJ146—2004); 、《混凝土泵送施工技术规程》(JGJ/T10-2011) 。5 第二节、工程概况 1、工程基本概况 工程名称: 蓝山湾土建施工总承包工程。 工程地点: 四川省乐山市市中区大件路乐山职业技术学院对面。 工程规模:43 万m?。 结构体系: 高层为剪力墙结构,别墅为框架剪力墙结构。 2、编制目的 为了落实安全文明施工、绿色施工,特编制此方案。

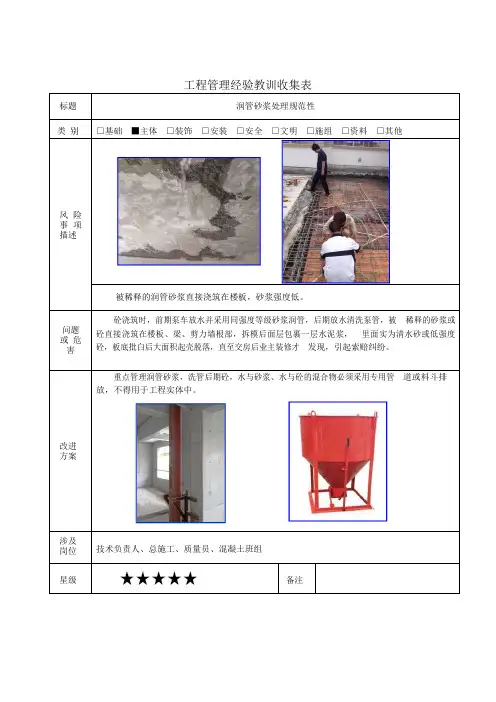

润泵砂浆使用管理规定

润泵砂浆使用管理规定 为确保润泵砂浆的正确使用,防止因浇筑到施工部位产生质量事故,特制定本规定。 一、润泵砂浆特点 润泵砂浆是用于混凝土泵送前的润泵工作,不能用于结构部位。 二、润泵砂浆使用规定 1、在经营合同签订时,应在合同条款中明确“润泵砂浆不能用于结构部位”的规定,防范质量风险。 2、技术质量部负责制定润泵砂浆使用技术交底(见附件1),各站技术负责人应在每一需要润泵砂浆的工程在施工前将该技术交底传递给施工单位相关负责人,提示其按要求执行。 3、生产过程中运输润泵砂浆时,禁止与混凝土同车运送。 4、润泵砂浆运送到施工现场后,现场外调人员应指挥和监督润泵砂浆的正确使用,并留取视频资料反馈给生产站点技术负责人。 5、对现场发现的润泵砂浆使用问题,现场外调应及时收集证据反馈给施工单位负责人及生产站点技术负责人。 附件1:润泵砂浆使用技术交底 XXX混凝土有限公司 2016年1月29日

附件1:润泵砂浆技术交底 XXX金隅混凝土有限公司 润泵砂浆使用技术交底 施工单位 工程名称 交底日期 技术交底人联系电话 施工方负责人联系电话 技术交底内容 1、润泵砂浆是用于混凝土泵送前的润泵工作,不能用于结构部位。 2、泵送润泵砂浆前先用水将泵管润湿一遍。 3、润泵砂浆用量:移动泵润泵砂浆用量不得超过1.0m3,固定泵视泵管长度而定,一般每10米泵管用0.2m3砂浆。 4、润泵砂浆泵送完后泵送混凝土,与润泵砂浆接触的少许混凝土应排掉,不应用于结构部位。 5、严禁向润泵砂浆中加水,以防影响其性能,需要时可加入适量外加剂调整。 6、请贵方按照本技术交底要求执行,如未按要求执行导致质量隐患及费用,一律由贵方承担! 施工方(盖章):技术交底站点(盖章):

混凝土泵管洗管及润管砂浆混凝土处理方案

混凝土泵管洗管及润管砂浆混凝土处理方案

混凝土泵管洗管及润管砂浆混凝土处理方案山蓝山湾项目混凝土泵管洗管和润管砂浆(混凝土)以及建渣处理方案 审批: 审核: 编制: 中国建筑第二工程局有限公司 蓝山湾项目土建施工总承包工程 2014年4月 目录 第一节、编制依据 .......................................... 2 第二节、工程概况 .......................................... 2 第三节、施工准备 .......................................... 3 第四节、沉淀池平面

图 ...................................... 4 第五节、施工技术措 施 (6) 一、泵管洗管及润管砂浆排料管施工方法 (6) 二、建渣清理排料管施工方法 ................................ 13 第六节、安全保证措施 ..................................... 18 第七节、注意事项 ......................................... 19 附图:各楼栋沉淀池平面布置位置。 .. (20) 1 混凝土泵管洗管和润管砂浆(混凝土)以及建渣处理方案 第一节、编制依据 1、蓝山湾项目施工图纸; 2、《建筑工程绿色施工评价标准》(GB/T50640-2010); 3、《安全防范工程技术规范》(GB50348—2004); 4、《建筑施工现场环境与卫生标准》(JGJ146—2004); 、《混凝土泵送施工技术规程》(JGJ/T10-2011)。 5 第二节、工程概况 1、工程基本概况 工程名称:蓝山湾土建施工总承包工程。 工程地点:四川省乐山市市中区大件路乐山职业技术学院对面。 工程规模:43万m?。 结构体系:高层为剪力墙结构,别墅为框架剪力墙结构。 2、编制目的 为了落实安全文明施工、绿色施工,特编制此方案。

泵管加固方案

泵管加固方案 二、材料要求: 2.1混凝土地泵:HBT80型;布料杆;泵管:直径125mm。 2.2钢管:外径选用Ф48mm、壁厚 3.5mm。大横杆及立杆长度4m、6m。钢管涂防锈漆。 2.3扣件:扣件不能有裂纹、气孔、砂眼等缺陷。扣件与钢管的贴和面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm,扣件的活动部位应使其转动灵活,旋转扣件的两旋转面间隙小于1mm 。 2.4木脚手板:脚手板采用白松木板,板厚为50mm、板宽为200mm。 2.5方木:100×100mm 2.6橡胶垫圈(用于保护泵管) 2.7其他机具:可移动配电箱及电缆,对讲机等。 三、地泵、泵管及布料杆的支设: 3.1场地要求:地泵支设位置场地应平整,坚实。排水、供水及供电应方便。 3.2地泵支设:地泵选定位置后应将其支腿完全伸出,并插好插销。支腿下垫100×100mm方木。地泵旁边设置好集水坑。地泵料口应方便泵车进出并卸料。地泵应搭设专用的双层防护棚。地泵支设牢固并应经过检查验收。并悬挂好地泵操作规程和负责人等标识牌。 3.3泵管布置:泵管布置应尽量缩短管线长度,减少弯管和软管。泵管铺设应保证安全施工,并且便于清洗管道、排除故障和拆除维修。同一线路选择相同直径的泵管。 3.4泵管固定: 3.4.1水平泵管固定:水平管每隔3m及拐弯处都应设置脚手架管固定。脚手架管固定在楼地面上,室外部分应将脚手管打入土内或浇注混凝土固定。泵管及其支架不得于外爬架发生任何连接或支撑关系。脚手架与泵管之间用橡胶垫圈塞好。泵管在穿越已铺好钢筋的楼地面时,不得将泵管架在钢筋上,应先将马凳固定在顶板模板上(马凳高出顶板钢筋),再在马凳上部垫好方木,绑扎牢固,在方木上铺设泵管。

混凝土外观质量缺陷的整改方案

混凝土外观质量缺陷的整改方案 响应阳五高速投资管理公司2010年5月17日下发的《关于加强全线混凝土外观质量的通知》(阳五工发[2010]30号),进一步加强施工现场混凝土施工的外观质量,切实解决高速公路施工中的混凝土施工质量通病,提高混凝土结构的耐久性、安全性及美观性,我阳五高速A1-1合同段项目部与J1监理办一起于2010年5月18日、19日对本标段内所有的混凝土结构物、大桥高墩、预制T 梁及桥面系混凝土的外观质量进行了统一排查,并针对检查中发现的各种问题制定了相对应的整改措施。 一、质量管理小组 建立由项目经理为组长的外观质量管理小组,全面负责项目质量通病防治工作,从项目领导层抓起,层层分解质量责任,层层落实质量职责,确保施工质量组长: 组员: 职责:负责阳五高速A1-1标混凝土外观质量通病的防治活动的组织和实施,制定本标段检查并落实各项质量保证措施,督促其整改,总结防治经验。 二、质量管理制度 《公路工程质量检验评定标准》 《A1-1项目质量管理手册》 山西省交通厅相关文件要求 阳五高速公路管理公司相关文件要求 三、质量管理重点及措施 3.1质量管理责任表

3.2外观质量问题及处理方法 本次检查过程中发现了部分涵洞墙身表面平整度差、沉降缝不顺直,部分勾缝脱落等不良现象,桃河特大桥墩柱及预制T梁存在不同程度的蜂窝麻面、错台、痕迹及色差现象,现针对混凝土外观质量的不同问题,整改如下: 3.2.1砼麻面 现象:砼表面局部缺浆粗糙,或有许多小凹坑,但无钢筋和石子外露。 原因分析: 1、模板表面粗糙或清理不干净,粘有干硬水泥砂浆等杂物,拆模时砼表面被粘损。 2、钢模板脱模剂涂刷不均匀,拆模时砼表面粘结模板。 3、模板接缝拼装不严密,灌注砼时缝隙漏浆。 4、砼振捣不密实,砼中的气泡未排出,一部分气泡停留在模板表面。 预防措施:模板面清理干净,不得粘有干硬水泥砂浆等杂物。木模板灌注砼前,用清水充分湿润,清洗干净,不留积水,使模板缝隙拼接严密,如有缝隙,填严,防止漏浆。钢模板涂模剂要涂刷均匀,不得漏刷。砼必须按操作规程分层均匀振捣密实,严防漏捣,每层砼均匀振捣至气泡排除为止。 处理方法:麻面主要影响砼外观,对于面积较大的部位修补。即将麻面部位用清水刷洗,充分湿润后用水泥砂浆或1∶2水泥砂浆抹刷。 3.2.2.蜂窝 现象:砼局部酥松,砂浆少石子多,石子之间出现空隙,形成蜂窝状的孔洞。 原因分析:

建筑施工现场质量管理检查记录表(碧桂园)

施工现场质量管理检查记录表 开工日期:2008年 7月4日工程名称碧桂园翠堤春晓454#~457#楼施工许可证(开工证)0 建设单位晋智房地产开发项目负责人魏宏强 设计单位博意建筑设计研究院有限责任公司项目负责人田勇敏 监理单位市正泰建设监理总监理工程师朱道卫 施工单位启益建设工程项目经理黄建兴项目技术负责人陆裕华序号项目容 1 现场质量管理制度质量例会制度、三检及交接检制度、 质量与经济挂钩制度、月评比及奖罚制度 2 质量责任制岗位责任制、设计交底制、技术交底制、挂牌制度 3 主要专业工种操作上岗证书起重工、钢筋工、架子工、电焊工有上岗证 4 分包方资质与对分包单位的管理制度/ 5 施工图审查情况审查合格 6 地质勘察资料有《岩土工程堪察报告》 7 施工组织设计、施工方案及审批施工组织设计、专项方案编制、审核、批准齐全 8 施工技术标准有模板、钢筋、混凝土灌注等多种 9 工程质量检验制度有原材料及施工检验制度、抽测项目的检测计划 10 搅拌站及计量设置有管理制度和计量设施精确及控制措施 11 现场材料、设备存放与管理统一按照现场平面图布置 检查结论: 现场质量管理基本完整。(由监理填写) 总监理工程师 (建设单位项目负责人)年月日

质量例会制度 质量管理工作是工程质量优劣的主要环节,为保证关键工序、分项或分部、工程质量控制在良好的状态,在一定的时间采用一定的管理办法、手段、进行强化管理。 为搞好施工质量,项目部定为每周一上午召开一次班组长及施工现场管理人员参加以工程质量为主题的例会。会上主要是总结一周以来的工程质量优劣状况,总结较好的施工经验及方法,改正不好的、对工程有影响施工方案。 为发挥质量例会的使用对质量较好的班组及个人在会上加以表扬,对工程质量意识较差的班组及个人进行批评、教育,并责令整改。真正的发挥质量例会制度的作用,使施工人员在思想上重视质量,把工程质量搞好。

混凝土泵管固定措施方案

、编制依据:二、工程概况: 三、脚手架所用材料要求:四、泵管架设计: 五、安全技术措施:

一、编制依据: 1) 、〈建筑施工扣件式钢管脚手架安全技术规范》(JGJ130- 2011 ) 2) 、〈建筑施工门式钢管脚手架安全技术规范》JGJ128-2010) 3) 、〈建筑施工高处作业安全技术规范》(JGJ80-91) 4) 、〈建筑施工安全检查标准》JGJ59— 2011 ) 5) 、本工程施工图纸及施工组织设计 *项目位于北京市大兴区**。该工程总建筑面积89256.97 其中研发办公楼 地上建筑面积36343.43 m。由主楼、裙楼及连体地下室组成,地下2层,裙房地上5层,主楼地上13层,总高58.3米。 本工程全部采用商品混凝土,地上混凝土现场输送主要采用地泵配合布料机输送,泵管高度随结构施工同步升降,与顶板用架子管顶牢并加固,为确保混凝土输送安全及顺利进行,特编制此泵管固定专项措施,施工时必须严格对混凝土输送管道进行加固。 其中布料机下部支撑为顶板支撑加密设置,详见模板施工方案。 、脚手架所用材料要求: 1、钢管 1)钢管规格及材质要求

钢管均采用现行国家标准〈直缝电焊钢管》GB/T13793 )中规定的3号普通钢管,①48.3 X3.6mm ,其材质应符合现行国家标准碳素结构钢》(GB/T-700 )中Q235-A级钢的规定。无论新旧钢管都应有产品质量合格证及质量检验报告,钢管材质检验方法应符合现行国家标准〈金属拉伸试验方法》(GB/T228 )的有关规定。 2)外观检查 钢管外观应平直光滑,没有裂缝、折痕、结疤、分层、严重锈蚀(内、外壁)和硬弯曲等现象。钢管必须涂有防锈漆。旧钢管表面锈蚀深度应O.5mm ,端部弯曲:L<1.5m 时应 <5mm ,立杆弯曲:3m v Ldm 时应 <12mm、4m v L v6.5m 时应W20mm ,水平杆、斜杆弯曲:L^6.5m时应<30mm,旧钢管使用前应按上述要求严格检查,符合规定后才能使用 3)新钢管必须涂有防锈漆。 4)钢管上严禁打孔 2、扣件 1)材质 采用可锻铸铁制作的扣件,新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证。无论新旧扣件都应有检测报告,按现行国家标准〈钢管脚手架扣件》 GB15831)的规定抽样检测。 2)脚手架采用的扣件,在螺栓拧紧力矩达65 N.m时,不得发生破坏。 3)外观检查 扣件使用前应进行质量检查,有裂纹、缺爪、螺栓断丝或滑丝的严禁使用新、旧扣件均应进行防锈处理。 3、脚手板

剪力墙柱梁拆模后混凝土质量缺陷专项处理方案

关于剪力墙、柱、梁拆模后混凝土质量缺陷 专项处理方案 一、适用范围 本施工方案适用于泉州晋江220kV洋埭变电站工程地下室剪力墙交接及生产综合楼1#和2#楼柱交接、楼板反梁、楼梯处部分漏浆导致蜂窝、麻面及较深孔洞,还有部分由于拆模不当至柱、梁边角破损等缺陷整改。 二、编制依据 《混凝土质量控制标准》GB50164-2011 《混凝土结构工程施工质量验收规范》GB50204-2011 《混凝土泵送施工技术规程》JGJ/T 10-2011 《混凝土裂缝修补灌浆材料技术条件》JG/T 333-2011 《混凝土结构工程施工规范》GB50666-2011 《国家电网公司输变电工程质量通病防治工作要求及技术措施》基建质量〔2010〕19号 《国家电网公司基建质量管理规定》国网(基建/2)112-2014 《国家电网公司基建技术管理规定》国网(基建/2)174-2014 《国家电网公司输变电工程标准工艺管理办法》国网(基建/3)186-2014 《国家电网公司输变电工程安全文明施工标准化管理办法》国网(基建/3)187-2014 《国家电网公司输变电工程标准工艺(一):施工工艺示范手册》(2011版) 《国家电网公司输变电工程标准工艺(三):工艺标准库》(2012版) 《国家电网公司输变电工程标准工艺(四):典型施工方法》(2012版) 工程涉及的主要国家或行业规范、标准、规程、图集、地方标准、法规图集三、作业流程 采取水泥砂浆或混凝土修补,施工流程为:旧混凝土凿毛→用清水冲洗饱和→支模→水泥砂浆或混凝土修补→养护,具体为: 3.1首先对待修补部位的松散混凝土进行凿除,做到小锤细凿,避免损伤结构钢筋。 3.2对凿除部位用毛刷刷干净,并用水冲洗,使其无松动石子及粉尘。 3.3进行支模,要求模板支设牢固,并留设浇筑口和清理口,确保支模时的垃圾能清理干净。清理后及时封堵清理口。 3.4对修补处涂刷一层水泥浆进行界面处理,以使新旧混凝土能结合良好。 3.5 采用水泥砂浆或细石混凝土进行浇筑修补,用钢筋仔细捣实。

混凝土泵管固定措施

目录 目录 (1) 一、编制依据: (2) 二、工程概况: (2) 三、脚手架所用材料要求: (2) 四、泵管架设计: (3) 五、安全技术措施: (7)

一、编制依据: 1)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) 2)、《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2010) 3)、《建筑施工高处作业安全技术规范》(JGJ80-91) 4)、《建筑施工安全检查标准》(JGJ59-2011) 5)、本工程施工图纸及施工组织设计 二、工程概况: 工程名称 建设单位 设计单位 监理单位 施工总承包单位 **项目位于北京市大兴区**。该工程总建筑面积89256.97㎡,其中研发办公楼地上建筑面积36343.43㎡。由主楼、裙楼及连体地下室组成,地下2层,裙房地上5层,主楼地上13层,总高58.3米。 本工程全部采用商品混凝土,地上混凝土现场输送主要采用地泵配合布料机输送,泵管高度随结构施工同步升降,与顶板用架子管顶牢并加固,为确保混凝土输送安全及顺利进行,特编制此泵管固定专项措施,施工时必须严格对混凝土输送管道进行加固。 其中布料机下部支撑为顶板支撑加密设置,详见模板施工方案。 三、脚手架所用材料要求: 1、钢管 1)钢管规格及材质要求 钢管均采用现行国家标准《直缝电焊钢管》(GB/T13793)中规定的3号普通钢管,Φ48.3×3.6mm,其材质应符合现行国家标准《碳素结构钢》(GB/T-700)中Q235-A 级钢的规定。无论新旧钢管都应有产品质量合格证及质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸试验方法》(GB/T228)的有关规定。 2)外观检查

现浇混凝土质量缺陷处理方案

淮南大气环境科技产业园项目 职工培训基地及研发、实验室二工程 混凝土现浇结构 质量缺陷处理方案 南通四建集团有限公司 2015年5月

目录 一、指导思想 (1) 二、工程概况 (1) 三、概述 (2) 四、施工程序 (2) 五、缺陷分析 (3) 六、质量缺陷处理小组 (3) 七、质量缺陷处理总流程 (3) 八、现浇混凝土质量缺陷处理方案 (4) 8.1 蜂窝麻面处理 (4) 8.2 爆模处理 (4) 8.3 烂根处理 (4) 8.4 空洞处理 (5) 8.5 漏筋处理 (5) 8.6 夹渣处理 (5) 九、质量保证措施 (6) 十、施工注意事项 (6) 十一、安全检查事项 (7) 十二、文明施工和环境保护措施 (7) 十三、砼质量缺陷处理记录 (8) 十四、现浇结构外观质量缺陷判断依据 (8)

一、指导思想 坚持“安全第一,预防为主,综合治理”的方针和“标本兼治、重在治本”的工作原则,以施工现场为重点、以遏制重(特)大质量安全责任事故为目标,通过对施工质量缺陷科学合理处理,做到思想认识上警钟长鸣,制度保证上严密有效,技术支撑上坚强有力,监督检查上严格细致,全面提高淮南大气环境科技产业园职工培训基地及研发、实验室二工程安全生产管理水平,为工程建设创造良好的实施环境。 二、工程概况 本工程位于淮南市山南高新技术开发区。地下车库总建筑面积为4487㎡,建筑总面积约为24486.5㎡。本工程耐火等级一级,屋面防水等级Ⅰ级,为二类高层建筑,建筑高度为48.650米(室外地面至平屋面面层),结构形式为框架剪力墙结构;抗震设防烈度为 7 度;设计使用年限50年。

纯剪力墙混凝土质量缺陷处理方案

一、工程概况 本工程总建筑面积24454.46㎡,主体为地下一层、地上十五层,地下室高为4.8m,地上一层高为3.9m,地上二至十五层层高为3.1m,总高度47.60米;建筑功能布局:采用剪力墙结构。防火设计建筑分类:地下室为一级,地上部分为二级,抗震设防烈度为6度。 二、混凝土结构外观缺陷概述与分类 混凝土外观缺陷主要存在结构部位为屋顶、剪力墙、阳台、楼梯,混凝土外观缺陷形式主要表现在表面颜色不均匀、蜂窝麻面、表观微裂纹、表面脚印及不平整部分、孔洞、露筋、表面破损,根据不同的缺陷形式及不同结构部位分析其生成原因,给出合理的解决办法,强调混凝土在成型之前的生成、运输、浇注、养护等施工工艺的重要性。对混凝土外观质量缺陷修补处理总原则是不隐蔽,端正思想,仔细分析其成因,正确对待,妥善处理 混凝土结构外观缺陷分类表

三、关于混凝土结构缺陷处理程序 施工过程中发现混凝土结构缺陷时,应认真分析缺陷产生的原因。对严重缺陷施工单位制定专项修整方案,方案应经论证审批后再实施,不得擅自处理。 四、混凝土结构外观一般缺陷修整 (一)混凝土结构外观一般缺陷修整 1、对于露筋、蜂窝、孔洞、夹渣、疏松、外表缺陷,应凿 除胶结不牢固部分的混凝土,表面清理干净,洒水湿润 后用1:2水泥砂浆抹平; 2、轻微裂缝用水泥砂浆等材料进行封闭; 3、连接部位缺陷、外形缺陷可与面层装饰施工一并处理; (二)、混凝土结构外观严重缺陷修整 对于露筋、蜂窝、孔洞、夹渣、疏松、外表缺陷,应凿除胶结不牢固部分的混凝土至密实部位,清理表面,支设模板,用净水冲洗干净,涂刷混凝土界面剂,采用比原混凝土强度高一等级的细石混凝土浇筑密实并及时养护,养护时间不得少于

施工现场管理检查记录

施工现场质量管理检查记录 GB50300—2001 表1.2.1 开工日期

现场质量管理制度

现场质量管理制度 一、工程项目的质量管理体系 (一)项目部要建立健全质量保证体系,负责本工程的工程质量和单位工程质量的评定工作。 1、质量检查人员必须持证上岗,并保持相对稳定。 2、各专业施工队伍负责人主抓质量,并指定一名技术人员做助手,专职管理制度,每一班组选定一名不脱产的自检员,做好本班组的自检、互检工作。 (二)项目部的质量职责 1、项目经理是项目的第一负责人。 2、认真贯彻国家和上级质量管理部门的方针、政策法规。 3、认真贯彻“谁施工谁负责质量”的原则,建立健全质量保证体系,落实岗位质量责任制,落实工程质量管理制度。 4、工程质量应贯彻“预防为主”和加强监督检查方针,严格工程质量管理,对工程实体形成的全过程实行质量的否决权。 5、项目部必须严格执行国家颁发的质量标准,施工规范和公司有关的技术质量文件。 6、根据公司质量规划及合同规定,确定项目工程质量目标,制定实施办法并组织实施。 7、工程开工前,项目经理组织有关人员对项目的单位工程进行划分,报当地质量监督站及公司备案,分部分项工程由

施工单位划分,报监理单位备案。 8、严格按质量标准施工,严把“半成品、成品验收关,中间检查验收关及隐蔽工程验收关,”不合格坚决不予放行。 9、认真进行分项分部工程质量评定,对关键工序,特殊工序和重点部位设置质量管理点。 10、对大型设备基础、主体结构、重点部位的砼工程,由项目部组织相关人员参加进行联合检查并会审后,方可浇灌砼。 11、对本项目出现的不合格工程进程调查、分析、研究、处理,并做好记录。对出现的质量事故必须及时上报,由公司组织调查、分析,经公司总工审批,提出处理方案后组织实施,若出现质量事故,二十四小时内上报公司及建设公司。 12、单位工程竣工后,项目部应按国家及行业的有关工程质量检验评定标准对工程进行检验评定,达达预定等级后,上报当地质量监督站,进行单位工程的质量等级核定。

【CN209585640U】组装式混凝土泵管固定支架【专利】

(19)中华人民共和国国家知识产权局 (12)实用新型专利 (10)授权公告号 (45)授权公告日 (21)申请号 201920193086.2 (22)申请日 2019.02.13 (73)专利权人 浙江宝业建设集团有限公司 地址 312028 浙江省绍兴市柯桥区杨汛桥 镇杨汛路228号 (72)发明人 徐鹏 高宝钦 倪华君 杨晓华  王寅  (74)专利代理机构 北京众合诚成知识产权代理 有限公司 11246 代理人 连平 (51)Int.Cl. E04G 21/02(2006.01) (54)实用新型名称组装式混凝土泵管固定支架(57)摘要组装式混凝土泵管固定支架,包括条形的定位底座,定位底座上固定有竖直的立柱,立柱的一侧固定有倾斜的安装架,安装架的下端固定在定位底座上;所述安装架的上侧设有水平的第一抱箍,安装架背离立柱的一侧设有竖直的第二抱箍,安装架的正上方设有斜置的第三抱箍,第一抱箍、第三抱箍和第二抱箍均固定在T型的转脚支撑上,第一抱箍上的转脚支撑固定在立柱上,第三抱箍上的转脚支撑固定在安装架上,第二抱箍上的转脚支撑固定在定位底座上;所述定位底座的两侧固定有若干固定支脚;固定支脚上成型有若干竖直的安装孔。它将传统混凝土泵管竖向固定、水平固定及弯管固定集成在一个固定支架上, 极大简化了混凝土泵管固定施工。权利要求书1页 说明书2页 附图1页CN 209585640 U 2019.11.05 C N 209585640 U

权 利 要 求 书1/1页CN 209585640 U 1.组装式混凝土泵管固定支架,包括条形的定位底座(1),其特征在于:定位底座(1)上固定有竖直的立柱(2),立柱(2)的一侧固定有倾斜的安装架(3),安装架(3)的下端固定在定位底座(1)上;所述安装架(3)的上侧设有水平的第一抱箍(4),安装架(3)背离立柱(2)的一侧设有竖直的第二抱箍(6),安装架(3)的正上方设有斜置的第三抱箍(5),第一抱箍(4)、第三抱箍(5)和第二抱箍(6)均固定在T型的转脚支撑(7)上,第一抱箍(4)上的转脚支撑(7)固定在立柱(2)上,第三抱箍(5)上的转脚支撑(7)固定在安装架(3)上,第二抱箍(6)上的转脚支撑(7)固定在定位底座(1)上;所述定位底座(1)的两侧固定有若干固定支脚(9);固定支脚(9)上成型有若干竖直的安装孔。 2.根据权利要求1所述的组装式混凝土泵管固定支架,其特征在于:所述的第三抱箍(5)与安装架(3)相垂直。 3.根据权利要求1所述的组装式混凝土泵管固定支架,其特征在于:所述立柱(2)背离安装架(3)的一侧设有倾斜的辅助支撑(8),辅助支撑(8)的上端固定在立柱(2)上,辅助支撑(8)的下端固定在定位底座(1)上。 4.根据权利要求3所述的组装式混凝土泵管固定支架,其特征在于:所述辅助支撑(8)、立柱(2)、安装架(3)、定位底座(1)、转脚支撑(7)和固定支脚(9)之间的固定连接均采用螺栓组件连接。 5.根据权利要求1所述的组装式混凝土泵管固定支架,其特征在于:所述定位底座(1)的下端面和固定支脚(9)的下端面在同一平面内。 2

混凝土泵管固定措施

目录 目录 .............................................................. 错误!未指定书签。 一、编制依据: ...................................................... 错误!未指定书签。 二、工程概况: ...................................................... 错误!未指定书签。 三、脚手架所用材料要求:.................................. 错误!未指定书签。 四、泵管架设计: .................................................. 错误!未指定书签。 五、安全技术措施: .............................................. 错误!未指定书签。 一、编制依据: 1)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) 2)、《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2010) 3)、《建筑施工高处作业安全技术规范》(JGJ80-91) 4)、《建筑施工安全检查标准》(JGJ59-2011) 5)、本工程施工图纸及施工组织设计 二、工程概况: **项目位于北京市大兴区**。该工程总建筑面积89256.97㎡,其中研发办公楼地上建筑面积36343.43㎡。由主楼、裙楼及连体地下室组成,地下2层,裙房地上5层,主楼地上13层,总高58.3米。 本工程全部采用商品混凝土,地上混凝土现场输送主要采用地泵配合布料机输送,泵管高度随结构施工同步升降,与顶板用架子管顶牢并加固,为确保混凝土输送安全及顺利进行,特编制此泵管固定专项措施,施工时必须严格对混凝土输送管

混凝土泵管洗管及润管砂浆混凝土处理方案

混凝土泵管洗管及润管砂浆混凝土处理方案 山蓝山湾项目混凝土泵管洗管和润管砂浆(混凝土)以及建渣处理方案 审批: 审核: 精品文档,超值下载 编制: 中国建筑第二工程局有限公司 蓝山湾项目土建施工总承包工程 2014年4月 目录 第一节、编制依据 .......................................... 2 第二节、工程概况 .......................................... 2 第三节、施工准

备 .......................................... 3 第四节、沉淀池平面 图 ...................................... 4 第五节、施工技术措 施 (6) 一、泵管洗管及润管砂浆排料管施工方法 (6) 二、建渣清理排料管施工方法 ................................ 13 第六节、安全保证措施 ..................................... 18 第七节、注意事项 ......................................... 19 附图:各楼栋沉淀池平面布置位置。 .. (20) 1 混凝土泵管洗管和润管砂浆(混凝土)以及建渣处理方案 第一节、编制依据 1、蓝山湾项目施工图纸; 2、《建筑工程绿色施工评价标准》(GB/T50640-2010); 3、《安全防范工程技术规范》(GB50348—2004); 4、《建筑施工现场环境与卫生标准》(JGJ146—2004); 、《混凝土泵送施工技术规程》(JGJ/T10-2011)。 5 第二节、工程概况 1、工程基本概况 工程名称:蓝山湾土建施工总承包工程。 工程地点:四川省乐山市市中区大件路乐山职业技术学院对面。 工程规模:43万m?。 结构体系:高层为剪力墙结构,别墅为框架剪力墙结构。 2、编制目的 为了落实安全文明施工、绿色施工,特编制此方案。

高层泵送混凝土施工泵管固定方案

【施工技术】高层泵送混凝土施工泵管固定方案泵管加固方案 一、工程概括 金地房产梅墟住宅项目是由宁波金翔房地产发展有限公司投资开发建设的住宅小区,位于宁波高新区梅墟新城南区SA-12-2地块。总建筑面积140839.53平方米,分别由3幢高层、1 0幢多层住宅、商业加一个地下1层(局部房子下部2层)的地下车库组合而成。 舜杰建设集团有限公司承建的一标段工程由2#、4#、5#、8#、9#、12#楼、会所、物业经营管理用房以及地下车库组成。 单体名称 建筑面积(m2) 结构 高度(m) 层数 2号 16846.23 剪力墙 79 地上25/18层,地下2层 4号 3722.4 框架 21.9

地上6/7层,地下2层5号 3722.4 框架 21.9 地上6/7层,地下2层8号 3722.4 框架 21.9 地上6/7层,地下2层9号 3722.4 框架 21.9 地上6/7层,地下2层12号 7411.84 框架 21.9 地上6/7层,地下2层地下车库

框架 地下1层 14#会所物业管理房 712.53 框架 7.5 地上1层,地下1层 15#公厕垃圾站 105.57 框架 4.65 地上1层 建设单位:宁波金翔房地产发展有限公司。 设计单位:中国联合工程公司。 围护设计单位:浙江省工程勘察院。 监理单位:上海鼎业民防建设咨询有限公司。 施工单位:舜杰建设(集团)有限公司。 二、材料要求: 2.1混凝土地泵:HBT80型;布料杆;泵管:直径125mm。 2.2钢管:外径选用Ф48mm、壁厚 3.5mm。大横杆及立杆长度4m、6m。钢管涂防锈漆。

2.3扣件:扣件不能有裂纹、气孔、砂眼等缺陷。扣件与钢管的贴和面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm,扣件的活动部位应使其转动灵活,旋转扣件的两旋转面间隙小于1mm 。 2.4木脚手板:脚手板采用白松木板,板厚为50mm、板宽为200mm。 2.5方木:100×100mm 2.6橡胶垫圈(用于保护泵管) 2.7其他机具:可移动配电箱及电缆,对讲机等。 三、地泵、泵管及布料杆的支设: 3.1场地要求:地泵支设位置场地应平整,坚实。排水、供水及供电应方便。 3.2地泵支设:地泵选定位置后应将其支腿完全伸出,并插好插销。支腿下垫100×100m m方木。地泵旁边设置好集水坑。地泵料口应方便泵车进出并卸料。地泵应搭设专用的双层防护棚。地泵支设牢固并应经过检查验收。并悬挂好地泵操作规程和负责人等标识牌。 3.3泵管布置:泵管布置应尽量缩短管线长度,减少弯管和软管。泵管铺设应保证安全施工,并且便于清洗管道、排除故障和拆除维修。同一线路选择相同直径的泵管。 3.4泵管固定: 3.4.1水平泵管固定:水平管每隔3m及拐弯处都应设置脚手架管固定。脚手架管固定在楼地面上,室外部分应将脚手管打入土内或浇注混凝土固定。泵管及其支架不得于外爬架发生任何连接或支撑关系。脚手架与泵管之间用橡胶垫圈塞好。泵管在穿越已铺好钢筋的楼地面时,不得将泵管架在钢筋上,应先将马凳固定在顶板模板上(马凳高出顶板钢筋),再在马凳上部垫好方木,绑扎牢固,在方木上铺设泵管。

实用文库汇编之润泵砂浆处理方案

*作者:座殿角* 作品编号48877446331144215458 创作日期:2020年12月20日 实用文库汇编之润泵砂浆处理方案 一、工程概况 国际商业广场项目由1号楼22层公寓,办公楼,2号楼24-30层住宅楼,3,4号楼33层住宅楼以及3层附属商业裙楼组成,地 下设置一层人防地下室。本工程总建筑面积133017.95平方米,其中地上建筑面积110199.91平方米,地下建筑面积22818.04 平方米。 本工程砼量大,输送泵管长度长,最高输送高度达100米。本工程砼全部采用商品砼搅拌站供应,由砼搅拌运输车 运至现场,砼的浇筑采用砼输送泵进行泵送。预拌混凝土在 开泵前必须用润泵砂浆对泵车和管道予以润湿和润滑。 二、润泵砂浆的作用、配合比、数量 1、作用: 润泵砂浆使输送泵活塞和管道内壁充分润滑形成一层润滑 膜,从而有效减少混凝土与管道的流动阻力,避免因管道 粘浆而引起的阻塞现象,实现正常泵送。 2、配合比:

润泵砂浆按照国标《泵送混凝土施工技术规程》规定,泵 送混凝土润泵砂浆一般采用:水泥砂浆;与混凝土配合 比相同,除粗骨料外的水泥砂浆。 3、数量 润泵砂浆每次使用量是根据泵管的长度来估算,随第一车的混凝土运输车带1~2立方。 三、具体处理方式: 施工中先用容器将润泵砂浆集中收集到一起,统一分配或根据实际情况,均匀适量铺洒到非重要部位工作面上(如 剪力墙、柱、后浇带等需接茬部位),这样既能保证工程质 量,又能避免浪费。多余的润泵砂浆必须扔掉或另作他用。 四、注意事项 1、润管的砂浆不能浇于一处,如果集中使用楼板底部更可 能出现由于砂浆过度聚集而造成的质量病害,混凝土构件 强度降低,抗裂等性能变差,情况严重者可能危害结构安 全。 2、施工时不能将润泵砂浆直接泵送到剪力墙、柱里,要严 格控制接茬砂浆的使用量。经常有的剪力墙、柱里砂浆过 多,而有的则达不到要求甚至一点儿都没有,结果混凝土 构件根部有的因砂浆多强度不足,形成漏浆、烂根、蜂窝 等病害。 3、在混凝土浇注前向搅拌站申请预拌混凝土时,在申请单 上注明当次浇注混凝土的技术要求和供应时间等内容时, 同时也在预拌混凝土申请单中将润泵砂浆的性能要求注 明,也要求搅拌站在生产供应时,够根据工地施工方式 和施工部位的特点,有针对性地设计砂浆配比。

混凝土泵管固定施工技术在超高层建筑施工中的应用

混凝土泵管固定施工技术在超高层建筑施工中的应用 [摘要]结合义乌欧景名城超高层建筑施工实践,介绍了在超高层建筑施工中混凝土泵管的固定技术,将混凝土输送中产生的力通过泵管固定架专递给竖向结构,保障建筑施工设备的安全运行,实现超高层建筑施工中对混凝土泵管有效固定,确保超高层建筑施工混凝土泵送的安全运行与管理,提高超高层建筑施工的安全管理水平与综合效益。该超高层建筑施工混凝土泵管固定方法牢固可靠,经济适用,灵活方便,可在多个工程中周转使用,便于建筑施工企业广泛的推广应用。 [关键词]超高层建筑施工;混凝土泵管;固定技术;应用 1 工程概况 义乌欧景名城(A区)工程位于义乌市经济开发区,北起贝村路,南至江滨南路,西为城江路,东至新科路,总建筑面积237935m2。本工程由7、8、9、10、11、12栋33层全现浇剪力墙结构高层及地下车库组成,建筑最大高度113.46m;立面造型为法国建筑风格,以向上挺拔的建筑形态体现都市住区形象。 2 超高层施工混凝土泵管固定技术现状 目前超高层建筑施工混凝土泵管固定都是凭经验采用钢架和脚手架作为固定泵管支架的材料,由于每个企业对建筑施工现场管理水平和安全文明施工要求不同,造成了各种各样的混凝土泵管固定措施。在超高层建筑施工中,核心筒竖向结构施工先于水平结构施工,对混凝土泵管的固定只能靠已施工完成的竖向结构来承担,将混凝土输送中产生的力通过泵管固定架专递给竖向结构,保障建筑施工设备的安全运行,提高现场施工的文明标化施工水平。为确保建筑施工的安全生产,同时保证施工作业人员生命财产安全,为施工人作业人员提供一个安全生产的环境,结合郑州会展宾馆工程项目施工中混凝土泵管的固定方法与实践经验,形成了一种结构合理,成本低,安全稳固的超高层建筑施工混凝土泵管固定结构。 3 混凝土泵管固定方案设计 3.1 泵管的选择 根据工程输送混凝土的需要选择2台输送泵,泵管选用内径为125mm的高压管,壁厚为10mm。根据现场施工部署,对泵管的行走路线进行设计。 3.2 混凝土泵管固定结构设计 根据混凝土泵管的尺寸和混凝土输送过程中产生的力进行受力计算,确定采用80×80的等边角钢焊接为长为1240mm,宽为350mm的固定支架外形,一端顶部和中部采用80×80的等边角钢与固定支架焊接,在固定架对应位置铣Φ14的螺栓孔,采用Φ12的环箍内外用双螺帽对泵管进行连接,泵管与环箍间襄橡胶进行泵管固定。在固定架中

泵管固定方案

目录 1、编制依据: (2) 2、工程概况: (2) 3、脚手架所用材料要求: (3) 4、泵管架设计: (5) 5、安全技术措施: (9) 6、布料机架子计算: (11)

1、编制依据: 1.1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011): 1.3、《建筑施工高处作业安全技术规范》(JGJ80-91): 1.4、《建筑施工安全检查标准》(JGJ59-99); 1.7、《建筑施工手册》 1.8、本工程施工图纸及施工组织设计。 2、工程概况: 该工程位于宝鸡市蟠龙路东侧。主楼1#楼地上三十二层,地下二层,一、二层和裙房为商业用房,三至三十二层为住宅,建筑总高度为96.75m。总建筑面积:38307.56m2 。8#楼地上三十三层,地下二层,一至三十三层为住宅,建筑总高度为96m。总建筑面积:26734.06m2。地下车库为地下一层。车库高度为5m。 总建筑面积:7650m2。 本工程全部采用商品混凝土,混凝土现场输送主要采用拖式泵配合布料机输送,泵管高度随结构施工同步升降,与顶板用钢管顶牢并加固,同时为确保混凝土输送安全及顺利进行,必须严格对混凝土输送管道进行加固。 工程质量目标为陕西省建筑结构长安杯。 选定有见证取样试验单位为宝鸡市壹贰叁建设工程质量检测有限公司 ±0.000相当于绝对标高507.830m,室内外高差0.3m。

场地土类别:Ⅱ类 抗震设防:标准设防类(丙类) 钢筋种类:HPB300、HRB335、HRB400 接头形式:机械连接、搭接、电渣压力焊 建设单位:宝鸡市新城投资建设开发有限公司 设计单位:中联西北工程设计研究院 监理单位:陕西鼎科建设监理咨询有限公司 施工单位:宝鸡市第二建筑工程有限责任公司 3、脚手架所用材料要求: 3.1、钢管 3.1.1 钢管规格及材质要求 钢管均采用现行国家标准《直缝电焊钢管》(GB/T13793)中规定的3号普通钢管,Φ48×3.5mm,其材质应符合现行国家标准《碳素结构钢》(GB/T-700)中Q235-A级钢的规定。无论新旧钢管都应有产品质量合格证及质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸试验方法》(GB/T228)的有关规定。 3.1.2新钢管外径及壁厚偏差均不得小于-0.5 mm,钢管两端面切斜偏差不得大于1.7 mm. 3.1.3 外观检查 钢管外观应平直光滑,没有裂缝、折痕、结疤、分层、严重锈蚀

梁、板润泵砂浆浇筑导致的质量缺陷处理方案

梁、板润泵砂浆浇筑导致的质量缺陷处理方案(总3页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

对该建筑物部分框架梁及密肋梁存在的采用润泵砂浆浇筑导致的质量缺陷,可采用如下处理方案: (1)部分楼层框架梁及密肋梁存在的质量缺陷较为集中,建议将存在缺陷较集中部位的楼板、框架梁及密肋梁整体剔除,采用细石混凝土或灌浆料重新浇筑。 (2)部分楼层框架梁及密肋梁局部存在的质量缺陷,建议仅将缺陷部位进行剔除,采用细石混凝土或灌浆料重新浇筑。 (3)对仅在梁底或板底局部存在质量缺陷,且缺陷深度或范围较小(小于50mm)的部位,建议将缺陷部位剔除后,采用聚合物砂浆按原设计截面尺寸进行修复。 (一)材料 1、细石混凝土或高强无收缩灌浆料(强度应比原混凝土强度高一等级); 2、聚合物修复砂浆(强度应比原混凝土强度高一等级)。 (二)施工方案 1、混凝土剔凿 对缺陷部位的疏松混凝土进行剔凿,剔凿至混凝土密实处,然后再向内剔凿不小于10mm的深度,查看其内部是否密实。特别注意一下事项: 1)剔凿前应对原结构进行可靠支撑,卸除楼(屋)盖荷载,必须确保施工过程中梁板不得产生位移及变形。

2)对相邻密肋梁存在混凝土缺陷的,不能集中一次全部剔凿,而应该分批次进行,同一批次剔凿的密肋梁应间隔布置,待前一批次的处理完成且混凝土或灌浆料达到75%以上强度后,再对相邻其它梁进行剔凿。 3)对框架梁存在缺陷的部位,建议首先对框架梁周边楼板进行支撑后进行剔凿;或者分两次施工,单次剔凿的深度不超过框架梁截面宽度的1/2。 4)如剔凿至密实处形成的空洞混凝土深度小于50mm,而梁内纵筋及箍筋已全部外露,可不必再向内剔凿;如若剔凿至密实处形成的孔洞混凝土深度小于50mm,而梁内纵筋及箍筋未全部外露,则需剔凿深度至大于50mm,使框架柱或剪力墙钢筋全部外露,以保证灌浆料的厚度及与钢筋的粘结。 5)构件表面缺陷剔凿完成后,表面粗糙度应不小于10mm。 2、构件表面细石混凝土或高强无收缩灌浆料置换处理部位 如存在缺陷框架梁、密肋梁或楼板剔凿后,混凝土剔凿深度不小于50mm,则采用细石混凝土或高强无收缩灌浆料进行置换处理。 1)清洗湿润 将混凝土表面的灰尘、浮渣用钢丝刷清扫干净后用水冲洗,对剔凿漏出的钢筋进行校正、除锈,并涂刷阻锈剂。 2)模板支撑及灌浆
