公路工程交工验收的程序及主要工作
- 格式:doc
- 大小:10.00 KB
- 文档页数:1
公路工程交工验收程序公路工程交工验收程序一、交工前准备工作1. 组织验收小组:确定验收小组成员,包括工程建设单位、监理单位和设计单位,确保各方利益得到充分保障。
2. 准备验收文件:收集整理相关施工图纸、设计文件、合同等相关文件资料,便于随时查询和对比。
3. 准备验收设备:准备好各类测量仪器、视频监控设备、交通指示牌等,以便对路面、交通流量等进行实地检验和测量。
4. 开展验收前会议:召集相关各方建设单位、监理单位和设计单位参加会议,协商制定验收方案,明确验收标准和要求。
二、开展交工验收工作1. 现场实地检查:验收小组对公路工程现场进行实地查看和检查,包括路面质量、施工工艺、交通标志标线是否符合设计要求等。
2. 检查工程质量验收资料:验收小组对工程质量验收资料进行审查,包括工程竣工图、施工图纸、技术规范等。
3. 进行工程质量检测:验收小组可委托第三方技术检测单位,对公路工程的强度、平整度、水平标高等进行检测,确保工程质量符合要求。
4. 检查交通设施和设备:验收小组对公路交通设施和交通设备进行检查,包括交通信号灯、交通标志、隔离带等是否符合设计要求。
5. 进行交通安全隐患排查:验收小组通过对交通流量、出入口设置、交通设施等进行综合评估,排查交通安全隐患。
6. 进行交通流量调查:验收小组可以通过安装视频监控设备对公路工程的交通流量进行观察和分析,确保交通流量符合设计要求。
三、整理验收报告1. 验收报告的编写:验收小组根据实地检查、工程质量检测、交通安全隐患排查等结果,编写详细的验收报告。
2. 验收报告的审查:验收小组成员对验收报告进行审查,并对其中的问题提出意见和建议。
3. 验收报告的修改:根据审查意见和建议,对验收报告进行修改,确保报告的完整性和准确性。
四、交工验收的结果和处理1. 向建设单位汇报验收结果:验收小组向建设单位汇报验收结果,并提出建议和处理意见。
2. 确定待整改问题:根据验收结果,确定待整改问题,并要求建设单位进行整改。

《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号)正式颁布为进一步规范和完善公路工程竣(交)工验收及质量鉴定工作,交通运输部于近日印发了《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号)。
该细则自2 010年5月1日起施行,《关于贯彻执行公路工程竣交工验收办法有关事宜的通知》(交公路发〔2004〕446号)同时废止。
细则中对公路工程交竣工验收及质量鉴定等环节进行了局部修订和完善。
质监总站二O一O年二月二十五日附件1:公路工程质量鉴定办法.doc附件2:公路工程竣工档案目录.doc附件3:公路工程(合同段)交工验收证书.doc附件4:公路工程交工验收报告.doc附件5:各单位工作总结报告.doc附件6:公路工程各参建单位工作综合评价一览表.doc附件7:公路工程竣工验收鉴定书.doc附件8:项目参建单位工作综合评价等级证书.doc办法修订汇报.doc《公路工程竣(交)工验收办法实施细则》(交公路发〔20 10〕65号)公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。

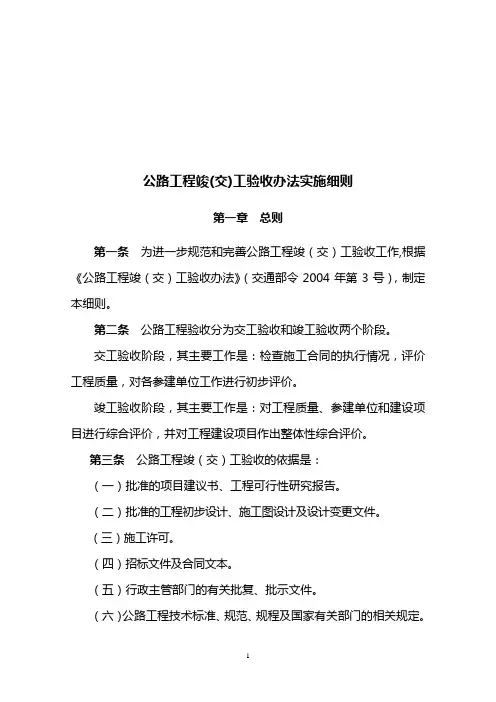

公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
监理单位审查同意后,应同时向项目法人提交独立抽检资料、质量评定资料和监理工作报告。
公路工程交工验收程序公路工程交工验收程序深圳市交通运输委员会项目管理手册(建设中心)第一节合同段交工验收程序一、工程初验(一)初验条件合同段工程在满足以下条件后,承包人可尽早向监理工程师申请交工的意向:1.承包人拟申请交工的工程已经基本完成,剩余工程收尾工作量很少,且在缺陷责任期内完成这些工程时,不影响完工工程的正常使用及施工安全;2.监理工程师已分别按照《公路工程质量评定标准》的要求基本完成分项工程质量检查和评定,总监理工程师签发分项工程交工证书。
(二)初验检查内容合同段工程初验由监理工程师负责组织。
总监理工程师在认为上述条件基本具备后,应在收到承包人合同段交工验收申请意向书7天内组织承包人、监理工程师按以下方面内容对合同段工程完成初步检查,并通知工程管理部、相关承包人派人参加(其中路面承包人主要参与路基、桥梁宽度、高程、横坡等联合测量)。
检查内容包括:1.逐项检查拟申请交工的工程是否按合同要求已全部完成;2.分项工程质量检验评定的结果是否符合规范要求;3.监理工程师在各种场合,以不同形式向承包人指出的各类质量问题是否得到妥善解决;4.各项技术、质量管理和合同管理程序及手续是否齐全、完备;5.是否有遗留未处理的重大技术、质量遗留问题;6.承包人申请交工的工程现场是否进行全面清理(包括临时用地和材料堆放场、弃、取土场等);7.是否得到当地及环保等政府部门认可;8.承包人是否按合同规定完成或基本完成有关的工程交工资料,文件的编制是否满足归档要求;9.现场剩余工作完成计划(如果有)。
(三)初验报告初验检查工作结束后,由监理工程师完成初验报告,初验报告主要包括以下内容:1.合同段工程总体情况及初验概述;2.现场存在的有关问题;3.工程质量(总体)评定表及评定结果;4.与评定表相对应的工程初验检查检测记录表;5.初验检查结论。
深圳市交通运输委员会项目管理手册(建设中心)如果工程管理部认为上述交工验收条件尚不具备,则由监理工程师书面通知承包人抓紧完成上述工作,直至合同段交工验收条件成熟后,承包人再提出正式交工申请报告。
《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号)正式颁布为进一步规范和完善公路工程竣(交)工验收及质量鉴定工作,交通运输部于近日印发了《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号)。
该细则自2 010年5月1日起施行,《关于贯彻执行公路工程竣交工验收办法有关事宜的通知》(交公路发〔2004〕446号)同时废止。
细则中对公路工程交竣工验收及质量鉴定等环节进行了局部修订和完善。
质监总站二O一O年二月二十五日附件1:公路工程质量鉴定办法.doc附件2:公路工程竣工档案目录.doc附件3:公路工程(合同段)交工验收证书.doc附件4:公路工程交工验收报告.doc附件5:各单位工作总结报告.doc附件6:公路工程各参建单位工作综合评价一览表.doc附件7:公路工程竣工验收鉴定书.doc附件8:项目参建单位工作综合评价等级证书.doc办法修订汇报.doc《公路工程竣(交)工验收办法实施细则》(交公路发〔20 10〕65号)公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
关于印发公路工程竣交工验收办法实施细则的通知交公路发〔2010〕65号各省、自治区、直辖市、新疆生产建设兵团交通运输厅(局、委),天津市市政公路管理局:为进一步规范和完善公路工程竣(交)工验收工作,部制定了《公路工程竣(交)工验收办法实施细则》,现印发给你们,请遵照执行。
二〇一〇年一月二十七日公路工程竣交工验收办法第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
公路工程竣(交)工验收办法实施细则名称: 公路工程竣(交)工验收办法实施细则文号:交公路发〔2010〕65号发布机构:公路司发文日期:2010年04月30日主题分类:工程管理索引号:2010-00205 主题词:公路工程;竣工;验收公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交通运输部公路工程竣(交)工验收办法实施细则(交公路发〔2010〕65号)第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
公路工程交工验收的程序及主要工作第一篇:公路工程交工验收的程序及主要工作公路工程交工验收的程序及主要工作?交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
监理单位审查同意后,应同时向项目法人提交独立抽检资料、.... 第二篇:公路工程交工验收工作指南及程序公路工程交工验收指南及程序项目交工验收是工程建设中比较重要的环节,是检查施工合同的执行情况,评价工程质量,对各参建单位进行初步评价。
公路工程交工验收工作由项目业主组织,为更好完成交工验收工作,把相关事项和有关办事程序告知如下:一、公路工程项目进入交工验收需要具备的条件(一)工程交工检测单位的确定与报备1.在路基施工1年左右,通过招投标确定路基路面桥梁隧道房建交工检测单位,否则许多交工检测项目无法开展,事后也无法弥补,特别要重视桥梁荷载试验,提前做好房建尤其是加油站房建交工验收;提前1年招投标确定机电交工检测单位。
2.在交工检测合同中明确检测结果必须先报给业主,业主确认后方可报给质量监督站,所以业主应该固定专人负责交工检测事宜。
与区质量监督站沟通确定检测单位,都需要报区质量监督站备案。
以便尽早启动交工检测工作。
(二)工程外业工作完善1.完成工程主体(路基、路面、桥隧、交安、机电、房建、绿化等)工作,外业要尽量完善,尤其是区质量监督站历次检查检测过程提出存在的问题务必要整改好,都要求有书面反馈材料。
2.要重视路容路貌,如路基边坡绿化、边坡防护外观、塌方清除、硬路肩修整及绿化、边沟及排水沟的清理、路基路面缺陷的修复、标线标牌等,做到整洁、美观。
3.施工单位、监理单位、试验检测机构完成对工程项目的质量自检、监理检测、交工检测等外业检测工作,频率满足要求,整改好存在问题及处理反馈情况。
公路工程竣(交)工验收办法实施细则(交公路发〔2010〕65号)第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
监理单位审查同意后,应同时向项目法人提交独立抽检资料、质量评定资料和监理工作报告。
公路工程竣〔交〕工验收方法施行细那么第一章概述第一条为进一步标准和完善公路工程竣〔交〕工验收工作,根据?公路工程竣〔交〕工验收方法?〔交通部令2004年第3号〕,制定本细那么。
第二条公路工程验收分为交工验收和开工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进展初步评价。
开工验收阶段,其主要工作是:对工程质量、参建单位和建立工程进展综合评价,并对工程建立工程作出整体性综合评价。
第三条公路工程竣〔交〕工验收的根据是:〔一〕批准的工程建议书、工程可行性研究报告。
〔二〕批准的工程初步设计、施工图设计及设计变更文件。
〔三〕施工答应。
〔四〕招标文件及合同文本。
〔五〕行政主管部门的有关批复、批示文件。
〔六〕公路工程技术标准、标准、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进展,并应具备以下条件:〔一〕合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
〔二〕施工单位按?公路工程质量检验评定标准?及相关规定对工程质量自检合格。
〔三〕监理单位对工程质量评定合格。
〔四〕质量监视机构按“公路工程质量鉴定方法〞〔见附件1〕对工程质量进展检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
〔五〕开工文件按公路工程档案管理的有关要求,完成“公路工程工程文件归档范围〞〔见附件2〕第三、四、五局部〔不含缺陷责任期资料〕内容的搜集、整理及归档工作。
〔六〕施工单位、监理单位完本钱合同段的工作总结报告。
第五条交工验收程序:〔一〕施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
〔二〕监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进展审查并签署意见。
监理单位审查同意后,应同时向工程法人提交独立抽检资料、质量评定资料和监理工作报告。
公路工程交工验收工作指南及程序公路工程交工验收是指在公路工程建设完成后,工程建设单位向验收单位提交工程竣工文件,由验收单位对工程质量、技术标准、图纸等方面进行检查和评价,确认工程达到规定的要求并作出验收决定的过程。
下面是公路工程交工验收的工作指南及程序。
一、工作指南:1.交工验收前准备:工程建设单位须根据工程进度安排,制定完善的交工验收计划,并准备好与交工验收相关的各项文件资料,包括工程竣工文件、工程验收报告、竣工图纸、工程质量检测资料等。
2.验收委员会组成:验收单位应组织专业人员,成立验收委员会,包括工程技术、规划、设计、建设、监理等方面的专家,以确保验收工作的公正、客观和科学性。
3.验收通知和会议:验收单位应向工程建设单位发出验收通知,并召开验收会议,明确验收时间、地点和相关事项,对工程建设单位和施工单位提出验收要求和交底。
4.验收范围和内容:验收单位应按照相关法律法规和技术标准,对公路工程的质量、技术标准、图纸等方面进行检查和评价。
主要包括工程结构、设备安装、施工技术、规范合规、质量文明等方面的内容。
5.验收程序和方法:验收单位应按照规定的程序和方法进行验收,包括查看相关文件资料、实地勘查和验收检测等。
同时,可采取现场会商、听取汇报、临时检测等方式,充分了解工程建设和施工情况。
6.验收评价和意见:验收单位对工程质量、技术标准、图纸等方面进行评价,并根据评价结果提出验收意见和建议。
如果发现质量问题或技术瑕疵,应及时提出整改要求,并要求工程建设单位进行改正。
7.验收决定和报告:验收单位根据验收评价和意见,作出验收决定,并书面形式向工程建设单位告知验收结果。
工程建设单位根据验收决定,制定下一步的工程竣工交接和移交计划,并向相关部门办理竣工手续。
二、验收程序:1.资料准备阶段:工程建设单位准备工程竣工文件,包括竣工报告、竣工图纸、质量检测资料等。
2.验收通知和会议阶段:验收单位向工程建设单位发出验收通知,并召开验收会议,明确验收要求和相关事宜。
公路工程验收制度一、总则为规范公路工程验收工作,促进公路工程建设与管理水平的提高,特制定本制度。
二、验收范围本制度适用于公路工程建设验收工作,包括但不限于路基、路面、桥梁、隧道、交通设施等方面的验收。
三、验收程序(一)立项阶段:对公路工程建设项目进行立项前的评估和论证,明确建设方案及目标。
(二)设计阶段:对公路工程建设项目进行设计审查,确保设计符合相关标准和规范。
(三)施工阶段:对公路工程建设项目的施工过程进行监督和检查,确保施工质量。
(四)验收阶段:对公路工程建设项目进行验收,确保工程符合规划设计和施工要求。
四、验收责任(一)建设单位:负责整个工程项目的规划、设计、施工和验收工作,保证工程质量。
(二)监理单位:负责对工程项目的施工过程和质量进行监督检查,及时发现和处理问题。
(三)验收单位:负责对工程项目进行最终验收,出具验收报告,并提出建设单位应当整改的意见和建议。
五、验收标准公路工程验收应符合国家相关标准和规范,其中包括但不限于《公路工程建设质量验收规范》、《公路桥梁验收规范》等。
六、验收内容(一)路基验收:包括路基土方开挖、填方、路基平整度、均匀度等方面。
(二)路面验收:包括路面平整度、坡度、坑洼、裂缝等方面。
(三)桥梁验收:包括桥梁结构、防腐、防水、荷载等方面。
(四)隧道验收:包括隧道结构、通风、照明、安全设施等方面。
(五)交通设施验收:包括交通标线、标牌、信号灯、护栏等方面。
七、验收程序(一)准备工作:建设单位提前准备验收资料,包括工程档案、检测报告、施工记录等。
(二)召开验收会议:建设单位、监理单位、验收单位等参与方共同参加验收会议,对工程进行验收。
(三)现场查看:参与方到工程施工现场实地查看,核查工程质量和合格情况。
(四)验收报告:验收单位出具验收报告,对工程项目做出合格或不合格的评定,并提出整改意见。
(五)整改验收:未合格部分整改完成后,重新进行验收确认合格。
八、验收结果(一)合格:工程项目符合设计要求和国家相关标准,经验收单位确认合格。
公路工程工序验收制度一、引言公路工程是交通基础设施的重要组成部分,其建设质量直接关系到人民群众的出行安全和生产生活的便利。
为了保障公路工程建设质量,提高验收效率,建立和完善公路工程工序验收制度是非常必要的。
二、制度目的本制度的目的在于规范公路工程的工序验收程序,明确验收责任,保障工程建设质量。
三、制度适用范围本制度适用于公路工程建设过程中的各项工序验收,包括路基工程、路面工程、桥梁工程、隧道工程等。
四、验收程序1. 工程单位完成工序后,需向验收部门提交验收申请,详细描述工序完成情况及相关资料。
2. 验收部门按照规定的验收标准和程序进行验收,对于合格的工序进行确认并填写验收记录。
3. 如有不合格情况,应及时提出整改措施并要求工程单位在规定期限内完成整改。
4. 完成整改后,工程单位再次提交验收申请。
验收部门重新对工序进行验收,如符合验收标准则签发验收证书。
5. 完成所有工序的验收后,由验收部门组织对整个工程项目进行最终验收。
若合格,则进行最终验收结项,若不合格则提出整改要求。
五、验收标准1. 公路工程验收标准应符合国家相关标准和规范要求。
2. 严格按照图纸设计要求进行验收,确保工程建设符合设计要求。
3. 对于重要工序,可参照其他类似工程验收标准,提高验收严格性。
六、验收责任1. 工程单位应严格按照验收程序和标准执行,确保工程质量符合要求。
2. 验收部门应依法依规进行验收工作,并按时对工程负责人签发验收证书。
3. 若验收中发现问题,工程负责人应积极配合整改,并确保整改措施符合要求。
4. 若验收部门存在违规问题,应依法追究责任。
七、验收结果1. 合格的工序应及时签发验收证书,并及时通知工程单位。
2. 不合格的工序应及时提出整改要求,确保质量问题得到及时解决。
3. 最终验收结项后,验收部门应出具最终验收报告,明确工程验收结果。
八、验收记录1. 验收部门应建立工序验收档案,详细记录每个工序的验收情况。
2. 工程单位应保存好验收证书及相关资料,以备日后需要。
公路工程材料的验收程序公路工程竣工验收程序一、各级交通运输主管部门应于年初制定年度竣工验收计划,并按计划组织竣工验收工作。
列入竣工验收计划的项目,项目法人应提早完成竣工验收前的准备工作。
竣工验收委员会由交通运输主管部门、公路管理机构、质量监督机构、造价管理机构等单位代表构成。
项目法人、设计、施工、监理、接管养护等单位代表参加竣工验收工作,但不作为竣工验收委员会成员。
二、公路工程竣工验收应具备下列条件:(一)通车试运营2年以上。
(二)交工验收提出的工程质量缺陷等遗留问题已全部处理完毕,并经项目法人验收合格。
(三)工程决算编制完成,竣工决算已经审计,并经交通运输主管部门或者其授权单位认定。
(四)竣工文件已完成“公路工程项目文件归档范围”的全部内容。
(五)档案、环保等单项验收合格,土地使用手续已办理。
(六)各参建单位完成工作总结报告。
(七)质量监督机构对工程质量检测鉴定合格,并形成工程质量鉴定报告。
三、竣工验收准备工作程序(一)公路工程符合竣工验收条件后,项目法人应按照公路 -1-工程管理权限及时向有关交通运输主管部门提出验收申请。
(二)有关交通运输主管部门对验收申请进行审查,必要时可组织现场核查。
审查同意后报负责竣工验收的交通运输主管部门。
(三)以上文件齐全且符合条件的项目,由负责竣工验收的交通运输主管部门通知所属的质量监督机构开展质量鉴定工作。
(四)质量监督机构按要求完成质量鉴定工作,出具工程质量鉴定报告,并审核交工验收对设计、施工、监理初步评价结果,报送交通运输主管部门。
(五)工程质量鉴定等级为合格及以上的项目,负责竣工验收的交通运输主管部门及时组织竣工验收。
四、竣工验收要紧工作内容:(一)成立竣工验收委员会。
(二)听取公路工程项目执行报告、设计工作报告、施工总结报告、监理工作报告及接管养护单位项目使用情况报告。
(三)听取公路工程质量监督报告及工程质量鉴定报告。
(四)竣工验收委员会成立专业检查组检查工程实体质量,批阅有关资料,形成书面检查意见。
公路工程交工查收指南及程序项目交工查收是工程建设中比较重要的环节,是检查施工合同的履行情况,评论工程质量,对各参建单位进行初步评论。
公路工程交工查完工作由项目业主组织,为更好达成交工查完工作, 把有关事项和有关做事程序见告如下:一、公路工程项目进入交工查收需要具备的条件(一)工程交工检测单位确实定与报备1.在路基施工 1 年左右,经过招招标确立路基路面桥梁地道房建交工检测单位,不然很多交工检测项目没法展开,过后也没法填补,特别要重视桥梁荷载试验,提早做好房建特别是加油站房建交工查收;提早 1 年招招标确定机电交工检测单位。
2.在交工检测合同中明确检测结果一定先报给业主,业主确认后方可报给质量监察站,因此业主应当固定专人负责交工检测事宜。
与区质量监察站交流确立检测单位,都需要报区质量监察站存案。
以便尽早启动交工检测工作。
(二)工程外业工作完美1.达成工程主体(路基、路面、桥隧、交安、机电、房建、绿化等)工作,外业要尽量完美,特别是区质量监察站历次检查检测过程提出存在的问题务必需整顿好,都要求有书面反应资料。
2.要重视路容路貌,如路基边坡绿化、边坡防备外观、塌方消除、硬路肩修整及绿化、边沟及排水渠的清理、路基路面缺点的修复、标线标牌等,做到整齐、雅观。
3.施工单位、监理单位、试验检测机构达成对工程项目的质量自检、监理检测、交工检测等外业检测工作,频次知足要求,整顿好存在问题及办理反应状况。
(三)内业资料的齐备1.施工单位供给合同工程达成状况表,竣薪资料、工程质量自检评定资料,施工总结报告和交工查收申请。
2.监理单位对各合同段工程质量评定、对施工单位提出的交工查收申请审察建议和监理工作报告。
3.设计单位提交设计工作报告。
4.质量监察机构或业主拜托的质量检测机构达成的质量检测资料,检测评定建议及整顿复测结果及建议,并形成检测报告。
5.项目业主汇总基本建设程序,第一版项目管理履行报告,对设计、施工、监理等单位的初步评论。
公路工程竣工验收的步骤和主要内容根据《公路工程竣(交)工验收办法》(交通部令20),公路工程竣工验收的步骤和主要内容如下。
第十二条按照公路工程管理权限,各级交通运输主管部门应于年初制定年度竣工验收计划,并按计划组织竣工验收工作。
列入竣工验收计划的项目,项目法人应提前完成竣工验收前的准备工作。
第十三条公路工程竣工验收应具备以下条件:(一)通车试运营2年以上。
(二)交工验收提出的工程质量缺陷等遗留问题已全部处理完毕,并经项目法人验收合格。
(三)工程决算编制完成,竣工决算已经审计,并经交通运输主管部门或其授权单位认定。
(四)竣工文件已完成“公路工程项目文件归档范围”的全部内容。
(五)档案、环保等单项验收合格,土地使用手续已办理。
(六)各参建单位完成工作总结报告。
(七)质量监督机构对工程质量检测鉴定合格,并形成工程质量鉴定报告。
第十四条竣工验收准备工作程序:(一)公路工程符合竣工验收条件后,项目法人应按照公路工程管理权限及时向相关交通运输主管部门提出验收申请,其主要内容包括:1.交工验收报告。
2.项目执行报告、设计工作报告、施工总结报告和监理工作报告。
3.项目基本建设程序的有关批复文件。
4.档案、环保等单项验收意见。
5.土地使用证或建设用地批复文件。
6.竣工决算的核备意见、审计报告及认定意见。
(二)相关交通运输主管部门对验收申请进行审查,必要时可组织现场核查。
审查同意后报负责竣工验收的交通运输主管部门。
(三)以上文件齐全且符合条件的项目,由负责竣工验收的交通运输主管部门通知所属的质量监督机构开展质量鉴定工作。
(四)质量监督机构按要求完成质量鉴定工作,出具工程质量鉴定报告,并审核交工验收对设计、施工、监理初步评价结果,报送交通运输主管部门。
(五)工程质量鉴定等级为合格及以上的项目,负责竣工验收的交通运输主管部门及时组织竣工验收。
第十五条竣工验收主要工作内容:(一)成立竣工验收委员会。
(二)听取公路工程项目执行报告、设计工作报告、施工总结报告、监理工作报告及接管养护单位项目使用情况报告。
公路桥梁工程交工验收的程序及主要工作?
交工验收程序:
(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
监理单位审查同意后,应同时向项目法人提交独立抽检资料、....。
