后张法施工工艺流程后张法是一种常用的施工工艺,它在建筑工程中起着非常重要的作用。
下面将详细介绍后张法施工工艺流程。
1. 前期准备。
在进行后张法施工之前,首先需要做好充分的前期准备工作。
这包括对施工场地的勘察和测量,了解地基情况和地下管线等情况,以及准备好所需的施工设备和材料。
2. 地面处理。
在进行后张法施工之前,需要对地面进行处理,确保地面平整、干燥,并清除杂物和尘土,以便于后续的施工操作。
3. 布置定位。
根据设计要求和施工图纸,对后张法的定位进行布置,确定墙体和柱体的位置和尺寸,确保施工的准确性和精度。
4. 安装支撑。
在进行后张法施工之前,需要进行支撑的安装,以确保施工过程中的安全和稳定。
5. 混凝土浇筑。
在完成前期准备和支撑安装之后,就可以进行混凝土的浇筑工作。
根据设计要求和施工图纸,对混凝土进行浇筑,确保质量和准确性。
6. 后张法施工。
在混凝土浇筑完成后,就可以进行后张法施工了。
根据设计要求和施工图纸,进行后张法的操作,确保墙体和柱体的准确位置和尺寸。
7. 拆除支撑。
在后张法施工完成后,需要对支撑进行拆除,清理施工现场,并进行质量检查,确保施工质量和安全。
8. 后期工序。
在进行后张法施工之后,还需要进行后期工序的处理,包括对墙体和柱体的表面处理和装饰,以及相关的验收和整改工作。
通过以上的工艺流程,可以确保后张法施工的顺利进行,保证施工质量和安全。
同时,也需要严格按照相关的规范和标准进行操作,确保施工的合法性和规范性。
希望以上内容对后张法施工工艺流程有所帮助,谢谢阅读!。
第1篇一、土方工程施工1. 土方工程施工主要应解决的问题:土壁稳定、施工排水、流砂防治和填土压实。
2. 影响土方工程施工的参数:土的工程分类、质量密度、含水量、渗透系数、可松性系数。
3. 植筋施工工艺过程:钻孔、清孔、填胶粘剂、植筋、凝胶。
4. 后张法施工工艺过程:浇筑构件的同时留设孔道-穿预应力筋-张拉-锚固-孔道灌浆。
5. 后张法预应力施工,孔道留设的方法有:钢管抽芯法、胶管抽芯法、预埋波纹管法。
6. 砖砌体施工的工艺过程:抄平-放线-摆砖样-立皮数杆-立头角-挂线-砌筑-勾缝。
二、场地平整与基础处理1. 场地平整:场地平整是土方工程施工的第一步,包括场地平整、挖填方、排水、边坡处理等。
2. 基础处理:基础处理包括地基处理、基础施工等,以确保建筑物稳定。
三、地基处理1. 原地面处理:包括临时排水、原地面平整、坑穴处理及碾压、清除表层植被、挖除树根等。
2. 地基加固:地基加固包括换填、压实、注浆、锚杆、搅拌桩、旋喷桩等。
四、结构安装工程1. 旋转法和滑行法:旋转法布置构件应使柱子的帮扎点、柱脚中心和杯口中心三点位于同一起重机半径的圆弧上;滑行法应使绑架点、基础杯口中心两点共弧,在起重半径的圆弧上。
2. 模板及支撑体系:保证结构和构件各部分的形状、尺寸、及相互位置的正确性;具有足够的强度、刚度、稳定性;构造简单装拆方便,能多次周转使用;接缝严密,不得漏浆。
1. 施工缝接续施工:应将施工缝表面清扫干净,清除水泥薄层和松动石子,并浇水湿润,铺一层水泥浆或与混凝土成分相同的水泥砂浆,再继续浇注混凝土。
2. 影响灰浆饱满度的因素:砌筑方法;砂浆的和易性(包括流动性和保水性)。
六、后张法预应力施工1. 孔道留设方法:钢管抽芯法、胶管抽芯法、预埋波纹管法。
2. 留设时应注意:管道不允许漏浆;管道要有足够的强度,保证在砼重力作用下不变形;管道要能按要求传递粘结应力。
通过以上知识点,我们可以更好地了解土木工程施工的各个环节,为实际工程提供理论支持。
(仅供复习参考用)第一章土方工程.一、填空题1.土方工程的施工往往具有:工程量大、劳动繁重、施工条件复杂等特点。
2.土方施工中要考虑土的可松性,是由于土方工程量是以自然状态的体积来计算的,土的可松性用可松性系数来表示。
3.影响土方边坡稳定的因素主要有土质、开挖深度、施工工期、地下水水位、坡顶荷载、气候条件因素。
4.一般轻型井点的管路系统包括滤管、井点管、弯联管、总管。
5.填土的压实方法有碾压、夯实、振动压实,其中夯实、振动压实适用于非粘性土。
6.防治流砂的方法有水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构、井点降水。
7.单斗挖掘机机根据工作装置可装成正铲、反铲、抓铲、拉铲等类型。
8.土的工程分类是按土开挖的难易程度将土分为八大类。
9.轻型井点的布置应根据基坑大小与深度、土质、地下水位高低与流向、降水深度要求而定。
10.填土压实方法有碾压法、夯实法、振动压实法。
11.影响填土压实的因素有土的含水量、铺土厚度、压实功。
12.基坑降水的方法有集水坑降水法、井点降水法。
13.井点降水根据开挖深度不一样,渗流速度不一样,可划分为轻型井点、喷射井点、电渗井点、管井井点和深井井点五种类型。
14.轻型井点平面布置的形式有单排线状布置、双排现状布置、环状布置。
15.正铲挖土机的工作特点:前进向上、强制切土。
16.反铲挖土机的工作特点:后退向下、强制切土。
17.单斗挖土机包括:正铲挖土机、反铲挖土机、拉铲挖土机、抓铲挖土机。
18.最佳设计平面既能使土方工程量最小,又能保证填挖方量相等,一般可用最小二乘法原理求解。
19.一般轻型井点的管路系统包括:井点管、滤管、弯联管、总管。
二、名词解释1、土的最优含水量:回填土含水量过大或过小都难以压实,在压实机械和压实遍数相同的条件下,使填土压实达到最大密实度时的土的含水量,称为土的最优含水量。
2、土的可松性:自然状态的土,经开挖体积松散增大,经回填压实仍不能恢复原来体积的性质,称为土的可松性。
土木工程施工名词解释第一章土方工程:1.土的可松性: 自然状态下的土,经开挖后,其体积因松散而增大,回填以后虽经压实,仍不能恢复成原来的体积的性质。
2.土的渗透性: 水流通过土体中孔隙难易程度的性质。
3.土的含水量: 土中所含的水与土的固体颗粒的质量比,以百分数表示。
4.土的质量密度:土的天然密度和土的干密度,天然密度指土在天然状态下的单位体积质量,土的干密度指单位体积土中固体颗粒的质量。
5.土的工程分类:8类;松软土,普通土,坚土,砂砾坚土,软石,次坚石,坚石,特坚石6.边坡坡度: 以边坡的挖方深度(或填方高度)与底宽的比值表示,表示为1:m.7.平均运距:挖方区土方中心至填方区土方中心的距离。
8.基坑支护结构: 主要承受基坑土方开挖卸荷时所产生的土压力、水压力和附加荷载所产生侧压力,起到挡土和止水作用,是稳定基坑的一种施工临时挡墙结构。
9.流砂:粒径很小、无塑性的土壤,在动水压力推动下,极易失去稳定,而随地下水一起流动涌入坑内的现象。
10.降水井点管:是轻型井点降水设备的组成部分,埋入到土中蓄水层内,用于连接弯联管和滤管的钢管。
11.喷射井点:由喷射井管,高压水泵,管路系统组成12.土钉墙支护:开挖的边坡表面每隔一定距离埋设土钉,并在边坡表面铺钢筋网,喷射细石混凝土,使其与边坡土钉形成共同工作的复合体。
13.喷锚支护:在开挖边坡表面铺钢筋网,喷射混凝土面层。
成孔并埋设预应力锚杆。
14.集水井降水法:基坑开挖过程中,沿坑底周围或中央开挖排水沟,基坑边角设置集水井,水汇入集水井,用水泵将水抽走。
15.回灌井点:为保持降水井点旁的建筑物保持水位,在降水井点与建筑物之间,将降水井点抽出的部分水回灌土层中。
16.土的最佳含水量: 在同样压实功压实条件下,使土压实获得最大密实度时的土的含水量。
17.填土压实系数: 反应填土压实的紧密程度,现场压实后土的控制干密度与最大干密度之比。
18.重锤夯实地基: 利用重锤自由下落时的冲击能来夯实浅层填土地基,使表面形成一层较为均匀的硬层来承受上部载荷。
《土木工程施工》讲义:第27、28讲:4.4 后张法施工一、后张法施工工艺流程:后张法施工分为有粘结后张法施工和无粘结预应力结构施工。
有粘结后张法施工:先浇筑好混凝土构件,并在构件中预留孔道;待混凝土强度达到设计规定的数值后,在孔道内穿入预应力筋进行张拉并加以锚固,最后进行孔道灌浆。
张拉力由锚具传给混凝土构件,并使之产生预压应力。

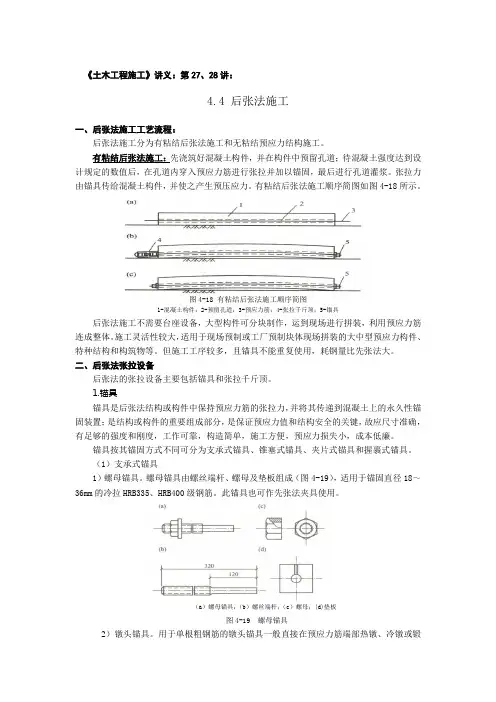

有粘结后张法施工顺序简图如图4-18所示。
图4-18 有粘结后张法施工顺序简图1-混凝土构件;2-预留孔道;3-预应力筋;4-张拉千斤顶;5-锚具后张法施工不需要台座设备,大型构件可分块制作,运到现场进行拼装,利用预应力筋连成整体。
施工灵活性较大,适用于现场预制或工厂预制块体现场拼装的大中型预应力构件、特种结构和构筑物等。
但施工工序较多,且锚具不能重复使用,耗钢量比先张法大。
二、后张法张拉设备后张法的张拉设备主要包括锚具和张拉千斤顶。
1.锚具锚具是后张法结构或构件中保持预应力筋的张拉力,并将其传递到混凝土上的永久性锚固装置;是结构或构件的重要组成部分,是保证预应力值和结构安全的关键,故应尺寸准确,有足够的强度和刚度,工作可靠,构造简单,施工方便,预应力损失小,成本低廉。
锚具按其锚固方式不同可分为支承式锚具、锥塞式锚具、夹片式锚具和握裹式锚具。
(1)支承式锚具1)螺母锚具。
螺母锚具由螺丝端杆、螺母及垫板组成(图4-19),适用于锚固直径18~36mm的冷拉HRB335、HRB400级钢筋。
此锚具也可作先张法夹具使用。
(a)螺母锚具;(b)螺丝端杆;(c)螺母;(d)垫板图4-19 螺母锚具2)镦头锚具。
用于单根粗钢筋的镦头锚具一般直接在预应力筋端部热镦、冷镦或锻打成型。
镦头锚具也适用于锚固多根钢丝束。
钢丝束镦头锚具分为A型和B型。
A型由锚环和螺母组成,可用于张拉;B型为锚板,用于固定端。
钢丝束镦头锚具构造如图4-20所示。
(a)张拉端锚具(A型)(b)固定端锚具(B型)图4-20 钢丝束镦头锚具1-锚环;2-螺母;3-锚板;4-钢丝束3)精轧螺纹钢筋锚具。
第四章工程施工技术一、考试大纲(一)熟悉土木工程主要施工工艺与方法;(二)熟悉常用施工机械及适用范围;(三)了解土木工程施工新技术、新工艺。
二、考情分析本章内容较多,总页数为125页,分值总分为20分。
总共十一小节。
每节的分值最多的3分,有一些节是1分节。
学习中要重视主次掌握。
重要节重点掌握,次要节一般掌握。
知识点琐碎,非从事技术工作考生较难掌握施工工艺,但是考试施工工艺的深入题目不是重点。
本章历年真题分值分布三、主要考点本章应掌握的关键知识点如下:第一节土石方工程施工1.土石方工程的基坑开挖与回填2.基坑支护的分类及适用条件3.明排水法、井点降水施工方法的分类及适用条件4.推土机、铲运机和挖土机各自的施工方法及适用范围5.土石方填筑的土料选择,填土压实方法及适用条件第二节地基与基础工程施工1.地基加固处理的方法适用条件2.桩的分类、钢筋混凝土预制桩的沉桩方法、适用范围3.混凝土灌注桩的施工方法4.地下连续墙的方法分类、优点和施工工艺流程5.喷锚支护\土钉支护第三节砌筑工程施工1.砖基础的砌筑及砖墙砌筑的具体要求2.砌块的吊装顺序、砌块砌筑的主要工序及砌块施工的主要工序及工艺要求第四节钢筋混凝土工程施工1.钢筋连接的基本要求和连接方法2.模板的类型及适用条件、模板安装要求及模板拆除顺序3.混凝土施工配合比的计算4.混凝土搅拌机的种类、特性和搅拌的投料方法5.混凝土浇筑的规定、大体积混凝土浇筑方法、振捣机械的适用特点以及施工缝的留置第五节预应力混凝土工程施工1.预应力钢筋的种类2.先张法施工的适用条件及施工工艺3.后张法施工的适用条件及施工工艺第六节结构吊装工程施工1.结构吊装工程中常采用的起重机具2.柱、梁、屋盖等预制构件的吊装方法3.单层工业厂房结构吊装时起重机械的选择与布置、结构吊装方法的选择4.大跨度屋盖结构吊装方法的种类及适用条件第七节装饰工程施工1.一般抹灰、水泥砂浆地面层、木地板、贴砖2.墙面和吊顶施工3.玻璃幕墙施工第八节道路工程施工1.路基土方施工的路堤填筑方法和路堑开挖方法的适用条件、石方施工的工序2.路面基层施工3.路面面层施工尤其是沥青路面面层的施工方法和过程4.主要的筑路机械及适用条件第九节桥梁与涵洞工程施工1.墩台混凝土施工的特点、桩与管柱基础施工的方法及适用的土质条件2.桥梁上部结构的施工八种方法的特点第十节防水工程施工1.屋面卷材防水屋面施工中卷材的铺贴方法、铺贴方向、搭接方法、铺贴顺序等2.屋面防水混凝土的施工注意事项和防水构造处理3.地下防水卷材防水层施工的施工方法(外贴法和内贴法)第十一节地下工程施工1.软土或软岩中施工盾构施工技术2.岩石地下工程施工中的钻爆法施工技术、TBM法施工技术3.非开挖施工(长距离顶管技术、气动夯管锤铺管施工的特点、导向钻进法施工)四、本章框架知识体系及分值五、系统讲解第一节土石方工程施工一、土石方工程分类与施工特点土石方工程是建设工程施工的主要工程之一。
后张法施工工艺1. 引言后张法施工工艺是一种常用于土木工程中的施工方法。
该工艺以张拉杆和锚固系统为核心,通过施加预压力来增加结构的承载能力和稳定性。
本文将介绍后张法施工工艺的基本原理、施工流程以及注意事项。
2. 工艺原理后张法施工工艺的基本原理是利用张拉杆施加预压力,使结构的内力达到所需的设计要求。
通过预压力的引入,可以有效地消除结构在使用过程中的荷载变形,提高结构的刚度和稳定性。
3. 施工流程后张法施工工艺的施工流程通常包括以下几个步骤:3.1 准备工作在进行后张法施工之前,需要进行充分的准备工作。
包括材料准备、设备检查、施工图纸的审核等。
确保施工所需的材料齐全,并且设备良好。
3.2 钢束固定在施工现场,先将钢束按照设计要求的位置和间距进行布置。
然后使用专用工具将钢束与结构固定,确保其位置和角度准确无误。
3.3 钢束张拉钢束固定完成后,开始进行钢束的张拉工作。
根据设计要求,选择合适的张拉设备和张拉力,并逐渐施加张拉力进行张拉。
张拉过程中需要注意控制张拉速度和张拉力的均匀性,以避免产生过大的变形和应力集中。
3.4 锚固当钢束达到设计要求的预压力后,进行钢束的锚固工作。
根据设计要求,选择合适的锚具和锚固方式,将钢束固定在结构中。
锚固后,需要进行锚固质量的检查,确保钢束的锚固牢固可靠。
3.5 后张法控制施工完成后,需要对后张法施工进行必要的控制和监测。
包括对钢束预应力的检测、结构变形的监测、锚固系统的检查等。
通过控制和监测,可以及时发现和处理施工过程中可能出现的问题,确保后张法施工的质量和安全。
4. 注意事项在进行后张法施工工艺时,需要注意以下几个方面:•施工前必须进行详细的设计和计算,确保施工过程中的安全性和可行性;•施工现场必须严格按照设计要求和工艺标准进行操作,杜绝违规操作;•施工过程中,需不断监测和控制施工质量,确保施工符合设计要求;•施工人员必须经过专业的培训和资质认证,具备合格的技术和操作能力;•施工完成后,进行后张法施工的验收和记录工作,形成完整的施工档案。
简述后张法的施工过程。
1、在进行后张法施工的时候,需要先对构件或混凝土块体进行检查,确保没有其他问题,然后才能继续下面的分项工作环节。
2、检查混凝土构件或块体没有问题,需要按照工程设计要求进行预应力筋制作,如果工程有需要设置穿预应力筋,那么在设置完预应力筋之后,就要开始。
3、确定预应力筋安装完成,需要对外观尺寸和质量等情况进行验收,合格之后开始锚具检验,然后再安装锚具及张拉设备,为确保张力满足要求,之后还需要对张拉设备进行预检。
4、预检结束后,需要进行张拉项目,注意张拉的场地必须要保持平整,两端要设置相应的防护措施,确保安全。
5、张拉结束之后,可以开始孔道灌浆的工作,注意灌浆的时候,一定要严格按照设计要求和施工方案进行。
其中包括孔洞的大小和位置,如果不符合要求,必须及时处理,否则可能影响后续验收工作。
6、以上工作完成后,就开始制作水泥浆试块了,因为水泥试块需要进行28天养护强度才能达到标准,所以中间需要非常仔细的养护,等28天时间到了,再进行压水泥浆试块工作。
简述后张法施工过程
后张法是地基加固的一种方法,适用于地基沉降较大或土层松软的
建筑物。
其施工过程可以分为以下几个步骤:
1. 地面平整与预处理
施工前需要对地面进行平整处理,保证后续加固操作的稳定性。
同时,还需要对地基进行预处理,如排水、挖坑放置加固材料等。
2. 建造钢筋框架
建造钢筋框架是后张法的核心步骤。
工人们会将钢筋按照设计好的位
置进行编制,然后固定在地基上。
3. 手工构造墙体
一旦钢筋框架建造完毕,工人们就可以开始构造墙体了。
这里需要使
用一种特殊的加固砂浆,作为墙体的材料。
工人们手工将砂浆涂抹到
钢筋框架上,逐渐建造起墙壁。
4. 设计并安装加劲杆
为了确保建筑物的稳定性,需要在墙体中间安装一些加强杆。
这些加
强杆可以将墙体牢固地和地面连接起来,以支撑建筑物。
5. 涂抹防水材料
最后,需要在墙体上涂抹防水材料。
这有助于防止墙体受到水分的侵蚀,保证加固效果的持久性。
以上就是后张法的具体施工过程。
值得注意的是,在施工期间需要注意安全问题,确保工人的身体健康和施工安全。
后张法施工工艺流程后张法施工是隧道建设中常用的一种方法,它采用支撑结构在隧道初期对围岩进行支撑和限制,避免其坍塌,确保隧道整体稳定。
下面是后张法施工工艺流程。
1. 岩石勘察与分析隧道建设前,需要对隧道周边的岩石进行勘察和分析,确定其互相之间的地质关系及岩体的物理力学特征,制订出施工方案。
2. 安装工作平台由于后张法是在隧道掘进过程中进行支护,为了方便施工工作,需要在隧道内安装工作平台和相关设备。
工作平台要满足安全牢靠的要求,以确保施工人员在施工中能够顺利进行工作。
3. 暂时支护隧道掘进过程中,需要对围岩进行暂时支护。
一方面,为了确保施工人员的安全,另一方面,也为后期的支护结构安装做好准备。
4. 安装初始支撑当隧道已经掘进到一定深度时,需要安装初始支撑结构。
初始支撑的作用是支撑围岩的部分载荷,以防止围岩的剥落和产生塌方事故等安全事件。
5. 安装二次支撑当初始支撑结构安装完毕后,就需要按照后张工艺的要求安装二次支撑结构。
二次支撑结构是后张法施工的重点内容,它能够对围岩进行更为稳定的支撑和限制,以确保整个隧道的安全性和稳定性。
6. 隧道整体开挖当二次支撑结构安装完成后,就可以进行隧道的整体开挖。
在开挖过程中,需要对围岩进行及时的处理和支撑,以确保开挖范围内的岩石稳定。
7. 安装压力衬砌当隧道开挖完成后,需要进行最后的支撑加固工作。
这时,可以根据需要安装压力衬砌结构,以进一步限制围岩的运动和变形,使隧道具有更高的安全性和稳定度。
8. 后续巩固工作后张法施工完成后,需要进行后续的巩固工作,从而确保整个隧道的安全和稳定。
对于偏软或不稳定的地层,可以采取一些措施进行巩固,以加强围岩的稳定性。
以上就是后张法施工的工艺流程,具体工艺操作需要根据施工现场的情况进行调整,以确保隧道建设的安全和顺利进行。
后张法施工工艺流程张法施工工艺是一种常用的建筑工程施工方法,具有操作简便、施工快捷、质量可靠等特点。
以下是张法施工工艺的详细流程。
一、准备工作1.确定施工方案和图纸,并组织专业技术人员进行技术交底。
2.编制施工组织设计和施工方案,确定施工的总体思路和方法。
3.准备施工所需的各类材料和设备,并进行验收。
4.组织人员进行各项工作的培训,确保施工人员具有必要的技术和操作能力。
二、基础施工1.对地基进行地质勘察,确定地基的条件和承载力。
2.按照图纸要求进行基坑的开挖,并对挖方进行规整。
3.根据地基的要求进行填筑或加固,确保地基的稳固性。
4.进行基础的浇筑,包括基础底板和基础柱的浇筑。
三、主体结构施工1.根据图纸要求进行主体结构的施工,包括梁、柱、板等的安装和连接。
2.采用张拉法对建筑结构进行预压,确保结构的稳定。
3.根据施工要求进行钢筋混凝土的浇筑,包括梁、柱、板等的模板安装和混凝土浇筑。
4.进行装配式梁柱的安装,包括吊装、定位、焊接等。
四、立面施工1.进行建筑外立面的施工,包括墙面的砌筑、涂料的刷涂等。
2.根据设计要求进行幕墙的安装,包括铝合金幕墙、玻璃幕墙等。
五、屋面施工1.根据图纸要求进行屋面的施工,包括屋面的防水、保温等。
2.进行屋面的封顶工作,确保建筑的密闭性和耐水性。
六、室内装饰施工1.进行室内墙面的施工,包括砌筑、涂料的刷涂等。
2.进行室内天花板的施工,包括石膏板的安装、石膏线的拼接等。
3.进行室内地面的施工,包括瓷砖的铺设、地板的安装等。
4.进行室内门窗的安装,包括门框的固定、门扇的安装等。
七、设备安装1.进行建筑设备的安装,包括电气设备、给排水设备等。
2.对设备进行调试和试运行,确保设备的正常运行。
八、竣工验收1.进行施工过程的质量检查和验收,确保施工质量符合要求。
2.对建筑进行系统的功能性测试和外观质量检查,确保建筑的使用功能和外观效果满足要求。
3.组织建设单位和工程监理单位进行竣工验收,办理相关手续,并进行竣工报告的编制。
