三明建泰高速公路机电工程联合设计审查会纪要0514
- 格式:doc
- 大小:34.50 KB
- 文档页数:6
公路工程施工技术要素及公路工程质量控制发布时间:2022-08-17T02:07:02.910Z 来源:《建筑实践》2022年41卷4月第7期作者:章明安1 罗惟良2[导读] 伴随着城市化进程不断的加深、加快,我们国家的交通道路建设项目在不断增加当中,建设施工水平也在逐渐提高章明安1 罗惟良21.身份证:33032919811123****2.身份证:33012519781001****摘要:伴随着城市化进程不断的加深、加快,我们国家的交通道路建设项目在不断增加当中,建设施工水平也在逐渐提高,其中公路行业的发展速度是非常快的,满足新时代之下,城市发展过程当中所提出来的相关需求,也为人们的安全出行提供更多便捷。
在公路工程项目施工工作的过程中,往往会应用到多种不同类型的施工设备以及施工技术,相关施工企业要根据自身的施工技术水平,对整个公路工程的施工过程进行管理以及技术控制,确保最终公路工程的建设质量以及公路工程的运行水平达到指定标准,保障路面行驶车辆的安全性和舒适性,为我国交通运输事业的持续发展做出贡献。
关键词:公路工程;施工技术;管理控制1 公路工程施工技术管理的意义1.1 能够确保公路工程施工的顺利完成公路工程建设关乎着人民的日常生活和交通运输,但公路项目在建设的过程中极具复杂性和技术难度,而公路的技术管理水平又关系着高速公路的施工质量本身。
所以,在实际公路施工过程中,要对公路施工质量的管控提高严格度,针对其复杂性和多样性制定完善、健全的施工管理制度,在这之中需要侧重对公路结构施工的独有技术进行加强。
因此,对于公路施工技术的管控,在整个高速公路施工过程中尤为重要。
忽略了公路的施工质量管控,便会大幅度增加公路安全事故问题的产生。
另外,质量控制的同时还能节约成本,提高公路建设的施工效率,全面有效地加快高速公路整体项目的施工进度。
1.2 能够延长公路工程的使用寿命保障公路工程项目建设施工质量达到标准,才能让后续工程投入使用之后具备较强的安全性和稳定性。
银川绕城高速公路西、北段两阶段施工图设计文件审查意见宁夏公路学会咨询专家委员会受宁夏银古高速公路工程建设指挥部的委托,组织有关专家于2005年5月8日至13日对银川绕城高速公路西、北段两阶段施工图设计文件进行了审查,现将审查的主要意见汇总如下:一、总体评价:施工图设计文件符合交通部交公路发(2005)107号对初步设计文件的批复意见;设计文件执行了《工程建设标准强制条文》中公路方面的有关条文,基本达到了施工图阶段设计文件深度。
路基设计符合技术标准与规范要求,针对不良地质与特殊性岩土设计了较为合理、有效的处理方法。
路面结构组合能满足使用要求,排水系统设计较完善,满足实际需要。
桥涵资料收集基本齐全,结构设计安全、稳定,但大西湖特大桥设计正在进行,有待进一步完善。
立交线形布设基本合理,跨线桥梁布孔适当,结构设计较完善,满足施工图要求二、须修改与补充的意见:(一)路基:1.虽然有总说明书,但各个标段水文、地质条件有不同,故各标段应含有总说明书,以利施工和监理。
2.当水渠、排水沟、鱼塘在设计的路基范围内,应将水渠、排水沟、鱼塘的土埂挖除整平,待沟底处理填平后,统一进行填前碾压,以保证路基范围内地基的均匀性。
3.K33+305钻孔柱状图-1.8m~为淤泥质亚粘土、饱和软塑,容许承载力为85KPa,但这段换填只有(包括地表以上),换填深度须核实。
4.有些地段是否是软土,且需要加固,依据不足。
如钻孔XK94(K40+450)、XK95(K 40+500)表层为淤泥质亚粘土,N(标贯击数)为6~7,力学性质不一定很差,一般认为N<2才是软土,须核对。
XK73(K38+765)N=6~7,容许承载力取70kPa,而在钻孔XK70、N=6容许承载力却为130 kPa,须核实。
5.桥涵台背填土应有专门设计,包括地基处理、填料要求与详细的工艺设计;路堤与桥台、涵洞、通道连接处应设过渡段,并在纵向挖台阶,同时加铺土工合成材料,以利路堤的连续均匀性、稳定性,减少或消除桥头跳车。

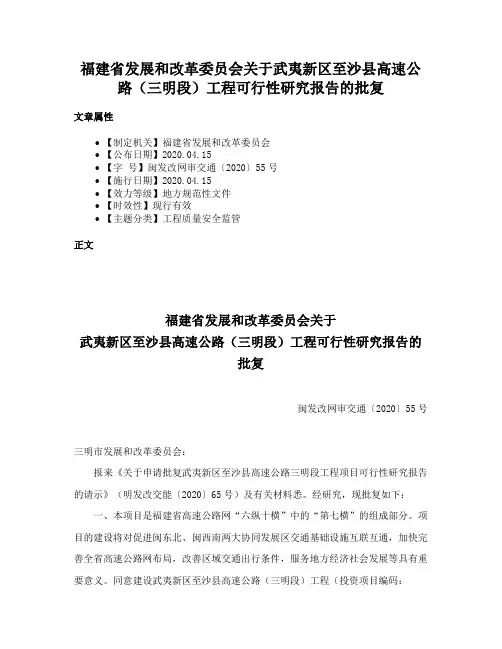

福建省发展和改革委员会关于武夷新区至沙县高速公路(三明段)工程可行性研究报告的批复文章属性•【制定机关】福建省发展和改革委员会•【公布日期】2020.04.15•【字号】闽发改网审交通〔2020〕55号•【施行日期】2020.04.15•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】工程质量安全监管正文福建省发展和改革委员会关于武夷新区至沙县高速公路(三明段)工程可行性研究报告的批复闽发改网审交通〔2020〕55号三明市发展和改革委员会:报来《关于申请批复武夷新区至沙县高速公路三明段工程项目可行性研究报告的请示》(明发改交能〔2020〕65号)及有关材料悉。
经研究,现批复如下:一、本项目是福建省高速公路网“六纵十横”中的“第七横”的组成部分。
项目的建设将对促进闽东北、闽西南两大协同发展区交通基础设施互联互通,加快完善全省高速公路网布局,改善区域交通出行条件,服务地方经济社会发展等具有重要意义。
同意建设武夷新区至沙县高速公路(三明段)工程(投资项目编码:2017-350721-54-01-063018)。
二、项目建设地点:沙县。
三、项目单位:三明市交通建设发展集团有限公司。
四、项目建设规模和主要内容本项目顺接武夷新区至沙县高速公路南平段,经沙县高桥镇,终于柳坑村与福银高速公路衔接,路线全长9.65公里,全部为新建线路。
线路在与福银高速交叉处设置柳坑枢纽互通。
为落实省委省政府关于高速公路便捷通乡镇,在福银高速公路高桥镇桂口村附近设置高桥互通。
同步建设必要的互通连接线、交通工程和沿线设施。
项目全线采用双向四车道的高速公路标准建设,设计速度100公里/小时,路基宽度26米。
桥函设计荷载等级采用公路-Ⅰ级。
互通连接线采用二级公路标准建设。
其它技术标准按交通运输部颁布的《公路工程技术标准》(JTG B01-2014)中的规定执行。
五、投资估算及资金来源项目估算总投资11.30亿元(静态投资约为11.05亿元),其中项目资本金4.52亿元,占估算总投资的40%。
福建省交通运输厅关于加强重点公路建设项目设计管理工作的意见文号:闽交建〔2010〕196号来源:福建省交通运输厅信息公开办索引号:FJ00117-0905-2010-01204各设区市交通局(委)、省高指、省公路局:为加强我省公路建设管理,推动专项治理排查工作发现问题的落实整改,进一步提高公路工程勘察设计质量,节约工程投资,根据交通运输部《关于印发加强重点公路建设项目设计管理工作若干意见的通知》精神,制定我省加强重点公路建设项目设计管理工作的意见如下:一、严格建设项目基本建设程序各级交通运输主管部门要督促各建设项目法人严格执行国家公路建设有关法规,及时履行基本建设程序。
省高速公路建设总指挥部(以下简称省高指)、省公路管理局(以下简称省公路局)应分别加强高速公路和普通公路项目基本建设程序执行情况的指导和监督,对基本建设程序不完备的项目,应督促项目法人严格按照基本建设程序整改到位。
二、合理确定勘察设计标段和勘察设计周期(一)重点公路项目勘察设计招标合同段应按照交通运输部有关规定进行划分,投标人中标合同段数量应根据投标人实际能力确定,不再予以硬性限制。
(二)项目业主要科学安排项目实施计划,合理确定勘察设计周期。
高速公路项目及独立特大型桥梁、隧道项目,从勘察设计工作开始至提交初步设计文件审查一般不得少于5个月,至提交施工图设计文件审查一般不得少于10个月;初测验收后至提交初步设计文件审查的时间一般不得少于2个月,定测验收后至提交施工图设计文件审查一般不得少于3个月。
如需增加技术设计阶段,设计周期一般不少于2个月。
严禁盲目压缩勘察设计周期,确可缩短设计周期的项目,建设单位应上报项目勘察设计招标文件审查单位同意,并报省交通运输厅备案。
(三)设计单位要完善内审质量保证体系,确保地质勘察工作深度和勘测工作精度;要积极推广标准化设计,采用技术成熟、施工工艺简单、集约化生产程度高的设计方案,完善细部设计,为标准化管理创造条件。
{会议管理}某某永武高速公路初步设计省内预审会议步设计情况的介绍,并分专家组和综合组对初步设计文件进行了认真的审查和讨论,形成了专家组咨询意见(附后)。
会议认为,设计单位在本项目初步设计中做了大量细致的工作,认真执行项目外业初测验收意见,所提供的初步设计文件基本达到部颁规定的深度要求。
现将会议主要审查意见纪要如下:一、建设规模与主要技术标准永武高速公路起点位于三明永安市吉山枢纽互通长深线和泉南线交叉处,经永安市洪田镇、小陶镇,连城县姑田镇、文亨乡、朋口镇、新泉镇(在北村设枢纽互通与龙长高速公路连接),上杭县才溪镇、临江镇、胡洋乡,武平县十方镇、岩前镇,终点位于武平县蕉岭闽粤交界处,接国家高速公路长春至深圳线粤境蕉岭广福至梅县城东段。
设计推荐方案里程长约196.565公里,其中,三明段40.13公里,龙岩段156.435公里。
全线设吉山、洪田、小陶、姑田、连城、朋口、北村、才溪、上杭、武平、岩前等11处互通立交,其中吉山和北村为枢纽互通立交。
全线设置小陶、连城、才溪、武平4个服务区,设置永安、姑田、乐江、上杭4个停车区。
全线采用双向四车道高速公路标准建设。
路线起点至连城互通段长约75.104公里,采用设计速度80公里/小时,路基宽度24.5米;连城互通至路线终点段长约121.461公里,采用设计速度100公里/小时,路基宽度26米。
全线设计荷载采用公路-Ⅰ级。
设计洪水频率:特大桥1/300,路基及大(中、小)桥1/100。
其余技术指标按部颁《公路工程技术标准》(JTGB01-2003)的规定执行。
二、路线初步设计推荐的总体线路走向基本合理,基本符合工可审查确定的路线走廊。
设计单位在下阶段设计中应充分吸收专家组意见,进一步优化路线设计,以降低工程造价,节约土地资源。
(一)经审查,原则同意初步设计龙头至热西路段、殿岭尾至贵湖洋路段、洪田至水西路段、梨坪至小陶路段、朋口至车田路段、李家坊路段、车头至罗屋坑路段、壕东至古石背路段、荣石至湖岗路段、福禄背至金鸡岭路段、安山至黄塘局部路段、金鸡岭至鲜水路段、十方至岩前路段、龙井隧道段等14处比较路线方案中设计单位的推荐方案,但在下阶段设计工作中,应根据专家意见进一步优化调整完善。

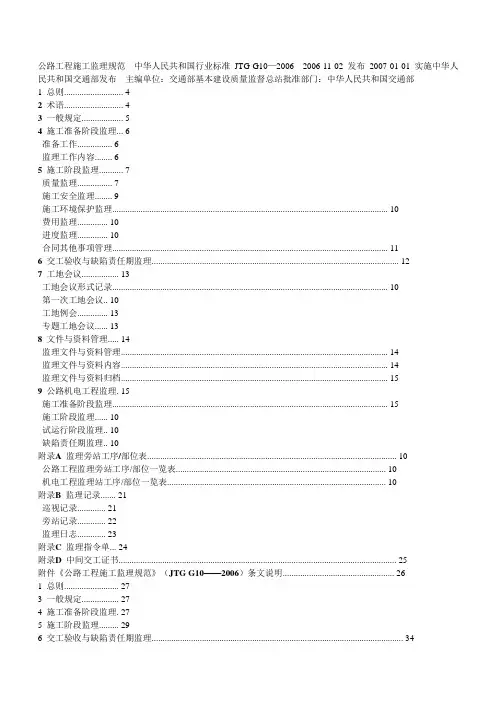

公路工程施工监理规范中华人民共和国行业标准JTG G10—2006 2006-11-02 发布2007-01-01 实施中华人民共和国交通部发布主编单位:交通部基本建设质量监督总站批准部门:中华人民共和国交通部1 总则 (4)2 术语 (4)3 一般规定 (5)4 施工准备阶段监理 (6)准备工作 (6)监理工作内容 (6)5 施工阶段监理 (7)质量监理 (7)施工安全监理 (9)施工环境保护监理 (10)费用监理 (10)进度监理 (10)合同其他事项管理 (11)6 交工验收与缺陷责任期监理 (12)7 工地会议 (13)工地会议形式记录 (10)第一次工地会议.. 10工地例会 (13)专题工地会议 (13)8 文件与资料管理 (14)监理文件与资料管理 (14)监理文件与资料内容 (14)监理文件与资料归档 (15)9 公路机电工程监理. 15施工准备阶段监理 (15)施工阶段监理 (10)试运行阶段监理.. 10缺陷责任期监理.. 10附录A 监理旁站工序/部位表 (10)公路工程监理旁站工序/部位一览表 (10)机电工程监理站工序/部位一览表 (10)附录B 监理记录 (21)巡视记录 (21)旁站记录 (22)监理日志 (23)附录C 监理指令单 (24)附录D 中间交工证书 (25)附件《公路工程施工监理规范》(JTG G10——2006)条文说明 (26)1 总则 (27)3 一般规定 (27)4 施工准备阶段监理. 275 施工阶段监理 (29)6 交工验收与缺陷责任期监理 (34)7 工地会议 (34)8 文件与资料管理 (36)9 公路机电工程监理 (37)1 总则1.0.1 为落实公路工程施工监理制度,使监理工作标准化、规范化,制订本规范。
1.0.2 本规范适用于实施工程监理制度的公路工程项目的施工监理,养护工程监理可参照执行。
1.0.3 监理机构应依据以下法律、法规、文件开展工作:1.国家和地方法律、法规。

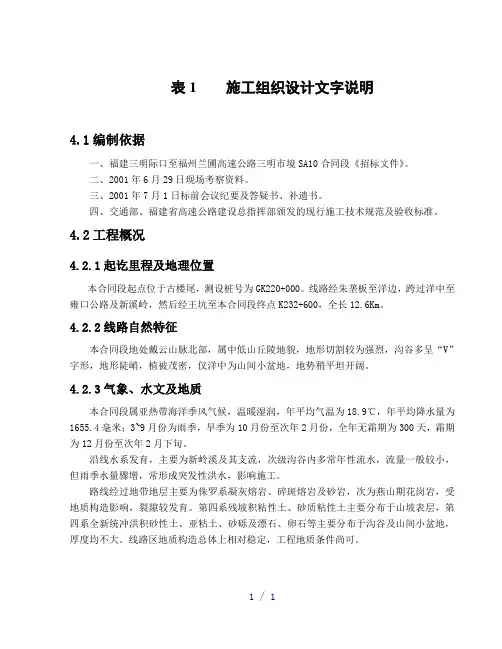

实施性施工组织设计文明说明第一章编制依据1、业主下发的国道主干线邵武沙塘隘至三明际口高速公路三明市境MA7合同段(K80+600~K87+230)施工招标文件。
2、邵三高速公路MA7合同段施工合同。
3、邵三高速公路MA7合同段两阶段施工设计图。
4、交通部颁发的设计和施工技术规范、操作规程、预算定额及《公路工程质量检验评定标准》。
5、国家现行各项法律、法规及规定。
6、当地的气候条件、施工环境及施工现场调查的资料。
7、我单位拥有的科技成果、管理水平、技术装备、队伍素质、机械装备、财务实力及多年来在高速公路工程施工中积累的施工经验。

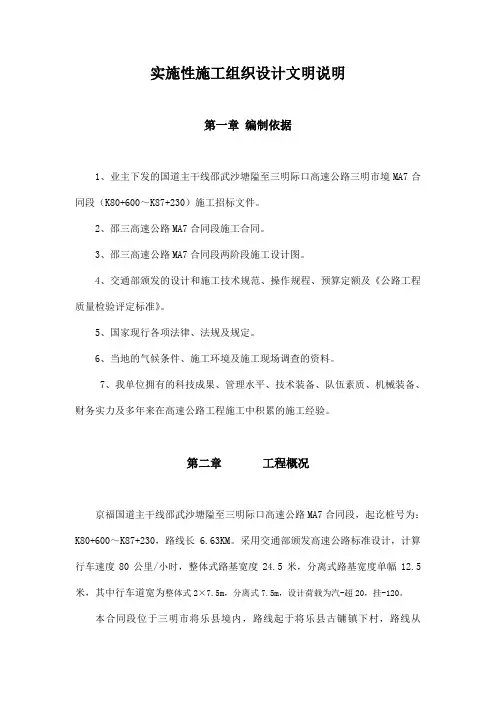

第二章工程概况京福国道主干线邵武沙塘隘至三明际口高速公路MA7合同段,起讫桩号为:K80+600~K87+230,路线长 6.63KM。
采用交通部颁发高速公路标准设计,计算行车速度80公里/小时,整体式路基宽度24.5米,分离式路基宽度单幅12.5米,其中行车道宽为整体式2×7.5m,分离式7.5m,设计荷载为汽-超20,挂-120。
本合同段位于三明市将乐县境内,路线起于将乐县古镛镇下村,路线从K80+796.609分左右线向南延伸,经梅花井村,设玉华隧道穿山、建曹溪大桥跨越S304线(金泰线)及曹溪,紧接着建曹溪隧道和路口隧道分别穿过山岭,于K86+067.987合为整体式,经路口村后山建路口大桥和漠源大桥,然后路线延伸至本合同段终点将乐县漠源乡。
本合同段地处中亚热带海洋性季风气候,温和湿润,雨量充沛。
地貌基本类型为丘陵地貌间夹冲沟及山间河谷,局部为山间小盆地,线路起伏较大。
沿线水系较发育,可满足施工用水需要,地下水主要为孔隙水、孔隙裂隙水、裂隙水,对砼均无腐蚀性。
本合同段的运输方式以公路为主,通过省道304线为骨架连接村镇简易公路组成交通运输网;沿线村镇多,通讯方便,电力充足,为本工程提供较为有利条件。
本合同段主要工程量有:路基土石方129.1万m3(包括改路、改河),填方120.9万m3(包括改路、改河);隧道3座,其中长隧道1333.25m/1座,中隧道1006.0m/2座;大桥822.5m/4座,中桥102m/1座,交叉接线分离式立交大桥108m/1座;涵洞685.7m/10座,交叉接线及改线涵洞49.573m/3座,交叉接线通道43.52m/1座。
表1施工组织设计文字说明4.1编制依据一、福建三明际口至福州兰圃高速公路三明市境SA10合同段《招标文件》。
二、2001年6月29日现场考察资料。
三、2001年7月1日标前会议纪要及答疑书、补遗书。
四、交通部、福建省高速公路建设总指挥部颁发的现行施工技术规范及验收标准。
4.2工程概况4.2.1起讫里程及地理位置本合同段起点位于古楼尾,测设桩号为GK220+000。
线路经朱垄板至洋边,跨过洋中至雍口公路及新溪岭,然后经王坑至本合同段终点K232+600,全长12.6Km。
4.2.2线路自然特征本合同段地处戴云山脉北部,属中低山丘陵地貌,地形切割较为强烈,沟谷多呈“V”字形,地形陡峭,植被茂密,仅洋中为山间小盆地,地势稍平坦开阔。
4.2.3气象、水文及地质本合同段属亚热带海洋季风气候,温暖湿润,年平均气温为18.9℃,年平均降水量为1655.4毫米;3~9月份为雨季,旱季为10月份至次年2月份,全年无霜期为300天,霜期为12月份至次年2月下旬。
沿线水系发育,主要为新岭溪及其支流,次级沟谷内多常年性流水,流量一般较小,但雨季水量骤增,常形成突发性洪水,影响施工。
路线经过地带地层主要为侏罗系凝灰熔岩、碎斑熔岩及砂岩,次为燕山期花岗岩,受地质构造影响,裂隙较发育。
第四系残坡积粘性土、砂质粘性土主要分布于山坡表层,第四系全新统冲洪积砂性土、亚粘土、砂砾及漂石、卵石等主要分布于沟谷及山间小盆地,厚度均不大。
线路区地质构造总体上相对稳定,工程地质条件尚可。
4.2.4主要技术标准主要技术标准见下表。
4.2.5主要工程数量主要工程数量表4.2.6工程条件一、筑路材料沿线筑路材料较为丰富,路堑挖方大多可用于路堤填筑,石料场沿线均有分布,砂料场主要分布于闽江沿岸。
二、水、电沿线沟渠、溪流纵横,水质清洁,可作工程用水;尤溪县电力资源丰富,沿线均有高压电力线布置,用电比较方便,可就近取用。
三、交通条件区域内有雍口——洋中——天堂主干道,其支线小道众多,小道经扩建后可到达大部分工点,交通比较便利。
兴泰晟东鹏博大屋顶4.61MW分布式光伏项目强制性条文检查实施计划(检查记录表、汇总表)常州正衡电力工程监理有限公司2017年6月批准:审核:编制:前言电力工程建设执行强制性条文,是贯彻落实《建设工程质量管理条例》、《建设工程安全生产管理条例》、《建设工程勘测设计管理条例》等法律法规的具体体现,是工程建设过程中应强制执行的技术法规,是从源头上、技术上保证该工程安全与质量的关键所在。
贯彻工程建设标准强制性条文要认真执行《电力建设施工质量验收阶段监督管理国家强制性工作标准》,以确保工程建设的质量与安全。
目录一、编制的目的 (5)二、适用范围 (5)三、编制依据 (5)四、执行计划 (5)4.1 组织机构 (5)4.2 职责 (6)五、建立必要的管理制度 (6)5.1 学习培训制度 (6)六、检查计划 (7)6.1 施工强条实施计划表 (7)6.2 施工强条执行检查表 (9)七、强制性条文流程: (18)一、编制的目的为了在本工程建设过程中,强化贯彻执行国家质量安全法律法规和强制性技术标准的执行力度,确保工程建设的质量和安全,实现工程创优达标和国优工程的目标,促进各专业严格贯彻和认真执行强条的具体落实,特编订本实施检查计划。
二、适用范围本计划适用于兴泰晟东鹏博大屋顶4.61MW分布式光伏项目三、编制依据1)《建设工程质量管理条例》(国务院令第279号)2)《建设工程安全生产管理条例》(国务院令第393号)3)《生产安全事故报告和调查处理条例》(国务院令第493号)4)《特种设备安全监察条例》(国务院令第373号)5)《电气装置安装工程接地装置施工及验收规范》GB 50170—20066)《关于开展电力工程建设标准强制性条文实施情况检查的通知》(国家电监会办公厅、建设部办公厅电输(2006)8号)7) 《输变电工程建设标准强制性条文实施管理规程》国家电网科〔2009〕642 号8)《电力建设工程质量监督检查大纲》(火电、送变电部分2005)9)《实施工程建设强制性标准监督规定》(建设部令第81号2000年8月25日)10)《电力建设安全工作规程》(第一部分:火力发电厂DL5009.1-2002)11)《工程建设标准强制性条文》电力工程部分2011版12)《工程建设标准强制性条文》房屋建筑部分2013版13)《电气装置安装工程质量及评定规程》DL/T5161.1-5161.17-200914)国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准。
第4贝因美:放量上攻皖通科技:有望继续反弹成长行业中的成长企业,目前估值依然偏低。
公司作为国产奶粉龙头,在行业高端化升级和集中度提升过程中将持续受益。
但2013年PE 只有16倍,依然低于行业整体20倍的估值。
受益农村市场扩容。
根据国家统计局的数据,我国新生婴儿70%来自县城、乡镇和农村,而根据尼尔森的数据,这一市场的奶粉容量不足全国整体的35%。
因此,县乡市场是未来中国奶粉行业增长的绝对主体,同时农村奶粉消费正迅速从过去每罐100元的低端价位向200的中高端升级。
贝因美来自县乡市场的收入占比为60%,在该市场的份额排名远高于外资,进口奶粉在地域辽阔的零散终端渠道短板短期难以改变。
贝因美将凭借产品,品牌和渠道优势成为该市场需求放量和高端化升级的核心受益者。
公司在部分人口大省已取得突破。
2012年,仅安徽和河南两个省份的收入就将近10亿,且在全国人口超过30万的县城都配备经销商和销售人员,渠道密度和深度居行业之首,公司未来在全国范围的拓展潜力值得看好。
进口奶源补足短板。
公司高端产品为进口奶源,同时在生产工艺,质量管控上与外资品牌不存在差异,确保其高端化的品质基础。
同时本土配方确保其最了解中国婴儿营养需求,具备更敏锐的市场洞察力和更迅速地产品跟进速度,形成产品差异化优势。
贝因美婴童渠道变革符合行业长期从商超转向婴童专业终端的趋势。
其全国化的服务管理组织和规模效应带来的资源,进一步推动其在零散终端上的优势。
操作策略:二级市场上,该股近期大幅反弹,成交量也同步放大,中期底部确立的可能性很大,投资者可逢低介入。
高速公路智能交通市场仍具发展潜力。
高速公路里程的不断增长保障高速公路智能交通系统的新建和改造需求;交通运输信息化建设的持续深入,则为高速公路智能交通市场的发展提供了直接驱动力。
根据中国智能交通协会的测算,未来高速公路智能交通系统的市场规模将从2011年的167.3亿元增长到2015年的261.1亿元,年均复合增长率约为11.8%,仍存较大发展空间。
公司召开管理评审会议
佚名
【期刊名称】《广东公路勘察设计》
【年(卷),期】2016(000)001
【摘要】为加强工程技术人员对工程地质勘察的认识,1月19日-20日,由技术质量部王强主任、勘察分公司张修杰总经理带领专业技术人员前往公司汕湛高速公路惠州至清远段A2标段项目勘察现场,进行了为期二天的技术交流参观活动。
【总页数】2页(PF0002-F0002,F0003)
【正文语种】中文
【中图分类】U412.366
【相关文献】
1.第十二届全国工程造价管理类优秀期刊评审会议在天津召开 [J],
2.安防认证中心召开质量管理体系评审会议 [J],
3.建国70周年暨第一届中国建筑设计行业管理卓越人物评审会议在杭州召开 [J], 《建筑设计管理》杂志社
4.第十三届全国工程造价管理类优秀期刊评审会议在兰州召开 [J],
5.黔桂公司脱硫工程可研评审会议在筑召开 [J], 张超;李鸿
因版权原因,仅展示原文概要,查看原文内容请购买。
福建省三明建泰高速公路积极推广预应力智能张拉技术为提高公路桥梁工程施工质量及耐久性,结合交通运输部开展的砼质量通病治理,两年来福建省交通质监局在桥梁预应力施工质量控制上采取了一系列技术和管理举措,福建省桥梁预应力施工工艺得到了规范,施工质量得到了大幅度提高。
在砼质量通病治理中,福建省交通质监局将预应力施工质量列为质量通病治理的重点内容,多次组织了预应力施工工艺专项督查,去年3月组织举办了公路桥梁工程预应力施工技术讲座,积极推广预应力智能张拉等新设备,去年有福建省三明建泰高速公路、福州福永高速公路等率先采用智能张拉、真空压浆等多项施工设备。
2011年6月首先在三明建泰高速公路A6合同引进了T梁预应力智能张拉设备,福建省交通质监局组织人员对该技术、设备及施工过程进行了技术指导和跟踪检测,取得了良好效果。
2011年10月20日在建宁县组织召开福建省公路水运工程砼质量通病治理总结现场会,专门对预应力智能张拉技术进行了总结和推广。
建泰高速公路共有8个路基土建施工合同段,共有8个桥梁预制场,每个标段全部配备了智能预应力张拉设备,共配备了8套,每套有两台自动控制油泵,两台智能千斤顶,一台笔记本电脑。
目前建泰高速公路还在试验运用智能循环压浆系统。
预应力智能张拉技术设备先进、技术成熟、工艺可靠,受到了施工单位、各级管理部门的高度认可。
智能张拉与传统张拉相比,节省人力,应力控制更准确,伸长量合格率更高,两端张拉更均匀,人为影响因素少,可实现远程监控。
智能张拉技术的推行对于保证预应力工程的耐久性具有重要的意义。
与传统张拉设备相比,智能张拉可节省3个劳动力(传统张拉需要6人),操作简便。
它采用智能控制,即通过电脑程序,减少人为因素影响,能够实现精确的“三控”(应力、应变、和持荷时间)的目的,消除了传统张拉张靠人工油表读数,其误差在-15%~15%之间,而智能张拉力的控制精度能够达到1%,其他如延伸量的量测、持荷时间等精度都由计算机程序控制,且不能人为更改,使预应力张拉质量得到有效控制。
三明市人民政府关于公布市级行政审批项目调整和清理结果的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 三明市人民政府关于公布市级行政审批项目调整和清理结果的通知明政文〔2014〕270号各县(市、区)人民政府,市直各单位:根据国务院、省政府关于行政审批制度改革的有关规定,以及《福建省人民政府办公厅关于做好市、县(区)行政审批制度改革有关工作的通知》(闽政办〔2014〕119号)精神,市政府组织对市级行政审批事项进行了全面清理,决定保留市级行政审批项目61项,下放79项,取消35项,保留事前报备事项10项,现予以公布。
各级各部门要按照全面推进服务政府、责任政府、法治政府建设的要求,继续深化行政审批制度改革,提高行政效能和公共管理服务水平,优化投资发展环境。
各级各部门要抓紧做好取消、转变管理方式和下放管理层级行政审批事项的落实和衔接工作,并切实加强事中事后监管。
对保留的行政审批项目,各审批机关要落实审批责任,简化审批程序,推行网上审批,并加强对行政审批权运行的监督,不断提高政府管理科学化、规范化水平;对未公布的项目,不得再进行变相审批。
附件:1.保留的市级行政审批项目(61项)2.保留的事前报备事项(10项)3.下放的市级行政审批项目(79项)4.取消的市级行政审批项目(35项)三明市人民政府2014年12月30日附件1保留的市级行政审批项目(61项)实施机关序号项目名称实施依据市发改委1市级权限内投资项目审批(核准)《国务院关于投资体制改革的决定》、《企业投资项目核准暂行办法》市教育局2民办高中(含中等职业学校)及市级非学历文化教育培训机构的设立及分立、合并、变更、终止审批《中华人民共和国民办教育促进法》、《福建省民办中等职业学校设置暂行规定》市经贸委3煤炭改扩建项目核准《煤炭产业政策》、《国家能源局关于调控煤炭总量优化产业布局的指导意见》、《福建省人民政府关于取消、下放和调整一批省级行政审批项目的通知》、《福建省人民政府关于印发福建省企业投资项目核准目录的通知》、《福建省经济贸易委员会关于进一步加强煤矿改建项目管理工作的通知》4市级权限内工商领域投资项目核准《福建省经济贸易委员会关于委托和下放部分行政职权的通知》、《福建省人民政府关于取消、下放和调整一批省级行政审批项目的通知》、《福建省人民政府关于印发福建省企业投资项目核准目录的通知》市民宗局5设立其他固定宗教活动处所、在其他固定宗教活动处所内改建或新建建筑物(改变现有布局和功能的)审批《宗教事务条例》、《关于印发〈宗教事务方面部分行政许可项目实施细则〉的通知》市公安局6出入境管理审批《中华人民共和国公民出境入境管理法》、《中华人民共和国公民出境入境管理法实施细则》、《中国公民因私往来香港地区或澳门地区的暂行管理办法》、《往来港澳通行证和签注受理、审批、签发管理工作规范》7安全技术防范产品生产审批《国务院对确需保留的行政审批项目设立行政许可的决定》、《关于印发福建省公安厅九项便民利民新措施的通知》8军工产品储存库技术防范工程方案审核及工程验收《国务院对确需保留的行政审批项目设立行政许可的决定》、《关于印发福建省公安厅九项便民利民新措施的通知》9文物系统风险单位安全技术防范工程设计方案审批和工程验收《安全防范工程技术规范》《安全防范工程程序与要求》《文物系统博物馆风险等级和安全防护级别的规定》、《关于印发福建省公安厅九项便民利民新措施的通知》10机动车驾驶证核发《中华人民共和国道路交通安全法》、《机动车驾驶证申领和使用规定》11省内跨设区市的公路运输剧毒化学品行驶线路审批《剧毒化学品购买和公路运输许可证件管理办法》、《关于印发福建省公安厅九项便民利民新措施的通知》市民政局12市级社会组织成立(设立)、变更、注销登记审批《社会团体登记管理条例》、《民办非企业单位登记管理暂行条例》、《民办非企业单位登记暂行办法》市司法局13基层法律服务工作者执业登记《基层法律服务工作者管理办法》、《福建省司法厅关于调整基层法律服务工作者职业证核准权限的通知》市人力资源和社会保障局14民办职业培训机构设立审核《中华人民共和国民办教育促进法》、《中华人民共和国民办教育促进法实施条例》、《民办职业培训学校设置标准》15职业技能鉴定机构设立审核《中华人民共和国劳动法》、《职业技能鉴定》市公务员局16设立人才中介服务机构及其业务范围审批和举办人才交流会许可《国务院对确需保留的行政审批项目设定行政许可的决定》、《福建省人才市场管理条例》市国土资源局17土地使用许可(建设用地供应、改变土地用途、划拨土地补办出让)《中华人民共和国土地管理法》、《房地产管理法》、《土地管理法实施条例》、《福建省实施〈中华人民共和国土地管理法〉办法》18采矿许可(矿区范围划定、新立、延续、转让、变更)《中华人民共和国矿产资源法》、《矿产资源法实施细则》、《矿产资源开采登记管理办法》、《福建省采矿权审批办法》市环保局19建设项目环境影响评价文件审批《中华人民共和国环境保护法》、《中华人民共和国环境影响评价法》20危险废物跨市转移审批《中华人民共和国固体废物污染环境防治法》21排污许可证核发《中华人民共和国大气污染防治法》、《中华人民共和国水污染防治法实施细则》、《福建省环境保护条例》22辐射安全许可证审批(限于Ⅳ、Ⅴ类放射源和Ⅲ类射线项目》《中华人民共和国放射性污染防治法》23建设项目竣工环境保护的验收审批《中华人民共和国环境保护法》、《中华人民共和国环境影响评价法》、《中华人民共和国大气污染防治法》、《建设项目环境保护管理条例》市住建局24挖掘、临时占用城市道路《城市道路管理条例》25建设工程企业资质《中华人民共和国城市房地产管理法》、《城市房地产开发经营管理条例》、《房地产开发企业资质管理规定》、《物业管理企业资质管理办法》、《中华人民共和国建筑法》、《建筑业企业资质管理规定》、《关于印发市经贸委1新型墙体材料企业产品备案《福建省新型墙体材料专项基金征收使用管理实施细则》市住建局2建筑节能材料和产品备案《福建省建筑节能材料和产品备案管理暂行办法》3建设工程项目报建备案《工程建设项目报建管理办法》4建设工程施工合同备案《福建省房屋建筑和市政基础设施工程施工合同备案管理暂行办法》5入明建设工程企业备案《福建省省外入闽建筑施工企业备案管理办法(试行)》、《福建省市场中介组织管理办法》等6建设工程招标文件备案房屋建筑和市政基础设施工程施工招标投标管理办法》7建设工程安全生产措施备案《建设工程安全生产管理条例》市人防办8人防工程及配套设施拆除备案《中华人民共和国人民防空法》、《福建省人民防空条例》市安监局9市交通运输局审批的国、省干线和农村公路项目新建、改建、扩建工程建设项目安全设施“三同时”设计备案及竣工验收备案《关于印发福建省道路建设项目安全设施“三同时”监督管理实施办法(试行)的通知》10非药品类易制毒化学品生产、经营备案《非药品类易制毒化学品生产、经营许可办法》、《易制毒化学品管理条例》附件3下放的市级行政审批项目(79项)实施机关序号项目名称市发改委1不使用政府投资项目备案2经济适用房建设投资计划审核市经贸委3二手车鉴定评估机构设立、变更、换证审批市公安局4剧毒化学品购买凭证、准购证5金融机构营业场所和金库安全防范设施建设方案论证和工程验收6爆破从业人员、爆破作业单位许可证(非营业性)、复杂环境爆破许可证核发7公章刻制企业特种行业许可证8典当业、营业性射击场所、特种行业许可证9集会、游行、示威的申请审批10射击竞技体育运动单位射击运动枪支(弹药)携运许可证审批11枪支(弹药)运输许可证审批12焰火燃放许可证(Ⅰ、Ⅱ级)核发13开展气枪游艺活动单位配置气枪审批14护农狩猎队民用枪支配置审批及其配购、运输许可证核发15举办群众性大型活动、群众性文化体育活动(5000人以上)16互联网上网服务营业场所安全审批17旅馆业特种行业许可证市民政局18境内市级社会福利机构设置审批市国土资源局19临时用地审批市交通运输局20危货运输营运证21危货运输营运经营行政许可22公路建设项目施工许可及竣工验收23港口非深水岸线审批[300吨以下(不含300吨级)] 24在公路用地范围内架设、埋设管道、电缆等设施25在公路上增设或者改造平面交叉道口26在公路建筑控制区内埋设管道、电缆等设施27更新、砍伐公路用地上的树木28在公路建筑控制区内修建公路服务设施29在公路建筑控制区内设置非公路标志30船舶所有权登记证书的换发与补证市交通运输局31船舶变更登记32临时国籍证书核发33光船租赁注销登记34船舶所有权注销35光船租赁登记36通航水域岸线安全和水上水下施工作业许可市农业局37农作物种子生产经营许可证审批38农业机械牌照、农业机械操作(驾驶)人员证照核发39自走式农业机械改装、改型审批和农业机械的转卖、变更、报废核准40农业机械(拖拉机、联合收割机)检验和驾驶(操作证件验审)41动物隔离场所审批42农药、兽药产品广告审批43进口兽药通关单核发44种畜禽生产经营许可证审批45蘑菇栽培种(三级种)生产经营许可证核发46农业植物(产地、调运)检疫市林业局47木材经营加工企业批准48森林植物及其产品的调运检疫49珍贵树木种子经营许可证审批市水利局50占用农业灌溉水源、灌排工程设施审批市文化广电新闻出版局51电子出版物零售单位的审核52包装装潢印刷品印刷企业、其他印刷品印刷企业的设立和变更审批项目53互联网上网服务营业场所变更的审批市卫生局54餐饮服务卫生许可市安监局55非煤矿矿山建设项目安全设施竣工验收市地税局56其他政策性、减免性税的审批57退税申请的审批市工商局58户外广告登记59注册资本300万元以下的企业、外地企业的分公司及非法人分支机构、外地社区市级登记机关登记的注册资本300万元以下的企业和县区级工商局登记的企业迁移至三明市区的企业设立、变更、注销登记60合伙企业及分支机构设立登记、变更登记、注销登记61个人独资企业及分支机构设立登记、变更登记、注销登记市工商局62个体工商户开业登记、变更登记、注销登记(含验照)63农民专业合作社登记市食品药品监督管理局64非处方药设点批准65食品流通许可证核发66药品零售企业(含连锁门店)筹建审批67药品经营许可证核发(零售)68办理保健食品经营企业卫生条件审核证明69第三类医疗器械经营企业许可证核发70第二类医疗器械经营企业备案71药品零售企业医疗用毒性药品经营资格认定72药品零售连锁企业经营第二类精神药品经营资格认定73科研和教学单位所需医疗用毒性药品购用审批74麻醉药品、第一精神药品运输证明核发75第一类医疗器械产品备案76食品委托加工备案77麻醉药品、精神药品邮寄证明核发78药品零售企业经营质量管理规范(GSP)认证市质量技术监督局79制造、修理计量器具许可证核发附件4取消的市级行政审批项目(35项)实施机关序号项目名称市发改委1重要领域(行业)发展建设规划、专项发展建设规划批准市经贸委2煤炭生产许可证变更审核3煤矿矿长资格证核发4煤炭经营资格审核市教育局5民办学校招生简章和广告的备案6公办普通高中设置、复办、调整的注册登记审核7全市普通高中招生总量及分县(校)招生计划审批市民宗局8公民民族成分变更审核市民政局9社会团体分支机构、代表机构成立、变更、注销登记10市区房地产开发企业按比例无偿提供社区配套用房审核市财政局11国库集中支付代理银行资格认定审核12变更政府采购方式审批13小汽车专控商品审核14政府采购代理机构资格认定市人力资源和社会保障局15集体合同审查市国土资源局16企业改制土地资产处置市环保局17污染治理设施拆除或闲置审批18限制进口类废物进口审核市住建局19燃气燃烧器具安装、维修企业资质审批20房屋拆迁许可证核发市林业局21收购珍贵树木和限制收购的林木种子审批市体育局22二级健身气功辅导员称号批准市卫生局23使用有毒物品作业场所职业卫生安全许可24公园、体育场馆、公共交通工具卫生许可市安监局25主要负责人和安全生产管理人员的考核及发证26危险化学品建设项目安全条件审查市地税局27企业跨地域改组、分立、合并整体资产置换的税收待遇的确认市工商局28商品展销会登记市档案局29对出卖、转让、赠送集体所有、个人所有以及其他不属于国家所有的对国家和社会具有保存价值的或者应当保密的档案审批30销毁国有企业资产与产权变动档案备案31确定文件材料归档范围和保管期限的审批32机关、团体、单位和其他组织档案管理情况登记以及重大活动、重要会议建档情况登记33建设工程档案的专项验收或签证、重点建设项目备案市质量技术监督局34食品生产许可证受理、核查35验配眼镜生产许可证审核——结束——。
福建海泰机械装备制造有限公司-1#车间、办公综合楼图纸会审会议纪要会审时间:二0一六年七月十一日福建海泰机械装备制造有限公司-1#车间、办公综合楼图纸会审会议记录会议时间:2016年7月11日会议地点:项目部会议室主持人:章治华与会单位人员见会议签到表会议由建设单位业主代表主持,会议内容如下:一、业主代表介绍参加图纸会审单位及人员参加单位:建设单位:福建海泰机械装备制造有限公司设计单位:福建省固成建设工程管理有限公司厦门市住宅设计院有限公司监理单位:厦门宏久工程监理咨询有限公司施工单位:福建省佳鑫建设工程有限公司二、设计院对福建海泰机械装备制造有限公司-1#车间、办公综合楼进行了图纸技术交底三、建设单位、施工单位、监理单位对图纸提出了相关问题,设计院答复形成纪要如下:1、1#车间1)照明吊灯是14.3m,吸顶灯是17.3m,考虑以后维修方便,是否安装于车间两侧。
设计院回复:照度计算不满足要求2、办公综合楼1)结施-18 1#楼梯间第一踏步位置建施与结施对差20cm.设计院回复:按原设计施工2)结施-19 2#楼梯间第一踏步位置建施与结施对差12.5cm.设计院回复:按原设计施工3)结施-05 A-D轴交6-7轴卫生间隔墙处基础无地梁,是否在此处增设一条地梁。
设计院回复:此处墙下增设一条200*400梁,纵向钢筋4根16;箍筋 6@2004)建施-13、建施-04 二层立面图设有工字型线条,结施与建施均未有节点做法;线条没有装饰做法设计院回复:参考幕施5)建施-06、建施-09G 屋面FM1乙在1-8轴立面图处有雨蓬,结施与建施均没有节点做法设计院回复:详设计修改通知单(2016.07.30)6)结施-16 六层女儿墙节点做法,平面图与所有立面图不符设计院回复:按平面图标注节点做法7)建施-09G 圆形葡萄花架所有立面图处均有实线表示但未有节点做法设计院回复:补节点做法8)建施-03G、建施-09G 2-3轴交D轴C2平面图有体现,8-1轴立面图没有体现设计院回复:按立面图,取消该处C29)建施-05、建施-10 MQ4在A-D轴立面图长度为8.3米,平面图长度为8.4米,以哪个长度为主设计院回复:8.3米10)建施-07、建施-10 A-D轴立面图屋面女儿墙做法为节点5,平面图屋面女儿墙做法为节点6,以哪个为主设计院回复:按节点611)建施-14、建施-09G 节点6做法与8-1轴立面图高程不符。
高速公路施工图设计审查会专家组意见预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制施工图设计审查会专家组意见2008年8月28日至29日,$$$$高速公路绍兴市直工程建设指挥部在杭州组织召开了$$$$高速公路施工图设计审查会议,参加会议的有省发改委、省交通厅、省公路局、厅质监局、绍兴市交通局等单位的代表以及特邀专家。
会议成立了审查专家组。
会议听取了设计单位浙江省交通规划设计研究院的施工图设计介绍及对咨询单位审查报告的反馈意见介绍,并对施工图设计文件、咨询审查报告反馈意见进行了认真的审阅和讨论,提出审查意见如下:一、总体评价(一)专家组认为编制完成的施工图设计文件内容基本齐全,编制深度总体上符合交通部颁《公路工程基本建设项目文件编制办法》规定的要求。
(二)提交的施工图设计文件基本执行了“初设”批复的精神,基本符合《工程建设标准强制性条文》等现行标准、规范的要求。
(三)设计文件基本执行了安全可靠、经济合理及技术先进的原则,各项设计方案基本体现了工艺成熟,符合标准化、机械化施工的要求。
(四)施工图设计文件需进一步细化设计,对存在的不足之处,建议按专家组意见及咨询审查报告进行修改完善。
二、对施工图设计具体内容的审查意见(一)总体设计与路线1.路线的起终点、主要控制点和走向,基本符合“初设”批复的要求。
各技术指标符合标准规范要求,平纵面设计基本合理。
2.本项目穿越道墟镇等路段多处与城镇规划道路相交,但未留相应交叉,建议加强与地方政府沟通,补充书面协议,合理优化交叉设计。
如第2合同陶堰特大桥适当调整上虞端引桥布跨,方便规划道路从马堆河东岸通过。
3.K8+890机通与K8+910盖涵之间填方路基仅长16m,K41+360机通与K41+376盖涵之间填方路基仅长12m,施工困难,工后沉降可能引起路面不顺,建议合并改为一跨桥式通道。
4.古博岭高架桥紧贴绍大线收费站,下坡3.9%,且桥面距收费站高差约10m,存在安全隐患。
江西省交通运输厅关于印发高速公路项目用地报批工作推进会议纪要的通知文章属性•【制定机关】江西省交通运输厅•【公布日期】2010.02.26•【字号】•【施行日期】2010.02.26•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】交通运输综合规定正文江西省交通运输厅关于印发高速公路项目用地报批工作推进会议纪要的通知省高速公路投资集团公司,上饶市交通投资集团公司,南昌城市建设投资发展有限公司,各重点工程建设项目办,省交通设计院:现将高速公路项目用地报批工作推进会议纪要印发给你们,请认真贯彻执行。
二〇一〇年二月二十六日高速公路项目用地报批工作推进会议纪要2010年2月20日下午,厅长马志武主持召开高速公路项目用地报批工作推进会议。
会议传达了省委XXX书记在省国土资源厅和省交通运输厅关于落实鄱阳湖生态经济交通规划推进高速公路项目用地报批情况汇报材料上的批示精神,对高速公路项目以及服务区用地报批工作进行了专题部署。
厅总工程师胡钊芳、副厅级纪检员、厅监察室汪明彦、省高速公路投资集团公司总经理谢来发出席,厅办公室谢元银、梁波、规划处梁必康、财审处钟彦祯、基本建设监管处袁望京、赣崇项目办邹显华、吉莲项目办邝宏柱、昌铜项目办谭生光、德昌项目办周院芳、瑞寻项目办钱志民、上饶市交通投资集团公司王少波、南昌城市建设投资发展有限公司李荣清、省高速公路投资集团公司项目管理部徐重才参加了会议。
现纪要如下:一、要求奉新至铜鼓、良禾口至桃墅店、德兴至上饶、赣州至崇义、吉安至莲花等五个高速公路项目在今年6月底前开工建设。
要严格按照省委XXX书记“能开工的高速公路项目一定争取今年上半年内全部开工”的批示精神抓好落实,依法依规做好各项前期准备工作。
二、抓好项目用地报批等关键工作。
为确保今年新开工建设高速公路项目顺利开工建设,各项目办要按照省厅明确的时间节点,在5月底前办理好项目先行用地手续。
对于已开工建设且已办理了先行用地手续的瑞金至寻乌、永修至武宁、九江长江公路大桥项目,各项目办要尽快完成永久性用地报批的各项工作,尤其是项目所涉及的耕地占补平衡、社保手续等前置工作,并在先行用地手续有效时限内抓紧上报永久性用地报批所需各项材料,以确保项目能尽快获得永久性用地批复。
三明市发展和改革委员会关于三明市国省干线公路智能化管理暨科技治超工程可行性研究报告的批复文章属性•【制定机关】三明市发展和改革委员会•【公布日期】2021.11.09•【字号】明发改审批〔2021〕253号•【施行日期】2021.11.09•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】交通运输其他规定正文三明市发展和改革委员会关于三明市国省干线公路智能化管理暨科技治超工程可行性研究报告的批复明发改审批〔2021〕253号三明市交运集团有限公司:你司《关于申请审批三明市国省干线公路智能化管理暨科技治超工程项目可行性研究报告的请示》(明交运集团〔2021〕97号)及相关材料收悉。
经研究,原则同意三明市国省干线公路智能化管理暨科技治超工程(项目代码:2108-350400-04-01-921962)可行性研究报告,具体批复如下:一、项目名称:三明市国省干线公路智能化管理暨科技治超工程。
二、项目建设单位:三明市交运集团有限公司。
三、项目建设地点:三明市国省干线公路旁,按照福建省交通厅下发的《福建省公路科技治超规划(2020-2022年)》确定点位进行建设。
四、项目建设内容及规模:建设39个公路智能感知技术监控点及配套运行支撑基础设施,11个市县监测监控指挥中心建设(升级改造1个市级、8个县级,新建2个县级)等。
五、项目总投资及资金来源:项目总投资估算金额为8776.95万元,其中工程费用8301.6万元,工程建设其他费用475.35万元。
项目资金来源除省、市补助5150万元外,其余资金由各县(市、区)按照各自属地项目实际建设费用负责筹措。
六、项目建设工期:按6个月控制。
七、招标事项:根据招投标法及其实施条例等相关规定,同意业主单位的申请,项目设计、施工、监理、重要设备采取公开招标。
请严格依法依规认真组织开展招投标活动。
八、社会稳定风险评估:项目已按有关规定开展社会稳定风险评估,并经三明市交通运输局审查同意,项目整体风险等级属低风险。
福建省交通运输厅关于省十三届人大六次会议第1374号建议的再答复文章属性•【制定机关】福建省交通运输厅•【公布日期】2022.07.08•【字号】闽交规函〔2022〕105号•【施行日期】2022.07.08•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】机关工作正文福建省交通运输厅关于省十三届人大六次会议第1374号建议的再答复黄其明代表:省十三届人大六次会议您提出的《关于再次请求国道G528建瓯房道口至顺昌界公路提升改造的建议》(第1374号),我厅已答复(闽交规函〔2022〕72号)。
对于您反馈的敦促建瓯市加快工可前期工作的意见,我厅高度重视,与您进一步沟通对接,现重新答复如下:2021年2月,我厅已联合省发改委对国道G528线建瓯房道口至顺昌界公路项目的工可报告进行了审查。
根据审查意见,建瓯市交通局组织编制单位进行修编完善,目前尚未完成。
我厅多次敦促建瓯市交通局加快工可修编。
建瓯市交通局反馈,根据建瓯市委市政府工作安排,当前建瓯市正集中财力重点推进国道G237线建瓯柳坑至北津段(即建瓯市西环路)、京台高速建瓯北互通项目建设,近期暂无法同时实施国道G528线建瓯房道口至顺昌界项目。
因此,建瓯市计划2024年3月前完成该项目工可修编,推动项目2024年7月前工可获批(即您所提的“立项”),争取2025年2月前启动建设。
上述情况,我厅已与您专项沟通。
后续,我厅将敦促建瓯市按照其计划的时间节点加快推进该项目前期工作,推动项目工可早日获批、尽早启动建设。
感谢您对交通运输事业发展的关心、理解和支持!领导署名:李兴湖联系人:钱含斌联系电话:*************福建省交通运输厅2022年7月8日。
高速公路机电工程施工技术及质量管理研究发布时间:2021-12-03T02:35:50.781Z 来源:《工程管理前沿》2021年7月19期作者:戴芳盛[导读] 高速公路的建设事关各行各业的稳定发展,对国家经济的发展具有突出贡献。
在高速公路建设的过程中需要应用大量的机电设备,有效保障机电高速公路的稳定正常运行,因此对高速公路机电工程施工技术进行妥善管理和控制是高速公路施工的关键,也是决定高速公路建设质量的重要指标。
戴芳盛福建省漳州高速公路有限公司福建省漳州市 363005摘要:高速公路的建设事关各行各业的稳定发展,对国家经济的发展具有突出贡献。
在高速公路建设的过程中需要应用大量的机电设备,有效保障机电高速公路的稳定正常运行,因此对高速公路机电工程施工技术进行妥善管理和控制是高速公路施工的关键,也是决定高速公路建设质量的重要指标。
在高速公路机电工程项目施工开展中由于诸多因素影响,造成安装质量不合格、安装管理不达标等问题,严重影响了高速公路的正常使用。
为此要加强对高速公路机电工程施工技术进行妥善分析,全面提高高速公路机电工程的安装施工质量。
本文对高速公路机电工程施工技术进行详细介绍,明确当前高速公路机电工程施工的主要问题,并结合本人的实际工作经验提出一系列的管理强化对策,提高高速公路机电施工技术和质量管理的整体效果。
关键词:高速公路;机电工程;施工技术;质量管理机电工程是高速公路系统的重要组成部分,能够对高速公路路况进行实时监控,提供道路照明、实现无人值守等功能。
因此高速公路机电工程的质量直接影响着高速公路开通时间和正常运营,一旦机电工程发生质量问题不仅会限制高速公路的行车效率,而且还会引发严重的交通安全事故,加强对高速公路机电设备实际特点进行分析,充分了解高速公路机电工程的主要构成,并制定完善的应对管理策略,确保高速公路机电工程项目的施工质量,满足预期要求。
一、高速公路机电工程的主要构成(一)供电系统高速公路供电系统是保障其他机电设备正常运行的基础,主要以集中或相对集中的供电方式实现本地供电、近距离供电以及远距离供电,利用降压变压器将10kv或35kv的高压电降至可以稳定使用的220kv或380kv的电压,满足整个工程的供电需要,必须保证供电系统配备良好的变压器,实现电压的平稳切换[1]。
三明建泰高速公路机电工程联合设计审查会纪要
2013年4月22日~24日,省高指在福州组织召开三明建泰高速公路机电工程联合设计审查会,参加会议的有三明市高指、三明建泰公司、三明管理分公司、省交通规划设计院、北京华路捷监理公司、福建新大陆、安徽皖通、江苏安防等单位相关人员(参会名单附后)。
会议纪要如下:
一、会议原则同意专家组审查意见(详见附件),认为联合设计文件基本符合编制要求,系统方案与设备选型、功能和技术性能指标响应合同文件要求,但应按照我省机电工程施工标准化要求和深度进一步修改完善设备采购清单和施工安装图。
二、根据建泰高速公路机电工程实施进度安排,会议要求承包商在5月20日前完成设备采购清单的修改和施工安装图修改完善工作,并上报项目业主、监理审批后实施。
三、鉴于本项目里心收费站(含里心收费站)至闽赣交界段将分期开通,要求本段内设备暂缓采购,设备采购清单和施工图应分段编列。
四、鉴于广建隧道为福建和江西两省交界的共建隧道,建议项目实施前,业主协调运营单位和江西段业主,明确该隧道的信息共享和运营管理等相关问题。
五、为确保泰宁站及泰宁互通附近外场设备数据及视频的接入,同意按专家组意见在将乐监控分中心监控大厅隔出
两个计算机机房,更换大厅综合控制台和高标清混合硬盘录像机、解码器等相关设备,通信机房改为上走线布设,要求施工单位细化相关施工方案和图纸。
为确保工程实施和运营管理的无缝衔接,同意将乐监控分中心升级改造工程由运营单位组织实施。
六、通信系统
(一)为确保全省语音软交换系统联网,同意将乐分中心管辖的语音网采用软交换技术,增加4套32线IAD设备,闽江源服务区采用IP电话,取消相应的32线IAD设备。
(二)为优化系统和统一管理,同意收费广场广播系统由通信系统IP广播实现。
七、收费系统
(一)要求业主协调运营管理单位,明确泰宁所搬迁相关事宜,并将迁移相关的技术管理方案上报省高指审批。
承包人应根据运营管理的需要,补充泰宁所新老系统的衔接及迁移施工方案。
(二)为保障十二五期间ETC系统正常运转,根据运营管理需要,同意在本项目备品备件中增列2套(2入2出)ETC车道设备。
(三)鉴于投标选用的ETC系统尚未进行提速改造测试,要求施工单位在泰宁所进行试运行测试,确保ETC车道过车速度应不低于45KM/H,否则予以设备变更。
(四)根据运营管理需要,同意在建宁、泰宁收费站稽查受理大厅各增设一套ETC客服工作站及配套设施(含软件)。
八、监控系统
(一)为适当简化无人隧道管理站系统建设规模,同意取消泰宁隧道管理站监控服务器和通信管理、火灾报警、情报板服务工作站等部分设备。
(二)根据交通运输部《公路交通气象观测站网建设暂行技术要求》及省厅相关文件要求,同意本项目气象站根据省气象局的联网要求进行设备选型,在本项目江西交界段开通前一并实施。
(三)根据国家3C认证的相关规定,要求隧道火灾双波长火灾报警探测器采购前提供3C认证资料。
(四)鉴于投标选用的DVR设备不在我省测试通过的DVR产品目录范围,要求承包人在补充测试通过后再行采购。
九、供配电系统
(一)要求补充委托重庆院进行隧道轴流风机设计咨询;完善泰宁隧道轴流风机联合设计,并由省高指组织隧道轴流风机专题审查后实施。
(二)同意取消泰宁收费站、器村隧道中压站、广建隧道进口开闭所、省界收费站的高压备用柜,备件中增加2台
同规格手车式断路器。
(三)根据运营管理的需要,同意按专家组意见,在本项目增加亮度计、断路器动特性分析仪、互感器综合测试仪、逆变焊机、绝缘手套试验机、交直流分压器等必要的仪器和备件。
(四)为便于安装和检修,同意隧道内消防主管每500米设置一处检修球阀,每条消防主管最高点设置一个DN25排气阀。
十、要求业主协调土建、房建设计和施工单位,对以下机电用房和相关界面进行适当调整:
(一)要求将建宁分中心一楼进线室和电源室合并为一间电源进线室。
(二)要求建宁监控分中心大厅靠监视墙的墙面只保留两扇窗户,靠近操作台的墙面只保留四扇窗户,其余窗户由业主协调房建施工单位优化核减或做遮阳隔热处理。
(三)要求业主协调收费岛设计和施工单位,确保防撞柱与票亭距离为1m。
(四)要求业主根据省高指相关文件要求,重新核实、调整建宁等收费站各功能用房的规范布局。
十一、根据省高指监控专题会议精神,同意在本项目分摊列支《福建省高速公路机电工程施工标准化指南》编制费(8万元)及福建省高速公路行车指南编制费(3万元)。
十二、根据近期我省高速公路机电设备材料质量抽检情况,要求本项目业主和监理加强设备材料的工厂监造测试、设备到场验收测试和抽检工作,确保不合格材料和设备不得进场安装。
附件:三明建泰高速公路机电工程联合设计审查专家意见
参会人员:
特邀专家:张兆杰马锐华陈浩邱康华林瑾叶辉陈辉童炜陈至坤
省高指:王辉张斌王文熙郑旭张秀景徐建波陈汀高翔刘培赖树坤邱庭铨
马景伟
三明市高指:郑俊彬
三明建泰公司:吴存兴童浩王永和
三明管理分公司:林寿铭陈瑞粼
福建省交通规划设计院:卓明吴亚忠张晓峰林明杰朱红继
北京华路捷公路工程技术咨询公司:刘双岒黄同明袁广学彭小平洪朝阳姚晓宇邓本红倪伟龙福建新大陆电脑公司:关志伟李险峰鲍立桂张兵
阳盛庆陈文刘照
江苏安防公司:俞国成王克松张静付张金恩
安徽皖通科技公司:何结海许洋柏歆剑宫能放宋澍炎姜少飞马士春
记录:王泽虎。
