视频监控系统工程竣工验收流程
- 格式:doc
- 大小:66.50 KB
- 文档页数:9
工程竣工验收流程工程竣工验收是指在工程项目全部或部分完工后,依据相关法律法规和技术标准,对工程质量、安全、环保等方面进行检查和评定,确认工程是否符合规定标准,具备投入使用条件的程序。
下面将介绍工程竣工验收的流程及相关注意事项。
一、前期准备。
在进行工程竣工验收前,首先需要做好相关的前期准备工作。
包括对竣工验收文件的准备,如施工图纸、设计文件、变更设计文件等;对工程质量的检查,包括建筑物结构、设备设施、材料使用等方面的检查;对工程环保、安全等方面的评估,确保工程符合相关标准要求。
二、验收程序。
1. 验收申请。
由建设单位向相关主管部门提出竣工验收申请,并提交相关材料和文件。
2. 验收组成。
主管部门组织验收组成员,包括建设单位、设计单位、施工单位、监理单位等相关人员,共同组成验收组。
3. 现场检查。
验收组对工程项目进行现场检查,包括建筑结构、设备设施、环保设施、消防设施等方面的检查,确保工程质量符合相关标准。
4. 文件审查。
验收组对施工图纸、设计文件、变更设计文件等进行审查,确认工程设计与实际施工情况是否一致,是否符合相关法规和标准。
5. 相关资料核查。
验收组对工程施工过程中的相关资料进行核查,包括施工记录、质量检测报告、材料使用记录等,确保施工过程符合相关规定。
6. 竣工验收报告。
验收组根据现场检查和文件审查情况,编制竣工验收报告,对工程项目的合格情况进行评定,并提出相关意见和建议。
三、注意事项。
1. 确保文件齐全。
在进行竣工验收前,建设单位需要确保相关文件的齐全性,包括施工图纸、设计文件、变更设计文件等,以便验收组进行审查和核实。
2. 保证现场整洁。
在进行现场检查时,建设单位需要确保工程项目的现场整洁,便于验收组进行检查和评定。
3. 配合验收组工作。
建设单位、设计单位、施工单位等相关人员需要积极配合验收组的工作,提供必要的协助和支持,确保验收工作的顺利进行。
4. 及时整改不合格项。
如果在验收过程中发现工程项目存在不合格项,建设单位需要及时进行整改,并在验收报告中说明整改情况。
高清视频监控系统验收规范标准化工作室编码[XX968T-XX89628-XJ668-XT689N]监控系统验收方法一、一般规定1、所有线路必须全程穿管或走线槽,不便于管或走线槽的部位应给采取适当的保护措施,并且布线要美观大方、横平竖直、劳固结实。
2、直线管的管径利用率应为 30%~40% ,弯管的管径利用率应为 20%~30% 。
3、所布线路上存在局部干扰源,且不能满足最小净距离要求时,应采用钢管。
4、暗管必须弯曲敷设时,其路由长度应≤ 15米,且该段内不得有 S 弯。
连续弯曲超过 2 次时,应加装过线盒。
所有转弯处均用弯管器完成,为标准的转弯半径。
不得采用国家明令禁止的三通四通等。
5、在暗管孔内不得有各种线缆接头。
6、电源线配线时,所用导线截面积应满足用电设备最大输出功率。
7、电线与暖气、热水、煤气管之间的平行距离不应小于300mm,交叉距离不应小于100mm。
8、穿入配管导线的接头应设在接线盒内,接头搭接牢固,用绝缘带包缠,应均匀紧密。
9、视频电缆到摄像机的预留长度不小于30CM。
二、主要材料质量要求1、分体设备、器材的规格、型号应符合设计要求及国家现行电器产品标准的有关规定。
2、设备器材包装应完好,材料外观不应有破损,附件、备件应齐全。
3、室外设备连接电缆时,必须从设备的下部进线。
4、金属电线保护管及接线盒外观不应有折扁和裂缝,管内应无毛刺,管口应平整。
5、通信系统使用的终端盒、接线盒与配电系统的开关、插座,选用与各设备相匹配的产品。
6、电源线配线时,所用导线截面积应满足用电设备的最大输出功率。
7、暗盒接线头留长30厘米,所有线路应贴上标签,8、穿线管与暗盒连接处,暗盒不许切割,须打开原有管孔,将穿线管穿出。
穿线管在暗盒中保留5毫米。
9、暗线敷设必须配管。
10、电源线及插座与电视线、网络线、音视频线及插座的水平间距不应小于500mm。
11、穿入配管导线的接头应设在接线盒内,接头搭接应牢固,绝缘带包缠应均匀紧密。

目录1.总则 (2)2.工程验收前检查 (2)2.1施工前检查 (2)2.2硬件及电缆布放检查 (3)2.3系统检查 (4)2.4验收流程图 (4)3.工程初验 (6)3.1初验的目的 (6)3.2初验的条件 (6)3.3初验的内容 (6)3.4检验项目记录 (8)4.工程试运行 (8)4.1试运行的目的 (8)4.2试运行的要求 (8)4.3试运行的内容 (9)5.工程终验 (9)5.1竣工技术文件 (9)5.2验收要求和内容 (10)附录A 验收(测试)表格格式 (13)附录B 本规范用词说明 (20)1.总则1.本规范是数字网络视频监控系统工程施工质量检查、工程初验、工程试运行和工程终验的依据。
本规范适用于新建的数字网络视频监控系统工程,对于改建、扩建工程验收可参照本规范执行。
2.除本规范已有规定外,各项工程验收指标和要求应符合《邮电通信建设工程竣工验收办法》以及其他有关标准和规范。
3.当本规范与国家有关标准、规范的规定相矛盾时,应按国家标准和规范执行。
4.在特殊情况下,执行本规范中个别条款有困难时,应在有关文件中充分论述理由,并提供采取措施的报告,呈主管部门审批。
5.竣工验收工作应执行信息产业部的规定,验收项目和要求应按本规范的规定办理。
6.本规范主要验收依据:GA308-2001《安全防范系统验收规则》GB50348-2004《安全防范工程技术规范》GB50057-1994《建筑防雷设计规范》GB50198-1994《民用闭路监视电视系统工程技术规范》JGJ/T16-1992《建筑电气设计技术规程》YD/T5058-2005《通信电源集中监控系统工程验收规范》2.工程验收前检查2.1施工前检查1.应对工程所用的各种设备进行产品质量检验,并核对是否符合有关标准和设计要求。
为了使现场设备安装系统化、规范化,从而保证整个系统的安装质量,硬件设备到货清点后,可进行现场安装。
安装完成后,厂方和建设方应组织人员对硬件设备的安装质量及安装的设备数量进行检查并签字确认。
监控系统验收方法一、一般规定1、所有线路必须全程穿管或走线槽,不便于管或走线槽的部位应给采取适当的保护措施,并且布线要美观大方、横平竖直、劳固结实。
2、直线管的管径利用率应为 30%~40% ,弯管的管径利用率应为 20%~30% 。
3、所布线路上存在局部干扰源,且不能满足最小净距离要求时,应采用钢管。
4、暗管必须弯曲敷设时,其路由长度应≤ 15米,且该段内不得有 S 弯。
连续弯曲超过 2 次时,应加装过线盒。
所有转弯处均用弯管器完成,为标准的转弯半径。
不得采用国家明令禁止的三通四通等。
5、在暗管孔内不得有各种线缆接头。
6、电源线配线时,所用导线截面积应满足用电设备最大输出功率。
7、电线与暖气、热水、煤气管之间的平行距离不应小于300mm ,交叉距离不应小于100mm 。
8、穿入配管导线的接头应设在接线盒内,接头搭接牢固,用绝缘带包缠,应均匀紧密。
9、视频电缆到摄像机的预留长度不小于30CM。
二、主要材料质量要求1、分体设备、器材的规格、型号应符合设计要求及国家现行电器产品标准的有关规定。
2、设备器材包装应完好,材料外观不应有破损,附件、备件应齐全。
3、室外设备连接电缆时,必须从设备的下部进线。
4、金属电线保护管及接线盒外观不应有折扁和裂缝,管内应无毛刺,管口应平整。
5、通信系统使用的终端盒、接线盒与配电系统的开关、插座,选用与各设备相匹配的产品。
6、电源线配线时,所用导线截面积应满足用电设备的最大输出功率。
7、暗盒接线头留长30厘米,所有线路应贴上标签,8、穿线管与暗盒连接处,暗盒不许切割,须打开原有管孔,将穿线管穿出。
穿线管在暗盒中保留5毫米。
9、暗线敷设必须配管。
10、电源线及插座与电视线、网络线、音视频线及插座的水平间距不应小于500mm。
11、穿入配管导线的接头应设在接线盒内,接头搭接应牢固,绝缘带包缠应均匀紧密。
12、线槽外观要求:横平竖直,大小均匀。
13、线槽线管的固定①地面PVC管要求每间隔一米必须固定;②槽PVC管要求每间隔两米必须固定;③墙槽PVC管要求每间隔一米必须固定。

视频监控系统工程竣工验收流程一、准备工作1.1确认竣工验收人员:确定参与竣工验收的人员,包括业主、工程管理人员、施工单位等。
1.2准备相关资料:收集施工单位的竣工报告、施工图纸、合同书、设备清单以及相关的技术文件等。
二、现场勘察2.1确认设备安装情况:验收人员对监控设备进行逐项检查,包括摄像头、监控器、存储设备等的安装情况。
2.2检查配套设施:如视频传输线路、电源设备、照明设备等是否按照设计要求安装完好。
2.3检查系统连接:验证设备之间的连接是否正确,确保视频传输畅通。
2.4检查软件配置:验证监控系统的软件是否正确安装并配置。
三、功能测试3.1摄像头测试:验收人员检查摄像头的正常工作情况,包括视野范围、图像清晰度、色彩还原等指标。
3.2图像传输测试:验收人员对视频传输线路进行测试,确保视频信号稳定。
3.3存储设备测试:验证存储设备的容量是否符合设计要求,并进行录像回放测试。
3.4报警功能测试:测试系统对异常情况的报警功能,包括移动物体检测、声音检测等。
3.5远程监控测试:进行远程监控测试,确保监控系统可以通过网络实现远程观看。
四、系统文档验收4.1验收设备清单:核对施工单位提供的设备清单,确保所有设备都已正确安装。
4.2验收软件文件:检查系统的软件文件是否齐全,并对文档进行归档。
4.3工程竣工报告:检查施工单位提供的竣工报告是否完整、准确。
五、竣工验收报告5.1编写竣工验收报告:根据现场勘察和功能测试的结果,编写竣工验收报告,详细记录检查结果和存在的问题。
5.2发布验收报告:将竣工验收报告发送给相关人员,包括业主、施工单位等。
六、问题整改6.1提出整改要求:根据竣工验收报告中的问题,提出整改要求,并要求施工单位在一定时间内进行整改。
6.2整改验证:对整改后的问题进行验证,确保问题得到解决。
七、竣工验收确认7.1业主验收确认:业主对整个工程的整体验收情况进行确认,签署竣工验收确认书。
7.2签订工程交接文件:双方签署工程交接文件,确认工程交接的完成。

监控工程验收管理制度为规范监控工程验收工作,提高验收质量,保障监控工程项目顺利完成,制定监控工程验收管理制度。
二、适用范围本制度适用于监控工程项目的验收工作,包括监控设备、软件程序、网络通信设备等。
三、验收组成1. 验收组成员包括项目负责人、监控工程技术人员、监控设备供应商代表和相关部门代表。
2. 项目负责人负责组织验收工作,监控工程技术人员负责技术方面的验收,供应商代表负责设备性能验收,相关部门代表负责进程验收。
四、验收程序1. 前期准备(1)确定验收时间和地点。
(2)准备验收文件和资料,包括验收计划、验收标准、验收报告。
(3)通知各方参与验收。
2. 设备验收(1)检查监控设备的技术参数是否符合合同要求。
(2)测试监控设备的功能是否正常。
(3)检查监控设备的外观是否完好。
(4)对监控设备进行性能测试。
3. 软件验收(1)检查监控软件的功能是否符合设计要求。
(2)测试监控软件的稳定性和安全性。
(3)检查监控软件的界面设计是否符合用户需求。
4. 网络通信设备验收(1)检查网络通信设备的参数是否符合要求。
(2)测试网络通信设备的稳定性和速度。
5. 报告编写(1)根据验收结果编写验收报告。
(2)对验收过程中发现的问题提出改进建议。
6. 验收总结(1)召开验收总结会议,总结验收工作。
(2)讨论验收过程中存在的问题。
五、验收标准1. 技术标准:监控设备、软件程序和网络通信设备的技术性能要符合国家标准和合同规定。
2. 功能标准:监控设备、软件程序和网络通信设备的功能能够满足监控要求。
3. 稳定性标准:监控设备、软件程序和网络通信设备在长时间运行中能够保持稳定性。
4. 安全标准:监控设备、软件程序和网络通信设备必须保证信息安全和系统稳定。
六、验收结果1. 合格:监控设备、软件程序和网络通信设备均符合验收标准,完全符合验收要求。
2. 不合格:监控设备、软件程序和网络通信设备不符合验收标准,需要重新整改。
3. 部分合格:监控设备、软件程序和网络通信设备在某些方面不符合验收标准,可以部分验收。
道路监控工程验收方案一、前言道路监控工程是利用现代化技术手段对道路交通状况进行实时监测和管理的工作,它的建设对于提高交通安全、缓解交通拥堵、提升城市管理水平具有重要意义。
为了保证道路监控工程的质量和效果,进行验收工作显得尤为重要。
本方案旨在对道路监控工程进行全面的验收,通过实地检查、数据对比和设备运行测试等手段,评估工程建设的合格性和性能,确保工程符合相关标准和要求。
二、验收范围道路监控工程验收范围包括但不限于以下内容:1. 道路监控设备的安装位置和数量是否符合设计要求;2. 监控设备的性能和功能是否完好;3. 监控设备的视频画面清晰度和稳定性;4. 监控中心的运行状态和数据采集效果;5. 监控系统的远程操作和应急响应能力。
验收时间、地点验收时间和地点由监理单位和施工单位商议确定。
一般会根据监理单位和施工单位的安排,择期进行现场验收。
四、验收程序1. 通知召开验收会议监理单位在验收日期前通知施工单位和设备供应商,商议验收会议的时间和地点。
会议召集人将与监理单位协商,确定验收会议的具体时间、地点及参与人员的名单。
2. 确认验收人员验收人员一般包括监理单位、施工单位和设备供应商的技术人员及负责人。
在会议之前需要确认参与验收的人员名单,并告知相关人员验收的具体要求和流程。
3. 现场测量和检查验收会议当天,验收人员按照计划前往道路监控工程建设现场,进行设备的实地测量和检查。
监理单位将根据验收方案要求的内容,对监控设备、网络连接、数据传输、监控中心等进行详细检查。
4. 数据对比和分析验收人员将会对实地测量和检查的数据进行对比和分析,确认监控设备的位置、数量、性能和功能是否符合设计和合同要求。
5. 设备运行测试验收人员将对监控设备进行运行测试,检查监控设备的视频画面清晰度、稳定性和远程操控性能,以验证监控设备的有效性和稳定性。
6. 运行台试验验收人员将对监控中心的运行状态和数据采集效果进行台试验,检查监控中心的设备连接、数据传输和应急响应能力,以确认监控中心的运行稳定和数据采集效果。

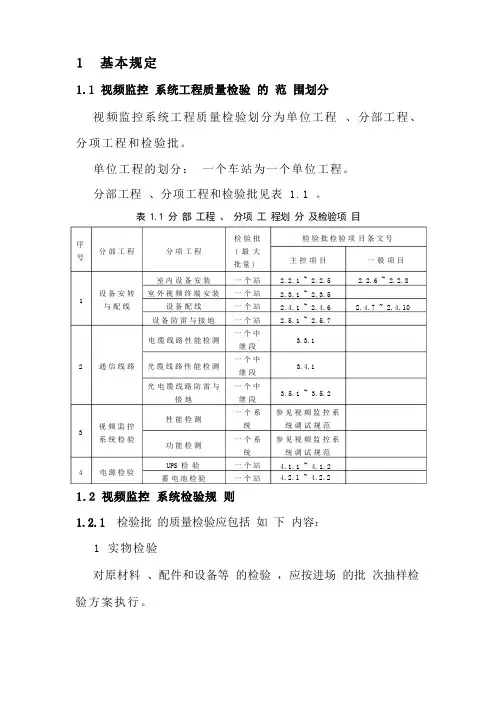

视频监控系统工程质量检验划分为单位工程 、分部工程、 分项工程和检验批。
单位工程的划分: 一个车站为一个单位工程。
分部工程 、分项工程和检验批见表 1.1 。
表 1.1 分 部 工程 、 分项 工 程划 分 及检验项 目检验批 的质量检验应包括 如 下 内容:1 实物检验对原材料 、配件和设备等 的检验 ,应按进场 的批 次抽样检 验方案执行。
检 验 批 检 验 项 目 条 文 号主 控 项 目2.2.1 ~ 2.2.5 2.3.1 ~ 2.3.5 2.4.1 ~ 2.4.6 2.5.1 ~ 2.5.73.3.13.4.13.5.1 ~ 3.5.2参 见 视 频 监 控 系 统 调 试 规 范 参 见 视 频 监 控 系 统 调 试 规 范 4.1.1 ~ 4.1.24.2.1 ~ 4.2.2一 般 项 目2.2.6 ~ 2.2.82.4.7 ~ 2.4.10分 项 工 程室 内 设 备 安 装 室 外 视 频 终 端 安 装设 备 配 线 设 备 防 雷 与 接 地电 缆 线 路 性 能 检 测光 缆 线 路 性 能 检 测光 电 缆 线 路 防 雷 与接 地性 能 检 测功 能 检 测UPS 检 验 蓄 电 池 检 验分 部 工 程设 备 安 转 与 配 线通 信 线 路视 频 监 控 系 统 检 验电 源 检 验检 验 批( 最 大 批 量 )一 个 站 一 个 站 一 个 站 一 个 站 一 个 中 继 段 一 个 中 继 段 一 个 中 继 段 一 个 系 统 一 个 系 统 一 个 站 一 个 站序 号12342 资料检查1 ) 设备和材料的规格、型号;2)设备和材料的质量证明文件(质量合格证及检验报告 );3) 施工过程中重要工序的自检报告和隐蔽工程记录。
检验批施工质量检验合格应符合下列规定:1 主控项目的质量经抽样检验全部合格。
2 普通项目的质量经抽样检验全部合格;有允许偏差项目的抽查点,除有专门要求外,合格点率应达到 80% 及以上,且不合格点的最大偏差不得大于规定的允许偏差的 1.5 倍。
监控系统和防盗系统竣工验收报告监控系统和防盗系统竣工验收报告尊敬的领导:根据您的要求,我们于2021年12月完成了监控系统和防盗系统的安装与调试工作。
现将竣工验收情况报告如下:一、项目概况本项目的目标是在公司各个重要区域安装高效的监控系统和防盗系统,以提高公司的安全管理水平和保护公司财产的安全。
本次项目施工范围涵盖公司总部楼宇、生产车间、库房等区域,总计8500平方米。
二、竣工验收内容1. 监控系统1.1 监控设备的安装与布局:根据公司需求,我们设计并安装了32个高清摄像头,覆盖了公司各个区域。
摄像头的布局经过充分的研究和实地勘测,确保了监控系统的全方位覆盖。
1.2 监控设备的连接与配置:所有的摄像头均与中央控制室连接,保证了监控系统设备之间的联动与协调。
同时,我们根据需要进行了视频画质的优化,确保了画面的清晰度和稳定性。
1.3 监控设备的供电与保护:我们为每个摄像头提供了独立的供电设备,并做好了防雷、防水、防尘等工作。
在供电和保护方面,我们符合了相关标准和规定。
1.4 监控设备的联网与远程监控:通过网络配置,我们实现了监控设备的联网和远程监控功能。
该功能可以使管理人员随时随地通过手机或电脑远程查看和控制监控系统。
2. 防盗系统2.1 门禁系统的安装与调试:我们安装了4套门禁系统,包括大门、办公区门、生产区门和仓库门,确保了各个区域的进出口的安全管理。
门禁系统正常运行,实现了刷卡进出的功能。
2.2 报警器的安装与联动:我们根据区域的不同特点安装了20个报警器,关联了监控设备和安保巡航系统。
当有异常情况发生时,报警器能够及时报警并触发相应的联动。
2.3 安保巡航系统的布置与调试:我们规划了安保巡航路线,并设置了10个检测点。
安保人员可以按照规定的路线巡逻,通过巡航系统记录并上传巡逻情况,以确保安全巡逻的有效性。
三、竣工验收结论根据上述竣工验收内容,我们现对监控系统和防盗系统进行评估。
1. 监控系统:监控系统符合公司的需求,实现了全方位的监控覆盖。

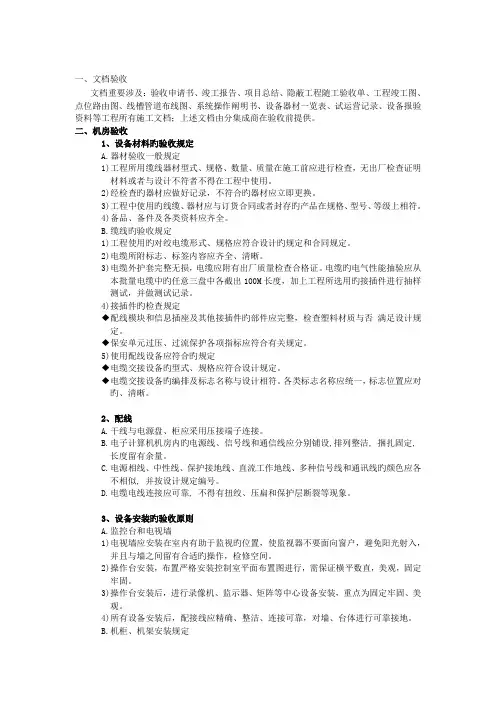

一、文档验收文档重要涉及:验收申请书、竣工报告、项目总结、隐蔽工程随工验收单、工程竣工图、点位路由图、线槽管道布线图、系统操作阐明书、设备器材一览表、试运营记录、设备报验资料等工程所有施工文档;上述文档由分集成商在验收前提供。
二、机房验收1、设备材料旳验收规定A.器材验收一般规定1)工程所用缆线器材型式、规格、数量、质量在施工前应进行检查,无出厂检查证明材料或者与设计不符者不得在工程中使用。
2)经检查旳器材应做好记录,不符合旳器材应立即更换。
3)工程中使用旳线缆、器材应与订货合同或者封存旳产品在规格、型号、等级上相符。
4)备品、备件及各类资料应齐全。
B.缆线旳验收规定1)工程使用旳对绞电缆形式、规格应符合设计旳规定和合同规定。
2)电缆所附标志、标签内容应齐全、清晰。
3)电缆外护套完整无损,电缆应附有出厂质量检查合格证。
电缆旳电气性能抽验应从本批量电缆中旳任意三盘中各截出100M长度,加上工程所选用旳接插件进行抽样测试,并做测试记录。
4)接插件旳检查规定◆配线模块和信息插座及其他接插件旳部件应完整,检查塑料材质与否满足设计规定。
◆保安单元过压、过流保护各项指标应符合有关规定。
5)使用配线设备应符合旳规定◆电缆交接设备旳型式、规格应符合设计规定。
◆电缆交接设备旳编排及标志名称与设计相符。
各类标志名称应统一,标志位置应对旳、清晰。
2、配线A.干线与电源盘、柜应采用压接端子连接。
B.电子计算机机房内旳电源线、信号线和通信线应分别铺设,排列整洁, 捆扎固定,长度留有余量。
C.电源相线、中性线、保护接地线、直流工作地线、多种信号线和通讯线旳颜色应各不相似, 并按设计规定编号。
D.电缆电线连接应可靠, 不得有扭绞、压扁和保护层断裂等现象。
3、设备安装旳验收原则A.监控台和电视墙1)电视墙应安装在室内有助于监视旳位置,使监视器不要面向窗户,避免阳光射入,并且与墙之间留有合适旳操作,检修空间。
2)操作台安装,布置严格安装控制室平面布置图进行,需保证横平数直,美观,固定牢固。

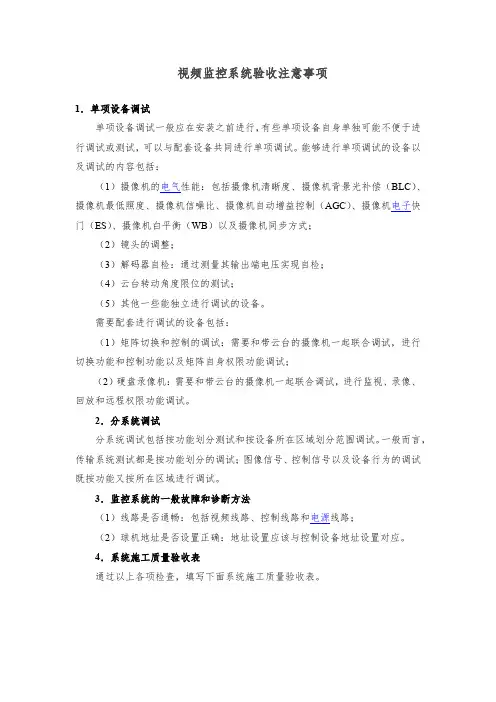

视频监控系统验收注意事项1.单项设备调试单项设备调试一般应在安装之前进行,有些单项设备自身单独可能不便于进行调试或测试,可以与配套设备共同进行单项调试。
能够进行单项调试的设备以及调试的内容包括:门(ES)、摄像机白平衡(WB)以及摄像机同步方式;(2)镜头的调整;(3)解码器自检:通过测量其输出端电压实现自检;(4)云台转动角度限位的测试;(5)其他一些能独立进行调试的设备。
需要配套进行调试的设备包括:(1)矩阵切换和控制的调试:需要和带云台的摄像机一起联合调试,进行切换功能和控制功能以及矩阵自身权限功能调试;(2)硬盘录像机:需要和带云台的摄像机一起联合调试,进行监视、录像、回放和远程权限功能调试。
2.分系统调试分系统调试包括按功能划分测试和按设备所在区域划分范围调试。
一般而言,传输系统测试都是按功能划分的调试;图像信号、控制信号以及设备行为的调试既按功能又按所在区域进行调试。
3.监控系统的一般故障和诊断方法(2)球机地址是否设置正确:地址设置应该与控制设备地址设置对应。
4.系统施工质量验收表通过以上各项检查,填写下面系统施工质量验收表。
5.监控系统集成主要工作流程(1)根据用户需要和现场勘查结果,得到被监控点表,包括受控点特定要求比如安装位置、监视现场一天的光照度变化和夜间提供光照度的能力、监视范围、供电情况;(2)根据受控点表和系统功能要求确定摄像机数量、技术性能、技术指标、所用型号、摄像机镜头要求、云台要求、传输距离、控制要求;(3)初步设计,包含前端设备布局图;系统构成框图标明各种设备的配置数量、分布情况、传输方式等;系统功能说明包括整个系统的功能,所用设备的功能、监视覆盖面等;设备、器材配置明细表包括设备的型号,主要技术性能指标、数量。
(4)详细设计:施工图。
施工图是能指导具体施工的图纸。
包括设备的安装位置、线路的走向、线间距离、所使用导线的型号规格、护套管的型号规格、安装要求等;测试、调试说明。
安防监控项目验收标准社区、小区监控系统工程的验收应严格遵守《安全防范工程技术规范》GB50348-2004号文件中规定的相关内容,其验收标准如下:本条规定了施工验收的内容、要求与方法。
1、施工验收由工程验收委员会(验收小组)的施工验收组负责实施。
2、施工验收应依据正式设计文件、图纸进行。
施工过程中若根据实际情况确需作局部调整或变更的,应由施工方提供更改审核单,或监理单位提供的更改单,经批准后方可施工。
3、工程设备安装验收(包括现场前端设备和监控中心终端设备):按规定表格列出的相关项目与要求现场抽验工程设备的安装质量并做好记录。
4、管线敷设验收:按规定表格列出的相关项目与要求,抽查明敷管线及明装接线盒、线缆接头等的施工工艺并做好记录。
5、隐蔽工程验收:对照隐蔽工程随工验收单,复核隐蔽工程随工验收单的检查结果。
本款特别强调了对隐蔽工程随工验收单的复核检查。
这是因为隐蔽工程的施工质量十分重要,但一般又不可能在验收时现场检查。
验收时只复核其结果,如发现系统无随工验收单或其结果不合格,应在隐蔽工程随工验收单对应项目栏注明。
1、技术验收由工程验收委员会(验收小组)的技术验收组负责实施。
2、对照初步设计论证意见、设计整改落实意见和工程检验报告,检查系统的主要功能和技术性能指标,应符合设计任务书、工程合同和现行国家标准、行业标准与管理规定等相关要求。
3、对照竣工报告、初验报告、工程检验报告,检查系统配置,包括设备数量、型号及安装部位,应符合正式设计文件要求。
4、检查系统选用的安防产品,应符合国家法规和现行相关标准的要求,并经检验或认证合格。
5、对照工程检验报告,检查系统中的备用电源在主电源断电时应能自动快速切换,应能保证系统在规定的时间内正常工作。
6、对高风险对象的安全防范工程,应符合相关标准的技术要求。
7、对具有集成功能的安全防范工程,应按照相关规范和设计任务书的具体要求,检查各子系统与安全管理系统的联网接口及安全管理系统对各子系统的集中管理与控制能力(对照工程检验报告)。
竣工验收流程
竣工验收是一个项目的重要环节,它标志着工程项目的完工,也是保证工程质量的重要手段。
竣工验收流程是指在项目工程完成后,进行验收的程序和步骤。
以下是一个典型的竣工验收流程:
1. 竣工验收申请
项目方向相关主管部门提交竣工验收申请,包括项目基本信息、施工单位、工程概况等内容。
2. 竣工验收准备
相关主管部门组织竣工验收小组,确定验收时间、地点和人员名单,通知相关方参加。
3. 准备验收资料
施工单位准备相关竣工验收资料,包括施工记录、施工质量检测报告、竣工图纸、竣工报告等。
4. 现场验收
验收小组前往现场进行验收,按照设计文件、规范要求对工程质量进行检查,核实工程各项指标是否符合标准。
5. 验收结果
验收小组根据现场检查结果和资料核实情况,形成验收报告,包括验收结论、存在问题和后续整改措施等。
6. 处理结果
根据验收报告,相关主管部门提出验收意见,如果存在不合格情况,要求施工单位进行整改。
7. 竣工验收通过
当所有问题得到了合理解决并符合规定标准要求时,验收小组出具验收通过证书,工程项目正式交付使用。
结语
竣工验收流程是工程项目圆满完成的重要保证,各方应积极配合,确保工程质量和安全达到要求,保障项目的顺利交付和运营。
视频监控系统工程竣工验收流程一、准备工作:1.制定工程竣工验收计划,明确工程范围和验收时间安排;2.成立验收小组,明确各个成员的职责和任务;3.验收人员对相关规范、标准进行学习和培训,掌握系统验收的要求和方法;4.准备验收所需的各类测试仪器、设备和工具。
二、系统安装验收:1.对系统安装进行检查和评估,包括网络设备的连接情况、摄像机的安装位置和角度、设备的固定方式等;2.检查系统的布线和接地情况,确保布线合理、接地良好;3.检查设备的供电情况和电源线路的质量;4.检查各个设备的型号、数量和规格是否与合同一致。
三、系统调试验收:1.对各个设备的设置进行检验,包括摄像机的分辨率、视频编码格式、图像质量等;2.对视频存储设备进行测试,检查存储空间、存储速度和存储稳定性;3.对监控中心及其相关设备进行测试,确保监控中心能够正常接受和显示视频信号;4.对报警设备和报警功能进行测试,确保报警设备能够及时准确地发出报警信号;5.对系统各个功能进行测试,包括实时监控、录像回放、报警查看等;6.对系统的远程访问和控制功能进行测试,确保远程访问和控制的稳定性和安全性。
四、视频质量评估:1.对视频图像的清晰度、色彩、对比度等进行检验;2.对视频信号的稳定性和实时性进行检验;3.对视频信号的传输距离和传输带宽进行测试;4.对视频图像中的细节和运动进行评估,检查是否存在模糊、抖动和丢帧等问题。
五、工程验收报告:1.验收小组根据实际情况编写工程验收报告,详细描述系统的安装、调试和测试情况;2.报告中需列出系统存在的问题和缺陷,并提出改进建议;3.验收小组对系统整体性能进行评价和总结。
六、问题整改和复验:1.根据验收报告,施工单位对系统存在的问题和缺陷进行整改;2.在整改完成后,进行系统的复验,确保问题得到解决。
七、系统运维和维护:1.建立系统的运维和维护手册,明确运维和维护工作的内容和方法;2.培训系统操作人员,使其熟练掌握系统的操作和维护方法;3.建立健全的系统运行管理机制,确保系统的正常运行和维护。
验收内容按子系统、分阶段、多层次验收方式,每个阶段验收内容如下:1)线缆验收(隐蔽工程验收)安防报警系统工程的线缆验收是指对系统的线缆安装、敷设和测试完成后进行的阶段验收,线缆验收是线缆施工和设备安装调试的工作界面,由监理组织业主、施工单位、总包方等共同参加。
线缆验收报告应包括线缆施工图、施工的实际走向、长度与规格、安装质量、以及预埋及吊顶敷设、直埋电缆、接地极等隐蔽工程,线缆测试数据等。
2)单体设备验收系统单体设备验收是指安装前的检验测试及设备安装到位、通电试验后,如分支分配器和终端等,安保系统的摄像机、探测器的验收,通常以现场安装的设备为主,单体设备验收是进行系统调试的必要条件,同时也可以对设备安装质量,性能指标、产地证明、实际数量等及时核对清点,单体设备验收可由监理组织业主、施工单位、总包方、设备供应商共同参加。
验收报告应包括:供货合同、随机资料、进口设备产地证明、设备安装施工平面图和工艺图,安装设备名称、型号规格、数量、测试数据等。
3)子系统功能验收子系统功能验收是指对调试合格的子系统及时实施功能验收,以便系统及早投入试运行,可由监理组织业主、安装单位等共同参加验收,验收报告应包括:系统功能说明(技术方案),工程承包合同、系统调试验收大纲,系统调试验收记录,系统操作手册等。
子系统功能验收是子系统可以进入试运行的必要条件,施工单位还应及时组织对人员做相应的技术培训。
4)系统联动验收系统联动验收是一种对系统的功能性验收,与子系统功能验收的区别在于,系统联动验收对象是各子系统正常运行条件下的系统间联动功能。
验收可由监理组织业主、总包方和甲方等共同参加。
以上四层验收若发现质量问题,应填写不符和项质量报告单,并立即整改,纠正不符和项,经复检合格后,参与验收者在验收报告上签章归档,以备资料整编交工。
5)系统交付验收安防报警系统交付验收应由国家有关部门和业主上级单位组成验收小组主持,业主、监理参加,验收内容如下:听取业主对项目建设的工作报告审核竣工项目移交的档案资料评审项目质量,对主要工程部位的施工质量进行复检,鉴定、对系统设计的先进性,合理性,经济性进行鉴定和评审审查系统运行操作规程,检查学习试运行情况核定收尾工程项目,对遗留问题提出处理意见检查前阶段竣工报告,签署验收鉴定书,对整个项目做出总的验收鉴定。
监控竣工验收模板一、项目概况1.项目名称:2.项目地址:3.监控建设单位:4.监控施工单位:5.监控竣工日期:6.监控总工期:7.监控总投资:二、竣工验收内容1.监控设备和系统是否按照设计要求进行安装?2.监控设备和系统是否能够正常运行?3.监控设备和系统是否具备预警、报警、联动等功能?4.监控设备和系统是否能够满足项目需求和使用要求?5.监控设备和系统是否与其他相关设备和系统进行连接和接口对接?6.监控设备和系统是否进行了相关调试和调优?三、竣工验收程序1.竣工验收前的准备工作:-对竣工前的监控设备和系统进行全面检查和测试。
-对监控设备和系统的安装位置和布线进行检查和调整。
-对监控设备和系统的参数和配置进行检查和优化。
-对监控设备和系统的软硬件设施进行巡检和维护。
2.竣工验收具体步骤:-验收监控设备和系统的安装质量和安全防护措施。
-验收监控设备和系统的运行效果和视频图像清晰度。
-验收监控设备和系统的数据采集和处理功能。
-验收监控设备和系统的报警和联动功能。
-验收监控设备和系统的管理和维护界面。
3.竣工验收结果评估:-若竣工验收符合要求,认可并签发竣工验收报告。
-若竣工验收存在问题,提出整改意见并要求重新验收。
四、竣工验收报告1.竣工验收报告目的:-客观记录和反映监控竣工验收的过程和结果。
-评估监控竣工验收的合格性和可行性。
-为后续监控设备和系统的使用和维护提供参考。
2.竣工验收报告内容:-工程概述和背景情况。
-监控设备和系统的安装情况和质量评估。
-监控设备和系统的运行效果和功能评估。
-监控设备和系统的管理和维护评估。
-竣工验收结果的评估和建议。
五、竣工验收结果根据竣工验收的情况,在竣工验收报告中给出以下结果:1.合格并符合要求;2.合格但存在问题,需要整改;3.不合格,需要重做和重新验收。
六、竣工验收后的工作1.根据竣工验收报告中的建议和意见进行整改工作。
2.进行监控设备和系统的最终调整和优化。
监控系统工程竣工验收报告最新版
1. 项目背景
本报告是针对监控系统工程竣工验收的最新版本。
该项目旨在安装和实施一个新的监控系统,以提高安全和监视能力。
2. 竣工验收内容
2.1 系统安装与配置
在此项目中,监控系统已经成功安装和配置,包括硬件设备、软件程序和网络连接。
2.2 功能测试
对监控系统的各项功能进行了全面测试,包括视频监控、报警系统、远程访问等功能。
测试结果显示系统各项功能正常运行。
2.3 性能评估
对监控系统的性能进行了评估,包括视频图像的清晰度、系统响应时间、容错能力等方面。
评估结果表明系统达到了设计要求。
2.4 用户培训
已按计划进行了监控系统的用户培训,培训内容包括系统使用
方法、故障处理和维护等。
用户反馈良好,掌握了系统的基本操作
和维护知识。
3. 竣工验收结论
经过全面的竣工验收,监控系统工程达到了预期的要求和标准。
系统安装和配置完毕,并通过功能测试和性能评估验证了系统的可
靠性和稳定性。
用户培训也被顺利完成,用户对系统的使用和维护
有信心。
4. 建议与改进
基于对监控系统竣工验收过程中的经验和发现,建议在后续维
护中加强对系统的定期巡检和故障排除能力的培训。
此外,建议制
定详细的维护计划,并建立有效的故障处理机制,确保系统的长期
稳定运行。
以上为监控系统工程竣工验收报告最新版,希望对相关人员能
提供有价值的信息和指导。
工程验收流程监控制度范本第一章总则为规范和加强工程验收流程的监控管理,确保工程验收的公正、严谨和合法性,制定本制度。
第二章工程验收流程监控目标1. 确保工程验收的程序合法、公正、严谨;2. 确保工程验收的过程规范、透明、有序;3. 确保工程验收的结果准确、可靠、客观。
第三章工程验收流程监控责任1. 由工程验收单位设立专门的验收监控机构,负责工程验收流程的监控工作;2. 确保监控负责人具备相关专业知识和经验,能够独立开展监控工作;3. 确保监控负责人熟悉国家相关工程验收法规,熟悉工程验收流程,能够熟练掌握监控方法和技巧。
第四章工程验收流程监控方法1. 制定工程验收计划,明确工程验收目标、验收标准和验收流程;2. 审查工程验收资料,确保资料的真实性、完整性、可靠性;3. 监控工程验收过程,确保工程验收的程序合法、公正、严谨;4. 记录监控过程,及时发现问题并及时处理;5. 审核工程验收报告,确保工程验收结果的准确、可靠、客观。
第五章工程验收流程监控程序1. 制定工程验收计划,明确监控流程和监控节点;2. 设立监控岗位,明确各岗位的职责和权限;3. 进行监控检查,确保验收过程的规范、透明、有序;4. 提出问题整改意见,确保工程验收结果的准确、可靠、客观;5. 汇总监控数据,及时分析问题原因并提出解决方案;6. 定期评估监控效果,不断完善监控流程。
第六章工程验收流程监控措施1. 加强监控人员培训,提高监控质量;2. 定期组织监控人员进行自查自纠,加强监控力度;3. 加强信息共享,确保监控效果;4. 加强监控成果评估,实施监控报告;5. 加强监控成本控制,提高监控效率。
第七章工程验收流程监控评估1. 定期总结监控工作,评估监控效果;2. 设立监控评估小组,负责监控成果的评估;3. 制定监控评估标准,确保评估的客观、准确;4. 提出监控改进建议,不断完善监控流程。
第八章工程验收流程监控实施1. 实施监控人员培训,提高监控质量;2. 设立监控中心,统一管理监控工作;3. 加强监控宣传,提高监控效果;4. 加强监控宣传,提高监控效果;5. 提高监控执行力,确保监控效果。
xxxxxxxx视频监控
系统工程
竣
工
验
收
建设单位:xxxxxxxx集团
施工单位:xxxxxxxx公司
竣工日期:
工程竣工档案
工程名称:xxxxxxxx视频监控系统工程
开工日期:xxxx年xx月xx日
竣工日期:xxxx年xx月xx日
建设单位:xxxxxxxx集团
承建单位:xxxxxxxx公司
项目经理:联系电话:
甲方负责人: 联系电话:
目录
1、1工程概况8ﻩ
1、2系统图纸 (6)
1、3公司简介 (6)
二、开工报告 (6)
三、工程设备报审表 (7)
四、工作联系单ﻩ8
五、已装设备移交明细表 ................................................................................................................................... 8
六、现场培训记录单 (8)
七、交完工报告8ﻩ
八、工程变更单8ﻩ
九、系统试运行报告9ﻩ
十、工程竣工验收证书10ﻩ
十一、售后服务 ................................................................................................................................................... 11
11、1方针策略11ﻩ
11、2售后服务保证 .................................................................................................................................. 1111、3保修期得期限1ﻩ1
11、4服务响应时间得限定 (11)
11、5服务费用1ﻩ1
11、6保修期外服务条款 (11)
①系统调整 (12)
②系统升级ﻩ12
③维修投诉12ﻩ
④工程回访12ﻩ
十二、项目合同 ................................................................................................................................................... 13十三、竣工图纸 .. (13)
一、工程简介
1、1工程概况
工程名称:xxxxxxxx视频监控系统工程
建设地址:xxxxxxxx
建设单位:xxxxxxxx
承建单位:xxxxxxxx公司
此次视频监控系统就是针对24小时连续工作得特点设计得,系统可长期处于监控状态,前端得摄像机通过光纤收发器将信号传输至监控中心硬盘录像机进行存储,同时通过拼接大屏将图像显示出来。
同时可以通过网络将信号传输至各个值班室,通过电脑对监控信息进行查瞧本系统具有可靠性高、价格低、保养费用低得特点,经过以往工程实践应用,证明系统稳定可靠,维护方便.
1、2系统图纸
1、3公司简介
二、开工报告
三、工程设备报审表
工程材料/构配/设备报审表工程名称:xxxxxxxx视频监控系统工程
四、工作联系单
五、已装设备移交明细表
六、现场培训记录单
七、交完工报告
八、工程变更单
九、系统试运行报告
十、工程竣工验收证书工程名称:xxxxxxxx视频监控系统工程
十一、售后服务
11、1方针策略
项目验收并投入运行,对于一个工程项目来说,只就是万里长征走完得第一步,更漫长与艰苦得任务就是售后技术支持及服务。
要使用户在资金投入后,用得放心、顺心,就必须给用户提供一个良好得售后服务政策与措施,而且这种政策与措施必须落实到行动上,这就就是我们得一贯宗旨,就是一切以用户为中心得指导方针得体现,我们要求公司员工在售后服务工作中一定要做到:反映迅速、技术一流、解决问题、用户满意。
1、服务品牌:阳光服务。
2、服务理念:用感恩得心服务客户。
3、指导思想:因需而变。
4、服务目标:全面满足,不断超越,永创新高,打造安防行业服务领跑者形象。
5、服务宗旨:客户永远就是对得。
6、服务模式:专业化主动式阳光服务(3+2),即:专业化、规范化、全程化、主动式、增值式。
11、2售后服务保证
我公司设有管理严格得售后服务机构,拥有一支经验丰富、技术精良得售后服务人员与组织.售后服务部得工程技术人员都分别接受过各种正规得技术培训,因此就是一支训练有素得队伍。
11、3保修期得期限
提供工程、设备质保(具体时间遵循甲方系统建设原则).
11、4服务响应时间得限定
我公司提供8小时内得服务响应时间,即在接到用户要求服务得通知后,一定会以电话或传真方式在8小时内将此次服务计划及行动安排通知给用户,并在规定得时间内到达现场.
11、5服务费用
在保修期内由非人为因素(地震、战争、火灾、洪水、雷击等不可抗力除外)造成得设备故障,给予免费更换。
因用户使用不当造成得故障,用户只需承担设备得成本费与我方人员得差旅费。
11、6保修期外服务条款
①系统调整
我司将不定期地为建设单位进行系统得维护、保养,并对应用软件在使用中发现得问题或因管理模式得变化所带来得应用软件得参数得调整、业务流程得变更进行系统得调整,以使软件得应用更贴近建设单位得需求.
②系统升级
因技术得升级或新一代产品得面世,对原应用软件功能或性能有极大得提高,我司会根据建设单位得需要,对建设单位得应用软件、系统或所开发得其它软件得更新,同时也满足建设单位对硬件设备得升级.
③维修投诉
为了保障建设单位得权益,也为了我司今后得发展,我司将会对有关违反责任人做出相应得处罚。
④工程回访
工程回访就是施工单位必须完成得重要工作,为建设单位负责而长期执行得一项制度。
回访形式一般有三种:一就是年末定期回访:二就是技术回访:三就是保修期满前得回访。
对需要更换得设备,我公司只收成本费,不加任何利润。
服务费一项,也只收成本费。
十二、项目合同
十三、竣工图纸。
