消防泵房施工方案
- 格式:docx
- 大小:22.99 KB
- 文档页数:13

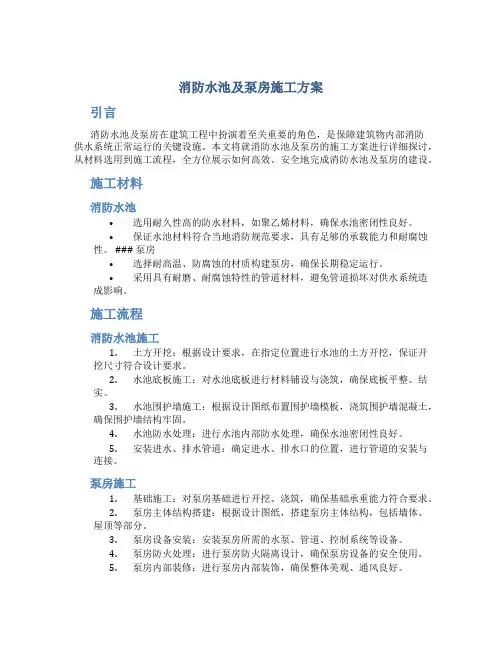

消防水池及泵房施工方案引言消防水池及泵房在建筑工程中扮演着至关重要的角色,是保障建筑物内部消防供水系统正常运行的关键设施。
本文将就消防水池及泵房的施工方案进行详细探讨,从材料选用到施工流程,全方位展示如何高效、安全地完成消防水池及泵房的建设。
施工材料消防水池•选用耐久性高的防水材料,如聚乙烯材料,确保水池密闭性良好。
•保证水池材料符合当地消防规范要求,具有足够的承载能力和耐腐蚀性。
### 泵房•选择耐高温、防腐蚀的材质构建泵房,确保长期稳定运行。
•采用具有耐磨、耐腐蚀特性的管道材料,避免管道损坏对供水系统造成影响。
施工流程消防水池施工1.土方开挖:根据设计要求,在指定位置进行水池的土方开挖,保证开挖尺寸符合设计要求。
2.水池底板施工:对水池底板进行材料铺设与浇筑,确保底板平整、结实。
3.水池围护墙施工:根据设计图纸布置围护墙模板,浇筑围护墙混凝土,确保围护墙结构牢固。
4.水池防水处理:进行水池内部防水处理,确保水池密闭性良好。
5.安装进水、排水管道:确定进水、排水口的位置,进行管道的安装与连接。
泵房施工1.基础施工:对泵房基础进行开挖、浇筑,确保基础承重能力符合要求。
2.泵房主体结构搭建:根据设计图纸,搭建泵房主体结构,包括墙体、屋顶等部分。
3.泵房设备安装:安装泵房所需的水泵、管道、控制系统等设备。
4.泵房防火处理:进行泵房防火隔离设计,确保泵房设备的安全使用。
5.泵房内部装修:进行泵房内部装饰,确保整体美观、通风良好。
结语消防水池及泵房的施工方案是确保消防供水系统正常运行的基础,合理的材料选用与施工流程安排可以极大地提高工程质量和施工效率。
在实际施工中,应严格按照相关规范和设计要求进行操作,保证消防水池及泵房的安全性和稳定性,为建筑物提供可靠的消防保障。

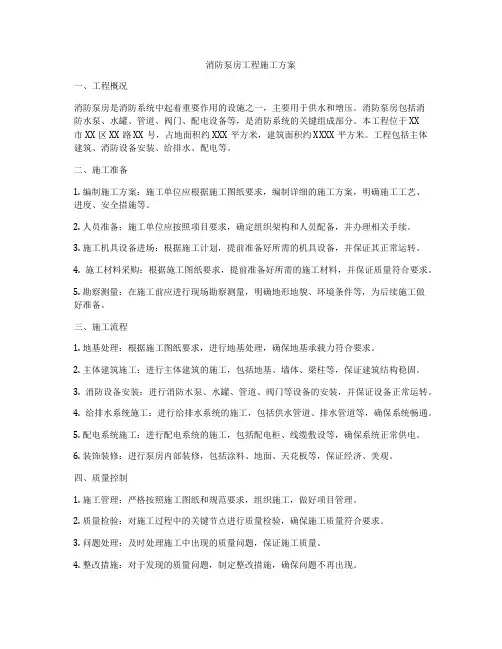

消防泵房工程施工方案一、引言消防泵房是消防系统的重要组成部分,其施工质量直接关系到消防系统的正常运行和灭火效果,因此在施工过程中需要严格按照相关规范和要求进行操作,确保施工质量和安全。
本方案旨在规范消防泵房工程施工流程、提高工程质量、保障工程安全,以便消防系统能够稳定可靠地进行工作,为日常生产和生活提供可靠的消防保障。
二、施工前的准备工作1. 消防泵房的施工前,需要进行相关人员的组织及培训工作,确保相关人员具备相应的资质和技能,能够熟练操作施工设备和工具,了解相关工程规范和要求。
2. 确认消防泵房的设计图纸和施工方案,对施工中可能遇到的问题进行充分的预防和准备。
3. 对施工现场进行全面的检查和排查,确保施工现场的安全和整洁。
三、消防泵房工程施工流程1. 消防泵房基础施工(1)清理施工区域,确保土地平整,无明显障碍物;(2)进行基础模板的安装和调整,确保基础的平整和水平;(3)进行基础混凝土浇筑,严格按照图纸要求和工艺流程,确保混凝土质量;(4)进行基础的养护和检查,确保基础的强度和平整。
2. 消防泵房主体结构施工(1)进行主体结构的安装和调整,确保结构的牢固和稳定;(2)进行主体结构的钢筋绑扎工作,注意安全和规范操作;(3)进行主体结构混凝土浇筑,严格按照工艺要求进行操作;(4)进行主体结构的养护和检查,确保结构的质量和稳定。
3. 消防泵房设备安装(1)进行消防泵房设备的搬运和安装工作,确保设备的完好和正确安装;(2)进行设备的管道连接和调试工作,确保设备之间的连接紧密和通畅;(3)进行设备的电气接线和调试工作,确保设备的正常运行和稳定供电;(4)进行设备的试运行和检查,确认设备的正常使用和工作效果。
四、消防泵房工程施工质量监控1. 消防泵房工程施工过程中,需要进行全程的监控和检查,确保每个施工环节都按照相关规范和要求进行操作。
2. 对施工现场的每一个节点都需要有专人进行监工,确保施工质量和安全。

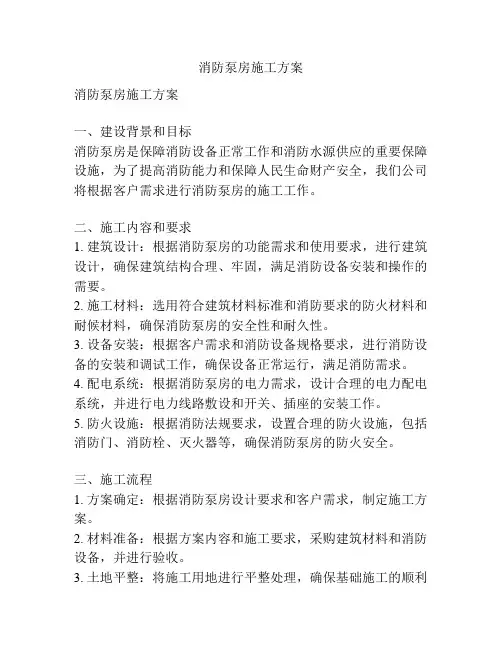

消防泵房施工方案消防泵房施工方案一、建设背景和目标消防泵房是保障消防设备正常工作和消防水源供应的重要保障设施,为了提高消防能力和保障人民生命财产安全,我们公司将根据客户需求进行消防泵房的施工工作。
二、施工内容和要求1. 建筑设计:根据消防泵房的功能需求和使用要求,进行建筑设计,确保建筑结构合理、牢固,满足消防设备安装和操作的需要。
2. 施工材料:选用符合建筑材料标准和消防要求的防火材料和耐候材料,确保消防泵房的安全性和耐久性。
3. 设备安装:根据客户需求和消防设备规格要求,进行消防设备的安装和调试工作,确保设备正常运行,满足消防需求。
4. 配电系统:根据消防泵房的电力需求,设计合理的电力配电系统,并进行电力线路敷设和开关、插座的安装工作。
5. 防火设施:根据消防法规要求,设置合理的防火设施,包括消防门、消防栓、灭火器等,确保消防泵房的防火安全。
三、施工流程1. 方案确定:根据消防泵房设计要求和客户需求,制定施工方案。
2. 材料准备:根据方案内容和施工要求,采购建筑材料和消防设备,并进行验收。
3. 土地平整:将施工用地进行平整处理,确保基础施工的顺利进行。
4. 地基基础:进行消防泵房的地基与地下结构施工,确保地基稳固。
5. 建筑物结构:进行消防泵房建筑物结构的施工,包括墙体、屋面等。
6. 设备安装:根据消防设备的要求,进行设备安装和调试工作。
7. 电路敷设:进行消防泵房的电路敷设和电器安装。
8. 防火设施:按照消防法规要求,进行防火设施的安装和调试。
9. 室内装修:根据设计要求,进行室内装修,包括涂料、地板、天花板等。
10. 竣工验收:完成施工工作后,进行竣工验收,确保消防泵房的质量和安全性。
四、安全措施1. 安全培训:对施工人员进行消防安全培训,提高其安全意识和应急能力。
2. 施工防护措施:对施工现场进行围挡隔离,设置安全警示标志,保证施工现场的安全。
3. 施工监督:安排专人对施工现场进行定期巡视和监督,及时发现和解决安全隐患。
消防水池及泵房施工方案按照消防水池及泵房施工的要求,制定以下方案:一、施工准备阶段1.确定施工场地:选择平整、无障碍物的场地,确保水池和泵房的施工不受限制。
2.编制施工计划:根据设计要求和建设进度,制定详细的施工计划,明确施工的各个阶段和时间节点。
3.设备采购:根据设计需求,采购消防水池和泵房所需的相关设备和材料。
二、水池施工阶段1.场地准备:清理施工场地,除去杂草、石块等障碍物,并进行场地平整工作。
2.土方开挖:按照设计要求,开挖适当大小的水池基坑,保持坑底平整、边坡平稳。
3.沉箱安装:根据设计要求,安装沉箱,并确保其牢固稳定。
4.土方回填:在沉箱安装完成后,按照设计进度和要求,逐步进行土方回填工作。
5.防渗层施工:完成土方回填后,进行防渗层的施工,包括铺设防渗膜等措施,保障水池不渗漏。
6.消防设备安装:根据设计要求,安装消防设备,包括消防喷淋器、消防泵等设备,并进行连接、调试等工作。
三、泵房施工阶段1.泵房基础施工:进行泵房的基础施工工作,包括基础开挖、钢筋绑扎、混凝土浇筑等。
2.建筑物施工:根据设计要求,进行泵房建筑物的搭建,包括墙体、屋面、门窗等的施工。
3.设备安装:根据设计要求,安装泵房内的消防泵、控制设备等设备,并进行连接、调试等工作。
4.配电系统施工:安装泵房的配电系统,确保设备运行的正常供电。
5.管道连接:根据设计要求,进行泵房与水池之间的管道连接,包括进水管道、出水管道等。
6.消防喷洒系统施工:根据设计要求,进行泵房内的消防喷洒系统的安装和调试,确保其正常运行。
四、竣工阶段1.验收检查:按照相关规定,对已完成的消防水池和泵房进行验收,确保其符合设计要求和相关标准。
2.清理整理:对施工现场进行清理整理,确保周围环境整洁有序。
3.文件归档:整理施工资料和文件,保留相关资料和记录。
以上是消防水池及泵房施工的基本方案,具体的施工过程和方法会根据设计要求、实际情况以及相关法规进行调整和执行。

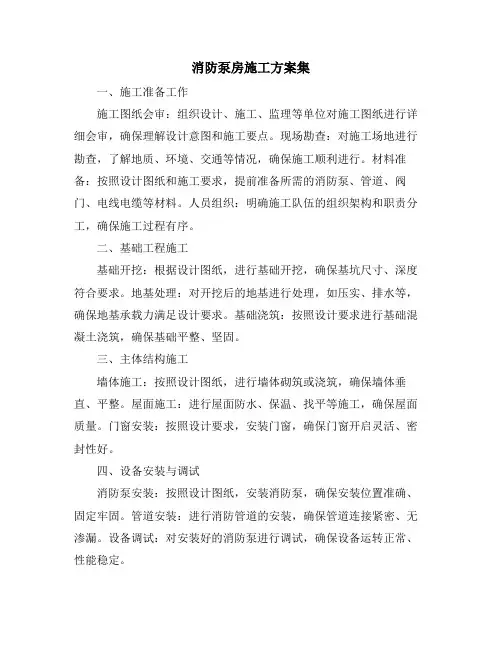

消防泵房施工方案集一、施工准备工作施工图纸会审:组织设计、施工、监理等单位对施工图纸进行详细会审,确保理解设计意图和施工要点。
现场勘查:对施工场地进行勘查,了解地质、环境、交通等情况,确保施工顺利进行。
材料准备:按照设计图纸和施工要求,提前准备所需的消防泵、管道、阀门、电线电缆等材料。
人员组织:明确施工队伍的组织架构和职责分工,确保施工过程有序。
二、基础工程施工基础开挖:根据设计图纸,进行基础开挖,确保基坑尺寸、深度符合要求。
地基处理:对开挖后的地基进行处理,如压实、排水等,确保地基承载力满足设计要求。
基础浇筑:按照设计要求进行基础混凝土浇筑,确保基础平整、坚固。
三、主体结构施工墙体施工:按照设计图纸,进行墙体砌筑或浇筑,确保墙体垂直、平整。
屋面施工:进行屋面防水、保温、找平等施工,确保屋面质量。
门窗安装:按照设计要求,安装门窗,确保门窗开启灵活、密封性好。
四、设备安装与调试消防泵安装:按照设计图纸,安装消防泵,确保安装位置准确、固定牢固。
管道安装:进行消防管道的安装,确保管道连接紧密、无渗漏。
设备调试:对安装好的消防泵进行调试,确保设备运转正常、性能稳定。
五、配电系统设计与施工配电系统设计:根据消防泵房的用电需求,设计合理的配电系统。
电线电缆敷设:按照设计要求,敷设电线电缆,确保线路走向合理、固定牢固。
电气设备安装:安装配电箱、开关、照明等设备,确保用电安全。
六、防火设施设置防火分区:根据设计要求,设置防火分区,确保火灾时能够有效隔离火源。
防火门窗:安装防火门窗,确保在火灾时能够有效地阻止火势蔓延。
消防器材配备:按照规范配备灭火器、消火栓等消防器材,确保初期火灾能够得到及时扑救。
七、施工质量检查与验收施工过程检查:在施工过程中,定期对施工质量进行检查,确保各项施工符合设计要求。
隐蔽工程验收:对隐蔽工程进行验收,如基础、钢筋等,确保施工质量符合要求。
竣工验收:施工完成后,组织相关部门进行竣工验收,确保消防泵房整体质量达标。

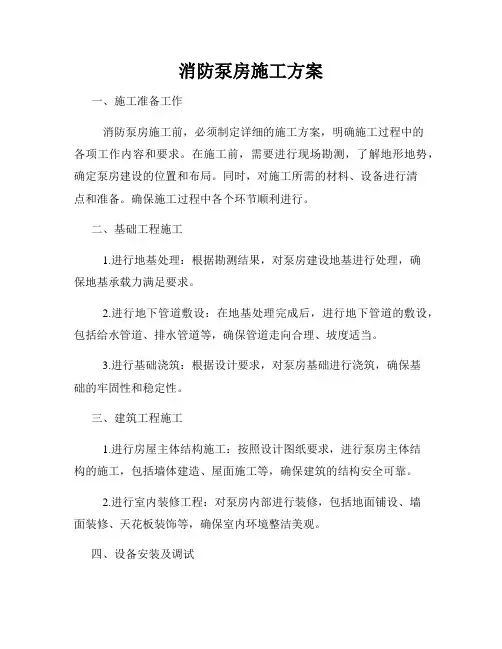

消防泵房施工方案一、施工准备工作消防泵房施工前,必须制定详细的施工方案,明确施工过程中的各项工作内容和要求。
在施工前,需要进行现场勘测,了解地形地势,确定泵房建设的位置和布局。
同时,对施工所需的材料、设备进行清点和准备。
确保施工过程中各个环节顺利进行。
二、基础工程施工1.进行地基处理:根据勘测结果,对泵房建设地基进行处理,确保地基承载力满足要求。
2.进行地下管道敷设:在地基处理完成后,进行地下管道的敷设,包括给水管道、排水管道等,确保管道走向合理、坡度适当。
3.进行基础浇筑:根据设计要求,对泵房基础进行浇筑,确保基础的牢固性和稳定性。
三、建筑工程施工1.进行房屋主体结构施工:按照设计图纸要求,进行泵房主体结构的施工,包括墙体建造、屋面施工等,确保建筑的结构安全可靠。
2.进行室内装修工程:对泵房内部进行装修,包括地面铺设、墙面装修、天花板装饰等,确保室内环境整洁美观。
四、设备安装及调试1.进行泵设备安装:安装泵设备并与管道连接,确保设备安装牢固、管道连接密封。
2.进行电气设备安装:安装电气设备,包括控制柜、开关、电缆等,确保设备安装符合要求。
3.进行设备调试:对安装完成的泵设备和电气设备进行调试,确保设备运行正常。
五、消防泵房验收在施工完成后,需进行消防泵房的验收工作,包括结构验收、设备验收等。
验收合格后,方可进行消防设备的投入使用。
如有问题需要整改的,需及时处理,直至问题完全解决为止。
总结消防泵房施工是一项比较复杂的工程,在施工过程中需要注重细节,确保每一个环节都按照设计要求进行。
只有这样,才能保证消防泵房的建设质量和安全性,为日后的消防工作提供有力保障。
希望施工人员在工程中严格遵守施工方案,务必做到细致认真,确保工程质量和安全。

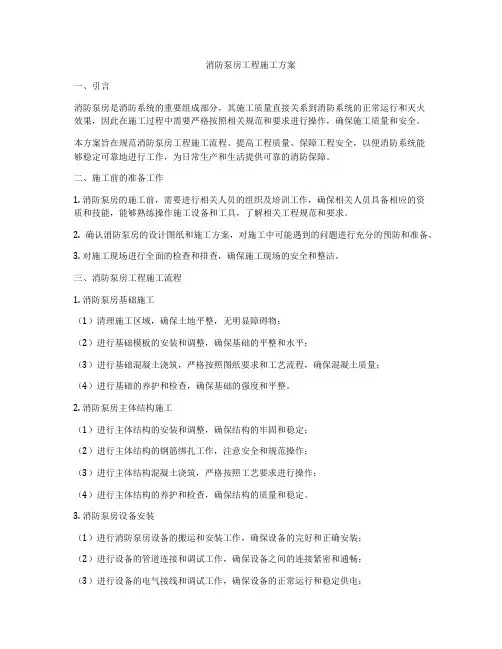

消防泵房工程施工方案一、工程概况消防泵房是消防系统中起着重要作用的设施之一,主要用于供水和增压。
消防泵房包括消防水泵、水罐、管道、阀门、配电设备等,是消防系统的关键组成部分。
本工程位于XX市XX区XX路XX号,占地面积约XXX平方米,建筑面积约XXXX平方米。
工程包括主体建筑、消防设备安装、给排水、配电等。
二、施工准备1. 编制施工方案:施工单位应根据施工图纸要求,编制详细的施工方案,明确施工工艺、进度、安全措施等。
2. 人员准备:施工单位应按照项目要求,确定组织架构和人员配备,并办理相关手续。
3. 施工机具设备进场:根据施工计划,提前准备好所需的机具设备,并保证其正常运转。
4. 施工材料采购:根据施工图纸要求,提前准备好所需的施工材料,并保证质量符合要求。
5. 勘察测量:在施工前应进行现场勘察测量,明确地形地貌、环境条件等,为后续施工做好准备。
三、施工流程1. 地基处理:根据施工图纸要求,进行地基处理,确保地基承载力符合要求。
2. 主体建筑施工:进行主体建筑的施工,包括地基、墙体、梁柱等,保证建筑结构稳固。
3. 消防设备安装:进行消防水泵、水罐、管道、阀门等设备的安装,并保证设备正常运转。
4. 给排水系统施工:进行给排水系统的施工,包括供水管道、排水管道等,确保系统畅通。
5. 配电系统施工:进行配电系统的施工,包括配电柜、线缆敷设等,确保系统正常供电。
6. 装饰装修:进行泵房内部装修,包括涂料、地面、天花板等,保证经济、美观。
四、质量控制1. 施工管理:严格按照施工图纸和规范要求,组织施工,做好项目管理。
2. 质量检验:对施工过程中的关键节点进行质量检验,确保施工质量符合要求。
3. 问题处理:及时处理施工中出现的质量问题,保证施工质量。
4. 整改措施:对于发现的质量问题,制定整改措施,确保问题不再出现。
五、安全管理1. 安全教育:对施工人员进行安全教育培训,提高安全意识。
2. 安全检查:定期进行安全检查,发现并及时处理安全隐患。

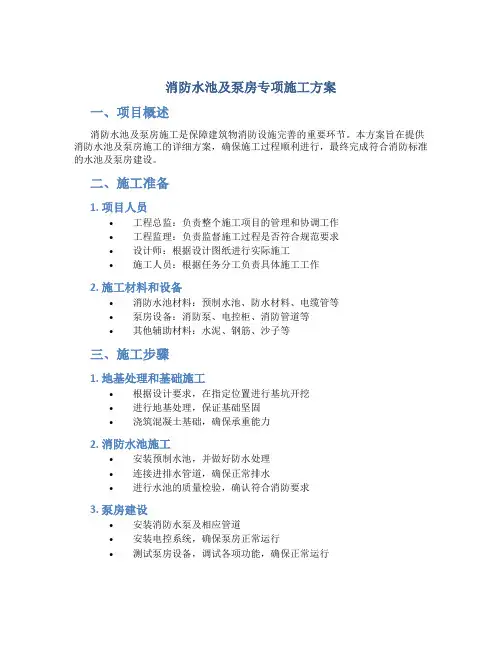

消防水池及泵房专项施工方案一、项目概况本项目是为满足建筑物的消防用水需求而建设的消防水池及泵房工程。
消防水池的主要功能是储存消防用水,以备发生火灾时能够及时供水。
泵房主要负责抽水、供水和维护等工作。
二、工程设计及选址1.选址:消防水池及泵房选址应考虑离建筑物近、地势较高、排水方便的地点。
2.设计:按照相关消防规范进行设计,确保消防水池的容量满足建筑物的消防用水需求,并配备相应的消防水泵和电力设备。
三、施工流程1.土地准备:根据选址要求进行场地的清理、平整等准备工作。
2.基础工程:进行消防水池基础的施工,包括地基处理、基础浇筑等工作。
3.水池施工:进行水池的施工,包括混凝土浇筑、防水处理等工作。
4.泵房建设:进行泵房的建设,包括房屋结构的搭建、电力设备的安装等工作。
5.动力设备安装:安装消防水泵及其配套设备,确保其运行正常、可靠。
6.管道安装:将消防水池与泵房之间的输水管道进行安装,确保水源的畅通。
7.装修工程:对泵房进行装修,包括墙面、地面的处理、门窗的安装等工作。
8.通风、排烟系统安装:为泵房安装通风、排烟设备,确保泵房内空气的流通。
9.电气设备安装:为泵房安装电气设备,包括照明、插座、电控柜等。
10.试验调整:对消防水池及泵房进行试运行,确保其功能正常、运行稳定。
11.竣工验收:组织相关部门对工程进行验收,办理相关手续,确保工程合格、安全。
四、安全措施1.施工现场要设置明显的警示标志,禁止无关人员进入施工区域。
2.所有工人必须穿戴个人防护装备,如安全帽、防护眼镜、防护工作服等。
3.施工过程中,要严格遵守现场安全操作规范,禁止乱丢乱堆材料、乱挖乱施等行为。
4.施工期间要严格按照设计要求进行施工,确保工程质量,避免发生事故。
5.施工人员要定期进行安全教育和培训,提高安全意识和技能。
综上所述,消防水池及泵房施工方案要根据实际需求进行设计,合理选址,按照施工流程进行施工,并采取一系列安全措施,确保工程质量和施工安全。
消防水池及泵房专项施工方案一、项目概述消防水池及泵房施工是保障建筑物消防设施完善的重要环节。
本方案旨在提供消防水池及泵房施工的详细方案,确保施工过程顺利进行,最终完成符合消防标准的水池及泵房建设。
二、施工准备1. 项目人员•工程总监:负责整个施工项目的管理和协调工作•工程监理:负责监督施工过程是否符合规范要求•设计师:根据设计图纸进行实际施工•施工人员:根据任务分工负责具体施工工作2. 施工材料和设备•消防水池材料:预制水池、防水材料、电缆管等•泵房设备:消防泵、电控柜、消防管道等•其他辅助材料:水泥、钢筋、沙子等三、施工步骤1. 地基处理和基础施工•根据设计要求,在指定位置进行基坑开挖•进行地基处理,保证基础坚固•浇筑混凝土基础,确保承重能力2. 消防水池施工•安装预制水池,并做好防水处理•连接进排水管道,确保正常排水•进行水池的质量检验,确认符合消防要求3. 泵房建设•安装消防水泵及相应管道•安装电控系统,确保泵房正常运行•测试泵房设备,调试各项功能,确保正常运行四、安全与质量控制1. 安全管理•按照相关消防安全标准执行,保障施工人员安全•进行施工现场安全检查,发现隐患及时处理2. 质量控制•严格按照设计图纸和技术标准进行施工•对重要节点进行质量把控,及时发现并纠正问题•完成后进行消防设施验收,确保质量合格五、竣工与验收•完成消防水池及泵房建设后,经过工程总监、监理的验收•进行消防设施竣工验收,确保消防设施符合相关标准和要求六、总结消防水池及泵房施工是一项重要的消防设施施工工程,具有重要的安全意义。
通过严格按照本方案的施工步骤和要求,确保消防水池及泵房施工顺利进行,最终建成符合消防安全标准的设施,为建筑物提供可靠的消防保障。

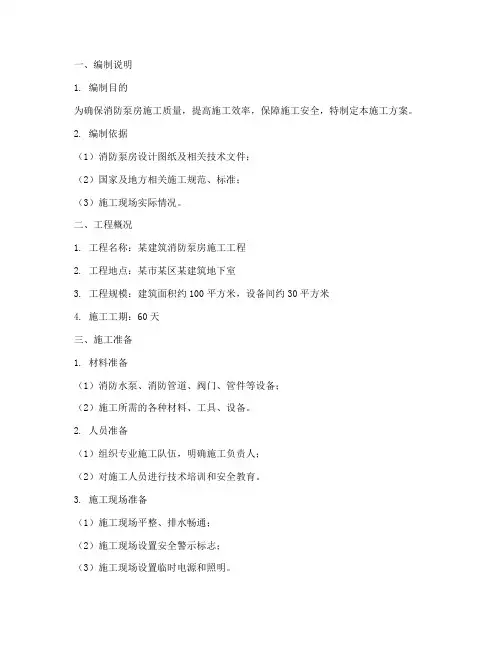

一、编制说明1. 编制目的为确保消防泵房施工质量,提高施工效率,保障施工安全,特制定本施工方案。
2. 编制依据(1)消防泵房设计图纸及相关技术文件;(2)国家及地方相关施工规范、标准;(3)施工现场实际情况。
二、工程概况1. 工程名称:某建筑消防泵房施工工程2. 工程地点:某市某区某建筑地下室3. 工程规模:建筑面积约100平方米,设备间约30平方米4. 施工工期:60天三、施工准备1. 材料准备(1)消防水泵、消防管道、阀门、管件等设备;(2)施工所需的各种材料、工具、设备。
2. 人员准备(1)组织专业施工队伍,明确施工负责人;(2)对施工人员进行技术培训和安全教育。
3. 施工现场准备(1)施工现场平整、排水畅通;(2)施工现场设置安全警示标志;(3)施工现场设置临时电源和照明。
四、施工工艺1. 机房布置(1)按照设计要求,确定消防泵房位置;(2)合理布置消防水泵、消防管道、阀门、管件等设备。
2. 施工要求(1)水泵安装:确保水泵安装牢固,基础尺寸、平面位置和标高符合设计要求;(2)消防水系统管线安装:管道安装应平直、整齐,连接牢固,不得有泄漏;(3)支架制作安装:支架应固定牢固,间距合理;(4)阀门及附件、管件等安装:阀门安装应严密,附件齐全,管件连接牢固;(5)仪表附件安装:仪表安装应准确,附件齐全;(6)管道防腐及保温:管道防腐、保温应符合设计要求;(7)管道施压:管道施压应达到设计要求。
五、质量要求1. 设备安装:设备安装应牢固、准确,符合设计要求;2. 管道安装:管道安装应平直、整齐,连接牢固,不得有泄漏;3. 其他:施工质量应符合国家及地方相关施工规范、标准。
六、安全文明施工要求1. 施工现场安全(1)严格执行施工现场安全管理制度;(2)加强施工人员安全教育培训;(3)施工现场设置安全警示标志。
2. 施工现场文明(1)施工现场保持整洁、有序;(2)加强施工现场环境保护;(3)做好施工垃圾处理。

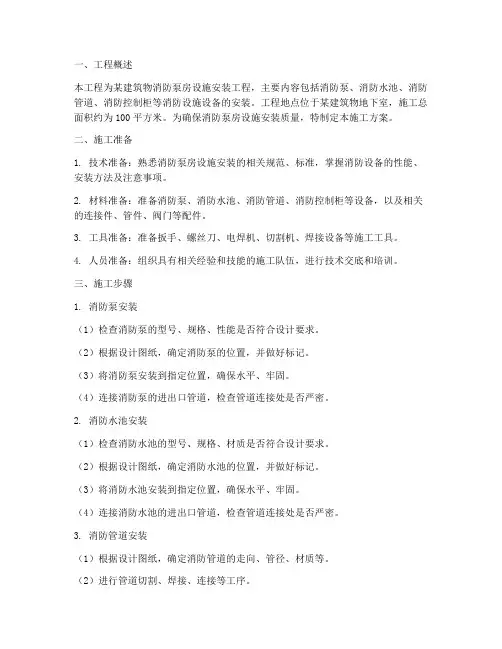

一、工程概述本工程为某建筑物消防泵房设施安装工程,主要内容包括消防泵、消防水池、消防管道、消防控制柜等消防设施设备的安装。
工程地点位于某建筑物地下室,施工总面积约为100平方米。
为确保消防泵房设施安装质量,特制定本施工方案。
二、施工准备1. 技术准备:熟悉消防泵房设施安装的相关规范、标准,掌握消防设备的性能、安装方法及注意事项。
2. 材料准备:准备消防泵、消防水池、消防管道、消防控制柜等设备,以及相关的连接件、管件、阀门等配件。
3. 工具准备:准备扳手、螺丝刀、电焊机、切割机、焊接设备等施工工具。
4. 人员准备:组织具有相关经验和技能的施工队伍,进行技术交底和培训。
三、施工步骤1. 消防泵安装(1)检查消防泵的型号、规格、性能是否符合设计要求。
(2)根据设计图纸,确定消防泵的位置,并做好标记。
(3)将消防泵安装到指定位置,确保水平、牢固。
(4)连接消防泵的进出口管道,检查管道连接处是否严密。
2. 消防水池安装(1)检查消防水池的型号、规格、材质是否符合设计要求。
(2)根据设计图纸,确定消防水池的位置,并做好标记。
(3)将消防水池安装到指定位置,确保水平、牢固。
(4)连接消防水池的进出口管道,检查管道连接处是否严密。
3. 消防管道安装(1)根据设计图纸,确定消防管道的走向、管径、材质等。
(2)进行管道切割、焊接、连接等工序。
(3)检查管道连接处是否严密,确保管道系统无泄漏。
4. 消防控制柜安装(1)检查消防控制柜的型号、规格、性能是否符合设计要求。
(2)根据设计图纸,确定消防控制柜的位置,并做好标记。
(3)将消防控制柜安装到指定位置,确保水平、牢固。
(4)连接消防控制柜的各个模块,检查连接是否正确、牢固。
四、施工质量要求1. 消防泵、消防水池、消防管道、消防控制柜等设备的安装位置、尺寸、标高应符合设计要求。
2. 管道连接处应严密,无泄漏现象。
3. 消防泵、消防水池、消防管道、消防控制柜等设备的安装牢固,无松动现象。
一、施工方案1. 施工准备(1)根据消防泵房的设计图纸,明确施工范围、施工要求及施工标准。
(2)组织施工人员,进行技术交底,确保施工人员了解消防泵房安装的相关知识和技能。
(3)准备施工所需材料、设备、工具等,包括消防泵、管道、阀门、法兰、支架、电缆、接地线等。
2. 施工流程(1)基础施工1)根据设计图纸,进行基础开挖,确保基础尺寸符合要求。
2)浇筑混凝土基础,待混凝土达到一定强度后,进行基础养护。
3)安装地脚螺栓,预留螺栓洞孔,并进行固定。
(2)消防泵安装1)根据设计图纸,确定消防泵的安装位置。
2)将消防泵吊装至安装位置,调整水平度,并进行固定。
3)连接消防泵进出口管道,确保连接牢固、密封。
(3)管道安装1)根据设计图纸,进行管道布置,确保管道走向合理、间距符合要求。
2)安装管道支架,确保管道固定牢固。
3)连接管道,包括吸水管、出水管、回流管等,确保连接牢固、密封。
(4)电气安装1)安装消防泵控制柜,并连接消防泵与控制柜。
2)安装消防泵启动按钮、停止按钮、紧急停止按钮等,确保按钮功能正常。
3)连接消防泵电源,确保电源连接牢固、可靠。
(5)接地与测试1)按照设计要求,进行接地连接,确保接地电阻符合要求。
2)进行消防泵及其配套设备的测试,确保设备运行正常。
3. 施工质量保证措施(1)严格按照设计图纸和施工规范进行施工。
(2)加强施工过程中的质量控制,确保施工质量。
(3)对施工人员进行技术培训,提高施工人员的技术水平。
(4)对施工材料进行检验,确保材料质量。
二、施工流程1. 工程设计阶段(1)进行消防泵房的设计,确保设计合理、安全。
(2)编制消防泵房设计文件,包括设计说明书、图纸、设备清单等。
2. 施工准备阶段(1)组织施工队伍,进行技术交底。
(2)准备施工所需材料、设备、工具等。
3. 施工阶段(1)基础施工:进行基础开挖、浇筑混凝土基础、安装地脚螺栓等。
(2)消防泵安装:确定安装位置、吊装消防泵、连接进出口管道等。
消防泵房施工方案消防泵房施工方案一、施工背景消防泵房是建设工程中重要的消防设施之一,用于提供消防水源,保障建筑物内部的火灾应急救援。
本项目旨在建设一座功能完备、结构牢固、操作方便的消防泵房。
二、施工内容1. 消防泵房的位置选定:根据消防规范,选定适当的位置建设消防泵房,以确保其在火灾时能及时出动,不受阻碍。
2. 建筑设计与结构安排:根据消防泵房的功能需求,进行泵房建筑设计,保证其满足使用要求,并考虑房屋结构的安全性。
3. 基础施工:进行消防泵房的基础工程施工,包括地基处理、基础浇筑等工作,保证泵房的稳定性和安全性。
4. 建筑施工:按照设计方案进行泵房的厂房建设施工,包括搭建钢结构、安装门窗等工作,确保泵房具备良好的建筑结构和环境条件。
5. 电气系统施工:进行消防泵房的电气系统施工,包括电源线路布置、电控柜安装、设备接线等工作,确保泵房内的电气设备正常运行。
6. 消防设备安装:进行消防泵房内各类消防设备的安装,包括消防水泵、消防水箱、灭火器等,保证泵房具备有效的灭火救援能力。
7. 通风与排气系统施工:进行消防泵房的通风与排气系统施工,以保证泵房内空气流通,并排除有害气体,保障操作人员的生命安全。
8. 消防系统调试:对泵房内各类消防设备进行调试和试运行,以保证设备正常工作,提高灭火救援效率。
三、施工进度安排1. 前期准备:包括选址、设计、采购等工作,耗时2个月。
2. 基础施工:包括地基处理、基础浇筑等工作,耗时1个月。
3. 建筑施工:包括钢结构搭建、门窗安装等工作,耗时2个月。
4. 电气系统施工:包括电源线路布置、电控柜安装、设备接线等工作,耗时1个月。
5. 消防设备安装:包括消防水泵、消防水箱、灭火器等设备的安装,耗时2个月。
6. 通风与排气系统施工:包括通风设备安装和排气系统施工,耗时1个月。
7. 消防系统调试:对泵房内各类消防设备进行调试和试运行,耗时1周。
四、施工注意事项1. 遵守建设规范和安全生产要求,确保施工过程安全可靠。
消防泵房建设施工方案一、项目背景与目标随着城市建设的不断发展,消防安全问题日益受到重视。
消防泵房作为城市建设中的重要部分,承担着保障城市消防安全的重要任务。
本施工方案旨在设计和建设一座符合消防要求的泵房,确保其在日常运行中起到有效的消防水源补给作用。
二、工程概述本工程计划建设一座消防泵房,包括泵房建筑本体、泵房设备及配套管道、消防水池等部分。
泵房建筑本体将按照当地建筑规范进行设计,确保其结构稳固、耐久可靠。
泵房设备将包括水泵、管道、电气系统等,以及相应的监控系统和安全措施。
三、设计方案1. 泵房建筑本体设计泵房建筑本体将采用钢筋混凝土结构,符合地震防护要求。
建筑面积约为XXX平方米,建筑高度约为XXX米。
为确保泵房内部空间灵活合理利用,将采用一层平面布置,并设置必要的进出口通道。
2. 设备和管道设计(1)水泵系统设计考虑到消防水源需要满足一定的流量和水压要求,将配置两台水泵,一主一备。
水泵选用XXX型号,流量XXX立方米/小时,扬程XXX 米,工作效率高,运行平稳可靠。
(2)管道设计根据消防要求,设计合理的管道布置。
主要管道采用耐压性能好的铸铁管,以确保输水稳定。
根据实际情况可能需要设置调压装置、溢流装置等。
3. 电气系统设计(1)电源供应泵房将接入城市供电网络,同时配置应急电源,以确保泵房在断电情况下仍能正常运行。
(2)设备配电根据消防泵房的具体需求,设计合理的配电方案。
根据设备功率计算负荷,选择合适的电气设备,并设置过载保护和短路保护装置。
4. 监控系统与安全措施为保障泵房的安全运行,将配置相应的监控系统和安全措施。
监控系统包括火灾报警系统、视频监控系统等,以及远程监控和自动报警功能。
四、施工流程1. 现场准备工作:包括施工区域布置、临时设施搭建等。
2. 地基基础工程:进行地基处理,确保地基承载力和稳定性。
3. 建筑主体施工:按照设计方案进行钢筋布置、混凝土浇筑等工程。
4. 设备与管道安装:安装水泵设备,进行管道连接和测试。
消防泵房施工方案一、项目概况本项目是一座消防泵房的新建项目,位于市区的市政工程用地上,总占地面积500平方米。
本泵房的主要功能是为附近的小区和商业大楼提供消防用水。
本方案将详细介绍泵房的设计、施工、设备选型等内容。
二、设计和施工流程1.前期工作a.调研:调研项目用地地形、土质等情况,确定泵房建设的可行性。
b.设计:根据项目需要,设计泵房的平面布局、建筑结构等。
c.立项:完成项目立项手续,包括申请建设许可证等。
d.土地准备:进行土地的平整、排水等准备工作。
2.建筑施工a.地基基础施工:根据设计要求,进行地基的挖掘、回填等工作。
b.主体结构施工:采用钢筋混凝土结构,按照设计图纸进行施工。
c.屋面施工:采用防水材料对屋面进行处理,确保泵房密封性。
d.外墙装饰:根据设计要求进行外墙的装饰,使用耐火材料提高防火性能。
3.室内装修a.电气布线:根据设计要求进行消防设备的电气布线工作。
b.消防设备安装:按照相关规范安装消防泵、水箱等设备。
c.消防管道安装:根据设计要求进行消防管道的安装、连接工作。
d.室内装修:进行室内的装修工作,包括地面铺设、墙壁涂料等。
4.系统调试a.设备调试:对消防泵、水箱等设备进行调试,确保其正常运行。
b.管道调试:进行消防管道的压力测试,并检查是否存在泄漏问题。
c.系统集成:将各个系统进行整合,确保其协调运行。
三、主要设备选型1.消防泵:选用品牌为ABC的柴油消防泵,具有可靠性高、维护方便等特点。
2.水箱:选用容量为100立方米的钢制消防水箱,具有耐腐蚀、密封性好等特点。
3.消防管道:选用公称压力为1.6MPa的无缝钢管,具有强度高、耐腐蚀等特点。
4.自动灭火系统:采用自动喷水灭火系统,具有灵敏、安全性高等特点。
四、质量控制在施工过程中,我们将严格遵循相关标准和规范,确保施工质量。
同时,我们将进行各个工序的质量检查,并邀请相关部门对工程进行验收。
五、安全措施在施工过程中,我们将制定详细的施工方案和施工安全措施,并进行专门的安全教育培训。
消防泵房施工方案1. 引言消防泵房是城市消防系统的重要组成部分,用于提供稳定可靠的水源供应,保障消防系统的正常运行。
本文将介绍消防泵房的施工方案,包括施工准备、施工工艺和安全措施等内容。
2. 施工准备在开始消防泵房施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
以下是施工准备的主要步骤:2.1 泵房设计在施工前,需要进行泵房的设计工作。
设计应满足相关消防规范要求,并根据泵的数量和功率等参数确定泵房的大小和布局。
设计过程中还需考虑消防泵房的防水、防火等安全要求。
2.2 勘察和准备场地在施工前,需要对泵房所在的场地进行勘察,并进行相关土地手续的办理。
勘察应确定地基的承载能力和地下水位等情况,并根据勘察结果来做好地基处理和排水措施的准备。
2.3 采购材料与设备根据设计要求和施工计划,进行相关材料与设备的采购工作。
包括消防泵、管道、阀门、电控设备等。
采购时应注意材料和设备的质量和规格是否符合设计要求。
3. 施工工艺消防泵房的施工工艺包括基础施工、建筑施工、管道敷设、设备安装等多个环节。
下面将对每个环节进行详细介绍。
3.1 基础施工基础施工是消防泵房施工的起始阶段,主要包括地基处理和基础建设。
地基处理应根据勘察结果来进行,以确保地基的稳定性和承载能力。
基础建设包括浇筑基础、安装钢筋等工作,以为后续施工做好准备。
3.2 建筑施工建筑施工包括泵房的墙体和屋面建设。
根据设计要求,进行墙体和屋面的施工,确保泵房的结构牢固。
在施工过程中需要注意施工质量和安全,遵守相关施工规范和操作规程。
3.3 管道敷设管道敷设是消防泵房中的重要环节,包括进水管道、出水管道和泵与管道的连接。
在管道敷设过程中,要保证管道的质量和布局合理,确保水源供应的顺畅和消防系统的正常运行。
3.4 设备安装设备安装是消防泵房施工的最后一步,包括消防泵、电控设备等的安装与调试。
设备安装时应严格按照设备的安装要求和施工图纸进行操作,确保设备正常运行和安全使用。
消防泵房安装施工方案消防泵房安装施工方案一、项目概况该项目是为某公共建筑设置消防泵房,主要包括消防泵房的装修、设备安装、电气接线以及系统调试等工作。
二、施工准备1. 设计方案:根据设计方案进行施工,确保施工符合相关法规和标准要求。
2. 材料准备:准备好所需的建筑装修材料、设备材料及电气材料等。
3. 人员配备:调派合适的施工人员,包括瓦工、水电工、焊接工、电气工等,确保施工质量。
4. 设备准备:准备好所需的工具设备,包括起重设备、电动工具、检测仪器等。
三、施工方案1. 消防泵房装修:根据设计方案进行装修工作,包括墙面、地面、天花板等装修,确保装修材料具有防火、防潮、耐磨等特性。
2. 设备安装:根据设计方案安排好消防泵房内各种设备的安装位置,包括消防水泵、管道、阀门、喷淋头等。
安装过程中需加强施工现场的安全措施,确保施工人员安全。
3. 电气接线:根据设计方案进行电气接线工作,确保各个设备能够正常运行,同时需进行电气安全检测,确保消防泵房电气设备符合要求。
4. 系统调试:完成设备安装和电气接线后,进行系统调试工作,确保消防泵房设备和系统能够正常运行,达到设计要求。
四、施工要求1. 施工期间,严格遵守相关安全操作规程,做好施工现场的安全防护工作。
2. 施工人员需参加相关的安全培训,了解消防泵房的安全操作规程和应急措施。
3. 施工期间,严禁在消防泵房内吸烟、明火作业以及乱丢垃圾等行为。
4. 施工质量要求高,确保装修、设备安装和电气接线等工作符合相关标准要求。
5. 施工期间,加强与其他施工单位的沟通与协调,确保施工进度顺利进行。
五、施工验收1. 施工完成后进行工程验收,主要包括装修质量验收、设备安装验收和电气接线验收等。
2. 验收合格后,进行系统调试验收,确保消防泵房设备和系统能够正常工作。
3. 安全技术评审合格后,方可交付使用。
六、总结本方案的实施,可以保证消防泵房的装修和设备安装质量,确保消防泵房能够正常运行,提高了公共建筑的消防安全水平。
消防泵房安装施工方案1. 引言消防泵房是消防设施中至关重要的一部分,其主要作用是通过泵送水源,为消防系统提供稳定可靠的水源供给。
本文档将详细介绍消防泵房安装施工方案,以确保消防泵房的正常运行和有效的火灾扑灭能力。
2. 施工准备2.1 设计图纸在施工前,需要获得消防泵房的设计图纸,其中包括消防泵房的平面布置图、管道布置图以及相关设备安装图纸等。
根据设计图纸,确定泵房的位置、大小和布局,以及各个设备的安装位置和管道连接方式等。
2.2 设备采购根据设计图纸确定的设备清单,进行设备采购。
确保所选购的设备符合相关标准和规范,并具备所需的技术指标和性能要求。
2.3 施工人员组织专业施工队伍,其中包括具备相关消防设施安装施工经验的工程师、技术人员和操作人员等。
3. 施工步骤3.1 场地准备根据设计要求和图纸,清理和平整消防泵房所在的场地。
确保场地干燥、平整,并满足相关的施工要求和安全标准。
3.2 基础施工根据设计要求,在场地上进行消防泵房的基础施工。
包括基础开挖、浇筑混凝土、铺设防水层等工作。
确保基础结构牢固,抗震抗风能力强。
3.3 设备安装根据设计图纸和设备清单,进行设备的安装工作。
包括消防水泵、水箱、阀门、管道连接等。
确保设备安装牢固,管道连接严密,并符合相关的安全要求和技术规范。
3.4 电气工程进行消防泵房的电气工程布线和安装。
包括电源线路的敷设、电控柜的安装、电气设备的连接等。
确保电气系统稳定可靠,并满足消防系统的控制要求。
3.5 管道连接根据设计图纸和管道布置图,进行消防泵房的管道连接工作。
确保管道连接紧固可靠,无泄漏现象,并符合相关的消防规范和安全标准。
3.6 试运行与调试完成上述施工工作后,进行消防泵房的试运行与调试。
包括设备启动、运行稳定性测试、管道压力测试等。
确保消防泵房的正常运行和各项指标符合要求。
4. 施工质量控制4.1 工程验收标准按照相关法规和标准要求,制定消防泵房施工质量验收标准。
消防泵房配电室施工方案一、施工前准备1.1 现场勘查对消防泵房配电室的位置、环境、电源接入点进行勘查,确保施工图纸与实际环境相符。
1.2 制定施工方案根据勘查结果,制定详细的施工方案,包括设备选型、施工工艺、安全措施等。
1.3 施工图纸审查组织专业人员对施工图纸进行审查,确保图纸的准确性和可实施性。
1.4 材料与工具准备根据施工方案,提前采购所需的材料、工具和设备,确保施工顺利进行。
二、设备选型与采购2.1 设备选型根据消防泵房配电室的实际需求,选择合适的配电设备,如开关柜、变压器、电缆等。
2.2 设备采购与合格的供应商签订合同,按照施工进度要求,确保设备按时到达现场。
三、基础设施建设3.1 基础施工按照施工图纸,进行基础施工,如地坪处理、设备基础制作等。
3.2 配电室布局根据设备尺寸和运行需求,合理规划配电室内的设备布局。
四、配电设备安装4.1 设备搬运使用专业工具和设备,将配电设备搬运至指定位置。
4.2 设备安装按照设备安装说明书和施工图纸,进行设备安装,确保设备固定牢固、接线正确。
五、线路布置与连接5.1 线路布置根据施工图纸,合理规划电缆线路的走向和固定方式。
5.2 线路连接按照电气接线要求,进行电缆的剥线、压接、固定等工作,确保线路连接可靠。
六、安全防护措施6.1 防雷接地按照防雷接地要求,进行防雷接地施工,确保设备安全。
6.2 防火措施配置合适的消防器材,制定火灾应急预案,确保设备安全运行。
七、调试与试运行7.1 设备调试按照调试要求,对配电设备进行调试,确保设备正常运行。
7.2 试运行在调试合格的基础上,进行配电设备的试运行,观察设备运行状态,记录运行数据。
八、完工验收与交接8.1 工程验收组织专业人员进行工程验收,确保施工质量符合要求。
8.2 交接工作将验收合格的配电室交付给使用单位,同时提供完整的施工图纸、设备清单、运行记录等资料。
以上就是消防泵房配电室施工方案的全部内容,施工过程中应严格按照方案要求执行,确保工程质量和安全。
一、编制依据1.施工图纸和技术要求2.有关施工及验收规范《建筑工程施工质量验收统一标准》 GB50300—2013《建筑电气工程施工质量验收规范》? GB50303-2002《智能建筑工程质量验收规范》 GB50339-2013《火灾自动报警系统施工及验收规范》 GB50166-92(2007版)《火灾自动报警系统设计规范》 GB50116-2013《建设工程施工现场供用电安全规范》 GB50194-2002施工内容:水泵房内图纸深化,消防水泵安装、消防管道及管道阀门,水泵控制柜安装,电缆桥架及电线管敷设安装,第一节消防水系统安装1、图纸深化(1)、认真熟悉图纸,根据施工方案、技术、安全交底的具体措施选用材料,测量尺寸,绘制施工图纸,申报业主、设计单位,审批完成后按照图纸进行设备材料预制加工。
(2)、核对有关专业图纸,查看各种管道的坐标、标高是否有交叉或排列位置不当,及时与设计人员研究解决。
(3)、检查预埋件和预留洞是否准确。
(4)、检查管材、管件、阀门、设备及组件等是否符合设计要求和质量标准。
(5)、要安排合理的施工顺序,避免工种交叉作业干扰,影响施工。
2、水泵安装(1)水泵及其它设备的砼基础已经固化,基础尺寸、平面位置和标高符合设计要求,室内地面已完工具备使用条件。
(2)临时照明用电和动力电源已接通。
(3)喷淋泵、消火栓泵及附属设备施工过程1)施工准则:依据中华人民共和国国家标准《自动喷水灭火系统施工及验收规范》GB50261-96(2003年版)、《建筑设计防火规范》GBJ16-87(2001年版)、《给水排水管道工程施工及验收规范》GB50268-97及设计图纸施工。
2)材料及设备要求:各种阀门管件、附件、仪表进场时必须有出厂合格证,产品的质量、技术性能必须符合国家有关规范要求,规格、型号符合设计要求。
各种气压稳压成套装置,必须有出厂合格证,产品使用说明书和当地消防局颁发的销售许可证。
设备进场时会同有关人员共同开箱检验设备的名称、型号、规格是否与合同内容一致,设备有无缺损件,设备进出管口的保护物应完好。
3).消防水泵房安装工艺流程4)、水泵的规格型号应符合设计要求,水泵应采用自灌式吸水,水泵基础按设计图纸施工,吸水管应加减振器。
加压泵可不没减振装置,但恒压泵应加减振装置,进出水口加防噪声设施,水泵出口宜加缓闭式逆止阀。
5)、水泵配管安装应在水泵定位找平正,稳固后进行。
水泵设备不得承受管道的重量。
安装顺序为逆止阀,阀门依次与水泵紧牢,与水泵相接配管的一片法兰先与阀门法兰紧牢,用线坠一找直找正,量出配管尺寸,配管先点焊在这片法兰上,再把法兰松开取下焊接,冷却后再与阀门连接好,最后再焊与配管相接的另一管段。
6)、配管法兰应与水泵、阀门的法兰相符,阀门安装手轮方向应便于操作,标高一致,配管排列整齐。
7)、水泵及附属配套设备安装应符合下列要求泵体必须放平,联接轴必须中心对正,偏差为0.1㎜两联轴器之间的间隙,以2-3㎜为宜。
用手转动联轴器,应转动轻便灵活,不得有卡紧或磨擦现象。
与泵连接的管道,得用泵体作为支承,吸水管保证不产生气囊,底阀应垂直安装。
各种表应安装在手动操作阀门时便于观察的位置,仪表的规格、型号和材质应符合设计要求。
各种阀门的安装位置要正确、操作方便、动作灵活、严密不漏水。
8)、水泵试运转:电机转动方向符合泵的工作转动方向,各紧固件不应松动,盘车灵活,松紧适度,有润滑要求的部位应按规定预润。
离心泵启动前应将泵体和吸水管充满水把空气排尽,将进出水管的阀门关闭,当泵启动后再缓慢开启阀门,和得在无液体状态下开启泵。
在额定负荷下连续运转8小时后,轴承温升,填料温升应符合产品说明书要求。
机械运转不应有杂音,电机功率不得超过设备额定值。
9)、水泵供水调试:按照设计要求的参数和泵的控制功能进行启、停、互投、远程启动调试并进行水量、水压测试等项工作。
3、干管安装(1)、自动喷水灭火系统以及低压区给水系统的管道为热镀锌钢管。
消火栓系统为热镀锌钢管,需要镀锌加工的管道应选用碳素钢管或无缝钢管,在镀锌加工前不允许刷油和污染管道。
需要拆装镀锌的管道应先安排施工。
(2)、喷洒干管用法兰连接每根配管长度不宜超过6m,直管段可把几根连接在一起,使用倒链安装,但不宜过长。
也可调直后,编号依次顺序吊装,吊装时,应先吊起管道一端,待稳定后再吊起另一端。
(3)、管道连接紧固法兰时,检查法兰端面是否干净,采用3~5mm的橡胶垫片。
法兰螺栓的规格应符合规定。
紧固螺栓应先紧最不利点,然后依次对称紧固。
法兰接口应安装在易拆装的位置。
(4)、消火栓系统干管安装应根据设计要求使用管材,按压力要求选用碳素钢管或无缝钢管。
1)、管道在焊接前应清除接口处的浮锈、污垢及油脂。
2)、当壁厚≤4mm,直径≤50mm时应采用气焊;壁厚≥45mm,直径≥70mm 时应采用电焊。
3)、不同管径的管道焊接,连接时如两管径相差不超过小管径的15%,可将大管端部缩口与小管对焊。
如果两管相差超过小管径15%,应加工异径短管焊接。
4)、管道对口焊缝上不得开口焊接支管,焊口不得安装,在支吊架位置上。
5)、管道穿墙处不得有接口(丝接或焊接)管道穿过伸缩缝处应有防冻措施。
6)、碳素钢管开口焊接时要错开焊缝,并使焊缝朝向易观察和维修的方向上。
7)、管道焊接时先点焊三点以上,然后检查预留口位置、方向、变径等无误后,找直、找正,再焊接,紧固卡件、拆掉临时固定件。
(5)、安全阀安装:应设在明显、易于操作的位置,距地高度宜为1m左右。
报警阀处地面应有排水措施,环境温度不应低于+5℃。
报警阀组装时应按产品说明书和设计要求,控制阀应有启闭指示装置,并使阀门工作处于常开状态。
(6)管道铺设工程施工顺序:埋设支架→下管→管道安装→冲水试压→刷漆1)、本工程消防水池完成后进行管道安装。
2)、按图纸标高进行复查并在垫层弹出管道的中心线,按规定间距安放支座及滑动支架。
3)、管道应先在沟边分段连接,管道放在支座上时,用水准仪找平找正。
4)、管道应安装在沟的一侧或两侧,支架应采用槽钢,管道的坡度应按设计规定确定。
5)、遇有伸缩器时,应在预制时按规范要求做好预拉伸并做好支撑,按位置固定,与管道连接。
6)、管道连接工艺:管道坡口→对口→点焊定位→施焊→焊口清理→探伤试压。
7)、管道安装时标高、坡度、甩口位置、变径等复核无误后,进行管道焊接连接,焊接中必须把握好引弧、运条、结尾三要素。
在操作时均以维持正常熔池温度,做无直线移动的横点焊动作,逐渐填满熔池,而后将电弧拉向一侧提起灭弧,焊接质量达到国家规范规定。
管道连接好,最后焊牢固定卡处的止动板。
8)、检查全系统的管道阀门关闭状况,观察其是否满足系统或分段试压的要求,加压至试验压力,管网的试验压力应等于工作压力的1.5倍,不得小于0.6Mpa,稳压10min,如压力降不大于0.05Mpa,即可将压力降到工作压力,检查焊缝质量,不渗不漏为合格。
试压合格后,填写试压试验记录。
4、阀门安装1.对报警阀、水源控制阀、止回阀、信号阀、排气阀、闸阀、电磁阀、泄压阀以及水力警铃、延迟器、水流指示器、压力开关、压力表等,为了保证这些零配件的安装质量,施工前必须按标准逐一检查,对其中的重要组件报警阀及其附件,安装前除检查其配套齐全和合格证明材料外,还应逐个进行渗漏试验,以保证报警阀安装后的基本性能。
5、管道刷漆防腐1、材料要求(1)、防锈漆、面漆、沥青等应有出厂合格证。
(2)、稀释剂:汽油、煤油、醇酸稀料、松香水、酒精等。
(3)、其它材料:高岭土、七级石棉、石灰石粉或滑石粉、玻璃丝布、矿棉纸、油毡、牛皮纸、塑料布等。
2、主要机具:(1)、机具:喷枪:空压机、金钢砂轮、除锈机等。
(2)、工具:刮刀、锉刀、钢丝刷、砂布、砂纸、刷子、棉丝、沥青锅等。
3、作业条件:(1)、有码放管材、设备、容器及进行腐操作的场地。
(2)、施工环境温度在5℃以上,且通风良好,无煤烟、灰尘及水汽等。
气温在5℃以下施工要采取冬施措施。
4、操作工艺(1)、工艺流程:管道、设备及容器清理、除锈→管道、设备及容器防腐刷油(2)、管道、设备及容器清理、除锈:1)、人工除锈:用刮刀、锉刀将管道、设备及容器表面的氧化皮、铸砂除掉,再用钢丝刷将管道、设备及容器表面的浮锈除去,然后用砂纸磨光,最后用棉丝将其擦净。
2)、机械除锈:先用刮刀、锉刀将管道表面的氧化皮、铸砂去掉。
然后一人在除锈机前,一人在除锈机后,将管道放在除锈机内反复除锈,直至露出金属本色为止。
在刷油前,用棉丝再擦一遍,将其表面的浮灰等去掉。
(3)、管道、设备及容器防腐刷油:1)、管道、设备及容器阀门,一般按设计要求进行防腐刷油,当设计无要求时,应按下列规定进行:a、明装管道、设备及容器必须先刷一道防锈漆,待交工前再刷两道面漆。
如有保温和防结露要求应刷两道防锈漆。
b、暗装管道、设备及容器刷两道防锈漆,第二道防锈漆必须待第一道漆干透后再刷。
且防锈漆稠度要适宜。
6、管道系统的实验及验收1、管道系统试验前,应符合下列要求(1)管道系统施工完毕,并符合设计要求和本规范的有关规定(2)对管道、补偿器和其它附属构筑物等进行外观检查;(3)埋地管道的座标、标高、坡度及管基、垫层等复查合格;(4)管道试验用的压力表不少于两块,并经过检验校正,其精度等级不应低于1.5级,其刻度上限值宜为试验压力1.5-2倍。
(5)对管道各放空和排液点进行检查。
2、试验前应将不参加试验的设备、仪表、消火栓等加以隔离。
3、给水管道在施工验收前应进行通水冲洗,冲洗应根据系统内可能达到的最大压力和流量连续进行,直到出口处的水色和透明度与入口处目测一致为合格,冲洗后应作记录。
4、压力管道水压试验压力和充满水停留时间,应符合规定。
5、管道进行水压试验时,压力应缓慢升至试验压力,保压10 分钟,压力降不大于 0.05 Mpa, 且未发生异常现象,再将压力降至工作压力,进行外观检查,如无渗漏现象,则认为试验合格。
6、管道进行强度试验时,压力应缓慢升至试验压力,保压时间不少于10 分钟,检查接口及管件等无异常现象,则认为试验合格。
7、管道的渗水量试验,应符合下列规定(1)强度试验合格后,应进行渗水量试验,试验压力为工作压力。
(2)管径小于或等于 400mm 的埋地管道进行渗水量试验时,在 10分钟内压力降小于或等于 0.05 Mpa, 则认为试验合格。
8、管道强度试验,及泄漏量试验应通知有关人员到场,试验记录应有有关部门签字认可。
第二节电气设备安装1、动力柜的安装:(1)、配电室内土建地面、室内抹灰完成,门窗安装完毕,进行动力、仪表柜的二次搬运。
搬运时设备箱竖直放于平板车上,运至配电室室外,然后拆除设备箱,用人力将电气控制柜搬至室内,准备安装就位。
