广场园林景观工程施工组织设计-参考模板
- 格式:doc
- 大小:710.00 KB
- 文档页数:102
目录第一章工程概况
第1节 1.1工程介绍
第2节 1.2质量目标、方针:
第二章组织机构图
第1节行政组织机构图
第2节质量管理工作流程
第三章施工布暑
第1节 3.1施工准备
第2节 3.2施工力量安排
第四章分部施工方案及质量保证措施
第1节土建分部工程
第2节软园林施工方案及质量保证措施:
第3节电气分部施工方案及质量保证措施
第4节给排水分部施工方案
第五章施工进度计划说明
第1节具体计划说明如下:
第2节补充说明
第六章施工劳动力及机械进场计划
第1节 6.1劳动力进场计划
第2节 6.2施工机械进场计划
第七章主要材料、设备计划
第1节 7.1硬园林部分:
第2节 7.2软园林部分
第3节 7.3给排水部分
第4节 7.4电气部分
第八章安全文明施工措施
工程概况
第一节1.1工程介绍
位于沙坪坝重庆七中附近,建筑面积约为3000
平方米;包括园林,广场,舞台等项目的施工;根据土建主体工程进度及招标书要求,考虑正值种植黄金季节,该部分工程分两大块同时进行,施工两大班轮休;其中广场铺装及浅水池为施工主线,绿化换土种植为辅线,园林景观工程确保在4 月6日全部完成;
园林景观工程内部大致为:广场、通路、花钟、装饰挡土墙,景观树、大门、浅水池、绿化等,因任务重,分工细,质量品位高,工期极短,要求施工单位科学施工组织,规模化,高效化,这正符合我公司正规化,规模化及施工过程一体化的现代管理模式,也给我们提供了选择挑战,
迎接挑战,树立公司知名品牌的大好时机;
本工程设计新颖,品位较高,戏水池体现出小区“楼不在高,有水则灵”的总观,增添了“活”气;特色广场、景观树、特色大门时尚灯饰又使小区尽透现代气息;草坪铺垫,不规则色带植物或花灌乔木色块衬托,风情各异,景观植物点缀其中,尽现优雅别致;我公司承包环境绿化方式,深感责任重大,牢记“细部不
目录

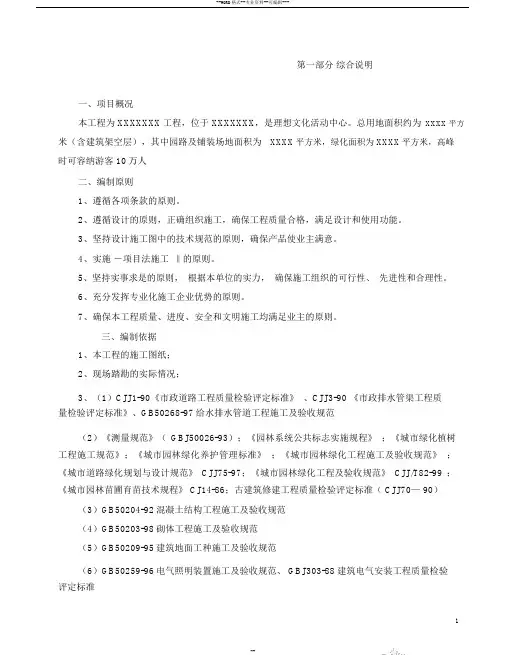

第一章施工组织设计总说明...................................................... 错误!未定义书签。
第一节编制依据及执行规范............................................... 错误!未定义书签。
第二节工程概况及总体部署............................................... 错误!未定义书签。
第三节工程所含各专业工程叙述 ...................................... 错误!未定义书签。第二章施工方案与技术措施...................................................... 错误!未定义书签。
第一节施工方案.................................................................... 错误!未定义书签。
第二节施工方法和技术措施............................................... 错误!未定义书签。第三章质量管理体系与措施...................................................... 错误!未定义书签。
第一节质量管理体系 ........................................................... 错误!未定义书签。
第一章编制说明
1、编制依据
1.1 仙河公园园林绿化及景观工程招标文件。
1.2北京创翌高峰园林工程咨询有限责任公司。
1.3答疑文件
1.4现场的施工场地条件。
1.4国家有关园林绿化工程及建筑、安装工程施工及验收规范。
1.4.1《城市绿化施工及验收规范》
1.4.2《建筑装饰工程施工及验收规范》
1.4.3《城市绿化植树工程施工规范》
1.4.4《电气设备工程施工规范》
1.4.5《给水排水管道工程施工及验收规范》
2、编制原则
2.1确保实现安全、质量目标。响应招标文件要求,以设计文件及有关规范为依据,紧密结合现场实际情况,编制技术先进、切实可行、经济合理的施工方案,配备性能优良、配套的施工设备,确保实现安全、质量目标,确保施工安全和质量优良。
2.2确保工期目标。响应招标文件要求,依据我公司现有的技术水平、施工管理经验和设备配套能力,科学统筹安排施工进度,安排体现合理、高效,施工区段划分做到协调统一,均衡生产,以确保本工程施工总工期。
2.3 严格按照北京市相关法律、法规,保护环境、文物,争创文明工地。施工中采取周密的有效的环境保护措施,使之对环境破坏最小,占用场地合理,并注意搞好与当地政府及居民之间的协调关系,避免扰民和民扰事件的发生,使本工程成为文明施工的典范。
2.4施工工艺与施工规范,设计要求相符,并达到完善。
2.5加强施工管理,降低工程造价。
2.6以为甲方提供满意工程为第一指导思想。
2.7 贯彻执行我公司质量方针,以严格的管理、严谨的工作作风,优良的产品,优质的服务,实现对甲方的承诺,为甲方提供高品质的工程。
园林施工组织设计方案
XXX江宁新校区景观工程施工组织设计(硬景部分)
一、工程概况
1、XXX江宁新校区景观工程位于江宁经济技术开发区城南大道以北、湖东路以西地块,总用地面积31.1万平方米,其中硬质铺装约为2.2万平方米,水体景观面积约为0.27万平方米,绿化景观面积约为28.13万平方米。
2、景观内广场由中心广场、入口广场和校前广场等三大广场组成,主要景点有:紫襟园、渔人码头、师生桥、码头景观平台、主轴线景区、生活区铺装、环形人行道、发展用地汀步、生活区汀步、停车场彩色道板砖及嵌草砖铺面等组成。建成后将成为集休闲、研究和娱乐为一体的自然生态景观。
3、本工程由XXX投资,XXX(江苏)XXX设计,计划工期为:60天。
4、工程特点:本工程占地面积大,景点多而精致,局部工艺要求复杂,施工工期较短,土方造景线条流畅结合自然,工程质量创市优。
二、施工布置:根据本工程初步了解的信息及施工现场情况,结合本公司以往的施工经验和工作能力,制定本工程的施工布置。
1、布置原则:加强施工过程中的动态管理,合理安排施工机械、设备和劳动力的投入,在确保每道工序质量的前提下,立足抢时间争速度,科学地组织流水和交叉作业,严格劳动纪律,严肃施工调度命令,严格控制关键工序施工工期,确保按期、优质、高效地完成工程施工任务。
2、为确保施工的顺遂进行,保证工程质量,成立XXX,负责本工程的总体管理,运用当代化管理手腕,公道安排施工流水,统一协调各分部、项施工,确保工程质量和施工进度。
3、施工组织管理机构。
4、工程管理目标
4.1、工程工期:考虑本工程总施工工期为58天。(2003年7月3日至2003年8月30日)详见施工总进度计划表;
园林绿化工程施工组织设计
挖土
1)、按设计要求进行挖土,避免破坏周边环境和影响周
边居民生活。
2)、挖土时要注意土方的坍塌和塌方,采取相应的支护
措施。
3)、挖土后要及时清理场地,保持施工现场的整洁。
3、验评
1)、验评前要对挖土的质量进行检查,确保符合设计要求。
2)、验评后要及时填平坑洞,保持场地平整。
三、混凝土工程
一)、施工流程
模板制作→钢筋加工→混凝土拌制→浇注、振捣→养护→拆模
二)、主要施工操作要点
1、模板制作
1)、按设计要求制作模板,保证模板的准确度和牢固性。
2)、模板表面要平整,无明显的裂缝和缺陷。
2、钢筋加工
1)、钢筋加工要按照设计要求进行,长度、弯曲和连接
要符合标准。
2)、钢筋的质量要符合国家标准,无明显的锈蚀和损伤。
3、混凝土拌制
1)、按照设计要求进行配合比,保证混凝土的强度和稳
定性。
2)、混凝土拌制要充分,搅拌时间不少于2分钟。
4、浇注、振捣
1)、浇注前要检查模板和钢筋的质量,确保无误。
2)、浇注时要均匀,避免出现空鼓和裂缝。
3)、振捣要均匀、密实,确保混凝土的密实性。
5、养护
1)、混凝土浇注后要及时进行养护,保持湿润状态。
2)、养护时间要按照设计要求进行,保证混凝土的强度
和稳定性。
6、拆模
1)、拆模前要检查混凝土的强度和稳定性,确保无误。
2)、拆模时要轻拆,避免损坏混凝土表面。
检查验苗木
挖种植穴时应根据苗木的大小和根系情况,挖出深度和直径适宜的穴位,将苗木放入穴内,注意根系的摆放和调整,填入种植土并压实,确保苗木的稳固。在放置每一株苗木前,应进行检查验,确保苗木质量符合要求。

园林工程施工组织设计范本
一、总体要求
园林工程施工组织设计是园林工程施工方案的书面实施文件,是确保园林工程施工科学、
合理、顺利进行的重要准备工作。
1. 遵守相关法律法规和施工规范,保证施工安全、质量、进度。
2. 考虑实际情况,合理布置施工区域和施工流程,确保施工不受影响。
3. 统筹协调各类资源,保证施工材料和设备的供应和调配。
4. 合理安排施工人员,确保施工人员的安全和劳动条件。
5. 加强施工过程中的质量监督和管理,及时发现和解决问题。
二、施工组织机构
1. 总指挥部
总指挥部负责整个园林工程施工的组织、协调和管理工作。总指挥部下设办公室、财务部、人事部、安全监督部、质量监督部等职能部门,并设立各类专业施工队伍。
2. 施工队伍
施工队伍主要包括园林工程技术人员、施工人员、监理人员等,根据施工需要合理配置。
技术人员要具备专业技能,施工人员要经过培训。
三、施工组织设计
1. 施工区域划分
按照园林工程设计图纸,对施工区域进行划分,分别安排施工区、材料堆放区、设备摆放
区等,确保施工过程有序进行。
2. 工程进度计划
根据园林工程的施工任务和时间要求,制定详细的工程进度计划,包括各项施工工序和时
间节点。确保施工按时完成。
3. 施工流程安排
对于园林工程的各项工序,制定具体的施工流程,包括场地准备、土方工程、植物配置、
灌溉施工等,合理安排施工顺序。
4. 质量控制
建立质量管理体系,加强对施工过程中各项工程质量的监督和管理,确保工程质量达到设
计要求。
5. 安全管理
制定安全生产规章制度,加强安全教育培训,严格执行安全操作规程,确保施工过程中的
施工组织设计
第一章工程概况
一、工程概况
工程名称:
建设地点:
承包方式:
质量要求:合格
要求工期:总工期为120天。
施工范围:施工图纸设计范围内的。
二、设计概况本工程项目含土方工程、园路、广场铺装、树池、台阶、构架、景观廊、景亭、桥、水系、绿化工程等。
三、施工条件
本工程拟建区由发包方在开工前完成施工场地开工必须具备施工的三通一平,工程建设开工前所需的一切手续及准备工作已完备。现场交通便利,利于现场管理。
在施工过程中将以项目法施工为原则,克服各种不利因素,创造一流的管理水平,一流的工程质量,一流的工程进度,合格工程为目标,圆满完成本标段工程的施工任务。
第二章工期及质量目标
一、工期目标本工程施工工期为120天,为确保工期必须做到材料供应及时,劳动力及机械设备充分满足,合理组织流水施工,在施工全过程中充分利用时间,以安全为准则,质量为
前提,进度为主线,保证各项计划圆满完成。
二、质量目标
合格、绿化养护期两年,苗木成活率100%。
第三章项目管理机构及主要成员职责
一、项目管理机构及主要成员职责
1、项目经理:纪道祥。负责监督、协调现场、施工、供应、财务等各方面的工作,负责与建设单位、厂商等外单位联系,是项目施工的管理决策者、组织者、协调者和责任者。
2、项目总工程师:邓华兰,负责项目技术,协助项目经理工作。
3、施工员:姜常青,负责施工现场的管理和生产调度工作。
4、安全员:王峰,负责安全生产工作。
5、质检员:徐亮,负责施工质量工作。
6、电工:虞飞,负责施工现场用电工作。
7、资料员:朱键,负责质量体系记录文件和工程资料的整理和管理。
园林绿化景观施工组织设计方案
一、项目背景
二、项目目标
1.完成园林绿化景观施工任务,保证施工质量。
2.合理安排工期和人力资源,确保施工进度。
3.控制成本,并合理利用材料和资源。
三、施工组织设计方案内容
1.建立项目组织架构。确定项目经理、设计师、工程师等岗位,并明确各自的职责和权责。
2.制定施工工艺方案。根据设计方案和工程要求,确定施工的具体工艺流程,包括施工工序、工艺方法和标准。
3.制定施工进度计划。根据工艺流程和工期要求,制定详细的施工进度计划,包括开始日期、完成日期、关键节点等。
4.优化施工资源配置。根据工艺流程和施工进度计划,合理配置人力资源、机械设备、材料等,确保施工的顺利进行。
5.制定施工安全措施。根据工程特点和地理环境,制定详细的安全管理方案,包括作业规范、安全设施等,确保施工过程中的安全。
6.制定质量管理措施。建立质量管理体系,明确质量检测标准和工艺要求,定期进行质量检查和评估。
7.制定环境保护措施。制定环境保护方案,合理规划施工区域,减少
对环境的影响,并采取有效措施进行环境保护。
8.制定施工费用预算。根据施工工艺和资源配置确定施工费用,并合
理控制成本,确保项目的经济效益。
四、项目管理措施
1.建立项目管理体系。制定项目管理手册,明确项目的管理流程和管
理措施,确保施工过程中的各项工作得到有效的管理和监督。
2.设立项目现场办公室。在施工现场设立办公室,用于协调各项工作、处理问题和提供支持,保证施工顺利进行。
3.建立沟通机制。建立施工方、设计单位和业主之间的沟通机制,定
期召开施工协调会议,解决问题和协调工作。
园林景观工程施工组织设计
园林景观工程施工组织设计是指在园林景观工程施工过程中,根据工
程的特点和要求,合理安排施工任务、工序和施工方法,制定出一个科学、合理的施工组织方案。下面将从工程特点、施工任务、施工工序和施工方
法等方面进行园林景观工程施工组织设计的讨论。
一、工程特点
园林景观工程相较于一般建筑工程具有一些独特的特点。首先,园林
景观工程多为绿化项目,需要进行大面积的植物种植和园林绿化,因此对
土地、土质等方面要求较为特殊。其次,园林景观工程施工过程中需要使
用大量的园林设备和工具,如挖土机、铲车等,对机械设备方面的要求较高。此外,园林景观工程一般需要在固定的时间内完成,因此对施工进度
的控制和管理要求严格。
二、施工任务
根据工程特点和要求,确定园林景观工程的施工任务是制定施工组织
方案的基础。具体的施工任务包括:土地准备,包括清理垃圾、平整地面等;土方工程,包括填方和挖方;园林绿化,包括植物的栽培、移植和园
林景观的布置等;景观水系工程,包括池塘的挖掘和水道的铺设等;园路
工程,包括道路的铺设和交通指示标志的设置等;照明工程,包括灯光设
施的布置和照明效果的调试等。
三、施工工序
根据施工任务的不同,分析工程施工的先后关系,确定施工工序。一
般园林景观工程的施工工序包括:土地准备工序、土方工程工序、园林绿
化工序、景观水系工程工序、园路工程工序和照明工程工序等。可以根据
不同的施工任务和先后关系,逐一安排施工工序,制定出一个合理的施工
工序表。在制定工序表时,要充分考虑施工任务的依赖关系和工期的限制,确保施工工序的合理性和施工进度的可控性。
第1章综合说明
1.1编制说明
本施工组织设计涵盖了施工图中的全部景观工程内容——绿化、土建及景观小品、水、电安装工程,着重从工程承包商的角度,阐述了我公司对xxxx的工程质量、工期、安全、文明施工、服务协调,特别是关于质量、工期等工作进行统一管理的计划,以期高质量、高效率的全面履行我公司作为承建单位的职责。
在本施工组织设计中,重点介绍了绿化种植工程、园林景观工程及给排水、照明等施工方案,在管理方面,详细阐述施工进度计划、劳动力、机械的配备及使用计划,质量保证措施以及安全与文明施工及配合和服从总包管理的各种措施,施工现场平面布置。
我公司将派有丰富同类工程施工经验的项目经理和技术负责人负责本工程的施工工作,施工现场主要管理人员必须持证上岗,并且在施工过程中,我公司将对他们的工作进行连续考核,以确保本工程施工的管理水平。
1.1.1工程内容
3#湖公园工程建设规模:约350亩,主要工程内容划分有:厕所,水吧,乔、灌木、草坪、花卉、水生植物种植工程,园路铺装、景观栈道、亲水平台、码头驳岸工程等施工图所示全部内容以及场地内种植苗木养护工作。
1.2 编制原则
在锦城湖工程建设总体规划的指导下,坚持以人为本原则;坚持节约原则;坚持传统文脉与时代风格结合或并存的原则;坚持出精品的原则;坚持使用地带性植物为主,适当引进新优植物和运用科技新成果原则,响应创建社会主义和谐社会的要求,力求自然和谐,创建历史文化名城与现代城市相协调的“绿茵覆盖,花团锦簇,特色突出,环境宜人”的景观环境和城市风貌。
在坚持高标准、高质量、高水平、建造精品的前提下,工程实施管理过程中突出以下原则。
室外景观工程施工方案
一、工程概况
本项目为室外景观工程,主要包括园林绿化、广场铺装、水池景观、照明系统等施工内容。工程位于我国某城市中心区域,占地面积约2万平方米,服务于周边居民区和商业区,旨在为市民提供一个休闲娱乐的好去处。
二、工程特点
1. 工程涉及专业多,包括绿化、土建、水电等;
2. 施工场地狭小,施工期间需保证周边居民生活不受影响;
3. 工程质量要求高,需打造高品质的景观效果;
4. 施工周期紧,需合理安排施工进度。
三、施工组织
1. 施工组织结构:项目总经理负责整个项目的施工管理,下设项目经理、技术负
责人、施工员、质量员、安全员等岗位,形成层次清晰、权责明确的施工组织结构。
2. 施工队伍:根据工程需求,组建专业化的施工队伍,包括绿化施工队、土建施
工队、水电施工队等,确保施工顺利进行。
3. 施工材料:严格把控原材料质量,选材时充分考虑材料性能、美观、环保等因素,确保材料合格。
4. 施工设备:根据施工需求,配置足够的施工设备,如挖掘机、装载机、运输车、草坪修剪机等,保证施工效率。
四、施工进度安排
1. 施工准备阶段:进行现场勘查,制定施工方案,组织施工人员培训,确保施工
顺利进行。
2. 土建施工阶段:先进行场地平整、基础施工,包括铺设排水管道、安装水电设
施等,为后续施工创造条件。
3. 绿化施工阶段:进行绿化区域划分,选购合适苗木,进行栽植、浇水、修剪等
绿化工作。
4. 铺装施工阶段:进行广场铺装、道路施工,确保铺装材料质量,打造美观实用
的景观空间。
5. 景观设施施工阶段:安装景观小品、照明系统等,提升景观效果。
园林景观工程施工组织设计
园林景观工程施工组织设计是指在施工前,根据工程特点、施工条件
和要求,合理安排施工流程、确定施工组织措施,制定出详细的施工组织
设计方案,从而保证施工的质量、进度和安全。下面将从施工组织设计的
内容、步骤和注意事项等方面进行详细阐述。
一、施工组织设计的内容:
1.施工组织方案:详细描述景观工程施工的总体方案和具体措施,包
括施工工艺流程、施工队伍组建、施工方法、施工设备与机具的选择和配
置等。
2.施工工程量计算:对景观工程的各项工程量进行合理测算和计算,
确定施工的计划时间和施工资源,以及预估所需费用等。
3.施工进度计划:综合考虑施工工期、施工工艺和施工资源等因素,
编制出详细的施工进度计划,合理安排各项工作的时间节点和优先级。
4.施工安全措施:对施工现场的安全隐患进行排查,合理设计出防护
措施和紧急救援预案,确保施工过程中的人员安全和施工质量。
5.施工质量控制:根据景观工程的设计要求和标准,制定出施工质量
控制方案,明确施工中各个环节的质量监控方法和标准。
二、施工组织设计的步骤:
1.综合施工前的准备工作:包括对施工项目的技术方案、施工图纸和
材料进行全面研究,了解施工条件和施工要求,明确施工目标和施工流程。
2.制定施工组织设计方案:根据上述的准备工作,结合施工现场的实
际情况,制定出符合实际和可操作性的施工组织设计方案。
3.制定施工进度计划:根据工程量计算和施工方案,编制出施工进度
计划,详细规定施工的时间节点和施工资源的配置。
4.制定施工安全措施:对施工现场进行详细的安全隐患排查,制定出
园林景观工程施工方案
一、工程概况
本工程为XXXX小区园林景观工程,位于XXXX小区内,占地面积约为XXXX平方米。工程内容包括景观绿化、广场铺装、园林小品、水景喷泉、照明系统等。工程旨在为小区居民提供一个优美、舒适、和谐的生活环境,提高居住品质。
二、施工目标
1. 工程质量:确保工程质量达到国家、行业和地方现行标准、规范要求,工程质
量等级为合格,满足业主要求。
2. 工期要求:合同计划工期为XXXX日历天,计划于XXXX年XX月XX日进场施工,XXXX年XX月XX日完成。
3. 安全文明:在整个施工过程中杜绝重大伤亡事故,创建一流的施工现场,争创
安全文明施工工地。
三、施工组织与管理
1. 施工组织:本工程采用项目经理负责制,项目经理全面负责工程施工的组织与
管理。项目团队由施工经理、技术负责人、施工员、质量员、安全员等组成,各负其责,相互协作。
2. 施工管理:施工过程中,严格遵循施工组织设计,执行相关规范、标准,加强
施工现场管理,确保工程顺利进行。
四、施工技术及工艺
1. 景观绿化:采用本土植物,选用树种要符合当地气候、土壤条件,注重植物搭配,达到四季有景、三季有花的景观效果。绿化施工遵循景观设计图纸,确保植物规格、品种、数量符合设计要求。
2. 广场铺装:广场铺装材料选用符合国家标准的建筑材料,铺设前进行充分压实,确保铺装层稳定、平整、美观。
3. 园林小品:根据景观设计图纸,施工园林小品,如雕塑、座椅、灯具等,确保
小品造型美观、质量合格。
4. 水景喷泉:水景喷泉施工遵循设计图纸,确保水泵、管道、喷头等设备安装正确,电路系统安全可靠。
绿化工程施工组织设计范本
一、项目概况
绿化工程是指通过人工或自然的方式,将一定范围内的土地或水域表面和周围环境进行美化、绿化、景观化处理,以改善人类生活和工作环境,提高城市景观质量,促进生态环境保护的一种工程项目。绿化工程施工是指对绿化工程设计方案进行实施和施工管理的一系列活动,包括土地整理、植栽、绿化设施建设等方面的工作。
本项目为某地市政府委托的城市绿化提升工程,包括公园、街道、广场等公共场所的绿化改造和提升工作。项目总造价约为5000万元,预计施工周期为12个月。施工单位为某建筑工程有限公司,项目经理为张工。
二、主要工作内容
1. 制定施工组织设计方案
2. 组织施工人员、材料和设备
3. 制定施工进度计划
4. 安排施工队伍
5. 实施施工作业
6. 做好安全、环保、质量管理
7. 完成竣工验收
三、施工组织设计方案
1. 项目管理组织架构
项目经理:张工
工程部:负责施工调度、施工技术指导等工作
质检部:负责质量监督、检测等工作
安全保卫部:负责安全管理、应急预案制定等工作
2. 施工人员分工
项目经理:负责整个项目的管理、协调等工作
技术负责人:负责技术指导、方案设计等工作
项目部人员:包括项目秘书、材料管理员等
施工队伍:包括土方队、绿化队等
3. 设备和材料准备
根据项目需求,准备相关机械设备、园艺用品、植物苗木等
4. 施工进度计划
根据项目工程量和施工周期,制定详细的施工进度计划,包括施工分段、每日施工任务等5. 安全、环保和质量管理
做好现场安全隐患排查,制定安全生产方案,加强施工现场安全管理
加强环保意识,实行节能减排,做好环境保护工作
园林绿化施工组织设计方案范本
一、项目概况
1.1 项目名称:XXXX园林绿化工程
1.2 项目位置:XXXX市XXXX区XXXX街道
1.3 项目规模:绿化面积XXXX平方米
1.4 项目背景:本项目是为了美化城市环境,改善空气质量,增加市民休闲娱乐的场所而开展的绿化工程。
二、项目目标
2.1 美化城市环境,提升市民居住环境
2.2 增加市民休闲娱乐设施,提高市民生活质量
2.3 改善空气质量,提高城市绿化率
三、组织机构
3.1 项目指挥部:负责项目整体规划、协调各部门工作进度、报告项目进展情况
3.2 项目管理组:负责项目施工管理、协调各施工单位、保障项目进度和质量
3.3 施工队伍:负责具体的绿化施工工作
四、工程进度安排
4.1 前期准备:组织成立项目指挥部、招标选定施工单位、确定绿化树种植物材料
4.2 施工准备:组织人员、调配设备、制定安全施工方案
4.3 施工阶段:根据设计图纸和施工方案进行绿化施工
4.4 完工验收:完成绿化工程验收,确保项目质量达标
五、项目预算
5.1 人工费用:包括项目管理人员、施工人员、监理人员工资
5.2 材料费用:包括绿化植物、土壤、肥料等购买费用
5.3 设备费用:包括苗木移栽机、施工车辆等设备租赁费用
5.4 其他费用:包括项目管理费、监理费等相关费用
六、安全保障
6.1 安全管理:制定绿化工程安全施工方案,严格执行施工作业安全规范
6.2 环境保护:严格控制噪音、粉尘等对周边环境的影响,确保施工过程不对环境造成污染
6.3 突发事件处理:制定应急预案,有效应对突发事件,确保施工安全
