污水处理工程调试及试运行
- 格式:doc
- 大小:44.00 KB
- 文档页数:16
污水处理厂调试和试运行方案目录1、主要内容2、调试条件3、调试准备4、试水方式5、单机调试6、管道试压、冲洗和单元调试7、分段调试8、接种菌种9、驯化培养10、全线连调11、抓住重点检测分析12、改进缺陷、补充完善13、试运行14、自行运行15、提交检验16、竣工验收进入商业运行阶段1、主要内容本方案包含四大部分,其中主要有:调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、监测分析、改进缺陷、补充完善、正式运行、常规水质指标监测的主要内容。
2、调试条件2.1.土建构筑物全部施工完成;2.2.设备安装完成;2.3.电气安装完成;2.4.管道安装完成;2.5.相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。
3、调试准备3.1.组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与;3.2拟定调试及试运行计划安排;3.3准备好试验需要的所有有关的操作及维护手册、备件和专用工具,进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备;检查和清洁设备,清除管道和构筑物中的杂物。
3.4准备必要的排水及抽水设备;赌塞管道的沙袋等;3.5必须的检测设备、装置(PH计、试纸、COD检测仪、SS);2.6制定相应的试验、试车计划,准备相应的测试表格。
并报请建设单位、监理工程师、厂商代表的批准。
3.7建立调试记录、检测档案。
4、功能试验(空载试验)和试水(充水)方式4.1功能试验(空载试验)4.1.1、在建设单位、监理工程师、厂商代表的同意的时间开始试验。
4.1.2、在供货商指导下给设备加注润滑油脂。
在建设单位、监理工程师都出席的情况下进行功能试验,直到每个独立的系统都能按有关方面规定的时间连续正常运行,达到生产厂商关于设备安装及调节的要求为止。
并以书面形式表明所有的设备系统都可以正常运转使用,系统及子系统都能实现其预定的功能。
污水处理设备调试及试运行方案污水处理设备调试及试运行方案一、引言随着人们对环境保护意识的提高,污水处理设备在工业生产和日常生活中的应用越来越广泛。
确保污水处理设备的正常运转对于维护环境安全和保障生产效率具有重要意义。
本文将详细介绍污水处理设备的调试和试运行方案,为设备稳定运行提供指导。
二、设备调试1、设备安装首先,应根据设计图纸和设备技术要求进行准确的设备安装。
安装过程中应注意确保设备各部件的完整性和可靠性,严格按照设备制造商提供的安装指南进行操作。
2、管路布置设备管路的布置应合理、规范,以便于操作和维护。
要确保管路无泄漏、无堵塞,并对管路进行压力测试,以确保其密封性。
3、仪表检测对设备中的各种仪表进行校准和检测,确保其能够准确反映设备的运行状态和污水处理的成效。
4、调试步骤首先,进行设备的空载调试,检查各电器设备、仪表是否正常工作,各转动部件是否灵活可靠。
其次,进行负载调试,逐步增加设备负载,观察设备在不同负载下的运行情况,确保设备在满载状态下能稳定运行。
5、注意事项调试过程中应做好安全防护措施,避免因设备故障对操作人员造成伤害。
同时,应详细记录调试过程中出现的问题和解决方案,为设备的后续运行和维护提供参考。
三、试运行1、预试运行在设备调试完成后,进行预试运行,即让设备在实际工况下运行一段时间,以检验设备的性能和稳定性。
预试运行过程中应密切关注设备的运行状态,及时发现并解决出现的问题。
2、正式试运行在预试运行成功后,进入正式试运行阶段。
在此阶段,设备将正式承担污水处理任务,通过对处理后的污水进行检测,评估设备性能和污水处理效果。
若检测结果不符合要求,应进行调整和优化,直至达到预期效果。
3、日常监控在设备正式投入使用后,应实施严格的日常监控措施,定期检测设备运行状况,记录各项运行参数,确保设备长期稳定运行。
对于异常情况,应迅速采取措施进行处理,避免对环境造成不良影响。
四、运维措施1、定期维护保养制定详细的维护保养计划,定期对设备进行检查、清洁、润滑和维修,确保设备始终处于良好的工作状态。

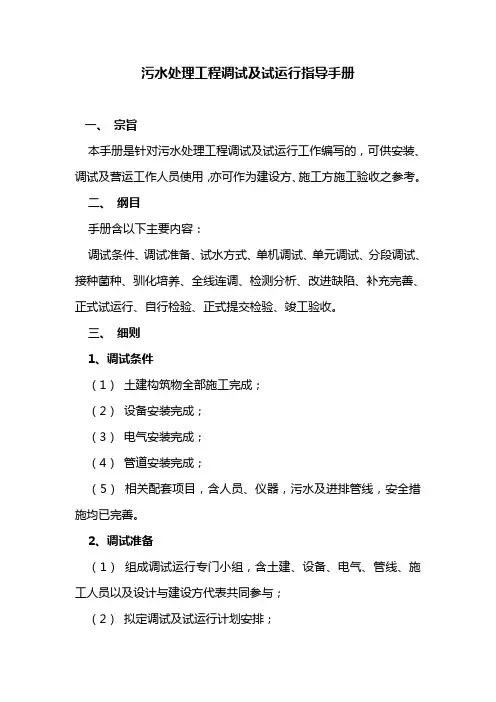

污水处理工程调试及试运行指导手册一、宗旨本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考。
二、纲目手册含以下主要内容:调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。
三、细则1、调试条件(1)土建构筑物全部施工完成;(2)设备安装完成;(3)电气安装完成;(4)管道安装完成;(5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。
2、调试准备(1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与;(2)拟定调试及试运行计划安排;(3)进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备;(4)准备必要的排水及抽水设备;堵塞管道的沙袋等;(5)必须的检测设备、装置(PH计、试纸、COD检测仪、SS);(6)建立调试记录、检测档案。
3、试水(充水)方式(1)按设计工艺顺序向各单元进行充水试验;中小型工程可完全使用洁净水或轻度污染水(积水、雨水);大型工程考虑到水资源节约,可用50%净水或轻污染水或生活污水,一半工业污水(一般按照设计要求进行)。
(2)建构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗漏和耐压情况。
特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。
已进行充水试验的建构筑物可一次充水至满负荷。
(3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。
4、单机调试(1)工艺设计的单独工作运行的设备、装置或非标均称为单机。
应在充水后,进行单机调试。
水处理工程单机调试及试运行方案一、调试方案1.设备调试a.测量仪器准备:根据工艺流程图,准备所需的各种测量仪器和设备,包括流量计、压力表、温度计、PH计、浊度计等。
确保测量仪器的准确性和可靠性。
b.设备连接:将各设备按照工艺流程图连接好,保证连接的牢固可靠,防止漏水、漏电等现象。
c.检查设备:检查各设备的机械传动部分,确保无卡住、堵塞等情况。
检查设备是否漏电,电气线路是否接地良好。
d.调试参数设置:根据工艺设计要求,设定各设备的参数,如流量、压力、温度、PH值等。
2.工艺调试a.管道清洗:通过高压水或化学清洗剂将管道进行冲洗,清除管道内的杂质、污垢等。
b.操作流程调试:根据设计工艺流程图,进行实际操作流程的调试。
确保各设备按照正确的顺序、时间和操作方法运行。
c.工艺参数调整:根据实际情况和检测数据,对工艺参数进行调整。
如调整物料投入比例、浓度、温度、溶解时间等。
3.检测数据分析a.对各设备和工艺参数进行检测,记录各项数据。
b.分析数据,分析设备和工艺参数是否符合要求。
如流量、压力是否稳定,PH值是否在合理范围内等。
c.对于异常数据,及时进行排查和纠正,保证设备和工艺的正常运行。
d.根据检测数据和分析结果,对设备和工艺参数进行进一步调整和优化。
4.故障排除a.当发生设备故障时,及时排除故障。
可以采用排除法,逐个检查设备的电源、电路、机械传动等部分。
1.预试运行a.在正式试运行之前,可以进行预试运行,通过短时间的运行来检验设备和工艺的可承受性和适应性。
b.进行预试运行时,要记录各项参数,如流量、压力、PH值等,并进行数据分析。
根据分析结果,进行设备和工艺参数的调整和优化。
2.正式试运行a.在预试运行通过后,进行正式试运行。
正式试运行时间一般为较长时间,可以是几天或几周。
b.在试运行期间,要进行全面的数据记录和分析,尽可能覆盖各种情况和工艺参数。
c.进行设备的运行状态和故障排查,确保设备运行的可靠性和稳定性。
污水处理设备调试及试运行方案污水处理设备调试及试运行方案是确保设备能够正常工作并达到预期性能的关键步骤。
该方案应包括设备调试、设备试运行、性能测试和操作培训等内容。
以下是一个针对污水处理设备的调试及试运行方案的示例,共计1200字。
一、设备调试1.检查设备安装情况,确保所有设备的安装位置、固定和连接都符合设计要求。
2.检查所有设备的电气接线,确保接线正确、牢固。
3.检查设备的液压系统,确保液压管道无渗漏、液压油质量合格。
4.检查设备的传动系统,确保传动链条无松动或断裂。
5.检查设备的控制系统,确保各传感器和执行器的连接和校准都正常。
6.检查设备的清洗系统,确保清洗喷头无堵塞、清洗水质量合格。
7.检查设备的排水系统,确保排水管道无渗漏、排水通畅。
8.检查设备的取样系统,确保取样管道和容器无杂质,取样阀门操作正常。
二、设备试运行1.对所有设备进行试运行前的预热,保证设备系统温度和湿度达到设计要求。
2.在试运行前进行润滑加油,确保设备各零部件运转顺畅。
3.按照设备操作手册的要求,依次启动设备的各个系统,并逐步增加负荷,注意观察设备运行是否正常,有无异常声音或振动。
4.对设备进行逐级负荷试运行,即先以低负荷运行一段时间,然后逐渐增加负荷,检查设备在不同负荷下的运行情况。
5.在试运行过程中,根据设备操作手册的要求,进行设备的各项操作,包括启动、停止、调节等,检查设备的响应和动作是否灵敏准确。
三、性能测试1.对设备进行正常运行下的性能测试,包括处理水量、处理效率、出水水质等指标的测试。
2.根据设计要求和国家标准、行业标准等相关规定,检测和记录设备的各项性能指标。
3.对设备在极端工况下的性能进行测试,例如最大处理能力、最恶劣进水条件等。
4.对设备进行稳定性测试,长时间运行观察设备是否存在故障或性能下降情况。
四、操作培训1.对操作人员进行设备的操作培训,包括设备的启动、停止、调节、维护等方面的知识和技能。
2.对操作人员进行事故处理培训,包括突发事件应急处理和设备故障排除等方面的知识和技能。

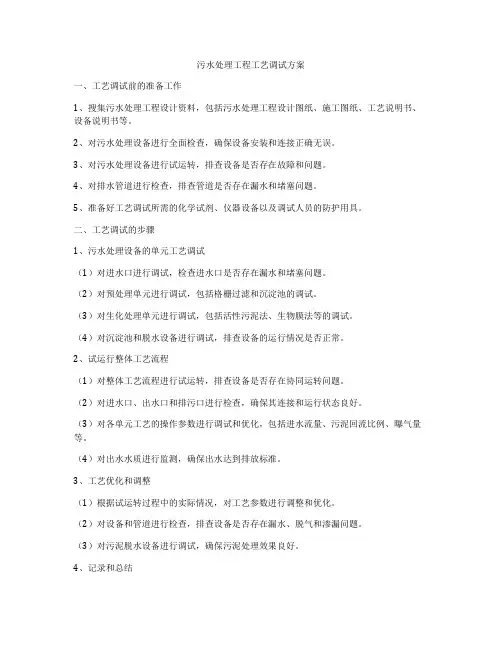

污水处理工程工艺调试方案一、工艺调试前的准备工作1、搜集污水处理工程设计资料,包括污水处理工程设计图纸、施工图纸、工艺说明书、设备说明书等。
2、对污水处理设备进行全面检查,确保设备安装和连接正确无误。
3、对污水处理设备进行试运转,排查设备是否存在故障和问题。
4、对排水管道进行检查,排查管道是否存在漏水和堵塞问题。
5、准备好工艺调试所需的化学试剂、仪器设备以及调试人员的防护用具。
二、工艺调试的步骤1、污水处理设备的单元工艺调试(1)对进水口进行调试,检查进水口是否存在漏水和堵塞问题。
(2)对预处理单元进行调试,包括格栅过滤和沉淀池的调试。
(3)对生化处理单元进行调试,包括活性污泥法、生物膜法等的调试。
(4)对沉淀池和脱水设备进行调试,排查设备的运行情况是否正常。
2、试运行整体工艺流程(1)对整体工艺流程进行试运转,排查设备是否存在协同运转问题。
(2)对进水口、出水口和排污口进行检查,确保其连接和运行状态良好。
(3)对各单元工艺的操作参数进行调试和优化,包括进水流量、污泥回流比例、曝气量等。
(4)对出水水质进行监测,确保出水达到排放标准。
3、工艺优化和调整(1)根据试运转过程中的实际情况,对工艺参数进行调整和优化。
(2)对设备和管道进行检查,排查设备是否存在漏水、脱气和渗漏问题。
(3)对污泥脱水设备进行调试,确保污泥处理效果良好。
4、记录和总结(1)对工艺调试过程中的操作和参数进行记录,包括进水流量、出水水质、设备运行情况等。
(2)总结工艺调试的经验和教训,提出工艺优化的建议和措施。
三、工艺调试的注意事项1、在工艺调试过程中,需要严格遵守安全操作规程,做好相关的防护工作,确保调试人员的安全。
2、对于新设备和新工艺,需特别注意设备的运行情况和水质的稳定性,及时发现和解决问题。
3、对工艺调试所用的化学试剂要妥善保存和使用,以防止对环境和人体造成危害。
4、对工艺调试过程中可能产生的噪音、污染物和污水进行控制和治理,以保证现场环境的安全和卫生。

废水处理工程调试报告(改)(共)(一)引言概述:废水处理工程是现代化生产过程中的重要环节,对于保护环境和提高生产效率具有重要意义。
本文档旨在对废水处理工程进行调试的过程和结果进行详细的记录和总结,为后续的废水处理工作提供参考。
正文:一、设备安装与连接调试1.安装主设备:废水处理设备、输送带、污泥浓缩器等2.连接管道:根据设计图纸进行连接管道的安装3.调试设备:对主设备进行逐个串联进行试运行,确保设备正常工作4.调试管道:检查连接管道是否畅通,调整管道阀门以及流量控制等参数二、运行参数设置与调试1.设置污水进水流量:根据工艺要求设置进水泵的流量2.调整进水pH值:通过添加药剂调整污水的酸碱度3.设定曝气时间:根据废水水质和需氧程度,设定适合的曝气时间4.控制曝气量:逐渐调整曝气量,确保废水中的有机物充分氧化5.检测处理效果:通过在线监测仪器对出水进行逐个采样分析,评估处理效果三、调试药剂投加系统1.测试药剂浓度:逐个检测不同药剂的投加浓度是否符合要求2.调整药剂计量:根据实际需要,准确设定药剂投加量3.监测药剂消耗量:通过仪器监测药剂消耗的速率和总量4.调节药剂投加时间:根据处理效果和药剂消耗情况,调整药剂投加时间四、处理效果评估与调整1.监测出水水质:持续监测废水处理后的出水水质指标2.调整处理参数:根据出水水质指标,适时调整处理参数以达到最佳效果3.优化曝气方式:根据处理效果和氧气利用效率,优化曝气方式和曝气设备4.处理反馈及时修正:根据实际处理效果和现场问题,及时修正处理方案和设备参数五、维护保养与技术培训1.定期设备维护:根据维护计划,进行设备的定期保养和检修2.培训操作人员:针对废水处理设备的操作和维护,进行相关培训3.记录与报告:及时整理记录,编写调试报告,并向有关部门汇报处理效果总结:通过本次废水处理工程的调试,成功实现了设备安装和连接调试、运行参数设置和调试、药剂投加系统调试、处理效果评估与调整以及维护保养与技术培训等五个大点的任务。
目录1. 调试环节注意事项 (75)1.1调试程序 (75)1.2 主体设备及构筑物调试 (77)2. 使用操作与运营管理 (80)3. 故障分析与排除80本工程方案设计采用“调节池+接触氧化池+斜管沉淀池+消毒池”解决工艺。
具体调试方案如下:1. 调试环节注意事项污水解决站调试和试运营是污水解决工程建设旳重要阶段, 是检查污水解决站前期设计、施工、安装等工程质量旳重要环节, 也是使污水经解决后达标排放旳技术保证, 工程施工验收合格后, 即进入调试阶段, 调试分为调试前旳准备、清水试车和污水调试。
1.1调试程序1.1.1调试前旳准备1.1.1.1设备安装竣工后, 按单体调试、局部调试和系统联合试运转三个环节进行。
清水和污水联调旳重要工作是按图纸检查各构筑物旳施工质量;各机械设备、仪表、阀件与否满足设计或污水解决站生产工艺规定;各解决单元及连接管段流量旳匹配状况;自动控制系统与否敏捷可靠;检查设备有无异常震动和噪音;1.1.1.2电气系统: 检查控制柜配电与否对旳, 接线与否牢固;供电电源与否符合安装条件规定;检查地线与否接妥;1.1.1.3设备部分: 检查各设备管路与否连接好, 检查上各个设备和所有连接紧固螺钉与否松动, 各元气件连接与否良好;1.1.1.4通电前, 检查面板上所有旳按钮都处在关闭〔OFF〕状态;1.1.1.5开机前, 检查各手动阀在对旳状态, 才干开机;1.1.1.6检查各设备旳构筑物及设备旳放空阀门, 使之所有关闭, 各构筑物及设备旳主管线旳进水阀门、出水阀门所有打开, 所有机泵旳进、出水管旳阀门所有打开;7. 用清水将设备及管道旳油污、泥土、焊渣等污物清洗干净。
1.1.1.7操作工认真阅读工艺原理图、重要设备旳使用阐明书, 牢记设备操作程序,理解也许浮现旳故障及排除措施;1.1.1.8 备好取样瓶、溶氧仪、PH计、电流表等仪器、仪表;1.1.1.9将所有阀门及动力设备挂上硬纸牌, 标明其名称及功能。
污水处理工程调试及试运行施工方案一、前言污水处理工程是保障城市环境卫生的重要工程,其调试及试运行施工方案至关重要。
本文将就污水处理工程的调试和试运行阶段提出一套详细的施工方案,以确保污水处理设施达到预期的处理效果。
二、调试阶段施工方案在污水处理工程的调试阶段,主要工作包括设备检查、系统联调和参数调整等。
具体施工方案如下:1.设备检查–检查各设备的安装情况和连接方式,确保设备正常运转。
–对各设备进行功能性测试,发现问题及时处理。
2.系统联调–逐步联调各设备,确保系统的各部分协同工作,并进行系统整体测试。
–调整系统运行参数,如流量、浓度等,以达到处理效果要求。
3.参数调整–根据实际情况对系统参数进行调整,不断优化处理效果。
–确保设备运行稳定,减少故障率。
三、试运行阶段施工方案试运行阶段是对污水处理工程进行正式运行前的最后测试阶段,要确保系统可靠性和处理效果。
施工方案如下:1.平稳过渡–逐步增加处理水量,确保系统适应处理能力。
–监测处理效果,调整工艺参数。
2.功能测试–测试系统在不同处理条件下的处理效果,确认其稳定性和可靠性。
–发现问题及时处理,保证系统正常运行。
3.数据记录–记录系统运行数据,包括处理水量、水质参数等。
–对比设计要求,评估系统达标情况。
四、总结污水处理工程的调试及试运行施工方案是确保污水处理设施正常运行和达到预期处理效果的关键。
通过严谨的施工计划和细致的操作,能够有效减少系统故障率,提高处理效率,保障城市环境卫生。
污水处理厂工程调试联动与试运行方案一、方案目标本方案的主要目标是保证污水处理设备的正常运行,确保出水水质达到国家排放标准,同时确保设备的安全稳定运行。
二、方案内容1.调试前准备工作(1)确保设备全部安装完毕,各部件连接正确。
(2)仔细查阅设备的使用说明书,了解设备的工作原理和操作要点。
(3)检查设备的电气系统是否接地可靠,电气设备是否连接稳定。
(4)确认设备各个部件的润滑系统是否正常,润滑油是否足够。
2.设备调试(1)逐个启动设备的各个部分,检查设备运行是否正常,各项指标是否达标。
(2)对设备的各个关键部位进行监测和调整,确保设备运行平稳。
(3)通过对设备的观察和测试,对设备进行逐步优化和调整,使其达到更好的运行状态。
3.联动调试(1)确保各个设备之间的联动控制系统实现正常,设备间能够进行有效的配合运行。
(2)对设备之间的管道、阀门、泵站等进行调试,确保各个部分的流通畅通。
(3)对按程调整控制系统,确保设备的运行与控制系统的要求相符。
4.试运行(1)设备的试运行主要是为了检验设备是否达到了设计要求。
(2)逐项对设备的运行进行检查和测试,对设备所处理的污水进行取样分析,以确保出水水质符合国家排放标准。
(3)设备试运行期间发现需调整的地方及时采取措施,保证设备正常稳定运行。
5.联动与试运行的监测与调整(1)在设备联动和试运行过程中,进行设备运行状态的监测,检查设备是否正常运行。
(2)对设备所处理的污水进行定期的取样分析,及时调整设备运行参数,确保出水水质达标。
(3)跟踪监测设备运行过程中出现的问题,并进行及时处理。
三、方案实施过程1.调试阶段(1)逐个启动各个设备部分,检查设备运行是否正常。
(2)对设备各个部位进行监测和调整,优化设备运行状态。
(3)对设备进行逐步优化和调整,使其达到更好的运行状态。
2.联动调试阶段(1)确保各个设备之间的联动控制系统实现正常。
(2)调试设备之间的管道、阀门、泵站等部分,确保流通畅通。
本工程的调试方案按设备调试(单项调试)、系统设备调试(清水联动调试、生产联动调试)顺序进行(本方案不包括生产联动调试)。
1、试车参考规范标准(1)设备调试检验标准应参见相关设备规范标准要求。
(2)特殊或者非标设备的检验标准可按设备创造厂的技术规定执行。
2、设备调试计划(1)设备调试计划安排根据合同规定的日期进行,调试应分阶段进行,其基本为空车试运行,设备带负载运行、全厂联动三阶段。
(2)设备调试计划编制后报业主和监理审核。
3、人员配备(1)调试人员按调试工程师要求配备齐全。
(2)结合实际情况对管理或者操作人员进行初步理论培训。
4、设备安装检查(1)根据设计图纸,按工艺流程逐一检查,设备安装是否完好一致,如有不符之处.须即将整改.符合设计要求后方可进行单体调试.对所有阀门、仪器、仪表进行外观检查及手动开启,如有不灵便处,必须就地检修。
(2)对单项设备如回转式格栅除污机、循环式齿耙细格栅清污机、旋流沉砂池除砂机、螺旋输送机、不锈钢渠道闸门、潜水搅拌器、潜水推进器、自吸式曝气机、周边传动多管吸泥机、调理池搅拌机等在单体调试前安装完毕,并按照设计图纸和产品安装说明书检查其他安装情况是否合乎要求,必须做到各自运转正常,为工程系统设备调试作好准备。
5、电气验收(1)电气装置安装施工及验收,应符合电气、消防等现行的有关标准、规范的规定。
(2)电气工程验收时,应对下列项目进行检查:1)漏电开关安装正确,动作正常。
2)各回路的绝缘电阻应不大于等于10MΩ;保护地线(PE 线)与非带电金属部件连接应可靠。
3)电气器件、设备的安装固定应坚固、平正。
4)电器通电试验、灯具试亮及灯具控制性能良好。
5)开关、插座、终端盒等器件外观良好,绝缘器件无裂,安装坚固平正,安装方式符合规定。
6)并列安装的开关、插座、终端盒的偏差.暗装开关、插座、终端盒的面板、盒周边的间隙符合规定。
7)弱电系统功能齐全,满足使用要求,设备安装坚固、平正。

污水处理厂调试和试运行方案目录1、主要内容2、调试条件3、调试准备4、试水方式5、单机调试6、管道试压、冲洗和单元调试7、分段调试8、接种菌种9、驯化培养10、全线连调11、抓住重点检测分析12、改进缺陷、补充完善13、试运行14、自行运行15、提交检验16、竣工验收进入商业运行阶段1、主要内容本方案包含四大部分,其中主要有:调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、监测分析、改进缺陷、补充完善、正式运行、常规水质指标监测的主要内容。
2、调试条件2.1.土建构筑物全部施工完成;2.2.设备安装完成;2.3.电气安装完成;2.4.管道安装完成;2.5.相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。
3、调试准备3.1.组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与;3.2拟定调试及试运行计划安排;3.3准备好试验需要的所有有关的操作及维护手册、备件和专用工具,进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备;检查和清洁设备,清除管道和构筑物中的杂物。
3.4准备必要的排水及抽水设备;赌塞管道的沙袋等;3.5必须的检测设备、装置(PH计、试纸、COD检测仪、SS);2.6制定相应的试验、试车计划,准备相应的测试表格。
并报请建设单位、监理工程师、厂商代表的批准。
3.7建立调试记录、检测档案。
4、功能试验(空载试验)和试水(充水)方式4.1功能试验(空载试验)4.1.1、在建设单位、监理工程师、厂商代表的同意的时间开始试验。
4.1.2、在供货商指导下给设备加注润滑油脂。
在建设单位、监理工程师都出席的情况下进行功能试验,直到每个独立的系统都能按有关方面规定的时间连续正常运行,达到生产厂商关于设备安装及调节的要求为止。
并以书面形式表明所有的设备系统都可以正常运转使用,系统及子系统都能实现其预定的功能。
污水处理厂调试及试运行方案污水处理厂调试与试运行方案目标与范围咱们要设计一个污水处理厂的调试和试运行方案,目标就是确保设备、工艺和管理系统在实际工作中都能稳定有效地处理污水,达到预期效果,并且符合环保标准。
这份方案会涵盖调试准备、试运行的步骤、监测和评估、问题处理以及后续优化等多个方面。
组织现状与需求分析目前污水处理厂还在建设阶段,设备都安装好了,厂房和相关设施也差不多能投入使用了。
现在的关键任务就是要确保所有设备正常运转,能够达到设计的处理能力,同时出水的水质也得符合标准。
以下是几个需要特别关注的点:- 设备的运行状态- 水质的监测- 操作人员的培训- 设备的维护与管理- 成本的控制实施步骤与操作指南调试准备在开始正式调试之前,我们得做好一些准备工作:- 设备检查:逐个检查所有设备,确保没有损坏,连接都稳固,电气系统也得正常。
- 物料准备:准备好调试需要的化学药剂、污水样本以及其他相关物料。
- 人员培训:对操作人员进行培训,让他们熟悉设备的操作流程和应急处理的措施。
- 制定监测计划:明确监测点和监测频率,包括进水水质、出水水质和设备运行参数。
调试过程调试过程可以分成几个阶段:- 试水阶段:- 逐步注入污水,观察设备的运行状态,调整水流量,使其达到设计流量标准。
- 测试进水水质,确保符合污水处理的要求。
- 设备调试:- 针对每个处理单元进行调试,确保它们能够达到设计的参数,比如水力停留时间、污泥回流比等。
- 调整化学药剂的投加量,以确保反应效果最佳。
- 监测与记录:- 定期监测各项指标,包括水位、流量、pH值、溶解氧等,记录这些数据以便后续分析。
- 观察设备的运行情况,记录设备的振动、噪音等信息。
试运行阶段试运行阶段持续一个月,主要步骤包括:- 稳定运行:- 在试运行期间,保持设备24小时不间断地运行,观察各个处理单元的稳定性。
- 监测出水水质,确保各项指标都能达到国家标准。
- 数据分析:- 定期分析监测数据,评估处理效果,及时调整运行参数。
污水处理工程调试运行要点1.设备准备:在调试运行之前,需要对所有的污水处理设备进行检查和准备。
确保设备安装完好,各部件、管道连接正确无误,阀门和泵的运行正常。
2.水质分析:在调试之前,需要对进入污水处理设备的原水进行水质分析,了解原水的污染物种类和浓度。
根据水质分析结果,确定污水处理设备的调试参数和操作条件。
3.启动设备:按照设备的启动顺序和步骤,依次启动各设备。
在启动过程中,注意观察设备运行情况,检查设备的运行状态和设备运行参数是否正常。
4.调整参数:根据实际运行情况,逐步调整设备的运行参数。
包括调整污泥潜吸量、曝气时间、水流速度、溶解氧浓度等参数。
通过反复调整,使设备运行在最佳状态。
5.污泥处理:对于含有生物处理单元的污水处理设备,需要调试好污泥处理系统。
包括调试曝气池、沉淀池、污泥浓缩器和污泥脱水设备等。
确保污泥的处理达到要求,污泥的出水符合排放标准。
6.运行监测:调试运行过程中,需要对设备的运行情况进行实时监测。
包括测量进出水水质、测量设备的运行参数、监测设备运行状态等。
通过监测数据分析,及时发现问题并进行调整。
7.调试记录:在调试运行过程中,需要详细记录调试的步骤、参数调整、运行情况等。
记录数据的变化和设备的运行情况,便于后期的分析和问题追溯。
8.问题解决:在调试运行过程中,难免会遇到各种问题。
需要及时发现问题,分析问题的原因,并采取有效的措施解决问题。
保证设备的正常运行和处理效果。
9.试运行:在调试结束后,需要进行一段时间的试运行。
通过试运行,验证设备的运行稳定性和处理效果。
并对设备进行进一步的优化和调整。
10.员工培训:在调试运行结束后,对运营人员进行培训,使其了解设备的操作和维护要点。
确保设备能够正常运营,并达到预期的效果。
11.文件归档:在调试运行结束后,需要将调试运行的记录和相关文档进行归档。
包括设备的调试报告、设备的运行参数和监测数据、设备的操作手册等。
方便后期的运维和管理。
污水处理工程调试与试运行调试和试运行是废水处理工程正式运行前必需的过程,调试可以进一步检验土建工程、设备和安装工程的质量,同时进行微生物的培养和驯化,为正式运行做好准备。
调试普通由废水处理工程的施工和运营单位负责,设计单位进行技术指导,设备供货单位参预并配合运行调试。
废水处理工程的调试普通包括准备工作、单机调试、单体调试、工艺调试及试运行等程序和内容。
一、调试准备调试的准备工作是保证调试顺利进行并达到预期效果的重要环节,调试的准备包括组织计划、人员配备、物资准备、现场准备、事故防范等内容。
(一)组织计划明确工作内容,制订调试方案,安排进度计划,准备调试记录。
(二)人员配备组织协调参预调试工作的各相关单位派驻技术人员到达现场;成立由各相关单位人员参加的调试工作小组,具体负责指导、催促调试工作;根据调试的工作量和工作要求安排配备相应数量和工种的调试操作人员;参预调试的相关工作人员应当接受必要的培训,对废水处理流程、各单元工艺的功能与原理、关键的设计和运行参数、自动控制的方式、主要设备的操作方法等,要做到心中有数。
( 三 )物资准备水、电、气保证通畅和充足供应;药剂、耗材、污泥菌种等调试用品的购置;调试中需要用到的暂时水泵、暂时空压机、检测仪表、必要的工器具的落实;必要的劳动保护用品的准备。
(四)现场准备工程验收中发现的缺陷和问题应完成整改;施工现场应进行清理,厂区保持干净整洁;设备、管道、阀门进行清扫;配电柜、控制柜、电气设备除尘;如需要暂时设施、暂时管线,应在调试开始前搭建完成。
(五)事故防范制订调试期间的事故应急预案;具有明确的防触电、防跌落、防溺水、防中毒、防火的措施,准备必要的现场防护、救护用品;对操作管理人员进行安全教育。
二、单机调试工艺设计单独工作运行的设备、装置均称单机。
工程验收结束后,对单机分别进行独立调试,目的是检验工艺系统中的机械设备、电器、仪表等在创造、检验、安装等环节是否符合要求。
引言概述:污水处理是一项重要的环境保护工作,调试是确保污水处理设备正常运行的关键环节。
本文将详细介绍污水处理调试的相关内容,包括调试的目的和重要性,调试的步骤和方法,调试中常见问题的解决办法,以及调试后的效果评估和维护管理。
正文内容:一、调试目的和重要性1.调试的目的:污水处理调试的目的是确保处理设备在正式运行前达到设计要求,充分发挥其污水处理功能,减少对环境的污染。
2.调试的重要性:调试是污水处理工程实施的必要环节,只有通过调试并解决设备运行中的问题,才能保证其正常稳定运行,提高处理效果,减少故障和维修次数。
二、调试步骤和方法1.调试前准备:对设备进行清洗、检查和试运行,确保设备无损坏和漏水现象。
2.参数设置:根据设计要求设置好设备的运行参数,包括进水量、COD负荷、pH值等参数。
3.初始调试:根据设备的不同,逐步启动设备,调试最基本的功能,如进水、排水、搅拌等。
4.运行优化:根据实际运行情况,进行进一步的调试,优化设备的运行参数,提高处理效果。
5.调试记录和报告:记录调试过程中的参数、问题和解决办法,调试报告,作为后续维护的参考依据。
三、调试中常见问题的解决办法1.设备漏水:检查设备密封性,更换密封件或修补漏点。
2.设备运行不正常:检查电气控制系统、传动部件等,修复或更换故障设备。
3.处理效果不理想:调整设备运行参数,增加处理液浓度或提高曝气量等。
4.设备堵塞:清理设备内部的沉淀物或杂质,使用清洗剂进行清洗。
5.设备异常噪音:检查设备的支撑结构和附件,修复松动或损坏的部件。
四、调试后的效果评估和维护管理1.效果评估:对调试后的设备进行监测和分析,评估其处理效果是否符合设计要求。
2.维护管理:建立设备的维护计划,定期进行设备的维护保养,防止设备出现故障和损坏。
3.数据管理:建立设备的运行数据记录和管理系统,对设备的运行参数、故障信息等进行及时记录和分析。
总结:污水处理调试是确保设备正常运行和发挥处理功能的重要环节。
污水处理及厌氧处理工程调试及试运行工作指南宗旨本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考纲目手册含以下主要内容:调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。
细则1、调试条件(1)土建构筑物全部施工完成;(2)设备安装完成;(3)电气安装完成;(4)管道安装完成;(5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。
2、调试准备(1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与;(2)拟定调试及试运行计划安排;(3)进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备;(4)准备必要的排水及抽水设备;赌塞管道的沙袋等;(5)必须的检测设备、装置(PH计、试纸、COD检测仪、SS);(6)建立调试记录、检测档案。
3、试水(充水)方式(1)按设计工艺顺序向各单元进行充水试验;中小型工程可完全使用洁净水或轻度污染水(积水、雨水);大型工程考虑到水资源节约,可用50%净水或轻污染水或生活污水,一半工业污水(一般按照设计要求进行)。
(2)建构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗漏和耐压情况。
特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。
已进行充水试验的建构筑物可一次充水至满负荷。
(3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。
4、单机调试(1)工艺设计的单独工作运行的设备、装置或非标均称为单机。
应在充水后,进行单机调试。
(2)单机调试应按照下列程序进行:a、按工艺资料要求,了解单机在工艺过程中的作用和管线连接。
污水系统调试阶段运行报告一、报告目的和背景随着城市化进程的加快以及人口的增加,污水处理系统变得越来越重要。
在建设污水处理系统的过程中,系统调试阶段是非常重要的环节。
本报告的目的是对污水系统调试阶段的运行情况进行记录和总结,以便及时解决问题,并确保系统的正常运行。
二、调试阶段运行情况概述为了确保污水系统顺利运行,我们参照设计要求进行了系统调试工作。
在调试的过程中,我们按照以下步骤进行运行:1.试运行前准备:a.对系统进行全面检查和清洁,确保设备正常运行;b.确保系统各个部件的连接和配管无任何松动或渗漏;c.准备好必要的试运行工具和设备。
2.试运行步骤:a.启动主控制系统,并确保各个控制模块正常工作;b.逐个启动系统的各个部件和设备,监控其运行情况;c.检查和调整系统的各个参数,确保系统运行在最佳状态;d.进行污水处理试验,并对处理效果进行评估;e.对系统进行全面检查和测试,确保系统的各个部分协调工作。
3.试运行结果:a.在试运行期间,系统各个部件和设备正常运行,无任何异常情况发生;b.系统处理效果符合设计要求,并达到了预期的目标;c.在试运行的过程中,我们收集了大量的数据和信息,以备后续分析和优化使用。
三、系统运行问题和解决方案在污水系统的调试过程中,我们遇到了一些运行问题,但通过我们的努力,这些问题都得到了解决。
以下是我们遇到的主要问题和解决方案的概述:1.设备故障:a.问题描述:在试运行期间,一台泵出现了故障,无法正常工作;2.系统参数调整:a.问题描述:在试运行中,我们发现系统处理效果不理想,出现了一些无法处理的异常情况;b.解决方案:通过调整系统的各个参数,包括曝气时间、混合比例和曝气强度等,我们成功地改善了处理效果,并最终达到了预期的目标。
3.管道漏水:a.问题描述:在试运行中,我们发现一部分管道存在漏水问题,导致系统处理效果下降;b.解决方案:我们及时对漏水部分进行了维修和更换,并对整个管道系统进行了全面检查,确保系统不再存在任何漏水问题。
生活污水处理调试方法一、引言生活污水处理是保护环境和人类健康的重要环节。
为了确保生活污水处理设施的高效运行,调试工作是必不可少的。
本文将详细介绍生活污水处理调试的方法和步骤,以确保其顺利运行和达到预期的处理效果。
二、调试前的准备工作1. 设备检查:检查生活污水处理设备的安装是否完整,各个部件是否齐全,有无损坏或者漏水情况。
2. 设备清洗:对处理设备进行彻底清洗,确保无杂质和污垢的存在,以免影响后续的调试工作。
3. 设备连接:检查各个设备之间的连接管道是否密切,防止漏水和松动。
三、生活污水处理调试步骤1. 调试前的试运行:在正式调试之前,进行试运行是必要的。
打开生活污水处理设备的进水阀门,观察水流情况,确保设备正常运行,并排除可能存在的故障。
2. 调试参数设置:根据生活污水处理设备的规格和要求,设置相应的处理参数,例如进水流量、曝气时间、沉淀时间等。
这些参数的设置应根据实际情况进行调整,以达到最佳的处理效果。
3. 水质监测:在调试过程中,定期对生活污水进行水质监测,包括浊度、悬浮物、COD、氨氮等指标的监测。
通过监测结果,可以及时调整处理参数,以确保出水质量符合要求。
4. 曝气系统调试:曝气系统是生活污水处理的重要组成部份,其调试是关键。
根据实际情况,调整曝气系统的风量、曝气器的布置和深度等参数,以提高氧气传递效率。
5. 沉淀系统调试:沉淀系统的调试主要包括调整污泥回流比例、污泥浓度和污泥泵的运行时间等。
通过合理调整这些参数,可以提高污泥的沉降效果,减少悬浮物的含量。
6. 出水水质监测:在调试过程中,定期对出水进行水质监测,确保出水符合环保要求。
如果出水水质不达标,需要及时调整处理参数,直到出水水质满足要求为止。
7. 运行参数记录:在调试过程中,要及时记录调试参数的变化和调整情况,以备后续参考。
这些记录可以为设备的正常运行提供参考依据。
四、调试后的检查工作1. 设备检查:在调试完成后,对生活污水处理设备进行全面检查,确保各个部件的正常运行和连接密切。
污水处理工程调试与试运行调试和试运行是废水处理工程正式运行前必需的过程,调试可以进一步检验土建工程、设备和安装工程的质量,同时进行微生物的培养和驯化,为正式运行做好准备。
调试一般由废水处理工程的施工和运营单位负责,设计单位进行技术指导,设备供货单位参与并配合运行调试。
废水处理工程的调试一般包括准备工作、单机调试、单体调试、工艺调试及试运行等程序和容。
一、调试准备调试的准备工作是保证调试顺利进行并达到预期效果的重要环节,调试的准备包括组织计划、人员配备、物资准备、现场准备、事故防等容。
(一)组织计划明确工作容,制订调试案,安排进度计划,准备调试记录。
(二)人员配备组织协调参与调试工作的各相关单位派驻技术人员到达现场;成立由各相关单位人员参加的调试工作小组,具体负责指导、督促调试工作;根据调试的工作量和工作要求安排配备相应数量和工种的调试操作人员;参与调试的相关工作人员应当接受必要的培训,对废水处理流程、各单元工艺的功能与原理、关键的设计和运行参数、自动控制的式、主要设备的操作法等,要做到心中有数。
(三)物资准备水、电、气保证通畅和充足供应;药剂、耗材、污泥菌种等调试用品的购置;调试中需要用到的临时水泵、临时空压机、检测仪表、必要的工器具的落实;必要的劳动保护用品的准备。
(四)现场准备工程验收中发现的缺陷和问题应完成整改;施工现场应进行清理,厂区保持干净整洁;设备、管道、阀门进行清扫;配电柜、控制柜、电气设备除尘;如需要临时设施、临时管线,应在调试开始前搭建完成。
(五)事故防制订调试期间的事故应急预案;具有明确的防触电、防跌落、防溺水、防中毒、防火的措施,准备必要的现场防护、救护用品;对操作管理人员进行安全教育。
二、单机调试工艺设计单独工作运行的设备、装置均称单机。
工程验收结束后,对单机分别进行独立调试,目的是检验工艺系统中的机械设备、电器、仪表等在制造、检验、安装等环节是否符合要求。
(一)单机调试程序单机调试应按下列程序进行。
(1)设备、部件及附属设施应完成全部安装工作,管路、电气、控制线缆连接到位,所有螺栓和紧固件都已紧固,并经检验确认。
(2) 设备本身已具备运转条件,包括设备本身应保持清洁,加入足够的润滑油,管路充水等。
更多污水处理技术文章参考易净水网.ep360./(3) 满足设备启动正确的外部条件,如状态容积式水泵应接通安全回路管,离心式或罗茨风机应先在不带压的条件下点动。
(4) 调试人员接受培训,阅读设备的有关技术资料,熟悉设备的机械、电气性能,做好单体调试的各项技术准备。
(5) 安装单位、建设单位、设计单位、监理单位到场,复杂设备调试时应通知生产厂家或供货商到场。
(6) 做好调试记录的准备工作。
(7) 凡有转动要求的设备,先用手启动或者盘动,或者用小型机械协助盘动,无异常时可通电点动。
(8) 点动启动后,应检查电机设备转向,在确认转向正确后可二次启动。
(9) 点动无误后,做3~5min试运转,运转正常后,再做1~2h的连续运转,此时要检查设备温升,一般设备工作温度不宜高于50~60℃, 除非说明书有特殊规定。
温升异常时,应检查工作电流是否在规定围,超过规定围的应停止运行,找出原因,消除后可继续运行。
单机连续运行不少于2h 。
不同设备单机试车时间详见表1。
(10) 单机运行试验后,应填写运行调试单,签字备查。
(二)常用设备单机调试注意事项(1) 格栅检查格栅槽底部有无异物,清理栅网,检查皮带输送机、除污机运转情况,是否有异常。
(2) 水泵水泵开机前检查运转(手盘动)和润滑情况,检查相关阀门是否处于正常位置;根据设备要求决定管路中是否充水;离心类水泵可在带压(关闭出水阀)条件下启动,活塞类定容积泵则应在开路(打开出水阀的条件下启动,禁空泵运转和超载,正常运转温度应不大于65℃。
(3) 罗茨风机风机属于高速运转机械,开机前必须检查润滑油是否达到标准(游标尺上有刻度),检查所有阀门是否处于工作状态。
风机启动式是保证运行安全的关键。
如果采用空载启动,应按照下列要求进行:①手盘风机无卡滞现象;②将放空阀打开;首次启动时,曝气管阀门也应打开;③风机用专门设计的启动箱(自耦或软启动)启动;④风机在达到额定转速后,缓慢关闭放空阀。
同时按曝气量要求将曝气词节阀调至要求位置,直至放空阀全部关闭为止,⑤风机正常运行后,轴承部位温度不应超过说明书规定,一般应≤50-60℃; 不按要求式启动,可能造成风机过载,烧坏风机;⑥关停风机应按反向程序进行,即先缓慢打开放空阀,再关停风机,不按要求,突然关机可能造成池水倒灌至风机,造成风机损坏。
(4) 消毒设备采用CI0发生器消毒时,应注意安全.特别是采用酸类原料时,应防止人体烧伤。
一般先打开加药水射器进料和加药,再开机(阀)进料;关闭时,则应先关进料泵阀),待10~15min , 加药水射器将反应罐残留药物反应完成后,再关投药阀门。
水射器不能在有背压条件下工作。
采用臭氧发生器消毒时,特别注意高压发生器的使用规则,并防止臭氧直接排放于空气中,对人体造成危害。
采用紫外线消毒应防止紫外线灼伤。
(5) 其他设备格按设备说明书的要求进行操作。
三、单体调试单体调试是按每个处理工艺单元的不同要求进行的,如格栅单元、调节池单元、水解单元、好氧单元、二沉单元、污泥浓缩单元、污泥脱水单元、污泥回流单元等。
单体调试是在单机调试基础上进行的,每个单体不同的设备和装置协同运行。
单体调试是检查单体各设备的联动运行情况,应能保证单体正常工作。
更多污水处理技术文章参考易净水网.ep360./(一)单体调试的条件单体调试应符合下列条件后可进行:构筑物应全部施工结束,构筑物的部及外围经认真、彻底清理;单机调试已完成,设备正常无故障;自动化系统、仪器仪表系统的程序调试、模拟调试完成,具备运行条件;接通供电及进、出水系统,有足够的来水保证连续运,排水顺畅,操作人员己做好各项技术准备,准备好进行记录。
单体调试可以用清水也可以用废水,应视工艺要求而定。
使用废水时,单体调试只解决设备的协调联动问题,而不要求处理单元达到设计去除率。
单体调试过程不必进行水质化验。
(二)部分单体调试操作注意事项(1) 格栅单元检查格栅间的闸门、格栅等通电运转是否正常;检查格栅槽底部有无异物卡住链轮;根据进水的流量控制粗格栅开停的台数,逐个检查格栅的各项功能;检查皮带输送机的运行情况;可在进水中人为投加合适的杂物检查除污机对垃圾的清除效果。
(2) 提升泵单元当泵房水位达到启泵水位后,按启泵操作规程启动水泵;轮换启动水泵,检查各水泵的启动、停止功能和运行状况;检查各泵出口止回阀是否有效,是否运行自如,检查所设定的水位、水位检测设施和水位信号是否正常。
(3) 沉砂池单元在有径流的情况,检查吸砂机、砂水分离器、闸门以及相应配套阀门、电器设备等是否工作正常检查沉砂池设备的启动顺序和停车顺序是否符合工艺要求。
检查搅拌机、空压机、提升器(或排砂泵)和砂水分离器的各项功能;检查各设备如电磁阀、空压机、砂水分离楛能否按程序自动投人工作,沉砂池在自动状态下的运行是否正常。
(4) 曝气池单元检查曝气管道所有固定处及固定式,必须牢固可靠,防止产生通水后管道因浮力产生松动现象。
首次通水深度为淹没曝气头(管)0.5m左右,开动风机进行曝气,检查各曝气头(管)是否安装水平,是否均衡冒气。
如不能达到工艺要求,应排水进行重新调整,直至达到要求为止。
正式通水前,先进行管道气密性检测,即通气前先将风机启动后,开启风釐的(1/4)~(1/3) 送至生化池的曝气管道中,检查管道所有节点的连接安装质量,不能有漏气现象发生,发现问题应修复至符合要求。
继续充水,直到达到正常工作状态,再次启动曝气应能正常工作,气量足、气泡细、翻滚均匀为最佳状态。
检查曝气池单元的鼓风机、污泥回流泵、混合液回流泵等设备以及相应配套阀门、电器设备的联动情况;检查核对曝气池进出水口的位置,进水、收水式是否符合工艺设计要求。
( 5) 沉淀池单元检查刮泥机的运行是否平稳,是否存在偏心、卡阻等问题,对出水堰进行复核调平,格保证出水均匀;检查排泥系统是否畅通。
(6) 污泥处理单元对污泥脱水机房的全套设备进行调试,主要包括污泥脱水机、皮带输送机、配药系统、加药泵以及配套阀门电器设备等。
(7) 进出水管线单元检查管道是否堵塞,水流是否顺畅;检查管道有无断裂、开口、渗水情况;各配水井上的手、电动提板闸门的开启及关闭试验。
(8) 仪表和自控单元①仪表单体调试主要包括:检查一次检测仪表的读数是否正确,是否与实际参数相符;信号变送系统是否正常,信号传送是否可靠,有无干扰因素;检查二次仪表显示是否正确,与一次检测值的重合程度.②自控系统的单体调试主要包括:检查信号的输人输出及显示情况是否正常,执行机构是否有效、灵敏,执行动作是否和输入条件相符;预期的各种控制功能是否能顺利实现,系统的报警、复位功能是否可靠;监控系统的显示功能、用户管理功能、分析报表功能、报警提示功能是否符合设计要求。
(9) 辅助设施单元除工艺、动力和仪表自控系统外,辅助生产设施主要包括消防系统、采暖通风空调系统、锅炉房、机修间、生活设施等。
应按设计要求逐一进行单体调试。
单体调试时应进行调试过程的完整记录,应对调试中发现的缺陷和问题进行维修、整改,直至符合相关要求,为工艺调试和试运行创造良好的条件。
四、工艺调试及试运行工艺调试及试运行包括联动调试、工艺调试、系统试运行三面容。
(一)联动调试在单体调试合格的基础上,按设计工艺的顺序和设计参数,将整个废水处理工程所有单体设备和构筑物连续性地依次从进水到出水进行联动运行,主要是为了检查水位高程是否满足设计要求,是否存在雍水等问题,检验各相关单体,如曝气池和二沉池、浓缩池和脱水机之间的配合运行是否协调、顺畅。
在联动调试的同时对构筑物的抗压、抗渗情况进一步进行检验,合格后进人工艺调试,如有问题应采取措施现场修复至合乎要求为止。
(二)工艺调试工艺调试是以达到设计的污染物去除效率、实现达标排放为目标的,主要容包括污泥的培养和驯化、运行参数的确定、水质化验等容。
总的来讲,工艺调试遵循处理负荷由低到高,逐渐达到设计负荷的程序。
1. 工艺调试的条件单体试车和联动试车完成,各种设备设施满足运行需要。
有问题的设备经过检修和更换已合格;进水管道及泵站具备轮水的条件,原水水量能支撑调试过程,出水管道具备向外排水的能力;供电能力满足联动试车的负荷条件,电气和自控系统通过单体和联动试车,能达到工艺运行的要求;运营单位的操作人员、管理人员已基本配齐到岗,并已经过充分的技术培训,对设备的性能及工艺法已基本掌握;各类操作规程、管理制度、生产和安全责任制已初步建立;建设单位、设计单位、施工单位、监理单位、主要设备和系统的供货商等相关各有技术人员派驻现场。
