二级建造师考试之《机电工程管理与实务》历年真题及答案(10)单选题(共20题)1.【单选题】关于建筑管道安装的说法,正确的是()。
A、室内管道应先安装塑料管道后安装钢制管道B、金属排水管道的卡箍不能固定在承重结构上C、饮用水水箱的溢流管可与污水管道直接连接D、低温热水辐射供暖系统的埋地盘管不应有接头正确答案:D2.【单选题】下列条件中不属于机电工程索赔成立的前提条件是()A、已造成承包商工程项目成本额外支出B、承包商按规定时限提交索赔意向和报告C、承包商履约过程中发现合同的管理漏洞D、造成工期损失的原因不是承包商的责任正确答案:C3.【单选题】下列内容属于设备安装设定基准线和基准点原则的是()A、有利于保持而不被损毁B、靠近设备便于参照C、安装、检测,使用方便D、刻画清晰,容易辨识正确答案:C4.【单选题】敞口水箱满水试验的静置观察时间至少是()。
A、12hB、24hC、36hD、48h正确答案:B5.【单选题】下列风管中,进行严密性试验时应符合中压风管规定的是()。
A、排风风管B、变风量空调的风管C、新风风管D、N1级洁净空调风管正确答案:B6.【单选题】下列可以代替铜做轴承的工程塑料是()A、聚乙烯B、聚氯乙烯C、聚酰胺D、聚丙烯正确答案:C7.【单选题】额定电压为380V电动机的绝缘电阻检查,正确的是()。
A、应用500V兆欧表测量B、应用1000V兆欧表测量C、绝缘电阻不应低于1MΩD、绝缘电阻不应低于2MΩ正确答案:A8.【单选题】对拟分包的专业承包公司,应重点考察()。
A、公司家庭住址B、公司荣誉C、公司规模D、公司业绩正确答案:D9.【单选题】汽轮机与发电机的联轴器装配定心时,关于控制安装偏差的说法,错误的是()。
A、调整两轴心径向位移时,发电机端应稍高于汽轮机端B、调整两轴线倾斜时,上部间隙大于下部间隙C、调整两端面间隙时选择较大值D、应考虑补偿温度变化引起的偏差正确答案:B10.【单选题】建筑智能化集成系统验收文件中,不包括的文件是()。
2023 二级建造师机电工程管理与实务试题及答案解析1.【单项选择题】()外壳做成瓦沟形式,解决了大跨度安装无法支撑吊装的问题。
A 空气型母线槽B 高强度母线槽C 紧密型母线槽D 耐火型母线槽参考答案:B题目解析:【内容考查】高强度母线槽【选成分析】高强度母线槽外壳做成瓦沟形式,使母线槽机械强度增加,解决了大跨度安装无法支撑吊装的问题。
考核知识点:母线槽2.【单项选择题】下列参数中,属于泵的主要性能参数是()。
A 流量、全风压、转速B 流量、吸气压力、转速C 功率、吸气压力、比转速D 功率、扬程、转速参考答案:D题目解析:【内容考查】泵的分类和性能【选项分析】泵的性能参数有:流量、扬程、功率、效率、转速等。
考核知识点:通用工程设备的分类和性能3.【单项选择题】下列关于测量的说法错误的是()。
A 平面安装基准线不少于纵、横两条B 设置沉降观测点的紧后工序是设置纵横中心线C 标高基准点一般埋设在基础边缘且便于观测的位置D 管道工程的测量一般包括中线测量、纵横断面测量及施工测量参考答案:B题目解析:【内容考查】此题考查工程测量的程序和方法。
【选项分析】【B选项】无论是建筑安装还是工业安装的测量,其基本程序都是:设置纵横中心线→设置标高基准点→设置沉降观测点→安装过程测量控制→实测记录等。
4.【单项选择题】下列关于各种焊接方法的专用评定规则,说法错误的是()。
A 当改变任何一个重要因素时,都需重新进行焊接工艺评定B 当增加或变更任何一个补加因素时,则可按照增加或变更的补加因素,增焊弯曲试件进行试验C 当增加或变更次要因素时,不需要重新评定,但需重新编制预焊接工艺规程D 当增加或变更任何一个补加因素时,则可按照增加或变更的补加因素,增焊冲击韧性试件进行试验参考答案:B题目解析:【内容考查】此题考查焊接工艺评定【选项分析】当增加或变更任何一个补加因素时,则可按照增加或变更的补加因素,增焊冲击韧性试件进行试验。
二级建造师机电实务2023年考试真题卷一、单项选择题(共20分,每题1分。
每题的备选项中,只有1个最符合题意)1、在焊接工艺的评估中,主持评估工作和对焊接及试验成果进行综合评估的人员,应是( )。
A、试验工程师B、焊接工程师C、焊接技师D、质量工程师2、长距离输电线路钢塔架基础施工中,大跨越档距之间测量一般采用( )。
A、十字线法B、平行基准线法C、电磁波测距法D、钢尺量距法3、能承受机械外力,且可承受相称大拉力的电缆型号是( )。
A、VLV32B、VLV22C、VL V D 、VW4、常用的建筑排水管是( )。
A、聚四氟乙烯B、聚丙烯 C 、硬聚氯乙烯D、高密度聚乙烯5、运用低倍放大镜观测焊缝表面,目的是检查焊缝与否有( )等表面缺陷。
A、余高B、气孔C、焊瘤D、凹陷6、在工程测量的基本程序中,设置标高基准点后,下一步应进行的程序是( )。
A、安装过程测量控制B、建立测量控制网C、设置沉降观测点D、设置纵横中心线7、按照建筑给水、排水、供热及采暖管道工程的一般施工程序,在完毕管道安装之后,下一步应进行的施工程序是( )。
A、管道附件检查B、管道防腐绝热C、管道系统清洗D、管道系统试验8、建筑电气工程受电前按规定应配齐( )。
A、消防器材B、备用元件C、电工工具D、电气器材9、机械设备安装的二次灌浆在( )、地脚螺栓紧固、各项检测项目合格后进行。
A、设备清洗装配B、设备调试C( 、设备试运行D、设备找正找平10、不影响机械设备安装精度的原因是( )。
A、设备制造 B 、垫铁C、二次灌浆D、设备基础11、球罐充水沉降试验,各支柱上应按规定焊接( )的水平测定板。
A、临时性B、永久性C、验收期D、观测期12、绝热工程保护层施工时,若遇设备变径,过渡段应采用( )。
A、平板B、波形板C、软橡胶板D、帆布13、自动化仪表工程施工的原则是( ) 。
·A、先地上后地下B、先配管后安装设备C、先中间后两段D、先安装设备后布线14、管道系统吹扫与清洗应在( )进行。
2024年二级建造师-机电工程管理与实务考试历年真题摘选附带答案第1卷一.全考点押密题库(共100题)1.(多项选择题)(每题2.00 分) 锅炉钢架安装验收合格后,进行锅炉组件吊装的原则为()A. 先上后下B. 先下后上C. 先中间后两侧D. 先两侧后中间E. 先中心再逐渐向炉前2.(单项选择题)(每题 1.00 分)阀门按行业可以分为()。
A. 截止阀B. 节流阀C. 混合阀D. 工业阀门3.(单项选择题)(每题 1.00 分) (2016年单选)高强度大六角头螺栓正确的连接要求是()。
A. 螺栓不能自由穿入螺栓孔是用气割扩孔B. 螺栓必须一次达到拧紧力矩要求C. 施拧顺序由螺栓群外围向中心施拧D. 螺栓连接副可采用转角法施拧4.(单项选择题)(每题 1.00 分) 机械设备安装中进行水平度调整(找平),通常在设备精加工面上选择测点用()进行测量。
A. 水平仪B. 经纬仪C. 全站仪D. 百分表5.(单项选择题)(每题 1.00 分) 下列电气设备安装要求,正确的是()。
A. 电气设备配件应采用镀锌制品B. 电抗器线圈绕向应施工方便C. 电流互感器二次线圈应开路后接地D. 电容器放电回路应完整且操作灵活6.(多项选择题)(每题 2.00 分)管线中心定位的依据有()。
A. 地面上已有建筑物B. 控制点C. 管线的起点D. 管线的终点E. 管线的转折点7.(单项选择题)(每题 1.00 分) 静态式炉窑的砌筑划线一般以()为基准。
A. 最下端的风口或检查口B. 最下端设备底板上表面C. 最下端托砖板位置D. 进料口中心线8.(多项选择题)(每题 1.00 分) 建筑管道安装应遵循的配管原则有()A. 先主管后支管B. 先小管后大管C. 先上部后下部D. 先水平后垂直E. 先钢管后塑料管9.(多项选择题)(每题 2.00 分)()等计量器具,属于 C 类计量器具。
A. 游标塞尺B. 弯尺C. 对角检测D. 卡尺E. 温度计10.(单项选择题)(每题 1.00 分) 下列设备中,可不与均压环连接成一体的有()。
2022年二级建造师《机电工程管理与实务》考试题库完整版(含答案)一、单选题1.建筑管道安装应遵循的配管原则有()。
A、先塑料管后钢管B、先小管后大管C、先下部后上部D、先垂直后水平答案:D解析:2020版教材P131管道安装一般应采用先主管后支管、先上部后下部、先里后外原则进行安装。
对于不同材质的管道应先安装钢质管道,后安装塑料管道。
2.通风系统经平衡调整,各风口及吸风罩的总风量与设计风量的允许偏差不应大于()。
A、5%B、10%C、15%D、20%答案:C解析:2020版教材P150各变风量末端装置的最大风量调试结果与设计风量的允许偏差应为0~15%3.在工程实施的过程中要对合同的履行情况进行合同实施监督、跟踪与调整,监督的内容不包括()。
A、监督落实合同实施计划B、协调项目各相关方之间的工作关系C、签订分包合同后,加强合同变更管理D、对具体实施工作进行指导答案:C解析:2020版教材P186本题考查的是施工分包合同的实施。
分包单位合同实施监督的目的是保证按照合同完成自己的合同责任。
主要工作有:(1)监督落实合同实施计划,为项目各部门的工作提供必要的保证。
如施工现场的安排,人工、材料、.机械等计划的落实,工序间搭接关系的安排和其他一些必要的准备工作。
(2)协调项目各相关方之间的工作关系,解决合同实施中出现的问题。
如合同责任界面之间的争执、工作活动之间时间上和空间上的不协调等。
(3)对具体实施工作进行指导,做经常性的合同解释,对工程中发现的问题提出意见、建议或警告。
4.设备安装基准线应按()来测定。
2012A、设备中心线B、建筑物基础中心线C、建筑物的定位轴线D、设备基础中心线答案:C解析:考查内容:机电工程测量的要求。
放线是根据施工图,按建筑物的定位轴线来测定机械设备的纵、横中心线并标注在中心标注板上,并作为设备安装的基准线。
5.关于压力容器产品焊接试板要求,下列说法中正确的是()。
A、应制作纵焊缝产品焊接试板,制取试样,进行拉力.剪切和必要的冲击试验B、现场组焊的球形储罐应制作立.横.平加仰三块产品焊接试板C、球罐的产品焊接试板应在焊接产品之前,由施焊该球形储罐的焊工采用相同的条件和焊接工艺进行焊接D、产品焊接试板经外观检查和射线(或超声)检测,如不合格,应返工处理答案:B解析:本题考查的是静置设备的检验试验要求。
2024年二级建造师《机电工程管理与实务》(真题卷)[单选题]1.下列施工现场环境管理规定中属于环境保护的是()。
A.材料库房保持干燥清洁通风良好B.施工通道要有必要的照明措施C.机动车辆不得随(江南博哥)意停放或侵占道路D.有毒废弃物不得作为建筑垃圾外运正确答案:D参考解析:D选项属于施工现场环境保护中的土壤保护[单选题]2.下列材料管理工作内容中,属于材料使用的是()。
A.分类存放B.防上丢失C.定额发料D.进场验收正确答案:B参考解析:材料使用与回收要求:(1)统一管理。
(2)合理用料。
(3)防止丢失。
(4)工完料清。
(5)余料回收。
[单选题]3.机电工程试运行时负责设备单机试运行的单位是()。
A.施工单位B.建设单位C.生产厂家D.监理单位正确答案:A参考解析:单机试运行由施工单位负责。
工作内容包括:负责编制试运行方案,并报建设单位、监理审批;组织实施试运行操作,做好测试、记录并进行单机试运行验收。
参加单位:施工单位、监理单位、设计单位、建设单位、重要机械设备的生产厂家。
对于门式及桥式起重机等特种设备的试运行,施工单位应邀请特种设备监督管理单位派人参加。
[单选题]4.下列大文件中,属于机电工程项目运行管理记录的是()A.压缩机单机试运转记录B.供热管线隐蔽工程检查记录C.锅炉安装工程质量验收记录D.吸收式制汽机组日常维修记录正确答案:D参考解析:运行管理记录应包括下列内容:(1)运行系统运行管理方案及运行管理记录。
(2)各系统设备性能参数及易损易耗配件型号参数名册。
(3)各主要设备运行参数记录。
(4)日常事故分析及其处理记录。
(5)日常巡回检查记录。
(6)全年运行值班记录及交接班记录。
(7)各主要设备维护保养及日常维修记录。
(8)设备和系统部件的大修和更换零配件及易损件记录。
(9)年度运行总结和分析资料等。
[单选题]5.干式变压器安装后,紧固件及防松零件的最小比例是()A.5%B.10%C.50%D.100%正确答案:A参考解析:干式变压器安装位置应正确,附件齐全。
二级建造师考试之《机电工程管理与实务》历年真题及答案(2)单选题(共20题)1.【单选题】下列工程变更中,不属于重大设计变更的是()。
A、工艺方案变化B、增加单项工程C、扩大设计规模D、满足用户需求正确答案:D2.【单选题】关于绝热层伸缩缝及膨胀间隙留设的说法,正确的是()。
A、多层保冷层的施工,各层伸缩缝可不错开B、高温设备及管道保温层的伸缩缝外,不再进行保温C、伸缩缝留设的宽度,设备宜为25mm,管道宜为30mmD、立式设备及垂直管道,应在支撑件、法兰下面留设伸缩缝正确答案:D3.【单选题】自动化仪表综合控制系统的功能试验项目,不包括()。
A、配电柜试验B、通信网络试验C、控制器试验D、工程师站试验正确答案:A4.【单选题】不属于消防应急广播测试的内容是()。
A、最高级别优先权B、音量自动调节C、声场不均匀度D、实时语音响应时间正确答案:C5.【单选题】下列防腐蚀涂装前的表面处理中,属于转化处理的是().A、喷砂处理B、喷淋脱脂C、浸泡脱脂D、磷化正确答案:D6.【单选题】下列符合绿色施工要求的是()。
A、管道工厂化预制B、管道现场除锈C、管道清洗用水回收处理再利用D、利用免焊接接头或机械压接方式正确答案:A7.【单选题】下列情况中,无需到供电部门办理用电手续的是()。
A、增加用电B、变更用电C、增设一级配电D、新装用电正确答案:C8.【单选题】单机试运行方案由项目总工程师组织编制后,审定人是()A、项目经理B、企业总工程师C、总监理工程师D、建设单位负责人正确答案:B9.【单选题】下列施工质量控制行为中,属于事中控制的是()。
A、施工资格审查B、施工方案审批C、检验方法审查D、施工变更审查正确答案:D10.【单选题】施工单位应急预案体系组成的文件不包括()。
A、综合应急预案B、专项应急预案C、专项施工方案D、现场处置方案正确答案:C11.【单选题】关于温度取源部件安装位置的说法,正确的是()。
2024年二级建造师-机电工程管理与实务考试历年真题摘选附带答案第1卷一.全考点押密题库(共100题)1.(单项选择题)(每题 1.00 分) 风管穿过需要封闭的防火防爆楼板或墙体时,应设钢板厚度不小于()的预埋管或防护套管,风管与套管之间应采用不燃柔性材料密封。
A. 1.0mmB. 1.2mmC. 1.4mmD. 1.6mm2.(单项选择题)(每题 1.00 分) 通风与空调工程按《建筑工程施工质量验收统一标淮》GB50300—2013划分为()个子分部工程。
A. 7B. 14C. 20D. 223.(单项选择题)(每题 1.00 分) 炉窑砌筑时,起拱跨度大于6m时,拱和拱顶应打入()锁砖。
A. 1B. 2C. 3D. 54.(单项选择题)(每题 1.00 分) 下列灯具,灯具的金属外壳需要接地的是()。
A. 离地2.4m的II类灯具B. 离地2.5m的III类灯具C. 离地2.8m的II类灯具D. 离地3.0m的I类灯具5.(单项选择题)(每题 1.00 分) 现行的《建筑工程施工质量验收统一标准》将建筑设备安装工程划分为()个分部工程。
A. 4B. 5C. 6D. 76.(单项选择题)(每题 1.00 分) 机械牵引敷设电缆的速度一般不超过()。
A. 15m/minB. 20m/minC. 25m/minD. 30m/min7.(单项选择题)(每题 1.00 分) 下列输送设备中,属于无挠性牵引的输送设备是()。
A. 螺旋输送机B. 板式输送机C. 刮板输送机D. 斗式提升机8.(多项选择题)(每题 2.00 分) 压缩机按排气压力大小分为()。
A. 负压B. 低压C. 中压D. 高压E. 超高压9.(多项选择题)(每题 2.00 分)下列电力设备中,属于火力发电设备的有()。
A. 启闭机B. 汽轮发电机组C. 水泵机组D. 汽轮发电机辅助设备E. 石墨型设备10.(单项选择题)(每题 1.00 分) 管道除锈质量要求达到St2级,采用的除锈方法是()除锈。

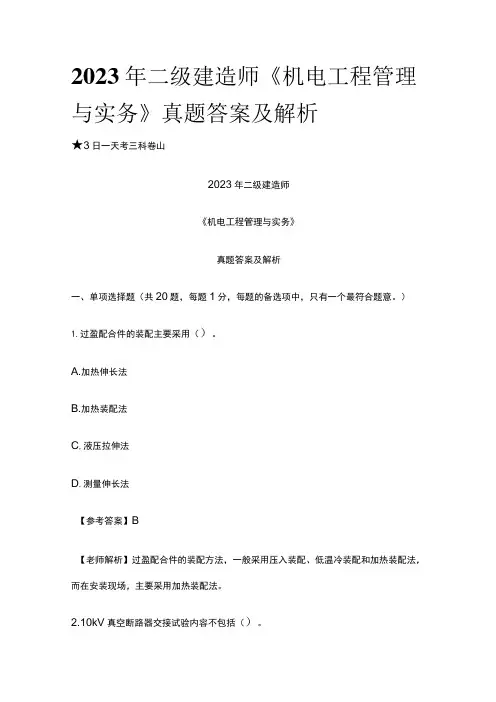

2023年二级建造师《机电工程管理与实务》真题答案及解析★3日一天考三科卷山2023年二级建造师《机电工程管理与实务》真题答案及解析一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最符合题意。
)1.过盈配合件的装配主要采用()。
A.加热伸长法B.加热装配法C,液压拉伸法D.测量伸长法【参考答案】B【老师解析】过盈配合件的装配方法,一般采用压入装配、低温冷装配和加热装配法,而在安装现场,主要采用加热装配法。
2.10kV真空断路器交接试验内容不包括()。
A.介质损耗因数B.交流耐压试验C.触头弹跳时间D.分合闸同期性【参考答案】A【老师解析】真空断路器的交接试验内容:测量绝缘电阻,测量每相导电回路电阻,交流耐压试验,测量断路器的分合闸时间,测量断路器的分合闸同期性,测量断路器合闸时触头弹跳时间,测量断路器的分合闸线圈绝缘电阻及直流电阻,测量断路器操动机构试验。
介质损耗因数是油浸式电力变压器的交接试验内容。
3.关于管道压力试验的说法正确的是()。
A.热处理前进行压力试验B.脆性管道采用气体进行试验C.试验中发现泄漏可带压处理D.实验结束拆除临时约束装置【参考答案】D【老师解析】压力试验的规定:管道安装完毕,热处理和无损检测合格后,进行压力试验。
脆性材料严禁使用气体进行试验;试验过程发现泄漏时,不得带压处理。
消除缺陷后应重新进行试3佥。
试验结束后及时拆除盲板、膨胀节临时约束装置。
4,下列设备中,属于汽轮机系统设备的是()。
A凝汽器B.水冷壁C.省煤器D.引风器【参考答案】A【老师解析】汽轮发电机系统设备主要包括:汽轮机、发电机、励磁机、凝汽器、除氧器、加热器、给水泵、凝结水泵和真空泵等。
水冷壁、省煤器、引风器均属于锅炉设备。
5 .卧式容器安装水平度的测量基准是()。
A.设备基础的中心线B.设备两侧水平方位线C.设备基础的上表面D.设备预埋板的上表面【参考答案】B【老师解析】卧式容器:设备两侧水平方位线作为安装标高和水平度测量的基准。

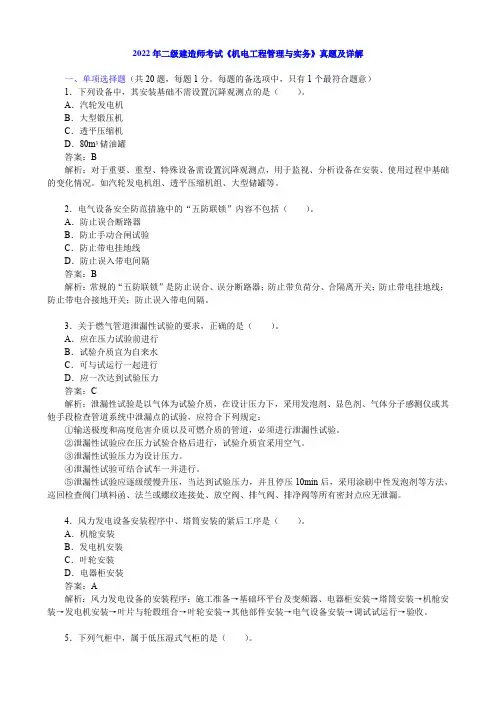

2022年二级建造师考试《机电工程管理与实务》真题及详解一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.下列设备中,其安装基础不需设置沉降观测点的是()。
A.汽轮发电机B.大型锻压机C.透平压缩机D.80m3储油罐答案:B解析:对于重要、重型、特殊设备需设置沉降观测点,用于监视、分析设备在安装、使用过程中基础的变化情况。
如汽轮发电机组、透平压缩机组、大型储罐等。
2.电气设备安全防范措施中的“五防联锁”内容不包括()。
A.防止误合断路器B.防止手动合闸试验C.防止带电挂地线D.防止误入带电间隔答案:B解析:常规的“五防联锁”是防止误合、误分断路器;防止带负荷分、合隔离开关;防止带电挂地线;防止带电合接地开关;防止误入带电间隔。
3.关于燃气管道泄漏性试验的要求,正确的是()。
A.应在压力试验前进行B.试验介质宜为自来水C.可与试运行一起进行D.应一次达到试验压力答案:C解析:泄漏性试验是以气体为试验介质,在设计压力下,采用发泡剂、显色剂、气体分子感测仪或其他手段检查管道系统中泄漏点的试验,应符合下列规定:①输送极度和高度危害介质以及可燃介质的管道,必须进行泄漏性试验。
②泄漏性试验应在压力试验合格后进行,试验介质宜采用空气。
③泄漏性试验压力为设计压力。
④泄漏性试验可结合试车一并进行。
⑤泄漏性试验应逐级缓慢升压,当达到试验压力,并且停压10min后,采用涂刷中性发泡剂等方法,巡回检查阀门填料函、法兰或螺纹连接处、放空阀、排气阀、排净阀等所有密封点应无泄漏。
4.风力发电设备安装程序中、塔筒安装的紧后工序是()。
A.机舱安装B.发电机安装C.叶轮安装D.电器柜安装答案:A解析:风力发电设备的安装程序:施工准备→基础环平台及变频器、电器柜安装→塔筒安装→机舱安装→发电机安装→叶片与轮毂组合→叶轮安装→其他部件安装→电气设备安装→调试试运行→验收。
5.下列气柜中,属于低压湿式气柜的是()。
2023 版二级建筑师《机电工程治理与实务》真题附解析考试须知:1.考试时间:180 分钟,总分值为 120 分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,承受2B 铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,承受黑色墨水笔在答题卡指定位置作答。
姓名:考号:一、单项选择题〔共20 题,每题 1 分。
选项中,只有 1 个符合题意〕1、工程质量事故发生后,施工现场有关人员可直接向主管部门报告,报告内容中不包括的是〔〕。
A.事故发生的缘由和事故性质B.事故报告单位、联系人及联系方式C.事故发生的简要经过,伤亡人数和初步估量的直接经济损失D.事故发生的时间,地点,工程工程名称,工程各参建单位名称2、工业安装分项工程质量验收时,验收成员不包括〔〕。
A.建设单位专业技术负责人B.设计单位驻现场代表C.施工单位专业技术质量负责人D.监理工程师3、空调设备自动监控中的温度传感器是通过变送器将其温度变化信号转换成〔〕电信号。
A,0--10mAB,0--20mAC,0--10VACD,0--10VDC4、金属保护层的接缝可选用的连接形式不包括〔〕。
A、搭接B、咬接C、插接D、对接5、长距离输电线路钢塔架根底施工中,大跨越档距之间测量通常承受〔〕。
A.十字线法B.平行基准线法C.电磁波测距法D.钢尺量距法6、设备安装纵、横向基准线是确定设备〔〕位置的基准线:A.水平B.坐标C.空间D.立体7、常用的钢制储罐种类有拱顶储罐、内浮盘拱顶储罐、浮顶储罐、无力矩罐和( )。
A.倒装储柜B.正装储柜C.水浮气柜D.气柜8、以下消防产品中,无须通过强制认证(3C认证)的是〔〕。
A.消防应急照明灯具B.消防排烟风机C.消防加压送风口D.防火涂料9、防腐蚀涂层施工时,假设承受黏度高、 100%固体含量的液态涂料,宜选用的涂装方法是〔〕。
A、喷涂B、浸涂C、刷涂D、刮涂10、以下材料中,可用于制作热电偶丝的是〔〕。
2024年二级建造师-机电工程管理与实务考试历年真题常考点试题带答案卷I一.综合检测题(共100题)1.当不允许在钢结构上做接地线焊接时, 一般采用()做接地线跨接。
A.扁钢B.圆钢C.铜排D.铜杆E.两端焊(压)铜接头的导线2.下列因素中,会导致施工图纸提供不及时的因素是()。
A.拖欠工程进度款B.规范标准的修订C.现场的管控能力D.新施工技术交底3.压力表与表管之间装设三通旋塞阀的目的是()。
A.提高测量精度B.便于吹洗管路C.减小管道噪音D.缓冲对表的压力冲击4.水准测量采用高差法时,待定点的高程是通过()。
A.调整水准仪高度得出B.计算得出C.水准尺直接读出D.微调补偿器得出5.工业安装工程的分项工程质量验收记录表签字人不包括()。
A.施工单位专业技术质量负责人B.设计单位项目负责人C.监理工程师D.建设单位专业技术负责人6.(此知识点新教材已删除)在有强磁场干扰的区域,模拟信号传输线缆的敷设应采用()。
A.多股线B.屏蔽线C.双胶线D.平行线7.根据压力容器安装许可规则,下列说法正确的是()。
A.分片到货的球罐安装,属于压力容器安装许可管理范围B.只取得GC1级压力管道安装许可资质的单位,不可以从事压力容器安装工作C.取得A2级制造许可的单位,可安装高压容器,不得安装超高压容器D.压力容器安装前,应向设区的市的特种设备安全监督管理部门书面告知8.若无设计规定,一般负压锅炉的风压试验压力是()。
(注:新版教材已删除此知识点,本题参考意义不大)A.0.4kPaB.0.5kPaC.0.6kPaD.1.0kPa9.在距电力设施周围500m 范围内进行()作业时,需征得电力设施产权单位的书面同意,并报经政府有关管理部门批准。
A.堆物B.爆破C.开挖D.钻探10.降低项目施工成本的组织措施有()。
A.将成本责任分解到各岗位B.选择最佳施工方案C.确定合理的工作流程D.制定资金使用计划E.采取必要的风险对策11.下列情况中,招标投标时不应作为废标处理的是()。
C.建筑防火等级标准
D.公安消防部门管理
正确答案:A, 第7题(单项选择题)(每题1.00分)
正确答案:C, 第10题
单项选择题)(每题1.00分
正确答案:D,
A.水电工程
B.钢结构工程
C.送变电工程•
D.管道安装工程
现场中电焊机至焊钳的连线一般不采用()型的导线
E. 测定接地电阻用的测点至少留有两个
正确答案:B,D,E, 第25题(多项选择题)(每题2.00分)
正确答案:A,B,E, 第28题(多项选择题)(每题2.00分)
第31题(分析题)(每题20.00分)
正确答案:A,C,E,
某电力建设公司将一电厂循环流化床锅炉安装工程进行邀请招标。
某机电安装公司依据电力建设公司工程项目招标文件给定的工程量清单内容,以及采用综合单价法计算的要求,
3. 可能的风险有:(1)物价上涨、工费上涨。
(2)工程量计算错误、工程范围不明确
4. 施工单位应补充哪些工艺管道竣工资料?
1•该项目部应配备焊工、起重工、电工、场内运输工(叉车工)、架子工等特种作业人员
1. 指出焊接方案的技术效率应从哪些方面进行比较。
2. 针对个别焊工的焊接合格率偏低状况,指出施工生产要素中哪些因素失控 t
3. 项目部査验的技术交底记录包括哪些方面?
4. 指出该公司编制的安全技术措施还有哪些不完善的地
1. 焊接方案的技术效率应从能否适应的母材、焊
面进行比较。
2. 针对焊接合格率偏低状况,施工生产要素中人
测器具因素失控。
3. 项目部查验的技术交底记录主要内’容包括施 全
要求及其他 要求等方面的记录。
4. 该公司编制的安全技术措施还应该包括:施工
作业;带电调 第34题(分析
题)(每题
20.00
某专业安装公司承包了南方沿海某城市一高层建筑的泛光照明工程。
承包合同为设计、 采 购、施工。
工程设计考虑节能环保和新技术,选用了 LED 变色泛光灯,建筑泛光照明要与 城 市景观照明同步控制,照明场景控制选用二总线控制模块。
合同工期90天, 7月1日开工, 当年9月28日狻工。
试作业;管道和容器的探伤、冲洗及压力试验、单机试 分) 接速度、熔数效率、适应的焊接位置等方
员资格、材料一因素、施工机具因素与检
工工艺与方法、技术要求、质量要求、安
平面布置;动用明火作业;在密闭容器内
专业安装公司按合同要求,编制了泛光照明工程施工方案,因建筑有透空段,灯具安装采用吊篮方式施工。
公司对施工人员进行了灯具安装及安全操作培训。
救和解决,同肘也便于总结经验,获取科学依据,不断改进完善,为进一步推广创造条件。
常用的建筑排水管是()材料
步应该进行的施工工序是()A.管道附件检验B.管道防腐绝热
A.设备制造
B.垫铁
C.二次灌浆
D.设备基础
正确答案:D, 第14题(单项选择题)(每题1.00分)
第17题(单项选择题)(每题1.00分)
正确答案:A,
正确答案:D,
正确答案:A,B,E,
防雷装置的引下线主要由明敷于建筑物表面由上而下的()构成
多台起重机同时吊装一台设备时,计算载荷与()有关。
A.监督检验
B.定期检验
C.型式检验
D.质量检验
E.安全检验
放线记录、工程分项使用功能检测记录。
项目部对竣工资料进行了初审,认为资料需补充完善。
1. 空气处理机组运转时产生晃动的原因是什么,如何解决?
2. 吊机的站立位置的地基应如何处理?
3. 指出进度计划中设备吊装顺序的不合理之处,说明理由并纠正
4. 在设备的试吊中,应关注哪几个重要步骤?。
