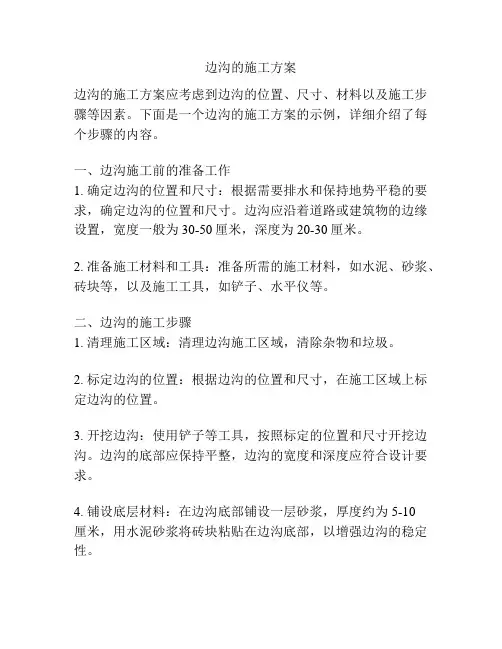

预制边沟施工方案

  • 格式:docx
  • 大小:21.14 KB
  • 文档页数:5

下载文档原格式

  / 5
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

预制边沟施工方案

一、预制边沟安装施工工艺

测量放线一开挖一夯实一整形一混凝土垫层一预制佐边沟安装一勾缝

1、准备工作:将边沟预制块运到现场后,由我方技术人员对预制块进行检查验收,如果有颜色不一致,边角被破坏的预制块进行挑除,不予以接受。

2、测量放线:用全站仪精确放出浅碟型边沟平面位置,并测出开挖深度,用线绳拉出边沟的轮廓线。

3、基槽开挖:人工用铁锹和镐根据相对应的边沟轮廓线进行开挖,人工清槽时沟底和沟上口挂双横线找齐,确保控制好边沟的坡度。基坑清理至设计标高后,并用小型夯实器材进行沟底夯实,经自检合格后,并报监理工程师验收,测量合格后方可进行下道工序施工。

4、细石混凝土垫层:沟槽修整完成后,在边沟内侧及沟底浇筑一层细石混凝土,之后根据设计要求进行夯实。料径一般不大于50mm,含泥量不得超过5%。混凝土垫层完成后经自检合后,

经监理工程师监检合格后,方可进行下道施工。

6、预制碇边沟安装:混凝土垫层完成后,用全站仪精确放出边沟的边线,直线段10米一个点,曲线段5米一个点,并测出标高。用C16钢筋根据边沟设计尺寸做出模具,模具数量满足施工需要,并根据测量的点位进行准确安放,根据测量高程调整模具的高低,使其与边沟标高一致。在边沟安装过程中,先在模具上分别挂出沟上口两侧内边缘以及两块沟帮和沟身结合部位四条施工线,挂线时曲线段应对点与点之间的线进行顺线使线型圆滑不出现硬折弯现象,每人配备特制木片,夹片放在相邻预制边沟的缝隙中,使之缝隙宽度基本保持相同间距,预制边沟安装时应遵循先沟身后沟邦顺序安装施工。边沟安装好后检查是否稳固、边沟顶面以及沟身应平整,不出现错台,其沟底高程应符合设计要求,不得有参差不齐的现象,整体效果达到直线段整齐直顺,弯道部分圆滑美观,无折角。一段路测边沟拼装完成后,对其线型进行检查,要保证缝宽大小一致、上下贯通、满足整体线型直顺、美观的效果

7、边沟安装完成后应用稠度较大的砂浆进行灌缝,用钢筋

或者其他工具进行捣实,灌封不应太满,留有3cm左右富余量以便进行勾缝。

8、边沟与碎落台小矮墙之间的混凝土需进行振捣,收光、抹面,并设置与浅碟型边沟伸缩缝相对应的断缝防止其表面产生不规格裂缝,伸缩(沉降)缝每隔15m设置一道。

9、勾缝:

(1)勾缝前Id应将预制块边沟浇水湿润,勾缝时再浇适量的水,以不出现明水为宜。

(2)拌合勾缝砂浆:配合比为水泥:砂子二1:1.5应随用随拌,不得使用隔夜砂浆,为保证浅碟型边沟外型美观应在勾缝砂浆内掺入少量的黑色勾缝剂,勾缝剂掺入比例2%

(3)勾缝工具:釆用CIO圆钢钢筋制作分为圆溜子和扁溜子两种。

(4)勾缝:勾缝顺序由上而上,先勾横缝,后勾纵缝,用圆溜子先将拌合好的砂浆压入缝隙内,勾完一段后,釆用扁溜子沿缝溜压密实,平整,深浅一致,为保证浅碟型边沟安装总体线型美观度缝隙釆用凹缝应嵌入边沟面3-4mmm,勾缝后,用腻子铲

将边沟表面的浮浆清理干净,用笞帚将腻子铲铲出的浮浆扫净,以保证的边沟的清洁。勾缝必须保证缝的宽度、深度一致。勾缝结束后砂浆初凝约2小时后,用塑料薄膜进行覆盖洒水养生,养生时要保证勾缝表面湿润,养生期很多于7天。

二、预制边沟安装注意事项

1、安装时注意不要碰撞硬物体,避免使得预制块缺边

掉角的现象较为严重;

2、损坏较为严重和有裂纹的预制块一律不准使用;

3、曲线段一定要做到点与点之间顺利处理来保证曲线的圆滑;

4、浅碟型边沟安装时,靠近路面的位置处标高应低于设计标高的l-2cm防止边沟比设计标高时,路肩石无法安装;

5、预制块安装时,首先将中心底部预制块用双线控制安装,且必须该安装段落的内侧点线型直顺(圆顺);然后安装内

侧预制块,以平面两点为控制点用双线控制保持水平平状态,与底部预制块的间距控制在3cm,不得出现错台;最后安装外侧预制块,用通线控制内侧两角,与底部预制块的间距等同于内侧预

制块,每环边沟相接的间距按2.5cm进行控制。
