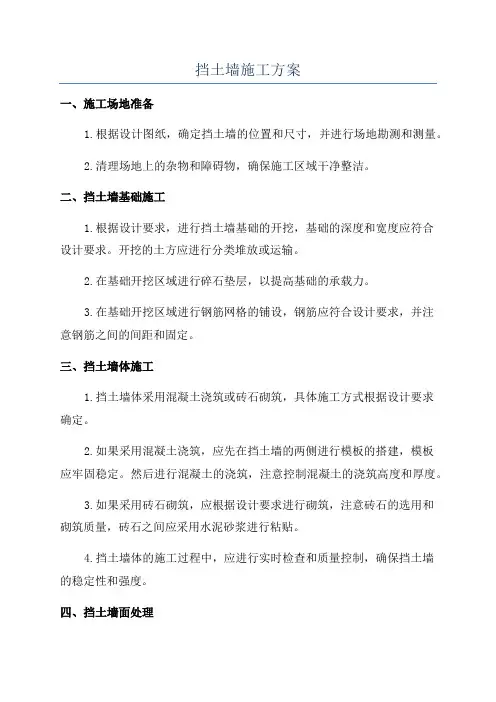

挡土墙施工方案

一、工程概况

德胜路立交桥起于德胜大桥北引桥与主桥交界处,终于碧桂路高架工程衔接处,桥梁工程范围:K50+612.545~K51+855.922,全长1.243km。两处挡土墙分别位于J匝道与南辅道路基交接处,里程编号为:NHDK0+000至NHDK0+070,全长70米;辅道北线K0+372.433至K0+451.315,全长80米,主体为片石混凝土重力式挡土墙。

二、编制依据

1、佛山市顺德区快速干线首期工程SJ4合同段碧桂路、德胜路立交工程两阶段施工图设计。

2、《公路桥涵施工技术规范》JTJ041-2000。

3、《公路工程质量检验评定标准》JTGF80/1-2004。

三、施工准备

1、组织有关人员学习《公路桥涵施工技术规范》(JTJ 041-2000)和《公路工程质量检验评定标准》(JTG F80/1-2004),对特殊工种操作人员进行培训和技能考核,必须坚持持证上岗。

2、工程部负责编制碧桂路德胜路立交桥挡土墙施工方案,并对施工班组进行技术交底,班组长负责对操作工人进行技术交底。

3、所用材料必须符合有关技术标准规定,使用前必须严格审核所选用材料的出厂合格证和试验报告,并送往试验室进行验证,合格材料才可使用,不合格的材料一律清除出场。

4、场地及水电的准备:整理施工所需场地;清查安装主要的施工机具,保证其工作状态良好;安装好施工现场所需水电供应设施;准备施工所

需用的材料,并作好维护工作,避免受到污染;合理组织施工,做到责任明确,分工合理。

5、劳动力计划安排:配备技术员2人,负责质量管理(轮班作业,必须做到有人施工就有人做技术指导);配备管理人员2人,全面负责现场施工管理工作(轮班作业,必须做到有人施工就有人管理);技工5人,普工10人,共计15人。

6、施工工期计划安排:施工班组务必抓紧时间安排施工,本着优质、快速、高效的施工目标,按期完成本挡土墙施工。

四、施工方法

挡土墙施工主要工作内容为:•施工放样、基坑开挖与支护、地基处理、碎石垫层施工、C25砼垫层施工、混凝土墙体施工、伸缩缝、沉降缝及泄水孔处理、养护、墙后填土。挡土墙设计为C20片石砼挡土墙,在施工中由于受220KV高压线影响,70米挡土墙吊车施工浇筑砼无法保证施工安全距离、抛填片石难度大改用泵车施工为素砼挡土墙。两处挡墙外侧均为原有水沟,常年流水沟底淤泥较厚、地质情况差、挡墙处开挖深度达5米,经验算基坑开挖需要打入9米长钢板桩进行支护(具体验算数据见附件:挡土墙基坑支护验算书)。

1、施工放样

(1)首先根据挡土墙底面尺寸及埋置深度、地址水文条件、机具布置等确定基坑开挖的尺寸。

(2)基坑边线的确定:①根据挡土墙及基坑底平面尺寸,将基坑底平面轮廓线测设到地面上;②沿地面上的基坑平面轮廓线的四条边方向进行断面测量;③确定开挖边桩;④将开挖边桩测设到地面上,并撒上白灰

线连结各边桩,此封闭线即为开挖边线亦为钢板桩支护线。

2、基坑开挖与围护

基坑开挖前首先要做好地面排水工作,在基坑顶缘四周设置排水沟,以免下雨影响坑壁的稳定。挡土墙基坑采用挖掘机开挖,人工配合修整的方法进行,挖至设计标高时要保留不小于10~20cm的厚度,人工挖至基底高程,严禁超挖。开挖过程中和开挖以后,应注意观察坑缘地面有无裂缝、坑壁钢板桩有无松倾斜现象发生,否则应及时采取处理措施。

基坑采用钢板桩支护,开挖前根据挡土墙设计尺寸,计算好施工工作空间,撒好钢板桩边线,钢板桩选用9米拉森钢板桩,钢板桩按撒好的边线打入挡土墙四周,钢板桩打好后尽快安排对挡土墙基坑开挖,开挖至设计基坑底面,依据挡土墙大小在纵横方向对钢板桩加D30钢管横向支撑。施工中各工序必须安排紧凑,抓紧时间连续施工。基坑断面如下图所示:

挡墙增加钢板桩工程数量:

3、碎石垫层施工。

按照设计要求基底用40cm厚碎石垫层处理,基坑开挖完成以后,要根据基底不同土质,分别采取相应的施工方法清理整平。针对本合同段的地质特点,基坑底部的地质情况属于淤泥质软土,坑底不允许暴露或浸水时间过长,坑底铺设碎石达到设计要求找平夯实,施工完成后立即进行砼垫层施工。

4、砼垫层施工。

砼垫层采用C25混凝土,在碎石垫层施工完成后立即施工砼垫层,施工时保证垫层厚度不小于设计要求,表面平整。

5、混凝土墙体施工。

挡土墙墙身设计用C20片石混凝土砌筑,要分层错缝砌筑,墙身砌体石料中部厚度要求不小于150mm,形状大致方正,宽度约为厚度的1.5倍,石料要求无分化、无裂纹,抛填石料前要对石料进行清洗,保证石料表面清洁。片石用量:混凝土用量=0.2:1。砌体重力不低于24KN/m3,在砌筑墙身时必须按图纸施工,保证墙身两侧坡比和墙身的几何尺寸。NHDK0+000-NHDK0+070挡土墙标高较低处30米已施工,由于受220KV 高压线影响,后续40米挡土墙施工采用素砼墙体、砼泵车浇筑施工。K0+372.433-K0+451.315处80米挡土墙仍按照C20片石砼墙身施工。6、伸缩缝、沉降缝及泄水孔施工。

本挡土墙分六节,在每两节接缝处设置变形缝(伸缩缝),缝宽2cm,施工时在缝内夹2cm厚的泡沫板或木板,施工完后再抽出泡沫板或木板,缝内两侧墙壁要竖直、平齐无搭叠,从墙顶到墙底沿墙的内、外、顶三边填塞沥青麻筋,填塞深度为15cm.挡墙泄水孔为Ф100cm的硬质PVC管,纵横向间距2m上下交错布置,在墙身砌筑过程中设置,泄水孔进口周围要铺设30×30×30的粗砂反滤层,外包土工布,进口的底部铺设30cm 厚的粘土隔水层并夯实。

7、墙身养护

在墙身施工完成后安排专人对墙身及时进行养护,覆盖土工布并不间断洒水,初期养护不少于72小时,养护72小时候可适当减少洒水养护次数,墙身总养护时间不少于七天。

8、墙后填土

在墙身施工完成后,墙体的砌筑砂浆强度达到设计强度75%以上,经技术人员验收合格后方能进行墙后回填土施工,墙后填土应分层填筑夯实,每层不大于20cm,填筑料宜选用抗剪强度高和透水性强的粗砂。

五、质量保证措施

1、认真执行质检制度,认真负责完成每一道工序,施工作业班组严格按照规范进行施工,认真填写各工序自检记录,报监理工程师验收合格后方可进行下一工序施工。

2、认真执行技术交底制度,每一道工序,技术人员必须向施工员及施工班组进行交底,要有技术交底记录。

3、认真做好原始记录,数据准确,及时整理技术资料。严格原材料及各种材料的事前控制,不合格的材料不得进入施工现场。
