3.1.1.1.1灰土垫层施工工艺标准
- 格式:doc
- 大小:66.00 KB
- 文档页数:7

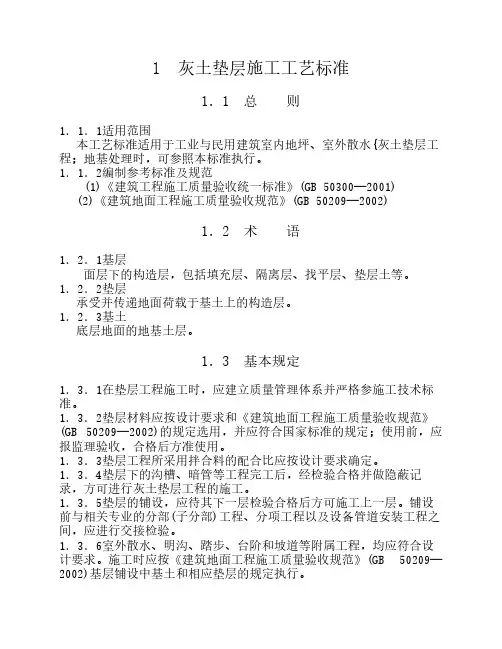

1 灰土垫层施工工艺标准1.1 总则1.1.1适用范围本工艺标准适用于工业与民用建筑室内地坪、室外散水{灰土垫层工程;地基处理时,可参照本标准执行。
1.1.2编制参考标准及规范(1)《建筑工程施工质量验收统一标准》(GB 50300—2001)(2)《建筑地面工程施工质量验收规范》(GB 50209—2002)1.2 术语1.2.1基层面层下的构造层,包括填充层、隔离层、找平层、垫层土等。
1.2.2垫层承受并传递地面荷载于基土上的构造层。
1.2.3基土底层地面的地基土层。
1.3 基本规定1.3.1在垫层工程施工时,应建立质量管理体系并严格参施工技术标准。
1.3.2垫层材料应按设计要求和《建筑地面工程施工质量验收规范》(GB 50209--2002)的规定选用,并应符合国家标准的规定;使用前,应报监理验收,合格后方准使用。
1.3.3垫层工程所采用拌合料的配合比应按设计要求确定。
1.3.4垫层下的沟槽、暗管等工程完工后,经检验合格并做隐蔽记录,方可进行灰土垫层工程的施工。
1.3.5垫层的铺设,应待其下一层检验合格后方可施工上一层。
铺设前与相关专业的分部(子分部)工程、分项工程以及设备管道安装工程之间,应进行交接检验。
1.3.6室外散水、明沟、踏步、台阶和坡道等附属工程,均应符合设计要求。
施工时应按《建筑地面工程施工质量验收规范》(GB 50209—2002)基层铺设中基土和相应垫层的规定执行。
1.3.7建筑地面的变形缝应按设计要求设置,并应符台下列规定: (1)建筑地面的沉降缝、伸缩缝和防震缝,应与结构相应缝的位置一致,且应贯通建筑地面的垫层;(2)沉降缝和防震缝的宽度应符合设计要求,缝内清理干净,以柔性密封材料填嵌后用板封盖,并应与面层齐平。
1.3.8垫层工程施工质量的检验,应符合下列规定:(1)垫层的施工质量验收应按每个施工段(或变形缝)作为检验批。
(2)每检验批应以基层的分项工程按自然间(或标准间)检验,抽查数量应随机检验自然间的10%且不应少于3间;不足3间,应全数检查;其中走廊(过道)应以10延长米为1间,工业厂房(按单跨计)、礼堂、门厅应以两个轴线为1间计算。
灰土垫层工程施工工艺标准1 总则1·1适用范围本工艺标准适用于工业与民用建筑地面灰土垫层的施工。
1.2 编制参考标准及规范(1)中华人民共和国国家标准佃50300—2001《建筑工程施工质量验收统一标准》(2)中华人民共和国国家标准佃50209-2002《建筑地面工程施工质量验收规范》2 术语、符号1)建筑地面建筑物底层地面 (地面)和楼层地面 (楼面)的总称。
(2)面层直接承受各种物理和化学作用的建筑地面表面层。
(3)结合层面层与下一构造层相联结的+间层。
(4)基层面层下的构造层,包括填充层、隔离层、找平层、垫层和基土等。
(5)填充层在建筑地面上起隔声、保温、找坡和暗敷管线等作用的构造层。
(6)隔离层防止建筑地面上各种液体或地下水、潮气渗透到地面等作用的构造层;仅防止地下潮气透过地面时,可称作防潮层。
(7)找平层在垫层、楼板上、或填充层 (轻质、松散材料)眪起整平、找坡或加强作用的构造层。
(8)垫层承受并传递地面荷载于基土上的构造层。
(9)基土底层地面的地基土层。
(10)缩缝防止水泥混凝土垫层在气温降低时产生不规则裂缝而设置的收缩缝。
(11)伸缝防止水泥混凝土垫层在气温升高时,在缩缝边缘产生挤碎或拱起而设置的伸胀缝。
(12)纵向缩缝平行于混凝土施工流水作业方向的缩缝。
(13)横向缩缝垂直于混凝土施工流水作业方向的缩缝。
(14)计量单位与符号本工艺标准中所采用的计量单位,一律为国家法定计量单位,相应符号为国家法定符号。
9·1·3 基本规定(1)建筑地面工程、子分部工程、分项工程的划分,按照GB50209—2002《建筑地面工程施工质量验收规范》中的表3·0·1执行。
(2)本工艺标准应在贯彻质量管理体系、环境管理体系和职业健康安全管理体系的条件下执行;公司所有工程项目中的建筑地面工程均应执行本工艺标准。
(3)建筑地面工程所采用的材料应按设计要求和本标准的规定选用,并必须符合国家标准的规定;进场材料应有法定文字的质量合格证明文件、规格、型号及性能检测报告,对重要材料应有复验报告。

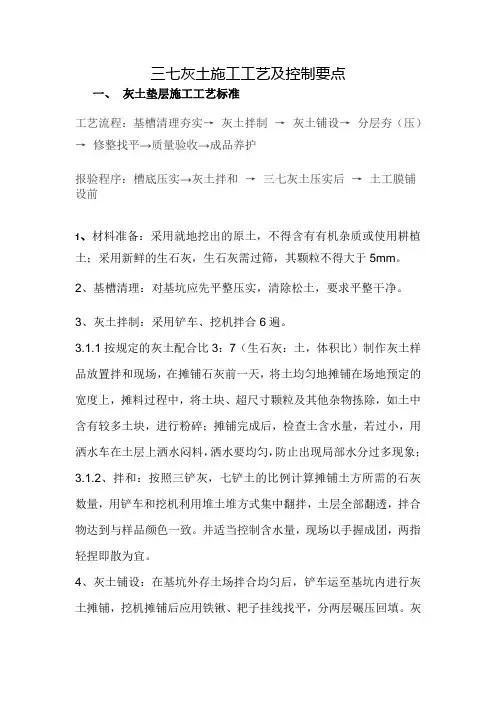

三七灰土施工工艺及控制要点一、灰土垫层施工工艺标准工艺流程:基槽清理夯实→灰土拌制→灰土铺设→分层夯(压)→修整找平→质量验收→成品养护报验程序:槽底压实→灰土拌和→三七灰土压实后→土工膜铺设前1、材料准备:采用就地挖出的原土,不得含有有机杂质或使用耕植土;采用新鲜的生石灰,生石灰需过筛,其颗粒不得大于5mm。
2、基槽清理:对基坑应先平整压实,清除松土,要求平整干净。
3、灰土拌制:采用铲车、挖机拌合6遍。
3.1.1按规定的灰土配合比3:7(生石灰:土,体积比)制作灰土样品放置拌和现场,在摊铺石灰前一天,将土均匀地摊铺在场地预定的宽度上,摊料过程中,将土块、超尺寸颗粒及其他杂物拣除,如土中含有较多土块,进行粉碎;摊铺完成后,检查土含水量,若过小,用洒水车在土层上洒水闷料,洒水要均匀,防止出现局部水分过多现象;3.1.2、拌和:按照三铲灰,七铲土的比例计算摊铺土方所需的石灰数量,用铲车和挖机利用堆土堆方式集中翻拌,土层全部翻透,拌合物达到与样品颜色一致。
并适当控制含水量,现场以手握成团,两指轻捏即散为宜。
4、灰土铺设:在基坑外存土场拌合均匀后,铲车运至基坑内进行灰土摊铺,挖机摊铺后应用铁锹、耙子挂线找平,分两层碾压回填。
灰土摊铺虚铺厚度一般不超过300mm(夯实后约200mm厚),压实采用挖掘机和打夯机,碾压遍数一般不少于5遍,角处挖机压实不到的位置采用打夯机进行人工夯实,应根据设计要求的干密度,在现场试验确定。
灰土最上一层完成后,应用水准仪、拉线和靠尺检查标高及平整度,超高处用铁锹铲平5、质量验收:灰土检查,用1.5m长直径25钢筋把抬高60cm自由下垂深度不得超过1cm,检验灰土的压实度;检验点数,每个坝段不少于3个点。
6、成品保护:灰土成型后,一星期内必须做好养护工作,使灰土表面保持湿润,用塑料薄膜对已完成的灰土层进行覆盖,防止长期暴晒;或七天内洒水养护,不得以水柱直接冲洗灰土基底表层。
已铺好的垫层严禁上人。

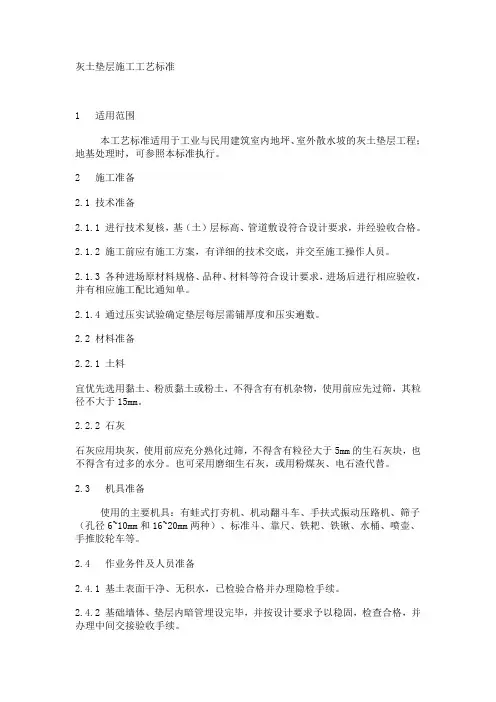

灰土垫层施工工艺标准1 适用范围本工艺标准适用于工业与民用建筑室内地坪、室外散水坡的灰土垫层工程;地基处理时,可参照本标准执行。
2 施工准备2.1 技术准备2.1.1 进行技术复核,基(土)层标高、管道敷设符合设计要求,并经验收合格。
2.1.2 施工前应有施工方案,有详细的技术交底,并交至施工操作人员。
2.1.3 各种进场原材料规格、品种、材料等符合设计要求,进场后进行相应验收,并有相应施工配比通知单。
2.1.4 通过压实试验确定垫层每层需铺厚度和压实遍数。
2.2 材料准备2.2.1 土料宜优先选用黏土、粉质黏土或粉土,不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
2.2.2 石灰石灰应用块灰,使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
也可采用磨细生石灰,或用粉煤灰、电石渣代替。
2.3 机具准备使用的主要机具:有蛙式打夯机、机动翻斗车、手扶式振动压路机、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、铁耙、铁锹、水桶、喷壶、手推胶轮车等。
2.4 作业务件及人员准备2.4.1 基土表面干净、无积水,已检验合格并办理隐检手续。
2.4.2 基础墙体、垫层内暗管埋设完毕,并按设计要求予以稳固,检查合格,并办理中间交接验收手续。
2.4.3 在室内墙面已弹好控制地面垫层标高和排水坡度的水平控制线或标志。
2.4.4 施工机具设备已备齐,经维修试用,可满足施工要求,水、电已接通。
2.4.5 技术人员应熟悉图纸及技术要求,向相关人员进行技术交底,操作人员应经培训上岗。
3工艺流程3.1 基本规定3.1.1 在垫层工程施工时,应严格参照本施工技术标准。
3.1.2 垫层材料应按设计要求和《建筑地面工程施工质量验收规范》(GB 50209—2002)的规定选用,并应符合国家标准的规定;使用前,应报监理验收,合格后方准使用。
3.1.3 垫层工程所采用拌合料的配合比应按设计要求确定。

灰土垫层工程施工工艺标准1 基本规定应遵守9.1.1和9.1.2相关规定。
2 施工准备2.1 技术准备(1)灰土垫层下的基土(层)应已按设计要求施工并验收合格;(2)填土前应取土样,通过配合比实验或根据设计要求确定灰土配合比和土的最佳含水量;虚铺厚度、压实遍数等参数应通过压实实验确定。
2.2 材料要求(1)灰土垫层应采用熟化石灰与粘土(或粉质粘土、粉土)的拌和料铺设,其厚度不应小于100mm;(2)施工用土料必须为实验取样的原土,土层、土质必须相同,土料中不得含有有机杂物,使用前应先过筛,其粒径不大于15mm,并严格按照实验结果控制含水量;(3)熟化石灰应采用块灰或磨细生石灰,使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,亦可采用粉煤灰或电石渣代替。
2.3 主要机具设备(1)根据土质和施工条件,应合理选用适当的摊铺、平整、碾压、夯实机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
(2)常用机具设备有:蛙式打夯机、柴油式打夯机、手推车、筛子、木耙、铁锹、小线、钢尺、胶皮管等;工程量较大时,装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。
2.4 作业条件(1)填土前应对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
(2)施工前,应做好水平标志,以控制填土的高度和厚度,可采用立桩、竖尺、拉线、弹线等方法。
(3)如使用汽车或大型自行机械,应确定好其行走路线、装卸料场地、转运场地等,并编制好施工方案。
(4)对所有作业人员已进行了技术交底,特殊工种必须持证上岗。
(5)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
(6)当地下水位高于基底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,防止地下水浸泡。
3 施工工艺3.1 工艺流程3.2 操作工艺(1)填土前应将基底地坪上的杂物、浮土清理干净。
(2)检验土的质量,有无杂质,粒径是否符合要求,土的含水量是否在控制的范围内;检验石灰的质量,确保粒径和熟化程度符合要求。

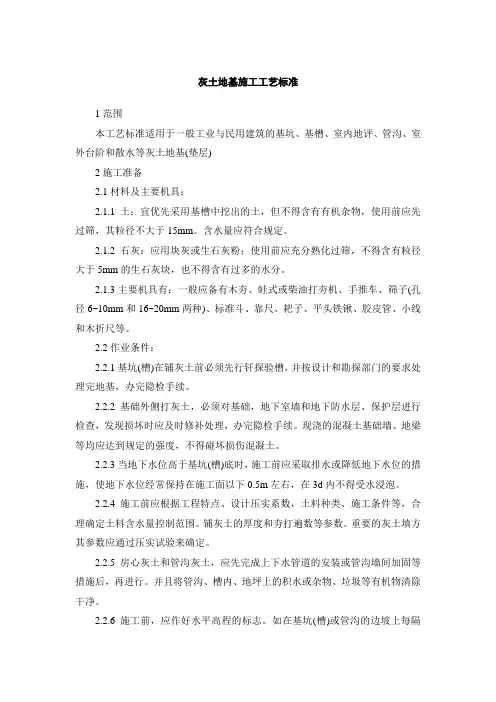

灰土地基施工工艺标准1范围本工艺标准适用于一般工业与民用建筑的基坑、基槽、室内地评、管沟、室外台阶和散水等灰土地基(垫层)2施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
2.1.3主要机具有:一般应备有木夯、蛙式或柴油打夯机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续。
现浇的混凝土基础墙、地梁等均应达到规定的强度,不得碰坏损伤混凝土。
2.2.3当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,在3d内不得受水浸泡。
2.2.4施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。
铺灰土的厚度和夯打遍数等参数。
重要的灰土填方其参数应通过压实试验来确定。
2.2.5房心灰土和管沟灰土,应先完成上下水管道的安装或管沟墙间加固等措施后,再进行。
并且将管沟、槽内、地坪上的积水或杂物、垃圾等有机物清除干净。
2.2.6施工前,应作好水平高程的标志。
如在基坑(槽)或管沟的边坡上每隔3m钉上灰土上平的木撅,在室内和散水的边墙上弹上水平线或在地坪上钉好标高控制的标准木桩。
3.操作工艺3.1工艺流程:检验土料和石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺灰土→夯打密实→找平验收3.2首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后分别过筛。

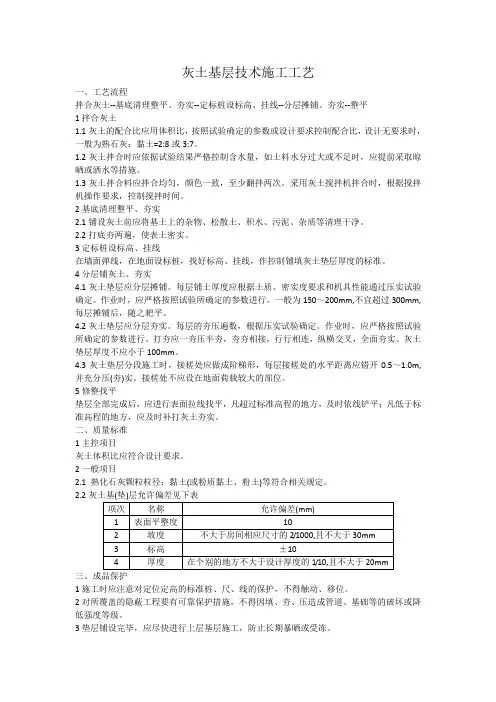

灰土基层技术施工工艺一、工艺流程拌合灰土--基底清理整平、夯实--定标桩设标高、挂线--分层摊铺、夯实--整平1拌合灰土1.1灰土的配合比应用体积比,按照试验确定的参数或设计要求控制配合比,设计无要求时,一般为熟石灰:黏土=2:8或3:7。
1.2灰土拌合时应依据试验结果严格控制含水量,如土料水分过大或不足时,应提前采取晾晒或洒水等措施。
1.3灰土拌合料应拌合均匀,颜色一致,至少翻拌两次。
采用灰土搅拌机拌合时,根据搅拌机操作要求,控制搅拌时间。
2基底清理整平、夯实2.1铺设灰土前应将基土上的杂物、松散土、积水、污泥、杂质等清理干净。
2.2打底夯两遍,使表土密实。
3定标桩设标高、挂线在墙面弹线,在地面设标桩,找好标高、挂线,作控制铺填灰土垫层厚度的标准。
4分层铺灰土、夯实4.1灰土垫层应分层摊铺。
每层铺土厚度应根据土质、密实度要求和机具性能通过压实试验确定。
作业时,应严格按照试验所确定的参数进行。
一般为150~200mm,不宜超过300mm,每层摊铺后,随之耙平。
4.2灰土垫层应分层夯实。
每层的夯压遍数,根据压实试验确定。
作业时,应严格按照试验所确定的参数进行。
打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉,全面夯实。
灰土垫层厚度不应小于100mm。
4.3灰土垫层分段施工时,接槎处应做成阶梯形,每层接槎处的水平距离应错开0.5~1.0m,并充分压(夯)实。
接槎处不应设在地面荷载较大的部位。
5修整找平垫层全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应及时补打灰土夯实。
二、质量标准1主控项目灰土体积比应符合设计要求。
2一般项目2.1 熟化石灰颗粒粒径;黏土(或粉质黏土、粉土)等符合相关规定。
2.2三、成品保护1施工时应注意对定位定高的标准桩、尺、线的保护,不得触动、移位。
2对所覆盖的隐蔽工程要有可靠保护措施,不得因填、夯、压造成管道、基础等的破坏或降低强度等级。
1 灰土垫层施工工艺标准1.1 总 则1.1.1适用范围本工艺标准适用于工业与民用建筑室内地坪、室外散水{灰土垫层工程;地基处理时,可参照本标准执行。
1.1.2编制参考标准及规范(1)《建筑工程施工质量验收统一标准》(GB 50300—2001)(2)《建筑地面工程施工质量验收规范》(GB 50209—2002)1.2 术 语1.2.1基层面层下的构造层,包括填充层、隔离层、找平层、垫层土等。
1.2.2垫层承受并传递地面荷载于基土上的构造层。
1.2.3基土底层地面的地基土层。
1.3 基本规定1.3.1在垫层工程施工时,应建立质量管理体系并严格参施工技术标准。
1.3.2垫层材料应按设计要求和《建筑地面工程施工质量验收规范》(GB 50209--2002)的规定选用,并应符合国家标准的规定;使用前,应报监理验收,合格后方准使用。
1.3.3垫层工程所采用拌合料的配合比应按设计要求确定。
1.3.4垫层下的沟槽、暗管等工程完工后,经检验合格并做隐蔽记录,方可进行灰土垫层工程的施工。
1.3.5垫层的铺设,应待其下一层检验合格后方可施工上一层。
铺设前与相关专业的分部(子分部)工程、分项工程以及设备管道安装工程之间,应进行交接检验。
1.3.6室外散水、明沟、踏步、台阶和坡道等附属工程,均应符合设计要求。
施工时应按《建筑地面工程施工质量验收规范》(GB 50209—2002)基层铺设中基土和相应垫层的规定执行。
1.3.7建筑地面的变形缝应按设计要求设置,并应符台下列规定:(1)建筑地面的沉降缝、伸缩缝和防震缝,应与结构相应缝的位置一致,且应贯通建筑地面的垫层;(2)沉降缝和防震缝的宽度应符合设计要求,缝内清理干净,以柔性密封材料填嵌后用板封盖,并应与面层齐平。
1.3.8垫层工程施工质量的检验,应符合下列规定:(1)垫层的施工质量验收应按每个施工段(或变形缝)作为检验批。
(2)每检验批应以基层的分项工程按自然间(或标准间)检验,抽查数量应随机检验自然间的10%且不应少于3间;不足3间,应全数检查;其中走廊(过道)应以10延长米为1间,工业厂房(按单跨计)、礼堂、门厅应以两个轴线为1间计算。

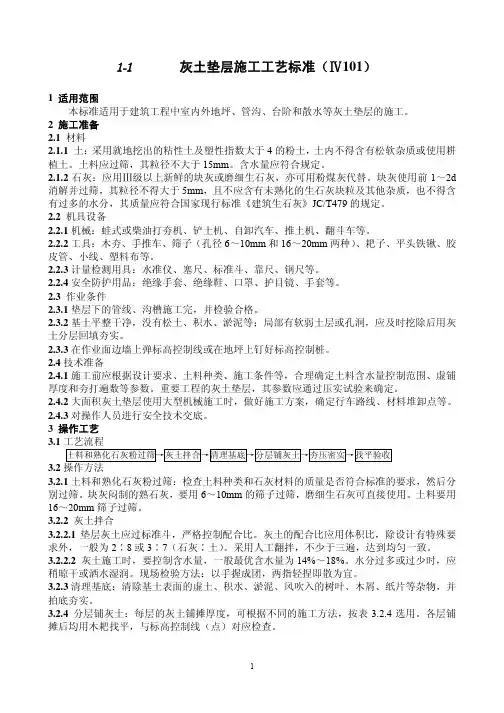

1-1 灰土垫层施工工艺标准(Ⅳ101)1 适用范围本标准适用于建筑工程中室内外地坪、管沟、台阶和散水等灰土垫层的施工。
2 施工准备2.1 材料2.1.1 土:采用就地挖出的粘性土及塑性指数大于4的粉土,土内不得含有松软杂质或使用耕植土。
土料应过筛,其粒径不大于15mm。
含水量应符合规定。
2.1.2石灰:应用Ⅲ级以上新鲜的块灰或磨细生石灰,亦可用粉煤灰代替。
块灰使用前1~2d 消解并过筛,其粒径不得大于5mm,且不应含有未熟化的生石灰块粒及其他杂质,也不得含有过多的水分,其质量应符合国家现行标准《建筑生石灰》JC/T479的规定。
2.2 机具设备2.2.1机械:蛙式或柴油打夯机、铲土机、自卸汽车、推土机、翻斗车等。
2.2.2工具:木夯、手推车、筛子(孔径6~10mm和16~20mm两种)、耙子、平头铁锹、胶皮管、小线、塑料布等。
2.2.3计量检测用具:水准仪、塞尺、标准斗、靠尺、钢尺等。
2.2.4安全防护用品:绝缘手套、绝缘鞋、口罩、护目镜、手套等。
2.3 作业条件2.3.1垫层下的管线、沟槽施工完,并检验合格。
2.3.2基土平整干净,没有松土、积水、淤泥等;局部有软弱土层或孔洞,应及时挖除后用灰土分层回填夯实。
2.3.3在作业面边墙上弹标高控制线或在地坪上钉好标高控制桩。
2.4技术准备2.4.1施工前应根据设计要求、土料种类、施工条件等,合理确定土料含水量控制范围、虚铺厚度和夯打遍数等参数。
重要工程的灰土垫层,其参数应通过压实试验来确定。
2.4.2大面积灰土垫层使用大型机械施工时,做好施工方案,确定行车路线、材料堆卸点等。
2.4.3对操作人员进行安全技术交底。
3 操作工艺3.1工艺流程土料和熟化石灰粉过筛→灰土拌合→清理基底→分层铺灰土→夯压密实→找平验收3.2操作方法3.2.1土料和熟化石灰粉过筛:检查土料种类和石灰材料的质量是否符合标准的要求,然后分别过筛。
块灰闷制的熟石灰,要用6~10mm的筛子过筛,磨细生石灰可直接使用。

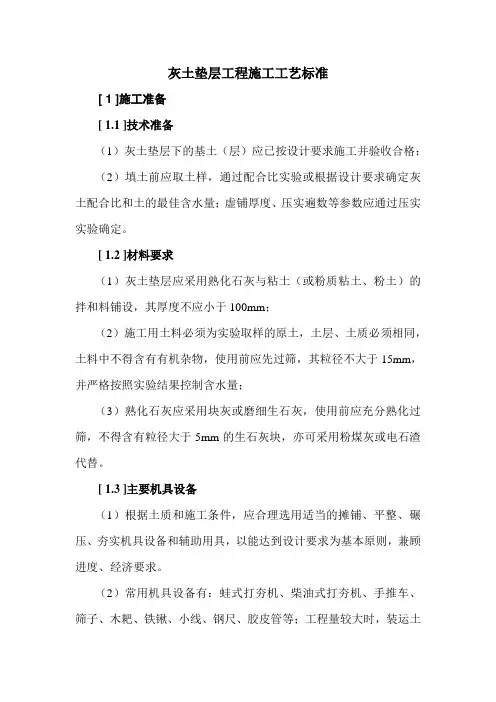

灰土垫层工程施工工艺标准[ 1 ]施工准备[ 1.1 ]技术准备(1)灰土垫层下的基土(层)应已按设计要求施工并验收合格;(2)填土前应取土样,通过配合比实验或根据设计要求确定灰土配合比和土的最佳含水量;虚铺厚度、压实遍数等参数应通过压实实验确定。
[ 1.2 ]材料要求(1)灰土垫层应采用熟化石灰与粘土(或粉质粘土、粉土)的拌和料铺设,其厚度不应小于100mm;(2)施工用土料必须为实验取样的原土,土层、土质必须相同,土料中不得含有有机杂物,使用前应先过筛,其粒径不大于15mm,并严格按照实验结果控制含水量;(3)熟化石灰应采用块灰或磨细生石灰,使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,亦可采用粉煤灰或电石渣代替。
[ 1.3 ]主要机具设备(1)根据土质和施工条件,应合理选用适当的摊铺、平整、碾压、夯实机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
(2)常用机具设备有:蛙式打夯机、柴油式打夯机、手推车、筛子、木耙、铁锹、小线、钢尺、胶皮管等;工程量较大时,装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。
[ 1.4 ]作业条件(1)填土前应对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
(2)施工前,应做好水平标志,以控制填土的高度和厚度,可采用立桩、竖尺、拉线、弹线等方法。
(3)如使用汽车或大型自行机械,应确定好其行走路线、装卸料场地、转运场地等,并编制好施工方案。
(4)对所有作业人员已进行了技术交底,特殊工种必须持证上岗。
(5)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
(6)当地下水位高于基底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,防止地下水浸泡。
[ 2 ]施工工艺[ 2.1 ]工艺流程检验土料和石灰质量→实验确定施工参数→技术交底→准备机具设备→基底清理→过筛→灰土拌和→分层铺灰土、耙土→分层夯实→检验密实度→修整找平验收[ 2.2 ]操作工艺(1)填土前应将基底地坪上的杂物、浮土清理干净。
灰土垫层施工工艺灰土垫层施工工艺一、概述灰土垫层施工工艺是指在土建工程中,为了提供稳定的地基支撑和防止地基下沉,采用灰土材料进行地基填筑和压实的施工过程。
本文将详细介绍灰土垫层施工的各个环节及步骤。
二、材料准备1. 灰土材料:选择适宜的灰土材料,含水量应在10%以下,颗粒分布均匀,无明显的杂质和有机质。
2. 辅助材料:包括水泥、砂、石子等,用于调配灰土材料,提高灰土垫层的强度和稳定性。
三、施工步骤1. 地基处理:1.1 清理地基:清除地基表面的杂草、石块等杂物,确保地基表面平整。
1.2 碾压地基:使用碾压机对地基进行碾压,使其坚实稳定。
2. 灰土垫层施工:2.1 材料调配:根据设计要求,将灰土、水泥、砂、石子等辅助材料按比例进行调配,保证配合比准确。
2.2 喷洒灰土:使用喷洒机将调配好的灰土均匀喷洒在地基表面,厚度普通为10~20cm。
2.3 翻搅灰土:用挖掘机或者推土机等设备对喷洒的灰土进行翻搅,提高灰土的均匀性和密实性。
2.4 碾压灰土:使用碾压机对翻搅后的灰土进行碾压,逐层压实,使其达到设计要求的密实度。
2.5 灌浆处理:对灰土垫层进行灌浆处理,增加灰土垫层的强度和稳定性。
2.6 垫层维护:对施工完成的灰土垫层进行养护,保持其湿润状态,防止龟裂和脱层。
四、验收与质量控制1. 施工现场验收:对已完成的灰土垫层进行验收,包括垫层厚度、密实度等方面的检查。
2. 质量控制:施工过程中应进行质量控制,包括材料的选择和调配、施工步骤的严格执行、设备的使用和维护等。
以上是对灰土垫层施工工艺的详细介绍,通过正确的施工步骤和质量控制,能够保证灰土垫层的稳定性和承载力,确保土建工程的安全和持久性。
附件:本所涉及的附件如下:1. 灰土材料检测报告2. 灰土垫层施工机械设备清单3. 灰土垫层施工工艺流程图法律名词及注释:本所涉及的法律名词及注释如下:1. 土建工程:指土地开辟和利用过程中的工程建设,包括土地平整、地基处理等。
灰土垫层工程施工工艺标准(QB-CNCEC J030103-2004)1 适用范围本工艺标准适用于工业与民用建筑地面灰土垫层的施工。
2 施工准备2.1 材料要求2.1.1灰土垫层应采用熟化石灰与粘土(或粉质粘土、粉土)的拌和料铺设,其厚度不应小于100mm;2.1.2施工用土料中不得含有有机杂物,使用前应先过筛,其粒径不大于15mm,并严格按照实验结果控制含水量;2.1.3熟化石灰应采用块灰或磨细生石灰,使用前应充分熟化过筛,不得含有粒径大于5mm的颗粒,亦可采用粉煤灰或电石渣代替。
2.2 主要工机具2.2.1 根据土质和施工场地条件,应合理选用适当的摊铺、平整、碾压、夯实机具设备和辅助用具。
2.2.2 主要工机具见表2.2.2。
2.3 作业条件2.3.1 技术条件2.3.1.1灰土垫层下的基土(层)应已按设计要求施工并验收合格;2.3.1.2填土前应取土样,通过配合比实验或根据设计要求确定灰土配合比和土的最佳含水量;虚铺厚度、压实遍数等参数应通过压实实验确定。
2.3.2 施工条件2.3.2.1填土前应对所覆盖的隐蔽工程进行验收且合格并进行相关专业会签。
2.3.2.2施工前,应做好水平标志,以控制填土的高度和厚度,可采用立桩、竖尺、拉线、弹线等方法。
2.3.2.3 如使用汽车或大型自行机械,应确定好其行走路线、装卸料场地、转运场地等。
2.3.2.4 对所有作业人员已进行了技术交底。
2.3.2.5 作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
2.3.2.6 当地下水位高于基底时,施工前应采取排水或降低地下水位的措施,防止地下水浸泡。
2.4 作业人员2.4.1 司机、机运工、电工必须持证上岗。
2.4.2 打夯机操作人员必须经培训、考核合格,取得上岗证。
2.4.3 施工作业人员经技术、质量、安全培训,满足作业要求。
3 施工工艺3.1 工艺流程3.2 操作工艺3.2.1 填土前应将基底地坪上的杂物、浮土清理干净。
19 灰土垫层施工工艺标准【一】1、前言灰土垫层施工工艺标准是根据相关法律法规和工程技术标准制定的,旨在规范灰土垫层施工过程,确保施工质量和安全。
本标准适用于灰土垫层的施工工艺。
2、术语和定义2.1 灰土垫层:指用灰土材料铺设在地基上,为主体结构提供支撑和稳定的层次。
2.2 灰土材料:指经过加工和筛选的天然黏土和石灰的混合材料,具有良好的黏结性和可塑性。
3、施工准备3.1 设备和材料准备:准备灰土材料、混凝土搅拌机、砂石筛选机等施工所需的设备和材料。
3.2 施工区域准备:清除施工区域表面的杂物和障碍物,确保施工区域清洁和平整。
4、施工工艺4.1 灰土材料的加工和配制:将天然黏土和石灰按照一定比例混合,经过搅拌机加工和筛选,得到符合要求的灰土材料。
4.2 灰土垫层的铺设:将加工好的灰土材料均匀地铺设在地基上,用压路机进行均压,确保灰土垫层的均匀和密实。
4.3 灰土垫层的养护:铺设完成后,对灰土垫层进行养护,保持其湿润状态,防止干裂和脱水。
5、施工安全5.1 施工人员应佩戴符合安全要求的个人防护装备,如安全帽、手套、防尘口罩等。
5.2 施工现场应设置明显的安全警示标志,以提醒施工人员和他人注意施工区域的安全。
5.3 施工设备和材料应经过检验和维护,确保其正常运行和安全使用。
【附件】1. 灰土垫层施工工艺示意图2. 灰土材料配比表【法律名词及注释】1.《建筑法》:指中华人民共和国建筑行业的法律法规,规定了建筑施工的各项规定和要求。
2.《建筑施工安全管理条例》:指中华人民共和国建筑工程施工过程中的安全管理法规,规定了施工现场的安全要求和管理措施。
【二】1、前言本文档旨在制定灰土垫层施工工艺标准,确保灰土垫层的施工质量和稳定性,适用于各类土建工程。
严格按照本标准施工可保障工程的质量和安全。
2、术语和定义2.1 灰土垫层:指用灰土材料铺设在地基上的一层,为上层结构提供均匀和稳定的支撑。
2.2 灰土材料:指经过筛选和加工的石灰和黏土的混合物,具有较好的黏结性和可塑性。

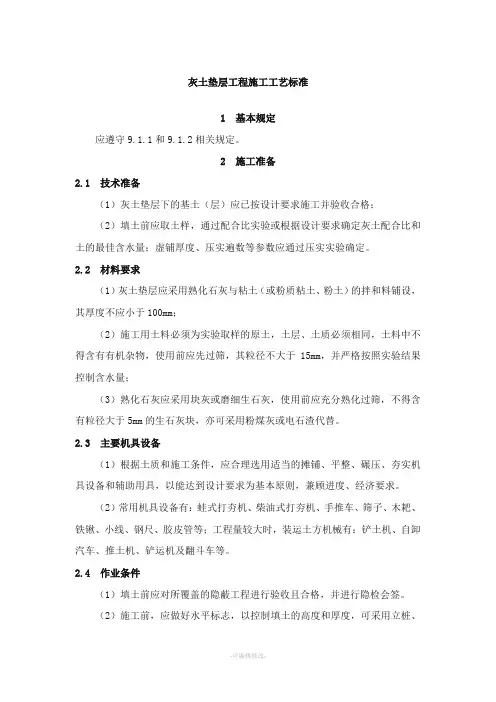

灰土垫层工程施工工艺标准1 基本规定应遵守9.1.1和9.1.2相关规定。
2 施工准备2.1 技术准备(1)灰土垫层下的基土(层)应已按设计要求施工并验收合格;(2)填土前应取土样,通过配合比实验或根据设计要求确定灰土配合比和土的最佳含水量;虚铺厚度、压实遍数等参数应通过压实实验确定。
2.2 材料要求(1)灰土垫层应采用熟化石灰与粘土(或粉质粘土、粉土)的拌和料铺设,其厚度不应小于100mm;(2)施工用土料必须为实验取样的原土,土层、土质必须相同,土料中不得含有有机杂物,使用前应先过筛,其粒径不大于15mm,并严格按照实验结果控制含水量;(3)熟化石灰应采用块灰或磨细生石灰,使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,亦可采用粉煤灰或电石渣代替。
2.3 主要机具设备(1)根据土质和施工条件,应合理选用适当的摊铺、平整、碾压、夯实机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
(2)常用机具设备有:蛙式打夯机、柴油式打夯机、手推车、筛子、木耙、铁锹、小线、钢尺、胶皮管等;工程量较大时,装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。
2.4 作业条件(1)填土前应对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
(2)施工前,应做好水平标志,以控制填土的高度和厚度,可采用立桩、竖尺、拉线、弹线等方法。
(3)如使用汽车或大型自行机械,应确定好其行走路线、装卸料场地、转运场地等,并编制好施工方案。
(4)对所有作业人员已进行了技术交底,特殊工种必须持证上岗。
(5)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
(6)当地下水位高于基底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,防止地下水浸泡。
3 施工工艺3.1 工艺流程3.2 操作工艺(1)填土前应将基底地坪上的杂物、浮土清理干净。
(2)检验土的质量,有无杂质,粒径是否符合要求,土的含水量是否在控制的范围内;检验石灰的质量,确保粒径和熟化程度符合要求。
灰土垫层施工工艺标准1.适用范围:本工艺标准适用于工业与民用建筑楼地面的灰土垫层施工操作。
2.基本规定2.1使用的材料应符合要求,材料规格性能应有合格的检测报告,按规定需要复检的材料应按规定进行复检。
2.2前道工序已完成并经检验合格。
2.3项目部应有完善的质量受理体制,操作人员和专业受理人员并持证上岗。
2.4项目部应按经公司批准的施工组织设计、专项施工方案和样板间进行施工。
2.5垫层施工质量应按《建筑地面工程施工质量验收规范》GB50209-2002的相关规定进行检查验收。
2.6不得使用明令禁止使用的建筑材料。
2.7气温不低于5℃3.施工准备3.1技术准备及要求3.1.1项目部技术负责人已编制施工组织设计、专项施工方案,并经公司审批。
项目部施工员已对参加垫层工程施工的操作工人进行了技术交底。
3.1.2参加垫层工程施工的操作工人进行安全技术和操作技能培训,考核持证上岗。
3.1.3技术人员要熟悉《建筑地面工程施工质量验收规范》GB50209-2002的相关规定和各强制标准,施工员对测量人员的放线对照施工图进行校样。
3.1.4灰土垫层应采用熟化石灰与粘土(或粉质粘土、粉土)的拌和料铺设,其厚度不应小于100㎜。
3.1.5根据图纸要求的配合比拌和灰土,如果图纸没有要求,灰土拌合料的体积比为3:7或2:8(熟化石灰:黏土),亦有采用1:9。
灰土体积比与重量比的换算可参照下表选用。
表3.1.5体积比(熟化石灰:黏土)重量比(熟化石灰:干土)1:9 6:942:8 12:883:7 20:803.1.6灰土垫层的厚度按设计要求,但不应小于100㎜。
其构造做法见下图3.1.6图3.1.61-灰土垫层;2-基土;D-灰土垫层厚度3.1.7灰土垫层铺设,基土必须平整、坚实,并打底夯,局部松软土层或淤泥质土,应予挖除,填以灰土夯实;同时,避免受雨水浸泡,以防局部沉陷造成垫层破裂或下陷。
3.1.8灰土施工使用块灰必须充分熟化,按要求过筛,以免颗粒过大,熟化时体积膨胀将垫层胀裂,造成返工。
3.1.9灰土垫层应铺设在不受地下水浸泡的基土上。
施工后应有防止水浸泡的措施。
3.1.10灰土施工时,每层都应测定夯实后土的干密度,检验其压实系数和压实范围,符合设计要求后才能继续作业,避免出现干密度达不到设计要求的质量事故。
3.1.11室内地坪回填土必须注意找好标高,使表面平整,密实度均匀一致。
以避免出现表面平整偏差过大,密度不匀,致使垫层过厚或过薄,造成开裂、空鼓返工。
3.1.12管道下部应注意按要求分层填土夯实,避免漏夯或夯填不实,造成管道下方空虚,垫层破坏,管道折断,引起渗漏塌陷事故。
3.1.13灰土垫层应分层夯实,经湿润养护、晾干后方可进行下一道工序施工。
3.1.14每10m3灰土垫层材料用量参见表3.1.14。
表3.1.14材料名称单位灰土垫层2:8 3:7黏土m3 13.23 11.62 石灰kg 1636 24543.2材料准备及要求3.2.1熟化石灰3.2.1.1熟化石灰一般采用一~三等生石灰,其中块灰的比重不应少于70%。
在使用前3~4d应用清水予以熟化,充分消解后成粉末状,并加以过筛。
其最大粒径不得大于5mm,并不得夹有未熟化的生石灰块。
如采用石灰类工业废料时,有效氧化钙含量不宜低于40%。
3.1.1.2熟化石灰可采用磨细生石灰,但在使用前应按体积比预先与黏土拌合洒水堆放8h后方可铺设。
3.1.1.3熟化石灰也可采用粉煤灰、电石渣等材料代用,其粒径均不得大于5mm,拌合料的配合比按设计要求通过试验确定。
3.2.2黏土应尽量采用就地开挖的黏性土及塑性指数大于4的粉土料,但不得含有有机杂物,地表面耕植土不宜采用。
土料使用前应过筛,其粒径不得大于15mm。
冬期施工不得采用冻土或夹有冻土块的土料。
3.2.3灰土堆放场地应平整,并有良好的排水和防雨措施。
3.2.4现场拌制的灰土应采严格按配合比进行计量配置。
3.2.5拌制灰土应采用不含有害物质的饮用水。
3.3主要机具3.3.1机械设备:蛙式打夯机、手扶式振动压路机、机动翻斗车等。
3.3.2主要工具:铁锹、铁耙、筛子、量斗、水桶、喷壶、手推胶轮车等。
3.3.3检测工具:卷尺、水平尺、靠尺、楔形塞尺、坡度尺、计量器等。
3.4作业条件实施灰土垫层工程施工操作的条件:3.4.1灰土垫层应铺设在不受地下水浸泡的基土上。
施工后应有防止水浸泡的措施。
3.4.2基土已整平或回填完毕,密实度符合设计要求,并办理隐检手续。
3.4.3墙面、顶棚抹灰、上下水管道及地下埋设物已施工完成,门框等已安装,并办理中间交接验收手续。
3.4.4根据设计对垫层厚度、干密度要求及现场土料情况、施工条件,进行了必要的压实试验,已选定土料,确定了土料含水量控制范围、铺土厚度、夯实或碾压遍数等参数。
3.4.5在室内墙面已弹好控制地面垫层标高和排水坡度的水平基准线或标志,室外道路已设置控制线和基准点。
3.4.6施工机具设备已备齐,经维修试用,可满足施工要求,水、电已接通。
4.施工工艺4.1工艺流程基层处理验收→找标高、弹线→拌制灰土→分层摊铺→分层夯实→表面坚实平整→验收。
4.2操作工艺灰土垫层施工4.2.1基层应清理干净,不得有积水现象。
灰土拌合料铺设前,检查无误后,先用蛙式打夯机夯打1~2遍。
4.2.2找标高、弹线:根据墙上+50cm水平标高线及设计规定的垫层厚度(如设计未规定时,其厚度不应小于100mm)往下量测出垫层的上平标高,并弹在四周墙上。
有泛水要求的房间,按坡度要求拉线找出最高和最低的标高,拉线控制垫层的表面标高。
4.2.3灰土配合比一般采用3∶7或2∶8(熟化石灰∶黏土,体积比),石灰和土料应计量,用人工翻拌,不少于三遍,使达到均匀、颜色一致,灰土量大又有条件的宜采用机械拌制,搅拌时间30s即可。
拌和时适当控制加水量,加水量一般为灰土总重量的16%较适宜,现场简易的检验方法,可用手握成团,两指轻捏即散为宜,如土料水分过多或过少时,应晾干或洒水、湿润。
4.2.4灰土拌合料宜随拌随用,也可湿润后隔天使用。
4.2.5灰土摊铺虚铺厚度一般为200~250mm(夯实后约120~150mm厚),垫层厚度超过150mm应由一端向另一端分段分层铺设,分层夯实,不得隔日夯实。
各层厚度钉标桩控制,夯打采用蛙式打夯机或木夯,大面积宜采用小型手扶振动压路机,夯打遍数一般不少于三遍,碾压遍数不少于六遍,应根据设计要求的干密度,在现场试验确定。
4.2.6灰土分段施工时,不得在地面受荷载较大的部位接缝,不得在墙角、柱墩下留槎。
上下两层灰土的接缝距离不得小于500mm。
施工间歇后继续铺设前,在接缝处应清扫干净,并须湿润后方可铺摊灰土拌合料,接搓处的灰土应重叠夯实。
当灰土垫层标高不同时,应作成阶梯形。
接槎时应将槎子垂直切齐。
4.2.7雨期施工灰土应连续进行,尽快完成,施工中应有防雨排水措施,刚打完的或尚未夯实的灰土,如遭受雨淋浸泡,应将积水及松软灰土除去,并补填夯实;受浸湿的灰土,应晾干后再夯打密实。
4.2.8冬期施工不得在基土受冻的状态下铺设灰土,土料不得含有冻块,应覆盖保温,当日拌合灰土,应当日铺垫夯完,夯完灰土的表面应用塑料薄膜或草袋覆盖保温。
环境温度+5℃以下不应施工。
4.2.9夯实后的灰土表面,洒水湿润养护后,经适当晾干,方可进行下一道工序施工。
5.质量标准5.1主控项目5.1.1灰土体积比应符合设计要求。
检验方法:观察检查和检查配合比通知单记录。
5.2一般项目5.2.1熟化石灰颗粒粒径不得大于5㎜;粘土(或粉质粘土、粉土)内不得含有有机物质,颗粒粒径不得大于15㎜。
检验方法:观察检查和检查材质合格记录。
5.2.2灰土垫层表面的允许偏差应符合表5.2.2的规定。
6.成品保护6.1铺灰土垫层拌合料时,注意不得将稳固电管的细石混凝土碰松动,通过地面的竖管也要加以保护。
6.2垫层铺设完毕,应尽快进行面层施工,防止长期曝晒。
6.3搞好垫层周围排水措施,刚施工完的垫层,雨天应作临时覆盖,3d内不得受雨水浸泡。
6.4冬期应采取保温措施,防止受冻。
6.5已铺好的垫层不得随意挖掘,不得在其上行驶车辆或堆放重物。
7安全环保措施7.1安全措施7.1.1加强对作业人员的安全、环境意识教育,严格遵守公司关于《环境、职业健康、安全作业指导书》的有关规定。
7.1.2施工前应进行安全技术交底,使操作人员清楚地认识到该工程应注意哪些不利因素,并加以高度预防。
施工过程中每天班组坚持班前安全例会,交待安全注意事项。
7.1.3根据工程实际及所使用的机械设备等情况采取可行的安全防护措施。
(1)堆放在挑台和楼层上的炉渣重量,不得超过挑台和楼面允许承载力。
(2)楼层内的预留洞口、电梯口、楼梯口必须进行防护,采取栏杆搭设的方法进行围护或安装固定栏板,预留洞口采取加盖的方法进行围护。
7.1.4灰土铺设、粉化石灰和石灰过筛,操作人员应戴口罩、风镜、手套、套袖等劳保防护用品,并站在上风头处作业。
7.1.5夯填灰土前,应先检查打夯机电线绝缘是否良好,接地线、开关是否符合要求;使用打夯机应由两人操作,其中一人负责移动胶皮电线。
7.1.6操作夯机人员,必须戴胶皮手套,两台打夯机在同一作业面夯实,前后距离不得小于5m,夯打时严禁夯击电线,以防触电。
7.2环保措施7.2.1垫层施工时,应采取措施消除或减轻粉尘的排放,噪声、污水排放、油品泄漏等。
具体措施为:(1)粉尘的排放控制:对粘土、石灰、粉煤灰、粉状外加剂等材料进行遮盖,拌和机应搭设搅拌棚,并四周围护,材料拉运应进行清扫。
(2)污水排放控制:搅拌机处应设置污水沉淀池,污水应排入沉淀池内,经沉淀后排入市政排污管网。
(3)施工垃圾应装入水泥袋或纺织袋内统一运下,不得到处抛撒,外运时应进行遮盖,防止尘土飞扬,造成大气污染。
(4)熟化石灰应选定熟化地点,并进行封闭围护,防止粉尘飞扬,同时操作人员应佩戴口罩,防止吸入粉尘。
8质量记录(1)石灰出厂合格证。
(2)粉煤灰出场合格证。
(3)贯入度检验记录。
(4)环刀取样检验记录。
(5)灰土垫层分项质量验收评定记录。
(6)基层隐蔽工程验收记录(7)施工记录。
