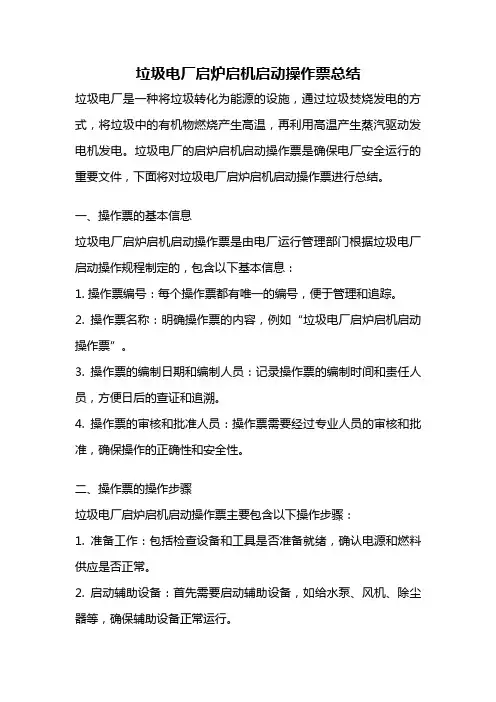

垃圾电厂启炉启机启动操作票总结垃圾电厂是一种将垃圾转化为能源的设施,通过垃圾焚烧发电的方式,将垃圾中的有机物燃烧产生高温,再利用高温产生蒸汽驱动发电机发电。
垃圾电厂的启炉启机启动操作票是确保电厂安全运行的重要文件,下面将对垃圾电厂启炉启机启动操作票进行总结。
一、操作票的基本信息垃圾电厂启炉启机启动操作票是由电厂运行管理部门根据垃圾电厂启动操作规程制定的,包含以下基本信息:1. 操作票编号:每个操作票都有唯一的编号,便于管理和追踪。
2. 操作票名称:明确操作票的内容,例如“垃圾电厂启炉启机启动操作票”。
3. 操作票的编制日期和编制人员:记录操作票的编制时间和责任人员,方便日后的查证和追溯。
4. 操作票的审核和批准人员:操作票需要经过专业人员的审核和批准,确保操作的正确性和安全性。
二、操作票的操作步骤垃圾电厂启炉启机启动操作票主要包含以下操作步骤:1. 准备工作:包括检查设备和工具是否准备就绪,确认电源和燃料供应是否正常。
2. 启动辅助设备:首先需要启动辅助设备,如给水泵、风机、除尘器等,确保辅助设备正常运行。
3. 启动主设备:启动主设备,如炉膛、锅炉、蒸汽发生器等,确保主设备正常运行。
4. 检查运行参数:启动后需要检查运行参数,如温度、压力、流量等,确保参数在正常范围内。
5. 调试设备:根据设备的特性和工艺要求,进行设备的调试和优化,确保设备能够稳定运行。
6. 监控运行状态:启动后需要对设备的运行状态进行实时监控,及时发现和处理异常情况。
7. 完成启动:当设备运行正常,各项参数稳定后,即可完成启动操作。
三、操作票的注意事项在执行垃圾电厂启炉启机启动操作票时,需要注意以下事项:1. 操作人员应具备相关的操作技能和丰富的工作经验,熟悉设备的启动流程和操作规程。
2. 操作人员应仔细阅读操作票的内容,了解操作的具体要求和注意事项。
3. 操作人员应在操作前对设备进行全面检查,确保设备和工具的完好性和可靠性。
机组停运操作票(定参数停机)#机组值别:值长:主值:年代日机组启停操作票使用说明1.每次机组启动、停机,要求值长、主操作员要仔细填写本操作票;2.本操作票将整个启停过程分为几个主要阶段,每个主要阶段的工作由当值值长发令后操作;3.每个阶段的工作由机组值班员履行,履行一项打“√”,关于有选择框“□” 、“()”的,也要求仔细进行选择和填写;4.启停过程中,有些操作的先后序次可能会有变化,关于这些操作,本操作票不作严格的序次规定,值班员应依据当机遇组的运转状况进行操作;但要求整个启停操作的完好性,全部操作工程都要打“ √”或简要说明;5.值班员在启、停过程中采集的打印资料等请附在操作票后,作为机组启停资料存档。
6.汽机停机过程中主要控制指标工程报警值跳闸或打闸值偏爱度( mm)0.076轴振动( mm)0.1250.250高压胀差( mm)9.52/-3.810.28/-4.56低压胀差( mm)15.24/-0.2617.5/-1.02汽缸内外壁温差℃4283轴向位移 mm± 0.9± 1.0汽缸上、下温差℃4256低压缸排汽温度℃79121(延时 5 秒)凝汽器真空 kpa16.920.3汽轮机轴承金属温度℃107113推力轴承金属温度℃99107轴承回油温度℃汽轮机停机前主要参数(主值):主蒸汽压力MPa主汽温度 A/B℃再热汽压力MPa再热汽温 A/B℃7782调理级金属温度 1/2℃凝汽器真空kPa 高压缸上 / 下缸温度℃中压压缸上 / 下缸温度℃停机操作票(主值)编号:开始操作时间:年月日时分终了时间月日时分操作任务#机组停机操作票顺操作项目备注√号机组停运前,对全部设施进行一次全面检查,将所发现的缺点记1.录在设施缺点记录本上,以便停机后进行办理。
2.值长依据停机时间长短控制好原煤斗煤位。
3.汽机沟通润滑油泵联动或启动实验合格。
4.汽机直流润滑油泵联动或启动实验合格。

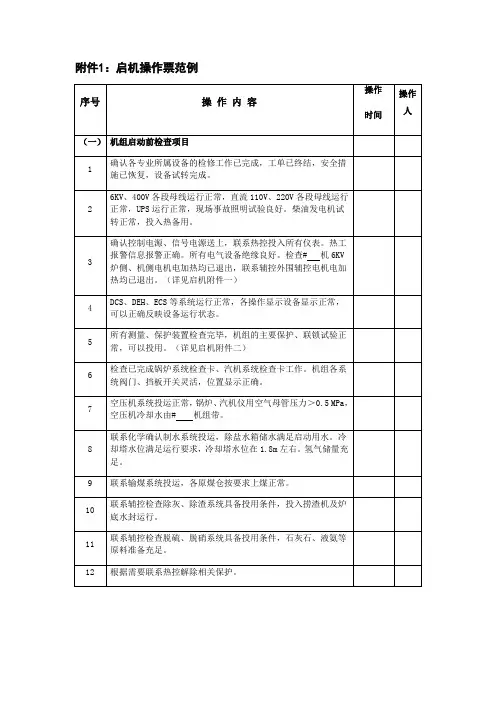

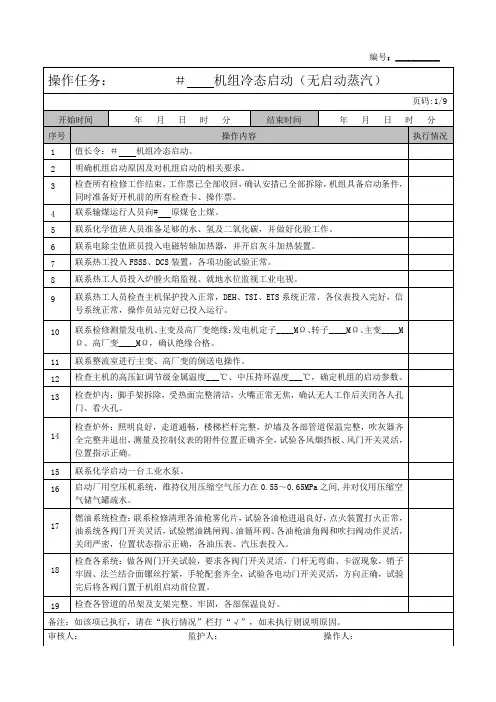

编号:__________ 操作任务:#机组冷态启动(无启动蒸汽)页码:1/9 开始时间年月日时分结束时间年月日时分序号操作内容执行情况1值长令:#机组冷态启动。
2明确机组启动原因及对机组启动的相关要求。
3检查所有检修工作结束,工作票已全部收回,确认安措已全部拆除,机组具备启动条件,同时准备好开机前的所有检查卡、操作票。
4联系输煤运行人员向# 原煤仓上煤。
5联系化学值班人员准备足够的水、氢及二氧化碳,并做好化验工作。
6联系电除尘值班员投入电磁转轴加热器,并开启灰斗加热装置。
7联系热工投入FSSS、DCS装置,各项功能试验正常。
8联系热工人员投入炉膛火焰监视、就地水位监视工业电视。
9联系热工人员检查主机保护投入正常,DEH、TSI、ETS系统正常,各仪表投入完好,信号系统正常,操作员站完好已投入运行。
10联系检修测量发电机、主变及高厂变绝缘:发电机定子____MΩ、转子____MΩ、主变____M Ω、高厂变____MΩ,确认绝缘合格。
11联系整流室进行主变、高厂变的倒送电操作。
12检查主机的高压缸调节级金属温度___℃、中压持环温度___℃,确定机组的启动参数。
13检查炉内:脚手架拆除,受热面完整清洁,火嘴正常无焦,确认无人工作后关闭各人孔门、看火孔。
14检查炉外:照明良好,走道通畅,楼梯栏杆完整,炉墙及各部管道保温完整,吹灰器齐全完整并退出,测量及控制仪表的附件位置正确齐全,试验各风烟挡板、风门开关灵活,位置指示正确。
15联系化学启动一台工业水泵。
16启动厂用空压机系统,维持仪用压缩空气压力在0.55~0.65MPa之间,并对仪用压缩空气储气罐疏水。
17燃油系统检查:联系检修清理各油枪雾化片,试验各油枪进退良好,点火装置打火正常,油系统各阀门开关灵活,试验燃油跳闸阀、油循环阀、各油枪油角阀和吹扫阀动作灵活,关闭严密,位置状态指示正确,各油压表、汽压表投入。
18检查各系统:做各阀门开关试验,要求各阀门开关灵活,门杆无弯曲、卡涩现象,销子牢固、法兰结合面镙丝拧紧,手轮配套齐全,试验各电动门开关灵活,方向正确,试验完后将各阀门置于机组启动前位置。

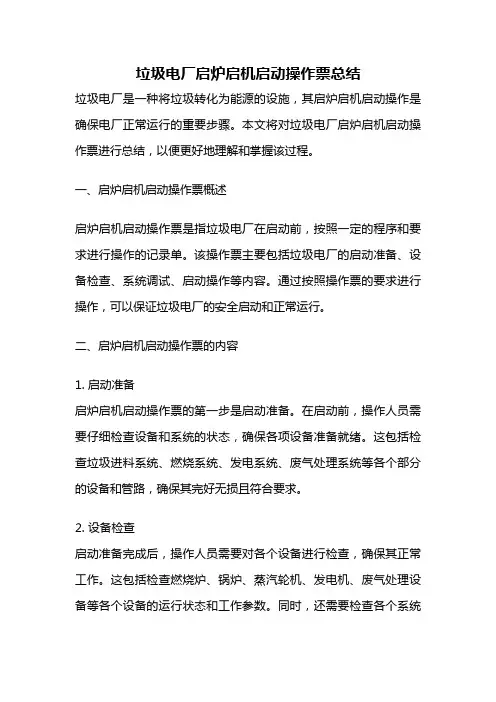

垃圾电厂启炉启机启动操作票总结垃圾电厂是一种将垃圾转化为能源的设施,其启炉启机启动操作是确保电厂正常运行的重要步骤。
本文将对垃圾电厂启炉启机启动操作票进行总结,以便更好地理解和掌握该过程。
一、启炉启机启动操作票概述启炉启机启动操作票是指垃圾电厂在启动前,按照一定的程序和要求进行操作的记录单。
该操作票主要包括垃圾电厂的启动准备、设备检查、系统调试、启动操作等内容。
通过按照操作票的要求进行操作,可以保证垃圾电厂的安全启动和正常运行。
二、启炉启机启动操作票的内容1. 启动准备启炉启机启动操作票的第一步是启动准备。
在启动前,操作人员需要仔细检查设备和系统的状态,确保各项设备准备就绪。
这包括检查垃圾进料系统、燃烧系统、发电系统、废气处理系统等各个部分的设备和管路,确保其完好无损且符合要求。
2. 设备检查启动准备完成后,操作人员需要对各个设备进行检查,确保其正常工作。
这包括检查燃烧炉、锅炉、蒸汽轮机、发电机、废气处理设备等各个设备的运行状态和工作参数。
同时,还需要检查各个系统的传感器、阀门、控制器等控制元件是否正常工作。
3. 系统调试在设备检查完成后,操作人员需要进行系统调试,以确保各个系统的联动运行正常。
这包括检查各个系统之间的信号传输是否正常、各个系统的控制逻辑是否正确、各个系统的启停过程是否协调等。
通过系统调试,可以发现并解决潜在的问题,确保设备和系统的正常运行。
4. 启动操作系统调试完成后,操作人员可以进行启动操作。
启动操作主要包括按照一定的顺序启动各个设备和系统,确保它们能够平稳过渡到正常工作状态。
在启动操作过程中,需要注意各个设备和系统之间的协调,以及各个参数的变化情况,及时调整和控制。
三、启炉启机启动操作票的重要性垃圾电厂启炉启机启动操作票的编制和执行对于保证电厂的安全稳定运行具有重要意义。
启炉启机启动操作票的编制和执行可以规范操作流程,确保操作人员按照规定和要求进行操作,避免操作失误和差错的发生。
号机组冷态启动操作票机组启动前状态:汽轮机态锅炉态发变组态调节级金属温度℃冲转参数:主蒸汽压力 5.9 MPa主蒸汽温度 340 ℃再热汽压力 1.0 MPa再热汽温度 300 ℃№值长:单元长:操作员:年月日至年月日附件:测量不同转速下转子交流阻抗试验步骤1、发电机升速,测不同转速下转子交流阻抗。
2、转子交流阻抗试验时将灭磁回路断开。
3、利用发电机残压核对发电机相序,试验在1200转进行,在发电机一次侧测量电压及相序,发电机三相电压应对称,相序应符合要求。
如电压低继续升转速。
步骤:1、拆除发电机软连接母排。
2、发电机、励磁变所有保护均投入,发变组非电量保护投入,保护出口跳灭磁开关。
发电机定子过电压保护定值整定为1.32倍额定电压,同时励磁系统过电压保护定值也作修改,保证空载试验电压升至1.3倍发电机额定电压时保护不动。
3、发电机定速3000rpm后,励磁系统用外接电源采用备用通道(BFCR)缓慢增加励磁电流进行发电机空载试验(上升曲线、下降曲线分别做)。
期间测量发电机轴电压。
试验完毕后逆变灭磁。
4、连接发电机软连接母排。
发电机短路试验:步骤1、确认#1发变组5012、5013开关及各侧刀闸及间隔接地刀闸在断开位。
2、现场作措施安装发电机出口短路母排、高厂变、高公变低压侧3个分支短路线(低压侧两个进线开关与CT之间)、发变组出口短路线(5012、5013开关与CT之间)。
3、停用#1发变组5012、5013开关失灵保护。
4、投入发电机差动保护、发电机对称过负荷保护、发电机不对称过负荷保护、发电机低压保持过流保护、发电机转子过负荷保护、发电机转子接地保护、发电机过激磁保护、发电机周波保护、励磁变速断保护、励磁变过流保护、过电压保护(临时整定为0.4Un、0秒,试验结束后恢复原定值)、发电机断水保护等电量及非电量保护,以上保护出口只跳灭磁开关。
5、退出主变差动保护、定子接地保护、发电机失磁保护、发电机逆功率保护、发电机程跳逆功率保护、发电机失步保护、发电机突加电压保护。
百万机组汽轮机启动操作票,学习一下
推荐机组启动相关链接:
1.机组启动知识大合集
2.机组整套启动操作票学习
3.机组整组启动及168期间缺陷情况和出现的主要问题一
4.汽轮机冷态启动程序(东汽)
5.某电厂机组整套启动作业指导书(详细)
6.机组极热态启动步骤总结学习(详细)
7.机组原则性启动程序详解(附:启动步骤流程图)
8.600MW超临界锅炉本体知识连载(四)详解启动系统(东锅、哈锅)
9.600MW超临界锅炉本体知识连载(五)启动过程
10.整套启动全过程
转发是最大鼓励!感谢您的支持!。
660MW机组整套启动操作票点此链接学习机组冷态启动详细过程,学习一下号机组整套启动操作票序号危险危害因素风险控制措施1机组整套启动危及人身安全1、影响机组启动工作的工作票全部结束,所有工作人员撤离现场。
2、启动前检查全部检查孔、人孔门关闭,启动过程中加强燃烧调整,防止炉膛正压,烟气烫伤。
3、转动部分防护罩及安全装置完好。
4、检查人员着装应符合安规要求,防止被转动设备绞缠。
5、上下楼梯台座时,防止摔伤。
6、机组启动过程中发现有阀门漏泄、管道振动禁止靠近。
2误操作1、运行人员应分工明确,严格执行监护制度。
2、相关技术人员到场监护,严格执行启动操作票。
3、保持通讯畅通。
3自燃和爆炸1、启动前是否有积粉,若有应予清除。
2、燃烧率增加过程中应加强对炉膛内燃烧状态观察,燃烧状态不好不得随意退出伴燃油枪。
3、若有少油油枪退出,应及时关闭对应煤粉管气动插板。
4、锅炉点火前必须进行炉膛吹扫,禁止解除防爆燃的热工保护。
4辅机运行状态不稳定,延误机组启动时间1、机组启动前严格按照启动前恢复卡恢复系统。
2、机组启动前对各辅机热工逻辑进行试验,对各阀门进行传动,确保试验结果无误。
3、对于具有双电源的辅机设备(如风机油泵)要核实双路电源全部送上,并进行双电源切换试验。
4、机组并网前启动第二套制粉系统和双侧风机运行。
5设备损坏1、严格控制启动过程升温升压速率。
2、手动操作放空气门时,禁止用力过猛。
6汽轮机水击1、严格按照规程要求控制汽轮机冲动参数。
2、汽轮机冲动前确认相关保护投入。
3、旁路投入必须按先低旁后高旁,低旁先减温后减压,高旁先减压后减温的顺序进行.这样能避免再热器冷段或排气装置超温。
7阀门漏泄1、机组启动前严格按照恢复卡恢复辅助系统。
2、需要在启动过程中关闭的阀门,操作完毕须进行复紧和认真检查。
3、机组启动完毕全面检查,并通过运行参数判断有无漏泄。
操作任务号机组整套启动操作票操作顺序操作项目1 接值长令:号机组整套启动。
号机组冷态启动操作票机组启动前状态:汽轮机态锅炉态发变组态调节级金属温度℃冲转参数:主蒸汽压力 5.9 MPa主蒸汽温度 340 ℃再热汽压力 1.0 MPa再热汽温度 300 ℃№值长:单元长:操作员:年月日至年月日附件:测量不同转速下转子交流阻抗试验步骤1、发电机升速,测不同转速下转子交流阻抗。
2、转子交流阻抗试验时将灭磁回路断开。
3、利用发电机残压核对发电机相序,试验在1200转进行,在发电机一次侧测量电压及相序,发电机三相电压应对称,相序应符合要求。
如电压低继续升转速。
步骤:1、拆除发电机软连接母排。
2、发电机、励磁变所有保护均投入,发变组非电量保护投入,保护出口跳灭磁开关。
发电机定子过电压保护定值整定为1.32倍额定电压,同时励磁系统过电压保护定值也作修改,保证空载试验电压升至1.3倍发电机额定电压时保护不动。
3、发电机定速3000rpm后,励磁系统用外接电源采用备用通道(BFCR)缓慢增加励磁电流进行发电机空载试验(上升曲线、下降曲线分别做)。
期间测量发电机轴电压。
试验完毕后逆变灭磁。
4、连接发电机软连接母排。
发电机短路试验:步骤1、确认#1发变组5012、5013开关及各侧刀闸及间隔接地刀闸在断开位。
2、现场作措施安装发电机出口短路母排、高厂变、高公变低压侧3个分支短路线(低压侧两个进线开关与CT之间)、发变组出口短路线(5012、5013开关与CT之间)。
3、停用#1发变组5012、5013开关失灵保护。
4、投入发电机差动保护、发电机对称过负荷保护、发电机不对称过负荷保护、发电机低压保持过流保护、发电机转子过负荷保护、发电机转子接地保护、发电机过激磁保护、发电机周波保护、励磁变速断保护、励磁变过流保护、过电压保护(临时整定为0.4Un、0秒,试验结束后恢复原定值)、发电机断水保护等电量及非电量保护,以上保护出口只跳灭磁开关。
5、退出主变差动保护、定子接地保护、发电机失磁保护、发电机逆功率保护、发电机程跳逆功率保护、发电机失步保护、发电机突加电压保护。
6、解除励磁调节器强励回路7、发电机定速3000rpm后,励磁系统用外接电源采用备用通道(BFCR)缓慢增加励磁电流进行发电机短路试验(上升曲线、下降曲线分别做)。
试验期间进行部分保护定值试验。
试验完毕后逆变灭磁。
8、现场做措施拆除发电机出口短路母排。
高厂变低压侧短路试验:步骤1、检查高厂变、高公变3个分支短路线(短路点在3个分支进线开关与进线CT之间)已安装好。
2、投入发电机差动保护、主变差动保护、高厂变差动保护、发电机对称过负荷保护、发电机不对称过负荷保护、发电机过激磁保护、发电机周波保护、励磁变速断保护、励磁变过流保护、主变复压过流保护、高厂变、高公变高压侧复压过流保护、高厂变、高公变低压侧分支过流保护、发电机过电压保护(临时整定为0.4Un、0秒,试验结束后恢复原定值)、发电机断水保护、主变重瓦斯、高厂变、高公变重瓦斯、主变冷却器全停等电量及非电量保护,以上保护出口只跳灭磁开关。
将主变、高厂变、高公变轻瓦斯保护临时改为跳闸。
3、发电机定速3000rpm后,励磁系统用外接电源采用备用通道(BFCR)缓慢增加励磁电流进行高厂变低压侧短路试验(上升曲线、下降曲线分别做)。
试验完毕后逆变灭磁。
试验期间进行部分保护定值检查。
4、现场作措施拆除高厂变、高公变3个分支短路线。
发变组500KV侧短路试验:步骤1、检查发变组出口短路线(5013及5012开关与CT之间)已安装好。
2、退出500KVⅡ母线差动保护,#1发变组5012及5013开关失灵保护已退出。
3、投入发变组保护,过电压保护(临时整定为0.4Un、0秒,试验结束后恢复原定值),保护出口只跳灭磁开关。
将主变、高厂变、高公变轻瓦斯保护临时改为跳闸。
4、合上发变组出口50131、50122刀闸。
5、发电机定速3000rpm后,励磁系统用外接电源采用备用通道(BFCR)缓慢增加励磁电流进行发变组高压侧短路试验(上升曲线、下降曲线分别做)。
试验完毕后逆变灭磁。
期间进行部分保护相位测试。
6、拉开发变组出口50131、50122刀闸。
7、投入500KVⅡ母线差动保护,#1发变组5012及5013开关失灵保护。
8、现场作措施拆除发变组出口短路线(5013及5012开关与CT之间)。
发变组空载特性试验:步骤1、投入发变组保护,动作后跳灭磁开关。
将主变、高厂变、高公变轻瓦斯保护临时改为跳闸2、发电机定速3000rpm后,励磁系统用外接电源采用备用通道(BFCR)缓慢增加励磁电流进行发变组空载特性试验(上升曲线、下降曲线分别做)。
试验完毕后逆变灭磁。
期间进行部分保护测试。
定子接地保护检查:机组达3000转/分时做试验步骤1、现场作措施在发电机出线侧A相挂接地线。
2、发电机定速后,励磁系统用外接电源采用备用通道(BFCR)缓慢增加励磁电流进行发电机定子接地保护检查试验。
试验完毕后逆变灭磁。
3、现场作措施拆除发电机出线侧A相接地线。
励磁系统试验:步骤1、现场作措施恢复发电机出口与励磁变正式连接。
2、发电机定速3000rpm后,合上整流柜交直流隔离刀闸,进行励磁系统试验,项目如下:自动励磁调节器(AVR)零起升压试验励磁系统强励倍数测试自动及手动电压调节范围测量自动、手动切换及主调节器、备用调节器切换发电机电压/频率特性测试操作试验发电机空载跃响应试验灭磁试验及转子过电压保护试验保护、限制试验发电机灭磁时间常数的测量3、励磁系统所有试验结束后,逆变灭磁,断开灭磁开关。
核相及同期系统效验:步骤1、500KVⅡ母线停电。
2、退出励磁调节器及DEH中发电机出口开关合闸辅助接点。
3、合上50131、50132刀闸,合上5013开关。
4、发电机定速3000rpm后,合上励磁整流柜交直流隔离刀闸,用AVR方式升发电机电压至额定。
5、进行500kVⅡ母线PT二次电压与#1主变PT二次电压定相。
6、进行同期系统检验。
7、同期系统检验正确后,逆变灭磁,拉开整流柜交直流隔离刀闸;拉开5013开关,拉开50131、50132刀闸;8、恢复500KVⅡ母线运行。
9、白巴#1线停电。
10、合上50121、50122刀闸,合上5012开关。
11、发电机定速3000rpm后,合上励磁整流柜交直流隔离刀闸,用FCR方式零起升发电机电压至额定。
12、进行同期系统检验。
13、同期系统检验正确后,逆变灭磁,拉开整流柜交直流隔离刀闸;拉开5012开关,拉开50121、50122刀闸;14、恢复白巴#1线运行。
假同期并网试验:步骤:1、检查发电机变组、高厂变、高公变、励磁变所有保护均投入。
2、退出励磁调节器及DEH中发电机出口开关合闸辅助接点。
3、检查50131、50132、50121、50122刀闸确在断开位。
4、发电机定速3000rpm后,用AVR方式升发电机电压至额定。
5、做条件进行5013开关假同期试验(合5013开关三次),用示波器测量电压波形及开关合闸时间。
6、做条件进行5012开关假同期试验(合5012开关三次),用示波器测量电压波形及开关合闸时间。
7、试验结束后断开5013、5012开关,逆变灭磁,断开灭磁开关;恢复励磁调节器及DEH中发电机出口开关合闸辅助接点,恢复假同期试验所做条件。
机组与系统并网:步骤1、退出发电机失磁、逆功率、程跳逆功率、失步保护;发变组其余保护正常投入。
2、合上#1发变组50131、50132刀闸,#1发电机准备在500KVⅡ母线并网。
3、合上励磁整流柜交直流隔离刀闸,确认励磁输出在最低位置,启励用AVR方式升发电机电压至额定,发电机电压至额定后选择5013开关同期,启动自动准同期装置,5013开关同期点并网,并列后带一定的初始负荷;检查发变组保护正常后投入发电机失磁、逆功率、程跳逆功率、失步保护。
4、合上#1发变组50121、50122刀闸,5012开关同期环并。
励磁系统参数测试:1、励磁调节器试验。
校验P、Q测量切换试验10%阶跃试验AVR、FCR、恒无功和恒功率因数整定范围试验AVR运行方式下,发电机电压调差率测定(试验条件为有功功率约零,无功功率为额定)2、调节器甩负荷试验(可与机组甩负荷试验一起进行)3、励磁PSS试验,试验期间有功0.8Pn以上,在电压阶越给定试验阶段发电机无功波动50MW,每次时间小于10秒,要重复多次。
在50%和100%负荷下检查差动保护的差流值额定负荷下测量发电机轴电压检查测量回路及CRT指示正确在50%和100%负荷下检查发电机定子接地保护三次谐波数值带负荷情况下厂用电切换试验:发电机进相试验:1、厂用电源由启动变供电情况下发电机进相试验2、厂用电源由厂用变供电情况下发电机进相试验试验顺序待定:。
