土石方开挖、爆破施工方案

  • 格式:docx
  • 大小:41.75 KB
  • 文档页数:9

下载文档原格式

  / 9
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

土石方施工专项方案

一、编制依据及编制原则

(1)编制依据

①华润置地日照青岛路项目规划设计总平面图、土石方开挖设计图、参考资料等相关资料。

②《爆破安全规程》GB6722-2003;《中华人民共和国民用爆炸物品安全管理条例》(2006年9月);

③通过踏勘工地,从现场调查、采集、咨询所获得的相关资料。

④我公司拥有的工程成果、机械设备状况、施工技术与管理水平及多年来的经验和各种施工统计资料。

二、工程概况

(1)土石方开挖概况

华润置地日照青岛路项目位于山东路与青岛路交汇处西南侧,工程主要是商业办公区和公寓区建设,目前土石方开挖任务主要是车库开挖。根据业主提供的车库基底开挖范围:东西长约150m,南北长约125m,开挖面积约1.6万多㎡。商业办公中心车库基坑开挖设计二个基底标高,分别为:公寓区为+1.95(开挖深度约8m),商业办公区为+3.5m(开挖深度约6.5m);初步测算土石方量共约13.1万m3,其中土方约7.8万m3,石方量约5.3万m3。

(2)环境概况

华润置地日照青岛路项目红线范围东临青岛路,北临山东路,东、北两方向均为交通要道,人员、车辆交通流量较大。业主方现已在用地范围做好围挡,形成独立施工区。经现场勘察,施工区域内地上无架空线路,地下无管线通过,但北侧山东路道路与车库开挖红线的距离约10m,周边道路污水管线、雨水管线距开挖红线的距离最小约5m,最大不超过20m。爆破施工和石渣外运应加强对以上道路管线的保护。

(3)地质情况

据现场钻探情况观察,场地土层主要有杂填土、素填土、耕土、粘土(Q3el+dl),下伏基岩。表面土层厚度为 3.5~5.5m,下伏基岩表面不呈规则,部分地段不排除存在断沟、溶洞。

施工区域属洼地地形,红线内地势低,红线外地势较高,高差约 1.0~2.0m。施工区域内有沟渠,地下水位约-2.0~2.5m。

本工程地下水位常年保持在-1.5~2.5m,地下水丰富,从现场开挖发现,商业办公中心区车库开挖范围集水严重,当前气象已即将开始进入春夏季,夏季天气时常有暴雨产生,根据以往资料,一旦出现中雨以上天气,由于本项目区域地势较低,有可能出

现形成池塘的现象。因此,在施工中必须做好抽排水准备工作,以确保施工工期。(5)爆破施工任务。

根据合同要求,本项目合同范围内爆破施工任务包括以下内容:

①车库基底标高以上岩石爆破;

②车库岩石爆破后石渣外运,本项目土石方开挖全部为弃方,弃渣场由乙方自行选定;(6)计划工期为:业主要求总工期为:土石方开挖爆破、清运92天。计划从2014年3月10日开工,2014年6月10日完工。无特殊情况不许延期.

三. 施工方案选定

(1)工程特点

①土石方挖方量大、爆破和运输组织要求高

挖土方7.8万m3,挖石方5.3万m3,全部为弃方,所有土石方装运到指定的弃渣场内,石渣运输组织难度大,要求高。

②气象因素影响大、工期紧张。

计划施工工期正是接近日照地区雨季到来,将有影响土石方施工,同时爆破日产量要求达到1500m3,石渣运输达2000m3(松方),如何在工期内完成任务,将是一个严峻的问题。

(2)总体施工方案

根据以上工程特点分析,为确保施工工期和质量,确定采用以下施工方案。

①土方开挖方案

开挖采用挖掘机、装载机作业,斯太尔车等大吨位(15T)自卸汽车运输;

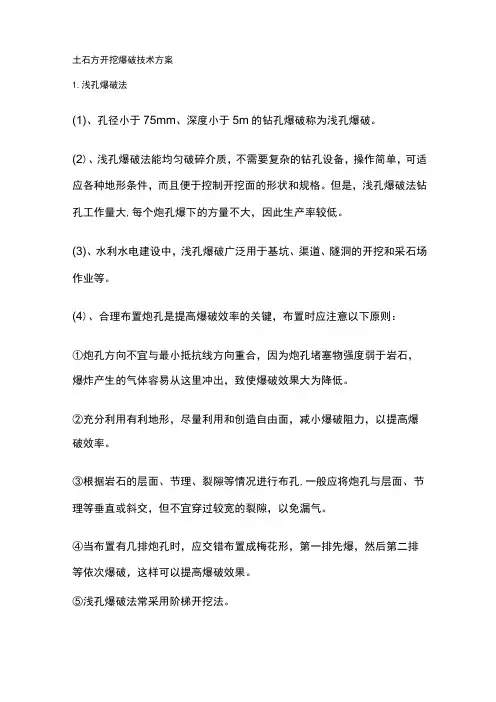

②石方爆破、石渣运输

对于次坚石、普坚石采用浅孔松动爆破和控制爆破的方式进行施工,挖掘机、装载机装碴,斯太尔车等大吨位自卸汽车运输;

四、土方开挖施工组织设计

经地质勘察资料显示,在本项目开挖范围内,表层土质开深度在-3.5m~5.5m土方开挖工程量约7.8万m3。

(1)施工作业区划分

为便于施工和管理,施工作业区分为4个区,以开挖范围内南北向中间线和东西向中间线划分,从西到东、从南到北分别划分为西南、东南、东北及西北4区。

(2)施工便道设计

①施工便道设置。

为便于土方开挖和运输,在开挖前应做好施工便道修筑。根据工程施工环境和弃渣场情况,施工前在商业办公中心处预留道路铺设一条南北向施工便道,为确保车辆通行

顺畅,便道设计宽10m,路面采用碎石铺垫。

②施工便道出口设置。

由于场地出渣通道东、南、西侧三方向限制,只能从北侧山东路出口驶出然后经青岛

路方向进行运输。

(3)开挖顺序

西南区→东南区→东北区→西北区

①西南区从西到东,从北到南向开挖。西南区土方应首先从西侧开挖边线进行开挖。

②东南区从西南区开挖后逐步向东南区行进,保证后续开挖及爆破工作能及时进行。

③东北区开挖时先从靠近东南区一侧由南向北进行开挖。

④西北区开挖跟东北区一样,由南向北按层次开始开挖。

(4)土方开挖注意事项

①每区土方开挖应尽量第一次开挖到地表水面上30cm左右,并做到边开挖边清理,防

止地下水过高集水后变成泥浆影响后续工作的展开。

②由于开挖范围较大,在开挖到中心区域时,为确保运输车辆正常通行,应及时依据

地形对施工便道进行维护或重修,由于开挖后岩石面凹凸不平,运渣车辆通行困难,

必要时应铺填石渣,确保车辆通行。

③由于施工区域内施工机械、车辆比较多,场地运输车辆昼夜通行量大,为便于管理,

确保运输车辆通行顺畅,施工全过程应加强对车辆通行顺序和方向的管理。

(5)土方开挖后施工道路的留置

①因施工现场开挖为全区域开挖,开挖范围较大,无留置施工道路,我公司运输土方

留置一条坡度约8%的施工道路,进场位置在施工现场北门,由北门口向东南方向留置,

施工道路应避开3座主楼基础,防止总包单位的施工,等总包单位基础施工完毕后,

由我方把留置的施工道路挖运出施工现场为总包单位创造施工位置。

五、基坑降水施工方案

根据现场的实际情况,计划布置以下明排集水井降水,明沟、集水井排水是在基坑的四周设置排水明沟,在基坑四角设置集水井,使基坑渗出的地下水通过排水明沟汇集于集水井内,然后用水泵将其排出基坑外。降水方法如下:

1. 在外边线外2m处用挖掘机挖明排水沟至-8.000米,沿外边线外2m开挖排水沟宽×深=2米×7米,坡向集水坑,集水坑内放3~4寸污水泵进行不间断抽水,并进行土方的的开挖。水位下降后,再次用挖机将集水坑挖深至-9.500米 ,同时3寸污水泵进行不间断抽水;要求必须在开挖线以外。在开挖的过程中及开挖集水坑过程中,要进行不间断抽水。

2. 特别注意在挖集水坑过程中,3个集水坑中要交替抽水:开挖1号集水时,2号、3号集水坑内的水泵要不间断抽水,对2号集水坑进行深挖时,同时1号、3号、集水坑内的水泵要不间断抽水。
