一、多选(共计25分,每题2.5分,每题答案完全一样得满分,少选、多选、错选均不得分。
)1、概(预)算总金额由()组成。
A. 土地使用及拆迁补偿费B. 建筑安装工程费C. 建设期贷款利息D. 工程建设其他费用E. 预备费错误:【A;B;C;D;E】2、保持施工过程连续性的目的是()。
A. 避免施工队产生窝工现象B. 缩短建设工期C. 减少施工成本D. 避免发生时松时紧的现象错误:【A;B;C】3、我国现行公路工程造价的构成包括()。
A. 建筑安装工程费B. 土地使用及拆迁补偿费C. 工程建设其他费用D. 预备费E. 流动资金错误:【A;B;C;D】4、公路建设项目造价文件有()。
A. 估算B. 概算C. 预算D. 报价E. 拆迁费错误:【A;B;C;D】5、施工组织设计文件按深度、内容分为()。
A. 施工方案B. 施工组织计划C. 施工组织设计D. 修正施工方案E. 施工组织大纲错误:【A;B;C;D】6、单代号网络图的三要素分别是()。
A. 箭线B. 节点D. 代号E. 线路错误:【A;B;E】7、下列说法正确的是()。
A. 网络计划的起点节点只有外向箭杆,而无内向箭杆B. 网络计划的中间节点只有外向箭杆C. 网络计划的中间节点既无外向箭杆,也无内向箭杆D. 网络计划的中间节点既有外向箭杆,也有内向箭杆E. 网络计划的终点节点只有内向箭杆错误:【A;D;E】8、根据基本建设项目的性质和设计内容不同,工程设计一般可分为()。
A. 一阶段B. 二阶段C. 三阶段D. 四阶段E. 五阶段错误:【A;B;C】9、流水作业参数有()。
A. 空间参数B. 工艺参数C. 时间参数D. 分段参数错误:【A;B;C】10、网络计划按有无时间坐标分成()。
A. 时标网络图B. 非时标网络图C. 单代号网路图D. 双代号网络图E. 搭接网络图错误:【A;B】二、判断(共计25分,每题2.5分)11、在网络图中,有可能出现多条关键线路。

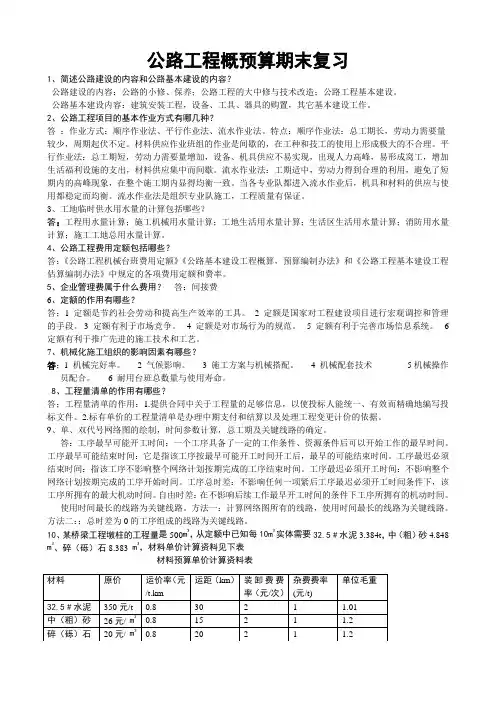

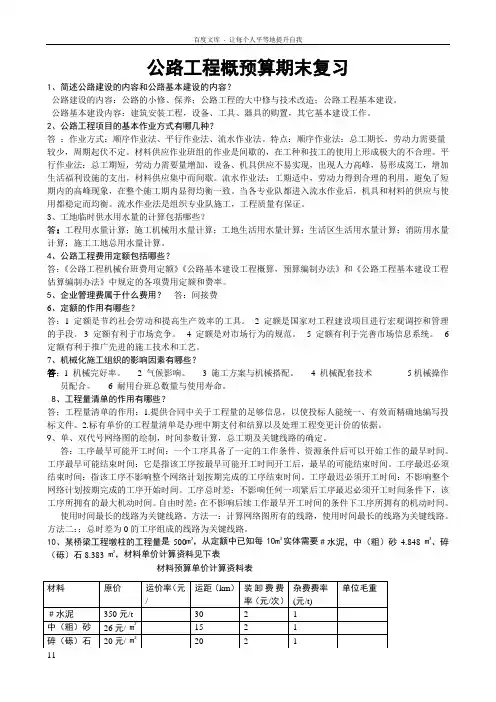

公路工程概预算期末复习1、简述公路建设的内容和公路基本建设的内容?公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路基本建设内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
2、公路工程项目的基本作业方式有哪几种?答:作业方式:顺序作业法、平行作业法、流水作业法。
特点:顺序作业法:总工期长,劳动力需要量较少,周期起伏不定。
材料供应作业班组的作业是间歇的,在工种和技工的使用上形成极大的不合理。
平行作业法:总工期短,劳动力需要量增加,设备、机具供应不易实现,出现人力高峰,易形成窝工,增加生活福利设施的支出,材料供应集中而间歇。
流水作业法:工期适中,劳动力得到合理的利用,避免了短期内的高峰现象,在整个施工期内显得均衡一致。
当各专业队都进入流水作业后,机具和材料的供应与使用都稳定而均衡。
流水作业法是组织专业队施工,工程质量有保证。
3、工地临时供水用水量的计算包括哪些?答:工程用水量计算;施工机械用水量计算;工地生活用水量计算;生活区生活用水量计算;消防用水量计算;施工工地总用水量计算。
4、公路工程费用定额包括哪些?答;《公路工程机械台班费用定额》《公路基本建设工程概算,预算编制办法》和《公路工程基本建设工程估算编制办法》中规定的各项费用定额和费率。
5、企业管理费属于什么费用?答:间接费6、定额的作用有哪些?答;1 定额是节约社会劳动和提高生产效率的工具。
2 定额是国家对工程建设项目进行宏观调控和管理的手段。
3 定额有利于市场竞争。
4 定额是对市场行为的规范。
5 定额有利于完善市场信息系统。
6 定额有利于推广先进的施工技术和工艺。
7、机械化施工组织的影响因素有哪些?答;1 机械完好率。
2 气候影响。
3 施工方案与机械搭配。
4 机械配套技术5机械操作员配合。
6 耐用台班总数量与使用寿命。
8、工程量清单的作用有哪些?答;工程量清单的作用:1.提供合同中关于工程量的足够信息,以使投标人能统一、有效而精确地编写投标文件。
第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
12、施工组织设计的定义,目的,任务是什么?答:施工组织设计:从工程的全局出发,按照客观的施工规律和当时当地的具体条件,统筹考虑施工活动中的人力、资金、材料、机械和施工方法这五个主要因素后,对整个工程的施工进度和资源消耗等做出的科学而合理的安排。
施工组织研究的目的是:从人力、资金、材料、机械和施工方法这五个主要因素进行科学而合理的安排,使之在一定的时间和空间内,得以实现有组织、有计划、均衡地施工,使整个工程在施工中取得时间上消耗少、工期短;质量上精度高、功能好;经济上资金省、成本低。
任务:确定开工前必须完成的各项准备工作;计算工程量、合理部署施工力量、确定劳动力、机械、材料等的需要量和供应方案;确定施工方案,选择施工机具;安排施工顺序,编制施工进度计划;确定工地上的设备停放场、料场、仓库、办公室、预制场地等的平面布置;制定确保工程质量及安全生产的有效技术措施。
第二章施工过程组织原理15、施工过程组织的原则是什么?保持施工过程连续性的意义是什么?答:施工组织的原则是:施工过程的连续性,施工过程的协调性、施工过程的均衡性、施工过程的经济性。
保持施工过程连续性的意义是:可以缩短建设周期,减少在制品数量,节省流动资金,可以避免产品在停放等待时引起的损失,对提高劳动生产率,具有很大的经济意义。
16、施工过程空间组织和时间组织解决问题是什么?答:施工过程时间组织解决的问题是:解决项目的施工作业方式,以及施工作业单位(工序)的排序和衔接问题。

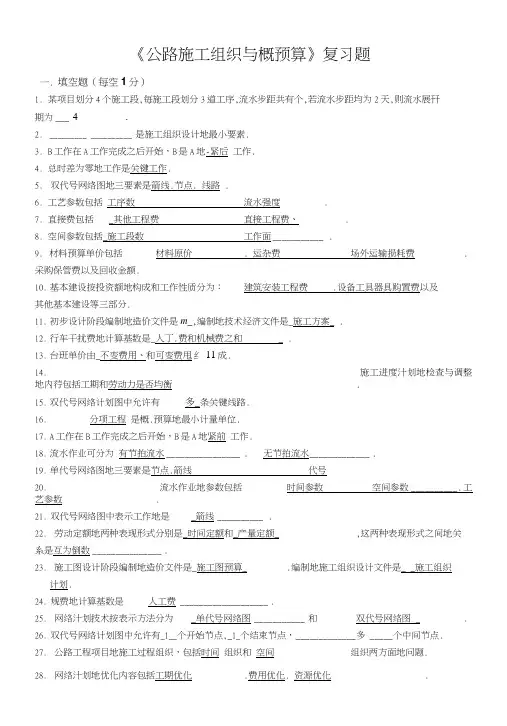

《公路施工组织与概预算》复习题一.填空题(每空1分)1.某项目划分4个施工段,毎施工段划分3道工序,流水步距共有个,若流水步距均为2天,则流水展幵期为___ 4 ________ .2._________ __________ 是施工组织设计地最小要素.3.B工作在A工作完成之后开始,B是A地-紧后工作.4.总时差为零地工作是关键工作.5.双代号网络图地三要素是箭线.节点. 线路 .6.工艺参数包括工序数流水强度.7.直接费包括_其他工程费直接工程费、.8.空间参数包括_施工段数工作面___________ .9.材料预算单价包括材料原价. 运杂费场外运输损耗费. 采购保管费以及回收金额.10.基本建设按投资额地构成和工作性质分为:建筑安装工程费.设备工具器具购置费以及其他基本建设等三部分.11.初步设计阶段编制地造价文件是m_,编制地技术经济文件是_施工方案_ .12.行车干扰费地计算基数是_人丁.费和机械费之和_ .13.台班单价由_不变费用、和可变费甩纟11成.14.施工进度汁划地检查与调整地内荇包括工期和劳动力是否均衡.15.双代号网络计划图中允许有多_条关键线路.16.分项工程是概.预算地最小计量单位.17.A工作在B工作完成之后开始,B是A地紧前工作.18.流水作业可分为有节拍流水________________ . 无节拍流水_____________ .19.单代号网络图地三要素是节点.箭线代号20.流水作业地参数包括时间参数空间参数__________ .工艺参数.21.双代号网络图中表示工作地是_箭线__________ .22.劳动定额地两种表现形式分别是_时间定额和_产量定额_ ,这两种表现形式之间地关系是互为倒数_______________ .23.施工图设计阶段编制地造价文件是_施工图预算_ .编制地施工组织设计文件是_ _施工组织计划.24.规费地计算基数是人工费 ___________________ .25.网络汁划技术按表示方法分为_单代号网络图___________ 和双代号网络图 _ .26.双代号网络计划图中允许有_1__个开始节点,_1_个结束节点,_____________ 多 _____ 个中间节点.27.公路工程项目地施工过程组织,包括时间组织和空间组织两方面地问题.28.网络汁划地优化内容包括工期优化.费用优化. 资源优化.29.施工时间组织基本作业方法有顺序作业法__ . 流水作业法平行作业法__ .30.单代号网络图中表示工作地是节点二.选择题1.在我国,经过国家或其授权机关颁发地定额是具有(A )地一种指标,不得擠自修改.法令性B.科学性C.系统性D.统一性2.( B )是指生产单位数量合格产品所消耗地劳动量标准.A.材料消耗定额i时间定额C.机械设备定额1).产量定额3.( D )是指劳动者在单位劳动fiA完成合格产品地数g大小.A.材料消耗定额B.时间定额C.机械设备定额产璧定额4.时间定额以工FI为单位,除潜水工程.隧道工程外,每个工日地工作时间按照现行劳动规定为(B ).A. 4小时_B^8小时C. 10小时1). 12小时5.概算定额与预算定额地定额表屮地劳动定额数伉是以(B )地形式表示地.A.定额基价i时间定额C.产量定额D.工程闪容6.《公路工程机械台班费用定额》屮地折旧费.大修理费和经常修理费是属于(C ).A.人工费B.修理费L不变费用D.可变费用7.《公路工程机械台班费用定额》中地人工费.动力燃料费是属于(D ).A.材料费B.修理费C.不变费用1可变费用8.以下(A )是属于《公路工程机械台班费用定额》屮地可变费用.k动力燃料费B.大修理费C.折旧费1).安装拆卸费9.( C )是编制施工预算地基础.A.概算定额B.预算定额_匕施工定额D.公路工程机械台班费用定额10.概预算费用地组成第三部分费用是指( B )A.建筑安装工程费B.工程建设其他费用C.设备及工具.器具及家具购置费D.建设单位管理费11.以下选项属其他工程费地有(C )A.直接工程费B.规费C.临时设施费属D.企业管理费12.公路建设前期准备工作屮赔偿村民水稻费用属于(B )A.建筑安装工程费B. 土地补偿费C.工程建设其他费用D.其他工程费13.某工地采用挖掘机.推土机修建一条5m宽3500m施工便道(无路而),其他工程费及间接费取费标准地工程类别为(A )A.人工土方B.机械土方C.汽车运输D.其他路而14.某同学编制桥梁工程施工阁预算,施工方案采用8t向卸汽车运输人行道板预制构件,计算人行道板预制构件运输其他工程费及间接费取费标准地工程类别应为(C )A.构造物iB.构造物11C.汽车运输D.其他路而15.某同学计算桥梁橡胶板式伸缩缝预算,其他工程费及间接费取费标准地工程类别为(D )A.构造物iB.构造物IIC.构造物illD.钢材及钢结构16.概预算项目第二部分费用是指(C )A.建筑安装工程费B.公路设施及预埋管线工程C.设备及工具.器具及家具购置费D.建设单位管理费17.工地转移费属(B )A.直接工程费B.其他工程费C.规费D.企业管理费18.桥梁工程预算临时轨道铺设费用属(B )八.临时没施费 B.临时工程 C.企业管理费 D.工程建没其他费用19.征地拆迁费用属于(C )A.建筑安装工程费B.设备.工具.器具及家具购置费C.工程建设其他费用D.其他工程费20.人工伐树挖根其他工程费及间接费取费标准地工程类别为(A )A.人工土方B.机械土方C.汽车运输D.人工石方21.推土机伐树挖根其他工程费及间接费取费称准地工程类别为(B )A.人工土方B.机械土方C.汽车运输D.人工石方22.厂拌水泥稳定碎石混合料运输其他工程费及间接费取费标准地工程类别为(C )八.高级路而 B.其他路而 C.汽车运输 D.构造物I23.沥青碎石混合料运输其他工程费及间接费取费标准地工程类别为(C )八.高级路面 B.其他路面 C.汽车运输 D.构造物I24.机械打眼开炸石方其他工程费及间接费取费准地工程类别为(B )A.人工石方B.机械石方C.汽车运输D.构造物I25.厂拌水泥稳定碎石混合料拌和其他工程费及间接费取费标准地工程类别为(D )A.汽车运输B.构造物IC.高级路面D.其他路面26.碾压混凝土路而基层其他工程费及间接费取费标准地工程类别为(D )八.汽车运输 B.构造物I C.高级路而 D.其他路而27.沥青路而封层其他工程费及间接费取费标准地工程类别为(D )A.汽车运输B.构造物IC.高级路面D.其他路面28.石灰桩处理软土路基其他工程费及间接费取费标准地工程类别为(C )A.汽车运输B.高级路面C.其他路面D.构造物I29.灌注桩施工其他工程费及间接费取费称准地工程类别为(B )八.构造物I B.构造物II C.构造物III D.技术复杂大桥30.泥结碎石路而施工便道施工其他工程费及间接费取费标准地工程类别为(C )八.机械土方 B.高级路而 C.其他路而 D.构造物I31.某工地梁板预制采用商品混凝土,其他工程费及间接费取费标准地工程类别应取(C 八.构造物I B.构造物II C.构造物III D.技术复杂大桥32.四氟板式橡胶支座其他工程费及间接费取费称准地工程类别应取(D )八.构造物I B.构造物II C.技术复杂大桥 D.钢材及钢结构32.其他工程费计算基数为(B )八.直接费 B.直接工程费 C.定额基价 D.间接费33.诸暨市雨量区.雨季期为(B )A. 1,2B. 11,6C. 1,7D. 11,7 34.新建公路工程施工图预算不应计取(C )费用.八.直接工程费 B.其他工程费 C.行车干扰费 D.职工取暖补贴35. 工地转移距离在(B ) km 以|Aj 地工程不计取工地转移费. A. 30 B. 50 C.100 D. 15036. 编制办法规定地预算利润率应取(D )A. 3%B. 4%C. 5%D. 7%37. 某项目经批准地概算为5000万元,则其批准地预算可能为(A )A. 4500B. 5100C. 5500D. 600038. 纳税地点在市区地企业,可行性研宂投资估算税金地综合税率按(C )计算. A. 3. 22%B. 3. 35%C. 3.41%D. 10%39. 水泥稳定碎石基层设计厚度38cm 须分层施工,则每1000m2增加(A )工日. A. 3 B. 5C. 10D. 15 40.施工单位工程结算费用属于( A )A.建筑安装工程费B.设备.工具.器具及家具购置费C.工程建设其他费用 41. 预算造价不包括(A.建筑安装工程费 C.工程建没其他费用42. 项目建议书阶段应编制(A )造价文件.A.投资估算B.概算C.施工图预算D.施工预算43. 工程监理费以(D )为计算基数.A.直接工程费B.直接费C.间接费D.建筑安装工程费44. 某二级公路工程监理费费率按《公路工程基本建没项目概算预算编制办法》(JTG B06-2007)规定 应取(B ).A. 2.0%B. 2.5%C. 3.0%D. 3.5% 45.桥梁基础尺寸为10mX 3mX 2m,混凝土工艺损耗率为1. 5%,则浇桥梁基础混凝土定额消耗量为(C ) m3. A. 59. 1 B. 60 C. 60. 9D. 6946. 公路施工机械一般(C )小时为一个台班.A. 6B. 7C. 8D. 947. 《公路公路工程机械台班费用定额》90kw 以内推土机履带式不变费用311.14元.人工2工日.柴油 65. 37kg.人工49. 2元/工円.柴汕7. 0元/kg,则其台班预算单价为(B )元.A. 729. 85B. 867. 13C. 555. 79D. 768. 7348.某老路改建工程机械土方10000m3,雨季施工增加费费率为 3. 0%,建筑安装工程费为150000元,直接 费为120000元,间接费为20000元,直接工程费为90000元,则雨季施工增加费为(D )元.D.生产人员培训费 B )费用.B.工程运营费用 D.生产人员培训费49.某老路改建工程机械土方10000ni3,行车干扰施工增加费费率为3. 0%,建筑安装工程费为150000元,直接费为120000元,间接费为20000元,直接工程费为90000 (其中人工费5000元.机械费75000元)元,则行车干扰施工增加费为(C )元.A. 4500B. 3600C. 2400D. 270050.某造价员编制杭(州)长(兴)高速公路工程某标段施工图预算,直接工程费10000万元,其他工程费2000万元,规费500万元,间接费700万元,则利润应为(B )万元.A. 433B. 854C. 924D. 88951.规费以各类工程地(A )为计算基数.八.人工费之和 B.机械费之和 C.人工费+机械费 D.直接费52.厂拌石灰粉煤灰矿渣混合料定额配合比为5: 15: 80,生石灰定额消耗量为15. 448t;设计配合比为4: 16:80,则调整后石灰消耗定额为(A ) t.A. 12. 358B. 19. 310C. 14. 483D. 16. 47853.施工企业投标报价需考虑投标项目地(A )费用.A.建筑安装工程费B.办公和生活用家具购置费C.勘察设计费D.建设期贷款利息54.对于建没工程,具有先进性地施工作业方式是(C )A.顺序作业B.平行作业C.流水作业D.顺序平行作业55.施工组织往往以(B )为对象.A.操作过程B.工序C.动作与操作D.综合过程56.双代号网络图中地虚工作(B ).A不占用时间,但消耗资源B不占用时间,不消耗资源C既占用时间,又消耗资源D占用时间,不消耗资源57.在网络图中对编号地描述错误地是(D ).A箭头编号大于箭尾编号B应从小到大.从左往右编号C可以间隔编号D必要时可以编号重复二.多选题1.概.预算甲组文件包括:(BDE )A.分项工程概(预)算表B.总概(预)算表C.材料预算单价计算表D.建筑安装工程费计算表E.编制说明2.概(预)算总金额由(BD )组成.A.直接费B.建筑安装工程费C.建设弟位管理费D.工程建设其他费用E.价差预备费3.建筑安装工程费由(CDE )组成.八.人工费 B.直接工程费 C.直接费 D.间接费 E.税金4.直接工程费包括(BD ).A.直接费B.人工费C.材料预算价格D.施工机械使用费 E.其他机械使用费5.其他工程费包括(AD E )A.冬季施工增加费B.职工取暖补贴C.医疗保险费D.行车干扰工程施工增加费E.夜间施工增加费6.临时设施费属八.直接工程费以下(AB A.住房公积金 D.基本费用 以下(ABD 八.财务费用7. 8. BE ) B.其他工程费 )属规费.B.工伤保险费 E.生产人员培训费 )属企业管理费.B.基本费用C.失业保险费C.规费D.企业管理费I建筑安装工程费C.人工费D.主副食运费补贴E.施工辅助费9. 办公及生活用家具购賈费与什么有关(BCEA.工程规模B.新建改建C.公路等级D.家具价格E.工程所在地.10. 可以编制夜间施工增加费地工程类别有(A.机械土方B.其他路面C.构造物ID.构造物nE.钢材及钢结构 11. 基本建设工程可划分为(ABCD )A.建设项0B.单项工程C.单位工程D.分部工程E.其他工程12. 公路建设项目造价文件有(ABCDE )A.投资估算B.初步设计概算C.预算D.结算E.决算13. 工程定额地特点有(ABCE )八.科学性 B.系统性 C.统一性 D.地区性 E.法令性14. 套用工程定额必须查阅(ABCE )A.定额说明B.工作内容C.定额计量单位D.人工消耗数量E.定额小注15. 属公路工程机械台班费川不变费川地有(八.人工费 B.折旧费 C.大修理费 D.安装拆卸费E.经常修理费16. 属公路工程机械台班费用可变费用地有(A.人工费B.燃油费C.经常修理费D.安装拆卸费 R.电费 17. 粗粒式沥青混凝土路面施工图预算一般套用(ACE )定额.A.混合料拌和B.浞合料装车C.混合料运输D.卸料E.摊铺18. 根据基本建设项目地性质和设计内容不同,工程设计-•般可分为(A. 一阶段B.二阶段C.三阶段D.四阶段E.五阶段19. 工程建设定额按其所反映地物质消耗A 容分为(BCD ).DR )BCDEABE )ABC ).A.施工定额B.劳动消耗定额C.机械消耗定额I ).材料消耗定额20.下列各项费用中(ABC )属于公路工程机械台班单价地组成部分.26. 施工进度图地分类包括(ABD )八.横线进度图 B.垂直进度图 C.时标进度图D.网络进度图27. 单代号网络图地三要素分别是(ABD ).八.箭线 B.节点 C.资源D.代号E.线路28. 网络计划按有无时间坐标分类分成(AB ).八.时f 小网络图B.非时标网络图C.单代号网络图D.双代号网络图三. 简答题1. 简述双代号网络计划绘阁规则.答:(1) 一个网络图中不允许单.双代号混用.(2) —个网络图只能有一个始节点,一个终节点. (3) 一对节点间只能有一条箭线 (4) 网络图中不允许出现闭合回路. (5) 网络图中不允许出现双箭线. (6) 节点编号从小到大,不能重复. (7) 两箭线相交时,宜采用断线或暗桥. 2. 简述施工图预算01〜11表地绘制顺序.A.大修理费及经常修理费 C 21 A C22 A C 23 A C 24 A C 25机上人工及燃料动力费B.折旧费D.大型机械进退场费初步设计阶段编制工程造价文件采用地主要计价依据包括(BCD ). 《公路基本建设工程投资佔算编制办法》 B.《公路工程概算定额》《公路基本建设工程概算.预算编制办法》D.《公路工程预算定额》 《公路工程机械台班费用定额》中,下列(BD )属于可变费用. 经常性修理费安装.拆卸及辅助设施费 公路工程中地间接费由下列( 临吋设施费 规费B.机上人工费D.燃料动力费.CD )组成.B.现场管理费 D.企业管理费公路工程中组成材料预算价格地内容有(ABCD ) 供销部门手续费 运杂费B.材料原价D.包装费E.场内损耗下列(ABC )属于建筑安装工程费地内容.A 直接工程费B 利润C 税金D 设备.工具.器具购賈费E 建设期贷款利息答:01表列项一08表套川定额一10表.09表材料单价计算一11表机械单价计算一04表费率选取一完成08表一03表建筑安装工程费计算一05表设备工具器具购罝费一06表工程其他建设费用计算一01表金额汇总一02表数量汇总.3.工程量清单工程量地准确与否对投标报价有何影响.答:清单工程量应尽可能准确,误差将产生两个方面地不利影响:a.F IDIC合同条件第52条中指出,当变更工程涉及工程金额超过合同价格地2%,且变更后地工程量大于或小于原来淸单工程量地25%时,应调整原合同单价.b.工程量计算不准给投标人不平衡报价造成机会,当实际工程量较多地大于清单工程量时,承包人可报较高地单价,施工吋该项0费用增加很多,业主不易控制工程总费用.4.简述工程造价地投资体系以及编制阶段.答:估算一项目建议书阶段和可行性研究阶段初步概算一初步设汁修正概算一技术设计施工图预算一施工图设计投标.报价一招投标阶段施工预算一施工准备阶段工程结算一施工阶段竣工决算一竣工验收阶段5.简述施工组织设计文件地分类以及编制阶段.答:施工方案一初步设计修正地施工方案一技术设计施工组织计划一施工图设计实施性施工组织设计一施工准备阶段6.试指出写列网络图地错误(注意:一个图可能存在多处错误)两个节点之间W能有一条正向箭线.(1)两个节点之间只能绘制正14箭线,不能双向箭线或箭杆.两个节点之间只能有一条正向箭线.四.计算题1.人工挖运20 m普通土100 m3天然密实土所需时间24. 5工FI,计算其产量定额.2.杭州某工地用碎石从瓶窑采购,原价20元/m3,运距35km,运率0. 4元/km吨,装卸费2元/m3,过磅费1 元/m3,装卸1次,计算碎石预算价格.补充:由《编制办法》查得碎石场外运输损耗率为1%,采购及保管费率为2. 5%.3.教材P152页案例2建设期贷款利息.4.教材P108页案例6.5.某路基工程挖方1000m3,其屮普通土400m3,硬土600m3,可全部利用,现填方所需为土方为900m3,试判断是否需要借土方,如需要借土方,借方量是多少?6.杭州市新建公路沥青浞凝土路而,经过预算人工费为114万元,材料费为232万元,机械使用费为312 万元,请计算建筑安装工程费.7.某水泥浞凝土工程,浞凝土工程量为50000m2,实现一班制作业.其中:混凝土人工——339. 2工日/1000m2 混凝土真空吸水机组一一3.48台班/1000m2 水泥混凝土搅拌机一一0. 68台班/1000m2若安排100人,2套混凝土真空吸水机组,2台混凝土搅拌机,计算主导工期.8.根据不列工序之间地逻辑关系绘制网络图,计算节点时间参数和工作时间参数,确定关键线路与工期.9.现有一工程项FI,包桮4个施工任务,每个任务有3道工序,每道工序地工作时间如下表所示,用约贝法则确定项目地最优施工顺序顺序;用直接编阵法计算最短工期;用潘式法则在最优排序地基础上组织工序间地连续施工并绘制横线进度图.施工段。
课程:公路施工组织与概预算试卷:B专业:2006工程造价(公路专科)附答案一、填空题(每空1.5分,共21分)1.基本建设工程项目依次可划分为、、、、。
2.施工过程的组织原则包括施工过程的、、、等四个方面。
3.施工方案的4项主要内容是、、、。
4.时差反映工作在一定条件下的。
二、简释概念(每小题5分,共25分)1. 公路工程基本建设程序的内容2. 工序3. 流水节拍4.劳动量(作业量)5. 材料消耗定额三、问答题(每小题10分,共30分)1.施工进度图的主要形式有哪些(需对每种形式进度图的表达方式或概念作简要说明)?2.试述土石方机械的主要种类及其作用。
3.试述关键线路的特征。
四、综合题(每小题8分,共24分)1. 表中所示为某4个施工段的四项(甲、乙、丙、丁)施工过程所需的作业时间,单位为天(d)2. 某路基工程,人工挖运硬土,人力挑抬平价运距44m,试确定其预算定额。
已给公路工程预算定额如下:人工挖运土方工程内容:1)挖松;2)装土;3)运送;4)卸除;5)空回。
单位:100 m3天然密实土3. 某桥梁工程,(1)主桥部分的定额基价为100万元,直接费为130万元,其它直接费的综合费率为10%,现场经费的综合费率为20%,间接费的综合费率为5%,试计算直接工程费。
(2)设施工技术装备费的费率为3%,计划利润率为4%,税率为3%,试计算建筑安装工程费。
(3)设建设单位管理费的费率为3%,试计算建设单位管理费。
公路施工组织与概预算试题答案及评分标准B卷专业:2006工程造价(公路专科)教材:张起森主编. 公路施工组织与概预算(第二版).人民交通出版社一、填空题(每空1.5分,共21分)1.(p4) 基本建设项目,单项工程,单位工程,分部工程,分项工程2. (p18)连续性,协调性,均衡性,经济性3. (p36) 确定施工方法,选择施工机具,安排施工顺序,组织流水施工4.(p126)工作在一定条件下的机动时间范围二、简释概念(每小题5分,共25分)1. 公路工程基本建设程序的内容:(p5)包括项目建议书、可行性研究、设计文件、列入年度基本建设计划、施工准备、组织施工(施工实施)、竣工验收与交付使用等。
公路施工组织及概预算课后答案【篇一:公路施工组织与概预算复习题(答案)】txt>一、填空题(每空1分)1.某项目划分4个施工段,每施工段划分3道工序,流水步距共有2个,若流水步距均为2天,则流水展开期为____4__________。
2. ________工序______是施工组织设计的最小要素。
3.b工作在a工作完成之后开始,b是a的__紧后_____工作。
4.总时差为零的工作是关键工作。
5.双代号网络图的三要素是___箭线__ 、___节点_ 、_____线路_____ 。
6.工艺参数包括______工序数_________ 、______流水强度_________ 。
7.直接费包括_____其他工程费__________ 、______直接工程费_________ 。
8.空间参数包括___施工段数____________ 、_____工作面__________ 。
9. 材料预算单价包括______材料原价_________ 、____运杂费_____ 、_____场外运输损耗费_________、采购保管费以及回收金额。
10.基本建设按投资额的构成和工作性质分为:___建筑安装工程费____ 、___设备工具器具购置费__以及其他基本建设等三部分。
11.初步设计阶段编制的造价文件是__概算__,编制的技术经济文件是____施工方案____。
12.行车干扰费的计算基数是____人工费和机械费之和 _。
13.台班单价由___不变费用___和__可变费用__组成。
14.施工进度计划的检查与调整的内容包括__工期__和__劳动力是否均衡____。
15.双代号网络计划图中允许有_____多__条关键线路。
16. ________分项工程______是概、预算的最小计量单位。
17.a工作在b工作完成之后开始,b是a的___紧前____工作。
18.流水作业可分为______有节拍流水__________ 、___无节拍流水_____________。
1. _____工序________是施工组织设计的最小要素。
2。
B 工作在 A 工作完成之后开始, B 是 A 的___紧后____工作, A 是 B 的__紧前_____工作。
3. 劳动定额的两种表现形式分别是_ 时间定额__和__ 劳动定额__,这两种表现形式之间的关系是___ 互为倒数_.4。
直接费包括直接工程费_、其他工程费_。
5。
材料预算单价包括_____原价___ 、____运杂费、____场外运输损耗费__、_____采购及保管费_以及回收金额。
6.初步设计阶段编制的造价文件是__ 概算 __,编制的技术经济文件是____施工方案_____。
7。
双代号网络图中表示工作的是_____箭线_______。
8. 行车干扰费的计算基数是_人工费和机械费 _。
9.施工时间组织基本作业方法有 _ 顺序作业法_ 、_ 平行作业法__ 、_ 流水作业法 _ 。
其中最科学的作业方式是_ _流水作业法 _ 。
10。
双代号网络图的三要素是__ 箭线 __ 、__节点 _ 、_____路线 _____ 。
11。
台班单价由_______ 不变费用 __________和_____ 可变费用 ________组成。
12.施工进度计划的检查与调整的内容包括______ 施工工期 _________和_____ ____劳动力是否均衡_______.13。
双代号网络计划图中允许有_________ 多 _________条关键路线。
14.规费的计算基数是_____ ______人工费 _。
15。
网络计划技术按表示方法分为______ 单代号网络计划图 _________和_______ _____双代号网络计划图____。
16.施工过程组织包括: _时间组织和_空间组织两方面的问题。
17.网络计划的优化内容包括_工期优化_ 、_费用优化__ 、_资源优化_ 。
18.直接费由_人工费、 _材料费和_机械使用费组成。

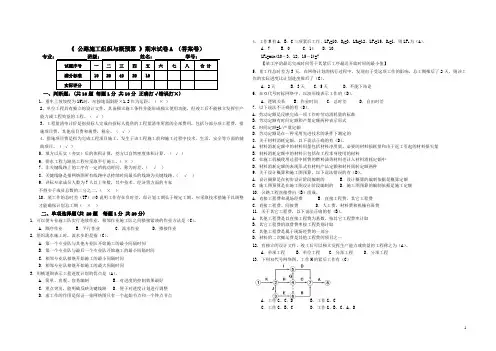

《公路施工组织与概预算》期末试卷A (答案卷)一、判断题:(共10题每题1分共10分正确打√错误打×)1、重车上坡坡度为15%时,应按地面斜距×1.2作为运距。
(×)2、单位工程具有独立的设计文件,具备独立施工条件并能形成独立使用功能,但竣工后不能独立发挥生产能力或工程效益的工程。
(√)3、工程量清单计价是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费,措施项目费,其他项目费和规费,税金。
(√)4、措施项目费是指为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全等方面的辅助项目。
(√)5、填方以压实(夯实)后的体积计算,挖方以自然密度体积计算。
(√)6、排水工程与路基工程应采取平行施工。
(×)7、非关键线路上的工序有一定的机动时间,称为时差。
(√)8、关键线路是指网络图所有线路中总持续时间最长的线路为关键线路。
(√)9、评标专家成员人数为7人以上单数,其中技术、经济等方面的专家不得少于成员总数的三分之二。
(×)10、某工作的总时差(TF)≥0说明工作存在负时差,即计划工期长于规定工期,应采取技术措施予以调整才能确保计划总工期(×)二、单项选择题(共 20题每题1分共20分)1.可以使专业施工队实行连续作业,相邻作业施工队之间搭接紧凑的作业方法是(C)。
A.顺序作业 B.平行作业 C.流水作业 D.搭接作业2.组织流水施工时,流水步距是指(C)。
A.第一个专业队与其他专业队开始施工的最小间隔时间B.第一个专业队与最后一个专业队开始施工的最小间隔时间C.相邻专业队相继开始施工的最小间隔时间D.相邻专业队相继开始施工的最大间隔时间3.用横道图表示工程进度计划的优点是(A)。
A.简单、直观、容易编制 B.对进度的控制效果最好C.重点突出,能明确反映关键线路 D.便于对进度计划进行调整D.虚工作的作用是保证一张网络图只有一个起始节点和一个终点节点4.工作N有A.B.C三项紧后工作,LF A=10,D A=3,LS B=12,LF C=15,D C=1,则LF N为(A)。
公路工程概预算期末复习1、简述公路建设的内容和公路基本建设的内容?公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路基本建设内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
2、公路工程项目的基本作业方式有哪几种?答:作业方式:顺序作业法、平行作业法、流水作业法。
特点:顺序作业法:总工期长,劳动力需要量较少,周期起伏不定。
材料供应作业班组的作业是间歇的,在工种和技工的使用上形成极大的不合理。
平行作业法:总工期短,劳动力需要量增加,设备、机具供应不易实现,出现人力高峰,易形成窝工,增加生活福利设施的支出,材料供应集中而间歇。
流水作业法:工期适中,劳动力得到合理的利用,避免了短期内的高峰现象,在整个施工期内显得均衡一致。
当各专业队都进入流水作业后,机具和材料的供应与使用都稳定而均衡。
流水作业法是组织专业队施工,工程质量有保证。
3、工地临时供水用水量的计算包括哪些?答:工程用水量计算;施工机械用水量计算;工地生活用水量计算;生活区生活用水量计算;消防用水量计算;施工工地总用水量计算。
4、公路工程费用定额包括哪些?答;《公路工程机械台班费用定额》《公路基本建设工程概算,预算编制办法》和《公路工程基本建设工程估算编制办法》中规定的各项费用定额和费率。
5、企业管理费属于什么费用?答:间接费6、定额的作用有哪些?答;1 定额是节约社会劳动和提高生产效率的工具。
2 定额是国家对工程建设项目进行宏观调控和管理的手段。
3 定额有利于市场竞争。
4 定额是对市场行为的规范。
5 定额有利于完善市场信息系统。
6 定额有利于推广先进的施工技术和工艺。
7、机械化施工组织的影响因素有哪些?答;1 机械完好率。
2 气候影响。
3 施工方案与机械搭配。
4 机械配套技术5机械操作员配合。
6 耐用台班总数量与使用寿命。
8、工程量清单的作用有哪些?答;工程量清单的作用:1.提供合同中关于工程量的足够信息,以使投标人能统一、有效而精确地编写投标文件。

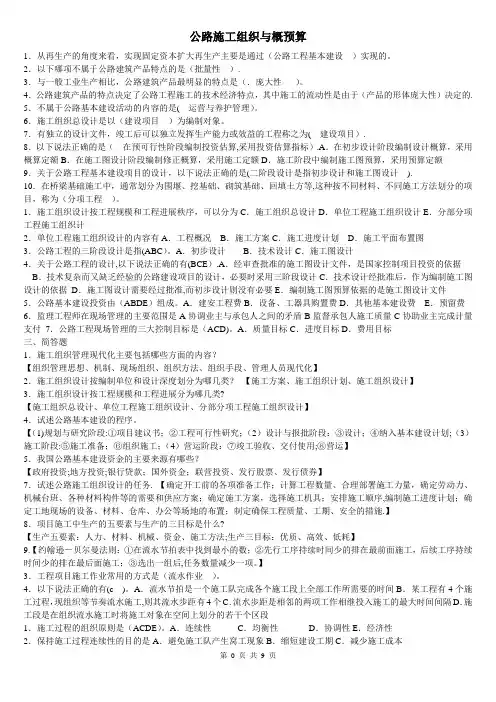

公路施工组织与概预算1.从再生产的角度来看,实现固定资本扩大再生产主要是通过(公路工程基本建设)实现的。
2.以下哪项不属于公路建筑产品特点的是(批量性).3.与一般工业生产相比,公路建筑产品最明显的特点是(.庞大性)。
4.公路建筑产品的特点决定了公路工程施工的技术经济特点,其中施工的流动性是由于(产品的形体庞大性)决定的. 5.不属于公路基本建设活动的内容的是( 运营与养护管理)。
6.施工组织总设计是以(建设项目)为编制对象。
7.有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称之为( 建设项目).8.以下说法正确的是(在预可行性阶段编制投资估算,采用投资估算指标).A.在初步设计阶段编制设计概算,采用概算定额B.在施工图设计阶段编制修正概算,采用施工定额D.施工阶段中编制施工图预算,采用预算定额9.关于公路工程基本建设项目的设计,以下说法正确的是(二阶段设计是指初步设计和施工图设计).10.在桥梁基础施工中,通常划分为围堰、挖基础、砌筑基础、回填土方等,这种按不同材料、不同施工方法划分的项目,称为(分项工程)。
1.施工组织设计按工程规模和工程进展秩序,可以分为C.施工组织总设计D.单位工程施工组织设计E.分部分项工程施工组织计2.单位工程施工组织设计的内容有A.工程概况B.施工方案C.施工进度计划D.施工平面布置图3.公路工程的三阶段设计是指(ABC)。
A.初步设计B.技术设计C.施工图设计4.关于公路工程的设计,以下说法正确的有(BCE).A.经审查批准的施工图设计文件,是国家控制项目投资的依据B.技术复杂而又缺乏经验的公路建设项目的设计,必要时采用三阶段设计C.技术设计经批准后,作为编制施工图设计的依据D.施工图设计需要经过批准,而初步设计则没有必要E.编制施工图预算依据的是施工图设计文件5.公路基本建设投资由(ABDE)组成。
A.建安工程费B.设备、工器具购置费D.其他基本建设费E.预留费6.监理工程师在现场管理的主要范围是A协调业主与承包人之间的矛盾B监督承包人施工质量C协助业主完成计量支付7.公路工程现场管理的三大控制目标是(ACD)。

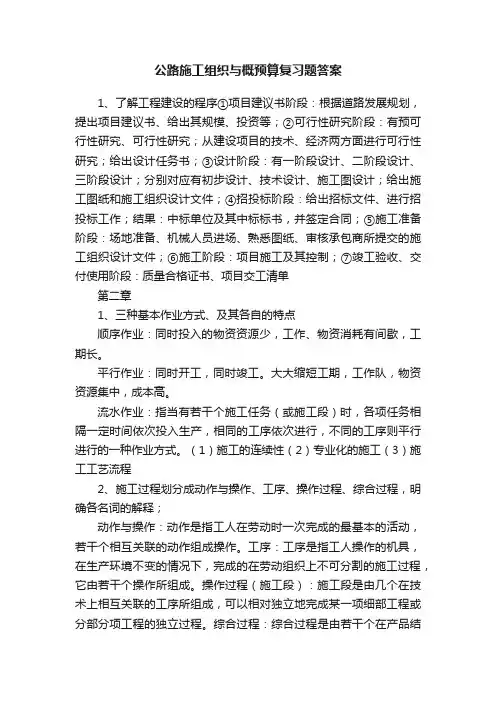

公路施工组织与概预算复习题答案1、了解工程建设的程序①项目建议书阶段:根据道路发展规划,提出项目建议书、给出其规模、投资等;②可行性研究阶段:有预可行性研究、可行性研究;从建设项目的技术、经济两方面进行可行性研究;给出设计任务书;③设计阶段:有一阶段设计、二阶段设计、三阶段设计;分别对应有初步设计、技术设计、施工图设计;给出施工图纸和施工组织设计文件;④招投标阶段:给出招标文件、进行招投标工作;结果:中标单位及其中标标书,并签定合同;⑤施工准备阶段:场地准备、机械人员进场、熟悉图纸、审核承包商所提交的施工组织设计文件;⑥施工阶段:项目施工及其控制;⑦竣工验收、交付使用阶段:质量合格证书、项目交工清单第二章1、三种基本作业方式、及其各自的特点顺序作业:同时投入的物资资源少,工作、物资消耗有间歇,工期长。
平行作业:同时开工,同时竣工。
大大缩短工期,工作队,物资资源集中,成本高。
流水作业:指当有若干个施工任务(或施工段)时,各项任务相隔一定时间依次投入生产,相同的工序依次进行,不同的工序则平行进行的一种作业方式。
(1)施工的连续性(2)专业化的施工(3)施工工艺流程2、施工过程划分成动作与操作、工序、操作过程、综合过程,明确各名词的解释;动作与操作:动作是指工人在劳动时一次完成的最基本的活动,若干个相互关联的动作组成操作。
工序:工序是指工人操作的机具,在生产环境不变的情况下,完成的在劳动组织上不可分割的施工过程,它由若干个操作所组成。
操作过程(施工段):施工段是由几个在技术上相互关联的工序所组成,可以相对独立地完成某一项细部工程或分部分项工程的独立过程。
综合过程:综合过程是由若干个在产品结构上密切联系的,能最终获得一种产品的施工工程的总和。
3、约翰逊—贝尔曼法则关于二道工序、三道工序排序的条件,并熟练运用;二道工序的排序问题:约翰逊-贝尔曼法则:必须在Tia,Tib中挑其最小值,若最小值出现在先行工序A中,则将其对应的施工段排在最前面;若最小值出现在后续工序B中,则将其对应的施工段排在最后面。
公路施工组织与概预算第一章公路施工组织概论一、单项选择题【每题的备选项中,只有1个最符合题意】1.从再生产的角度来看,实现固定资本扩大再生产主要是通过(D)实现的。
A.公路工程的小修、保养B.公路工程大中修C.公路工程技术改造D.公路工程基本建设2.以下哪项不属于公路建筑产品特点的是(C)。
A.固定性B.庞大性C.批量性D.多样性3.与一般工业生产相比,公路建筑产品最明显的特点是(A)。
A.固定性B.庞大性C.易损性D.多样性4.公路建筑产品的特点决定了公路工程施工的技术经济特点,其中施工的流动性是由于(C)决定的。
A.产品的多样性B.产品的形体庞大性C.产品的固定性D.产品的易损性5.不属于公路基本建设活动的内容的是(D)。
A.建筑安装工程B.设备及工器具购置C.其它基本建设工作D.运营与养护管理6.施工组织总设计是以(A)为编制对象。
A.建设项目B.单位工程C.分部工程D.分项工程7.有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称之为(A)。
A.建设项目B.分项工程C.单位工程D.分部工程8.以下说法正确的是(A)。
A.在初步设计阶段编制设计概算,采用概算定额B.在施工图设计阶段编制修正概算,采用修正概算定额C.在预可行性阶段编制施工预算,采用施工定额D.施工阶段中编制施工图预算,采用预算定额9.关于公路工程基本建设项目的设计,以下说法正确的是(C)。
A.公路工程项目一般采用三阶段设计的方式B.一阶段设计方式是指初步设计C.二阶段设计是指初步设计和施工图设计D.三阶段设计是指初步设计、工艺设计和施工图设计10.在桥梁基础施工中,通常划分为围堰、挖基础、砌筑基础、回填土方等,这种按不同材料、不同施工方法划分的项目,称为(D)。
A.单项工程B.单位工程C.分部工程D.分项工程二、多项选择题【每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个正确选项得0.5分】1.施工组织设计按工程规模和工程进展秩序,可以分为(CDE)。
第五章 网络计划技术1、网络图的定义及构成要素是什么?答:网络图:是一种表示整个计划中各道工序(或工作)的先后次序、相互逻辑关系和所需时间的网状矢线图。
构成要素是:箭线(工序或工作)、节点、线路。
2、网络图的优缺点及绘图原则是什么?答:网络图的优缺点:网络图:它能全面地反映各工序之间相互制约和相互依赖的逻辑关系,可进行时间参数的计算,找出关键工序,确定工序是否有机动时间。
可以使用计算机进行计算和优化。
施工地点和施工日期无法表示、工程数量实际分布情况不具体。
网络图的绘制规则:正确反映各工序之间的先后顺序和相互逻辑关系;在一个网络图中只能有一个始节点一个终节点;一对节点间只能有一条箭线;网络图中不允许出现闭合回路,平行搭接的工序,应分段表示。
两箭线相交应采用过桥式。
3、绘制下表双代号网络图答:4、绘制下表双代号网络12786ACDG 4FEJ35BI9H答:5、绘制下表双代号网络图答:6、绘制下表双代号网络图2357864109BCFD E GI JH111答:7、网络的时间参数有哪些,写出其定义计算公式.答:工序最早可能开工时间:一个工序具备了一定的工作条件、资源条件后可以开始工作的最早时间。
es ij =max{es hi +t hi }工序最早可能结束时间:它是指该工序按最早可能开工时间开工后,最早的可能结束时间。
ef ij = es ij +t ij 。
工序最迟必须结束时间:指该工序不影响整个网络计划按期完成的工序结束时间。
lf ij =min{lf jk -t jk }工序最迟必须开工时间:不影响整个网络计划按期完成的工序开始时间。
ls ij = lf ij -t ij 。
工序总时差:不影响任何一项紧后工序最迟必须开工时间条件下,该工序所拥有的最大机动时间。
tf ij = lf ij -ef ij = ls ij -es ij 。
自由时差:在不影响后续工作最早开工时间的条件下工序所拥有的机动时间。

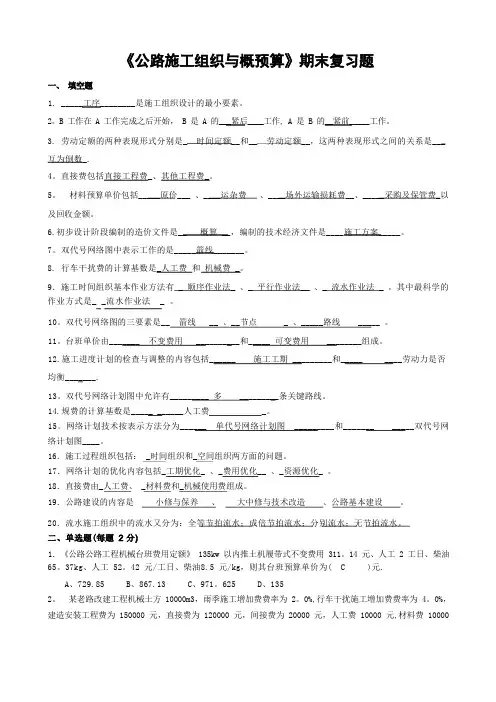

《公路施工组织与概预算》复习题一、填空题(每空1分)1.某项目划分4个施工段,每施工段划分3道工序,流水步距共有 2个,若流水步距均为2天,则流水展开期为____4__________。
2. ________工序______是施工组织设计的最小要素。
3.B工作在A工作完成之后开始,B是A的__紧后_____工作。
4.总时差为零的工作是关键工作。
5.双代号网络图的三要素是___箭线__ 、___节点_ 、_____线路_____ 。
6.工艺参数包括______工序数_________ 、______流水强度_________ 。
7.直接费包括_____其他工程费__________ 、______直接工程费_________ 。
8.空间参数包括___施工段数____________ 、_____工作面__________ 。
9. 材料预算单价包括______材料原价_________ 、____运杂费_____ 、_____场外运输损耗费_________、采购保管费以及回收金额。
10.基本建设按投资额的构成和工作性质分为:___建筑安装工程费____ 、___设备工具器具购置费__以及其他基本建设等三部分。
11.初步设计阶段编制的造价文件是__概算__,编制的技术经济文件是____施工方案____。
12.行车干扰费的计算基数是____人工费和机械费之和 _。
13.台班单价由___不变费用___和__可变费用__组成。
14.施工进度计划的检查与调整的内容包括__工期__和__劳动力是否均衡____。
15.双代号网络计划图中允许有_____多__条关键线路。
16. ________分项工程______是概、预算的最小计量单位。
17.A工作在B工作完成之后开始,B是A的___紧前____工作。
18.流水作业可分为______有节拍流水__________ 、___无节拍流水_____________。
第 2 章答案1.从劳动的性质及其在产品中的作用出发可将施工过程划分为:施工准备过程、基本施工过程、辅助施工过程、施工服务过程。
2.从施工组织的需要出发,公路施工过程可划分为:动作与操作、工序、操作过程、综合过程。
动作:工人在劳动时一次完成的最基本的活动。
操作:若干个相互关联的动作组成操作。
工序:指劳动组织上不可分,施工技术相同的施工过程。
它由若干个操作组成。
施工组织往往以工序为对象。
操作过程:是由几个在技术上相互关联的工序所组成,可以相对独立完成的一种细部工程。
综合过程:是若干个在产品结构上密切联系,能获得一种产品的施工过程的总和。
3.施工组织的原则是:施工过程的连续性,施工过程的协调性、施工过程的均衡性、施工过程的经济性。
保持施工过程连续性的意义是:可以缩短建设周期,减少在制品数量,节省流动资金,可以避免产品在停放等待时引起的损失,对提高劳动生产率,具有很大的经济意义。
4.作业方式:顺序作业法、平行作业法、流水作业法。
特点:顺序作业法:总工期长,劳动力需要量较少,周期起伏不定。
材料供应作业班组的作业是间歇的,在工种和技工的使用上形成极大的不合理。
平行作业法:总工期短,劳动力需要量增加,设备、机具供应不易实现,浮现人力高峰,易形成窝工,增加生活福利设施的支出,材料供应集中而间歇。
流水作业法:工期适中,劳动力得到合理的利用,避免了短期内的高峰现象,在整个施工期内显得均衡一致。
当各专业队都进入流水作业后,机具和材料的供应与使用都稳定而均衡。
流水作业法是组织专业队施工,工程质量有保证。
5.施工过程数:将一个最后的施工过程划分为若干具有独立工艺特点的个别施工过程,其数量为施工过程数。
即工序数。
流水强度:每一施工过程在单位时间内完成的工程量,称流水强度。
流水节拍:某施工过程在某个施工段上的持续时间。
流水步距:两个相邻的施工队先后进入第一施工段进行流水施工的时间间隔。
流水开展期:从第一个专业队开始作业起,至最后一个专业队开始作业止的时间间隔。
《公路施工组织与概预算》期末复习题一、填空题1. _____工序________是施工组织设计的最小要素。
2.B工作在A工作完成之后开始,B是A的___紧后____工作, A是B的__紧前_____工作。
3. 劳动定额的两种表现形式分别是_ 时间定额__和__ 劳动定额__,这两种表现形式之间的关系是___互为倒数_。
4.直接费包括直接工程费_、其他工程费_。
5. 材料预算单价包括_____原价___ 、____运杂费、____场外运输损耗费__、_____采购及保管费_以及回收金额。
6.初步设计阶段编制的造价文件是__ 概算 __,编制的技术经济文件是____施工方案_____。
7.双代号网络图中表示工作的是_____箭线_______。
8. 行车干扰费的计算基数是_人工费和机械费 _。
9.施工时间组织基本作业方法有 _ 顺序作业法_ 、_ 平行作业法__ 、_ 流水作业法 _ 。
其中最科学的作业方式是_ _流水作业法 _ 。
10.双代号网络图的三要素是__ 箭线 __ 、__节点 _ 、_____线路 _____ 。
11.台班单价由_______ 不变费用 __________和_____ 可变费用 ________组成。
12.施工进度计划的检查与调整的内容包括______ 施工工期 _________和_____ ____劳动力是否均衡_______。
13.双代号网络计划图中允许有_________ 多 _________条关键线路。
14.规费的计算基数是_____ ______人工费 _。
15.网络计划技术按表示方法分为______ 单代号网络计划图 _________和_______ _____双代号网络计划图____。
16.施工过程组织包括:_时间组织和_空间组织两方面的问题。
17.网络计划的优化内容包括_工期优化_ 、_费用优化__ 、_资源优化_ 。
18.直接费由_人工费、_材料费和_机械使用费组成。
《公路施工组织与概预算》复习题一、填空题(每空1分)1.某项目划分4个施工段,每施工段划分3道工序,流水步距共有 2个,若流水步距均为2天,则流水展开期为____4__________。
2. ________工序______是施工组织设计的最小要素。
3.B工作在A工作完成之后开始,B是A的__紧后_____工作。
4.总时差为零的工作是关键工作。
5.双代号网络图的三要素是___箭线__ 、___节点_ 、_____线路_____ 。
6.工艺参数包括______工序数_________ 、______流水强度_________ 。
7.直接费包括_____其他工程费__________ 、______直接工程费_________ 。
8.空间参数包括___施工段数____________ 、_____工作面__________ 。
9. 材料预算单价包括______材料原价_________ 、____运杂费_____ 、_____场外运输损耗费_________、采购保管费以及回收金额。
10.基本建设按投资额的构成和工作性质分为:___建筑安装工程费____ 、___设备工具器具购置费__以及其他基本建设等三部分。
11.初步设计阶段编制的造价文件是__概算__,编制的技术经济文件是____施工方案____。
12.行车干扰费的计算基数是____人工费和机械费之和 _。
13.台班单价由___不变费用___和__可变费用__组成。
14.施工进度计划的检查与调整的内容包括__工期__和__劳动力是否均衡____。
15.双代号网络计划图中允许有_____多__条关键线路。
16. ________分项工程______是概、预算的最小计量单位。
17.A工作在B工作完成之后开始,B是A的___紧前____工作。
18.流水作业可分为______有节拍流水__________ 、___无节拍流水_____________。
19.单代号网络图的三要素是__节点__ 、___箭线________ 、_____代号__________ 。
20.流水作业的参数包括_____时间参数__________ 、______空间参数_________ 、___工艺参数______。
21.双代号网络图中表示工作的是_____箭线__________ 。
22.劳动定额的两种表现形式分别是__时间定额__和___产量定额 ________,这两种表现形式之间的关系是___互为倒数____________ 。
23.施工图设计阶段编制的造价文件是___施工图预算______、编制的施工组织设计文件是____施工组织计划___。
24.规费的计算基数是_____人工费______ _。
25.网络计划技术按表示方法分为______单代号网络图__________和________双代号网络图__________。
26.双代号网络计划图中允许有__1__个开始节点,___1_个结束节点,________多______个中间节点。
27. 公路工程项目的施工过程组织,包括___时间_____组织和____空间_____组织两方面的问题。
28. 网络计划的优化内容包括_ 工期优化 _ 、_ 费用优化 __ 、_ 资源优化 _ 。
29.施工时间组织基本作业方法有顺序作业法 _ 、_ 流水作业法 __ 、_ 平行作业法 _ 。
30.单代号网络图中表示工作的是_ 节点 _ 。
二、选择题1.在我国,经过国家或其授权机关颁发的定额是具有( A )的一种指标,不得擅自修改。
A、法令性 B、科学性 C、系统性 D、统一性2.( B )是指生产单位数量合格产品所消耗的劳动量标准。
A、材料消耗定额B、时间定额C、机械设备定额D、产量定额3.( D )是指劳动者在单位劳动量内完成合格产品的数量大小。
A、材料消耗定额B、时间定额C、机械设备定额D、产量定额4.时间定额以工日为单位,除潜水工程、隧道工程外,每个工日的工作时间按照现行劳动规定为( B )。
A、4小时B、8小时C、10小时D、12小时5.概算定额与预算定额的定额表中的劳动定额数值是以( B )的形式表示的。
A、定额基价B、时间定额C、产量定额D、工程内容6.《公路工程机械台班费用定额》中的折旧费、大修理费和经常修理费是属于( C )。
A、人工费 B、修理费 C、不变费用 D、可变费用7.《公路工程机械台班费用定额》中的人工费、动力燃料费是属于( D )。
A、材料费B、修理费C、不变费用D、可变费用8.以下( A )是属于《公路工程机械台班费用定额》中的可变费用。
A、动力燃料费B、大修理费C、折旧费D、安装拆卸费9.( C )是编制施工预算的基础。
A、概算定额B、预算定额C、施工定额D、公路工程机械台班费用定额10.概预算费用的组成第三部分费用是指( B )A、建筑安装工程费B、工程建设其他费用C、设备及工具、器具及家具购置费D、建设单位管理费11.以下选项属其他工程费的有( C )A、直接工程费B、规费C、临时设施费属D、企业管理费12.公路建设前期准备工作中赔偿村民水稻费用属于( B )A、建筑安装工程费B、土地补偿费C、工程建设其他费用D、其他工程费13.某工地采用挖掘机、推土机修建一条5m宽3500m施工便道(无路面),其他工程费及间接费取费标准的工程类别为( A )A、人工土方B、机械土方C、汽车运输D、其他路面14.某同学编制桥梁工程施工图预算,施工方案采用8t自卸汽车运输人行道板预制构件,计算人行道板预制构件运输其他工程费及间接费取费标准的工程类别应为( C )A、构造物IB、构造物IIC、汽车运输D、其他路面15.某同学计算桥梁橡胶板式伸缩缝预算,其他工程费及间接费取费标准的工程类别为( D )A、构造物IB、构造物IIC、构造物IIID、钢材及钢结构16.概预算项目第二部分费用是指( C )A、建筑安装工程费B、公路设施及预埋管线工程C、设备及工具、器具及家具购置费D、建设单位管理费17.工地转移费属( B )A、直接工程费B、其他工程费C、规费D、企业管理费18.桥梁工程预算临时轨道铺设费用属( B )A、临时设施费B、临时工程C、企业管理费D、工程建设其他费用19.征地拆迁费用属于( C )A、建筑安装工程费B、设备、工具、器具及家具购置费C、工程建设其他费用D、其他工程费20.人工伐树挖根其他工程费及间接费取费标准的工程类别为( A )A、人工土方B、机械土方C、汽车运输D、人工石方21.推土机伐树挖根其他工程费及间接费取费标准的工程类别为( B )A、人工土方B、机械土方C、汽车运输D、人工石方22.厂拌水泥稳定碎石混合料运输其他工程费及间接费取费标准的工程类别为( C )A、高级路面B、其他路面C、汽车运输D、构造物I23.沥青碎石混合料运输其他工程费及间接费取费标准的工程类别为( C )A、高级路面B、其他路面C、汽车运输D、构造物I24.机械打眼开炸石方其他工程费及间接费取费标准的工程类别为( B )A、人工石方B、机械石方C、汽车运输D、构造物I25.厂拌水泥稳定碎石混合料拌和其他工程费及间接费取费标准的工程类别为( D )A、汽车运输B、构造物IC、高级路面D、其他路面26.碾压混凝土路面基层其他工程费及间接费取费标准的工程类别为( D )A、汽车运输B、构造物IC、高级路面D、其他路面27.沥青路面封层其他工程费及间接费取费标准的工程类别为( D )A、汽车运输B、构造物IC、高级路面D、其他路面28.石灰桩处理软土路基其他工程费及间接费取费标准的工程类别为( C )A、汽车运输B、高级路面C、其他路面D、构造物I29.灌注桩施工其他工程费及间接费取费标准的工程类别为( B )A、构造物IB、构造物IIC、构造物IIID、技术复杂大桥30.泥结碎石路面施工便道施工其他工程费及间接费取费标准的工程类别为( C )A、机械土方B、高级路面C、其他路面D、构造物I31.某工地梁板预制采用商品混凝土,其他工程费及间接费取费标准的工程类别应取( C )A、构造物IB、构造物IIC、构造物IIID、技术复杂大桥32.四氟板式橡胶支座其他工程费及间接费取费标准的工程类别应取( D )A、构造物IB、构造物IIC、技术复杂大桥D、钢材及钢结构32.其他工程费计算基数为( B )A、直接费B、直接工程费C、定额基价D、间接费33.诸暨市雨量区、雨季期为( B )A、I,2B、II,6C、I,7D、II,734.新建公路工程施工图预算不应计取( C )费用。
A、直接工程费B、其他工程费C、行车干扰费D、职工取暖补贴35.工地转移距离在( B )km以内的工程不计取工地转移费。
A、30B、50C、100D、15036.编制办法规定的预算利润率应取( D )A、3%B、4%C、5%D、7%37.某项目经批准的概算为5000万元,则其批准的预算可能为( A )A、4500B、5100C、5500D、600038.纳税地点在市区的企业,可行性研究投资估算税金的综合税率按( C )计算。
A、3.22%B、3.35%C、3.41%D、10%39.水泥稳定碎石基层设计厚度38cm须分层施工,则每1000m2增加( A )工日。
A、3B、5C、10D、1540.施工单位工程结算费用属于( A )A、建筑安装工程费B、设备、工具、器具及家具购置费C、工程建设其他费用D、生产人员培训费41.预算造价不包括( B )费用。
A、建筑安装工程费B、工程运营费用C、工程建设其他费用D、生产人员培训费42.项目建议书阶段应编制( A )造价文件。
A、投资估算B、概算C、施工图预算D、施工预算43.工程监理费以( D )为计算基数。
A、直接工程费B、直接费C、间接费D、建筑安装工程费44.某二级公路工程监理费费率按《公路工程基本建设项目概算预算编制办法》(JTG B06—2007)规定应取( B )。
A、2.0%B、 2.5%C、3.0%D、 3.5%45.桥梁基础尺寸为10m×3m×2m,混凝土工艺损耗率为1.5%,则浇桥梁基础混凝土定额消耗量为( C )m3。
A、59.1B、60C、60.9D、6946.公路施工机械一般( C )小时为一个台班。
A、6B、7C、8D、 947.《公路公路工程机械台班费用定额》90kw以内推土机履带式不变费用311.14元、人工2工日、柴油65.37kg、人工49.2元/工日、柴油7.0元/kg,则其台班预算单价为( B )元。
A、729.85B、867.13C、555.79D、768.7348.某老路改建工程机械土方10000m3,雨季施工增加费费率为3.0%,建筑安装工程费为150000元,直接费为120000元,间接费为20000元,直接工程费为90000元,则雨季施工增加费为( D )元。
