办公楼脚手架施工方案
- 格式:doc
- 大小:24.95 KB
- 文档页数:8
满堂脚手架施工方案(10篇)满堂脚手架施工方案 1一、编制依据满堂脚手架施工方案的编制应依据相关的`国家标准和行业规范,包括但不限于:《建筑结构荷载规范》(GB50009-2012)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)《建筑施工高处作业安全技术规范》(JGJ80-2016)《建筑施工安全检查标准》(JGJ59-2011)二、工程概况xx办公楼装修工程,施工面积约3000m,大堂装修工期为4个月,室内装修、安装满堂脚手架搭设高度最高为16m,吊顶形式复杂。
三、搭设准备材料准备:检查钢管、扣件、脚手板等构配件的质量,确保符合规范要求。
钢管应无严重锈蚀、弯曲变形或裂纹,扣件应完好无损,脚手板应平整无腐朽。
技术准备:组织技术人员对参与脚手架搭设的人员进行全面的技术交底,明确搭设要求、安全注意事项等。
现场准备:清除地面杂物,做好立杆基础措施,确保基础平整坚实。
四、搭设步骤安放垫板:在立杆位置安放垫板,垫板厚度不小于50mm,确保立杆稳定。
安立杆:按立杆间距要求(如1.5m×1.8m)安放立杆,立杆底部与垫板固定牢固。
安扫地杆:在立杆底部设置扫地杆,扫地杆应与立杆扣紧。
安横杆:按步距要求(如1.8m)安装大横杆和小横杆,确保横杆水平且与立杆扣紧。
铺脚手板:在横杆上满铺脚手板,脚手板两端用铁丝固定牢靠。
设置剪刀撑:在脚手架四周和中间设置剪刀撑,确保脚手架整体稳定。
剪刀撑与地面夹角为45°~60°之间,中间剪刀撑每隔四排立杆设置一道。
逐层搭设:按上述步骤逐层向上搭设,直至达到设计高度。
五、拆除步骤安全检查:拆除前应对脚手架进行全面检查,确保无安全隐患。
设立警戒区:在拆除范围内设立警戒区,禁止无关人员进入。
拆除顺序:自上而下逐层拆除,先拆非承重杆件,后拆承重杆件。
拆除的构件应用绳索吊下或人工递下,严禁抛掷。
分类堆放:拆除的钢管、扣件等构件应及时分类堆放整齐,以便运输和保管。
脚手架施工方案(通用3篇)脚手架施工方案篇一一、现场情况:本工程由于较造价低。
现时周转材料紧缺,租赁困难。
据上述情况结合周边兄弟单位同样高度结构使用单排落地式脚手架的施工情况,我项目部决定采用此种脚手架,但在确保施工安全的情况下使用,认真验标,弥补其薄弱环节,确保外单排脚手架的安全使用性。
二、材料材质和规格:1、钢管规格采用外径48mm,壁厚3mm,无缝钢管立杆及大横杆长度4~6m,小横杆长度2.5~3m,夹管1.5~3m。
2、扣件用可锻铸铁铸造的直角扣件,回转扣件和对接扣件。
3、架板采用标准立放竹片脚手板。
4、安全网选用平网壹五00×6000,立网1800×5500密目型尼龙安全网。
三、脚手架架立方案的选定:根据上述钢质和单排脚手架一般限高在35m左右的要求,必须采用其它措施来进行弥补,确保脚手架的安全使用性能。
1、立杆间距根据实际应用在1.8m ,大横杆上下间距在1.5m左右。
2、每隔一跨,设一组与柱拉结杆加固,每四跨双排小横杆带夹管加固一组,以增强钢架的整体刚度和稳度。
四、搭设程序:1、地基处理---摆放垫木--按立杆间距排放底垫---放置扫地杆---逐根竖立立杆---安装第一步与首层墙、柱拉筋横杆、夹管---安一步大横杆---设连墙杆--安一步小横杆加装临时斜撑---安三、四步大横杆---设连墙杆---接拉杆---加设剪力撑---拮安全网---铺脚手板---设栏杆、拮脚手板---随高度挂合格的安全网----加斜拉钢丝绳五、基础做法要求:距外墙皮2.1 m宽范围,素土分层夯实,距架体、外立杆0.8m处做阴沟排水。
垫木采用平行外墙体铺垫。
六、架体搭设要求:1、立杆间距1.8m,水平横向拉杆间距1.5,纵向横杆间距≤1.3m,外墙柱锚拉每隔一柱拉结一组,山墙遇柱时应全部拉接加固。
2、立杆的接头位置,相邻杆要错开,并布置在不同步距内,其接头距大横杆的距离≤1/3步距,采用对接,不得搭接。
脚手架施工方案(脚手架)(完整版)一、工程概况本项目为某高层建筑脚手架施工工程,工程地点位于XXX市XXX区,建筑高度为XXX米,共有XXX层,建筑结构为钢筋混凝土框架-剪力墙结构。
本工程脚手架施工范围包括建筑物的外立面、部分内立面以及施工期间的临时通道等。
根据工程特点和施工要求,采用落地式双排钢管外脚手架进行施工。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习相关规范、标准,熟悉脚手架施工工艺及操作规程。
2. 编制脚手架施工方案,并进行专家评审。
3. 对施工人员进行安全技术交底,明确施工要求及注意事项。
4. 制定脚手架施工进度计划,确保工程按时完成。
(二)、物资准备工作1. 根据脚手架施工方案,计算主要材料需用量,如下:- 钢管:XXX吨- 扣件:XXX套- 脚手板:XXX平方米- 安全网:XXX平方米- 横向水平杆:XXX米- 纵向水平杆:XXX米- 立杆:XXX米- 扫地杆:XXX米- 拉结点:XXX个2. 选择合格的材料供应商,确保材料质量。
3. 对进场的钢管、扣件、脚手板等材料进行验收,检查合格证、质量证明文件等。
4. 妥善保管材料,防止受潮、生锈、变形等。
5. 按照施工进度计划,提前准备好所需材料,确保施工顺利进行。
三、一般规定1. 本工程施工应严格遵守国家及地方相关法律法规、规范和标准,包括但不限于《建筑施工安全生产管理条例》、《建筑施工脚手架安全技术规范》等。
2. 脚手架施工前,必须对施工现场进行详细勘察,评估施工环境,制定相应的施工方案和安全措施。
3. 脚手架施工图纸应经过设计计算,并由具有相应资质的单位审核批准。
施工过程中应严格按照施工图纸和方案进行。
4. 脚手架施工所用材料必须符合国家规定的标准和设计要求,不得使用不合格的材料。
5. 脚手架搭设前应进行技术交底,确保施工人员了解施工工艺、技术要求及安全措施。
6. 脚手架搭设过程中,应定期进行检查,发现问题及时整改,确保脚手架结构安全可靠。
脚手架安全施工方案脚手架安全施工方案第一篇:脚手架安全施工方案脚手架施工安全措施方案编制依据:1、《建筑工程安全生产管理条例》中华人民共和国国务院令2、《建筑地基基础设计规范》gb50007-201X4、《建筑结构荷载规范》gb50009-201X5、《建筑工程扣件式钢管脚手架安全技术规范》jgj 166-201X7、《高处作业安全技术规范》jgj08-918、《建筑施工安全检查标准》jgj59-99一、地基与基础处理1、脚手架地基基础必须按施工设计进行施工,按地基承载力要求进行验收。
2、地基高低差较大时,可利用立杆0.6m节点位差调节。
3、土壤地基上的立杆必须采用可调底座。
放线定位。
二、脚手架搭设注意事项1、严格按照的构造尺寸进行搭设,控制好立杆的垂直偏差和横杆的水平偏差,并确保节点联接达到要求;2、脚手片要铺平、铺满和铺稳,不得有探头板;3、按规范要求设置扫地杆,扫地杆要锁口;4、注意杆件的搭接顺序;5、及时与结构拉结或用临时支承,以确保搭设过程的安全;6、扣件同杆件扣接时固力在45-55nm范围内;7、有变形的杆件和不合格的扣(有裂纹、尺寸不合格,扣接不紧等)不能使用;8、搭设工人必须佩挂安全带;9、随时校正杆件垂直和水平偏差,避免偏差过大;10、没有完工的脚手架,在每日完工时,一定要确保架子稳定,以免发生意外;4 、脚手架基础经验收合格后,应按施工设计或专项方案的要求11、底座和垫板应准确地放置在定位线上;垫板宜采用长度不少于2跨,厚度不小于50mm的木垫板;底座的轴心线应与地面垂直。
12、脚手架搭设应按立杆、横杆、斜杆、连墙件的顺序逐层搭设,每次上升高度不大于3m。
底层水平框架的纵向直线度应 l200;横杆间水平度应 l400。
13、脚手架的搭设应分阶段进行,第一阶段的撂底高度一般为6 m,搭设后必须经检查验收后方可正式投入使用。
14、脚手架全高的垂直度应小于l500;最大允许偏差应小于100mm。
办公楼工程脚手架工程施工设计方案一、项目背景办公楼工程是一个建筑施工项目,涉及到多个施工工序,其中脚手架工程的设计和施工非常重要。
脚手架工程在建筑施工过程中起到了提供支撑、搭设工作平台和保障工人安全的作用。
因此,本文将根据办公楼工程脚手架工程的特点和要求,设计了相应的施工方案。
1.脚手架的选择在办公楼工程中,选择合适的脚手架是非常重要的。
考虑到办公楼工程的高度和施工工艺,我们将选择门式脚手架。
门式脚手架具有结构牢固、使用方便、施工灵活等特点,非常适合办公楼工程的搭建。
2.脚手架的结构设计根据办公楼工程的具体情况,我们将采用悬挑式脚手架结构。
悬挑式脚手架可以满足施工工人在墙面上进行作业的需求,同时避免了对外部环境的影响。
3.材料的选择在脚手架的搭建中,我们将选择高质量的钢管和铝合金材料。
钢管脚手架具有承重能力强、结构稳定等特点,铝合金材料具有重量轻、质量好、耐腐蚀等特点,可以有效提高施工的效率和安全性。
4.搭建工艺(1)设置基坑:根据设计要求,先设置脚手架的基坑,保证基坑的平整度和稳定性。
(2)搭设主立杆:根据设计要求,在基坑四周设置主立杆,高度和间距要符合脚手架设计规范。
(3)搭设水平杆:在主立杆之间搭设水平杆,确保脚手架的稳定性和水平度。
(4)搭设斜撑:根据设计要求,在主立杆和水平杆之间搭设斜撑,增强脚手架的稳定性和承重能力。
(5)设置工作平台:在脚手架上设置工作平台,保证施工人员的安全和舒适。
5.安全措施在脚手架工程的施工中,我们将采取以下安全措施:(1)设置防护网:在脚手架外部设置防护网,防止工人从高处坠落。
(2)设置安全通道:在脚手架内部设置安全通道,保证工人的安全出入。
(3)定期检查:定期对已搭设的脚手架进行检查,发现问题及时处理。
(4)安全培训:对从事脚手架工程的工人进行安全培训,提高他们的安全意识和技能。
三、总结办公楼工程脚手架工程的施工设计非常重要,它直接关系到工人的安全和施工的效率。
脚手架施工方案——落地钢管脚手架
一、前期准备
为确保施工顺利进行,脚手架施工前需要做好充分的准备工作。
包括但不限于
以下几个方面: 1. 完善的施工计划和方案设计; 2. 组织好所需的人员和材料; 3.
对施工现场进行认真的勘察和测量,并制定详细的平台布置图; 4. 确保脚手架搭
设区域的地基承载力符合要求,并做好相关加固工作。
二、脚手架搭设
1. 基础处理
在确认地基承载力符合要求后,应首先进行基础处理工作。
通常可选择混凝土
基础或者其他合适的基础形式,确保脚手架的稳定性和安全性。
2. 主体结构搭设
根据平台布置图,按照施工计划逐步搭设脚手架的主体结构。
在搭设过程中,
要注意以下几点: - 严格按照设计要求和规范操作,保证搭设质量; - 确保脚手架
构件的连接牢固可靠,避免出现松动和脱落; - 定期检查脚手架的稳定性,及时处
理发现的问题。
3. 安全设施设置
搭建脚手架时,除了主体结构外,还需要设置必要的安全设施,以确保施工人
员的安全。
包括但不限于: - 设置可靠的扶手和防护栏杆; - 安装防护网,防止工
具和材料掉落; - 划定施工区域,确保施工人员只在指定区域内活动。
三、施工完成
脚手架搭设完成后,还需进行以下工作: 1. 对搭设完毕的脚手架进行检查,确
保符合施工要求; 2. 在脚手架的正式使用前,进行试验载荷测试; 3. 完成相关验
收工作,并办理脚手架的使用使用手续。
总之,脚手架在施工中的重要性不言而喻,只有严格遵守设计要求和规范操作,确保质量和安全,才能有效保障工程施工的顺利进行。
脚手架搭设的施工方案一、工程概况本工程为一项高层建筑项目,位于市中心区域,建筑高度为XX 米,结构类型为钢筋混凝土框架-核心筒结构。
为确保施工过程中的安全与效率,需搭设脚手架作为施工平台。
二、施工方案确定在搭设脚手架前,需进行现场勘查,了解地形、地貌、地质条件及周边环境。
根据工程特点、施工要求和安全标准,制定详细的脚手架搭设施工方案,并经过技术、安全等方面的审批。
三、脚手架设计构造根据施工方案,设计脚手架的构造,包括立杆、横杆、斜杆、剪刀撑等部件的布置和连接方式。
设计应满足承载能力、稳定性、刚度及变形要求。
四、材料选择选用符合国家标准和行业规范的脚手架材料,如钢管、扣件、底座等。
钢管应具有足够的壁厚、抗拉强度和屈服强度,扣件应具有良好的连接性能和耐磨性。
五、脚手架计算根据脚手架的设计构造和材料特性,进行承载能力、稳定性等方面的计算。
计算过程应符合相关标准和规范,确保脚手架在施工过程中的安全性。
六、设计与构造在设计和构造脚手架时,需考虑以下因素:立杆间距:根据施工荷载和稳定性要求,确定合理的立杆间距。
横杆布置:根据施工需要和脚手架稳定性要求,合理布置横杆。
斜杆与剪刀撑设置:增加脚手架整体稳定性,防止发生倾覆等事故。
底座安装:确保底座平稳、牢固,避免脚手架在使用过程中出现沉降或移动。
七、安装技术措施在脚手架安装过程中,应采取以下技术措施:施工人员应经过专业培训,熟悉脚手架的安装方法和安全要求。
安装前,应对脚手架材料进行质量检查,确保材料符合要求。
安装过程中,应确保各部件的连接牢固、紧密,避免出现松动或脱落现象。
安装完成后,应对脚手架进行全面检查,确保脚手架的稳定性和安全性。
八、拆除技术措施在脚手架拆除过程中,应采取以下技术措施:拆除前,应对脚手架进行全面检查,确保脚手架处于安全状态。
拆除过程中,应遵循先上后下、先外后内的原则,避免拆除过程中发生倾覆或坍塌事故。
拆除过程中,应采取必要的防护措施,如设置警戒线、悬挂警示标志等,确保周围人员安全。
脚手架专项施工方案第1篇脚手架专项施工方案一、工程概述1. 工程名称:XX项目脚手架工程2. 工程地点:XX省XX市XX区3. 建设单位:XX公司4. 施工单位:XX建筑工程有限公司5. 脚手架类型:扣件式钢管脚手架6. 脚手架搭设高度:XX米7. 脚手架搭设面积:XX平方米二、编制依据1. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2. 《建筑施工临时设施设计规范》(JGJ/T41-2008)3. 《建筑工程施工质量验收统一标准》(GB50300-2013)4. 《建筑工程安全生产管理条例》5. 施工图纸及施工组织设计三、施工工艺及要求1. 施工工艺流程(1)脚手架基础处理(2)架体搭设(3)架体防护(4)架体检查与验收(5)架体拆除2. 施工要求(1)脚手架搭设前,应进行现场勘查,了解现场环境,并根据实际情况制定施工方案。
(2)脚手架搭设前,应对基础进行处理,确保基础稳固、平整、夯实。
(3)脚手架架体搭设应按照施工方案及规范要求进行,确保架体结构稳定、安全。
(4)脚手架架体防护应符合规范要求,包括防护栏杆、踢脚板、安全网等。
(5)脚手架搭设过程中,应定期进行架体检查,发现问题及时整改。
(6)脚手架搭设完成后,应进行验收,验收合格后方可投入使用。
四、施工安全措施1. 施工人员要求(1)施工人员必须持有有效的特种作业操作证。
(2)施工人员应经过安全技术培训,熟悉相关规范和要求。
(3)施工人员应具备良好的身体条件,不得酒后作业。
2. 施工现场安全管理(1)施工现场应设置安全警示标志,提醒施工人员注意安全。
(2)施工现场应定期进行安全检查,发现问题及时整改。
(3)施工现场应配备必要的消防设备,确保消防安全。
3. 脚手架施工安全措施(1)脚手架搭设过程中,应严格按照施工方案及规范要求进行,确保架体稳定、安全。
(2)脚手架搭设过程中,施工人员应佩戴安全防护用品,如安全帽、安全带等。
16号楼脚手架专项施工方案一、项目概况16号楼是一幢高层建筑,共有30层,总高度为120米。
本次施工主要是针对16号楼外部进行修缮和改造,需要搭设脚手架进行施工作业。
二、施工范围本次施工范围主要包括16号楼外部的整体粉刷、外墙修补和窗户更换等工作。
需要搭设脚手架的地点包括楼体四周以及外立面。
三、施工方案1.脚手架材料准备脚手架主要采用钢管和扣件搭建,材料应符合国家相关标准,保证施工安全。
同时,施工现场应配备足够数量的脚手架材料,确保施工进度。
2.脚手架搭建在搭建脚手架前,需要进行土方开挖,确保脚手架基础坚固。
然后按照设计图纸要求,进行脚手架的搭建工作,保证其稳固可靠。
3.安全措施在脚手架搭建完成后,应立即进行安全检查,确保脚手架的每个部分都符合安全要求。
同时,施工现场应设置警示牌和安全带,指导工人正确使用脚手架并做好防护措施。
4.施工作业施工作业过程中,应加强对脚手架的监控和管理,确保脚手架的稳定性和安全性。
同时,施工人员应注意个人防护,遵守相关安全规定,确保施工作业顺利进行。
5.施工结束施工结束后,应立即进行脚手架的拆除工作,确保施工现场的整洁和安全。
同时,对脚手架进行检查,确保所有材料都被妥善保存和回收利用。
四、总结与展望本次16号楼脚手架专项施工方案,主要是针对外部修缮和改造工作,通过搭建脚手架进行施工作业,保证了施工的顺利进行和安全实施。
未来,在施工过程中,我们将继续严格按照方案要求,加强对脚手架的管理和监控,确保施工质量和安全。
同时,我们也将不断总结经验,提高工作效率和施工质量,为项目的顺利完成做出更大的贡献。
脚手架施工方案(通用5篇)脚手架施工方案(通用5篇)脚手架施工方案11、工程概况景信商务楼工程位于华山路1532号,建筑面积19000平方米,地下三层,地上12层,为框架-剪力墙结构。
工期为500天;本工程质量管理目标为:争创上海市“标化工地”争创上海市“文明工地”2、施工部署2.1安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建“文明工地”、“标化工地”的根本要求。
为此项目部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及现任分工如下:组长:陈建华(项目经理)——全面负责副组长:黄卫星(项目工程师)——技术总部署陆建春(生产负责人)——现场施工指挥组员:袁飞蒋松辉(施工负责人)——方案编制,技术交底(施工员)——现场施工协调顾志荣(安全员)——现场指挥、质量检查2.2设计总体思路结合本工程结构形式、实际施工特点,外脚手架采用落地式双立杆外脚手架。
外脚手均为一架三用,既用于结构施工和装修施工,同时兼作安全防护。
荷载按装修荷载考虑,要求三层同时作业。
根据设计单位提供的顶板承受极限值(活荷载5KN/m2)、恒荷载6KN/m2)。
脚手架技术参数:立杆距结构外沿0.35m,架宽:1.1m,横距立杆间距:1.5m,纵距大横杆步距:1.8m双立杆高度:30米3、构造要求及技术措施3.1扣件式钢管脚手架的构造要求及技术措施3.1.1基础处理:本工程外脚手架直接坐落在地下室顶板,基础底座下设置槽钢垫板,3.1.2立杆:脚手架下面30米采用双排双立杆,上部采用双排单立杆。
立杆顶端高出结构女儿墙1.5m,立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。
接头交错布置,两个相邻柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点距离不大于60cm。
3.1.3大横杆:大横杆置于小横杆之上,在立柱的内侧,用直角扣件与立柱扣紧;其长度大于3跨、不小于6.0m,同一步大横杆四周要交圈。

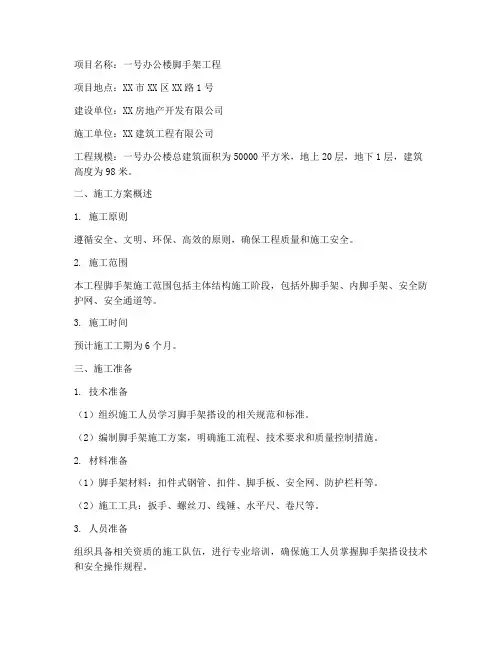

项目名称:一号办公楼脚手架工程项目地点:XX市XX区XX路1号建设单位:XX房地产开发有限公司施工单位:XX建筑工程有限公司工程规模:一号办公楼总建筑面积为50000平方米,地上20层,地下1层,建筑高度为98米。
二、施工方案概述1. 施工原则遵循安全、文明、环保、高效的原则,确保工程质量和施工安全。
2. 施工范围本工程脚手架施工范围包括主体结构施工阶段,包括外脚手架、内脚手架、安全防护网、安全通道等。
3. 施工时间预计施工工期为6个月。
三、施工准备1. 技术准备(1)组织施工人员学习脚手架搭设的相关规范和标准。
(2)编制脚手架施工方案,明确施工流程、技术要求和质量控制措施。
2. 材料准备(1)脚手架材料:扣件式钢管、扣件、脚手板、安全网、防护栏杆等。
(2)施工工具:扳手、螺丝刀、线锤、水平尺、卷尺等。
3. 人员准备组织具备相关资质的施工队伍,进行专业培训,确保施工人员掌握脚手架搭设技术和安全操作规程。
四、施工工艺及步骤1. 施工工艺(1)基础处理:清除脚手架搭设范围内的障碍物,确保基础平整、坚实。
(2)脚手架搭设:按照设计要求,依次搭设立杆、横杆、斜杆、剪刀撑等。
(3)防护设施:安装安全防护网、防护栏杆、安全通道等。
(4)验收:对搭设完成的脚手架进行验收,确保符合相关规范和标准。
2. 施工步骤(1)施工准备:根据施工方案,组织材料、人员、设备进场。
(2)基础处理:清除障碍物,确保基础平整、坚实。
(3)脚手架搭设:从底部开始,依次搭设立杆、横杆、斜杆、剪刀撑等。
(4)防护设施安装:按照规范要求,安装安全防护网、防护栏杆、安全通道等。
(5)验收:对搭设完成的脚手架进行验收,确保符合相关规范和标准。
五、质量控制与安全管理1. 质量控制(1)严格按照施工规范和标准进行施工。
(2)加强材料、设备、施工工艺等方面的质量控制。
(3)定期对施工人员进行质量检查,确保工程质量。
2. 安全管理(1)加强施工现场安全管理,确保施工人员安全。
办公大楼外脚手架施工方案一、施工背景随着城市建设的不断发展,办公大楼的建设也日益增多。
在办公大楼建设过程中,脚手架施工是必不可少的一环。
脚手架起到支撑施工人员和材料的作用,为高空作业提供安全保障。
二、施工准备工作2.1 材料准备根据所需脚手架的数量和高度,准备充足的脚手架构件、螺栓、横梁、连接件等物料。
2.2 人员配备确保有足够的经验丰富的脚手架搭建工人和工作人员,保障施工安全及效率。
三、脚手架搭建步骤3.1 场地规划根据办公大楼的外部结构及施工需要,确定搭建脚手架的具体位置和高度。
3.2 基础施工首先进行脚手架基础的施工,确保基础牢固,能够承受脚手架的重量和外力。
3.3 主体搭建根据搭建方案,按照从下往上、逐层搭建的顺序进行主体搭建,确保搭建过程中每个节点和连接都牢固可靠。
3.4 完善加固搭建完成后,对脚手架的每个连接点和节点进行检查,确保加固牢固,安全可靠。
四、施工安全注意事项4.1 安全设施在脚手架施工过程中,要确保搭建及施工人员佩戴安全带,设置安全警示标识,配备好安全设施。
4.2 定期检查定期检查脚手架的稳定性和可靠性,发现问题及时处理,避免安全事故的发生。
4.3 防护措施在脚手架周围设置防护网、警示标志,确保周边人员和行人的安全。
五、施工完工后5.1 拆除脚手架在施工完工后,按照反向顺序拆除脚手架,确保拆除过程中无人员伤亡和建筑损坏。
5.2 清理场地清理施工现场,恢复原貌,做好工地交接工作。
结语通过本文详细介绍了办公大楼外脚手架施工方案,包括施工背景、施工准备工作、脚手架搭建步骤、施工安全注意事项和施工完工后的必要工作。
只有做好严谨细致的施工方案,才能确保脚手架施工的安全可靠,为办公大楼的建设提供有力支持。
脚手架专项施工方案内容
一、项目概述
二、工程准备工作
1. 设计和图纸准备
2. 材料采购和运输
3. 施工人员培训和安全教育
4. 工地准备和环境整治
三、脚手架搭设及安装
1. 脚手架种类选择
2. 脚手架搭设原则
3. 脚手架材料组成
4. 脚手架搭设步骤
四、脚手架检测与验收
1. 检测内容和方法
2. 检测指标与标准
3. 检测责任和周期
4. 验收程序和要求
五、脚手架使用与维护
1. 使用前的准备工作
2. 使用注意事项
3. 脚手架日常维护
4. 脚手架故障处理
六、脚手架拆除与清理
1. 拆除前的准备工作
2. 拆除步骤与注意事项
3. 拆除后的清理工作
4. 拆除验收与总结
七、安全管理措施
1. 安全教育与培训
2. 安全警示标识的设置
3. 安全防护措施
4. 安全监督与管理
八、应急预案与管理
1. 应急演练计划和流程
2. 应急设施和装备
3. 应急通道和疏散预案
4. 应急救援与处理
以上是脚手架专项施工方案的内容概要,根据实际施工情况和工地具体要求,详细制定每一部分的具体措施和要求。
在实际工作中,确保每一步都按照规范施工,保障工人的安全,确保工程质量。
脚手架工程施工方案基础施工阶段:在基槽四周设立1.2m的防护栏杆,横杆两道,间距0.6米主体结构及装修阶段:主体混凝土结构工程采用满堂钢管脚手架,外围双排外脚手架(挂密目网、安全网),砌体工程采用单排里架,内抹灰采用满堂脚手架,吊顶部分采用满堂脚手架,内涂料采用满堂脚手架,外墙外保温采用吊篮施工。
立面图1、搭设材料:1)、钢管采用A48mm×3.5mm焊接无缝钢管,扣件采用KT-33-8锻铸成的直角、回转、对接等扣件,螺栓采用A3钢材加工制成;安全网,钢丝绳、脚手板。
2)、钢管表面平直光滑,无裂缝、结疤、毛刺等现象。
3)、钢管上严禁打孔,使用前刷防锈漆。
4)、扣件材质必须符合国家规定,新、旧扣件必须刷防锈漆。
2、搭设一般要求:1)、地基夯实找平,作好排水,铺垫木,立杆应直接置于垫木上。
2)、脚手架步距1.8m,立杆横距1.2m;立杆纵距1.5m。
脚手架内侧距离外为0.5m。
每三跨两步设拉结点,架体满铺架板,外挂密目式安全立网。
如下图所示:拉结点示意图架体主体结构扣件、工艺流程地基处理→安装垂直立杆→搭设水平杆→搭设水平防护杆→铺设脚手板→挂安全网、密目网4)、横向水平钢管的各节点处必须设置并采用直角扣件扣紧且禁止拆除。
5)、纵向水平钢管的各节点处采用直角扣件固定在横向水平管上。
6)、脚手板必须垂直于墙面横向铺设,满铺到位,不留空位。
用铁丝固定在纵向水平横杆上,要求绑扎牢固,交接处平整,无空头板。
7)、随层网搭设利用楼层边梁所用6米立管维护密目网。
8)、为预防高处落物,一层以上密目网全封闭,采用挑架,挑架选用10#槽钢为挑杆,挑杆插入楼板预埋的钢筋环内。
3、外架的拆除:1)、外架拆除时要划分工作区标志,禁止行人进入。
2)、严格遵守拆除顺序,由上而下,后绑者先拆,一般是先拆栏杆、脚手板、剪刀撑、斜撑而后大横杆、抛撑、立杆等。
3)、统一指挥、上下呼应、动作协调,当解开与另一人有关的结扣时应先告知对方,以防坠落。
赤峰国际会展中心工程脚手架施工方案建设单位:赤峰国际会展中心有限公司设计单位:泛华工程有限公司勘察单位:赤峰建筑勘察设计研究院监理单位:赤峰金鹏建设监理有限公司施工单位:中国第二冶金建设有限责任公司六年五月十九日00编制日期:二工程名称赤峰市国际会展中心日期2006-5-19 施工单位审核意见编制人审批人建设单位审核意见工程负责人监理单位审核意见监理工程:总监理工程师目录一、工程概况二、编制依据三、脚手架的选择与搭设四、脚手架搭设要求五、影响脚手架承载力的因素六、脚手架搭设顺序七、其它注意事项八、拆除九、安全技术措施十、脚手架的计算十一、脚手架检查项目及允许偏差赤峰国际会展中心工程脚手架施工方案一、工程概况项目名称:赤峰国际会展中心建设单位:赤峰国际会展中心有限公司建设地点:赤峰市新城区玉龙大街中段建筑面积:总用地面积51914㎡,建筑基底面积20803㎡,总建筑面积37435.49㎡,其中地下1341㎡,地上36094.49㎡。
建筑层数高度:局部地下一层,地上一、二层,局部设夹层。
结构形式:钢筋混凝土框架、剪力墙结构,屋面结构形式采用钢网架。
二、编制依据1、建筑施工扣件式钢管脚手架安全技术规范-JGJ130-20012、建筑施工手册3、扣件式钢管脚手架搭设要求与设计计算三、脚手架的选择与搭设1、依据实际条件等因素,采用扣件钢管脚手架,双排脚手板及挡脚板采用木板(厚度50㎜),并采用连墙件与建筑物进行连接,以保证脚手架的稳定。
2、搭设高度:22m3、外架按装修架考虑,立杆纵距1.5m,水平纵杆步距1.5m,立杆横距1.2m,水平横杆每个节点处设一道。
4、剪力撑随立杆、水平纵杆、水平横杆等同步沿脚手架高度连续搭设布置,每6步为一组,倾角45°,连续设置。
、连墙杆按三步三跨布置,采用刚性连接法连接,每根连墙杆控制脚手架的面5.积不大于40㎡,架子沿水平横杆平面在步距之间增设斜杆,沿脚手架横向平面的高度呈之字型连续布置,捌角处设中间@6m设一道,按二步三跨布置拉墙杆。
6、脚手架必须下垫通常木板,50㎜厚,200宽木跳板,垫板长度2-2.5m时,垂直于墙面设置,当长度大于3m时,平行于墙面布置。
7、脚手板满铺,使用木脚手板,木脚手板厚度50㎜,宽度200㎜,铺设二排。
8、扫地杆沿纵、横向连续布置,距地200㎜。
9、斜道:设置人行斜道,宽度1200㎜,坡度1:3,随架子一起搭设。
10、密目网封闭,每间隔450㎜,一道用细绳绑在脚手管上,满挂安全网。
四、脚手架搭设要求(一)材质1、钢管:外径Φ48,壁厚3.0㎜,最大长度6.0m,每根钢管重不超过25㎏,必须涂防锈漆,壁厚最大允许偏差-0.5㎜。
长管弯曲≤20㎜,短管弯曲≤10㎜,钢管为焊接钢管。
2、扣件:直角扣件、旋转扣件、对接扣件、防滑扣件,材质为可段铸造铁拧紧程度为40-50N.m,最大不得超过65N.m。
3、木脚手板:厚度不应小于50㎜宽度不小于200㎜,板两端用直径4㎜的镀锌钢丝绑扎两道,不得使用腐朽或有裂纹的板。
(二)各杆件的作用及要求1、立杆:承受偏心压力,立杆必须垂直及间距均匀,立杆接长时必须采用对接,不得采用搭接,同一步距内,接头应交错布置。
2、水平纵杆:放在立杆里侧,限制立杆的侧向变形,接长可采用对接,也可采用搭接,相临接头应交错布置,同时接头位置应避开跨中。
3、水平横杆:承受板传来的荷载,约束立杆侧向变形,必须在每个节点处设置一个水平横杆,两端必须用扣件拧紧,不能紧固一端。
4、扫地杆:约束立杆向下或水平移动,加强脚手架承载能力,必须在两个方向同时设置,以固定立杆的底部位置。
5、剪力撑:加强架子的几何稳定性,接长处必须采用搭接,搭接长度600-1000㎜,搭接处至少应有三个扣件固定,剪力撑斜杆不但应与立杆交点固定,还应与水平横杆伸出端固定。
.6、连墙杆:保证脚手架的整体稳定性,靠进脚手架节点处设置,距节点位置不大于300㎜。
(三)搭设要求1、立杆:间距不得大于1.5m。
2、水平横杆:①按照脚手架每个节点处设置一根小横杆,沿立杆两侧布置即上部设在立杆左侧,下步小横杆设在立杆右侧。
②当脚手架遇作业层时,每跨再增加一根小横杆,随作业层跳板拆除,可同时拆除,但节点处小横杆不得拆除。
3、剪力撑:应随立杆,水平纵杆、水平横杆等同步沿脚手架高度连续搭设,底部斜杆下部应落地支承在垫板上。
4、连墙杆:①开始搭设立杆时,应每隔6米设置一根抛杆,在拆除脚手架时,拆除最后一道连墙杆前,也应先设置抛撑后再拆除连墙杆。
②刚性连接:在建筑物内预埋与之连接。
③连墙杆应呈水平设置,连墙杆不得随意拆除。
5、扫地杆应沿纵向连续搭设,当脚手架立杆基础不在同一高度时,必须将高处的向低处延伸至两跨与立杆固定,且高度差不大于1米。
6、底座及垫板下的基础必须夯实,回填土耐压强度不低于50~80KN/㎡,然后找平再铺垫板,使垫板和基础紧密贴合,不得有地面不平和垫板与基础之间悬空现象。
7、脚手板应按脚手架宽铺满,铺牢,离墙120~150㎜,脚手板可对接或搭接铺设,对接接头处设两道水平横杆,间距不大于300㎜,脚手板外伸不大于150㎜。
搭接的接头处设一根水平横杆,板搭接长度200㎜,脚手板应铺设上下两步,上步为作业层,下步为防护层,当作业层下无防护层时,或脚手板离墙过远时,为防止落人落物,应紧贴脚手板下部兜一层平网作防护措施,在作业层外侧大横下部,再增设一道大横杆,形成两道防护栏杆,并在底部增设一道挡脚板。
8、门洞:当脚手架需留门洞时,应视门洞宽度,采用断一根立杆或断两根立杆方式。
可将里外排脚手架中门洞两侧的立杆及上部大横杆改成双杆加①断一根立杆时,强,同时在门洞两则增加斜杆。
②断两根立杆时,可在门洞两侧立杆纵距及门洞上部步距,内增加斜杆,并在门洞两侧增加八字斜杆。
9、斜道:①斜道宽度不小于1.2米,坡度宜为1:3;②捌弯处设置平台,宽度不小于斜道宽度,两侧按临道防护要求,设防护栏杆及挡脚板。
③脚手板顺铺,接头采用搭接,下面的板头压住上面板头,板头高出部分采用三角木填顺。
④斜道脚手板上每隔250~300㎜设防滑条,防滑条厚度20~30㎜。
10、密目网封闭:双排脚手架在外排立杆的里侧挂网,安全网必须采用符合要求的系绳,将网边每隔450㎜,系牢在脚手管上。
11、须保证扣件的紧固力矩。
12、搭设高度在25~50之间的脚手架,必须执行设计方案,不得擅自施工。
五、影响脚手架承载力的因素1、脚手架的整体失稳,且主要发生在横向上,施工中除按规定设置小横杆外,高度超过24米的脚手架还应增加斜撑。
2、设置连墙杆是脚手架稳定的关键,不但应便连墙杆强度可靠,同时还应尽量缩小连墙杆的竖向间距。
3、不要随意加大步距,否则将降低架子的承载力。
4、施工中必须保证扣件螺栓的拧紧度,否则将造成整体失稳。
六、脚手架搭设顺序立杆→大小横杆→连接杆→加强杆件→剪力撑→脚手板→栏杆→安全网七、其它注意事项:1、连墙杆与预埋件连接时,混凝土强度必须在C15以上。
2、连墙杆与架子必须垂直,且连墙杆的拉压强度不得低于7000N。
3、脚手架的最上部分,因承载较大风力,连墙杆应加密设置。
脚手架四角应有接地装置保护和避雷装置、4.5、脚手架搭设完工,应有专人检查验收合格后方可使用,在施工过程中,应有专人管理负责检查,保修工作。
6、脚手架上施工荷载不得超过2000N/㎡,允许三步脚手架上同时施工。
7、脚手架应有专人定期进行沉降观测,发现问题及时采取措施。
八、拆除1、脚手架拆除前应由单位工程负责人召集有关人员进行全面检查与鉴证,确认建筑物已施工完毕,确认不需要脚手架时,方可拆除。
2、拆除脚手架,应设置警戒区,并由专人负责警戒。
3、脚手架拆除顺序:脚手板→栏杆→剪力撑→加强杆→拉杆→横杆→立杆安全网拆除顺序:自上而下4、脚手架自上而下拆除逐步进行,不得使用踏步法拆除,不准上下同时作业,剪力撑应先拆中间扣,再拆两头扣。
5、严禁高空抛掷扣件及杆件6、拆下的杆件应随时按品种,分规格码放整齐妥善保管,及时送还,九、安全技术措施1、搭拆脚手架必须由经安全技术教育的架子工承担,并经常进行体检检查,凡患有高血压、心脏病等不适应高空作业者,不得上脚手架操作。
2、搭拆脚手架时,工人必须戴好安全帽,做好安全带,工具及零配件要放在工具袋内穿防滑鞋工作,袖口裤口要扎紧。
3、脚手架登高扶梯必须在脚手架外侧单独设置,并应与脚手架连接严禁在脚手架上,攀登上下。
4、在靠近架空输电线路搭设脚手架,应确保一定的安全距离,施工线路如无可靠安全措施,一律不准通过和利用脚手架。
5、搭设脚手架超步时,应设临时支撑,搭设中要随时做好拉撑杆,铺好脚手板,同时设一道随脚手架搭设高度提升的安全网。
6、吊运脚手板及架和,严禁单点起吊,堆放平稳,严格控制脚手架上的施工荷载。
7、在搭拆脚手架时,如果跳板、杆件等尚未扣绑扎牢,或已拆开绑扎,均不得中途停止。
.8、遇有恶劣气候,影响施工安全时,不得进行脚手架搭拆工作。
9、严禁在脚手架上拉缆风绳和设置起重把杆,或搭三角小平台。
10、在脚手架上做物料,以保脚手架畅通,不超荷载。
11、出入口必须设置安全通道,临近场地必须搭设防护棚。
12、高层建筑施工搭设的脚手架,对于地基必须采取特殊措施。
在夯实的土层上面铺10㎝道渣,上置混凝土预块,在其上铺通长槽钢作为脚手架立杆的基础,架子地基不得存水。
十、脚手架的计算因架子高度在24米以内,只要按规范要求搭设,就可满足使用要求。
条件:双排脚手架采用密闭网封闭,搭设高度24米=H,立杆横距b=1.2m,立杆纵距=1.5m,大横杆布距1.5m,铺相脚手板两层,施工一层,施工荷载QK=2KN/㎡,连墙杆布置为两步三跨(2h×3L)(一)稳定性验算1、立杆自重:2h×自重=2×1.5×0.0384=0.1152KN2、大横杆自重:21×0.0384=0.1152KN3、小横杆:10.1+1.2+0.357×0.0384=0.0634KN4、扣件:5×0.015=0.075KN合计:N=0.1152×2+0.0634+0.075=0.369KN脚手架全高38.7M 折合38.7/1.5=26所以N=26×0.369=9.594/2=4.8KN5、脚手板:2×(1.2+0.35)×1.5×0.35=1.628KN6、增加的小横杆及扣件:(2×1.65×0.0384)+(2×2×0.015)=0.127+0.1=0.227KN7、护栏及扣件:1×1.5×0.0384+1×0.015=0.073KN8、挡脚板:1×1.5×0.08=0.12KN9、剪力撑:2×1.414×1.5×26/6×0.0384+8×0.015=0.83KN2×38.7×1.5=0.29KN0.005KN/M10、密目网:N=4/2=2KN 2施工荷载:∑NQK=1.5×(1.2+0.35)×2=4.65KN一根立杆的施工荷载3KNN=1.2×(2+4.8)+1.4×3=8.16+5.2=13.36KN2㎜单根立杆截面)=489 A( λ=L/i =(1.55×1.55×150)/1.58=170 0ψ=0.245 22 (安全)㎜(二)验算搭设高度Φa=13360/(0.245×489)=111.3N/㎜≤f=205N/ N/[H]=H/(1+0.001×H)SS H={(0.245×489×205)-(1.2×2650+1.4×4950)}/(1.2×139.4)=86M S[H]=86/(1+0.001×86)=84M>38.7M(满足要求)当考虑风荷载时:[H]=84M>38.7M(满足要求)(三)验算连墙壁杆2 0.4=0.227KN/M1.56×=0.7×0.52×W K2 3l=3×4.5=13.5mA=2h×W N=5Kn0N=1.4×0.227×13.5+5=9.29KN<2×8KN(满足) L所以:设脚手架满足安全施工要求十一、脚手架检查项目及允许偏差1、架料材质:杆管平直,无腐蚀、裂纹、弯曲或压扁,严禁用脆裂、变形滑丝的扣件2、搭设的形状、高度、结构形式应符合《规程》和施工方案的要求,整个架子牢固稳定,不变形,不倾斜、不摇晃。
