**城市广场项目工程建设管理表式编写人:——————————————审核人:——————————————审批人:——————————————**市城市广场工程建设部编制施工组织设计(方案)报审表工程名称:**市**城市广场项目编号:KIT- (监A—01)工程施工进度计划(调整计划)报审表分包单位资格报审表工程开工/复工报审表工程名称:**市**城市广场项目编号:KIT- (监A—04)致:工程,已完成了以下各项工作,具备了我方承担的——————————————————————————开工/复工条件,特此申请施工,请核查并签发开工/复工指令。
附:1.开工报告2.(证明文件)承包单位(章)————————————项目经理————————————日期————————————审查意见:总工程师————————————日期————————————抄送:□甲方监理**工□甲方监理工程部经理□**城市广场项目副总经理**先生□监理单位□设计单位—————————————————报验申请表工程名称:**市**城市广场项目编号:KIT- (监A—05)致:工作,现报上该工程报验申请我单位已完成了————————————————————————————表,请予以审查和验收。
附件:承包单位(章)————————————项目经理————————————日期————————————审查意见:总/专业工程师————————————日期————————————本表由施工单位填报,适用施工放样、定位、工程隐蔽、各类工序及工程验收等的报验。
工程材料/构配件/设备报审表工程名称:**市**城市广场项目编号: KIT- (监A—06)致:我方于——————————年————————月————————日进场的工程材料/构配件/设备数量如下(见附件)。
现将质量证明文件及自检结果报上,拟用于下述部位:请予以审核。
附件:1.数量清单2.质量证明文件3.自检结果承包单位(章)————————————项目经理————————————日期————————————审查意见:经检查上述工程材料/构配件/设备,符合/不符合设计文件和规范的要求,准许/不准许进场,同意/不同意使用于拟定部位。
工程常用表格
XXXXXX有限公司
XXXX年XX月XX日

工程竣工档案
工程名称:
开工日期:年月日
竣工日期:年月日
安装单位:XXXXXXXX有限公司
工程负责人:工程技术负责人:
质量负责人:档案编制人:
目录
一、前言
二、工程方案设计
三、开工报告及图纸会审记录
四、施工方案
五、施工计划及过程
六、施工组织人员安排、施工机具及材料设备清单
七、保证工程质量及施工安全技术措施
八、设备到货及开箱验收
九、施工签证及有关联系单
十、工程质量自检记录
十一、验收材料及竣工报告
十二、工程图纸
十三、其他
工程开工报告
技术联系单
施工技术交底
工程签证
设计变更通知单
中间交工验收证书
联合调试合格证书
工程开工报告
图纸会审记录
技术负责人:单位工程负责人:填表人:
信息、数据线缆安装记录
分项工程质量检验评定表
分部工程质量检验评定表工程名称:
工程技术负责人:质量检查员:年月日
联合调试合格证书
工程竣工报告
年月日
材料计划
工程名称
审批:审核:编制:
X X X X X X X X有限公司
年月日
单位工程材料计划汇总表。
工程常用表格XXXXXX有限公司XXXX年XX月XX日工程竣工档案工程名称:开工日期:年月日竣工日期:年月日安装单位:XXXXXXXX有限公司工程负责人:工程技术负责人:质量负责人:档案编制人:目录一、前言二、工程方案设计三、开工报告及图纸会审记录四、施工方案五、施工计划及过程六、施工组织人员安排、施工机具及材料设备清单七、保证工程质量及施工安全技术措施八、设备到货及开箱验收九、施工签证及有关联系单十、工程质量自检记录十一、验收材料及竣工报告十二、工程图纸十三、其他工程开工报告技术联系单年月日提出单位:设计单位:建设单位:工程监理:安装单位:施工技术交底年月日工程技术负责人:施工班组:工程签证设计变更通知单年月日建设单位公章建设单位代表中间交工验收证书年月日联合调试合格证书工程开工报告图纸会审记录XXXX 年XX月XX日技术负责人:单位工程负责人:填表人:盘箱柜安装记录同轴电缆安装记录信息、数据线缆安装记录配管及管内穿线分项工程质量评定表工程名称:部位:安装单位:电缆线路分项工程质量检验评定表成套配电柜(盘)控制柜及动力开关箱安装分项工程质量检验评定表分部工程质量检验评定表工程名称:工程技术负责人:质量检查员:年月日联合调试合格证书工程竣工报告年月日材料计划工程名称审批:审核:编制:X X X X X X X X有限公司年月日单位工程材料计划汇总表工程名称:年月日制表人:年月日1、隐蔽工程内容有以下几个方面:20F~1F的电话线、微机线、监控线、闭路线及BA系统线在各层走廊棚顶的敷设部分。
2、此部分的施工依据为:各系统设计规范、施工规范、施工图纸及有关技术要求。
3、检查内容为:敷设中所用的线缆符合设计及有关规范。
线管的材质符合要求,安装符合规范。
线缆敷设的弯曲半径(D)10d)等符合技术要求及规范。
线管及线缆的安装整齐、美观。
4、此隐蔽工程的线缆走向根据图纸所示,具体标定在竣工图中。
质检员:技术负责人:。

最新弱电工程施工管理表格背景随着社会的不断发展,各种建筑工程的需求也日益增加。
在众多工程中,弱电工程是极为重要的一部分。
弱电工程中包含了网络、安保监控、通讯、广播、音响、会议系统等基础设施,并且在人们的日常生活中,弱电工程的应用也非常广泛。
因此,弱电工程施工管理也需要得到充分的重视和加强。
目前,市场上已经出现了众多的弱电工程施工管理表格,然而,这些管理表格存在许多缺陷,例如信息不清晰明了、数据不全面、功能不实用等问题。
因此,我们开发了一款全新的弱电工程施工管理表格。
功能项目信息•项目名称:填写项目名称,以便快速查找和定位项目•施工地点:填写弱电工程的具体施工地点•施工单位:填写承担弱电工程施工任务的具体单位名称•工作负责人:填写承担弱电工程施工任务的工作负责人姓名或职位•施工进展:施工的阶段和进度工程设计图纸•设计图纸名称:填写设计图纸的具体名称•设计图纸保存位置:填写设计图纸保存的位置和编号•电气负荷计算:填写电气负荷计算的具体数值•弱电线路标记号:填写该线路的标记号材料管理•材料名称:填写所需材料的具体名称•材料型号:填写材料的型号•规格:填写所需材料的具体规格•单位:填写所需材料的计量单位•数量:填写所需材料的数量•采购日期:填写所需材料的采购日期•采购单号:填写所需材料的采购单号•备注:填写所需材料的具体说明施工现场管理•施工时间节点:填写施工时间节点的具体日期和时间•施工进展情况:填写施工进展情况的具体描述•质量检查情况:填写质量检查情况的具体描述•安全情况:填写施工安全情况的具体说明和记录•备注:填写其他需要注意的事项和说明操作步骤1.填写项目信息,包括项目名称、施工地点、施工单位、工作负责人和施工进展。
这些信息会在后续的记录和查询中起到重要的作用。
2.填写工程设计图纸,包括设计图纸名称、设计图纸保存位置、电气负荷计算和弱电线路标记号。
这些信息在施工现场将会起到指导作用。
3.填写材料管理,包括材料名称、材料型号、规格、单位、数量、采购日期、采购单号和备注。
弱电工程施工表格

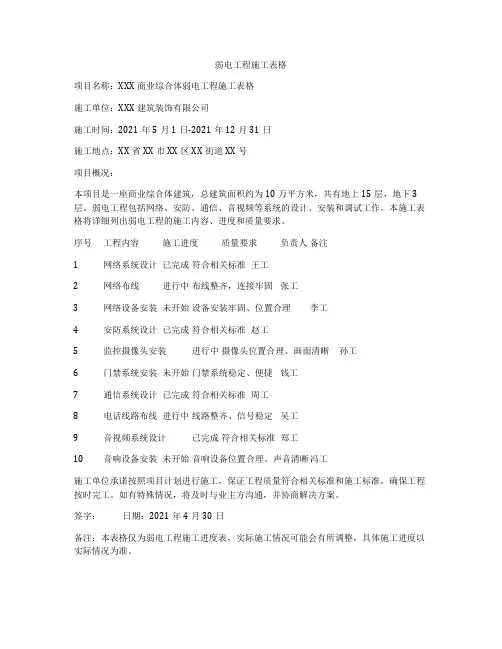

项目名称:XXX商业综合体弱电工程施工表格
施工单位:XXX建筑装饰有限公司
施工时间:2021年5月1日-2021年12月31日
施工地点:XX省XX市XX区XX街道XX号
项目概况:
本项目是一座商业综合体建筑,总建筑面积约为10万平方米,共有地上15层,地下3层。
弱电工程包括网络、安防、通信、音视频等系统的设计、安装和调试工作。
本施工表格将详细列出弱电工程的施工内容、进度和质量要求。
序号工程内容施工进度质量要求负责人备注
1 网络系统设计已完成符合相关标准王工
2 网络布线进行中布线整齐,连接牢固张工
3 网络设备安装未开始设备安装牢固、位置合理李工
4 安防系统设计已完成符合相关标准赵工
5 监控摄像头安装进行中摄像头位置合理、画面清晰孙工
6 门禁系统安装未开始门禁系统稳定、便捷钱工
7 通信系统设计已完成符合相关标准周工
8 电话线路布线进行中线路整齐、信号稳定吴工
9 音视频系统设计已完成符合相关标准郑工
10 音响设备安装未开始音响设备位置合理、声音清晰冯工
施工单位承诺按照项目计划进行施工,保证工程质量符合相关标准和施工标准,确保工程按时完工。
如有特殊情况,将及时与业主方沟通,并协商解决方案。
签字:日期:2021年4月30日
备注:本表格仅为弱电工程施工进度表,实际施工情况可能会有所调整,具体施工进度以实际情况为准。
项目管理表单汇集项目工程施工有关资料目录(一)前期准备阶段....................................................................1.现场勘测表......................................................................2.项目管理组织机构................................................................3.工程施工进度计划表..............................................................4.设备材料供货时间表..............................................................5.设备材料进场检验单..............................................................6.工程施工预算表..................................................................7.工具借用清单....................................................................8.技术交底纪要....................................................................9.图纸会审记录.................................................................... (二)施工过程阶段....................................................................10.工程开工报告..................................................................11.施工日志......................................................................12.每周工作报告..................................................................13.设计变更表....................................................................14.工程洽商会议记录..............................................................15.工程实施实际进度表............................................................16.设备安装记录..................................................................17.管道、线缆安装记录............................................................18.隐蔽工程验收记录..............................................................19.中间交工验收证书.............................................................. (三)施工收尾阶段....................................................................20.工程竣工报告..................................................................21.工程延期说明..................................................................22.系统调试合格证书..............................................................23.系统调试及试运转记录..........................................................24.设备材料验收交接单............................................................25.报验申请表....................................................................26.移交资料清单..................................................................27.验收报告......................................................................28.项目工程决算..................................................................29.工程总结报告..................................................................(一)前期准备阶段1.现场勘测表1、本记录适用于工程部对现场情况的了解和熟悉,同时是项目问题分析的依据之一;2、相关选项可根据实际情况进行调整;3、本记录合同签订前由业务员(或项目经理)填写,合同签订后由施工现场责任人填写,分发给项目管理部存档。
弱电工程施工全套资料表格弱电工程是指与强电工程相对应的一类工程,主要涉及低压电力系统、信息通信系统以及安防监控系统等。
弱电工程的施工过程需要一系列的资料表格,包括设备检测、安装、调试验收等方面的表格。
以下是一份完整的弱电工程施工全套资料表格的文档,包括设备检测、安装、调试验收等方面的表格。
一、设备检测表格1.设备名称:__________设备型号:__________检测项检测条件检测结果备注------------------------------------电源输入220V/50Hz合格/不合格____接口连接正确连接合格/不合格____设备状态正常工作合格/不合格____2.设备名称:__________设备型号:__________检测项检测条件检测结果备注------------------------------------电源输入220V/50Hz合格/不合格____接口连接正确连接合格/不合格____设备状态正常工作合格/不合格____二、安装表格1.设备名称:__________设备型号:__________安装位置:__________安装方式:__________安装人员:__________安装日期:__________2.设备名称:__________设备型号:__________安装位置:__________安装方式:__________安装人员:__________安装日期:__________三、调试表格1.设备名称:__________设备型号:__________调试人员:__________调试日期:__________调试结果:__________2.设备名称:__________设备型号:__________调试人员:__________调试日期:__________调试结果:__________四、验收表格1.项目名称:__________项目编号:__________验收人员:__________验收日期:__________验收结果:__________2.项目名称:__________项目编号:__________验收人员:__________验收日期:__________验收结果:__________以上是一份完整的弱电工程施工全套资料表格的文档,包括设备检测、安装、调试验收等方面的表格。

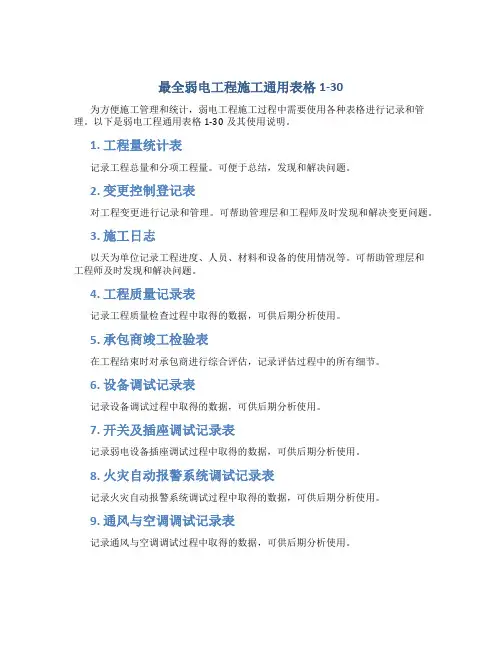

最全弱电工程施工通用表格1-30为方便施工管理和统计,弱电工程施工过程中需要使用各种表格进行记录和管理。
以下是弱电工程通用表格1-30及其使用说明。
1. 工程量统计表记录工程总量和分项工程量。
可便于总结,发现和解决问题。
2. 变更控制登记表对工程变更进行记录和管理。
可帮助管理层和工程师及时发现和解决变更问题。
3. 施工日志以天为单位记录工程进度、人员、材料和设备的使用情况等。
可帮助管理层和工程师及时发现和解决问题。
4. 工程质量记录表记录工程质量检查过程中取得的数据,可供后期分析使用。
5. 承包商竣工检验表在工程结束时对承包商进行综合评估,记录评估过程中的所有细节。
6. 设备调试记录表记录设备调试过程中取得的数据,可供后期分析使用。
7. 开关及插座调试记录表记录弱电设备插座调试过程中取得的数据,可供后期分析使用。
8. 火灾自动报警系统调试记录表记录火灾自动报警系统调试过程中取得的数据,可供后期分析使用。
9. 通风与空调调试记录表记录通风与空调调试过程中取得的数据,可供后期分析使用。
10. 安全监测记录表记录安全监测过程中取得的数据,可供后期分析使用。
11. 销项发票管理表记录销项发票的数量、价值、发票号码和发票日期等信息。
可用于日后的财务管理工作中。
12. 重大施工事项通告表记录重大施工事项的工期、范围、影响等信息,可供工程师和项目经理参考。
13. 工期计划表安排工程进度计划,记录各个阶段的时间和人员分配情况。
14. 质量管理计划表记录弱电工程质量管理的内容、过程和措施。
可供工程师和管理层参考。
15. 施工过程质量控制记录表记录施工过程中的质量控制过程,可供后期分析使用。
16. 施工验收记录表记录工程验收过程中的信息。
17. 设备进场验收记录表记录设备进场验收的信息和数据,可供后期分析使用。
18. 工程验收报告表记录工程验收结果的信息。
19. 工程交接记录记录工程交接过程中涉及的文件、资料、设备等信息。
项目工程施工有关资料目录(一)前期准备阶段。
.。
.。
.。
.。
.。
...。
.。
.。
.。
..。
.....。
.。
...。
.。
..。
..。
.。
...。
.。
.。
.。
.。
..。
.。
.。
3 1。
2。
3。
4. 5. 6. 7. 8。
9。
现场勘测表.。
.。
...。
.。
.。
.。
.。
.。
.。
..。
.。
.。
..。
..。
..。
..。
..。
.。
.。
.。
.。
.。
.。
.。
.。
..。
..。
.。
.。
.。
.。
.。
..。
.。
.。
..。
.。
..。
.。
.4 项目管理组织机构。
.。
.。
.。
.。
..。
..。
.。
.。
..。
.。
.。
.。
..。
.。
.。
.。
..。
.。
.。
..。
.。
.。
.。
...。
...。
.。
.。
..。
.。
5 工程施工进度计划表.....。
....。
.。
..。
.。
.。
.。
..。
.。
..。
.。
.。
.。
.。
.。
.。
.。
..。
.。
.。
..。
..。
..。
.。
..。
...。
.。
..。
6 设备材料供货时间表。
.。
.。
.。
.。
..。
...。
..。
.。
.。
.。
.。
.。
..。
.。
....。
..。
.。
.。
.。
..。
..。
.。
.。
.。
..。
.。
..。
......7 设备材料进场检验单..。
.。
.。
.。
..。
.。
.。
.。
..。
.。
...。
.。
.。
.。
..。
.。
.。
.。
.。
.。
...。
..。
.。
.。
..。
..。
.。
.。
.。
8 工程施工预算表。
..。
.。
..。
..。
.。
...。
.。
.。
...。
.。
..。
...。
..。
.。
.。
.。
.。
..。
...。
.。
.。
.。
...。
.。
.。
.。
.。
.。
.。
.。
...。
.。
..。
.。
.。
9 工具借用清单.。
....。
..。
.....。
.。
.。
...。
.。
..。
..。
.。
....。
..。
.。
...。
.。
.。
.......。
.。
.。
.。
.。
..。
.。
..。
....。
10 技术交底纪要。
.。
..。
.。
.。
.。
.。
.。
.。
.。
..。
.。
.。
.。
..。
.。
.。
.。
.。
.。
....。
.。
.。
.。
.。
...。
.。
....。
.。
.。
.。
工程竣工档案
工程名称:
开工日期:年月日
竣工日期:年月日
安装单位:
工程负责人:工程技术负责人:质量负责人:档案编制人:
目录
一、前言
二、工程方案设计
三、开工报告及图纸会审记录
四、施工方案
五、施工计划及过程
六、施工组织人员安排、施工机具及材料设备清单
七、保证工程质量及施工安全技术措施
八、设备到货及开箱验收
九、施工签证及有关联系单
十、工程质量自检记录
十一、验收材料及竣工报告
十二、工程图纸
十三、其他
工程开工报告
技术联系单
年月日
提出单位:设计单位:建设单位:工程监理:安装单位:
施工技术交底
年月日
工程技术负责人:施工班组:
工程签证
设计变更通知单
年月日
建设单位公章建设单位代表
中间交工验收证书
年月日
联合调试合格证书
工程开工报告
图纸会审记录
年月日
技术负责人:单位工程负责人:填表人:
盘箱柜安装记录
同轴电缆安装记录
信息、数据线缆安装记录
配管及管内穿线分项工程质量评定表工程名称:部位:安装单位:
电缆线路分项工程质量检验评定表
工程名称:部位:系统安装单位:
成套配电柜(盘)控制柜及动力开关箱安装
分项工程质量检验评定表
工程名称:部位:监控安装单位:
分部工程质量检验评定表
工程名称:
工程技术负责人:质量检查员:年月日
联合调试合格证书
工程竣工报告年月日。

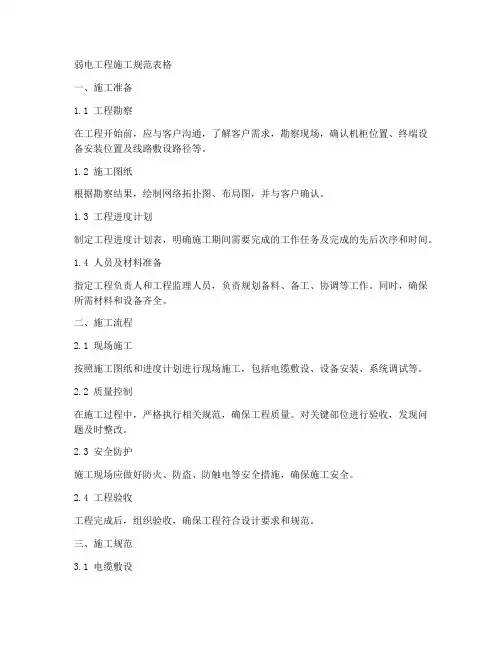

弱电工程施工规范表格一、施工准备1.1 工程勘察在工程开始前,应与客户沟通,了解客户需求,勘察现场,确认机柜位置、终端设备安装位置及线路敷设路径等。
1.2 施工图纸根据勘察结果,绘制网络拓扑图、布局图,并与客户确认。
1.3 工程进度计划制定工程进度计划表,明确施工期间需要完成的工作任务及完成的先后次序和时间。
1.4 人员及材料准备指定工程负责人和工程监理人员,负责规划备料、备工、协调等工作。
同时,确保所需材料和设备齐全。
二、施工流程2.1 现场施工按照施工图纸和进度计划进行现场施工,包括电缆敷设、设备安装、系统调试等。
2.2 质量控制在施工过程中,严格执行相关规范,确保工程质量。
对关键部位进行验收,发现问题及时整改。
2.3 安全防护施工现场应做好防火、防盗、防触电等安全措施,确保施工安全。
2.4 工程验收工程完成后,组织验收,确保工程符合设计要求和规范。
三、施工规范3.1 电缆敷设电缆敷设应符合以下要求:(1)电缆应平整、无扭曲变形,内壁无毛刺。
(2)电缆固定支点间距一般不应大于 1.5-2.0米,在进出接线箱、盒、柜、转弯、转角及丁字接头的三端500以内应设固定支持点。
(3)电缆敷设应遵循“横平竖直”原则,确保线路美观。
3.2 设备安装设备安装应符合以下要求:(1)设备应安装牢固,固定可靠。
(2)设备接线应正确、整洁,接头应采用专用接头或焊接。
(3)设备安装后,应进行调试,确保设备正常运行。
3.3 系统调试系统调试应符合以下要求:(1)系统应进行功能测试,确保各项功能正常。
(2)系统性能应满足设计要求,如速度、稳定性等。
(3)系统安全性应进行检查,确保系统安全可靠。
四、施工注意事项4.1 施工过程中,应与客户保持良好沟通,确保施工进度和质量满足客户需求。
4.2 施工人员应具备专业技能和责任心,遵守施工现场管理制度。
4.3 施工过程中,应定期对施工现场进行清理,确保施工现场整洁有序。
4.4 工程完成后,向客户详细介绍系统使用方法,确保客户能正确使用。
开工申请单施工单位:合同号:监理单位:编号:ZK-001-□□□工程范围:里程桩号:主要内容:京申请开工日期:2012年12月18日预计完工日期:2013年2月6日施工准备情况说明:1.施工机具准备到位2.施工人员准备到位3.前期期础设施、辅材准备到位4.需外加工设备已开始加工附件:1、合同段施工组织设计(含人、机、物准备情况)2、合同段施工计划3、单位、分部、分项工程划分表4、其他资料监理工程师意见:签名:日期施工组织设计报审表施工单位:合同号:监理单位:编号:ZK-002-□□□致(监理工程师):现报上工程的实施性总体施工组织设计及附件,请予审查和批准。
附件:施工组织设计施工单位签字:日期:监理工程师意见:签字:日期分部(项)工程开工申请批复单施工单位:合同号:监理单位:编号:ZK-003-□□□致(监理工程师)根据合同要求,我们已经准备好工程(桩号)开工前的一切准备工作,现要求该项工程正式开工,请予批准。
计划开工日期:计划完工日期:此项工程现场负责人:附件:1、施工组织及人员报验单2、施工计划3、施工方案及主要工艺报审表4、进场施工设备报验单5、其它事项.施工单位签名:日期:监理工程师意见:监理工程师:日期:施工测量放样报验单施工单位:合同号:监理单位:编号:ZK-004-□□□致(监理工程师):根据合同要求,我们已完成(起讫桩号或工程部位名称)施工放样,清单如下,请予查验。
施工单位签字:日期:桩号或位置工程或部位名称放样内容备注附件:测量及放样资料监理工程师意见:监理工程师:日期:原材料与混合料报验单施工单位:合同号:监理单位:编号:ZK-005-□□□致(监理工程师)::下列原材料与混合料经自检试验符合技术规范要求,报请验证,并准予进场【】/准予使用【】。
附件:1、材料出厂质量保证书【】2、材料自检试验报告【】3、混合料试验报告【】施工单位签字:日期:材料名称材料来源、产地材料规格用途(使用在何工程或部位)承包人试验试样来源取样地点、日期试验日期、操作人试验结果致(承包人):【】经抽检复查试验的结果(附监理工程师抽验报告)〖〗/ 见证试验的结果〖〗表明,这些材料符合〖〗/ 不符合〖〗合同技术规范要求,可以〖〗/ 不可以〖〗进场。
项目管理表单汇集项目工程施工有关资料目录(一)前期准备阶段 (3)1. 现场勘测表 (4)2. 项目管理组织机构 (5)3. 工程施工进度计划表 (6)4. 设备材料供货时间表 (7)5. 设备材料进场检验单 (8)6. 工程施工预算表 (9)7. 工具借用清单 (10)8. 技术交底纪要 (11)9. 图纸会审记录 (13)(二)施工过程阶段 (15)10. 工程开工报告 (16)11. 施工日志 (17)12. 每周工作报告 (18)13. 设计变更表 (19)14. 工程洽商会议记录 (21)15. 工程实施实际进度表 (22)16. 设备安装记录 (23)17. 管道、线缆安装记录 (24)18. 隐蔽工程验收记录 (26)19. 中间交工验收证书 (27)(三)施工收尾阶段 (29)20. 工程竣工报告 (30)21. 工程延期说明 (32)22. 系统调试合格证书 (33)23. 系统调试及试运转记录 (34)24. 设备材料验收交接单 (35)25. 报验申请表 (36)26. 移交资料清单 (38)27. 验收报告 (39)28. 项目工程决算 (40)29. 工程总结报告 (41)(一)前期准备阶段1.现场勘测表备注:1、本记录适用于工程部对现场情况的了解和熟悉,同时是项目问题分析的依据之一;2、相关选项可根据实际情况进行调整;3、本记录合同签订前由业务员(或项目经理)填写,合同签订后由施工现场责任人填写,分发给项目管理部存档。
2.项目管理组织机构职能部门经理审报:总经理审批:接收人:备注:1、本记录适用于工程部实施项目全过程,由公司授权代表下达;2、本记录由公司人力资源部分配,职能经理(部门负责人)填写,总经理批示,项目经理、业务负责人及现场施工负责人接收并保存。
3.工程施工进度计划表4.设备材料供货时间表备注:1、以上内容由产品采购部填写,并分交项目经理、现场施工负责人及仓管人员;2、如有设备不能按计划供应或型号更换时,应及时通知项目经理与甲方进行协商,以便不影响工程工期。
工程常用表格
XXXXXX有限公司
XXXX年XX月XX日
工程竣工档案
工程名称:
开工日期:年月日
竣工日期:年月日
安装单位:XXXXXXXX有限公司
工程负责人:工程技术负责人:质量负责人:档案编制人:
目录
一、前言
二、工程方案设计
三、开工报告及图纸会审记录
四、施工方案
五、施工计划及过程
六、施工组织人员安排、施工机具及材料设备清单
七、保证工程质量及施工安全技术措施
八、设备到货及开箱验收
九、施工签证及有关联系单
十、工程质量自检记录
十一、验收材料及竣工报告
十二、工程图纸
十三、其他
工程开工报告
技术联系单
施工技术交底
工程签证
设计变更通知单
中间交工验收证书
联合调试合格证书
工程开工报告
图纸会审记录
同轴电缆安装记录
分项工程质量检验评定表
分部工程质量检验评定表工程名称:
联合调试合格证书
工程竣工报告年月日
材料计划
工程名称
审批:审核:编制:
X X X X X X X X有限公司
年月日单位工程材料计划汇总表
隐蔽工程检查记录。
工程常用表格XXXXXX有限公司XXXX年XX月XX日工程竣工档案工程名称:开工日期:年月日竣工日期:年月日安装单位:XXXXXXXX有限公司工程负责人:工程技术负责人:质量负责人:档案编制人:目录一、前言二、工程方案设计三、开工报告及图纸会审记录四、施工方案五、施工计划及过程六、施工组织人员安排、施工机具及材料设备清单七、保证工程质量及施工安全技术措施八、设备到货及开箱验收九、施工签证及有关联系单十、工程质量自检记录十一、验收材料及竣工报告十二、工程图纸十三、其他工程开工报告技术联系单年月日提出单位:设计单位:建设单位:工程监理:安装单位:施工技术交底年月日工程技术负责人:施工班组:工程签证设计变更通知单年月日建设单位公章建设单位代表中间交工验收证书年月日联合调试合格证书工程开工报告图纸会审记录XXXX 年XX月XX日技术负责人:单位工程负责人:填表人:盘箱柜安装记录同轴电缆安装记录信息、数据线缆安装记录配管及管内穿线分项工程质量评定表工程名称:部位:安装单位:电缆线路分项工程质量检验评定表成套配电柜(盘)控制柜及动力开关箱安装分项工程质量检验评定表分部工程质量检验评定表工程名称:工程技术负责人:质量检查员:年月日联合调试合格证书工程竣工报告年月日材料计划工程名称审批:审核:编制:X X X X X X X X有限公司年月日单位工程材料计划汇总表工程名称:年月日制表人:隐蔽工程检查记录年月日1、隐蔽工程内容有以下几个方面:20F~1F的电话线、微机线、监控线、闭路线及BA系统线在各层走廊棚顶的敷设部分。
2、此部分的施工依据为:各系统设计规范、施工规范、施工图纸及有关技术要求。
3、检查内容为:敷设中所用的线缆符合设计及有关规范。
线管的材质符合要求,安装符合规范。
线缆敷设的弯曲半径(D)10d)等符合技术要求及规范。
线管及线缆的安装整齐、美观。
4、此隐蔽工程的线缆走向根据图纸所示,具体标定在竣工图中。
工程常用表格
XXXXXX有限公司
XXXX年XX月XX日
工程竣工档案
工程名称:
开工日期:年月日
竣工日期:年月日
安装单位:XXXXXXXX有限公司
工程负责人:工程技术负责人:质量负责人:档案编制人:
目录
一、前言
二、工程方案设计
三、开工报告及图纸会审记录
四、施工方案
五、施工计划及过程
六、施工组织人员安排、施工机具及材料设备清单
七、保证工程质量及施工安全技术措施
八、设备到货及开箱验收
九、施工签证及有关联系单
十、工程质量自检记录
十一、验收材料及竣工报告
十二、工程图纸
十三、其他
工程开工报告
技术联系单
施工技术交底
工程签证
设计变更通知单
中间交工验收证书
联合调试合格证书
工程开工报告
图纸会审记录
盘箱柜安装记录
信息、数据线缆安装记录
配管及管内穿线分项工程质量评定表
分项工程质量检验评定表
分部工程质量检验评定表
联合调试合格证书
工程竣工报告
年月日
材料计划
工程名称
审批:审核:编制:
X X X X X X X X有限公司
年月日单位工程材料计划汇总表
隐蔽工程检查记录。
项目管理表单汇集

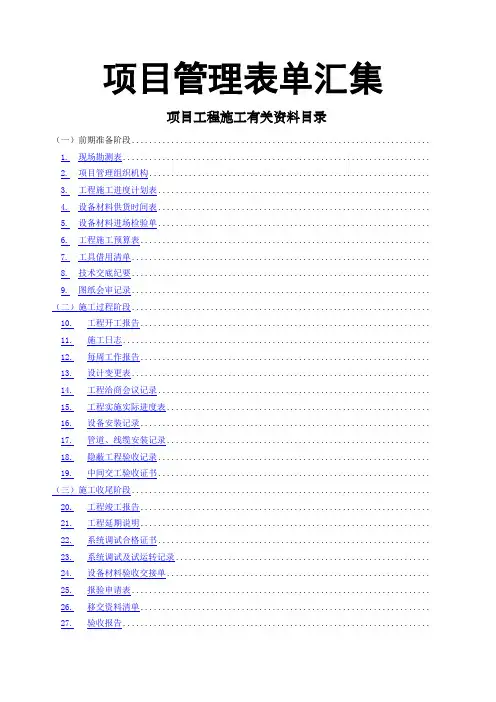

项目工程施工有关资料目录
(一)前期准备阶段 (3)
1. 现场勘测表 (4)
2. 项目管理组织机构 (5)
3. 工程施工进度计划表 (6)
4. 设备材料供货时间表 (7)
5. 设备材料进场检验单 (8)
6. 工程施工预算表 (10)
7. 工具借用清单 (11)
8. 技术交底纪要 (12)
9. 图纸会审记录 (13)
(二)施工过程阶段 (15)
10. 工程开工报告 (16)
11. 施工日志 (17)
12. 每周工作报告 (18)
13. 设计变更表 (19)
14. 工程洽商会议记录 (21)
15. 工程实施实际进度表 (22)
16. 设备安装记录 (23)
17. 管道、线缆安装记录 (24)
18. 隐蔽工程验收记录 (26)
19. 中间交工验收证书 (27)
(三)施工收尾阶段 (29)
20. 工程竣工报告 (30)
21. 工程延期说明 (32)
22. 系统调试合格证书 (33)
23. 系统调试及试运转记录 (34)
24. 设备材料验收交接单 (35)
25. 报验申请表 (36)
26. 移交资料清单 (38)
27. 验收报告 (39)
28. 项目工程决算 (40)
29. 工程总结报告 (41)
(一)前期准备阶段
1.现场勘测表
备注:
1、本记录适用于工程部对现场情况的了解和熟悉,同时是项目问题分析的依据之一;
2、相关选项可根据实际情况进行调整;
3、本记录合同签订前由业务员(或项目经理)填写,合同签订后由施工现场责任人填写,分发
给项目管理部存档。
2.项目管理组织机构
职能部门经理审报:总经理审批:接收人:
备注:
1、本记录适用于工程部实施项目全过程,由公司授权代表下达;
2、本记录由公司人力资源部分配,职能经理(部门负责人)填写,总经理批示,项目经理、业
务负责人及现场施工负责人接收并保存。
3.工程施工进度计划表
4.设备材料供货时间表
备注:
1、以上内容由产品采购部填写,并分交项目经理、现场施工负责人及仓管人员;
2、如有设备不能按计划供应或型号更换时,应及时通知项目经理与甲方进行协商,以
便不影响工程工期。
5.设备材料进场检验单
备注:1、本记录适用于采购物资进货前进行的进货检验。
2、由仓管人员进货检验员填写并存档。
3、本记录进货检验设备材料类别应与采购计划或合同要求相对应。
4、对于大批量设备材料的进货检验需填写本记录。
一般情况下,进货检验不合格的物资不准接收入库。
6.工程施工预算表
备注:
本预算由项目经理填写,财务审核、总经理审批,财务负责人接收并保存。
7.工具借用清单
工程名称:
现场施工负责人(签字、日期):仓管员(签字、日期):
备注:
本清单由现场施工负责人填写,仓库管理员办理借用手续,现场负责人接收并保存。
8.技术交底纪要
9.图纸会审记录
技术负责人:单位工程负责人:填表人:备注:本纪要在技术交底时进行,由现场施工负责人委派人员填写。
(二)施工过程阶段
10.工程开工报告
11.施工日志
备注:本日志需各现场技术员、施工员(包括施工现场负责人)都必须每天一日志。
12.每周工作报告
备注:本周报由项目各相关负责人周五下班前交付项目经理,以便在周例会上进行总结、问题讨论与定下周的工作计划。
13.设计变更表
14.工程洽商会议记录
15.工程实施实际进度表
16.设备安装记录
备注:本记录由现场施工负责人或其委派施工员或技术员填写,验收前及时提交给项目经理进行审核、自检、存档,以便后期维护。
17.
管道、线缆安装记录
备注:本记录由现场施工负责人或其委派施工员或技术员填写,验收前及时提交给项目经理进行审核、自检、存档,以便后期维护。
18.隐蔽工程验收记录
年月日
19.中间交工验收证书
(三)施工收尾阶段
20.工程竣工报告
21.工程延期说明
22.系统调试合格证书
23.系统调试及试运转记录
备注:本记录由工程项目部组织建立并保存,必要时作为工程交付提供用户资料。
24.设备材料验收交接单
25.报验申请表工程名称:报验日期:
26.移交资料清单
(1)设备安装记录
(2)管道、线缆安装记录
(3)隐蔽工程验收记录
(4)各系统使用说明书
(5)竣工图
27.验收报告
28.项目工程决算(本决算由财务负责人负责填写)
[标签:标题]
29.工程总结报告
(项目相关人员在项目竣工后,一周内对整个项目做项目的总结报告,以便总结项目实施过程存在的问题、好的处理方式、好的经验积累,以提高个人工作经验,提高企业的技术、管理能力。
)
