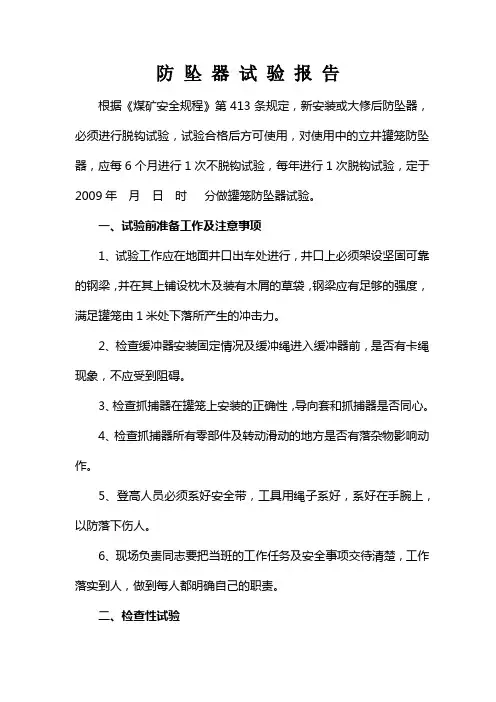

防坠器试验报告根据《煤矿安全规程》第413条规定,新安装或大修后防坠器,必须进行脱钩试验,试验合格后方可使用,对使用中的立井罐笼防坠器,应每6个月进行1次不脱钩试验,每年进行1次脱钩试验,定于2009年月日时分做罐笼防坠器试验。
一、试验前准备工作及注意事项1、试验工作应在地面井口出车处进行,井口上必须架设坚固可靠的钢梁,并在其上铺设枕木及装有木屑的草袋,钢梁应有足够的强度,满足罐笼由1米处下落所产生的冲击力。
2、检查缓冲器安装固定情况及缓冲绳进入缓冲器前,是否有卡绳现象,不应受到阻碍。
3、检查抓捕器在罐笼上安装的正确性,导向套和抓捕器是否同心。
4、检查抓捕器所有零部件及转动滑动的地方是否有落杂物影响动作。
5、登高人员必须系好安全带,工具用绳子系好,系好在手腕上,以防落下伤人。
6、现场负责同志要把当班的工作任务及安全事项交待清楚,工作落实到人,做到每人都明确自己的职责。
二、检查性试验将罐笼停放在上井口,罐笼封闭物上。
放松提升钢丝绳。
在弹簧力的作用下,抓捕器楔子紧靠在制动绳上,测量楔子露出长度和弹簧长度,弹簧的行程不是超过最大行程的三分之二,然后拉紧提升绳,提起罐笼再测量弹簧长度及楔子露出长度。
检查性实验,每罐笼的检查性试验不少于三次,各部件机构动作灵活可靠,试验报告内容现场量得如下表:三、静负荷试验将重载罐笼停在井口座或封闭物上,放松提升钢丝绳,抽出两个叉杆之间的销子,这是抓捕器的楔子在弹簧作用下压在制动绳上。
将罐笼上提400-1000mm,已被接通的抓捕器在制动绳上滑动,停罐后,在制动绳和缓冲绳上作出标记,再放松提升绳,这时抓捕器沿制动绳下滑一段距离后,停住,罐笼沿制动绳下滑的距离不得超过40mm,缓冲绳不得有抽出现象,每台罐笼要用载矸矿车荷重的重罐进行两次静负荷试验,每次抓捕器不应在同一地点。
四、脱钩试验罐笼应进行两次脱钩试验:一次为空罐,一次相当于载矸矿车重的重罐。
把罐笼停在井口封闭物上,在提升钢丝绳与拉杆之间装上脱钩器,将罐笼提到1500mm左右,在制动绳、缓冲绳和井架上做出记号,抖动脱钩器,罐笼下降,防坠器发生制止作用,测量罐笼对制动绳的相对下降距离均不得超过100mm,测量缓部与井架间的距离,再测罐笼对井架距离不大于120mm,后把罐笼与提升绳连接好,再慢慢地提起罐笼,使抓捕器从制动绳上脱开,此次试验结束。
受控编号:
防坠安全器检测报告报告编号:
委托单位:
委托单位地址:
样品型号:
检测日期:
报告出具日期:
检测机构名称
声明
1.检测结果仅对来样有效;
2.本报告无检验、审核、批准人员的签字和检验机构的核准证号、计量认证章、二维码防伪标识、检验专用章或者公章的无效;
3.报告复印页数不全,未加盖检验报告专用章无效;
4.报告无主检人、审核、批准签名无效;
5.报告涂改、增删无效;
6.对检测报告若有异议,应于收到报告之日起十五日内向检测单位提出书面申诉。
起重机械检验部门内部管理二维码:
检验机构地址:
邮政编码:
联系电话:
受控编号:防坠安全器检测报告。

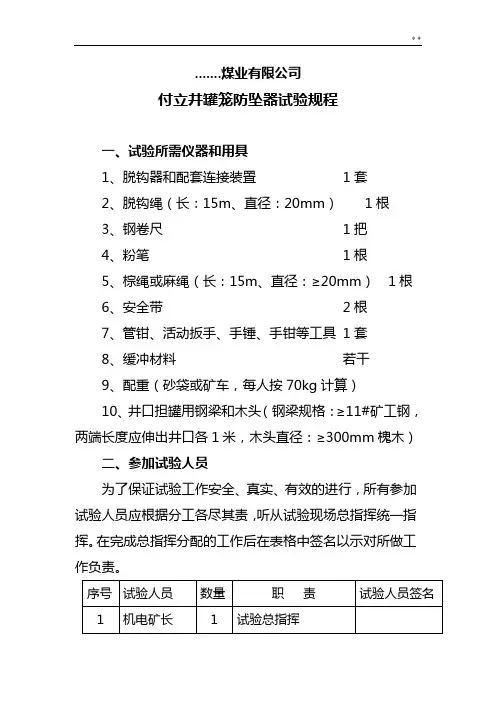

.......煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置 1套2、脱钩绳(长:15m、直径:20mm) 1根3、钢卷尺 1把4、粉笔 1根5、棕绳或麻绳(长:15m、直径:≥20mm) 1根6、安全带 2根7、管钳、活动扳手、手锤、手钳等工具 1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。
在完成总指挥分配的工作后在表格中签名以示对所做工作负责。
三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。
2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。
3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。
4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤s。
5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。
6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。
四、罐笼防坠器的试验方法1、试验前的准备工作试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。
检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。
抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。
检查制动绳的张紧力是否合适,固定是否牢靠。
.......煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置1套2、脱钩绳(长:15m、直径:20mm)1根3、钢卷尺1把4、粉笔1根5、棕绳或麻绳(长:15m、直径:≥20mm)1根6、安全带2根7、管钳、活动扳手、手锤、手钳等工具1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。
在完成总指挥分配的工作后在表格中签名以示对所做工作负责。
三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。
2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。
3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。
4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤s。
5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。
6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。
四、罐笼防坠器的试验方法1、试验前的准备工作试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。
检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。
抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。
检查制动绳的张紧力是否合适,固定是否牢靠。
.......煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置1套2、脱钩绳(长:15m、直径:20mm)1根3、钢卷尺1把4、粉笔1根5、棕绳或麻绳(长:15m、直径:≥20mm)1根6、安全带2根7、管钳、活动扳手、手锤、手钳等工具1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。
在完成总指挥分配的工作后在表格中签名以示对所做工作负责。
三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。
2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。
3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。
4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤0.5m/s。
5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。
6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。
四、罐笼防坠器的试验方法1、试验前的准备工作1.1 试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。
1.2 检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。
抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。
1.3 检查制动绳的张紧力是否合适,固定是否牢靠。

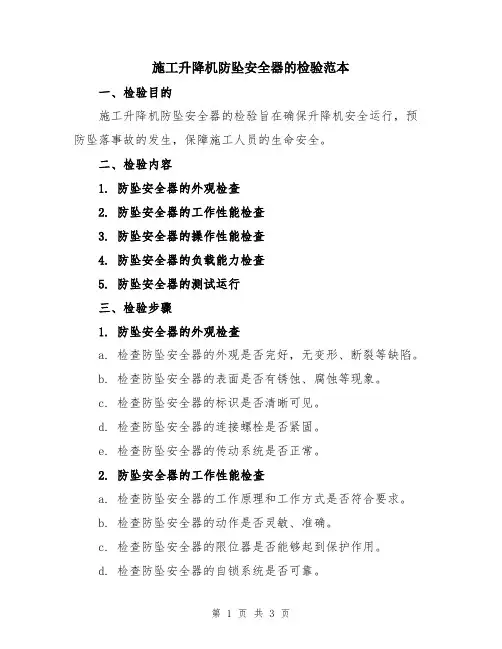

施工升降机防坠安全器的检验范本一、检验目的施工升降机防坠安全器的检验旨在确保升降机安全运行,预防坠落事故的发生,保障施工人员的生命安全。
二、检验内容1. 防坠安全器的外观检查2. 防坠安全器的工作性能检查3. 防坠安全器的操作性能检查4. 防坠安全器的负载能力检查5. 防坠安全器的测试运行三、检验步骤1. 防坠安全器的外观检查a. 检查防坠安全器的外观是否完好,无变形、断裂等缺陷。
b. 检查防坠安全器的表面是否有锈蚀、腐蚀等现象。
c. 检查防坠安全器的标识是否清晰可见。
d. 检查防坠安全器的连接螺栓是否紧固。
e. 检查防坠安全器的传动系统是否正常。
2. 防坠安全器的工作性能检查a. 检查防坠安全器的工作原理和工作方式是否符合要求。
b. 检查防坠安全器的动作是否灵敏、准确。
c. 检查防坠安全器的限位器是否能够起到保护作用。
d. 检查防坠安全器的自锁系统是否可靠。
3. 防坠安全器的操作性能检查a. 检查防坠安全器的操作装置是否平稳、灵活。
b. 检查防坠安全器的操纵杆、按钮等是否正常工作。
c. 检查防坠安全器的操作力是否适当。
d. 检查防坠安全器的外部紧急停机开关是否正常。
4. 防坠安全器的负载能力检查a. 检查防坠安全器的负载能力是否符合设计要求。
b. 检查防坠安全器的最大承载能力是否能够满足使用要求。
c. 检查防坠安全器的负载试验是否合格。
5. 防坠安全器的测试运行a. 进行防坠安全器的空载测试运行,检查防坠安全器运行是否平稳、无异常声响。
b. 进行防坠安全器的满载测试运行,检查防坠安全器能否正常工作,负载过程中是否出现异常。
四、检验结果与处理1. 检验结果a. 合格:防坠安全器外观完好,工作性能符合要求,操作性能良好,负载能力满足要求,测试运行正常。
b. 不合格:防坠安全器存在外观缺陷、工作性能不符合要求、操作性能差、负载能力不满足要求、测试运行异常。
2. 处理措施a. 合格:继续使用,并按照规定进行定期检验和维护。

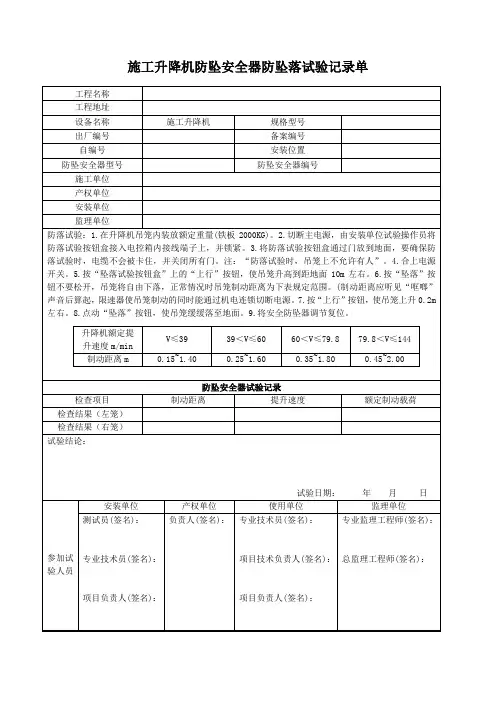

施工升降机防坠落试验表
工程名称
工程地址试验日期:年月日
设备概况
设备名称设备出厂编号
设备型号设备出厂日期
防坠器型号防坠器出厂日期
防坠器安装位置防坠器出厂编号设备运行速度(vm/s)
设备备案证编号
设备使用登记证编号
吊笼下降距离(m)
制动距离L(m)
正常使用荷载100%(T)
超限荷载125%(1.25T)
准备工作:由机械设备管理员对整个设备进行检查,在无异常的情况下将双笼内,装载水泥40包(达2000kg),然后笼内不允许有人,切断电源和总地源。
正式试验:由测试员将坠落试验按钮的电缆插头,插入吊笼内电器控制箱底部的坠落试验专用插座中,再准备造当长度的电缆线,确保试验顺利进行,将吊笼升高离地面10米高度,按住试验按钮,当吊笼下坠速度达到临界速度时。
其防坠落器开始工作将吊笼刹住,检查测量其制动距离,试验做完后将安全防坠落复位。
先切断电源,拆去螺钉,使用专用扳手松开铜螺母,直到指示螺丝顶端部与内锥鼓面齐平为止。
接通电源,驱动吊笼向上运行20cm,使偏心块复位并符合相关要求。
至此该设备可报请有关部门进行检测验收。
结论:
测试员(单位盖章)::
年月日结论:
施工单位参加实验人(单位盖章):
年月日
结论:
安装单位参加实验人(单位盖章):年月日结论:
监理单位参加实验人(单位盖章):
年月日
安全器制动距离,计算制动距离应符合下表要求:L=πM n Zl/1000P;式中:L-安全器制动距离(m); M n-安全器齿轮模数(mm);Z-安全器齿轮齿数;l-防护目标被制动停止时碟形弹簧组的压缩量(mm);P-大螺母螺距(mm).。

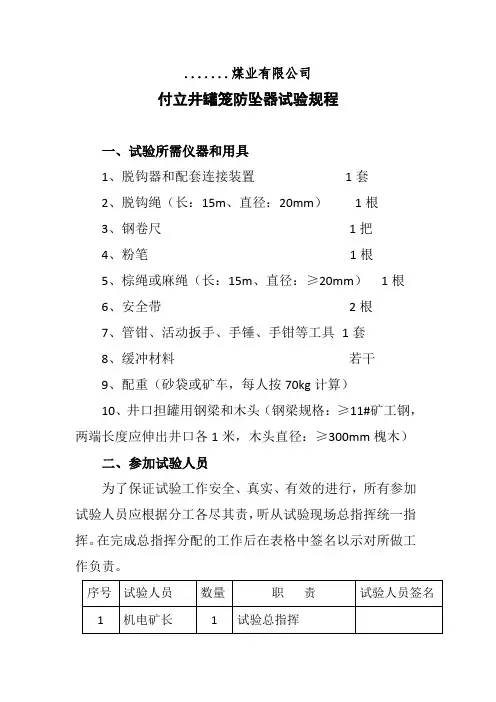

.......煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置 1套2、脱钩绳(长:15m、直径:20mm) 1根3、钢卷尺 1把4、粉笔 1根5、棕绳或麻绳(长:15m、直径:≥20mm) 1根6、安全带 2根7、管钳、活动扳手、手锤、手钳等工具 1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。
在完成总指挥分配的工作后在表格中签名以示对所做工作负责。
三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。
2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。
3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。
4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤s。
5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。
6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。
四、罐笼防坠器的试验方法1、试验前的准备工作试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。
检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。
抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。
检查制动绳的张紧力是否合适,固定是否牢靠。

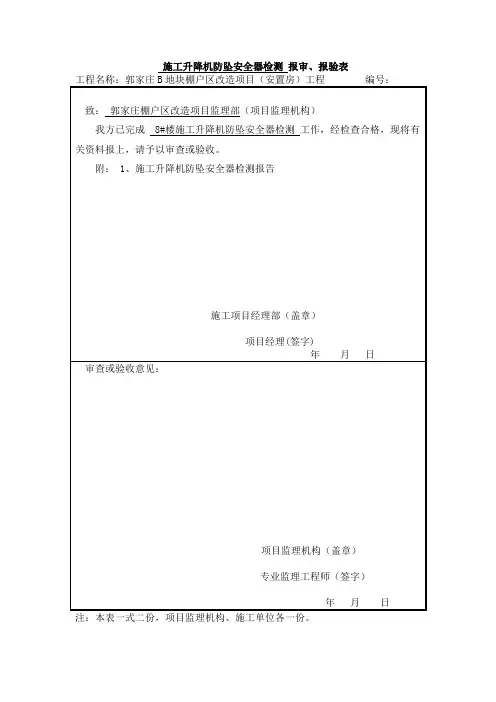

施工升降机防坠安全器检测报审、报验表
工程名称:郭家庄B地块棚户区改造项目(安置房)工程编号:
致:郭家庄棚户区改造项目监理部(项目监理机构)
我方已完成 8#楼施工升降机防坠安全器检测工作,经检查合格,现将有关资料报上,请予以审查或验收。
附: 1、施工升降机防坠安全器检测报告
施工项目经理部(盖章)
项目经理(签字)
年月日
审查或验收意见:
项目监理机构(盖章)
专业监理工程师(签字)
年月日
注:本表一式二份,项目监理机构、施工单位各一份。
钢卷尺检测报审、报验表
工程名称:郭家庄B地块棚户区改造项目(安置房)工程编号:
致:郭家庄棚户区改造项目监理部(项目监理机构)
我方已完成施工过程中使用钢卷尺检测工作,经检查合格,现将有关资料报上,请予以审查或验收。
附: 1、检定证书
施工项目经理部(盖章)
项目经理(签字)
年月日
审查或验收意见:
项目监理机构(盖章)
专业监理工程师(签字)
年月日
注:本表一式二份,项目监理机构、施工单位各一份。

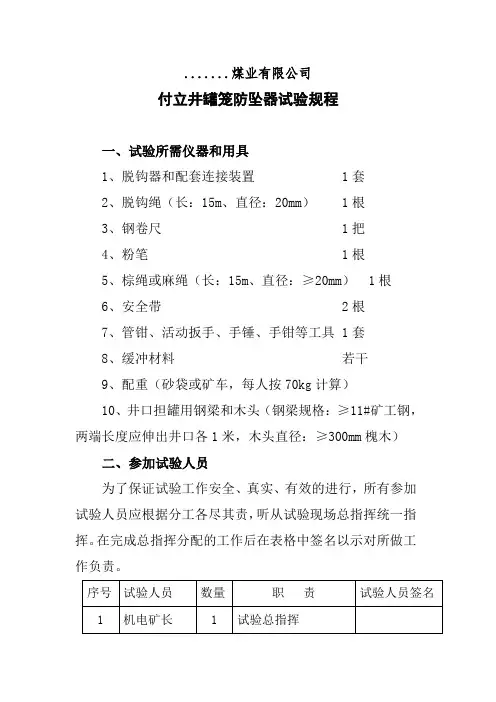

...... 煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置1套2、脱钩绳(长:15m、直径:20mm)1根3、钢卷尺1把4、粉笔1根5、棕绳或麻绳(长:15m、直径:N20mm) 1根6、安全带2根7、管钳、活动扳手、手锤、手钳等工具1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:N11#矿工钢,两端长度应伸出井口各1米,木头直径:N300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。
在完成总指挥分配的工作后在表格中签名以示对所做工作负责。
三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。
2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。
3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。
4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度W0.5m/s。
5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。
6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。
四、罐笼防坠器的试验方法1、试验前的准备工作1.1试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。
1.2检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。
抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。
1.3检查制动绳的张紧力是否合适,固定是否牢靠。
.......煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置 1套2、脱钩绳(长:15m、直径:20mm) 1根3、钢卷尺 1把4、粉笔 1根5、棕绳或麻绳(长:15m、直径:≥20mm) 1根6、安全带 2根7、管钳、活动扳手、手锤、手钳等工具 1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。
在完成总指挥分配的工作后在表格中签名以示对所做工作负责。
三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。
2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。
3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。
4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤0.5m/s。
5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。
6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。
四、罐笼防坠器的试验方法1、试验前的准备工作1.1 试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。
1.2 检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。
抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。
