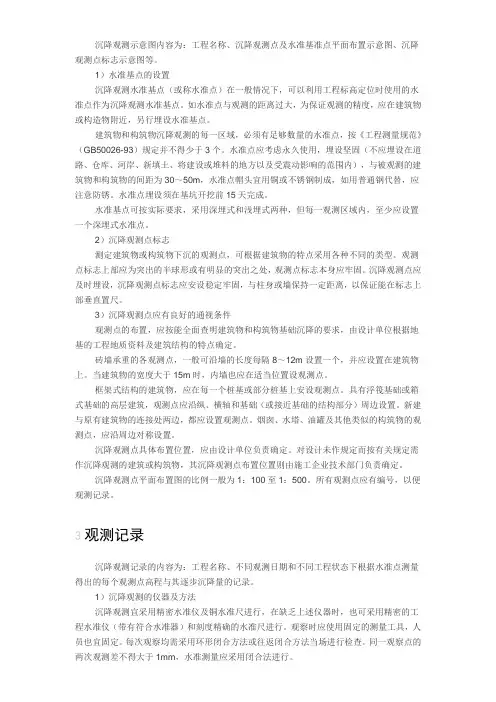

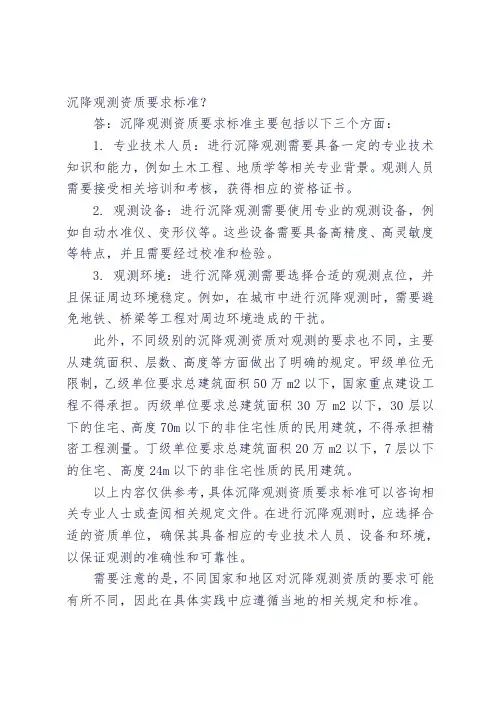

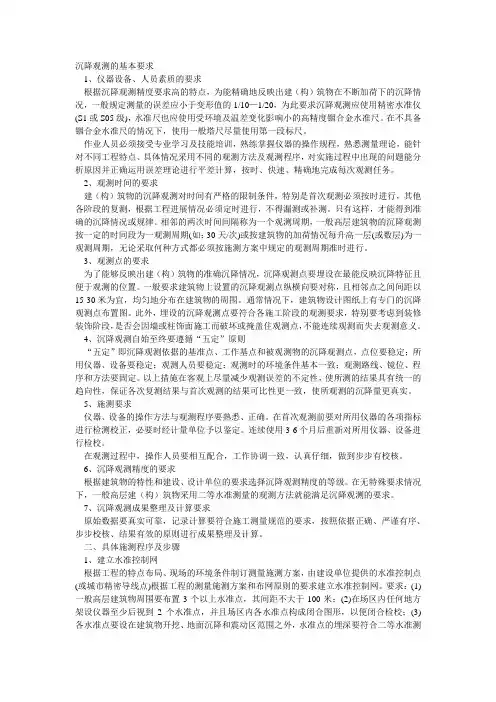

沉降观测的基本要求
一、沉降观测的基本要求
1、仪器设备、人员素质的要求
根据沉降观测精度要求高的特点,为能精确地反映出建构筑物在不断加荷作下的沉降情况,一般规定测量的误差应小于变形值的1/10-1/20,为此要求沉降观测应使用精密水准仪(S1或S05级),水准尺也应使用受环境及温差变化影肉小的高精度铟合金水准尺。在不具备铟合金水准尺的情况下,使用一般塔尺尽量使用第一段标尺。
人员素质的要求,必须接受专业学习及技能培训,熟练掌握仪器的操作规程,熟悉测量理论能针对不同工程特点、具体情况采用不同的观测方法及观测程序,对实施过程中出现的问题能够会分析原因并正确的运用误差理论进行平差计算,做到按时、快速、精确地完成每次观测任务
2、观测时间的要求
建构筑物的沉降观测对时间有严格的限制条件,特别是首次观测必须按时进行,否则沉降观测得不到原始数据,而是整个观测得不到完整的观测意义。其他各阶段的复测,根据工程进展情况必须定时进行,不得漏测或补测。只有这样,才能得到准确的沉降情况或规律。相邻的两次时间间隔称为一个观测周期,一般高层建筑物的沉降观测按一定的时间段为一观测周期(如:次/30天)或按建筑物的加荷情况每升高一层(或数层)为一观测周期,无论采取何种方式都必须按施测方案中规定的观测周期准时进行。
3、观测点的要求
为了能够反映出建构筑物的准确沉降情况,沉降观测点要埋设在最能反映沉降特征且便于观测的位置。一般要求建筑物上设置的沉降观测点纵横向要对称,且相邻点之间间距以15-30米为宜,均匀地分布在建筑物的周围。通常情况下,建筑物设计图纸上有专门的沉降观测点布置图。
沉降观测
1 一般规定
1.1 建筑沉降观测可根据需要,分别或组合测定建筑场地沉降、基坑回弹、地基土分层沉降以及基础和上部结构沉降。对于深基础建筑或高层、超高层建筑,沉降观测应从基础施工时开始。
1.2 各类沉降观测的级别和精度要求,应视工程的规模、性质及沉降量的大小速度确定。
1.3 布置沉降观测点时,应结合建筑结构、形状和场地工程地质条件,并应顾及施工和建成后的使用方便。同时,点位应易于保存,标志应稳固美观。
1.4 各类沉降观测应根据剧本规范第9.1节的规定及时提交相应的阶段性成果和综合成果。
2 建筑场地沉降观测
2.1 建筑场地沉降观测应分别测定建筑相邻影响范围之内的相邻地基沉降与建筑相邻影响范围之外的场地地面沉降。
2.2 建筑场地沉降点位的选择应符合下列规定:
1 相邻地基沉降观测点可选在建筑纵横轴线或边线的延长线上,亦可选在通过建筑重心的轴线延长线上。其点位间距应视基础类型、荷载大小及地质条件,与设计人员共同确定或征求设计人员意见后确定。点位可在建筑基础深度1.5~2.0倍的距离范围内,由墙外向外由密到疏布设,但距基础最远的观测点应设置在沉降量为零的沉降临界点以外;
2 场地地面沉降观测点应在相邻地基沉降观测点布设线路之外的地面上均匀布设。根据地质地形条件,可选择使用平行轴线方格网法、沿建筑物四角辐射网法或散点法布设。
2.3 建筑场地沉降点标志的类型及埋设应符合下列规定:
1 相邻地基沉降观测点标志可分为用于监测安全的浅埋标和用于结合科研的深埋标两种。浅埋标可采用普通水准标石或用于直径25cm的水泥管现场浇灌,埋深宜为1~2m,并使标石底部埋在冰冻线以下。深埋标可采用内管外加保护管的标石形式,埋深应与建筑基础深度相适应,标石顶部须埋入地面下20~30cm,并砌筑带盖的窨井加以保护;
1、仪器设备、人员素质的要求
根据沉降观测精度要求高的特点,为能精确地反映出建(构)筑物在不断加荷下的沉降情况,一般规定测量的误差应小于变形值的1/10—1/20,为此要求沉降观测应使用精密水准仪(S1或S05级),水准尺也应使用受环境及温差变化影响小的高精度铟合金水准尺。在不具备铟合金水准尺的情况下,使用一般塔尺尽量使用第一段标尺。
作业人员必须接受专业学习及技能培训,熟练掌握仪器的操作规程,熟悉测量理论,能针对不同工程特点、具体情况采用不同的观测方法及观测程序,对实施过程中出现的问题能分析原因并正确运用误差理论进行平差计算,按时、快速、精确地完成每次观测任务。
2、观测时间的要求
建(构)筑物的沉降观测对时间有严格的限制条件,特别是首次观测必须按时进行,其他各阶段的复测,根据工程进展情况必须定时进行,不得漏测或补测。只有这样,才能得到准确的沉降情况或规律。相邻的两次时间间隔称为一个观测周期,一般高层建筑物的沉降观测按一定的时间段为一观测周期(如:30天/次)
或按建筑物的加荷情况每升高一层(或数层)为一观测周期,无论采取何种方式都必须按施测方案中规定的观测周期准时进行。
3、观测点的要求
为了能够反映出建(构)筑物的准确沉降情况,沉降观测点要埋设在最能反映沉降特征且便于观测的位置。一般要求建筑物上设置的沉降观测点纵横向要对称,且相邻点之间间距以15-30米为宜,均匀地分布在建筑物的周围。通常情况下,建筑物设计图纸上有专门的沉降观测点布置图。此外,埋设的沉降观测点要符合各施工阶段的观测要求,特别要考虑到装修装饰阶段,是否会因墙或柱饰面施工而破坏或掩盖住观测点,不能连续观测而失去观测意义。
沉降观测规范要求
沉降观测规范要求通常包括以下内容:
1. 观测范围:规定测点的布设范围,包括垂直和水平方向。
2. 测点数量:确定需要设置的测点数量,以保证对沉降变化的全面观测。
3. 测点布设:规定测点的位置、间距和深度,以保证测点的代表性和可靠性。
4. 数据采集:指定数据采集的频率和方式,一般要求每天定时测量。
5. 数据处理:规定沉降数据的处理方法和标准,包括数据的计算、校正和分析。
6. 报告要求:要求编制沉降观测报告,包括观测结果、数据图表、数据分析和结论等内容。
7. 质量控制:规定对仪器仪表的校准和维护,以保证测量的准确性和可靠性。
8. 安全要求:要求在进行沉降观测时遵守相关的安全规范,保证人员和设备的安全。
上述是一般沉降观测规范的要求,实际上不同行业和项目可能有不同的具体要求,需要根据实际情况进行调整和规定。
沉降观测规范要求
一、沉降观测的基本要求
1 、仪器设备、人员素质的要求
根据沉降观测精度要求高的特点,为能精确地反映出建(构)筑物在不断加荷下的沉降情况,一般规定测量的误差应小于变形值的1/10 —1/20 ,为此要求沉降观测应使用精密水准仪(S1 或S05 级),水准尺也应使用受环境及温差变化影响小的高精度铟合金水准尺。在不具备铟合金水准尺的情况下,使用一般塔尺尽量使用第一段标尺。作业人员必须接受专业学习及技能培训,熟练掌握仪器的操作规程,熟悉测量理论,能针对不同工程特点、具体情况采用不同的观测方法及观测程序,对实施过程中出现的问题能分析原因并正确运用误差理论进行平差计算,按时、快速、精确地完成每次观测任务。
2 、观测时间的要求
建(构)筑物的沉降观测对时间有严格的限制条件,特别是首次观测必须按时进行,其他各阶段的复测,根据工程进展情况必须定时进行,不得漏测或补测。只有这样,才能得到准确的沉降情况或规律。相邻的两次时间间隔称为一个观测周期,一般高层建筑物的沉降观测按一定的时间段为一观测周期(如:30 天/次)或按建筑物的加荷情况每升高一层(或数层)为一观测周期,无论采取何种方式都必须按施测方案中规定的观测周期准时进行。
3 、观测点的要求
为了能够反映出建(构)筑物的准确沉降情况,沉降观测点要埋设在最能反映沉降特征且便于观测的位置。一般要求建筑物上设置的沉降观测点纵
横向要对称,且相邻点之间间距以15-30 米为宜,均匀地分布在建筑物的周
围。通常情况下,建筑物设计图纸上有专门的沉降观测点布置图。此外,埋设的沉降观测点要符合各施工阶段的观测要求,特别要考虑到装修装饰阶
《沉降观测规范要求》
1.沉降观测的周期和观测时间应按下列要求并结合实际情况确定:
1)建筑物施工阶段的观测:普通建筑可在基础完工后或地下室砌完后开始观测,大型、高层建筑,可在基础垫层或基础低部完成后开始观测。观测次数与间隔时间应视地基与加荷情况而定。民用建筑可每加高1~5层观测一次,工业建筑可按回填基坑、安装柱子和屋架、砌筑墙体、设备安装等不同施工阶段分别进行观测。如建筑施工均匀增高,应至少在增加荷载的25%、50%、75%和100%时各测一次。施工过程中如暂时停工,在停工时及重新开工时应各观测一次。停工期间,可每隔2~3个月观测一次。
2)建筑使用阶段的观测次数,应视地基土类形和沉降速率大小而定。除有特殊要求者外,可在第一年观测3~4次,第二年观测2~3,第三年后每年观测1次,直至稳定为止。观测期限一般不少于如下规定:沙土地基2年,膨胀土地基3年,粘土地基5年,软土地基10年。
3)在观测中,如有基础附近地面荷载突然增减、基础四周大量积水、长时间连续降雨等情况,均应及时增加观测次数。当建筑物突然发生大量沉降、不均匀沉降或严重裂缝时,应立即进行逐日或2~3天一次的连续观测。
4)沉降是否进行稳定阶段,应由沉降量与时间关系曲线判定。当最后100天的沉降速率小于0.01~0.04mm/d时可认为已进行稳定阶段,具体取值宜根据各地区地基土的压缩性能确定。
2.沉降观测点的布设应以能全面反映建筑及地基变形特征,并顾及地质情况及建筑结构特点,点位的选设位置祥见《建筑变形测量规范》(JGJ8—2007)第5.5.2条规定。
沉降观测规范
沉降观测规范是指进行沉降观测时需要遵守的一系列规定和要求。以下是一些常见的
沉降观测规范:
1. 观测点的选择:观测点应具有代表性,能够真实反映监测区域的沉降情况。观测点
应选择在土地沉降较为显著的区域。
2. 观测仪器选择:应选择高精度的沉降仪器进行观测。观测仪器的测量精度应满足实
际要求,并且应定期进行校准和检验。
3. 观测时间:观测时间应至少包括建设前、期间和建设后的阶段。观测时间应长达数
年以获得准确的沉降数据。
4. 观测频率:观测频率应根据具体情况确定,通常建议每月观测一次。在建设期间,
观测频率可以适当增加。
5. 数据处理与分析:观测数据应经过严格的处理和分析,包括数据采集、校正、滤波
和拟合等步骤。应采用合适的数学模型进行数据分析,以得到准确的沉降结果。
6. 数据记录与报告:观测数据应详细记录并进行备份。观测结果应及时报告,并编制
详细的观测报告,包括观测过程、仪器校准、数据处理方法、结果分析等内容。
7. 观测误差控制:应采取措施降低观测误差,包括仪器的校准、环境条件的控制、操
作人员的培训等。观测误差应根据要求控制在一定范围内。
请注意,这些规范仅为一般性建议,实际的沉降观测规范可能因具体情况而有所不同。建议在进行沉降观测前,咨询专业人士以获取最新的准确规范。
沉降观测技术要求
1、沉降观测应符合《工程测量规范》(GB50026-2007)及《建筑变形测量规范》要求,满足当地政府法律法规要求。
2、沉降点的埋设由有资质的单位进行埋设,沉降观测应有有资质的单位进行观测,并要有针对性的观测方案。
3、沉降观测的测量,应使用精密水准仪或全站仪,优先采用精密水准仪DSZ05或DS05,具有测微装置的,最低使用DS1水准仪。视线长度宜为20~30米,视线高度不宜低于0.5米,宜采用闭合法消除误差。
4、承担沉降观测的单位应具有相应主管部门批准的资质,测量人员应具有主管部门颁发的上岗证。观测时,仪器应避免安置在有空压机、搅拌机、卷扬机等振动影响的范围内,塔式起重机等施工机械附近不宜设站。
5、沉降观测应符合设计要求,本工程最大沉降量为80mm,每层施工完毕后均应观测,应有不少于3个的稳固可靠的基准点。
6、沉降观测应有专项施工方案。应明确首次测试、施工阶段的沉降观测、使用阶段的沉降观测的具体做法,当建筑物突然发生大量沉降,不均匀沉降或严重裂缝时,应立即逐日或2~3天一次的连续观测,使用阶段观测次数应视地基土类型和沉降速度大小而定。
7、沉降观测点应做好保护,有具体的保护措施,在方案中明确。
8、沉降观测过程中应采用相同的图形和观测方法、采用固定的仪器、固定的观测人员。
9、工程竣工观测资料整理
观测过程中应及时归集每次沉降观测成果,整理相关资料。认真分析沉降情况,出现异常时采取措施。工程竣工时,应提交下列有关沉降观测资料:
A、沉降观测成果表;(测量施工记录、垂直位移成果表)
沉降观测规范要求
一、沉降观测的基本要求
1、仪器设备、人员素质的要求
根据沉降观测精度要求高的特点,为能精确地反映出建(构)筑物在不断加荷下的沉降情况,一般规定测量的误差应小于变形值的 1/10—1/20,为此要求沉降观测应使用精密水准仪(S1 或 S05 级),水准尺也应使用受环境及温差变化影响小的高精度铟合金水准尺。在不具备铟合金水准尺的情况下,使用一般塔尺尽量使用第一段标尺。作业人员必须接受专业学习及技能培训,熟练掌握仪器的操作规程,熟悉测量理论,能针对不同工程特点、具体情况采用不同的观测方法及观测程序,对实施过程中出现的问题能分析原因并正确运用误差理论进行平差计算,按时、快速、精确地完成每次观测任务。
2、观测时间的要求
建(构)筑物的沉降观测对时间有严格的限制条件,特别是首次观测必须按时进行,其他各阶段的复测,根据工程进展情况必须定时进行,不得漏测或补测。只有这样,才能得到准确的沉降情况或规律。相邻的两次时间间隔称为一个观测周期,一般高层建筑物的沉降观测按一定的时间段为一观测周期(如:30 天/次)或按建筑物的加荷情况每升高一层(或数层)为一观测周期,无论采取何种方式都必须按施测方案中规定的观测周期准时进行。
3、观测点的要求
为了能够反映出建(构)筑物的准确沉降情况,沉降观测点要埋设在最能反映沉降特征且便于观测的位置。一般要求建筑物上设置的沉降观测点纵横向要对称,且相邻点之间间距以 15-30 米为宜,均匀地分布在建筑物的周围。通常情况下,建筑物设计图纸上有专门的沉降观测点布置图。此外,埋设的沉降观测点要符合各施工阶段的观测要求,特别要考虑到装修装饰阶段,是否会因墙或柱饰面施工而破坏或掩盖住观测点,不能连续观测而失去观测意义。
沉降观测规范要求
一、沉降观测的基本要求
1、仪器设备、人员素质的要求
根据沉降观测精度要求高的特点,为能精确地反映出建(构)筑物在不断加荷下的沉降情况,一般规定测量的误差应小于变形值的1/10—1/20,为此要求沉降观测应使用精密水准仪(S1或S05级),水准尺也应使用受环境及温差变化影响小的高精度铟合金水准尺。在不具备铟合金水准尺的情况下,使用一般塔尺尽量使用第一段标尺。
作业人员必须接受专业学习及技能培训,熟练掌握仪器的操作规程,熟悉测量理论,能针对不同工程特点、具体情况采用不同的观测方法及观测程序,对实施过程中出现的问题能分析原因并正确运用误差理论进行平差计算,按时、快速、精确地完成每次观测任务。2、观测时间的要求
建(构)筑物的沉降观测对时间有严格的限制条件,特别是首次观测必须按时进行,其他各阶段的复测,根据工程进展情况必须定时进行,不得漏测或补测。只有这样,才能得到准确的沉降情况或规律。相邻的两次时间间隔称为一个观测周期,一般高层建筑物的沉降观测按一定的时间段为一观测周期(如:30天/次)或按建筑物的加荷情况每升高一层(或数层)为一观测周期,无论采取何种方式都必须按施测方案中规定的观测周期准时进行。
3、观测点的要求
为了能够反映出建(构)筑物的准确沉降情况,沉降观测点要埋设在最能反映沉降特征且便于观测的位置。一般要求建筑物上设置的沉降观测点纵横向要对称,且相邻点之间间距以15-30米为宜,均匀地分布在建筑物的周围。通常情况下,建筑物设计图纸上有专门的沉降观测点布置图。此外,埋设的沉降观测点要符合各施工阶段的观测要求,特别要考虑到装修装饰阶段,是否会因墙或柱饰面施工而破坏或掩盖住观测点,不能连续观测而失去观测意义。
一、沉降观测的基本要求
1、仪器设备、人员素质的要求
根据沉降观测精度要求高的特点,为能精确地反映出建(构)筑物在不断加荷下的沉降情况,一般规定测量的误差应小于变形值的1/10—1/20,为此要求沉降观测应使用精密水准仪(S1或S05级),水准尺也应使用受环境及温差变化影响小的高精度铟合金水准尺。在不具备铟合金水准尺的情况下,使用一般塔尺尽量使用第一段标尺。
作业人员必须接受专业学习及技能培训,熟练掌握仪器的操作规程,熟悉测量理论,能针对不同工程特点、具体情况采用不同的观测方法及观测程序,对实施过程中出现的问题能分析原因并正确运用误差理论进行平差计算,按时、快速、精确地完成每次观测任务。
2、观测时间的要求
建(构)筑物的沉降观测对时间有严格的限制条件,特别是首次观测必须按时进行,其他各阶段的复测,根据工程进展情况必须定时进行,不得漏测或补测。只有这样,才能得到准确的沉降情况或规律。相邻的两次时间间隔称为一个观测周期,一般高层建筑物的沉降观测按一定的时间段为一观测周期(如:30天/次)或按建筑物的加荷情况每升高一层(或数层)为一观测周期,无论采取何种方式都必须按施测方案中规定的观测周期准时进行。
3、观测点的要求
为了能够反映出建(构)筑物的准确沉降情况,沉降观测点要埋设在最能反映沉降特征且便于观测的位置。一般要求建筑物上设置的沉降观测点纵横向要对称,且相邻点之间间距以15-30米为宜,均匀地分布在建筑物的周围。通常情况下,建筑物设计图纸上有专门的沉降观测点布置图。此外,埋设的沉降观测点要符合各施工阶段的观测要求,特别要考虑到装修装饰阶段,是否会因墙或柱饰面施工而破坏或掩盖住观测点,不能连续观测而失去观测意义。
建筑沉降观测的规范要求
1.观测目标和范围:
2.观测周期:
3.观测方法和仪器:
4.观测点的选择和布置:
观测点的选择应考虑建筑物的结构形式和变形特征,应避免遮挡干扰和地质条件差异。观测点的布置应均匀分布在建筑物主体结构和基础上,并确保能够同时观测到水平和垂直方向的沉降。
5.数据采集与处理:
观测数据应定期采集并储存,以便后期的比对和分析。数据处理应包括数据质量控制、数据校正和数据分析等步骤。数据处理应严格按照相关标准和规范进行。
6.观测报告:
7.安全措施:
总之,建筑沉降观测的规范要求是确保建筑物安全运行和使用的重要准则。遵守这些规范要求,可以有效地监测和评估建筑物的沉降情况,以采取相应的预防和修复措施,保障建筑物的安全和可靠性。
基础沉降观测的规范要求
基础沉降观测是土建工程施工过程中的一项重要工作,其目的在于监测土地或建筑物在施工过程中的沉降情况,以确保工程的安全可靠。为了保证观测结果的准确性和可靠性,基础沉降观测有一系列的规范要求。下面将具体介绍这些规范要求。
一、观测点的选择
1.观测点应根据工程需要选择,包括建筑物主体结构、土体变形特征明显的区域等。
2.观测点的设置应考虑沉降区域的不均匀性,覆盖全部可能的沉降区域。
3.观测点的选择应满足观测设备的布置要求,便于观测操作和数据采集。
二、设备与方案的选择
1.观测设备应符合国家标准和要求,使用精密仪器进行测量。
2.观测设备的配置应根据工程的具体情况进行选择,包括自动观测系统、手动观测仪器等。
3.观测方案应综合考虑经济性、实用性和准确性,确保能够全面观测到该工程的沉降情况。
三、观测周期与次数的确定
1.观测周期应根据实际情况选定,包括工程的施工周期、建筑物结构的变形特点等。
2.观测次数应根据工程的特点和需要进行确定,可以分为周期观测和
临时观测两种形式。
四、观测数据的处理
1.观测数据应定期进行处理,包括数据的录入、校核和分析等步骤。
2.观测数据的处理应根据相应的规范和方法进行,严格按照程序进行,确保数据的准确性和可靠性。
3.观测数据分析要注重长期趋势的分析和变化规律的研究,预测未来
的沉降趋势。
五、观测结果的报告
1.观测结果应及时进行整理和总结,并编写成观测报告。
2.观测报告应包括观测数据的处理方法和结果、数据的分析和解释以
及对未来可能的沉降情况的预测等内容。
3.观测报告应通过合适的方式和途径进行传达,以便有关方面进行决
《沉降观测规范要求》
1.沉降观测的周期和观测时间应按下列要求并结合实际情况确定:
1)建筑物施工阶段的观测:普通建筑可在基础完工后或地下室砌完后开始观测,大型、高层建筑,可在基础垫层或基础低部完成后开始观测。观测次数与间隔时间应视地基与加荷情况而定。民用建筑可每加高1~5层观测一次,工业建筑可按回填基坑、安装柱子和屋架、砌筑墙体、设备安装等不同施工阶段分别进行观测。如建筑施工均匀增高,应至少在增加荷载的25%、50%、75%和100%时各测一次。施工过程中如暂时停工,在停工时及重新开工时应各观测一次。停工期间,可每隔2~3个月观测一次。
2)建筑使用阶段的观测次数,应视地基土类形和沉降速率大小而定。除有特殊要求者外,可在第一年观测3~4次,第二年观测2~3,第三年后每年观测1次,直至稳定为止。观测期限一般不少于如下规定:沙土地基2年,膨胀土地基3年,粘土地基5年,软土地基10年。
3)在观测中,如有基础附近地面荷载突然增减、基础四周大量积水、长时间连续降雨等情况,均应及时增加观测次数。当建筑物突然发生大量沉降、不均匀沉降或严重裂缝时,应立即进行逐日或2~3天一次的连续观测。
4)沉降是否进行稳定阶段,应由沉降量与时间关系曲线判定。当最后100天的沉降速率小于0.01~0.04mm/d时可认为已进行稳定阶段,具体取值宜根据各地区地基土的压缩性能确定。
2.沉降观测点的布设应以能全面反映建筑及地基变形特征,并顾及地质情况及建筑结构特点,点位的选设位置祥见《建筑变形测量规范》(JGJ8—2007)第5.5.2条规定。
沉降观测规范要求
一、沉降观测的基本要求
1、仪器设备、人员素质的要求
根据沉降观测精度要求高的特点,为能精确地反映出建(构)筑物在不断加荷下的沉降情况,一般规定测量的误差应小于变形值的1/10—1/20,为此要求沉降观测应使用精密水准仪(S1或S05级),水准尺也应使用受环境及温差变化影响小的高精度铟合金水准尺。在不具备铟合金水准尺的情况下,使用一般塔尺尽量使用第一段标尺。
作业人员必须接受专业学习及技能培训,熟练掌握仪器的操作规程,熟悉测量理论,能针对不同工程特点、具体情况采用不同的观测方法及观测程序,对实施过程中出现的问题能分析原因并正确运用误差理论进行平差计算,按时、快速、精确地完成每次观测任务。2、观测时间的要求
建(构)筑物的沉降观测对时间有严格的限制条件,特别是首次观测必须按时进行,其他各阶段的复测,根据工程进展情况必须定时进行,不得漏测或补测。只有这样,才能得到准确的沉降情况或规律。相邻的两次时间间隔称为一个观测周期,一般高层建筑物的沉降观测按一定的时间段为一观测周期(如:30天/次)或按建筑物的加荷情况每升高一层(或数层)为一观测周期,无论采取何种方式都必须按施测方案中规定的观测周期准时进行。
3、观测点的要求
为了能够反映出建(构)筑物的准确沉降情况,沉降观测点要埋设在最能反映沉降特征且便于观测的位置。一般要求建筑物上设置的沉降观测点纵横向要对称,且相邻点之间间距以15-30米为宜,均匀地分布在建筑物的周围。通常情况下,建筑物设计图纸上有专门的沉降观测点布置图。此外,埋设的沉降观测点要符合各施工阶段的观测要求,特别要考虑到装修装饰阶段,是否会因墙或柱饰面施工而破坏或掩盖住观测点,不能连续观测而失去观测意义。
沉降观测规范要求
一、沉降观测的基本要求
1、仪器设备、人员素质的要求
根据沉降观测精度要求高的特点,为能精确地反映出建(构)筑物在不断加荷下的沉降情况,一般规定测量的误差应小于变形值的 1/10—1/20,为此要求沉降观测应使用精密水准仪(S1 或 S05 级),水准尺也应使用受环境及温差变化影响小的高精度铟合金水准尺。在不具备铟合金水准尺的情况下,使用一般塔尺尽量使用第一段标尺。作业人员必须接受专业学习及技能培训,熟练掌握仪器的操作规程,熟悉测量理论,能针对不同工程特点、具体情况采用不同的观测方法及观测程序,对实施过程中出现的问题能分析原因并正确运用误差理论进行平差计算,按时、快速、精确地完成每次观测任务。
2、观测时间的要求
建(构)筑物的沉降观测对时间有严格的限制条件,特别是首次观测必须按时进行,其他各阶段的复测,根据工程进展情况必须定时进行,不得漏测或补测。只有这样,才能得到准确的沉降情况或规律。相邻的两次时间间隔称为一个观测周期,一般高层建筑物的沉降观测按一定的时间段为一观测周期(如:30 天/次)或按建筑物的加荷情况每升高一层(或数层)为一观测周期,无论采取何种方式都必须按施测方案中规定的观测周期准时进行。
3、观测点的要求
为了能够反映出建(构)筑物的准确沉降情况,沉降观测点要埋设在最能反映沉降特征且便于观测的位置。一般要求建筑物上设置的沉降观测点纵横向要对称,且相邻点之间间距以 15-30 米为宜,均匀地分布在建筑物的周围。通常情况下,建筑物设计图纸上有专门的沉降观测点布置图。此外,埋设的沉降观测点要符合各施工阶段的观测要求,特别要考虑到装修装饰阶段,是否会因墙或柱饰
