毛石挡土墙施工方法55410
- 格式:doc
- 大小:18.50 KB
- 文档页数:4
毛石挡土墙施工方法毛石挡土墙是一种常见的挡土结构,广泛应用于道路、桥梁、水利等工程中。
它具有结构简单、施工方便、造价低廉等优点。
下面将详细介绍毛石挡土墙的施工方法。
一、施工准备1、材料准备毛石:应选用质地坚实、无风化剥落和裂纹的石块,其强度等级不低于 MU30。
毛石的尺寸一般以 200~400mm 为宜,形状应大致方正。
水泥:一般采用普通硅酸盐水泥,强度等级不低于 325 级。
砂:宜采用中砂,含泥量不应超过 5%。
水:应使用洁净的自来水或不含有害物质的天然水。
2、工具准备运输工具:如手推车、装载机等,用于运输毛石、水泥、砂等材料。
砌筑工具:如铁锹、瓦刀、铁锤、钢钎等。
测量工具:如水准仪、全站仪、钢尺等,用于测量放线和控制墙体的尺寸和标高。
3、作业条件准备基槽(坑)已按设计要求挖至设计标高,并经过验收合格。
基础或垫层已施工完毕,并达到一定的强度。
施工场地已清理平整,运输道路畅通。
二、测量放线1、根据设计图纸,使用全站仪或水准仪进行测量放线,确定挡土墙的中心线和边线。
2、在基槽(坑)的边缘设置龙门桩,并在龙门桩上标出挡土墙的设计标高。
3、每隔一定距离(一般为 10~15m)设置一个水平控制点,用于控制墙体的水平度。
三、基槽(坑)开挖1、按照测量放线的结果,采用机械或人工的方式进行基槽(坑)开挖。
2、开挖过程中应注意保持基槽(坑)的边坡稳定,防止坍塌。
对于土质较差的地段,应采取适当的支护措施。
3、基槽(坑)开挖至设计标高后,应进行验槽,检查基槽(坑)的尺寸、标高和地质情况是否符合设计要求。
如不符合要求,应及时进行处理。
四、基础施工1、基础一般采用毛石混凝土或浆砌毛石基础。
2、毛石混凝土基础的施工方法如下:先浇筑一层混凝土,厚度约为100mm,然后在混凝土上摆放毛石,毛石的间距应不小于 100mm,且毛石的体积不应超过混凝土体积的25%。
再浇筑一层混凝土,覆盖毛石,并振捣密实。
如此反复,直至基础浇筑完毕。
毛石挡土墙施工措施毛石挡土墙是一种常见的挡土结构,广泛应用于道路、桥梁、水利等工程中。
它具有就地取材、施工简单、造价低廉等优点。
为了确保毛石挡土墙的施工质量和稳定性,需要采取一系列科学合理的施工措施。
下面将详细介绍毛石挡土墙的施工措施。
一、施工准备1、技术准备熟悉施工图纸和相关规范,了解挡土墙的设计要求和技术指标。
进行施工测量,确定挡土墙的位置、高程和尺寸。
编制施工方案,明确施工工艺、施工顺序和质量控制要点。
2、材料准备毛石:选用质地坚硬、无风化、无裂缝的毛石,其强度不低于MU30。
毛石的尺寸一般不小于 15cm,且应大致方正。
砂:采用中砂,含泥量不超过 5%。
水泥:选用普通硅酸盐水泥,强度等级不低于 325 级。
水:使用清洁的自来水或符合标准的其他水源。
3、现场准备清理施工现场,平整场地,确保施工道路畅通。
搭建临时设施,如仓库、工棚等。
做好排水措施,防止雨水浸泡基坑。
二、基坑开挖1、测量放线根据设计图纸,用全站仪或经纬仪放出挡土墙的中心线和边线,并设置控制桩。
2、开挖方式采用机械开挖为主,人工开挖为辅的方式。
机械开挖至设计基底标高以上 20cm 左右时,改用人工清底至设计标高。
开挖过程中,应注意保持边坡稳定,根据土质情况和开挖深度确定放坡系数。
3、基底处理基底应平整、坚实,如有松软土、淤泥等应清除干净,并进行换填处理。
基底承载力应符合设计要求,如不满足,应采取加固措施。
三、基础施工1、模板安装基础模板采用钢模板或木模板,模板应支撑牢固,拼缝严密,防止漏浆。
模板安装前应涂刷脱模剂。
2、钢筋绑扎如果设计有钢筋,应按照设计要求进行钢筋绑扎。
钢筋的规格、数量、间距等应符合设计要求。
钢筋的接头应采用焊接或机械连接,接头位置应符合规范要求。
3、混凝土浇筑基础混凝土采用 C20 或 C25 混凝土,混凝土应搅拌均匀,坍落度符合要求。
混凝土浇筑应分层进行,每层厚度不超过 30cm,振捣密实,防止出现蜂窝、麻面等质量缺陷。

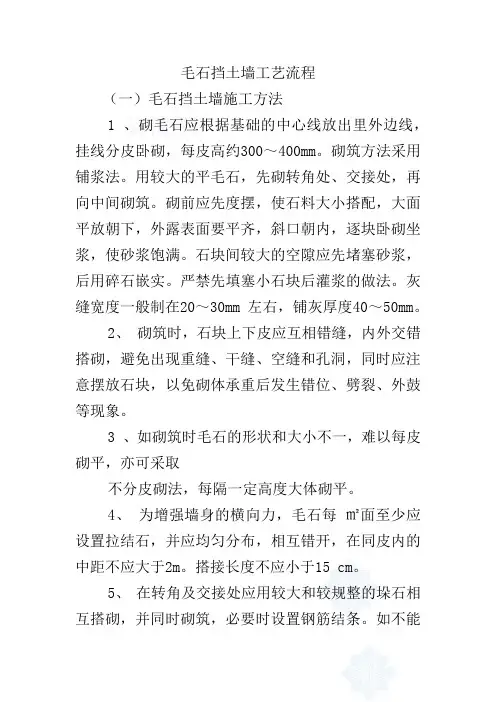

毛石挡土墙工艺流程(一)毛石挡土墙施工方法1 、砌毛石应根据基础的中心线放出里外边线,挂线分皮卧砌,每皮高约300~400mm。
砌筑方法采用铺浆法。
用较大的平毛石,先砌转角处、交接处,再向中间砌筑。
砌前应先度摆,使石料大小搭配,大面平放朝下,外露表面要平齐,斜口朝内,逐块卧砌坐浆,使砂浆饱满。
石块间较大的空隙应先堵塞砂浆,后用碎石嵌实。
严禁先填塞小石块后灌浆的做法。
灰缝宽度一般制在20~30mm 左右,铺灰厚度40~50mm。
2、砌筑时,石块上下皮应互相错缝,内外交错搭砌,避免出现重缝、干缝、空缝和孔洞,同时应注意摆放石块,以免砌体承重后发生错位、劈裂、外鼓等现象。
3 、如砌筑时毛石的形状和大小不一,难以每皮砌平,亦可采取不分皮砌法,每隔一定高度大体砌平。
4、为增强墙身的横向力,毛石每㎡面至少应设置拉结石,并应均匀分布,相互错开,在同皮内的中距不应大于2m。
搭接长度不应小于15 cm。
5、在转角及交接处应用较大和较规整的垛石相互搭砌,并同时砌筑,必要时设置钢筋结条。
如不能同时砌筑,应留阶梯形斜槎,其高度不应超过1.2m 不得留锯齿形直槎。
6 、毛石每日砌筑高度不应超过1.2m,正常气温下,停歇4h 后可继续垒砌。
每砌3~4 层应大致找平一次,中途停工时,石块缝隙内应填满砂浆,但该层上表面须待继续砌筑时再铺砂浆。
砌至设计高度时,应使用平整的大石块压顶并用水泥砂浆全面找平。
7 、挡土墙施工工艺流程如下图:8 、料石的砌筑方法与混凝土砌块基本相同,砌筑形式有全顺、丁顺叠砌丁顺组砌等方式,第一皮及每个楼层的最上一皮丁砌。
组砌前应按石料及灰缝平均厚度计算层数,立皮数杆。
砌筑时,上下皮应错缝搭接;砌体转角交接处,石块应相互搭接。
料石宜用“铺浆法”砌浆,铺浆厚度20~30mm,垂直缝填满砂浆并插捣至溢出为止。
灰缝厚度为10~20mm。
如在墙转角或交接处石块搭砌有困难时,则应每隔~1.5m 高度设置钢筋网或钢筋拉结条。

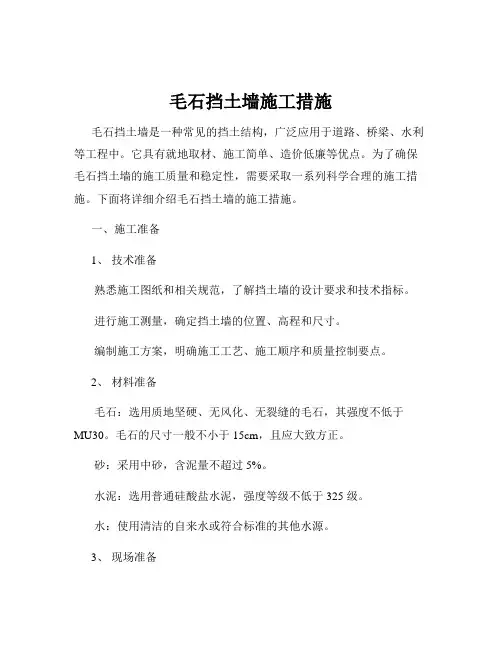

毛石挡土墙施工方案建筑场地周围常用毛石砌筑挡土墙,砌筑方法如果不正确,会直接影响整个构筑物的稳定和安全。
现介绍一般毛石挡土墙的施工方法。
(一)、挡土墙的构造要求①、施工时挖土至设计基底标高,基底保持原状,并经设计人员验槽。
②、沉降缝设置以每一道为15~25m,一道为宜;凡地基土质发生变化、基础埋置深度不一,以及基础填挖交界处,均应设置沉降缝,缝宽,可用木屑板隔开。

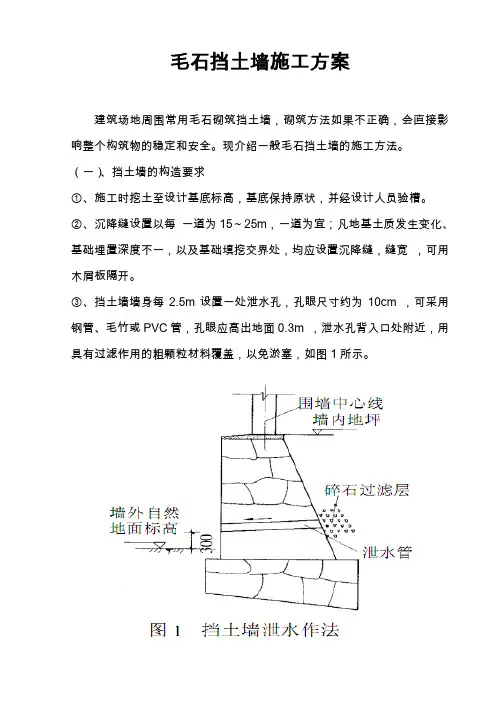

③、挡土墙墙身每2.5m设置一处泄水孔,孔眼尺寸约为10cm ,可采用钢管、毛竹或PVC管,孔眼应高出地面0.3m ,泄水孔背入口处附近,用具有过滤作用的粗颗粒材料覆盖,以免淤塞,如图1所示。
(二)、准备工作①、认真选石。
毛石形状应根据不同部位选择。
依照基底宽度及作用面,挑选八角石、内填石和拉结石。
八角石应有三个较平的面,拉结石长度以大于墙厚的2/3为宜,且有一个较平的面,不得用风化、水锈、表面酥松及有裂缝的毛石砌筑。
②、砌筑砂浆应按配合比认真计量,不能随拌随用,以免影响砂浆强度的稳定。
③、施工前砌体两端应设置控制标高的龙门板,做好施工排水,不使基坑积水。
(三)、砌筑方法①、《砌体工程施工质量验收规范》)GB50203-2002规定:毛石砌体的组砌形式应“内外搭砌,上下错缝,拉结石、丁砌石交错设置”。
同时还规定:“毛石墙拉结石每0.7m2墙面不应少于1块”。
施工中应按规范要求严格执行。
②、砌筑毛石挡土墙前,必须核对轴线位置,砌体两边挂线,每边放宽10mm;一般砌筑分层高度为50-60cm ,每日砌筑高度不应超过1.2 m。
③、在基槽内砌筑时,第一皮毛石必须先在基底满铺砂浆一层,厚30cm ,使石块底面与地基接触均匀。
如地下水回升较快,应检查排水措施的可靠性,并调整砌筑砂浆的水灰比,砂浆可略干一些。
④、毛石砌体要分层砌筑到顶,每个分层高度找平一次,两个分层高度间的错缝不得小于80mm。
拉结石要相互错开。
⑤、毛石砌筑时,石块间不得有相互接触现象,灰缝厚度宜为20-30mm 。
毛石挡土墙施工方案1. 介绍毛石挡土墙是一种常见的围护结构,广泛应用于土工工程和园林景观设计中。
通过利用毛石的重量和形状,将土壤固定在墙体后方,起到抵抗土压力的作用。
本文将介绍毛石挡土墙的施工方案。
2. 材料和工具在施工毛石挡土墙之前,需要准备以下材料和工具:•毛石:挡土墙的主要材料,要求质地坚固、块状规整;•混凝土:用于墙体地基和基础的浇筑;•钢筋:加强墙体结构的钢筋筋骨;•水泥砂浆:用于石块的粘结;•腻子、刷子和涂料:用于墙体的修补和装饰;•施工工具:铲子、锤子、锹等常用工具;•安全设备:手套、安全帽、防护眼镜等。
3. 施工步骤3.1. 地基和基础施工首先,根据设计要求,准确测量和标记出挡土墙的位置和尺寸。
然后按照以下步骤进行地基和基础施工:1.按照设计要求,挖掘地基并清除底部的杂物和碎石;2.在地基底部铺设一层厚度为15-20厘米的砂石垫层,进行均匀压实;3.在地基上进行混凝土基础的浇筑,厚度一般为30-40厘米;4.在混凝土基础浇筑完成后,立即进行养护,确保基础的强度和稳定性。
3.2. 石块的摆放1.在基础混凝土上均匀涂抹一层水泥砂浆;2.将毛石块逐个摆放在水泥砂浆上,要求石块与石块之间有适当的缝隙;3.摆放第一层毛石时,要确保石块的水平和垂直度;4.确保每一层石块的接缝错开,保证墙体的整体稳定性;5.使用锤子和刮刀等工具,对石块进行轻微调整,使其紧密贴合。
3.3. 石块的固定和连接1.在每一层石块摆放完成后,用水泥砂浆填充石块间的缝隙,使墙体更加牢固;2.每一层石块摆放后,用水平尺和垂直尺进行校验,保证墙体的平整和垂直度;3.在墙体内侧根据设计要求镶设钢筋进行加固,增加墙体的强度;4.在墙体顶部设置石头檐口或适当的护栏,以防止上方岩石滑落。
3.4. 修补和装饰1.等到墙体固定后,用腻子进行墙体的修补和抹平,使墙面更加平整光滑;2.修补完成后,使用刷子将墙面涂刷一至两层涂料,以提高表面的耐候性和美观程度。

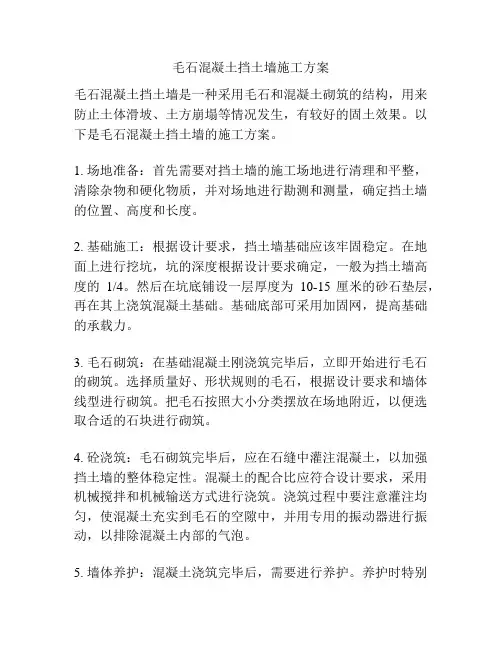

毛石混凝土挡土墙施工方案毛石混凝土挡土墙是一种采用毛石和混凝土砌筑的结构,用来防止土体滑坡、土方崩塌等情况发生,有较好的固土效果。
以下是毛石混凝土挡土墙的施工方案。
1. 场地准备:首先需要对挡土墙的施工场地进行清理和平整,清除杂物和硬化物质,并对场地进行勘测和测量,确定挡土墙的位置、高度和长度。
2. 基础施工:根据设计要求,挡土墙基础应该牢固稳定。
在地面上进行挖坑,坑的深度根据设计要求确定,一般为挡土墙高度的1/4。
然后在坑底铺设一层厚度为10-15厘米的砂石垫层,再在其上浇筑混凝土基础。
基础底部可采用加固网,提高基础的承载力。
3. 毛石砌筑:在基础混凝土刚浇筑完毕后,立即开始进行毛石的砌筑。
选择质量好、形状规则的毛石,根据设计要求和墙体线型进行砌筑。
把毛石按照大小分类摆放在场地附近,以便选取合适的石块进行砌筑。
4. 砼浇筑:毛石砌筑完毕后,应在石缝中灌注混凝土,以加强挡土墙的整体稳定性。
混凝土的配合比应符合设计要求,采用机械搅拌和机械输送方式进行浇筑。
浇筑过程中要注意灌注均匀,使混凝土充实到毛石的空隙中,并用专用的振动器进行振动,以排除混凝土内部的气泡。
5. 墙体养护:混凝土浇筑完毕后,需要进行养护。
养护时特别要注意避免强阳光直射、干燥和风沙等恶劣天气对混凝土的损害。
常见的养护方法有:覆盖细土、湿棉被、蒙湿麻袋等方式,保持墙体湿润。
6. 挡土墙后填土:挡土墙上方填土要满足设计要求,并根据需要进行分层压实。
填土厚度的计算应根据土体性质、挡土墙高度和土壤侧压力等参数进行,并进行必要的排水处理,避免土体过于湿润。
以上是毛石混凝土挡土墙的施工方案。
在施工过程中,必须严格按照设计要求进行操作,并根据实际情况进行调整和改进,以确保挡土墙的安全可靠性和施工质量。
同时,施工人员也要注意安全,佩戴必要的个人防护装备,确保施工过程中不发生意外事故。

毛石挡土墙施工方法第一步:准备工作首先,需要确定挡土墙的设计要求,包括挡土高度、坡度和墙体的宽度等。
然后,对施工现场进行清理,确保没有杂物和垃圾。
如果有需要,可以进行土方开挖和坡面整理,以便于施工。
第二步:基础施工第三步:墙体构筑在基础完工后,可以开始进行毛石挡土墙的墙体构筑。
施工时,应注意选择适宜大小的毛石,并按照设计要求进行拼接。
毛石应尽量保持与地面垂直,并且要在墙体内设有凹槽,以便于后续填充砂浆和水泥。
此外,考虑到墙体稳定性,应在每一层毛石的背面加固丝网。
第四步:填充砂浆和水泥墙体构筑完后,需要对墙体进行填充砂浆和水泥。
填充砂浆的作用是填补毛石之间的空隙,加强墙体的稳定性,防止土壤渗透。
填充砂浆时,应使用专用的施工工具,如辊压机,以确保填充均匀、密实。
填充砂浆后,使用水泥对整个墙体表面进行抹面处理,使其更加平滑美观。
第五步:固定挡土墙挡土墙完成后,需要对其进行固定,防止墙体发生位移或倾斜。
一种常见的固定方法是设置护坡钢筋。
护坡钢筋是通过在墙体背后埋设钢筋并与墙体连接固定,以增加墙体整体的稳定性。
护坡钢筋的选择应根据墙体的高度和坡度来确定。
此外,还可以采用地钉或预应力钢筋等方式进行固定。
第六步:检查和维护挡土墙施工完工后,需要进行检查和维护。
检查的主要内容包括墙体的稳定性和平整度,以及填充砂浆和水泥的质量。
如果有发现问题,应及时修复和处理,确保墙体的整体性和稳定性。
总结:毛石挡土墙施工方法包括准备工作、基础施工、墙体构筑、填充砂浆和水泥、固定墙体以及检查和维护。
在施工过程中,需要注意选择适宜大小的毛石拼接,使用专用工具填充砂浆,并设置护坡钢筋进行固定。
在整个施工过程中,注重施工质量和安全,确保毛石挡土墙的稳定性和耐久性。

毛石挡土墙施工技术要求一、材料技术要求:(一)水泥:1、进场时要有质量证明文件;2、应按品种、强度、出厂期、生产厂等检查验收,并分别堆放,先到先用;3、袋装水泥叠堆高度不宜超过10包;4、不宜露天堆放。
如露天堆放,应下有防潮垫板,上有防雨篷布;5、使用期不宜超过出厂期三个月,超期应先行检验其强度。
砂子:宜采用中砂,并应过筛,砂的质量要求,其松散体积密度应大于1400kg/ m3,其空隙率应小于45%;用肉眼观察,不宜含有草根、树叶、树枝、塑料品、煤块、矿渣等杂物,砂的含泥量不应超过5%。
(二)毛石:毛石进场前应检查其强度等级(Mu30)、耐久性是够满足设计。
检查砌筑石材的力学性质除了考虑抗压强度外,根据工程需要,还应考虑它的抗剪强度、冲击韧性等。
石材的耐久性主要包括有抗冻性、抗风化性、耐火性、耐酸性等。
采用的毛石应质地坚实,无风化剥落和裂纹;石材表面无泥垢、水锈等杂质。
,(三)PVC管:采用符合国家制定的行业标准的合格产品。
外观检查管材的内、外表面应光滑、平整、无凹陷、分解变色线和其它影响性能的其它缺陷。
管材不应含有杂质,应不透光。
管材端面应切割平整并与轴线垂直。
(四)砂浆:砂浆进场前需作检测试验,保证砂浆等级和强度必须符合设计要求的强度(M10)。
拌制砂浆用水泥、砂应符合上述技术要求,用水应采用不含有有害物质的洁净水。
拌制时应严格按照水泥、砂重量配合比用量配制,。
拌合时间不得少于1.5min。
二、基础砌筑:(1)石质基底应清理干净松散岩层,浇水湿润后坐浆砌筑;土质基底直接坐浆砌筑。
(2)地面线以下部分可不修凿镶面石。
(3)基础砌出地面后立即回填夯实,并作好顶面排水、防渗设施,以防基底被浸泡、软化。
(4)基础应在开挖完成后立即进行,做到随开挖、随下基、随砌筑。
三、墙身砌筑:(1)本工程各部分施工高度按规划与设计图。
(2)挡土墙每间隔10-20m应设置一道变形缝(或者伸缩缝)。
当墙身高度不同墙后荷载变化较大或者地基条件较差时,应采用较小的变形缝间隔。

毛石挡土墙施工的方法
毛石挡土墙施工方法
1、土方工程:
①土方开挖:
基础采用反铲挖掘机开挖、装车,自卸汽车运土运往堆土场,基底余土人工随机械随挖随清,降低人工劳动强度。
清槽结束要及时组织验收,避免基坑槽长时间遭暴晒,及雨水进入。
②土方回填处理:
挡墙在砌筑一定高度后开始土方的回填,做到边砌筑边回填。
土方回填要及时进行,基槽严禁长时间风吹日晒雨淋;回填土要用与基础土质同样的土,含水率控制在12%~15%.每层铺设厚度200mm,虚铺厚度不大于250mm,采用蛙式打夯机夯实,此时应安排足够的力工来保证进度和质量。
按要求均应取样做干容重试验,基槽两侧对称回填。
2、毛石挡墙工程:
要求:毛石不得低于MU40,尺寸以20~30cm为宜,毛石砌体应采用铺浆法砌筑(M7.5水泥砂浆),砂浆必须饱满,叠砌面的粘灰面积(即砂浆饱满度)应大于80%,挡墙每隔15m设一道伸缩缝,缝宽约30m,用沥青麻丝塞入深度不小于100mm,挡墙顶采用1:2水泥砂浆找平,厚度为20mm.
挡墙砌筑:在砌筑前清除基槽内虚土杂物,然后对基槽进行夯实;砌筑前应该做好放线定位,在端头及中间用钢管当桩位点,在钢管上抄平严格控制高度;
挡墙采用丁顺组砌的砌筑方式,挡墙每隔3~4皮毛石为一个分层高度,每个分层高度应找平一次;外露面的灰缝厚度不得大于40mm,两个分层高度间分层处的错缝不得小于80mm;做到砂浆砂浆饱满、砌筑密实。
泄水孔:设计要求高度2m(1.5m)设置泄水管,为了防止沙土等堵塞管孔,在安装泄水管时候用卵石作反滤层,反滤层要跟随泄水管制作,反滤层与砌体间铺设长宽各为300mm,厚200mm.。
毛石挡土墙工程施工工艺一、施工前准备1.设计准备在施工毛石挡土墙前,首先需要进行详细的设计工作。
设计师需要根据实际情况确定挡土墙的高度、坡度、结构形式和石材种类等参数。
设计师还需要针对挡土墙工程的基础条件和周边环境,进行相关的地质勘察和分析,确保挡土墙能够稳固地固定在土壤中。
2.采购材料在进行施工前,需要提前准备好所需的毛石、水泥、砂浆、钢筋等材料。
毛石通常选择坚硬的石材,质地坚硬、颗粒饱满,能够有效地固定土壤。
水泥和砂浆用于胶结毛石,使其形成坚固的结构。
3.施工人员培训在进行毛石挡土墙施工前,施工队需要进行相关的培训,掌握施工工艺和安全规范。
施工队员需要了解挡土墙的施工原理、结构要求和材料使用方法,确保施工质量和安全。
二、施工工艺1.基础处理在进行毛石挡土墙施工前,需要对基础进行处理。
首先清理基础表面的杂物和松散土壤,确保基础平整。
然后进行基础的浇筑和坚固处理,以确保挡土墙的稳定性。
2.验收毛石在进行毛石挡土墙施工前,需要对采购的毛石进行验收。
验收毛石时,需要检查石材的硬度、颗粒大小、颜色和形状等参数,确保毛石符合设计要求。
3.石墙拼接在进行毛石挡土墙施工时,首先需要将毛石按照设计要求进行拼接。
在拼接毛石时,需要注意选择合适的石块,并确保石块之间的间隙不超过5毫米,以便后续施工。
4.毛石胶结在进行毛石挡土墙的胶结时,首先需要在石墙表面涂抹一层水泥浆,以增加毛石和水泥砂浆的附着力。
然后将水泥砂浆均匀地涂抹在石墙表面,将毛石和水泥砂浆粘合在一起。
5.钢筋加固在毛石挡土墙的施工中,如果挡土墙高度较高或者受到较大的水土压力,需要进行钢筋加固。
首先在石墙的内侧嵌入横竖交错的钢筋,然后将钢筋与毛石和水泥砂浆固定在一起。
6.挡土墙护面在毛石挡土墙的施工中,为了增加挡土墙的美观性和使用寿命,可以在挡土墙表面进行护面处理。
护面处理通常有喷涂防腐涂料、涂刷护面漆、粘贴瓷砖等方式,根据实际需求进行选择。
7.挡土墙围封在毛石挡土墙施工完成后,需要对挡土墙周围进行围封处理。

毛石挡土墙施工方案(改)本文旨在探讨毛石挡土墙的施工方案,并对其进行改进,以提高施工效率和挡土墙的稳固性。
1. 施工材料准备在进行毛石挡土墙的施工之前,需要准备以下材料:•毛石:挡土墙的主要材料,应选择坚固耐用的毛石。
•水泥:用于粘合毛石的材料,应选择高强度的水泥。
•沙子:用于混合水泥的细沙,应选择无杂质的沙子。
•水:用于混合水泥和湿润毛石的水源。
•工具:包括铲子、镐、锤子等施工工具。
2. 施工步骤步骤一:基础准备在进行毛石挡土墙的施工前,首先需要对基础进行准备。
清除施工区域内的杂物和泥土,确保基础平整并且有一定的坡度。
步骤二:水泥浆涂抹将水泥与适量水混合,制成水泥浆。
将水泥浆涂抹在基础上,形成一层均匀的水泥浆底层,以增加毛石挡土墙与基础的粘合力。
步骤三:毛石摆放选择适量大小均匀的毛石,依次摆放在水泥浆上。
毛石应根据大小、形状巧妙搭配,保证整体稳固性。
在摆放过程中,要注意毛石之间的间隙,以便后续灌注水泥。
步骤四:水泥填缝在毛石摆放完成后,使用水泥填补毛石之间的缝隙,确保毛石之间紧密贴合。
填缝后,用水平尺检查毛石的水平度和垂直度,保证挡土墙整体平整。
步骤五:养护维护完成挡土墙的搭建后,需进行充分的养护和维护。
避免在挡土墙上施加重压,确保水泥充分干燥和凝固。
在日常使用过程中,定期检查挡土墙的稳固性,如有松动或裂缝及时修补。
3. 施工改进改进一:加强水泥浆的黏合性为提高毛石挡土墙的稳固性,可在水泥浆中加入适量的外加剂,增强水泥浆的黏合性和抗压性,从而提高挡土墙的承载能力。
改进二:优化毛石的选用在选择毛石时,除了坚固耐用外,还应注意毛石的表面光滑度和形状匹配性,以减少填缝的工作量,提高施工效率。
结语通过对毛石挡土墙施工方案的改进,可以提高挡土墙的稳固性和美观性,减少施工过程中的瑕疵和问题,从而确保挡土墙的长期使用效果。
希望本文的内容能对毛石挡土墙的施工提供一定的参考和帮助。

毛石挡土墙施工方案一、前言在现代建筑工程中,挡土墙是一种常见的土木工程结构,用于抵御土体的侧压和保护土质结构稳定。
毛石挡土墙是一种利用毛石进行砌筑的挡土墙,具有美观耐用的特点,逐渐成为工程中常用的挡土结构之一。
本文将介绍毛石挡土墙的施工方案及相关注意事项。
二、毛石挡土墙施工方案1.材料准备•毛石:选用坚硬耐磨、表面平整的天然毛石。
•水泥:选用优质水泥,保证挡土墙的强度。
•砂浆:配制合适的砂浆,以确保砌筑的牢固性。
•钢筋:按设计要求选用适当规格的钢筋。
2.基础处理•对挡土墙基础进行清理和整平,保证基础平整、无积水。
•根据设计要求设置基槽,安装基础钢筋网,浇筑基础混凝土。
3.挡土墙砌筑•在基础上设置水平控制线和垂直控制线,确保砌筑垂直、水平。
•采用适当的砂浆涂抹毛石,根据设计要求砌筑毛石挡土墙。
•在砌筑墙体的过程中要及时清理多余的砂浆,保证墙面平整美观。
4.墙体处理•砌筑完毕后,对墙体进行检查,修补裂缝,确保墙体结实可靠。
•对墙体进行防水处理,可采用透明防水剂或涂刷防水材料,提高挡水性能。
5.验收及维护•完工后进行验收,检查墙体的平整度和坚固性。
•进行定期的维护保养,及时修补墙体问题,延长挡土墙的使用寿命。
三、注意事项•施工过程中应严格按照设计要求进行,保证毛石挡土墙的质量。
•注意施工现场安全,采取必要的安全措施,保障工人安全。
•毛石选择应符合设计要求,避免出现毛石质量不符合要求的情况。
四、结语毛石挡土墙作为一种美观实用的挡土结构,在工程中得到广泛应用。
通过严格按照施工方案进行施工,合理选择材料和工艺,可以确保毛石挡土墙的质量和耐久性,为工程的稳定性和美观性提供保障。
希望本文所述的施工方案和注意事项能为毛石挡土墙的施工提供一定的指导和参考。
毛石挡土墙施工方案一、施工流程图毛石挡土墙施工流程如下图:二、施工工艺1、材料要求:1.1墙体采用的毛石混凝土,所用石料要求坚硬、密实、质地适当细致、色泽均匀、禁止使用风化石、水锈石、凸凹石块、卵石和薄毛石等。
1.2毛石强度应大于30MPa,最小厚度150mm,毛石掺量占总体积25%以下。
1.3墙顶地面现浇C20混凝土厚20cm,将墙顶地面封闭,方针地表水下渗。
1.4墙背填料为砂质粘土。
2、毛石混凝土施工工艺2.1测量放样定位和挡墙选型:2.1.1施工前,根据设计图纸,使用全站仪放出边线桩及基槽开挖范围,在开挖边界外5m设保护桩,便于施工中随时检查。
2.1.2基底开挖到位后,并经建设单位、监理单位会同我司相关人员,对环境挡墙(室外楼梯)等基础开挖后的实际的基底(原地貌)高程,进行实测并形成收方资料。
2.1.3根据实测的基底(原地貌)高程和拟定挡墙顶高程,计算挡墙总高来对挡墙进行选型。
由于图集为1m整高数计,如墙高非整数,当非整数小于0.5m时,其截面尺寸可采用插入法;当非整数大于0.5m 时应往上取用墙高为整数的断面,只修改墙高和强顶宽度。
2.1.4回填区的重力式挡墙需采用扩展基础,按04J008的19页执行。
2.2、基槽开挖土方开挖、回填:2.2.1采用人工配合机械开挖的方法,待挖至接近设计标高时检查基槽标高和轴线偏位情况,对有偏差的及时修整达到设计要求。
2.2.2本工程设计图中挡墙选用04J008第56页的FJB2~FJB4,挡墙基底(Bd)为1810~2570mm宽,挡土墙纵坡i基底不宜大于5%。
当大于5%时,应在纵坡向将基础做成台阶式。
台阶高度不宜大于0.5m。
2.2.3挡墙基槽换土回填深度大于2.0m,换填开挖宽度为:挡墙基底宽度(Bd)加上每边加宽0.5米,即Bd+0.5m×2。
挡墙基槽开出的土方采用自卸车运至空旷地,进行晾干、筛选,以备作为填料使用。
当基槽开挖全段完成后才开始整平并碾压密实。
毛石挡土墙工程施工方案
一、前言
挡土墙是一种常用于保护山体、河岸等土地的结构工程,毛石挡土墙是一种利用毛石作为主要构成材料的挡土墙结构。
本文将介绍毛石挡土墙工程的施工方案,包括施工准备、材料准备、施工工艺以及质量控制等方面。
二、施工准备
1.方案设计
在开始施工之前,需要进行详细的方案设计工作。
根据实际情况,确定挡土墙的高度、长度、倾斜角度等参数,绘制详细的工程施工图纸。
2.场地准备
施工前需要对施工场地进行清理,确保场地平整、无障碍物,并进行必要的标志和围栏设置,确保安全施工。
三、材料准备
1.毛石
毛石是毛石挡土墙的主要构成材料,需选择坚固可靠的毛石进行采购,保证施工质量。
2.水泥
水泥作为粘接剂,起到固定毛石的作用。
需要根据设计方案计算水泥用量,并准备充足的水泥材料。
四、施工工艺
1.基础处理
开始施工前,需要对挡土墙的基础进行处理,确保基础平整牢固。
2.毛石垒砌
根据设计图纸,将毛石按照一定的规则垒砌,保证挡土墙的稳定性和美观性。
3.水泥粘接
在毛石垒砌的过程中,需要不断使用水泥将毛石粘接在一起,形成坚固的挡土墙结构。
4.防渗处理
在施工过程中,需要对挡土墙进行防渗处理,确保挡土墙表面不渗水。
五、质量控制
为了确保毛石挡土墙工程施工质量,需要进行全程质量控制。
包括施工过程中的验收、监测等工作,确保施工符合设计要求。
六、总结
毛石挡土墙工程施工是一项复杂的工程,需要严格按照方案设计、施工工艺要求进行施工,严格质量控制。
只有这样,才能确保挡土墙的使用寿命和安全性。
毛石挡土墙施工方法毛石挡土墙是一种环保、美观实用的挡土墙。
它主要是利用自然石材的纹理和造型来形成一种具有美观效果和生态效应的挡土结构。
该墙体结构不仅坚固耐用,而且施工方便,是一种理想挡土结构。
本文简要介绍毛石挡土墙施工方法。
一、施工前准备1.设计、测量。
在开始施工之前,必须要进行充分的设计、测量和规划。
必须确定挡土墙的施工位置、长度、高度和宽度,并在地面上进行标记。
2.准备工具和材料。
通常情况下,施工所需的工具和材料包括:锤子、切割工具、石膏、沙子、水泥、铲子、墙柱以及程序控制器等。
3.地面处理。
在施工前,需要将地面进行一定的处理工作,比如要保持干燥,要清除杂草和杂物,以及石头。
二、基础处理1.打基础。
在施工挡土墙之前,需要先打好基础。
基础要求承重能力强,并且对土壤要求比较高。
2.支撑。
在挡土墙施工中,需要设置支撑物来帮助稳定墙体。
支撑物包括支撑柱和梁,这些支撑物应该与墙体紧密结合。
3.形成耕层。
在挡土墙结构的开始处,需要先进行削土、整地,形成耕层。
在这个过程中,要严格控制土层厚度,并且保证它与墙体紧密结合。
三、石材处理1.石材质量检查。
在施工前,必须对石材进行质量检查,确保它们质量上乘,没有裂缝或缺陷。
2.切割石材。
石材要根据设计方案的需要进行切割,切割过程中需要注意保持石材的表面光滑,不要产生毛刺或破损。
3.进行砂拼。
砂拼作为一种重要的加工方法,用来将不同形状和颜色的石材拼接在一起,形成一种美观的模样。
四、拼砌墙体1.先施工墙角部分。
在施工墙体的过程中,需要先施工墙体角部分,墙角部分的施工要求准确度高,因为这将直接影响到整个结构的稳定性。
2.拼砌顺序。
在开始拼砌墙体时,要根据设计图纸的要求,按照顺序进行拼砌。
可以先用水泥砂浆将墙柱固定到地基上,再逐个按照建筑要求将石块拼接上去。
3.完成墙体砌筑。
当拼砌完毕之后,需要将墙体上部切割整齐,切口要光滑无破损。
这将保证其美观效果。
五、养护1.给出养护时间。
毛石挡土墙施工方法毛石挡土墙是一种常见且耐用的挡土结构,常用于保护山体、土坡以及道路边坡等区域的土壤稳定和护土作用。
本文将介绍毛石挡土墙的施工方法,以便工程师和施工人员了解如何正确而有效地进行施工。
施工前准备在进行毛石挡土墙的施工之前,需要进行充分的施工前准备工作。
首先,应根据挡土墙的设计要求,了解工程所需的材料规格、数量和质量要求。
同时,需要确保施工现场的平整和清洁,以便顺利进行施工作业。
其次,需要进行土壤的勘察和分析,以确定挡土墙所需的土壤性质和工程地基的稳定性。
在进行土壤分析时,需要关注土壤的剪切强度、含水量以及排水性能等因素,以便根据实际情况制定施工方案。
基础处理毛石挡土墙的基础处理是确保挡土墙稳定性的重要环节。
在进行基础处理前,需要清除施工区域内的杂物和杂草,并确保基础面均匀平整。
然后,根据挡土墙的设计要求,采用适当的基础处理方法,如挖土、填筑石子或者混凝土等。
基础处理的目的是提供良好的承载力,确保挡土墙的稳定性和安全性。
挡土墙结构施工毛石挡土墙的结构由毛石砌筑和砂浆填缝构成。
首先,需要根据设计要求选择合适的毛石,并进行分类和排序。
毛石应具备较好的抗压强度和耐候性能,以保证挡土墙的长期使用性能。
在进行砌筑工作之前,需要在挡土墙的底部设置起始石并确保其水平稳定。
然后,按照设计图纸的要求进行毛石的砌筑,砌筑过程中应注意石块之间的间隙和垂直度。
毛石应尽量与基础面接触紧密,同时保持石块之间的水平和垂直偏差在设计允许范围内。
完成砌筑后,需要进行砂浆填缝工作。
砂浆填缝材料应选择抗压强度和粘结性能较好的材料,并按照设计规范和要求进行施工。
填缝时,应注意填缝料与石块的质量和颜色的匹配,保证挡土墙的整体美观性和稳定性。
养护和维护毛石挡土墙施工完成后,需要进行养护和维护工作,以保证挡土墙的稳定性和使用寿命。
养护工作包括对挡土墙进行湿润养护,避免砂浆过早干燥和开裂。
维护工作主要包括定期检查挡土墙的稳定性和外观,及时修补和加固可能发生的破损和松动。
毛石挡土墙施工方案一、施工步骤及施工顺序1.现场准备:确定施工区域,清理施工现场并进行地基处理,确保施工区域平整、无障碍物。
2.基础浇筑:用混凝土进行基础浇筑,根据土壤条件和挡土墙高度确定基础尺寸和深度,确保基础坚固。
3.搭建支模:根据挡土墙设计图纸,搭建支模,确保挡土墙的形状和尺寸符合设计要求。
4.石料选配:根据设计要求和美观要求,选配合适的毛石材料。
5. 毛石铺砌:将毛石按照设计要求和铺砌顺序,逐层进行铺砌,保证毛石之间的缝隙不大于5mm。
6.墙体夯实:在毛石铺砌完成后,使用夯实器对墙体进行夯实,保证墙体紧密、坚固。
7.稀土浇注:通过稀土浇注,填充毛石之间的缝隙,增加挡土墙的稳定性。
8.防渗处理:对挡土墙进行防渗处理,采用防水涂料或防渗剂,防止水分渗透导致墙体损坏。
9.排水系统安装:安装挡土墙后,要设置合理的排水系统,确保雨水能够及时排出,减少水压对挡土墙的影响。
二、材料准备1.混凝土:用于基础浇筑,保证挡土墙的承载能力。
2.支模材料:用于搭建支模,确保挡土墙的形状和尺寸符合设计要求。
3.毛石材料:用于石料选配和毛石铺砌,根据设计要求和美观要求选择合适的毛石材料。
4.稀土:用于填充毛石之间的缝隙,增加挡土墙的稳定性。
5.防水涂料或防渗剂:用于对挡土墙进行防渗处理,防止水分渗透导致墙体损坏。
6.排水系统材料:包括排水管道、排水板等,用于安装排水系统,确保雨水能够及时排出。
三、安全措施1.工人必须佩戴安全帽、安全鞋等个人防护装备,严禁穿拖鞋、赤脚等不安全行为。
2.施工现场必须设置明显的安全警示标志,提醒人员注意施工区域。
3.施工期间必须保持施工区域的整洁和通畅,防止发生坠落、滑倒等意外事故。
4.施工过程中需按照规定使用和保管施工设备和工具,严禁乱丢乱放。
5.施工现场必须配备消防设施,确保施工安全。
以上是一份毛石挡土墙的施工方案,主要包括施工步骤、施工顺序、材料准备和安全措施。
在实际施工中,还需要根据具体情况进行调整和完善,确保施工顺利进行,安全高效完成。
毛石挡土墙施工方法毛石挡土墙施工方法适用范围:毛石挡土墙是一种常见的土木工程结构,常用于园林景观、公路、河堤等工程中,用于防止土壤位移和滑坡。
本文将介绍毛石挡土墙的施工方法,以实现结构的稳定性和美观性。
材料准备:1. 毛石: 选择坚硬、天然的毛石用于挡土墙的构建。
毛石应具备适当的凹凸面,以提供更好的稳定性。
2. 水泥和砂浆: 采用高质量的水泥和砂浆,用于固定毛石,增加挡土墙的稳定性。
施工步骤:1. 确定基础:首先,确定挡土墙的基础的位置和规格。
基础应扎实坚固,以支撑挡土墙的重量和保持结构的稳定。
2. 挖掘基础:根据设计要求和挡土墙的高度,挖掘出适当大小和深度的基础坑。
确保基础坑的平整和水平。
3. 基础处理:清理基础坑内的杂物和积水,并填充适当的砂和碎石,以提供更稳固的基础。
4. 毛石铺设:将毛石按照设计要求和图纸的指导,在基础上铺设起始层。
确保毛石之间有适当的间隙,以允许砂浆的渗透。
5. 砌筑砂浆:混合适量的水泥和砂浆,将其涂抹在毛石之间的间隙中。
用铁锹或镘刀等工具将砂浆填满,并确保其牢固连接毛石。
6. 排列毛石:继续按照设计要求和图纸的指导,依次排列毛石。
注意保持墙体的垂直度和水平度。
7. 维护和修整:挡土墙完成后,及时清理施工现场,并检查墙体的稳定性。
如发现墙体倾斜或有松动的毛石,及时进行修整。
8. 接缝处理:检查挡土墙的接缝是否有空隙或裂缝,如有必要,用修补材料填充缝隙,确保结构的稳定性。
附件:1. 设计图纸2. 施工指导书3. 毛石选购指南4. 毛石挡土墙施工案例照片法律名词及注释:1. 土木工程:指基于土木学原理,利用土石材料组合成砌体、堆石、土方、拱坝等各种工程构筑物的建设。
2. 结构稳定性:指挡土墙的抗倾斜、抗滑动、抗沉降等性能,以确保其在长期使用中不会发生破坏或塌陷。
3. 砂浆:由水泥、砂子等材料按一定比例调配而成的粘结材料,用于固定石块或砖块。
4. 接缝:指毛石挡土墙中石块之间的间隙,对接缝的处理有助于增强墙体的稳定性。
毛石挡土墙专项施工方案
一、工程概述
二、施工内容和顺序
1.基坑开挖
按照设计要求进行基坑开挖,将原有土壤挖除至设计要求的坑底,做好基坑边坡与坑底的支护工作。
2.基础浇筑
在基坑底部进行基础的浇筑,采用混凝土浇筑,混凝土强度和配比符合设计要求。
3.填筑与夯实
在基础完成后,按照设计要求进行毛石的填筑与夯实工作。
毛石的选用应满足设计强度和美观的要求,填筑时应均匀铺设,并按照设计要求进行分层加固,夯实时应采用夯击或振动板等方式,确保填筑体的密实性。
4.加固与保护
5.水工环境建设
根据工程需要,在毛石挡土墙后方进行排水系统和排水沟的建设,包括泄水管道、雨水收集池等,确保周围环境的稳定和安全。
三、施工技术要求
1.施工品质
2.安全要求
施工过程中,要严格按照安全操作规程进行作业,保障施工人员的安全。
施工现场应设置安全警示标志,保障周围人员和设备的安全。
3.环保要求
施工过程中要严格按照环保要求进行作业,减少二次污染。
施工现场要进行垃圾分类处理,有效利用资源,避免对周围环境的污染。
四、施工进度安排
施工进度的安排应根据施工方案和具体情况进行制定。
确保施工工期的合理性和施工质量的保证的前提下,尽量缩短施工工期。
五、质量验收标准
施工完成后,对毛石挡土墙的施工质量进行验收。
主要包括填筑体的均匀性、密实性、稳定性等方面的检查,并与设计要求进行对照,确保施工质量的合格。
以上是毛石挡土墙专项施工方案的主要内容,施工过程中需要根据具体情况进行调整和补充。
在施工过程中,应注意安全和环保要求,确保施工质量的合格性。
毛石挡土墙施工技术要求
一、材料技术要求:
(一)水泥:
1、进场时要有质量证明文件;
2、应按品种、强度、出厂期、生产厂等检查验收,并分别堆放,先到先用;
3、袋装水泥叠堆高度不宜超过10包;
4、不宜露天堆放。
如露天堆放,应下有防潮垫板,上有防雨篷布;
5、使用期不宜超过出厂期三个月,超期应先行检验其强度。
砂子:宜采用中砂,并应过筛,砂的质量要求,其松散体积密度应大于1400kg/ m3,其空隙率应小于45%;用肉眼观察,不宜含有草根、树叶、树枝、塑料品、煤块、矿渣等杂物,砂的含泥量不应超过5%。
(二)毛石:毛石进场前应检查其强度等级(Mu30)、耐久性是够满足设计。
检查砌筑石材的力学性质除了考虑抗压强度外,根据工程需要,还应考虑它的抗剪强度、冲击韧性等。
石材的耐久性主要包括有抗冻性、抗风化性、耐火性、耐酸性等。
采用的毛石应质地坚实,无风化剥落和裂纹;石材表面无泥垢、水锈等杂质。
,
(三)PVC管:采用符合国家制定的行业标准的合格产品。
外观检查管材的内、外表面应光滑、平整、无凹陷、分解变色线和其它影响性能的其它缺陷。
管材不应含有杂
质,应不透光。
管材端面应切割平整并与轴线垂直。
(四)砂浆:砂浆进场前需作检测试验,保证砂浆等级和强度必须符合设计要求的强度(M10)。
拌制砂浆用水泥、砂应符合上述技术要求,用水应采用不含有有害物质的洁净水。
拌制时应严格按照水泥、砂重量配合比用量配制,。
拌合时间不得少于1.5min。
二、基础砌筑:
(1)石质基底应清理干净松散岩层,浇水湿润后坐浆砌筑;土质基底直接坐浆砌筑。
(2)地面线以下部分可不修凿镶面石。
(3)基础砌出地面后立即回填夯实,并作好顶面排水、防渗设施,以防基底被浸泡、软化。
(4)基础应在开挖完成后立即进行,做到随开挖、随下基、随砌筑。
三、墙身砌筑:
(1)本工程各部分施工高度按规划与设计图。
(2)挡土墙每间隔10-20m应设置一道变形缝(或者伸缩缝)。
当墙身高度不同墙后荷载变化较大或者地基条件较差时,应采用较小的变形缝间隔。
另在地基岩性变化处墙高突变处和与其它建(构)筑物连接处应设沉降缝。
本工程变形缝按图纸设置。
(3)变形缝宽度为20-30mm。
缝内沿墙的内、外、顶三面填塞沥青麻筋或涂沥青木板,塞入深度不宜小于200m。
(4)挡土墙顶用水泥砂浆抹平,C20砼50 厚。
挡土墙外露面用M10水泥砂浆勾缝(凸缝)。
(5)挡土墙防、排水按图设置反滤包和排水孔,泄水孔径100mm,间距2m一个,第一排泄水孔距离挡土墙上表面800mm,最低一排泄水孔应高出地面不小于200mm,泄水孔向外坡度为5%。
泄水孔应保持直通无阻。
(6)毛石强度等级不得低于MU30;用M10级水泥砂浆砌筑,砌体的自重必须达到22KN/m3。
(7)质量验收标准附后。
四、施工要点
1、当挡墙基坑全面开挖可能诱发滑坡活动时,应采用分段开挖,先开挖一段,浆砌、回填后再开挖下一段。
施工期应对滑坡进行监测。
2、浆砌块石挡土墙应采用座浆法施工,砂浆稠度不宜过大,块片石表面清洗干净。
3、应在坡脚设置截水沟,以截地表水。
可能时,结合使用要求做墙顶封闭处理(如三合土地面等),或夯实填土顶面和地表松土,以减少地表水下渗。
4、砌筑挡土墙时,要分层错缝砌筑,基底及墙趾台阶转折处,不得做成垂直通缝,砂浆水灰比应符合要求,并填塞饱满。
5、施工前要作好地面排水,保持基坑干燥,岩石基坑应使基础砌体紧靠基坑侧壁,
使其与岩层结为整体。
6、墙身砌出地面后,基坑应及时回填夯实,并做成不小于5%的向外流水坡,以免积水下渗而影响墙身稳定。
7、基底力求粗糙,对粘性土地基和基底潮湿时,应夯填50mm 厚砂石垫层。
8、墙后原地面横坡陡于1:5时,应先处理填方基底(铲除草皮和耕植土,或开挖台阶等)再填土,以免填方沿原地面滑动。
9、墙后填土按设计要求回填,应分层夯实,仰斜挡土墙,当砌体强度达到设计强度的70%时,应立即进行填土并分层夯实,注意墙身不要受到夯击影响,以保证施工过程中自身的稳定。
五、其它未尽事宜按国家有关规范规定执行。
