活动板房防台风紧急加

固专项方案

文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-

活动板房防台风加固方案

一、加固措施方案

宁德市地处东南沿海地带,在夏秋季节,台风登陆的概率较大,根据福建省气象局发布的预测信息,2011年预计有7-9个台风侵袭闽东地区。本工程地处宁德市市区地段,对于临设活动板房(生活区、办公区与施工现场),需考虑在台风来临前,进行防台风加固,确保在暴雨及台风天气来临之际,活动板房的整体安全性。

活动板房的具体加固做法为:在板房屋面,采用φ48×3.0钢管,竖向每3.64m一道,横向在屋面顶部、坡屋面中部及屋面檐口处各一道,采用扣件搭设钢管网格架,在板房四角部位,及纵向两侧边中部,采用地锚与地面拉结加固,拉结采用6×19 φ7.7钢丝绳进行拉结加固,钢丝绳拉结时必须拉紧(采用葫芦拉紧,或采用M12花篮螺栓调节拉紧)。

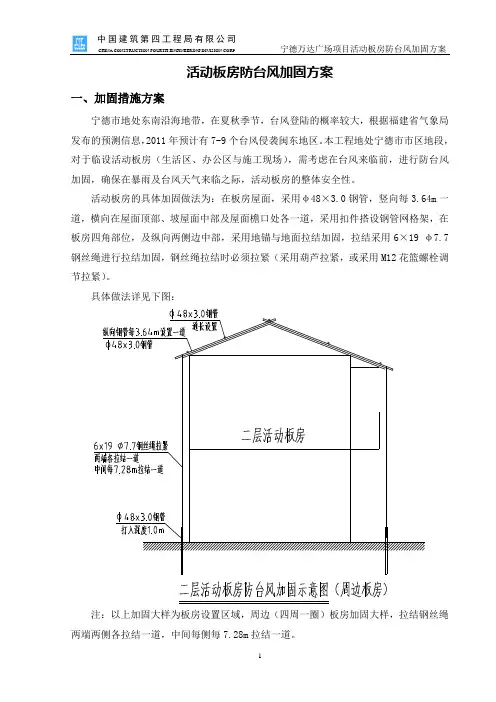

具体做法详见下图:

注:以上加固大样为板房设置区域,周边(四周一圈)板房加固大样,拉结钢丝绳两端两侧各拉结一道,中间每侧每7.28m拉结一道。

注:以上加固大样为板房设置区域,中部(中间区域)板房加固大样,当板房长度≥22.00m(长度12K),拉结钢丝绳两端两侧各拉结一道,中间每侧拉结二道;当板房长度<22.00m(长度12K),拉结钢丝绳两端两侧各拉结一道,中间每侧拉结一道。

注:以上加固大样,当板房长度≥22.00m(长度12K),拉结钢丝绳两端两侧各拉结一道,中间每侧拉结二道;当板房长度<22.00m(长度12K),拉结钢丝绳两端两侧各拉结一道,中间每侧拉结一道。

二、施工安全注意事项

(1)本着“安全第一,预防为主、综合治理”的指导原则,为确保整个工程的安全目标的实现,在活动板房加固施工过程中,应加强安全技术管理的落实和实施。

(2)钢管网格架搭设人员必须是经过现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工。上岗人员应进行体检,合格者方可持证上岗作业。

(3)搭设人员必须戴安全帽、系安全带、穿防滑鞋。

(4)各构配件质量与搭设质量,按规范规定进行检查验收,合格后方可使用。

(5)当有六级及六级以上大风和雾、雨等天气时,应停止高处施工作业。

(6)雨天后作业,必须进行检查和验收,合格后方可进行作业。

(7)高处作业人员应作好分工和配合,不得一人单独作业,传递杆件应掌握好重心,平稳传递。不要用力过猛,以免引起人身或杆件失衡。对每完成的一道工序,要相互询问并确认的才能进行下一道工序。

(8)作业人员应佩戴工具袋,工具用后装于袋中,以免掉落伤人。架设材料要随上随用,以免放置不当时掉落。

(9)作业前应注意检查作业环境是否可靠,安全防护设施是否齐全有效,确认无误后方可作业。

(10)活动板房加固地锚,必须牢固可靠,钢丝绳应拉紧,钢丝绳应采用铁丝等辅助绑扎固定牢固,防止其沿钢管纵向滑动。

(11)进行电、气焊作业时,必须有防火措施和专人监护。

(12)钢管网格架搭设时,地面应设围栏和警戒标志,并派专人监守,严禁非操作人员入内。
