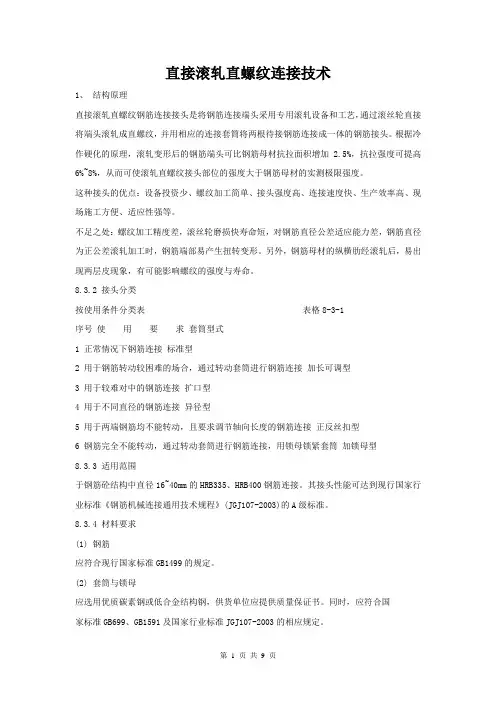

直接滚轧直螺纹连接技术1、结构原理直接滚轧直螺纹钢筋连接接头是将钢筋连接端头采用专用滚轧设备和工艺,通过滚丝轮直接将端头滚轧成直螺纹,并用相应的连接套筒将两根待接钢筋连接成一体的钢筋接头。
根据冷作硬化的原理,滚轧变形后的钢筋端头可比钢筋母材抗拉面积增加 2.5%,抗拉强度可提高6%~8%,从而可使滚轧直螺纹接头部位的强度大于钢筋母材的实测极限强度。
这种接头的优点:设备投资少、螺纹加工简单、接头强度高、连接速度快、生产效率高、现场施工方便、适应性强等。
不足之处:螺纹加工精度差,滚丝轮磨损快寿命短,对钢筋直径公差适应能力差,钢筋直径为正公差滚轧加工时,钢筋端部易产生扭转变形。
另外,钢筋母材的纵横肋经滚轧后,易出现两层皮现象,有可能影响螺纹的强度与寿命。
8.3.2 接头分类按使用条件分类表表格8-3-1序号使用要求套筒型式1 正常情况下钢筋连接标准型2 用于钢筋转动较困难的场合,通过转动套筒进行钢筋连接加长可调型3 用于较难对中的钢筋连接扩口型4 用于不同直径的钢筋连接异径型5 用于两端钢筋均不能转动,且要求调节轴向长度的钢筋连接正反丝扣型6 钢筋完全不能转动,通过转动套筒进行钢筋连接,用锁母锁紧套筒加锁母型8.3.3 适用范围于钢筋砼结构中直径16~40mm的HRB335、HRB400钢筋连接。
其接头性能可达到现行国家行业标准《钢筋机械连接通用技术规程》(JGJ107-2003)的A级标准。
8.3.4 材料要求(1) 钢筋应符合现行国家标准GB1499的规定。
(2) 套筒与锁母应选用优质碳素钢或低合金结构钢,供货单位应提供质量保证书。
同时,应符合国家标准GB699、GB1591及国家行业标准JGJ107-2003的相应规定。
8.3.5 技术性能(1) 直接滚轧直螺纹钢筋接头的技术性能应满足JGJ107-2003性能等级中的A级标准,即:接头抗拉强度达到或超过母材抗拉强度标准值,并具有高延性及反复拉压性能。

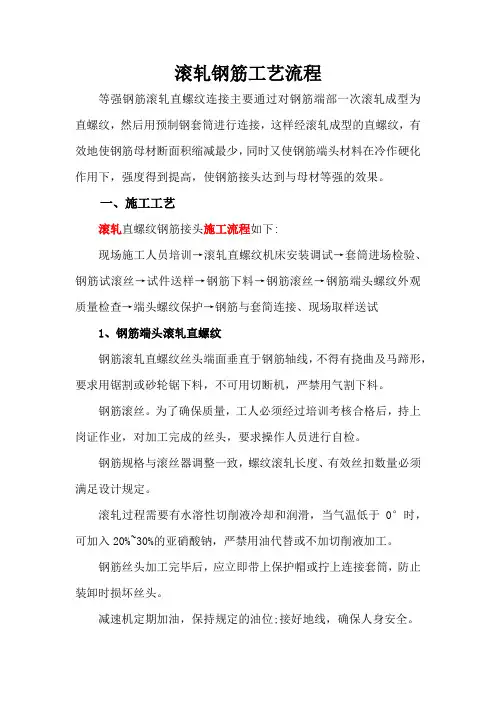

滚轧钢筋工艺流程等强钢筋滚轧直螺纹连接主要通过对钢筋端部一次滚轧成型为直螺纹,然后用预制钢套筒进行连接,这样经滚轧成型的直螺纹,有效地使钢筋母材断面积缩减最少,同时又使钢筋端头材料在冷作硬化作用下,强度得到提高,使钢筋接头达到与母材等强的效果。
一、施工工艺滚轧直螺纹钢筋接头施工流程如下:现场施工人员培训→滚轧直螺纹机床安装调试→套筒进场检验、钢筋试滚丝→试件送样→钢筋下料→钢筋滚丝→钢筋端头螺纹外观质量检查→端头螺纹保护→钢筋与套简连接、现场取样送试1、钢筋端头滚轧直螺纹钢筋滚轧直螺纹丝头端面垂直于钢筋轴线,不得有挠曲及马蹄形,要求用锯割或砂轮锯下料,不可用切断机,严禁用气割下料。
钢筋滚丝。
为了确保质量,工人必须经过培训考核合格后,持上岗证作业,对加工完成的丝头,要求操作人员进行自检。
钢筋规格与滚丝器调整一致,螺纹滚轧长度、有效丝扣数量必须满足设计规定。
滚轧过程需要有水溶性切削液冷却和润滑,当气温低于0°时,可加入20%~30%的亚硝酸钠,严禁用油代替或不加切削液加工。
钢筋丝头加工完毕后,应立即带上保护帽或拧上连接套筒,防止装卸时损坏丝头。
减速机定期加油,保持规定的油位;接好地线,确保人身安全。
做钢筋接头试件静力拉伸试验。
钢筋连接以前按每种规格钢筋接头的3%做钢筋接头试件,送检验部门做静力拉伸试验并出具试验报告。
如有一根试件强度不合格,应再取双倍试件做试验,试件全部合格后,方准进行钢筋连接施工。
2、钢筋连接施工在进行连接施工时,钢筋规格与套简规格一致,并保证钢筋和套筒丝扣干净、完好无损。
标准型钢筋丝头螺纹有效丝扣长度应为12套筒长度,公差为P(P 为螺距),正反丝扣型套筒形式则必须符合相应的产品设计要求。
钢筋连接时必须用管钳扳手拧紧,使两钢筋丝头在套筒中央位置相互顶紧。
钢筋连接完毕后,套筒两端外露完整有效扣不得超过2扣。
3、现场检验(1)套简现场检验:连接套简进场时必须严格检验,严把质量关。
目录1.目旳 ............................................................. 错误!未定义书签。
2.编制根据 ......................................................... 错误!未定义书签。
3.合用范围 ......................................................... 错误!未定义书签。
4.技术准备 ......................................................... 错误!未定义书签。
5.人员组织 ......................................................... 错误!未定义书签。
劳动力组织记录表 ................................................... 错误!未定义书签。
6.材料规定 ......................................................... 错误!未定义书签。
7.机具配置 ......................................................... 错误!未定义书签。
7.1钢筋剥肋滚压直螺纹机.......................................... 错误!未定义书签。
7.2限位挡铁..................................................... 错误!未定义书签。
7.3螺纹环规..................................................... 错误!未定义书签。
7.4力矩扳手..................................................... 错误!未定义书签。
钢筋滚轧直螺纹连接工法(JSGF02-2001)1、适用范围钢筋等强螺纹接头(滚轧)适用于一切抗震设防和非抗震设防的混凝土结构工程,尤其适用于要求充分发挥钢筋强度和延性的重要结构。
1.1粗直径、不同直径钢筋连接。
1.2弯折钢筋、超长水平钢筋的连接。
1.3钢筋笼的对接。
1.4两根固定钢筋之间的对接。
1.5钢结构与钢筋的连接。
型钢柱与梁主筋相交时,可利用焊在钢板上的螺母连接钢筋。
2、工艺原理钢筋等强滚轧直螺纹连接原理为:通过滚轮将钢筋端头部分压圆并一次性滚出螺纹和套筒通过螺纹连接形成的钢筋机械接头。
直螺纹接头连接有六种类型:(变径型、扩口型这里不作介绍)2.1Ⅰ型连接(标准型接头)用于钢筋可自由转动的场合。
利用钢筋端头相互对顶力锁定连接件。
可选用标准型或变径型连接套筒。
(见图1)2.2Ⅱ型连接(加长型接头)用于钢筋过于长而密集,不便转动的场合。
连接套筒预先全部拧入一根钢筋的加长螺纹上,再反拧人被接钢筋的端螺纹,转动钢筋半至一圈即可锁定连接件,可选用标准型连接套筒。
2.3Ⅲ型连接(加锁母型接头)用于钢筋完全不能转动,如弯折钢筋以及桥梁,灌注桩等钢筋笼的相互对接。
将锁母和连接套筒预先拧入加长螺纹,再拧入另一根钢筋端头螺纹,用锁母锁定连接套筒。
可选用标准或扩口型连接套筒加锁母(见图3)。
2.4Ⅳ型连接(正反丝扣型连接)用于钢筋完全不能转动而要求调节钢筋内力的的场合,如施工缝、后浇带等。
连接套筒带正反丝扣,可在一个旋合方向中松开或拧紧二根钢筋,应先用带正反丝扣的连接套筒。
3、施工顺序3.1 钢筋端部切割。
3.2钢筋端部压圆。
3.3在压圆的同时滚轧螺纹。
3.4利用连接套筒对接钢筋。
4、操作要点4.1钢筋端部应先调直再下料,切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲,不得用气割下料。
4.2滚轧机的滚轧头冷却应采用水溶性切削冷却液,不得使用油类冷却液套丝。
钢筋丝纹与连接套的丝纹应完好无损,如发现丝纹表面杂制裁,应予清除。
(三)、材质要求钢筋滚轧直螺纹连接套筒须有产品合格证、明显的规格标志及等级标志。
本工程所用连接套筒的规格主要有Φ16、Φ18、Φ20、Φ22、Φ25四种,力学性能均为A级,其接头的抗拉强度须达到或超过钢筋母材抗拉强度标准值,并具备高延性及反复拉压性能。
(四)、施工方法(1)、现场准备a、为确保钢筋螺纹丝头的加工质量,凡从事钢筋滚轧直螺纹加工工作的人员必须经过专业技术培训,经考核合格后持证上岗。
班组成员应相对固定;b、根据现场特点,本工程钢筋滚轧直螺纹等强连接的端头螺纹均在场外预制,现场连接安装。
所有钢筋丝头的加工均在钢筋加工场地完成。
C、GGZ-40型钢筋直螺纹滚轧机应与放置在支架上待加工的钢筋中心线保持在同一直线,且标高一致。
(2)、工艺流程施工准备---钢筋下料---滚丝---上塑料保护套---拧连接套筒(与下端钢筋连接)---拧紧连接套筒(与上根钢筋连接)---质量检验---绑扎钢筋骨架。
1、钢筋下料钢筋下料不得用电焊、气割等加热方法切断,可用砂轮切割机切断。
要求钢筋切割端面垂直于钢筋轴线,否则应调整机器,直至符合要求。
钢筋端头不准挠曲,不得有马蹄形。
2、钢筋滚丝钢筋滚丝在GGZ-40型钢筋直螺纹滚轧机上进行。
钢筋滚丝时必须使用水溶性切削冷却润滑液,不准使用油性切割液或机油润滑液,不准不加润滑液直接滚丝。
每台钢筋直螺纹滚轧机每班可加工400-600个丝头。
钢筋滚丝时,直螺纹滚轧机上的滚丝器应与钢筋规格调整一致。
标准型钢筋丝头的螺纹加工长度参照下表进行:注:钢筋丝头加工完毕,应立即盖上塑料保护帽或拧上连接套筒,防止装卸钢筋时损坏丝头,影响连接质量。
3、丝头检验滚轧直螺纹钢筋机械连接技术现场质量控制的核心是丝头的加工质量,因此必须认真、仔细地检验。
丝头检验的要素包括:a、外观及外形质量检验,包括:钢筋丝头螺纹应饱满,螺纹大径低于螺纹中径的不完整扣,累计长度不得超过3个螺纹周长,钢筋丝头长度误差为2P(P为螺距);b、螺纹尺寸检验:用专用检验环规,当钢筋丝头插入时,钢筋端面在环规缺口范围内,即为合格。
附件:一钢筋滚轧直螺纹连接工艺内部交底1 适用范围本交底适用于民用建筑钢筋混凝土结构中带肋钢筋直接(或剥肋后)滚轧直螺纹连接施工。
2 引用标准钢筋混凝土用热轧带肋钢筋(GB1499.2—2007)优质碳素结构钢(GB/T699—1999)钢筋机械连接通用技术规程(JGJ107—2010)混凝土结构工程施工质量验收规范(GB50204—2011)滚轧直螺纹钢筋连接接头(JG163-2004)恒地司管函字【2011】第250号文《关于推广水管定位、底盒安装等施工工艺的通知》技术提供单位编制的企业标准3 术语滚轧直螺纹钢筋连接接头——将钢筋端头直接滚轧或剥肋后滚轧加工成直螺纹,并用相应的连接套筒将两根钢筋相互连接的钢筋接头。
丝头——直接(或经剥肋后)滚轧甲供的带有的螺纹钢筋端部。
套筒——连接钢筋用并有与丝头相对应内螺纹的连接件。
完整螺纹——牙顶和牙底均具有完整形状的螺纹。
不完整螺纹——牙顶和牙底不完整的螺纹。
螺尾——向钢筋表面过渡的牙底不连续的螺纹。
有效螺纹——有完整螺纹和不完整螺纹组成的螺纹,不包括螺尾。
锁母——锁定连接套筒与钢筋丝扣相对位置的螺母。
4 材料要求4.1 钢筋:直径为16 ㎜~40 ㎜的HRB335(Ⅱ级)、HRB400(Ⅲ级)热轧带肋钢筋,符合《钢筋混凝土用热轧带肋钢筋》GB1499.2—2007 标准的要求。
钢筋应平直、无损伤;表面没有裂纹、颗粒状或片状老锈。
4.2 钢套筒:原材料选用优质碳素结构钢,符合《优质碳素结构钢》GB/T699—1999 标准的要求。
套筒表面没有裂纹,表面及内螺纹没有严重的锈蚀。
5 施工准备5.1 主要机具钢筋直接滚丝机或钢筋剥肋滚丝机、限位挡铁、螺纹环规(通规、止规)、力矩扳手及管钳、砂轮切割机、直尺、卡具、钢丝刷、钢筋支架等。
5.2 材料准备5.2.1 钢筋、钢套筒的材质均经过复验符合本标准的材料要求。
5.2.2 钢筋端面平整、与轴线垂直,没有马蹄形或扭曲现象;钢筋段部不得有弯曲,出现弯曲时应调直。

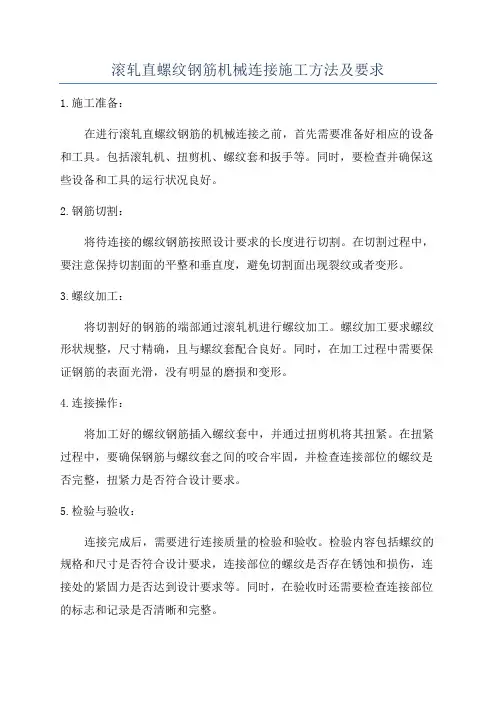

滚轧直螺纹钢筋机械连接施工方法及要求1.施工准备:在进行滚轧直螺纹钢筋的机械连接之前,首先需要准备好相应的设备和工具。
包括滚轧机、扭剪机、螺纹套和扳手等。
同时,要检查并确保这些设备和工具的运行状况良好。
2.钢筋切割:将待连接的螺纹钢筋按照设计要求的长度进行切割。
在切割过程中,要注意保持切割面的平整和垂直度,避免切割面出现裂纹或者变形。
3.螺纹加工:将切割好的钢筋的端部通过滚轧机进行螺纹加工。
螺纹加工要求螺纹形状规整,尺寸精确,且与螺纹套配合良好。
同时,在加工过程中需要保证钢筋的表面光滑,没有明显的磨损和变形。
4.连接操作:将加工好的螺纹钢筋插入螺纹套中,并通过扭剪机将其扭紧。
在扭紧过程中,要确保钢筋与螺纹套之间的咬合牢固,并检查连接部位的螺纹是否完整,扭紧力是否符合设计要求。
5.检验与验收:连接完成后,需要进行连接质量的检验和验收。
检验内容包括螺纹的规格和尺寸是否符合设计要求,连接部位的螺纹是否存在锈蚀和损伤,连接处的紧固力是否达到设计要求等。
同时,在验收时还需要检查连接部位的标志和记录是否清晰和完整。
1.工艺操作要规范。
施工人员应熟悉机械连接施工操作规程,并严格按照规程进行施工。
操作过程中要注意操作规范,切勿违反施工规程和安全操作规定。
2.设备和工具要合格。
施工中所使用的滚轧机、扭剪机、螺纹套和扳手等设备和工具要有安全合格证明,并定期进行检验和维护,确保设备运行状况良好。
3.材料要符合要求。
滚轧直螺纹钢筋的材料要符合相关的国家标准和项目规范要求,包括钢筋的牌号、直径、强度等。
4.连接质量要可靠。
连接部位的螺纹要规整、尺寸精确,且与螺纹套配合良好。
连接处的紧固力要符合设计要求,确保连接质量可靠。
5.检验和验收要严格。
对连接部位的质量要进行全面的检验和验收,发现问题及时进行修复或更换。
总之,滚轧直螺纹钢筋的机械连接施工方法及要求需要严格按照相关规程和标准进行操作,确保连接质量可靠。
同时,在施工过程中要加强监督和检验,确保连接的安全性和稳定性。
钢筋直螺纹连接工艺流程
钢筋滚轧直螺纹连接的工艺流程为:钢筋原料→切头→机械加工(丝头加工)→套丝加保护套→现场钢筋就位→拧下钢筋保护帽和套筒保护帽→接头拧紧→作标记→质量检验。
1、所加工的钢筋应先调直后再下料,切口端面与钢筋轴线垂直,不能有马蹄形或挠曲。
钢筋端部平头使用台式砂轮片切割机进行切割。
2、加工丝扣的牙形,螺纹必须与连接套的牙形、螺距一致,有效丝扣内的秃牙部分累计长度小于一扣周长的1/2。
3、已加工完成并检验合格的丝头要加以保护,钢筋一端丝头戴上保护帽,另一端拧上连接套,并按规格分类堆放整齐待用。
4、钢筋连接时,钢筋的规格和连接套的规格一致,并确保丝头和连接套的丝扣干净、无损。
5、连接水平钢筋时,必须从一头往另一头依次连接,不得从两头往中间或中间往两端连接。
6、连接钢筋时,一定要先将待连接钢筋丝头拧入同规格的连接套之后,再用力矩扳手拧紧钢筋接头;连接成型后用红油漆作出标记,以防遗漏。
7、检查接头外观质量应无完整丝扣外露,钢筋与连接套之间无间隙。
如发现有一个完整丝扣外露,应重新拧紧,然后用检查用的扭矩扳手对接头质量进行抽检。
滚扎直螺纹钢筋连接接头专项施工方案一、前言钢筋连接接头是混凝土结构中的重要组成部分,在工程实践中起到连接钢筋的作用。
本文将针对滚扎直螺纹钢筋连接接头的专项施工方案进行详细介绍,旨在确保工程质量和施工效率。
二、施工准备1. 材料准备•滚扎直螺纹钢筋•接头套筒•接头剪断机、端面处理机•磨具•清洁工具•鼓风机2. 检查材料在施工前需对所有材料进行检查,确保材料符合规定标准,无损坏或变形等情况。
三、施工步骤1. 钢筋准备1.选择合适规格的钢筋,并对其进行长度切割。
2.使用端面处理机处理钢筋的断面。
2. 滚扎直螺纹1.钢筋表面清洁,确保无污渍,并在磨具中进行粗打磨。
2.利用滚扎机进行直螺纹加工,保证加工质量。
3. 安装接头套筒1.将接头套筒套在钢筋末端。
2.确保接头套筒位置正确,无偏差。
4. 钢筋连接1.将连接端的钢筋插入接头套筒中,并旋紧保证连接牢固。
2.检查连接处是否符合要求,无松动和变形。
5. 清理工作1.清理工地现场,确保没有杂物影响工程质量。
2.使用鼓风机进行清洁作业,保持施工现场整洁。
四、施工注意事项1.施工中需严格按照规范要求进行操作,保证接头质量。
2.施工人员要经过专业培训,熟练掌握施工技术。
3.施工现场需保持通风良好,避免气味和烟尘污染。
4.施工完成后,对接头连接处进行检查,确保质量合格。
五、总结本文针对滚扎直螺纹钢筋连接接头的专项施工方案进行了详细介绍,对相关工程人员提供了施工指导。
希望能够为工程建设提供有力支持,保证工程质量和安全。
以上是本文的详细内容,希望对您有所帮助。

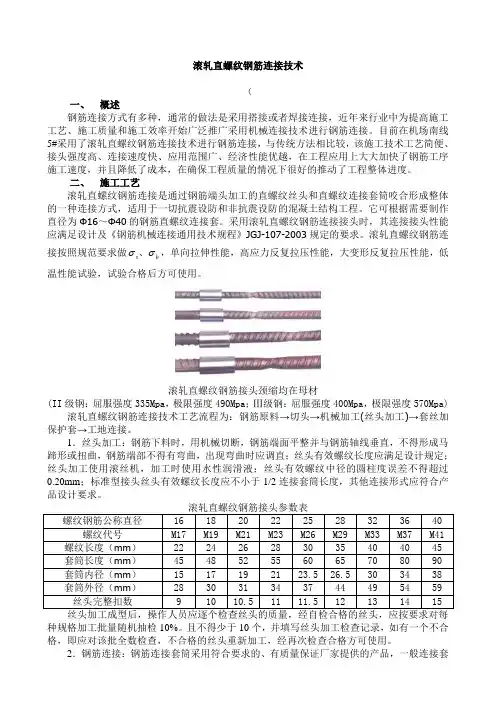

滚轧直螺纹钢筋连接技术(一、 概述钢筋连接方式有多种,通常的做法是采用搭接或者焊接连接,近年来行业中为提高施工工艺、施工质量和施工效率开始广泛推广采用机械连接技术进行钢筋连接。
目前在机场南线5#采用了滚轧直螺纹钢筋连接技术进行钢筋连接,与传统方法相比较,该施工技术工艺简便、接头强度高、连接速度快、应用范围广、经济性能优越,在工程应用上大大加快了钢筋工序施工速度,并且降低了成本,在确保工程质量的情况下很好的推动了工程整体进度。
二、 施工工艺滚轧直螺纹钢筋连接是通过钢筋端头加工的直螺纹丝头和直螺纹连接套筒咬合形成整体的一种连接方式,适用于一切抗震设防和非抗震设防的混凝土结构工程。
它可根据需要制作直径为Φ16~Φ40的钢筋直螺纹连接套。
采用滚轧直螺纹钢筋连接接头时,其连接接头性能应满足设计及《钢筋机械连接通用技术规程》JGJ-107-2003规定的要求。
滚轧直螺纹钢筋连接按照规范要求做b s σσ、,单向拉伸性能,高应力反复拉压性能,大变形反复拉压性能,低温性能试验,试验合格后方可使用。
滚轧直螺纹钢筋接头颈缩均在母材(II 级钢:屈服强度335Mpa ,极限强度490Mpa ;Ⅲ级钢:屈服强度400Mpa ,极限强度570Mpa)滚轧直螺纹钢筋连接技术工艺流程为:钢筋原料→切头→机械加工(丝头加工)→套丝加保护套→工地连接。
1.丝头加工:钢筋下料时,用机械切断,钢筋端面平整并与钢筋轴线垂直,不得形成马蹄形或扭曲,钢筋端部不得有弯曲,出现弯曲时应调直;丝头有效螺纹长度应满足设计规定;丝头加工使用滚丝机,加工时使用水性润滑液;丝头有效螺纹中径的圆柱度误差不得超过0.20mm ;标准型接头丝头有效螺纹长度应不小于1/2连接套筒长度,其他连接形式应符合产品设计要求。
螺纹钢筋公称直径 16 18 20 22 25 28 32 36 40螺纹代号 M17 M19 M21 M23 M26 M29 M33 M37 M41 螺纹长度(mm ) 22 24 26 28 30 35 40 40 45 套筒长度(mm ) 45 48 52 55 60 65 70 80 90 套筒内径(mm ) 15 17 19 21 23.5 26.5 30 34 38 套筒外径(mm ) 28 30 31 34 37 44 49 54 59 丝头完整扣数 9 10 10.5 11 11.5 12 13 14 15 种规格加工批量随机抽检10%。
浅谈滚轧直螺纹钢筋连接技术前言:我国于20世纪80年代后期开始发展套筒挤压接头和锥螺纹钢筋接头,并在混凝土中获得普遍推广应用。
90年代后期,我国自主开发出滚轧直螺纹钢筋接头,由于滚丝设备投资少,滚丝工艺简单,接头成本低,发展非常迅速,在房屋建筑中的应用较为广泛。
钢筋滚轧直螺纹连接技术把套筒冷挤压连接,锥螺纹连接技术的两者优点结合起来,正在逐步替代我国粗钢筋连接技术较普及的电渣压力焊、气压焊、闪光对焊等连接性能不稳定的钢筋连接方式。
所以,推广应用滚轧直螺纹钢筋接头可提高钢筋工程质量、加快工程进度、节约钢材、降低成本,对提高我国建筑工程的技术水平和综合社会效益具有现实意义。
一、施工特点及适用范围滚轧直螺纹钢筋连接技术具有接头强度高,质量稳定、施工方便、连接速度快、应用范围广、综合经济效益好,节约钢材和能源,机械化使用程度高,无明火作业,不污染环境,可全天侯施工。
该技术可适用HRB335、HRB400级钢筋的连接,从经济实用的角度来考虑,尤其适用20mm以上的Ⅱ、Ⅲ级钢筋,28mm以上的钢筋采用此技术经济效益更好。
二、基本原理滚轧直螺纹钢筋连接接头的基本原理是利用钢筋的冷作硬化原理,在滚轧螺纹过程中提高钢筋材料的强度,用来补偿钢筋净截面面积减小而给钢筋强度带来的不利影响,使滚轧后的钢筋接头能保持与钢筋母材强度相等。
三、施工准备(1)钢材应具有出厂合格证和力学性能检验报告,其结果均应满足现行规范和设计要求。
连接套筒应有出厂合格证,套筒和锁母宜使用优质碳素钢或低合金结构钢。
其抗拉值应大于被连接钢筋的受拉承载力标准值的1.2倍,套筒表面应注明被连接钢筋的直径和型号,在运输、储存时应做好防锈、防污工作。
(2)翻样根据设计图纸,按建筑工程楼层层高,及时调整好切断钢筋的长度,确定下料长度,以免接头过于集中而影响操作,并将接头位置安装在受力较小的区段。
四、工艺流程:钢筋下料、端面平头滚轧直螺纹丝头质量检验戴帽保护丝头质量抽检钢筋连接质量检查。
钢筋滚轧直螺纹钢筋连接施工工法一、前言钢筋滚轧直螺纹连接是钢筋连接技术的一种创新,它是利用连接套筒将两根钢筋依靠螺纹咬合连接在一起,连接套筒采用45号优质碳素钢在工厂成批生产。
它具有接头强度高、施工方便、缩短工期、工艺简单、可操作性强等特点,克服了焊接对钢筋造成的烧伤或咬伤、焊缝不饱满、焊接质量不稳定及焊接钢筋所需时间较长等缺点,对提高粗钢筋连接的质量、节省施工时间、提高工作效率、节约材料、降低施工成本等都收到了良好的效益。
滚轧直螺纹钢筋连接技术于2001年7月通过北京市建设委员会组织的专家鉴定,2002年获北京市建设科技成果推广转化项目证书;2003年获建设部科技成果重点推广项目。
该技术成功应用于由我公司承建的铁科院住宅楼、北苑住宅小区等工程建筑结构施工中,取得了明显的技术经济和社会效益。
二、工法特点1、接头力学性能达到国家行业标准(JGJ107—2003)中I级接头的性能指标。
2、接头强度高、质量稳定可靠,钢筋接头试件单向拉伸的破断形式绝大部分为钢筋母材颈缩。
3、钢筋连接速度快,一人一分钟就可连接一个接头。
4、钢筋滚丝可预制,不占工期。
各种规格直螺纹连接套筒由专业工厂生产,实现了标准化文明施工。
5、连接钢筋使用专用工作扳手,连接时不用电、不用气,也不用各种专用设备。
其工艺简捷、安全可靠、不污染环境、无明火作业、无爆炸着火隐患,实现了全天候施工。
6、能在施工现场连接Φ12至Φ40的同径或异径、竖向或水平的HRB335、HRB400级钢筋,不受钢筋的化学成分、人为因素、施工现场供电能力等诸多条件的影响。
三、适用范围钢筋滚轧直螺纹连接适用于一、二级抗震设防的工业与民用建筑及一般构筑物的现浇钢筋混凝土结构的基础、梁、柱、板、墙的钢筋现场连接施工,还可用于各种类型的桥梁结构中钢筋连接,特别是适用于中等或较粗直径的HRB335(Ⅱ级)、HRB400(Ⅲ级)热轧带肋钢筋和RRB400(Ⅲ级)余热处理钢筋在横向、竖向等任意方向的同径及异径连接,但不得用于预应力钢筋,经常承受反复动荷载及承受高应力疲劳荷载的结构构件,在使用该接头前必须先按要求做接头的疲劳试验。
滚轧直螺纹钢筋连接接头技术规程
1. 材料要求,规定了用于连接接头的钢筋材料的要求,包括钢
筋的材质、强度等级、直径范围等。
2. 加工要求,针对钢筋加工的要求,包括螺纹加工的工艺要求、尺寸偏差要求等。
3. 连接接头形式,规定了不同类型的连接接头形式,如平行螺
纹连接、扭接连接等,以及各种连接形式的适用范围和要求。
4. 施工工艺,包括连接接头的施工前准备、操作步骤、施工工
艺参数、质量控制要求等方面的规定。
5. 检验标准,规定了连接接头的检验方法、标准和验收标准,
以确保连接接头的质量符合要求。
6. 安全注意事项,包括在连接接头施工过程中需要注意的安全
事项,以及相关的施工现场管理要求。
总的来说,滚轧直螺纹钢筋连接接头技术规程旨在确保钢筋连
接接头的质量和安全,提高建筑工程的施工质量和工程安全水平。
这些规定对于施工单位和相关人员来说都非常重要,应严格遵守并执行。
钢筋直螺纹连接工艺标准及验收规范1 适用范围本工艺标准适用于工业与民用建筑中全现浇混凝土的钢筋程,主要是将Φ16~Φ40钢筋端部滚压成螺纹并用连接套筒将两根钢筋连接成一体的钢筋接头。
2 施工准备材料2.1.1钢筋:品种、规格、外观必须符合设计要求,应有出厂证明、试验报告单。
2.1.2直螺纹连接套筒用45号优质碳素结构钢或其他经试验确认符合要求的钢材。
套筒表面应有规格标记。
设备机具2.2.1机械设备:GHG-40型直螺纹套丝机、砂轮切割机、角向磨光机、台式砂轮等。
2.2.2主要工具:力矩扳手、量规(牙形规、卡规、直螺纹塞规)等。
作业条件2.3.1 参加接头施工的操作人员已经过技术培训、考核合格,可持证上岗。
2.3.2直螺纹套丝机等机械设备经维修试用,测力扳手经校验,可满足施工要求。
2.3.3螺纹套及钢筋端头已清理、除锈、去污,按规格尺寸加工,存放备用。
技术准备2.4.1钢筋应先调直再加工,切口端面宜与钢筋轴线垂直,端头弯曲、马蹄严重的应切去,不得用气割下料。
2.4.2检验合格的丝头应加以保护,在其端头加带保护帽或用套筒拧紧,按规格分类堆放整齐。
现场连接施工2.5.1 连接钢筋时,钢筋规格和套筒的规格必须一致,钢筋和套筒的丝扣应干净、完好无损。
2.5.2采用预埋接头时,连接套筒的位置、规格和数量应符合设计要求。
带连接套筒的钢筋应固定牢,连接套筒的外露端应有保护盖。
2.5.3表2.5.3接头拧紧力矩2.5.4经拧紧后的滚压直螺纹接头应作出标记,单边外露丝扣长度不应超过2P。
3 施工操作工艺工艺规程3.1.1直螺纹连接套连接钢筋施工工艺。
钢筋预加工在钢筋加工棚进行,其施工程序是:钢筋除锈调直钢筋端头切平(与钢筋轴线垂直)下料磨光毛刺、缝边将钢筋端头送入套丝机卡盘开口内车出丝头测量和检验丝头质量合格的按规定力矩值拧上直螺纹连接套,在两端分别拧上塑料保护套编号、成捆分类、堆放备用工艺操作方法:施工现场钢筋安装连接程序是:钢筋就位回收待连接钢筋上的保护帽拧上钢筋,首尾对接拧入连接套按直螺纹连接的力矩扭紧钢筋接头,直到力矩扳手发出响声为止用油漆在接好的钢筋上标记质检人员按规定力矩值检查钢筋连接质量,力矩扳手发出响声为合格接头做钢筋接头的抽检记录常用接头连接方法有三种:3.3.1同径或异径普通接头系分别用力矩扳手将下钢筋与连接套、连接套与上钢筋拧到规定的力矩。
钢筋等强度剥肋滚轧直螺纹连接技术规程1. 引言本技术规程旨在规范钢筋等强度剥肋滚轧直螺纹连接的操作步骤,确保连接的质量和可靠性。
2. 适用范围适用于钢筋等强度剥肋滚轧直螺纹连接的工程项目。
3. 参考文件- 建筑行业相关标准- 设备说明书4. 术语和定义4.1 钢筋:截面呈圆形或其他形状的金属材料。
4.2 等强度剥肋滚轧直螺纹连接:采用滚轧工艺将钢筋螺纹与母材钢筋外表面的剥肋段连接。
5. 原材料要求5.1 钢筋应符合相关标准的要求,保证质量和强度。
5.2 螺纹轧制机和刀片应符合相关标准,并定期维护和保养,确保正常工作。
6. 操作步骤6.1 准备工作6.1.1 检查螺纹轧制机和刀片的工作状态,确保无损坏。
6.1.2 调整螺纹轧制机的轧子间距和轧制速度,根据钢筋尺寸和材质进行合适的设置。
6.2 剥肋操作6.2.1 将钢筋端部端面修整,确保平整。
6.2.2 将待连接的钢筋放置于螺纹轧制机上,固定好。
6.2.3 启动螺纹轧制机,开始进行剥肋操作。
6.2.4 按照螺纹轧制机的工作要求,对钢筋进行剥肋操作,确保剥肋段长度符合要求。
6.3 轮毂螺纹连接6.3.1 在剥肋段上涂抹适量的螺纹润滑剂。
6.3.2 将轮毂与钢筋连接部位对准,轮毂螺纹与钢筋螺纹咬合在一起。
6.3.3 使用适当的扳手或扭力工具,按照标准规定的扭力进行拧紧。
6.3.4 进行连接后的质量检查,确保连接紧固牢固。
7. 质量控制7.1 在剥肋操作前,检查钢筋的布置是否符合设计要求。
7.2 在剥肋操作过程中,及时调整和维护螺纹轧制机,确保操作的准确性和质量。
7.3 进行连接后的质量检查,包括连接的紧固性和螺纹的完整性,以确保连接的质量和可靠性。
8. 安全注意事项8.1 操作人员应佩戴合适的防护设备,包括安全帽、手套等。
8.2 操作时应确保周围环境整洁,防止意外事件发生。
8.3 操作前应对设备进行全面检查,确保设备正常工作。
8.4 紧急情况下,应按照应急预案进行处理。
钢筋滚轧直螺纹连接
滚轧直螺纹根据螺纹成型方式不同可分为三种:直接滚轧直螺纹•、挤压肋滚轧直螺纹、剥肋滚轧直螺纹。
钢筋滚轧直螺纹连接是利用金属材料塑性变形后冷作硬化增强金属强度的特性,使接头母材等强的连接方法。
根据滚轧直螺纹成型方式,又可分为:直接滚轧螺纹、挤压肋滚轧螺纹、剥肋滚轧螺纹三种类型。
1.直接滚轧螺纹
螺纹加工简单,设备投入少,但螺纹精度差,由于钢筋粗细不均,导致螺纹直径出现差异,接头质量受一定的影响。
2.挤肋滚轧螺纹
采用专用挤压机先将钢筋端头的横肋和纵肋进行预压平处理,然后再滚轧螺纹。
其目的是减轻钢筋肋对成型螺纹的影响。
此法对螺纹精度有一定的提高,但仍不能从根本上解决钢筋直径差异对螺纹精度的影响。
3.剥肋滚轧螺纹
釆用剥肋滚丝机,先将钢筋端头的横肋和纵肋进行剥切处理,使钢筋滚丝前的直径达到同一尺寸,然后进行螺纹滚轧成型。
此法螺纹精度高,接头质量稳定。
1,滚轧直螺纹加工与检验;
1.1主要机械
钢筋滚丝机(型号:GZL-32、GYZL-40, GSJ-40, HGS40等);钢筋端头专用挤压机;钢筋剥肋滚丝机等。
1.2主要工具
卡尺、量规、通端环规、止端环规、管钳、力矩扳手等。
2,滚轧直螺纹套筒;
滚轧直螺纹接头用连接套筒,釆用优质碳素钢。
连接套筒的类型有:标准型、正反丝型、变径型、可调节连接套筒等,与锹粗直螺纹套筒类型基本相同。
滚轧直螺纹套筒的规格尺寸应符合表14-98〜表14-100的规定。
3;现场连接施工;
3.1下料f (端头挤压或剥肋)滚轧螺纹加工试件试验钢筋连接质量检查。
3.2操作要点
3.2.1钢筋下料:同锹粗直螺纹。
3.2.2钢筋端头加工(直接滚轧螺纹无此工序):钢筋端头挤压采用专用挤压机,挤压力根据钢筋直径和挤压机的性能确定,挤压部分的长度为套筒长度的1 /2 + 2F (F为螺距)。
3.2.3滚轧螺纹加工:将待加工的钢筋夹持在夹钳上,开动滚丝机或剥肋滚丝机,扳动给进装置,使动力头向前移动,开始滚丝或剥肋滚丝,待滚轧到调整位置后,设备自动停机并反转,将钢筋退出滚轧装置,扳动给进装置将动力头复位停机,螺纹即加工完成。
3.2.4剥肋滚丝头加工尺寸应符合表14-101的规定,丝头加工长度为标准型套筒长度的1/2,其公差为+2P (P为螺距);直接滚轧螺纹和挤压滚轧螺纹的加工尺寸按相应标准。
3.2.5现场连接施工
3.2.5.1连接钢筋时,钢筋规格和套筒规格必须一致,钢筋和套筒的丝扣应干净、完好无损;
3.2.5.2采用预埋接头时,连接套筒的位置、规格和数量应符合设计要求。
带连接套筒的钢筋应固定牢,连接套筒的外露端应有保护盖;
3.2.5.3直螺纹接头的连接应使用管钳和力矩扳手进行;连接时,将待安装的钢筋端部的塑料保护帽拧下来露出丝口,并将丝口上的水泥浆等污物清理干净。
将两个钢筋丝头在套筒中央位置相互顶紧,当釆用加锁母型套筒时应用锁母锁紧,接头拧紧力矩符合表14- 102规定,力矩扳手的精度为±5%;
3.2.5.4检查连接丝头定位标色并用管钳旋合顶紧。
钢筋连接完毕后,标准型接头连接套筒外应有外露螺纹,且连接套筒单边外露有效螺纹不得超过2P;
3.2.5.5连接水平钢筋时,必须将钢筋托平。
钢筋的弯折点与接头套筒端部距离不宜小于200mm,且带长套丝接头应设置在弯起钢筋平直段上。
