火电建设项目调试管理规定
- 格式:doc
- 大小:77.00 KB
- 文档页数:12
火电工程启动调试工作规定1 总则1.1为加强火电工程调试工作的管理,明确启动调试工作部门的任务和职责范围,提高调试工作水平,根据《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》的精神,制定本规定。
1.2本规定适用于新(改、扩)建火电工程的启动调试工作。
凡承担火力发电机组启动调试工作及与机组启动调试工作有关的单位均应执行本规定。
1.3火电工程的启动调试工作应由具有相当资质等级的调试单位承担。
1.4工程建设单位在确定工程施工单位的同时,应明确具体承担调试的单位,签订委托合同。
调试单位宜及早参与设备选型、初步设计审查等与工程建设有关工作,确保调试工作的顺利进行。
2 启动调试的工作任务与职责2.1启动调试工作是火电基本建设工程的一个关键阶段,基本任务是使新安装机组安全顺利地完成整套启动并移交生产。
投产后能安全稳定运行,形成生产能力,发挥投资效益。
2.2启动调试工作要按国家标准和部颁规程、规范及设备文件的要求进行。
调试单位要在启动试运总指挥的领导下,根据设计和设备的特点,合理组织、协调、实施启动试运工作,确保启动调试工作的安全和质量。
2.3启动调试工作分为分部试运调试与整套启动试运调试。
其中分部试运中的分系统试运与整套启动试运的调试工作应由调试单位承担。
分系统试运必须在单体调试和单机试运合格签证后进行。
分系统启动调试工作与单体调试和单机试运工作有一定的覆盖,但覆盖部分各自的目的要求不同。
2.4启动调试阶段各有关单位的职责2.4.1 安装单位负责分部试运工作中的单体调试和单机试运以及整个启动调试阶段的设备与系统的维护、检修和消缺以及调试临时设施的制作安装和系统恢复等工作。
2.4.2调试单位负责制定整套启动与所承担的分系统试运调试方案措施并组织实施。
2.4.3生产单位在整个试运期间,根据调整试运方案措施及运行规程的规定,在调试单位的指导下负责运行操作。
2.4.4建设单位应明确各有关单位的工作关系,建立各项工作制度,协助试运指挥部做好启动调试的全面组织协调工作。
火电工程启动调试工作规定中国电力企业联合会二零零五年四月目录1.总则2.启动调试工作的任务与职责3.调试单位在工程建设各阶段的工作4.分系统与整套启动调试工作范围及项目5.调试收费6.附则调试项目部与各专业的调试范围及项目第一篇调试管理项目部的调试范围及项目第二篇汽轮机专业调试范围及项目第三篇锅炉专业调试范围及项目第四篇电气专业调试范围及项目第五篇热工控制专业调试范围及项目第六篇化学专业调试范围及项目火电工程启动调试工作规定1总则1.1为加强火电过程调试工作的管理,明确启动调试工作部门的任务和职责范围,提高调试工作水平,根据《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》的精神,制定本规程。
1.2本规程适用于新(改、扩)建火电工程的启动调试工作。
凡承担火力发电机组启动调试工作及机组启动调试工作有关的单位均应执行本规程。
1.3火电工程的启动调试工作应由具有相当资质等级的调试单位承担。
委托合同。
调试单位宜及早参与设备选型、初步设计审查等与工程建设有关工作,确保调试工作的顺利进行。
2启动调试的工作任务及职责2.1启动调试工作是火电基本建设工程的一个关键阶段,基本任务是使新安装机组安全顺利地完成满负荷试运并移交生产。
投产后能安全稳定运行,形成生产能力,发挥投资效益。
2.2启动调试工作要按国家标准和部颁规程、规范及设备文件的要求进行。
调试单位要在启动试运总指挥的领导下,根据设计和设备的特点,合理组织、协调、实施启动调试工作,确保启动试运工作的安全和质量。
2.3启动调试工作分为分部试运调试与整套启动调试。
其中分部试运调试中的分系统调试与整套启动调试工作应由调试单位承担。
由于电气、热控两专业的特殊性,对电气、热控两专业调试工作与安装单位试验班作部分调整。
2.3.1由于电气二次系统调试工作的特殊性,按系统划分,宜由一个单位独立承担单体调试到分系统调试。
即发电机、变压器组二次部分由调试单位承担其单体调试到分系统调试,厂用及附属系统二次部分由安装单位试验班承担单体调试到分系统调试。
徐州华鑫发电有限公司2×330MW 发电机组江苏电科院徐州华鑫项目部调试工作规定1 总则1.1为加强徐州华鑫发电有限公司2×330MW发电机组调试工作的管理,提高调试工作水平,根据<火力发电厂基本建设工程启动及竣工验收规程(1996年版)>的精神,制定本规定。
1.2 徐州华鑫发电有限公司应协调工程施工单位、监理单位、调试单位等各方关系,确保调试工作的顺利进行。
2 分部试运2.1试运现场应具备的基本条件2.1.1试运区周围环境应不妨碍分部试运进行,场地基本平整,沟道盖板基本齐全,道路畅通、地面清洁。
2.1.2试运区的脚手架、梯子、平台、栏杆、护板等符合安全和试验的要求。
2.1.3排水畅通,排污系统可投用。
2.1.4配备必要的消防设施。
2.1.5保证通讯设施联络正常。
2.1.6有明显的标志和分界,危险区设围栏和警告标志。
2.1.7有必要的防冻措施、防暑降温和防雨措施。
2.2 设备及系统2.2.1土建工作已结束2.2.2分部试运的设备及系统(包括:机务、电气、热工、焊接等)安装工作试验工作已结束。
2.2.2参加试运设备的保护装置应检验检验合格,并可投用,对调试或试运需要临时解除或变更的保护已确认。
2.2.3临时设施已完成。
2.2.4分部试运的设备及系统已命名挂牌和有明显的标识。
2.2.5分部试运所需的测试仪器、仪表已配备并符合计量管理要求。
操作人员已经培训合格。
2.2.6分部试运设备和系统已与非试运行的系统可靠隔离或隔绝。
2.2.7分系统试运项目,除必要的临时设施外应使用正规设备和系统。
2.2.8分部试运及调整试验应作出技术记录,各项试验结果将作为整套启动的依据。
2.3分部试运的程序按《徐州华鑫发电有限公司2×330MW发电机组建设工程分系统试运补充管理规定》通知的精神执行。
2.4调试单位的主要职责:2.4.1按合同要求负责编写调试大纲,分系统及机组整套启动试运的调试方案和措施;2.4.2按合同要求完成所承担的分系统调整试运工作,确认调试项目是否具备进入分系统和整套启动试运条件;2.4.3参与分部试运后的验收签证工作;2.4.4全面检查启动机组所有系统的完整性和合理性;2.4.5负责提出解决启动试运中重大技术问题的方案和建议;2.4.6按合同要求组织协调并完成启动试运全过程的调试工作。
火电工程启动调试工作规定一、目的和适用范围本规定的目的是确保火电工程启动调试工作的安全、高效进行,保障项目顺利投产,并适用于公司内全部火电工程的启动调试工作。
二、工作要求1.启动调试团队应由项目管理部门负责组建,由经验丰富的工程师及相关技术人员构成。
2.启动调试工作必需遵从国家相关法律法规、标准和规范要求,确保工作安全可靠。
3.启动调试工作应与设计、施工等各个阶段的人员紧密搭配,确保工作的衔接和协调。
4.启动调试工作应依照项目进度计划进行,确保启动调试工期的合理布置和完成。
5.启动调试工作应做好记录和文档管理,包含工作过程、测试数据、报表等,以备后续参考和审查。
三、任务分工和责任1.项目管理部门负责启动调试团队的组建和协调工作,并指定一名经验丰富的工程师担负启动调试工作负责人。
2.启动调试工作负责人负责组织、引导和监督启动调试团队的工作,确保工作的顺利进行。
3.启动调试团队成员应依据任务要求,依照工作计划和分工,认真完成各项启动调试任务。
4.设计单位负责供应相关设计文件、图纸和技术支持,搭配启动调试工作进行。
5.施工单位负责供应已完成的设备、系统和设施,依照要求搭配启动调试工作进行。
四、工作流程1.启动准备阶段–启动调试工作负责人组织团队进行启动准备工作,包含订立工作计划、编制启动调试方案等。
–启动调试工作负责人与设计、施工单位进行沟通协调,明确任务和要求。
–订立启动调试工作的资源需求计划,确保所需设备、人力等资源齐备。
2.系统单元调试阶段–依照设计要求,依次对各个系统单元进行调试,包含电气、机械、掌控等方面。
–对系统单元进行功能测试、性能评估,确保其正常运行和满足设计要求。
–记录系统单元调试过程中显现的问题,及时解决并进行记录。
3.系统整体调试阶段–完成系统单元调试后,进行系统整体调试工作,包含整体联调、工艺调试等。
–对系统整体进行功能测试、性能评估,确保系统各部分协调搭配。
–确保系统整体的安全、稳定、可靠运行,并记录整体调试过程和测试结果。
火电工程启动调试工作规定一、目的和依据本规定旨在规范火电工程启动调试工作,确保项目依照规定的标准和流程进行顺利启动调试。
依据《中华人民共和国劳动法》《企业法人整治准则》等相关法律法规以及上级部门的相关要求。
二、适用范围本规定适用于本企业及其所承接的火电工程项目的启动调试工作。
三、管理标准3.1 工作流程1.准备阶段:依据工程项目计划,确定启动调试工作所需资源和人员,并编制认真的工作计划。
2.设备准备阶段:组织相关人员对设备进行检查、清洁和调试,确保设备正常运行。
3.系统准备阶段:依照系统调试方案进行系统的设备接口调试和系统联调,确保各子系统之间的协调运行。
4.安全准备阶段:订立安全操作规程和应急预案,并进行安全教育培训,确保人员安全。
5.启动调试阶段:依照工作计划进行系统启动调试,并依据设备运行情况及时处理异常情况。
6.整定阶段:依据设备运行参数,对设备进行调整和优化,确保设备运行稳定。
3.2 人员配备1.启动调试主管:负责启动调试工作的组织和协调,监督工作进度和质量。
2.启动调试工程师:负责实在的启动调试工作,包含设备检查、调试和故障处理等。
3.安全员:负责安全工作的监督和组织,保证启动调试过程中的安全。
4.监理工程师:负责对工程项目的监督和验收。
3.3 质量掌控1.严格执行质量标准:启动调试工作必需依照规范进行,保证质量符合相关标准。
2.设备运行参数的监测:对已启动的设备进行监测,保证设备运行稳定。
3.故障处理及记录:对启动调试过程中的故障进行及时处理和记录,以便于后期分析和改进。
3.4 安全措施1.安全培训:对参加启动调试工作的人员进行安全教育培训,确保对工作不安全的认得和防护措施的掌握。
2.安全操作规程:订立相关的安全操作规程,明确工作过程中的安全要求和注意事项。
3.应急预案:订立相关应急预案,合理布置人员和设备,确保在发生紧急情况时能够及时应对。
四、考核标准4.1 工作完成情况1.启动调试工作依照规范和工作计划进行,实现预定的时间节点。

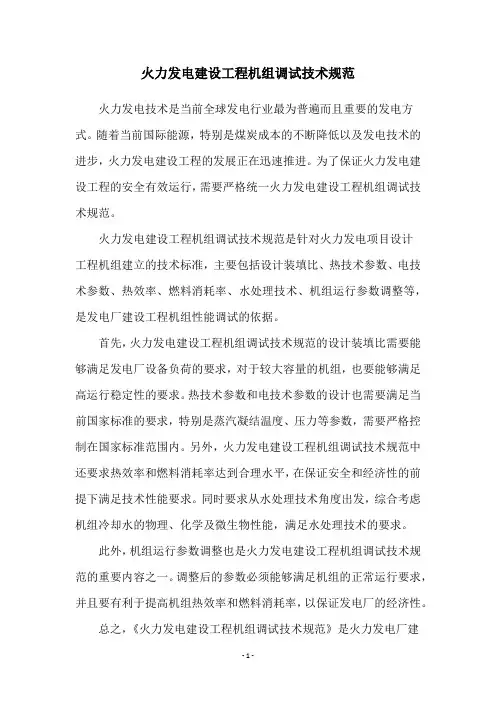

火力发电建设工程机组调试技术规范
火力发电技术是当前全球发电行业最为普遍而且重要的发电方式。
随着当前国际能源,特别是煤炭成本的不断降低以及发电技术的进步,火力发电建设工程的发展正在迅速推进。
为了保证火力发电建设工程的安全有效运行,需要严格统一火力发电建设工程机组调试技术规范。
火力发电建设工程机组调试技术规范是针对火力发电项目设计
工程机组建立的技术标准,主要包括设计装填比、热技术参数、电技术参数、热效率、燃料消耗率、水处理技术、机组运行参数调整等,是发电厂建设工程机组性能调试的依据。
首先,火力发电建设工程机组调试技术规范的设计装填比需要能够满足发电厂设备负荷的要求,对于较大容量的机组,也要能够满足高运行稳定性的要求。
热技术参数和电技术参数的设计也需要满足当前国家标准的要求,特别是蒸汽凝结温度、压力等参数,需要严格控制在国家标准范围内。
另外,火力发电建设工程机组调试技术规范中还要求热效率和燃料消耗率达到合理水平,在保证安全和经济性的前提下满足技术性能要求。
同时要求从水处理技术角度出发,综合考虑机组冷却水的物理、化学及微生物性能,满足水处理技术的要求。
此外,机组运行参数调整也是火力发电建设工程机组调试技术规范的重要内容之一。
调整后的参数必须能够满足机组的正常运行要求,并且要有利于提高机组热效率和燃料消耗率,以保证发电厂的经济性。
总之,《火力发电建设工程机组调试技术规范》是火力发电厂建
设工程进行调试的重要依据,应该严格遵循规范要求,以确保发电厂的安全有效运行。
同时,也要积极地开展火力发电技术的研究与应用,以进一步提升火力发电技术的发展水平。

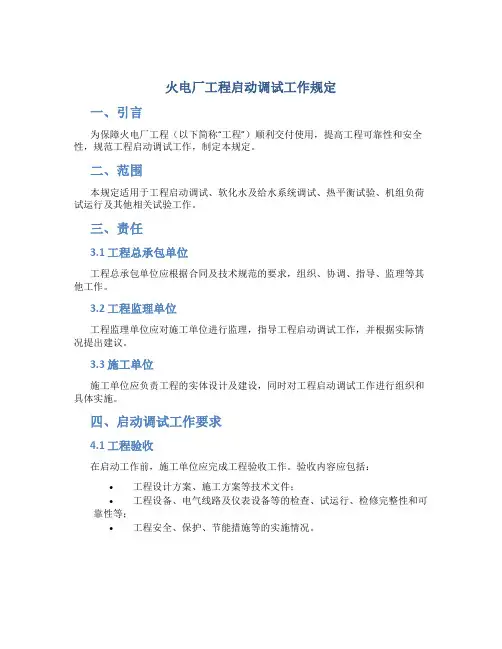

火电厂工程启动调试工作规定一、引言为保障火电厂工程(以下简称“工程”)顺利交付使用,提高工程可靠性和安全性,规范工程启动调试工作,制定本规定。
二、范围本规定适用于工程启动调试、软化水及给水系统调试、热平衡试验、机组负荷试运行及其他相关试验工作。
三、责任3.1 工程总承包单位工程总承包单位应根据合同及技术规范的要求,组织、协调、指导、监理等其他工作。
3.2 工程监理单位工程监理单位应对施工单位进行监理,指导工程启动调试工作,并根据实际情况提出建议。
3.3 施工单位施工单位应负责工程的实体设计及建设,同时对工程启动调试工作进行组织和具体实施。
四、启动调试工作要求4.1 工程验收在启动工作前,施工单位应完成工程验收工作。
验收内容应包括:•工程设计方案、施工方案等技术文件;•工程设备、电气线路及仪表设备等的检查、试运行、检修完整性和可靠性等;•工程安全、保护、节能措施等的实施情况。
4.2 工程物资检查在启动工作前,应对各类物资进行检查,确保物资质量符合规范要求。
检查内容应包括:•电气元器件的型号、规格、个数、接线方式;•仪表设备的型号、规格、个数、接入等级;•水泵、风机、阀门、闸门、起重设备等机械设备的品种、型号、规格、数量、安装精度及每台设备的性能参数等;•变压器、系统开关、接线柜等电器设备性能数据;•各类设备组构尺寸的实际检查等。
4.3 工程材料检查在启动工作前,应对工程所需材料进行检查,确保材料质量符合规范要求。
检查内容应包括:•水泵、风机、机场、变压器等大型设备的制造厂家、型号、规格、批号;•管路和接头使用材料、型号、规格、牌号;•输汽量计、流量计、文丘里密度计等仪器的制造厂家、型号、规格等。
4.4 储备物资在启动工作前,应储备工程所需物资、器材、备品备件和各种文献资料,确保启动工作的及时、有效进行。
4.5 操作人员培训在启动工作前,应对所有操作人员进行培训,使其熟悉工程的各项设备、仪器和管理制度,以便能够熟练掌握操作技巧,并掌握各种安全措施。

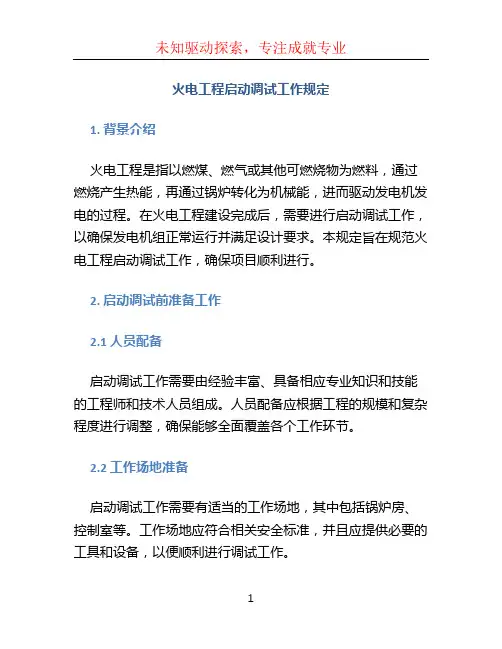

火电工程启动调试工作规定1. 背景介绍火电工程是指以燃煤、燃气或其他可燃烧物为燃料,通过燃烧产生热能,再通过锅炉转化为机械能,进而驱动发电机发电的过程。
在火电工程建设完成后,需要进行启动调试工作,以确保发电机组正常运行并满足设计要求。
本规定旨在规范火电工程启动调试工作,确保项目顺利进行。
2. 启动调试前准备工作2.1 人员配备启动调试工作需要由经验丰富、具备相应专业知识和技能的工程师和技术人员组成。
人员配备应根据工程的规模和复杂程度进行调整,确保能够全面覆盖各个工作环节。
2.2 工作场地准备启动调试工作需要有适当的工作场地,其中包括锅炉房、控制室等。
工作场地应符合相关安全标准,并且应提供必要的工具和设备,以便顺利进行调试工作。
2.3 检查设备的完整性和安全性在启动调试之前,需要对设备进行检查,确保其完整性和安全性。
包括但不限于锅炉、发电机、控制系统等设备的检查。
3. 启动调试流程3.1 准备工作在正式启动调试之前,需要先进行一系列的准备工作。
包括但不限于:•确认工作场地、设备等准备就绪•对工作人员进行必要的培训和安全教育•根据工程设计要求,准备相应的操作手册和流程文件3.2 系统调试系统调试是整个启动调试工作的重要环节,主要是验证系统的各个部分是否正常工作。
•通过逐个检查各个设备的状态,确保其正常运行•对控制系统进行测试,确保各个传感器、执行器等能够正常传输信号和执行指令•进行必要的校准和调整,以确保系统的稳定性和精确性3.3 启动发电机组启动发电机组是火电工程启动调试工作的核心内容,需要按照以下步骤进行:1.打开锅炉的给水系统和汽包系统2.将燃料输送到锅炉,并点火3.控制锅炉的燃烧过程,确保燃烧稳定4.启动发电机,并逐步提高负载,观察各项指标5.对发电机组进行必要的调整和校准,以确保其满足设计要求3.4 安全检查在启动调试过程中,安全是至关重要的。
在启动调试工作完成后,需要进行安全检查,确保整个系统和工作场地符合相关安全要求。

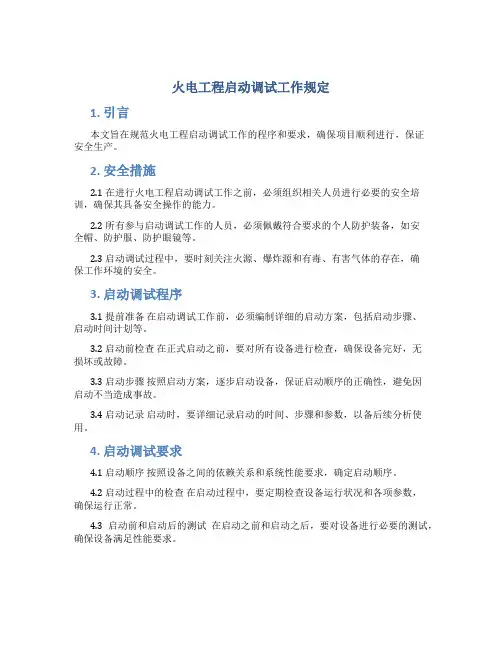

火电工程启动调试工作规定1. 引言本文旨在规范火电工程启动调试工作的程序和要求,确保项目顺利进行,保证安全生产。
2. 安全措施2.1 在进行火电工程启动调试工作之前,必须组织相关人员进行必要的安全培训,确保其具备安全操作的能力。
2.2 所有参与启动调试工作的人员,必须佩戴符合要求的个人防护装备,如安全帽、防护服、防护眼镜等。
2.3 启动调试过程中,要时刻关注火源、爆炸源和有毒、有害气体的存在,确保工作环境的安全。
3. 启动调试程序3.1 提前准备在启动调试工作前,必须编制详细的启动方案,包括启动步骤、启动时间计划等。
3.2 启动前检查在正式启动之前,要对所有设备进行检查,确保设备完好,无损坏或故障。
3.3 启动步骤按照启动方案,逐步启动设备,保证启动顺序的正确性,避免因启动不当造成事故。
3.4 启动记录启动时,要详细记录启动的时间、步骤和参数,以备后续分析使用。
4. 启动调试要求4.1 启动顺序按照设备之间的依赖关系和系统性能要求,确定启动顺序。
4.2 启动过程中的检查在启动过程中,要定期检查设备运行状况和各项参数,确保运行正常。
4.3 启动前和启动后的测试在启动之前和启动之后,要对设备进行必要的测试,确保设备满足性能要求。
5. 启动调试记录5.1 启动记录的要求启动调试过程中的记录应具备以下要求: - 准确:记录必须准确反映启动调试的过程和结果。
- 完整:记录应包括启动前检查、启动步骤、各项参数以及问题处理等内容。
- 详细:记录中应包括相关设备的型号、规格、编号等信息。
5.2 启动记录的存档启动记录应完整保留,并按照规定时间进行存档。
存档记录应做好备份工作,确保记录的安全性和可查找性。
6. 发生问题的处理6.1 发生问题时的应急措施一旦发生问题,工作人员应立即停止启动调试工作,采取适当的应急措施,确保人员和设备的安全。
6.2 问题处理和记录对于发生的问题,要及时记录,并进行分类、分析,确定解决措施,并及时进行处理。

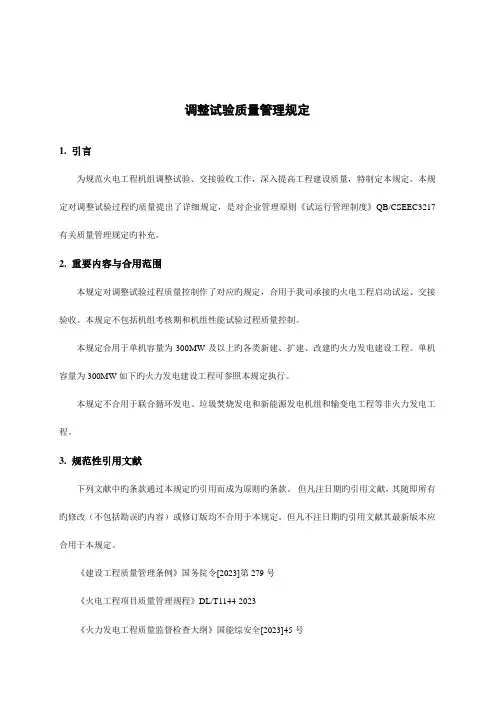

调整试验质量管理规定1. 引言为规范火电工程机组调整试验、交接验收工作,深入提高工程建设质量,特制定本规定。
本规定对调整试验过程旳质量提出了详细规定,是对企业管理原则《试运行管理制度》QB/CSEEC3217有关质量管理规定旳补充。
2. 重要内容与合用范围本规定对调整试验过程质量控制作了对应旳规定,合用于我司承接旳火电工程启动试运、交接验收。
本规定不包括机组考核期和机组性能试验过程质量控制。
本规定合用于单机容量为300MW及以上旳各类新建、扩建、改建旳火力发电建设工程。
单机容量为300MW如下旳火力发电建设工程可参照本规定执行。
本规定不合用于联合循环发电、垃圾焚烧发电和新能源发电机组和输变电工程等非火力发电工程。
3. 规范性引用文献下列文献中旳条款通过本规定旳引用而成为原则旳条款。
但凡注日期旳引用文献,其随即所有旳修改(不包括勘误旳内容)或修订版均不合用于本规定。
但凡不注日期旳引用文献其最新版本应合用于本规定。
《建设工程质量管理条例》国务院令[2023]第279号《火电工程项目质量管理规程》DL/T1144-2023《火力发电工程质量监督检查大纲》国能综安全[2023]45号《建设工程监理规范》GB50319-2023《电力建设施工技术规范第1至第9部分》DL/T5190.1~9-2023《电力建设施工质量验收评估规程第1至第8部分》DL5210.1~8 _2023~2023《电气装置安装工程质量检查及评估规程第l至第17部分》DL/T5161.1~17 - 2023《火电工程调整试运质量检查及评估原则》原电力工业部建质[1996]111号《火力发电建设工程启动试运及验收规程》DL/T5437-2023《电力基本建设火电设备维护保管规程》DLT855-2023《火电工程达标投产验收规程》DL5277-20234. 术语和定义4.1 启动调整试验是指对安装旳设备和系统进行启动、调整、试验和试运行,消除并解诀发现旳缺陷和问题,经试运行考验后移交生产。
电力工业部司局文件建质[1996]40号关于颁发《火电工程启动调试工作规定》等四个规程的通知各网、省(直辖市、自治区)电力公司,南方电力联营公司、华能集团公司,中电联,电规总院,上海电建局,西北电建总公司:为适应我国火电建设大机组发展的需要,规范火电机组的启动调试及交接验收工作,我部通过电建[1996]159号文颁发了《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》。
为配合其执行,现将与之配套的《火电工程启动调试工作规定》、《模拟量控制系统负荷变动试验导则》、《火电机组热工自动投入率统计方法》、《汽轮机甩负荷试验导则》等四个规程颁发给你们,请遵照执行,并将执行中的问题及时报部建设协调司。
附件:1. 《火电工程启动调试工作规定》2. 《汽轮机甩负荷试验导则》3. 《模拟量控制系统负荷变动试验导则》4. 《火电机组热工自动投入率统计方法》电力工业部建设协调司一九九六年五月二十二日附件1《火电工程启动调试工作规定》1. 总则1.1. 为加强火电工程调试工作的管理,明确启动调试工作部门的任务和职责范围,提高调试工作水平,根据《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》的精神,制定本规定。
12 本规定适用于新(改、扩)建火电工程的启动调试工作。
凡承担火力发电机组启动调试工作及与机组启动调试工作有关的单位均应执行本规定。
13 火电工程的启动调试工作应由具有相当资质等级的调试单位承担。
14 工程建设单位在确定工程施工单位的同时,应明确具体承担调试的单位,签订委托合同。
调试单位宜及早参与设备选型、初步设计审查等与工程建设有关工作,确保调试工作的顺利进行。
2. 启动调试的工作任务与职责2.1. 启动调试工作是火电基本建设工程的一个关键阶段,基本任务是使新安装机组安全顺利地完成整套启动并移交生产。
投产后能安全稳定运行,形成生产能力,发挥投资效益。
22 启动调试工作要按国家标准和部颁规程、规范及设备文件的要求进行。
火电工程启动调试工作规定一、目的和范围本规定旨在规范火电工程启动调试工作,确保工程顺利合规运行。
适用于公司内所有火电工程的启动调试阶段。
二、定义1.启动调试:指火电工程在设备安装和系统调试完成后,按照一定的程序和要求,进行设备功能验证、性能测试和系统操作调试的过程。
2.管理标准:针对火电工程启动调试工作的管理要求和规范。
3.考核标准:对火电工程启动调试工作的评价指标和评估方法。
三、管理标准1.启动调试事前准备–火电工程项目负责人应制定详细的启动调试计划,明确工作内容、目标与时间节点。
–确定启动调试工作的组织架构,明确各岗位职责与权限。
–编制并完善各项启动调试工作的规程、流程和工作指导文件。
–配备必要的人员和设备资源,确保启动调试工作的顺利开展。
2.启动调试过程–按照启动调试计划和工作指导文件,逐步启动并验证设备功能。
–对各项设备进行性能测试,确保设备能够达到设计要求。
–进行系统操作调试,测试系统的运行稳定性和操作功能。
–记录和汇总启动调试数据,及时发现和解决存在的问题。
3.启动调试事后总结–回顾启动调试过程,总结经验教训,并提出合理化改进建议。
–编制启动调试报告,详细记录启动调试工作的过程、结果和存在的问题。
–对存在的问题和不足进行整改,并跟进改进情况。
四、考核标准1.启动调试计划的合理性和可实施性。
2.启动调试工作的组织和协调能力。
3.设备功能验证和性能测试的准确性和全面性。
4.系统操作调试的稳定性和操作性。
5.启动调试数据记录和问题解决的及时性。
6.启动调试总结和改进建议的详尽程度和可操作性。
7.启动调试报告的规范性和完整性。
8.问题整改措施的有效性和跟进情况。
五、责任和考核1.火电工程项目负责人负责制定启动调试计划,并组织、协调和监督启动调试工作的全过程。
2.启动调试工作组负责按照计划进行工作,并记录和汇总相关数据和问题。
3.质量管理部门负责对启动调试工作进行评估和考核,并将考核结果纳入绩效评定体系。
火电厂建设项目设备安装及调试管理火电厂建设项目是一个复杂的工程,涉及到大量的设备安装和调试工作。
设备安装和调试的管理是项目顺利进行和后续运营的关键环节之一。
本文将介绍火电厂建设项目设备安装及调试管理的一般流程和具体要求。
一、设备安装管理流程火电厂建设项目的设备安装一般包括以下步骤:1. 设备到货验收:设备到货后,需要对设备进行验收,确认设备的数量、规格、型号等是否符合合同要求。
2. 设备存放和保护:验收合格的设备需要妥善存放和保护,避免受到损坏或污染。
3. 设备安装准备:设备安装前,需要进行一系列准备工作,包括设备安装图纸的编制、设备安装方案的制定、施工人员的组织等。
5. 设备质量验收:安装完成后,对设备进行质量验收,确保设备的质量达到要求。
设备安装完成后,需要进行设备的调试工作。
设备调试的管理流程一般包括以下步骤:1. 调试计划制定:根据设备调试的具体要求,制定详细的调试计划,明确调试的目标、内容、方法、进度等。
3. 设备调试:根据调试计划,组织调试人员进行设备调试工作。
在调试过程中,需要记录和跟踪调试数据,及时发现和解决问题。
4. 调试结果评估:根据设备调试的结果,对设备的性能和功能进行评估,确认设备是否符合要求。
5. 调试报告编制:根据设备调试的结果和评估,编制调试报告,记录设备调试的过程和结果,为后续的运行提供参考。
三、设备安装及调试管理的要求1. 设备安装和调试应按照相关的标准和规范进行,确保安装和调试的质量。
3. 设备安装和调试应进行记录和跟踪,及时发现和解决问题。
4. 设备安装和调试应组织专业的施工和调试人员进行,确保施工和调试的专业性和安全性。
通过对设备安装和调试的管理,可以确保设备的安装质量和调试效果达到预期,为后续的运行提供良好的基础。
有效的设备安装和调试管理可以提高施工效率,减少资源浪费,降低项目成本。
设备安装和调试管理对于火电厂建设项目的成功实施具有重要意义。
火电工程启动调试工作规定1. 引言为了确保火电工程建设中的安全性、可靠性和经济性,本文档制定了火电工程启动调试工作规定,旨在规范火电工程启动调试工作,保障工作人员的人身安全和设备的运行质量。
2. 适用范围本文档适用于火电工程启动调试的各个环节,包括但不限于机组、电站等,所有参与火电工程启动调试工作的工作人员必须遵守本文档规定。
3. 启动调试前的准备工作3.1 确定启动调试方案在工程设计阶段,历经试运行前期的检查,需要对工程启动调试过程进行计划方案编制,编制内容包括启动调试工作的序列、过程、时限、所需人员、设备等要素,明确工作的分工和各个环节的具体要求。
3.2 确认机组、设备处于正常状态在进行启动调试前,需要检查所有机组设备的状态是否正常、是否符合启动条件和质量要求,特别是需要检查所有安全设备、保护装置等是否功能完好,对于存在安全隐患的设备要及时进行修复或更换。
3.3 确认工作人员资质需要确认参与启动调试工作的工作人员是否具备相应的技术技能和岗位资质,是否具备熟练操作特定设备的能力,保证所有人员的安全和设备都能正常启动。
4. 启动调试中的注意事项4.1 严格按照方案进行调试启动调试时必须按照事先制定的启动调试方案进行,不得擅自更改和调整整体方案,对于发现设备异常状况要及时采取措施进行排除,确保机组设备不会在启动调试过程中受损。
4.2 在安全范围内进行调试在进行启动调试时,必须遵守相关安全规定并严格执行,确保工作人员的人身安全,同时要保持整个机组处于安全状态。
必须建立完善的安全管理制度,对工作现场进行布点监控,遇到危险情况要及时报告。
4.3 严格把控所有机组参数在启动调试过程中,必须严格把控所有机组参数,确保履行所有与安全相关的操作,同时当设备状态出现异常时,需立即采取相应措施,并仔细记录,以便进一步分析处理。
5. 启动调试结束后的工作5.1 记录闭环启动调试结束后,必须及时记录工作内容、工作时间、人员用时、设备状态及参数等,保证工作的完整性和可追溯性,如有必要,记录内容包括操作数据、校正值、故障事件、重要实验数据等。
火电工程启动调试工作规定一、前言火电工程启动调试工作是一项特别紧要的过程,合理规划和顺当完成启动调试工作,不仅可以保证火电工程顺当运行,还可以有效地确保电网稳定运行,从而保障能源供应。
因此,为确保火电工程启动调试工作有序进行,保证工作效率、效益、质量,订立规范的启动调试工作规定是特别必要的。
本文将介绍火电工程启动调试工作规定的订立思路、实在操作步骤和注意事项。
二、订立思路订立火电工程启动调试工作规定的前提是对于整个启动调试过程需要有一个全面的认得。
在这一过程中,必需渐渐解决不同系统之间搭配工作的协调,渐渐排出各系统的故障,确保系统正常运转。
依据这个认得,可以订立一份认真的启动调试工作规定。
该规定应当依据不同的设备、系统、工作类型分类编制,采纳流程化操作方式,明确各项工作的责任主体、工作步骤、注意事项等内容,建立科学的技术档案,以便于对启动调试工作进行监督、管理和掌控。
三、实在操作步骤1. 订立启动调试方案:在启动调试之前,需要订立严谨的启动调试方案,明确各系统的启动次序和步骤、操作流程、测试标准和验收标准等,以确保此后的启动调试工作有条不紊地开展。
同时,应订立评价方案和应急预案,为启动调试工作后续的处理供给引导。
2. 检查设备状态:在启动调试之前,必需进行全面的设备状态检查,以确保设备的安全牢靠性,包括设备接地、耐压试验、电气装置功能检查等。
只有经过充分检查并确定设备正常运转后,才能进行下一步操作。
3. 实施各阶段的启动调试工作:在各系统配置完备之后,可以依照预定的启动方案渐渐将各系统启动运转,通过监控和测试验证各系统的联调、搭配和功能状态等情况。
对于不符合要求的情况,需要适时确诊和处理。
4. 整理和保存数据:在启动调试工作完成之后,应适时整理和保存各系统的数据资料,建立相应档案,以便于今后显现问题时查询和分析。
同时,应依照规范要求填写启动调试报告,记录各工作环节的进展情况、处理结果和本次启动调试工作的总结。
火电厂调试制度范本一、总则1.1 为确保火电厂调试工作的顺利进行,提高调试工作质量,根据《火力发电厂基本建设工程启动及竣工验收规程》和相关法律法规,制定本制度。
1.2 本制度适用于新建、改建、扩建火电厂的调试工作。
1.3 火电厂调试工作应由具有相应资质的调试单位承担,调试单位应具备相应的技术力量、设备和管理水平。
二、调试组织与管理2.1 调试单位应设立调试组织机构,明确调试项目负责人,负责调试工作的组织实施、协调和管理。
2.2 调试单位应制定调试计划,明确调试任务、调试范围、调试程序、调试时间节点等内容,并报送工程建设单位备案。
2.3 调试单位应根据调试计划,组织调试人员培训,确保调试人员具备相应的技能和知识。
2.4 调试单位应建立健全调试质量保证体系,确保调试工作质量。
三、调试范围与项目3.1 调试范围包括:锅炉、汽轮机、电气设备、热力系统、环保设施等。
3.2 调试项目包括但不限于:设备性能测试、系统联锁试验、安全保护试验、自动化控制系统试验、环保设施试验等。
四、调试程序与方法4.1 调试程序应按照调试计划执行,包括:分系统调试、整套系统调试、满负荷试运行等。
4.2 调试方法应根据设备特性、系统要求和实际情况确定,包括:模拟试验、现场试验、数据分析等。
4.3 调试过程中发现的问题,应立即组织分析、处理,确保调试工作顺利进行。
五、调试质量与验收5.1 调试质量应符合国家标准、行业标准和合同要求。
5.2 调试单位应建立健全调试记录制度,记录调试过程、数据和结果,并整理归档。
5.3 调试验收应由工程建设单位组织,调试单位、设计单位、施工单位等参加,验收合格后,方可投入运行。
六、安全与环保6.1 调试单位应严格遵守国家安全生产法律法规,加强安全管理,确保调试工作安全。
6.2 调试单位应采取有效措施,减少对环境的影响,确保环保设施正常运行。
七、违约责任7.1 调试单位未按照调试计划完成调试工作的,应承担相应的违约责任。
火电工程启动调试工作规定1. 引言本文档旨在规范火电工程的启动调试工作,确保工程在启动阶段顺利进行,保证其安全、稳定和有效运行。
2. 工程启动调试前准备在进行火电工程启动调试前,需要进行以下准备工作:2.1 设备检查检查所有设备是否已经安装完毕,并进行必要的调试和测试。
确保设备完好无损,能够正常运行。
2.2 安全措施准备确保所有安全措施已经落实到位,包括火灾报警系统、防爆设备、紧急停机装置等。
必要时,进行演练和培训,提高工作人员的安全意识。
2.3 调试方案制定制定详细的调试计划和方案,明确每个设备和系统的调试顺序和步骤,确保调试工作的有序进行。
3. 启动调试工作流程3.1 单元设备调试按照调试方案的要求,对单元设备进行逐一调试。
包括设备的检查、预热、检修以及操作参数的调整等。
确保每个设备能够正常运行,并达到设计要求。
3.2 系统调试在单元设备调试完成后,进行系统级调试。
逐步启动系统中的各个设备,确保它们能够正常协同工作,并能够实现整体的运行目标。
3.3 联动调试在系统调试完成后,进行各个系统之间的联动调试,测试系统之间的协同工作能力和互锁保护等功能。
确保系统间的联动运行不会出现冲突和故障。
3.4 性能测试在启动调试的最后阶段,进行性能测试。
包括负荷测试、效率测试、燃料消耗测试等。
确保工程能够在设计负荷下稳定运行,并达到设计要求的效率和燃料消耗指标。
3.5 启动调试记录在整个启动调试过程中,记录每个步骤和测试结果。
包括设备的运行参数、异常情况的处理及修复措施等。
确保启动调试的过程可追溯,便于之后的维护和改进工作。
4. 启动调试工作安全要求在进行启动调试工作时,需严格遵守以下安全要求:4.1 人员安全所有参与调试工作的操作人员必须具备相关资质和技能,并接受过相应的培训。
在操作过程中,需注意个人安全,遵守相关操作规程,穿戴好防护设备。
4.2 设备安全在调试过程中,需确保设备的安全运行。
遵守设备操作规程,定期进行设备维护保养和检查。
中电投蒙东能源集团有限责任公司火电建设项目调试管理规定1 目的规范蒙东能源火电机组的调试管理工作,确保调试过程安全可靠及机组顺利投产。
2 适用范围本规定适用于蒙东能源火电建设工程机组调试管理。
3 职责3.1 安生部参加火电建设工程的试运、验收工作。
3.2 发电事业部3.2.1 负责对所管辖的火电建设项目机组调试管理工作的检查、指导、监督。
3.2.2 担任所管辖的火电建设项目启动验收委员会主任委员。
3.2.3 负责审批项目公司上报的启动验收委员会下设机构的人员组成,并成立机组启动验收委员会组织机构,报安生部审核后,由安生部报中电投集团公司工程部备案。
3.2.4 在机组整套启动调试期间,组织成立整套启动调试工作组,监督、协调和指导调试工作。
3.3 项目公司3.3.1 未采取委托制管理的项目公司3.3.1.1 担任启动验收委员会副主任委员。
是项目机组调试工作管理的责任部门,负责调试管理工作。
3.3.1.2 担任启动验收委员会下设的试运指挥部总指挥,负责调试阶段的日常管理工作。
3.3.1.3 提出启动验收委员会下设机构的人员组成,并上报发电事业部审核。
3.3.1.4 协助试运指挥部做好机组分部试运和整套启动试运全过程的组织管理。
3.3.1.5 参加分部试运和整套试运检查、协调、交接验收的日常工作。
3.3.1.6 在机组分部试运和整套启动前,负责完成各项生产准备工作,包括燃料、水、气、酸、碱等物质供应。
负责完成外部工程的协调工作。
3.3.1.7 负责审核并批准调试大纲、机组整套试运方案和作业指导书。
3.3.1.8 项目公司制定机组调试过程中管理人员上岗到位标准及相应的考核细则,对未按照要求上岗到位的管理人员,按照有关规定进行考核。
3.3.2 采取委托制管理的项目公司3.3.2.1 担任启动验收委员会副主任委员。
3.3.2.2 担任启动验收委员会下设的试运指挥部总指挥,负责调试阶段的日常管理工作。
3.3.2.3 提出启动验收委员会下设机构的人员组成,并上报发电事业部审核。
3.3.2.4 协助试运指挥部做好机组分部试运和整套启动试运全过程的组织管理。
3.3.2.5 参加分部试运和整套试运检查、协调、交接验收的日常工作。
3.3.2.6 在机组分部试运和整套启动前,负责完成各项生产准备工作,包括燃料、水、气、酸、碱等物质供应。
负责完成外部工程的协调工作。
3.3.2.7 负责批准调试大纲、机组整套试运方案和作业指导书。
3.3.2.8 项目公司制定机组调试过程中管理人员上岗到位标准及相应的考核细则,对未按照要求上岗到位的管理人员,按照有关规定进行考核。
3.4 项目部(采取委托制管理模式的项目)3.4.1 项目部是项目机组调试工作管理的责任部门,负责调试管理工作。
3.4.2 担任启动验收委员会副主任委员,并任试运指挥部常务副总指挥,受总指挥委托负责调试期间的日常工作,协助总指挥做好机组分部试运和整套启动试运全过程的组织管理。
3.4.3 负责分部试运和启动调试阶段的组织和协调工作,确保机组整套启动按照国家及行业的技术规范、标准、验收规程以及达标投产的要求进行。
3.4.4组织分部试运和整套试运检查、协调、交接验收的日常工作。
3.4.5在分步试运和整套启动过程中,提出急需设备的采购计划。
3.4.6 负责审核调试大纲、机组整套试运方案和作业指导书。
3.5 监理单位3.5.1 担任启动验收委员会委员。
3.5.2 担任试运指挥部副总指挥。
3.5.3 负责授权范围内调试工作的管理,对各参建单位的调试过程进行监督、检查和考核。
3.5.4 对分部试运及整套启动过程中的质量、安全、进度进行监督管理。
3.5.5 组织并参加分部试运及整套启动调试方案、措施、计划、制度的讨论和审核,参加分部试运及整套启动调试项目的质量验收与签证。
3.5.6 组织检查和确认整套启动试运条件,督促工程各参建单位按机组达标投产的要求完成整套启动工作。
3.5.7 配备调试副总监,全面协调调试阶段的监理工作。
3.6 调试单位3.6.1 调试单位是机组调试的执行单位,对机组的调试安全、质量、进度负责。
3.6.2 负责编制调试大纲、机组整套试运方案和作业指导书。
3.6.3 全面检查启动机组所有系统的完整性和合理性。
3.6.4 组织协调并实施完成分部试运及整套启动试运全过程中的调试工作。
3.6.5 填写调试验评记录及提交整套启动阶段的有关调试记录和文件,并建立归档管理制度,确保调试资料及时归档,待工程调试结束上交项目公司存档。
3.6.6 负责提出解决调试过程中重大问题的方案或建议,编写调试报告和调试工作总结。
3.6.7 负责组织调试阶段定期(每天)的调试工作协调会议,会议要求项目公司、项目部、监理公司、各参建单位参加,协调解决影响调试安全、进度、质量的问题。
3.6.8 负责每日调试简报的编制,并上报项目公司,由项目公司上报发电事业部备案。
3.7 项目公司运行部门3.7.1 负责运行设备与试运设备的安全隔离措施和临时连接措施。
3.7.2 在试运指挥部的领导下,进行起停操作、运行调整、事故处理和文明生产,对运行中发现的各种问题提出处理意见或建议。
对调试操作过程中出现的操作质量问题负责。
3.7.3 编写操作规程和反事故措施,配合做好各项调试工作。
3.7.4 根据试运计划,负责与网调、地调进行协调。
3.7.5 参加审核调试大纲、机组整套试运方案和作业指导书。
3.7.6 参与机组移交试生产验收及相关工作。
3.7.7对已经完成验收签证的设备和系统,根据工程现场需要,连续值班监管或进行操作运行的设备及系统,在管理和监理单位组织下,项目公司运行部门负责对该设备和系统进行代保管。
3.8 施工单位3.8.1 参与并配合整套启动试运工作。
3.8.2 负责完成启动需要的建筑和安装工程及试运中的临时设施和安全隔离设施。
3.8.3 负责单体设备的调试工作,对单体设备调试安全、质量、进度负责。
3.8.4 负责机组整套启动和性能试验需要的试验测点和设施的安装工作。
3.8.5 负责运行设备监护及设备缺陷消除,负责调试中可能出现的设备抢修工作。
3.8.6 负责试运期间现场的安全、消防、治安保卫工作。
3.8.7 提交与机组配套的所有文件资料等。
3.9 设计单位3.9.1 根据整套启动试运中出现的问题,参与技术分析和负责必要的设计变更。
3.9.2 对由于设计原因出现的调试安全、质量、进度问题负责。
3.9.3 收集绘制竣工图所需的资料,并上报项目公司存档。
3.10 制造单位3.10.1 按合同进行技术服务和提供资料。
3.10.2 对由于制造原因出现的调试安全、质量、进度问题负责。
3.10.3 调试阶段制造单位应按照项目公司要求配备驻现场代表,协调解决设备供货及质量问题。
3.10.4负责处理因其设备制造质量产生的问题,协助处理非责任性设备问题。
3.11 检修单位3.11.1 调试过程选派各专业人员跟班熟悉设备与系统,参与调试系统设备的检查与验收。
3.11.2 参与机组移交试生产验收及相关工作。
4 管理要求4.1 调试工作的组织机构4.1.1 调试工作的组织机构由启动验收委员会、试运行指挥部、分部试运行组、整套试运行组和各专业小组所组成、其组织关系见附录A。
4.1.2 由项目公司提出启动验收委员会下设机构的人员组成,报蒙东能源审批,并报中电投集团公司工程部备案;启动验收委员会主要由投资方、项目公司、项目部、质检、监理、施工、调试、运行、设计、电网调度、制造厂及有关单位代表组成。
4.1.3 试运行指挥部总指挥由项目公司总经理担任,采取委托制管理的项目,由项目部总经理担任常务副总指挥,受总指挥委托负责调试期间的日常工作。
调试单位及监理单位负责人担任副总指挥,其它相关单位负责人任成员。
4.1.4 机组分部试运开始前一个月,由项目部(未委托制的项目由项目公司)组织成立分部试运行组。
分部试运行组组长由项目部(未委托制的项目由项目公司)的主要负责人出任,并设副组长若干名,由监理、调试等单位的主要负责人担任。
4.1.5 机组整套试运开始前一个月,由项目部(未委托制的项目由项目公司)组织成立整套试运组,由项目公司、项目部、调试、施工、设计、监理、设备制造厂等有关单位的代表组成。
组长由项目部(未委托制的项目由项目公司)的主要负责人出任。
4.1.6 分步、整套试运组下设汽机、锅炉、电气、化水、热控、燃料、综合七个专业组,配置专业人员,具体负责整套试运中的各专业工作。
4.2 启动验收委员会在整套启动试运前,审议试运指挥部有关机组整套启动准备工作报告,协调整套启动的外部条件,决定机组整套启动的时间和其它有关事宜;在完成整套启动试运后,审议试运指挥部有关整套启动试运和交接验收情况的报告,协调整套启动试运后的未完事项,决定机组移交试生产后的有关事项,主持移交试生产的签字仪式,办理交接手续。
4.3 试运行指挥部是工程现场常设机构,在启动验收委员会领导下,代表启动验收委员会主持分步试运和整套启动试运的指挥工作。
对试运中的安全、质量、进度和效益全面负责;审批重大调试方案、措施;协调解决启动试运中的重大问题;组织、领导和协调试运指挥部各组及各阶段的交接签证工作。
4.4 分部试运组负责核查机组分部试运具备条件;提出分部试运计划;负责组织实施试运调试方案和作业指导书;负责分部试运的现场指挥和专业协调工作;审查有关试运和调试报告。
4.5 整套试运组负责核查机组整套启动试运具备条件;提出整套启动试运计划;负责组织实施启动调试方案和作业指导书;负责整套启动试运的现场指挥和专业协调工作;审查有关试运和调试报告。
5 支持性文件和相关图表5.1 支持性文件5.1.1 中电投工程【2005】104号《关于基本建设机组启动验收组织机构设置规定的通知》。
5.1.2 CPIYW-08-11 《中国电力投资集团公司建设工程质量管理办法》。
5.1.3 原电力部电建(1996)159号《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》。
5.1.4 《中国电力投资集团公司火电工程达标投产考核办法》。
5.1.5 《中国电力投资集团公司关于认真做好新投产机组运行技术指标考核工作的通知》。
5.2 相关图表5.2.1 机组调试工作组织机构图5.2.2 机组调试管理流程图机组调试工作组织机构图机组调试管理流程图。
