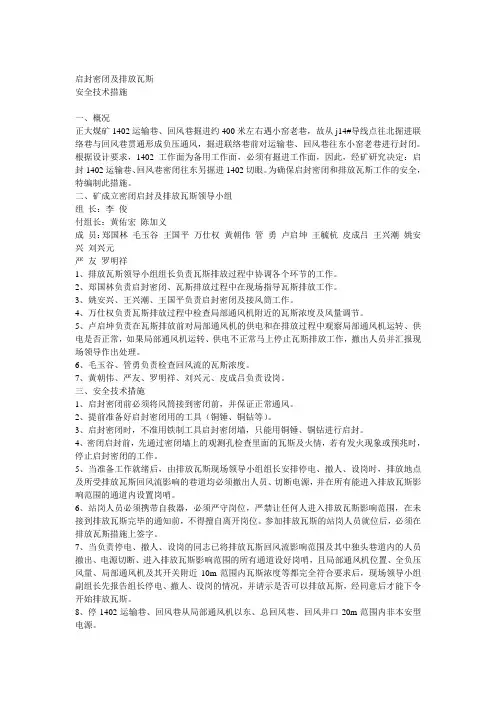

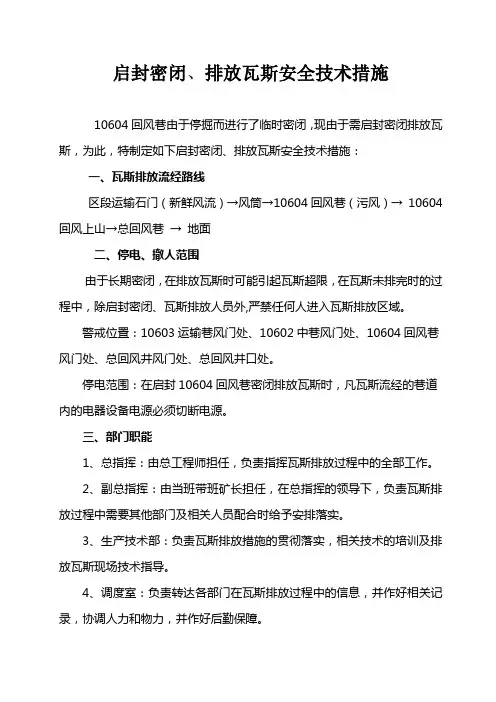

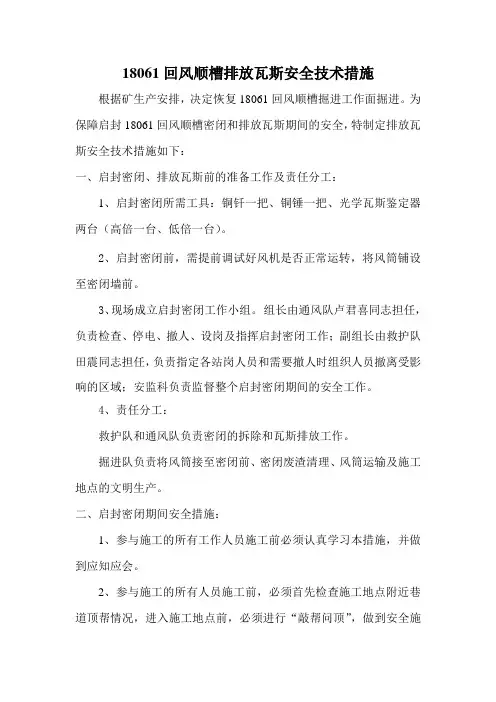

一、启封密闭及排放瓦斯安全技术措施大纲

启封密闭原因及编写措施依据。

一、概述

1.启封地点。

2.预计启封时间。

3.密闭墙概况。密闭墙结构、周边支护情况。墙体内气体浓度。

4.待排放区域巷道概况。巷道长度,巷道内原支护情况。受压力预计巷道内两帮及顶板完好情况。预计有没有积水。

5.排放瓦斯量。

6.排放方式。

7.排放需风量计算。风机选型。

8.排放瓦斯时间估算。

二、组织领导及责任分工。

1.领导小组。

2.责任分工。各相关单位人员具体分工、时间安排。

三、启封前的准备工作

1.安设局部通风机位置、通风系统调整。

2.安设安全仪器要求。

3.配合单位准备物质、材料。

四、安全技术措施

1.排放路线。

2.影响生产情况。

3.瓦斯排放流影响区域。

4.停电撤人区域。停送电地点及受影响区域。

5.站岗人员和站岗位置。

6.开启局部通风机瓦斯检查。

7.检查密闭前瓦斯浓度及破闭安全事项。

8.排放风量控制方法及联络方式。

9.排放期间安全注意事项。

10.排放过程中,一旦遇到积水或冒顶、片帮等排放工作无法进行时的措施。

11.排放结束后,确认排放区域瓦斯浓度。

12.排放影响区域巷道内瓦斯检查、恢复电气设备电源瓦斯检查。

五、附图:

1.密闭位置示意图

2.排放瓦斯影响区域通风系统及站岗位置示意图。

北宿煤矿

启封…………密闭及排放瓦斯安全技术措施

一、概述

1.启封地点:…………(见附图)

2.密闭墙概况:墙体厚度500mm,采用砖沙混凝土结构,外部水泥抹面,中央有一个观测孔,墙体四周支护完好。由…………密闭墙观测孔测得:瓦斯浓度,二氧化碳浓度,氧气浓度。2012年11月随…………回采结束予以密闭。

3.…………概况:该巷道为矩形断面,走向长度,设计断面,石灰岩顶板(局部页岩顶板),巷道两帮锚喷支护;在生产期间,该巷道瓦斯涌出量较低,没有出现过瓦斯超限、积聚现象;受回采动压影响,预计巷道内局部区域存在片帮;巷道存在的积水点。

4.预计排放巷道长度。

5.排放瓦斯量(混合气体):。

6.排放方式:通过卸压三通调风控制风量进行排放(第一节风筒处连接一节三通风筒,利用绳索控制卸压口的大小,调节送入独头巷道的风量,逐步排放瓦斯)。

7.选择...型局部通风机,风机功率为:...kW,选用Ф...柔性阻燃风筒。局部通风机实际吸风量为...m3/min,局部通风机安装地点的巷道断面积为...m2,局部通风机安装地点到回风口间的最大巷道断面积为 (2)

则局部通风机安装地点的需要风量为:

Q

局= Q

局吸

+9×S,取 Q

=…m3/min

8.排放瓦斯时间估算:按半煤岩0.25m/s计算工作面需要风量。

Q

半煤岩掘 = 60×V×S×K

t

=…(m3/min)

V —工作面的风速,m/s。半煤岩巷工作面V取0.25 m/s;

S —工作面断面积,m2;

K

t

—工作面温度调整系数,取1.05。

排放瓦斯时间计算:T= (i)

根据以往排瓦斯运送风筒所需时间,预测本次运送风筒需…h, 气体浓度稳定观察时间为…min,检查气体约需…min,预计排放瓦斯总需…h。

二、组织领导

1.为加强启封密闭及排放瓦斯工作的组织领导和责任落实,矿成立专门领导小组。

地面总指挥:

现场总指挥:

瓦检员:

站岗人员:

联络人员:

2.责任分工:

启封密闭和排放瓦斯期间,地面总指挥在调度室统一指挥,负责安排调度室通知排放风流影响区域的停送电工作和瓦斯排放过程指挥工作;

①调度室值班人员按照地面总指挥的要求通知排放影响区域停电、撤人,恢复供电、生

产,启封人员与井上下联系,负责按照本措施要求通知停电撤人区域人员于…前停电、撤离,并进行确认;

②现场总指挥负责现场排放作业的指挥工作;

③安监处派安监员到现场负责安全监督;

④掘进二区井下电钳工负责排放瓦斯期间电气设备维修、停送电工作,跟班区队长或班组长按照现场总指挥要求配合作业。

⑤皮带工区负责影响区域停送电,办理停送电手续。

⑥现场指挥和联络人员使用生产电话与调度室保持联系。

三、启封前的准备工作

1.掘进二区在…………按照“双风机、双电源”要求安设局部通风机及其开关设备,局部通风机及其开关必须在距…………以外大于10m的进风流中,延接风筒至密闭墙前,准备排放瓦斯所需风筒…节放置于密闭墙前,准备处理片帮所需工具。排放前,做局部通风机切换试验,自动切换正常、可靠。

2.通防科在…………密闭墙前排放瓦斯风流汇合处安设声光瓦斯报警仪。

3.通风工区准备构筑板闭的材料、工具、警示牌、套雨裤、麻绳、铜锤。

4.排放时间:…年…月…日…时~…时。由预计排放瓦斯量来看,巷道内瓦斯含量不大,排放时间主要花费在运送和接风筒上。

5.调度室安排好人车,在………巷片口安设生产电话。

6.…工区为救护队准备…盏安全可靠的矿灯,…工区准备…套人员定位仪、甲烷氧气两用仪…台。

7.…前…救护队来到北宿煤矿,由联络人员组织乘坐人车带至……巷作业现场执行排放任务。

8. …前,…工区电气维修工和跟班区队长、…工区区队长、安监员到达……巷待命,按现场总指挥及本措施要求各负其责。

四、安全技术措施

1.排放路线:

排放回风流

2.影响生产情况:

3.瓦斯排放流影响区域:

4.停电撤人区域:

5.…前,…工区安排专人在排放瓦斯风流流经巷道外非瓦斯风流流经巷道口站岗,严禁人员进入排放瓦斯风流影响区域,站岗人员到负责区域检查确认无人员后利用就近电话

汇报调度室,汇报时说明站岗人、负责区域、联系电话等内容。站岗位置及禁止进入区域情

况见表一。

表1 站岗位置及禁止进入区域一览表

6.排放前,现场总指挥必须对瓦斯排放的准备工作进行检查,停电、撤人、设岗全部完

成后,方可下达排放瓦斯命令。

7.检查密闭前瓦斯浓度,只有瓦斯浓度不大于0.5%时方可启封。启封时,首先检查密闭

处顶板支护状况,找掉危矸,防止落矸伤人。在密闭墙上部和下部各打一个0.01m2的探测小

孔,检查密闭墙内气体情况和积水情况,符合要求方可破闭。破闭作业必须由密闭墙最高处

向底部逐层施工,随破闭随清理好退路。严禁直接在密闭墙中部破闭,防止密闭墙大面积倒

塌伤人。人员不宜集中,破闭人员作业时,其他人员应闪在一侧,防止闭内气体异常涌出。

8.检查局部通风机及其开关地点附近10m以内风流中瓦斯浓度,只有其浓度不超过0.5%

时,方可由掘进二区局部通风机司机人工开动局部通风机。

9.排放过程中,严禁“一风吹”。救护队安排2名救护队员站在…巷风流汇合处以外大于10米的进风流中,一人操作风筒,利用绳索控制卸压口的大小,调节送入独头巷道的风量;
