万科集团房地产精装修工程现场管理条例标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DQQTY-万科集团房地产精装修工程现场管理条例《精装修工程现场管理条例》说明一、编制目的在精装修标准交楼已成为我国房地产市场发展趋势的背景下,为理顺批量精装修工程管理思路,指导精装修前期准备工作及过程管理,树立“万科品牌”,创造“让业主满意工程”。
二、节点评审要求根据《精装修工程现场管理条例》规定,在精装修进场施工前,须由项目部/项目部(项目公司)上报《精装修施工进度计划》、由工程管理部组织项目部/项目部(项目公司)评审签发。
同时,项目部/项目部(项目公司)须编制《精装修劳动力安排计划》以及《精装修材料进场计划》。
目录《管理手册》说明 (1)1 精装修施工管理流程 (2)精装修施工进场前准备工作流程 (4)精装修施工材料进场验收流程 (5)精装修施工工序流程 (6)精装修施工验收工作流程 (7)精装修工程移交工作流程 (8)2 精装修施工工艺作业指导书 (9)乳胶漆施工工艺流程及质量要求 (9)地面砖施工工艺流程及质量要求(抛光砖) (11)墙面砖施工工艺流程及质量要求 (12)实木复合地板施工工艺流程及质量要求 (13)复合木地板施工工艺流程及质量要求 (14)户内木门施工工艺流程及质量要求 (15)铝扣板板天花施工工艺流程及质量要求 (16)地面石材施工工艺流程及质量要求 (17)橱柜安装施工工艺流程及质量要求 (18)洁柜施工工艺流程及质量要求 (19)镜柜施工工艺流程及质量要求 (20)浴缸施工工艺流程及质量要求 (21)马桶安装工艺流程及质量要求 (22)台(柱)盆安装工艺流程及质量要求 (23)3 精装修施工管理措施 (25)土建与精装修交接面的移交注意事项 (26)安全文明施工及现场管理规定 (30)精装修成品保护要求及具体措施条款 (33)精装修工程维修保养协议 (37)4 精装修施工管理用表 (44)表格目录 (44)劳动力计划表 (45)材料进场计划表 (46)施工交接面验收表 (1)现场工程质量跟踪卡 (49)分户材料明细表 (50)施工日志(分户日清表) (51)装修房屋移交验收记录表 (52)装修房屋模拟移交记录表 (55)1. 1 精装修施工进场前准备工作流程注:本流程用表------附表《劳动力计划表》、附表《材料进场计划表》、附表《施工交界面验收表》精装修施工材料进场验收流程精装修施工工序流程精装修施工验收工作流程注:本流程用表-----------附表《装修房屋移交验收记录表》、附表《装修房屋模拟验收记录表》精装修工程移交工作流程2精装修施工工艺作业指导书 乳胶漆施工工艺流程及质量要求地面砖施工工艺流程及质量要求(抛光砖)实木复合地板施工工艺流程及质量要求复合木地板施工工艺流程及质量要求户内木门施工工艺流程及质量要求地面石材施工工艺流程及质量要求橱柜安装施工工艺流程及质量要求洁柜施工工艺流程及质量要求镜柜施工工艺流程及质量要求马桶的安装工艺流程及质量要求台(柱)盆安装工艺流程及质量要求3精装修施工管理措施注:本措施用表--------------附表《现场工程质量跟踪卡》、《分户材料明细表》、《施工日志(分户日清表)》土建与精装修交接面的移交注意事项在土建移交给精装修单位前,要把好掩蔽验收关、做好进场前交接,装修单位进场之前,一定要做外墙淋水试验、卫生间闭水试验、电器线路绝缘电阻测试机新风机试机等,所有试验做完验收通过后,方可移交给装修单位。
一、装修房合理施工工序安排1、合理工序安排的原则及意义2、四阶段工序安排3、准备及工作面移交阶段4、湿作业阶段5、部品安装阶段6、验收、整改、移交阶段二、施工工序的合理穿插三、关键工序的质量控制要点1.1合理工序安排的原则一、装修房合理施工工序安排工序之间合理衔接的原则劳动力均衡有序投入,避免窝工的原则有利于成品保护的原则避免返工的原则1.2合理工序安排的意义幻灯片 2Vanke1 定位仅仅是有效营销过程中的一步。
有效营销开始于营销人员对于本地市场的营销调研,以发现客户需求尚未得到满足的市场细分。
之后企业选出能够为之提供高人一筹的产品和服务的目标市场细分。
接下来轮到定位,定位即企业把针对目标市场细分开发出的产品特性通过沟通传达给消费者。
注意,定位之前必须有市场细分和目标市场选择两个步骤Vanke, 2009/7/9装修房工序安排的四个阶段一、装修房合理施工工序安排施工作业主要在第二、三阶段,第一阶段的工作品质决定了第二三阶段准备及移交部品安装阶段验收移交阶段幻灯片 3Vanke2 定位仅仅是有效营销过程中的一步。
有效营销开始于营销人员对于本地市场的营销调研,以发现客户需求尚未得到满足的市场细分。
之后企业选出能够为之提供高人一筹的产品和服务的目标市场细分。
接下来轮到定位,定位即企业把针对目标市场细分开发出的产品特性通过沟通传达给消费者。
注意,定位之前必须有市场细分和目标市场选择两个步骤Vanke, 2009/7/9一、装修房合理工序安排—准备移交阶段装修房合理工序安排—准备移交阶段工作顺序开始召开施工方进场会议图纸会审施工组织设计报审详细材料计划报甲方(包括甲供材料及自购材料)与总包开始移交场地給水管的打压防渗检查、强弱电管通畅测试、永久用水的接通到户厨卫水电位置的核对检查、房间的插座空调洞位置核查外墙渗漏检查整改、天花、墙面平整度检查、门洞尺寸、地面平整度样板验收及封样总包整改合格土建、装修办理书面移交纪录,相应责任移交一、装修房合理工序安排—准备移交阶段装修房合理工序安排—施工方进场会议参会单位、人员:参会单位、人员:项目、监理、土建总包、装修总包、装修专业分包,各施工单位现场负责人,项目标段负责人,监理工程师提供技术资料:提供技术资料:提供装修图纸、万科做法要求、区域评估标准等涂料施工技术要求明确工期要求:明确工期要求:集团装修标准工期为6-7个月。

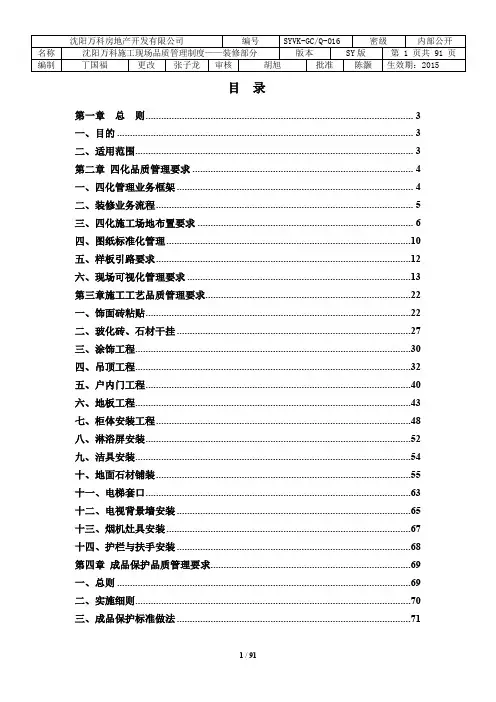

目录第一章总则 (3)一、目的 (3)二、适用范围 (3)第二章四化品质管理要求 (4)一、四化管理业务框架 (4)二、装修业务流程 (5)三、四化施工场地布置要求 (6)四、图纸标准化管理 (10)五、样板引路要求 (12)六、现场可视化管理要求 (13)第三章施工工艺品质管理要求 (22)一、饰面砖粘贴 (22)二、玻化砖、石材干挂 (27)三、涂饰工程 (30)四、吊顶工程 (32)五、户内门工程 (40)六、地板工程 (43)七、柜体安装工程 (48)八、淋浴屏安装 (52)九、洁具安装 (54)十、地面石材铺装 (55)十一、电梯套口 (63)十二、电视背景墙安装 (65)十三、烟机灶具安装 (67)十四、护栏与扶手安装 (68)第四章成品保护品质管理要求 (69)一、总则 (69)二、实施细则 (70)三、成品保护标准做法 (71)第五章保洁要求 (82)第六章材料环境验收检测制度 (85)第一章总则一、目的1、品质管理制度的编制是对沈阳公司工程系统技术标准及工程管理行为的统一;2、根据品质管理制度要求执行对在建项目实体工程质量进行预控管理,提升工程质量;3、通过定期评估、识别高质量风险项目跟踪和落实项目风险管理措施,规避质量隐患;4、发挥工程管理平台作用,使沈阳工程系统内的管理工作系统化、标准化,拉平各项目间的管理差异。
5、本品质管理制度作为现场指导施工的关键做法、标准及节点,不作为施工方案使用,各施工单位须在符合制度要求的前提下向监理上报施工方案,经监理及项目工程师审核合格后,现场严格按施工方案施工。
二、适用范围适用于沈阳万科房地产开发公司(包括鞍山、抚顺、营口)所有在建项目。
三、参考规范1、建筑装饰装修工程施工质量验收规范(GB50210-2001)2、住宅装饰装修工程施工规范(GB 50327-2001)3、《民用建筑工程室内环境污染控制规范》4、《A 建筑工程施工质量验收统一标准(GB50300-2001)》5、《SGBZ03建筑分项工程施工工艺标准—建筑装饰装修部分》6、《建筑装饰装修工程施工与质量验收实用手册》4 / 91第二章 四化品质管理要求一、四化管理业务框架二、装修业务流程5 / 91三、四化施工场地布置要求控制要点:满足现场加工要求、满足装修观感要求在场地布置策划过程中,应按照以下内容:1、场地布置原则(1)根据平面布置图、景观施工图、配套管线施工图进行综合考虑设置。
万科精装装备标准1. 引言本文档旨在为万科公司精装修建项目的装备标准提供指导。
万科公司一贯以高质量的建筑和精心设计的室内装饰而闻名,为了保持这一声誉,我们将制定一系列的标准,以确保每个项目都能达到我们的要求和期望。
2. 装备标准2.1 精装建筑在万科公司的精装建筑项目中,我们将使用高品质的装备,以提供舒适、实用和美观的室内环境。
我们的装备标准将涵盖以下方面:2.1.1 照明设备- 使用高效节能的照明设备,以降低能源消耗;- 照明设备的设计应符合人体工程学原则,提供充足的光线;- 具备调节亮度和色温的功能,以满足不同场景的需求。
2.1.2 空调设备- 选择能效比高的空调设备,以减少能源消耗;- 空调系统应具备温度和湿度控制的功能,以提供舒适的室内环境;- 空调设备的安装应符合相关规范要求,确保正常运行和维护。
2.1.3 家具和装饰品- 选择符合安全标准的家具和装饰品,以确保用户的安全;- 家具和装饰品应具备良好的质量和耐用性,以延长使用寿命;- 设计风格应与项目整体风格相符合,创造统一和谐的室内效果。
2.2 实施与检查为了确保装备标准的落实和符合要求,我们将采取以下措施:- 在项目实施前,制定详细的装备标准清单;- 对供应商进行筛选和评估,选择具备合适品质和服务的供应商;- 在施工过程中进行监督和质量检查,确保装备安装符合标准;- 配合相关部门进行验收和验收记录的整理;- 定期组织内部会议,总结经验并优化装备标准。
3. 结论万科公司将持续致力于提供高品质的精装建筑项目,通过制定装备标准,确保每个项目都能满足我们的要求和期望。
我们将不断改进和优化标准,并与供应商和相关部门紧密合作,共同促进装备质量的提升。
我们相信,通过这样的努力,我们将为客户提供更好的室内环境和使用体验。
精装修工程管理制度-万科_图文大连万科品质管理制度-精装第一章总则 (2)一、目的 (2)二、适用范围 (2)三、工作职责 (2)第二章四化品质管理要求 (3)一、四化管理业务框架 (3)二、装修业务流程 (5)三、四化施工场地布置要求 (6)四、图纸标准化 (11)五、样板引路要求 (13)六、现场可视化管理 (14)第三章施工工艺品质管理要求 (28)一、饰面砖粘贴 (28)二、玻化砖、理石干挂 (31)三、涂饰工程 (33)四、厨卫间吊顶安装 (35)五、室内门 (43)六、地板 (45)七、柜体安装 (48)八、淋浴屏安装 (51)九、洁具安装 (53)十、石材铺装 (54)十一、电梯套口 (59)十二、电视背景墙安装 (60)十三、烟机灶具安装 (62)十四、护栏与扶手安装 (63)第四章成品保护品质管理要求 (64)一、成品保护基本原则 (64)二、成品保护标准做法 (65)三、工程交接验收单 (77)四、保洁要求 (77)第一章总则通过成立工程管理部品质管理中心执行对项目装饰工程的实测实量及四化管理工作,加强质量预控管理,提升装饰工程质量水平。
为房屋交付提供良好的基础条件。
大连公司工程系统技术通过定期评估、识别高质量风险项目跟踪和落实项目风险管理措施,规避质量隐患;发挥工程管理平台作用,使大连工程系统内的管理工作系统化、标准化,拉平各项目间的管理差异。
二、适用范围适用于大连公司所有在建项目。
三、工作职责(工程管理部品质管理中心)负责公司内在建各项目装饰工程质量实测实量及四化管理检查工作;负责公司内在建各项目的装饰工程质量评估工作,并编制公司各项目的质量评估报告;负责跟踪落实项目经理部装饰工程质量问题的整改、复查工作;负责公司内在建项目技术方案审核及执行落实情况;负责检查公司内在建项目安全文明施工管理执行情况;第二章四化品质管理要求一、四化管理业务框架3 / 794 / 79三、四化施工场地布置要求控制要点:加工分区、流程展示在场地布置策划过程中,应按照以下内容:1、施工场地的厂房应由可循环利用的轻钢结构文明施工模块构成的彩钢板房组成,或者在施工区域(如商铺)选择相对独立的空间布置。
万科出了50条精装标准细则近期,万科城·湖心岛全面升级了装修标准。
现场实探之后,发现并非是一味砸钱燃烧智能感,倒是用心改造了很多家居细节,颇有惊喜,对的上致敬美好生活的slogan。
无论是就升级细节本身而言,还是考虑到万科城在高新区和行业内的影响力,这样的精装标准更像是以后刚改项目交房的“刚标”。
答应我,不达此水准的,就别再称自己是精装交房了好吗。
万科城的一举一动向来备受关注,尤其是湖心岛项目。
除了万科本身的影响力,其所在的双湖科技城也贡献了不少热度。
说到这里扯一句题外话,最近闹得沸沸扬扬的中兴危局,原委和评论不再赘述,各路大神早已洋洋洒洒几万字剖析,唯一的感受就是有如一记响亮的巴掌落在脸上,总以为远在教科书上的科技兴国,原来已经这般迫在眉睫了。
1双湖科技城下一个风口聚集地说到科技之城,放眼世界,最好的地方是硅谷;放眼中国,最好的地方是北京、深圳、杭州;放眼城市,武汉是光谷,成都、西安是高新区,郑州就是高新区的双湖科技城了。
区内高新技术企业累计达到五百余家,占比全省超出30%。
双湖科技城代表着郑州未来高科技的发展方向,有着河南最牛X的高科技公司,是下一个风口的聚集地。
双湖科技城坐落于郑州高新区的核心部分,规划有8号线、9号线2条地铁线3个地铁口,并有4所小学、2所初中、1所高中,另外还有一座“五馆合一”的体育文化场馆,以及一座高新区最为稀缺的三甲医院。
华师附小实拍高起点高规格还体现在环境上,区域内由西南到东北贯通三条水系:须水河、须水河西支流和索河,还拥有着125000㎡的人工湖“天健湖”和面积约310000㎡的天然水系“天德湖”,绿地水域用地占比超24.6%,超过200万㎡的滨水公园,目前,天健湖公园和天德湖公园都已对外开放。
天健湖实拍而被须水河和支流包围的湖心岛还未建成,就已被赋予更多期待。
万科城·湖心岛的名字也是由此而来,项目与湖心岛仅只有一路之隔。
湖心岛实拍250个精装细节盘点身处双湖科技城的万科城·湖心岛项目,此时全面升级装修标准,倒也对的上区域的高规格。

万科品质管理制度目录第一部分编制前述5一、目的5二、适用范畴5三、工作职责5第二部分土建部分5一、施工放线61、模板时期操纵线62、砌筑时期操纵线63、抹灰时期操纵线6二、模板工程61、定位操纵线62、2011年新建项目模板工程材料要求73、墙柱木模板的安装操纵74、梁、顶板模板的安装操纵105、墙柱大钢模的安装操纵126、模板验收137、拆模时刻14三、混凝土151、混凝土材料验收要求152、浇筑过程操纵要点153、楼板厚度操纵154、后浇带混凝土的浇筑(快速收口网无需剔凿)165、混凝土的养护要点16四、砌筑工程161、砌筑小样图和排砖图172、砌筑操纵线173、砌体材料的选择174、挂线施工及分层砌筑175、砌筑节点要求176、厨卫间成品烟道的安装22五、抹灰工程231、抹灰小样图232、抹灰操纵线233、灰饼244、墙面甩浆拉毛245、不同基体交接处挂网256、抹灰砂浆的要求257、分层抹灰258、地面后浇层269、墙面湿水养护2610、抹灰空鼓及裂缝的检查与修补26六、地下室工程27七、屋面及阳台、露台工程301、阳台及露台302、平屋面323、关键节点做法33八、卫生间防水工程341、基层处理352、防水附加层353、防水层354、防水爱护层365、蓄水试验36九、外门窗工程361、交圈记录362、技术要求363、施工过程操纵374、外门窗安装375、发泡密封376、外墙保温387、外门窗内侧抹灰收口388、淋水试验38十、门工程381、图纸审核382、技术要求383、施工39十一、室内采暖工程39地暖工程:391、地暖施工图纸深化392、技术要求403、安装过程质量操纵40散热器工程:411、技术要求412、安装过程质量操纵413、管道检验及验收43十二、外保温工程451、施工工艺流程操纵要点452、验收47十三、外墙贴砖481、施工前预备482、施工483、验收49十四、外墙涂料工程501、施工前预备502、施工50十五、铁艺511、安装位置512、支座安装51第一部分编制前述一、目的品质治理制度的编制是对天津公司工程系统技术标准的统一及工程治理行为的统一;按照品质治理制度要求执行对在建项目实体工程质量进行预控治理,提升工程实体质量水平;通过定期评估、识不高质量风险项目跟踪和落实项目风险治理措施,规避质量隐患;发挥工程治理平台作用,使天津工程系统内的治理工作系统化、标准化,拉平各项目间的治理差异。
wk装修房新“四化管理”指导手册主编单位:集团工程管理部参编单位:沈阳公司工程管理部深圳公司工程管理部苏南公司工程管理部目录前言 ............................................................................................................ 错误!未定义书签。
1第一章尺寸控制毫米化 . (4)1.1图纸深化 (4)1.2放线要求 (4)1.3样板引路及施工交底 (7)1.4过程管理与验收 (7)1.5土建与精装修界面交接 (11)2第二章工序管理标准化 (14)2.1施工组织准备工作: (14)2.2装修施工总体流程: (15)2.3装修流程中工程内容分段及责任: (16)2.4装修施工流程细则及过程控制标准: (17)3第三章部品生产定尺化 (18)3.1图纸深化 (18)3.2木作业阶段 (18)3.3湿作业阶段 (19)3.4部品生产定尺化流程 (20)3.5部品生产定尺化流程责任分工明晰如下 (21)3.6集中加工区布置流程 (22)3.7轻钢结构集中加工区整体布置 (22)3.8集装箱集中加工区整体布置 (31)3.9标识体系 (33)4第四章观感质量样板化 (37)4.1现场样板区 (37)4.2各分项工程优秀样板 (38)4.3成品保护标准做法 (43)万科精装房“四化管理”万科20XX年推出装修“四化管理”:图纸深度标准化、材料加工工厂化、现场管理可视化、施工现场整洁化。
“四化管理”在装修施工过程中取得了良好的成效。
为了进一步提升装修房产品品质,规范装修施工过程中的管理行为,在原有四化管理内容的基础上,集团工程管理部对装修房“四化管理”提出了新的要求:“尺寸控制毫米化、工序管理标准化、部品生产定尺化、观感质量样板化”,请各一线公司遵照执行。
1第一章尺寸控制毫米化土建尺寸的精度提升将直接影响后期装修房施工定尺加工的可行性,提升产品观感质量,土建尺寸的控制是装修房四化顺利开展的基础和保障。

精装修监理管理制度1、施工进场前准备工作1.1、精装修单位进场大面施工前需合同备案完成。
1.2、正式施工后一周内向监理单位提供施工合同、管理人员资质、企业资质、施工组织设计、检验批划分计划、成品保护方案、应急预案及施工总进度计划(包括劳动力进场计划、材料进场计划和机械设备进场计划)。
1.3、大面积施工前,每栋楼选择一户作为施工样板,样板先行,施工完成后通知甲方、监理现场确认后,进行大面积施工,确保大面施工质量。
1.4、严格按照甲方制定移交标准与总包进行现场工作面移交。
2、验收管理2.1、墙体开槽、管线预埋完成后,需通知我监理单位进行现场验收,验收完成后方可进入下一道工序施工。
管道试压合格后方可进行后续贴砖等施工。
2.2、卫生间、厨房间及阳台部位防水施工完成后需通知监理单位做好防水切片取样,验收合格后,进行卫生间盛水试验(盛水面标准为门槛石下1cm),盛水24H后通知监理单位现场检查,无渗漏方可进入下一道工序。
2.3、吊顶石膏板封板施工前,需提前24h通知监理对管线、吊杆间距、龙骨间距等进行现场验收,验收合格后方可进入下一道工序。
2.4、饰面砖施工前应通知监理对基层开间尺寸、空鼓开裂修补,墙面布管通验收,合格后方可进入贴砖施工;饰面砖铺贴完成后应按检验批通知监理进行验收。
(包括砖表面平整、洁净色泽一致,无裂痕和缺损;阴阳角处搭接方式、非整砖部位设置;接缝平直、光滑,嵌填连续密实等项目)2.5、涂饰工程施工前,需提前24h通知监理对墙面基层进行验收,确保无钢筋、砼鼓包、木屑等,达到甲方制度的移交标准并办理土建与精装修移交,腻子及涂料施工过程中每施工一遍即通知监理单位进行验收,验收合格后方可进入下道工序。
2.6、木地板进场铺装前通知监理对毛地坪基层进行验收,确保达到甲方制定的移交标准(±3mm),并与土建总包办理移交;地板铺装完成后按检验批通知单位验收,确保地板无明显色差,平整度等符合要求。
精装修监理管理制度1、施工进场前准备工作1.1、精装修单位进场大面施工前需合同备案完成。
1.2、正式施工后一周内向监理单位提供施工合同、管理人员资质、企业资质、施工组织设计、检验批划分计划、成品保护方案、应急预案及施工总进度计划(包括劳动力进场计划、材料进场计划和机械设备进场计划)。
1.3、大面积施工前,每栋楼选择一户作为施工样板,样板先行,施工完成后通知甲方、监理现场确认后,进行大面积施工,确保大面施工质量。
1.4、严格按照甲方制定移交标准与总包进行现场工作面移交。
2、验收管理2.1、墙体开槽、管线预埋完成后,需通知我监理单位进行现场验收,验收完成后方可进入下一道工序施工。
管道试压合格后方可进行后续贴砖等施工。
2.2、卫生间、厨房间及阳台部位防水施工完成后需通知监理单位做好防水切片取样,验收合格后,进行卫生间盛水试验(盛水面标准为门槛石下1cm),盛水24H后通知监理单位现场检查,无渗漏方可进入下一道工序。
2.3、吊顶石膏板封板施工前,需提前24h通知监理对管线、吊杆间距、龙骨间距等进行现场验收,验收合格后方可进入下一道工序。
2.4、饰面砖施工前应通知监理对基层开间尺寸、空鼓开裂修补,墙面布管通验收,合格后方可进入贴砖施工;饰面砖铺贴完成后应按检验批通知监理进行验收。
(包括砖表面平整、洁净色泽一致,无裂痕和缺损;阴阳角处搭接方式、非整砖部位设置;接缝平直、光滑,嵌填连续密实等项目)2.5、涂饰工程施工前,需提前24h通知监理对墙面基层进行验收,确保无钢筋、砼鼓包、木屑等,达到甲方制度的移交标准并办理土建与精装修移交,腻子及涂料施工过程中每施工一遍即通知监理单位进行验收,验收合格后方可进入下道工序。
2.6、木地板进场铺装前通知监理对毛地坪基层进行验收,确保达到甲方制定的移交标准(±3mm),并与土建总包办理移交;地板铺装完成后按检验批通知单位验收,确保地板无明显色差,平整度等符合要求。
万科精装设施标准介绍本文档旨在为万科物业开发项目的精装住宅提供设施标准。
精装住宅是一种高品质的居住选择,以其豪华的内饰和配套设施而闻名。
在本文档中,我们将介绍万科精装住宅的设施标准,确保符合高品质和舒适的居住体验。
设施标准装修材料1. 地板:- 客厅、卧室使用实木地板。
- 厨房、卫生间使用高质量瓷砖地板。
2. 墙面:- 卧室、客厅使用环保涂料。
- 卫生间使用防水涂料。
3. 天花板:- 使用吊顶设计,以提高空间感。
- 客厅、卧室使用乳胶漆。
- 卫生间使用防水吊顶。
家具1. 客厅:- 沙发套装:一套沙发、一个茶几、一个电视柜。
- 电视:一台55寸高清液晶电视。
- 餐桌椅:一套餐桌和四把餐椅。
2. 主卧室:- 大床:一张1.8米宽的双人床。
- 衣柜:一套定制衣柜。
- 床头柜:两个床头柜。
3. 次卧室:- 小床:一张1.5米宽的双人床。
- 衣柜:一套定制衣柜。
- 床头柜:一个床头柜。
4. 厨房:- 橱柜:一套定制橱柜。
- 冰箱:一台大容量冰箱。
- 烤箱:一台内嵌式烤箱。
5. 卫生间:- 洗脸盆:一套高品质洗脸盆。
- 马桶:一台智能马桶。
- 淋浴设施:一个大功率淋浴设施。
设备与功能1. 智能家居系统:- 电子门锁:一套智能门锁系统。
- 智能照明系统:支持调光和情景模式。
- 温控系统:支持智能温度调节。
2. 娱乐设备:- 高清电视:一台55寸液晶电视。
- 音响:一套立体声音响系统。
- 影音设备:支持蓝光播放。
3. 其他功能:- 中央空调:全屋中央空调系统。
- 24小时热水供应。
- 入户视频门禁系统。
总结本文档提供了万科精装住宅的设施标准,涵盖了装修材料、家具、设备与功能等方面。
我们致力于为客户创造高品质和舒适的居住环境,使他们能够享受到豪华和便利的生活方式。
2015年过程质量评估方案(VK-S1)一、目的实现集团“两提一减”的目标,促进项目常态化管理和质量、安全管理水平的提升。
二、编制思路和依据1.结合近5年万科评估体系、标准、评估经验。
2.根据区域不同特点和相关要求,结合一线公司相关建议和项目实际情况。
三、调整细则:A:框架:1.体系调整确保全面反映项目真实施工情况,促进项目过程管控水平。
2.结合交付评估体系,避免项目片面追测分数导致后期产生交付风险。
3.避免项目产生迎检现象,造成不必要的成本浪费,全程采用飞检方式,促进项目现场常态化管理。
4.取消强制排序,定位区域分档合格线。
5.调整实测方式,避免实测主观因素过大,采用随机选点方式。
6.实测实量计算方式采用点数进行计算,更加客观反映现场实测水平。
7. 对于空鼓等重复整改项,为避免项目增加不必要的成本浪费,改为只关注项目空鼓等整改最终结果,过程中把控由项目自行组织。
8. 安全文明评估进行调整,文明施工权重减小,安全生产权重加大,同时对于现场需要增加成本或争议较大项进行更正。
9. 与A6版比较增加了质量安全风险相关指标,从多维度反映项目综合情况。
设立关键指标,进行倒扣分。
B:实测实量:1.取消结构地面平整度实测相关容。
2.取消公共部位实测相关容。
3.顶板水平度不爆板。
4.空鼓抹灰阶段不进行实测,但关注抹灰阶段裂缝,空鼓实测以上腻子后进行,空鼓大小规定大小,以后期业主关心项为依据。
5.线盒线管部位空鼓1套房随机敲2处,最多爆2个点,外墙保温取消实测空鼓检查,瓷砖空鼓与吊顶交接部位一块砖不作为判断空鼓依据,地砖空鼓依照国家规。
6.增加了混凝土质量检查项。
7.增加砌筑/置隔墙板、精装修、铝合金/塑钢窗相关容C:安全文明:1、宿舍只检查过载及短路相关测试;2、取消柴油发电机检查项:3、大型机械第三方检查记录不强制检查;4、电箱允许使用合格的三孔、两孔插座,手持式电动非金属外壳的工具可使用两孔插座,碘钨灯接线规可使用。
大连万科品质管理制度-精装目录第一章总则 (2)一、目的 (2)二、适用范围 (2)三、工作职责 (2)第二章四化品质管理要求 (3)一、四化管理业务框架 (3)二、装修业务流程 (5)三、四化施工场地布置要求 (6)四、图纸标准化 (11)五、样板引路要求 (13)六、现场可视化管理 (14)第三章施工工艺品质管理要求 (28)一、饰面砖粘贴 (28)二、玻化砖、理石干挂 (31)三、涂饰工程 (33)四、厨卫间吊顶安装 (35)五、室内门 (43)六、地板 (45)七、柜体安装 (48)八、淋浴屏安装 (51)九、洁具安装 (53)十、石材铺装 (54)十一、电梯套口 (59)十二、电视背景墙安装 (60)十三、烟机灶具安装 (62)十四、护栏与扶手安装 (63)第四章成品保护品质管理要求 (64)一、成品保护基本原则 (64)二、成品保护标准做法 (65)三、工程交接验收单 (77)四、保洁要求 (77)第一章总则一、目的通过成立工程管理部品质管理中心执行对项目装饰工程的实测实量及四化管理工作,加强质量预控管理,提升装饰工程质量水平。
为房屋交付提供良好的基础条件。
大连公司工程系统技术通过定期评估、识别高质量风险项目跟踪和落实项目风险管理措施,规避质量隐患;发挥工程管理平台作用,使大连工程系统内的管理工作系统化、标准化,拉平各项目间的管理差异。
二、适用范围适用于大连公司所有在建项目。
三、工作职责(工程管理部品质管理中心)负责公司内在建各项目装饰工程质量实测实量及四化管理检查工作;负责公司内在建各项目的装饰工程质量评估工作,并编制公司各项目的质量评估报告;负责跟踪落实项目经理部装饰工程质量问题的整改、复查工作;负责公司内在建项目技术方案审核及执行落实情况;负责检查公司内在建项目安全文明施工管理执行情况;第二章四化品质管理要求一、四化管理业务框架3 / 794 / 79二、装修业务流程5 / 79三、四化施工场地布置要求控制要点:加工分区、流程展示在场地布置策划过程中,应按照以下内容:1、施工场地的厂房应由可循环利用的轻钢结构文明施工模块构成的彩钢板房组成,或者在施工区域(如商铺)选择相对独立的空间布置。
2、集中加工区场地包括如下区域:门卫室、集中加工区域、装饰总包仓库、甲分包单位仓库、材料样板间、成品保护样板展示间、建筑垃圾临时堆放区、原材料堆放区、卫生设施区等。
3、集中加工区分为墙地砖加工区、木工加工区、吊顶加工区,主要用于材料集中加工;甲分包单位仓库主要给橱柜、木门、地板等甲分包材料堆放加工;材料样板间和成品保护样板间主要做样板展示。
(1)甲供材料样板:由供货单位提供经供货单位、总包、监理公司、万科相关人员共同签字确认的封样。
(2)甲指乙供材料样板:由总包根据甲方指定的装饰材料品牌、样板或技术要求,从生产厂家采购实物样板报送监理与万科,经确认后,封样于样品库。
(3)乙供材料样板:由总包方根据技术要求采购样板,样板报送监理与万科,经确认后,封样于样品库。
4、库房干湿材料进行区域分割,对于易燃材料进行单独放置,易受潮材料必须配有放置架,并在集中加工区及库房位置配备消防设施。
5、材料加工工厂化实施操作表:(1)使用对象:项目部、装修总包、监理单位(2)用途:明确各主要集中加工工序的准备、生产、运输及安装全过程控制要点。
7 / 798 / 799 / 7910 / 796、在集中加工区建设完成后,大面积施工前,对集中加工流程进行现场模拟演示,选择专人专职负责材料集中加工,加工完毕的材料分规格包装运输至施工现场。
经项目工程师与工程管理部批准后,方可进行大面积施工操作。
(集中加工、材料分发、材料运输、现场施工及其他四化管理要求)。
7、在大面积施工过程中,如有非集中加工的施工行为,现场工程师必须对监理单位及施工单位依据合同规定进行相应处罚。
8、加工区临边维护,集中加工区周围应以钢围挡做临边维护,彩喷布底色应为本项目营销主色调或者万科灰,并在左上角配有万科标识,内容上应体现现场总包单位组织架构、文明施工要求、集中加工的图片展示、施工区布置及运输路线图、各户型的户型图及各供方单位的标识等。
9、统一规格尺寸控制:(1)结构施工前弹设基础零控线,控制结构构件、砌筑、抹灰及必要的装饰部品定位误差值。
(2) 砌筑施工前交底厨卫净尺寸、烟(风、管井)道合理尺寸、门洞尺寸及误差平移理论。
(3)装修基面整体验收时需进行数据统计,根据尺寸值的离散性确定各安装尺寸的标准值。
四、图纸标准化控制要点:出图时间、深化图纸1、施工图纸内容要求配备装修基面土建条件图、水电(五金)定位图、电路系统图、装修排砖图、通用节点图、部品二次设计施工图等内容。
2、施工图纸应满足装修设计各种使用功能配置、尺寸标注要求,经过各专业会审,水电(含燃气)定位准确。
3、出图时间:图纸深化工作应在项目定标后基础施工阶段立即展开,要求在主体施工至正负零之前完成深化图纸的会审及确认工作,如在主体施工至正负零之前未完成图纸深化工作,则工程管理部将对勒令停工,直至完成图纸深化工作后复工。
4、深化图纸目录见下表五、样板引路要求1、销售样板交付样板交付样板应与销售样板区分开,在精装修大面积施工进行前必须完成交付样板间,并经过工程管理部、设计部、采购部及客户关系部联合验收合格后方可进行下步施工。
样板间施工过程中的设计变更应由设计师发起,并与现场工程师、客户关系部及销售部充分交圈后方可进行。
2、成品保护样板成品保护样板应与工艺样板并行,且应在大面积施工之前完成,使之成为施工标准与成品保护标准的参照。
成品保护样板应涉及在精装修各阶段的所有成品保护内容,并按照《成品保护标准》完成样板引路的工作。
此样板可在集中加工区内设置展示区。
六、现场可视化管理1、组织可视化(1)总包组织架构图总包项目经理:负责协调现场土建部分工作并给予装修施工各方面配合支持。
装修项目经理:1人,可兼管5万㎡;主抓现场全面工作,协调各方面关系及现场各单位配合,处理日常突发事物。
施工员:1人,负责现场施工管理,技术节点研究,对施工人员进行工程技术交底,现场指导施工人员操作,协调各工序配合关系,制定工期、施工计划,保证施工按计划进行。
质检员:2人,负责基础材料质量检验,及甲委甲供进场材料检验;各工序施工自检工作,配合监理单位进行查验。
资料员:1人,可兼管2万㎡;负责材料报验、隐蔽工程报验、部品说明书、保修卡等档案资料整理。
设计师:1人,负责与甲方设计师及各甲委甲供厂家设计对接,对图纸要深刻了解,对现场实际尺寸按照图纸进行复尺,并对施工人员进行图纸交底,施工过程中针对现场出现问题,提出合理化建议,及时与甲方等沟通后,反馈解决方案并督促现场实施。
材料员:1人,可兼管2万㎡,负责基础材料采购,以及现场甲供材料管理,对甲委单位的材料协调管理,库房管理,制定材料计划台帐。
安全员:2人。
现场施工安全员:1人,可兼管2万㎡,负责现场施工安全管理,定点加工区的管理,文明施工管理,保证日常施工现场的清洁。
门岗安全员:1人,每个单元门口处,设置门岗安全员,对出入施工单元的人员及材料进行登记,闲杂人员禁止入场。
室内电梯司梯人员:施工单元内的室内电梯在装修施工使用工程中,每一部室内电梯必须配置一名司梯人员。
现场管理人员组织架构、主要联系人联系方式以及一寸免冠照片应在现场展示区公示。
施工人员应统一服装,进场需配备工牌,在项目部内应设置《各楼层施工人员动态监控表》,对每天现场施工的各个工种,所在楼层及施工人数动态变化进行监控。
现场施工人员应按合同满足工程进度需要,总包负全责,监理全程监控。
如果人力资源不足,影响工期,项目工程师将依据合同对总包单位及相关责任人进行处罚。
(2)监理组织架构图现场精装修监理工程师应按照现场进度要求,在图纸深化开始之前配备完成。
精装修监理工程师应选择有相关工作经验的工程师,人员配备问题由项目总监负责,不满足上述要求应对相关单位及责任人进行处罚。
(1)新增人员能力要求采用四化管理后,装修总包单位内部工作小组划分职责更加清晰。
2、质量可视化在项目装修工作准备前一个月,由各项目工程组负责人牵头组建各项目“每户质量档案”专项工作组,由项目主管作为小组领导、专职监理工程师为骨干人员、含总包技术人员组成。
按可视化表所含内容,总包要全数查验,数据真实准确,并及时填写。
监理单位全数复核,对不合格项勒令总包进行整改。
如出现未能按时整改的情况,项目工程师将对责任人给与处罚。
专项小组在每周的项目例会上通报每户质量档案的进度情况。
《装修房管理可视化控制表》(见下表)悬挂于入户门外,填涂由施工单位负责,监理、甲方对风险项及潜在风险项进行控制整改及预防,处理至无风险项改涂为绿色。
(1)每户质量档案存放规定每户档案表格印制成册,悬挂于每户室内相同位置,施工各户室内每户档案册有维护的责任;检查结果在各户室内分别填写,禁止携带回办公室统一填写。
现场监理应做定期检查。
如出现上述违规情况,现场工程师应对监理及施工方进行警告或处罚。
(2)每户质量档案验收人员规定a. 材料(设备)验收由总包方、监理、甲方共同进行。
b. 过程验收由下道工序单位对上道工序单位验收,如上下工序为同一单位,自检后由监理验收。
c. 竣工交付验收由物业单位负责,万科项目部等配合,监理、施工单位参与;施验收人员规定。
d. 在验收过程中的每一个环节,如出现总包方、监理单位相关检查人员未能及时到场,应对其本人及所在单位进行警告或处罚。
(3)分户质量档案验收批次材料验收以每批次为单位验收,装修基面、过程、竣工验收以每户为单位验收。
(4)工作面验收a. 装修工程开始前,监理单位负责组织总包对装修基面验收,要求每户全数进行,形成一户一表(《B装修基面验收记录表》),并报项目部存档。
b. 总包应编制验收计划报监理和万科项目部审批。
c. 在规定的验收期间内,总包根据验收计划配合监理进行验收,对过程中提出的质量问题进行整改。
①验收按照《B房屋装修基面验收记录表》相应规定每户验收并记录,同时形成移交验收附件。
②房屋中间交接验收要求每户全数验收并记录问题,形成《房屋装修基面验收记录表》,要求项目需存档1份,装修单位负责复印1份粘贴在该套房屋的客厅阳台门玻璃上,作为以后复查整改的跟踪记录。
(5)工程停歇验收工程施工至每个工程停歇检验点时,施工单位需提前1天向监理提请报验,监理检验前施工单位应完成自检并合格。
a. 经监理检验不合格的位置,监理留存问题照片,并注明问题原因,施工单位明确整改完成时间。
b. 监理跟踪过程整改情况,直至整改合格。
c. 验收按照《C过程停歇检验记录表》相应规定每户验收并记录,同时形成以下移交验收附件。
(6)工程竣工交付验收a. 装修工程全装竣工交付后,由施工单位、监理、万科项目三方配合进行移交客户产品的每户验收确认。
