电力工程施工方案(完整版)
- 格式:doc
- 大小:220.00 KB
- 文档页数:40
电力工程施工方案一、施工流向顺序及施工方法:(一)根据施工力量的调配,电缆沟每段按200m作一施工段组织各项工序的材料、人力、机械。
(二)施工方法:主要分两部分,第一部分是电缆沟,第二部分是过路管。
1、电缆沟(1)测量放线:根据电缆沟的内侧宽度为1.40m和1.00m,确保足够施工位置,每10m桩号放出电缆沟的开挖边桩,用双飞粉画出边线。
基底放线每边增加30cm宽度的工作面。
(2)机械开挖:1)按照放好的边线开挖,两侧土保持垂直,底层土保证不被扰动,开挖出来的土方堆放在旁边,与沟侧保持1m的距离。
2)做好排水措施,在原有雨水口处设沙井。
(3)人工挖除、整平:机械开挖时,预留10cm左右的高长,再用人工开挖至设计沟底标高,并整平,铲掉表层松散土方,如有超挖用石砂垫层找平并夯实。
(4)复测放线:将沟底垫层边桩、中桩高程放出,通知监理工程师现场检查合格后,再进行下一道工序。
(5)布设防雷线:在沟底一侧布设防雷线,打入接地角钢。
(6)浇灌C15砼垫层:1)基坑经检测合格,并经驻地监理工程师和试验监理工程师认可后可进行砼垫层的施工。
2)砼基础采用C15素砼,使用商品混凝土。
3)砼的运输,采用专业车运输。
4)砼自由下落的高度不大于1.5m,否则采用导管等方法降低自由倾落高度,以防止砼产生离析。
5)施工C10素砼基础时,要注意控制宽度、厚度;砼厚度如不超过15cm,振捣时如可以只用平板式振动器进行振捣;否则还需先用插入式振动棒,振捣间距不大于30cm,采用梅花式插点。
振动棒拔出时要缓慢拔出,振捣时间每点不少于30S,并且要求振捣至无较大气泡冒出为止。
平板式振动器必须纵向、横向各拖动两次以上,拖动振动器时必须缓慢拖动,振捣至表面泛浆,无较大气泡冒出才算振捣合格。
6)振捣完成后,用铝合金把砼表面刮平,待砼初凝后在管节两侧拉毛,以利管节两侧砼施工时粘接牢固。
(7)砌砖及安装支架:严格检查砖的质量,不合格的砖严禁使用,砌砖前,砖要吸饱水,砌砖时,同时安装支架。

电力工程施工方案及技术措施(完整常用版)1. 概述本方案旨在确保电力工程的施工安全和顺利进行,保证项目按时完成。
以下是施工方案及技术措施的详细说明。
2. 施工准备2.1 确认施工范围和工程要求。
2.2 制定详细的工程计划,包括施工过程、时间安排和资源配置等。
2.3 准备必要的施工设备和材料,并保证其合格和符合要求。
2.4 开展安全培训和技术指导,确保施工人员具备必要的技术和安全知识。
3. 施工流程3.1 建立现场施工组织架构,明确责任分工和沟通机制。
3.2 进行必要的土建工程准备,包括场地平整、基础施工等。
3.3 进行电力设备安装和连接,确保设备的正确安装和可靠连接。
3.4 进行电力系统的调试和试运行,确保系统正常运行并满足技术要求。
3.5 进行系统测试和验收,确保系统性能和安全符合规定标准。
4. 安全措施4.1 制定安全管理制度,明确安全责任和安全措施。
4.2 配备必要的安全设施和防护措施,包括安全警示标识、防护栏杆等。
4.3 加强现场安全巡查和监督,及时处理安全隐患和问题。
4.4 定期开展安全培训和应急演练,提高施工人员的安全意识和应急处理能力。
5. 质量控制5.1 建立质量管理体系,按照相关标准和规范进行施工。
5.2 进行质量检测和监控,确保施工质量符合要求。
5.3 加强施工过程的质量验收和记录,及时处理质量问题。
6. 环境保护6.1 遵守环境保护法律法规,减少对环境的不良影响。
6.2 做好施工现场环境的保护和清理工作,防止污染扩散。
6.3 妥善处理施工产生的废弃物和污水,确保环境不受污染。
7. 经济管理7.1 控制施工成本,合理利用资源,提高经济效益。
7.2 建立合理的物资管理和采购制度,减少物资浪费和成本。
7.3 做好施工进度和质量的控制,确保项目按时完成。
8. 收尾工作8.1 进行施工记录和档案整理,确保施工过程和结果有据可查。
8.2 清理施工现场,恢复原状,并进行必要的维护工作。
8.3 进行竣工验收和交接工作,确保项目交付符合要求。
第1篇一、工程概况本工程为XX电力有限公司新建一座110千伏变电站,工程地点位于XX市XX区XX 镇,占地面积约XX亩。
工程主要包括主变压器区、配电装置区、辅助设施区等土建施工内容。
二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工队伍:组建一支具有丰富电力工程土建施工经验的施工队伍,确保施工质量、进度和安全。
3. 施工现场管理:设立施工现场管理机构,明确各部门职责,加强施工现场管理,确保工程顺利进行。
三、施工进度计划1. 施工准备阶段:预计工期为1个月。
2. 土建基础施工阶段:预计工期为3个月。
3. 土建主体结构施工阶段:预计工期为4个月。
4. 土建装饰装修阶段:预计工期为2个月。
5. 竣工验收阶段:预计工期为1个月。
总计:11个月。
四、施工工艺1. 土建基础施工(1)场地平整:对施工现场进行平整,确保场地平整度满足施工要求。
(2)基础开挖:根据设计图纸进行基础开挖,确保基础开挖深度、宽度、尺寸符合要求。
(3)垫层施工:铺设素混凝土垫层,确保垫层平整、密实。
(4)基础施工:按照设计图纸进行基础施工,确保基础质量满足要求。
2. 土建主体结构施工(1)主体结构施工:按照设计图纸进行主体结构施工,确保主体结构质量满足要求。
(2)模板工程:采用钢模板进行模板工程,确保模板安装牢固、尺寸准确。
(3)钢筋工程:按照设计图纸进行钢筋工程,确保钢筋规格、数量、位置符合要求。
3. 土建装饰装修(1)抹灰工程:对墙体、顶棚进行抹灰,确保抹灰平整、密实。
(2)门窗安装:按照设计要求进行门窗安装,确保门窗安装牢固、尺寸准确。
(3)地面铺设:按照设计要求进行地面铺设,确保地面平整、美观。
五、施工质量控制1. 严格遵循国家相关规范、标准和设计要求,确保施工质量。
2. 加强原材料、半成品、成品的质量检验,确保不合格材料不得进入施工现场。
3. 加强施工过程控制,对关键工序进行跟踪检验,确保施工质量。
4. 做好施工记录,为工程验收提供依据。
第1篇一、工程概况1. 工程名称:某地区电力工程2. 工程地点:某市某区3. 工程规模:10万千瓦4. 工程建设周期:24个月二、施工组织1. 施工单位:XX电力工程有限公司2. 施工项目经理:XXX3. 施工队伍:由具有丰富电力工程施工经验的工程师、技术人员和施工人员组成。
三、施工技术方案1. 土建工程(1)基础施工:采用混凝土基础,确保基础稳定性,满足电力设备安装要求。
(2)变电站主体结构:采用钢筋混凝土结构,确保变电站主体结构的稳定性和抗震性能。
(3)配电室施工:采用钢结构,确保配电室的密封性和安全性。
2. 电气工程(1)电缆敷设:采用电力电缆,按照设计要求进行敷设,确保电缆的安全运行。
(2)变压器安装:按照设计要求,进行变压器安装,确保变压器运行稳定。
(3)开关设备安装:按照设计要求,进行开关设备安装,确保开关设备的正常运行。
(4)继电保护装置安装:按照设计要求,进行继电保护装置安装,确保电力系统的安全稳定运行。
3. 通信工程(1)通信线路敷设:采用光缆,按照设计要求进行敷设,确保通信线路的稳定运行。
(2)通信设备安装:按照设计要求,进行通信设备安装,确保通信设备的正常运行。
4. 施工质量控制(1)施工前,对施工人员进行技术交底,确保施工人员掌握施工技术要求。
(2)施工过程中,严格执行施工规范,确保施工质量。
(3)施工完成后,对施工质量进行检验,确保工程质量符合要求。
5. 安全施工措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等安全防护用品。
(3)施工现场设置消防设施,确保消防安全。
(4)施工过程中,严格执行停电作业制度,确保施工安全。
四、施工进度安排1. 施工准备阶段:1个月2. 土建工程阶段:6个月3. 电气工程阶段:6个月4. 通信工程阶段:2个月5. 竣工验收阶段:2个月五、施工成本控制1. 严格控制施工材料采购,确保材料质量。
2. 优化施工方案,降低施工成本。
目录第一节工程概况 (1)第二节编制说明 (1)第三节资源配置及工期计划 (2)第四节施工方案 (5)第五节质量保证措施 (13)第六节安全生产措施 (18)第七节文明施工和环保措施 (21)第八节职业健康保护措施 (22)电力工程专项施工方案第一节工程概况一、工程简介工程概况。
本项目管线范围总长约3200米。
二、道路沿线自然地理概况及建设条件1本次设计排水工程的主要内容:等。
2、场地岩土层基本特征:勘察场地除表层为人工填土(Q4ml)外,其余土层主要由第四系全新统冲洪积(Q4al-m)形成的淤泥、细砂、粉质粘土及中砂层,坡积(Qdl)粉质粘土、更新统残积粘性土(Qel)及花岗岩类风化基岩(r52(3)组成。
3、沿线文物及古树情况:沿线无文物保护区和单位,无需保护文物和古树。
三、材料要求人行道下电力管线,采用MPP中150 改性聚丙烯塑料管电力保护管,外径 170mm,壁厚10mm,要求环钢度级别不小于SN24。
本次非机动车道与机动车道共板,非机动车道及穿越车道下电力管线,采用 MPP中150改性聚丙烯塑料管电力保护管,外径178mm,壁厚14mm,要求环钢度级别不小于SN40。
同时根据电力公司要求,在电力主于排管组中,增加 2MPP中100,人行道及车道及要求环钢度级别分别不小于SN24 (壁厚>8mm)及SN40(壁厚10mm)。
要求电力排管每隔 1.5m 设置一处管枕,且除桥梁段外,全段用C25 混凝包封保护。
第二节编制说明1、编制依据(1)《城市工程管线综合规划规范》(GB50289-2016);(2)《电力工程电缆设计标准》(GB50217-2018);(3)《城市电力电缆线路设计技术规定》(DL/T5221-2016);(4)《电气装置安装工程电缆线路施工及验收标准》(GB50168-2018);(5)《国家电网公司电缆敷设典型设计技术导则》(修订版)(6)《给水排水构筑物工程施工及验收规范》(G50141-2008)(7)《球墨铸铁单层井盖及踏步施工》(14S501-1);(8)《双层井盖》(14S501-2);(9)国家标准图集《市政排水管道工程机附属设施》(06MS201);现行的其它有关的技术规程、设计规范。

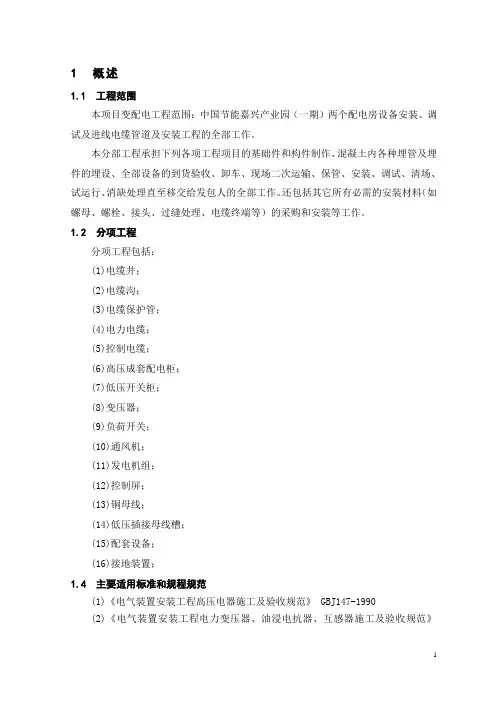

1 概述1.1 工程范围本项目变配电工程范围:中国节能嘉兴产业园(一期)两个配电房设备安装、调试及进线电缆管道及安装工程的全部工作。
本分部工程承担下列各项工程项目的基础件和构件制作、混凝土内各种埋管及埋件的埋设、全部设备的到货验收、卸车、现场二次运输、保管、安装、调试、清场、试运行、消缺处理直至移交给发包人的全部工作。
还包括其它所有必需的安装材料(如螺母、螺栓、接头、过缝处理、电缆终端等)的采购和安装等工作。
1.2 分项工程分项工程包括:(1)电缆井;(2)电缆沟;(3)电缆保护管;(4)电力电缆;(5)控制电缆;(6)高压成套配电柜;(7)低压开关柜;(8)变压器;(9)负荷开关;(10)通风机;(11)发电机组;(12)控制屏;(13)铜母线;(14)低压插接母线槽;(15)配套设备;(16)接地装置;1.4 主要适用标准和规程规范(1)《电气装置安装工程高压电器施工及验收规范》 GBJ147-1990(2)《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-1990(3)《电气装置安装工程母线装置施工及验收规范》 GBJ149-1990(4)《电气装置安装工程电缆线路施工及验收规范》 GB50168-2006(5)《电气装置安装工程接地装置施工及验收规范》 GB50169-2006(6)《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-1992(7)《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-1992(8)《建筑电气工程施工质量验收规程》GB50303-2002(9)《电气装置安装工程低压电器施工及验收规范》 GB50254-1996(10)《爆炸和火灾危险环境电气装置施工及验收规范》GB50257-1996(11)《1kV及以下配线工程施工及验收规范》GB50258-1996(12)《电气装置安装工程电气照明装置施工及验收规范》GB50259-1996(13)《高压输电设备的绝缘配合和高电压试验技术》GB311-1993(14)《高压/低压预装式变电站》GB/T17467-1998(15)《交流高压断路器》GB1984-1989(16)《电压互感器》GB1207 -1997(17)《电流互感器》GB1208-1997(18)《电气装置安装工程电气设备交接试验标准》GB50150-2006(19)《电力工程电缆设计规程》GB50217-1994(20)《水利水电工程设计防火规范》SDJ278-1990(21)《交流电气装置的接地》DL/T621-1997(22)《接地装置特性参数测量导则》DL/T475-2006(23)《现场绝缘试验实施导则》DL/T747.1~5-2006(24)《建筑电气安装工程图集(设计施工材料)》水利电力出版社(25)《电气装置安装工程质量检验及评定规程》DL/T5161-2002若有新版标准或规范则采用相应的新规范。
第1篇一、项目背景随着我国经济的快速发展,电力需求日益增长,电力基础设施的建设和维护成为国家能源战略的重要组成部分。
为确保电力供应的稳定和安全,本项目旨在对某地区电力设施进行升级改造,提高供电能力和可靠性。
本方案将对电力施工进行详细规划,包括施工准备、施工组织、施工技术、质量控制、安全管理、环境保护等方面。
二、施工范围及内容1. 施工范围:本项目涉及某地区电力线路、变电站、配电室等电力设施的改造和新建。
2. 施工内容:(1)电力线路改造:包括高压线路、低压线路的改造,新增线路的建设。
(2)变电站改造:包括主变压器、配电装置、开关设备、电缆等设备的更换和升级。
(3)配电室改造:包括配电柜、电缆、开关设备等设备的更换和升级。
(4)电力设施新建:包括新建变电站、配电室、电力线路等。
三、施工准备1. 技术准备:(1)收集相关技术资料,包括设计图纸、施工规范、设备技术参数等。
(2)组织施工人员学习相关技术规范和操作规程。
(3)对施工人员进行技术交底,明确施工工艺和注意事项。
2. 人员准备:(1)组建施工队伍,包括项目经理、技术负责人、施工员、质检员等。
(2)对施工人员进行岗前培训,提高施工人员的技能水平。
(3)确保施工人员具备相关资质证书。
3. 材料准备:(1)根据施工图纸,确定所需材料种类、规格、数量。
(2)与供应商签订供货合同,确保材料及时供应。
(3)对材料进行检验,确保质量符合要求。
4. 设备准备:(1)检查施工设备,确保设备完好、性能稳定。
(2)对施工设备进行调试,确保设备运行正常。
(3)制定设备使用和维护制度,确保设备安全运行。
四、施工组织1. 施工阶段划分:(1)前期准备阶段:包括设计、招标、施工准备等。
(2)施工阶段:包括电力线路改造、变电站改造、配电室改造、电力设施新建等。
(3)验收阶段:包括设备调试、系统联调、验收测试等。
2. 施工进度安排:(1)前期准备阶段:预计需2个月。
(2)施工阶段:预计需6个月。
电力工程施工方案电力工程施工方案范文(通用6篇)为了确保事情或工作有序有效开展,就需要我们事先制定方案,方案具有可操作性和可行性的特点。
方案应该怎么制定才好呢?下面是小编为大家收集的电力工程施工方案范文,欢迎阅读与收藏。
电力工程施工方案篇11、施工组织机构设置1.1成立项目经理部项目经理部全面负责本次施工任务的安全、技术、质量、材料、人员等的管理及协调,负责组织完成项目工程的各项经济技术指标;负责协调项目建设中的甲乙方、部门之间、项目工地与地方之间的关系;对参与该次工程的人员进行有关工程施工规范的学习,施工前认真组织技术交底,让每个人弄清楚技术要求和施工方法。
1.2项目管理组织机构2、工程阶段划分:根据本工程的特点,将整个工程划分为六个阶段:测量放线设备基础施工→箱变、低压配电柜、电表箱就位安装→电源线电缆敷设→设备调试→验收通电。
按各阶段的施工特点安排设备材料进场的时间,科学调度劳动力、机械设备及工具,控制计划进度。
3、工进度安排:自甲方书面通知之日进场,并于设备全部到场及土建具备安装条件后。
各项目安装施工进度必须按此工期要求进行安排。
一、施工准备1、设备安装前:设备间应具备下列条件:①屋顶、楼板施工完毕,不得渗漏;墙面、屋顶喷浆完毕;②室内地面基层施工完毕,场地清理干净,并在墙上标出地面标高;③混凝土基础及构架达到允许安装的强度,焊接构件的质量符合要求;④预埋件牢固,预埋件及预留孔符合设计;⑤门窗安装完毕,门已配锁;⑥具有足够的施工场地,道路通畅。
2、临时设施:①生活临时设施:因施工场地不能作为生活用地,所有作业人员均外住。
②生产临时设施:需搭建临时仓库及工具房(面积约45平方米)。
③施工电源:由现场的临时施工用电变压器供电,进场后根据实际情况再进行布置。
3、施工用图纸、技术资料应齐全。
二、施工方案与技术措施1、电缆沟开挖及电缆井砌筑(1)管沟开挖前应根据设计要求,结合现场实际情况和业主要求,先用干石灰标出管沟实际位置,管沟应尽量取直。

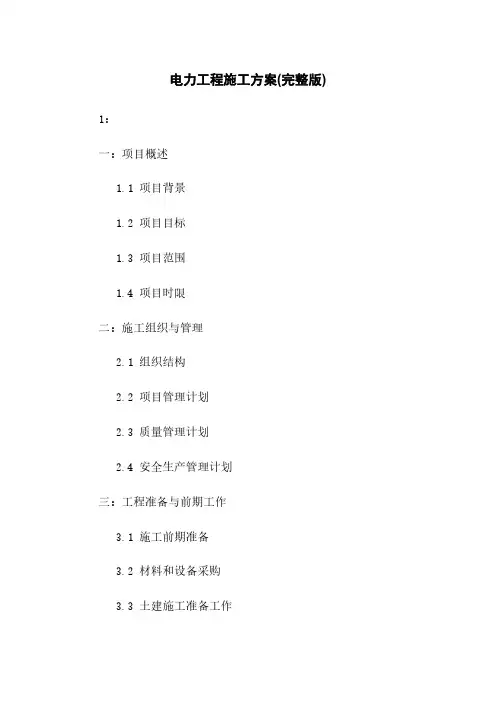

电力工程施工方案(完整版) 1:一:项目概述1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目时限二:施工组织与管理2.1 组织结构2.2 项目管理计划2.3 质量管理计划2.4 安全生产管理计划三:工程准备与前期工作3.1 施工前期准备3.2 材料和设备采购3.3 土建施工准备工作四:电力设备安装4.1 设备安装工作安排4.2 设备安装流程4.3 设备调试与验收五:电气线路布线与接线5.1 线路布线设计5.2 线路敷设与固定5.3 线路接线与测试六:工程质量控制6.1 施工质量检验6.2 施工质量验收6.3 施工质量管理七:安全生产措施7.1 施工安全控制措施7.2 安全培训与意识教育7.3 安全事故应急处理附件:相关图纸、安装说明书、设备清单等。
法律名词及注释:1. 电力工程:指以电力为动力源进行电力输送、电力转换、电力控制和电力利用的工程。
2. 施工组织与管理:指对电力工程施工过程中的组织、协调、指挥、控制、监督等活动进行规划与管理。
3. 质量管理计划:指对电力工程施工过程中的质量要求、质量控制措施、质量验收标准等进行计划和安排的文件。
4. 安全生产管理计划:指对电力工程施工过程中的安全生产工作进行计划和管理的文件。
---2:一:项目概述1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目时限二:施工组织与管理2.1 组织结构2.2 项目管理计划2.3 质量管理计划2.4 安全生产管理计划三:施工准备工作3.1 勘测与设计准备 3.2 材料设备准备3.3 施工现场准备四:电力设备安装4.1 设备安装工作安排 4.2 设备安装流程4.3 设备调试与验收五:电气线路布线与接线5.1 线路布线设计5.2 线路敷设与固定 5.3 线路接线与测试六:工程质量控制6.1 施工质量检验6.2 施工质量验收6.3 施工质量管理七:安全生产措施7.1 施工安全控制措施7.2 安全培训与意识教育7.3 安全事故应急处理附件:相关图纸、安装说明书、设备清单等。

电力工程的施工方案一、项目简介本项目为XXX电力工程施工方案,主要工程内容包括变电站、输配电线路及相关配套设施的建设。
项目地点位于XXX地区,总投资金额约为XXX万元。
二、工程概况1. 变电站建设本项目包括一座XXX变电站,主要功能为将输电线路中高压电能转换为低压电能并分配给终端用户。
变电站占地XXX平方米,主要设施包括变电设备、控制系统、消防设施等。
2. 输配电线路建设本项目涉及XXX公里的输配电线路建设,线路走向经过XXX村庄和XXX乡镇,需要考虑到地形地貌、环境保护等因素。
3. 相关配套设施除了变电站和输配电线路外,项目还包括了相关的配套设施建设,如避雷设备、接地系统、通信系统等。
三、施工组织及管理1. 施工组织本项目的施工组织包括施工单位、监理单位、设计单位、施工队伍等,各方需要协同配合,确保工程按期按质完成。
2. 施工管理施工管理主要包括施工进度管理、质量管理、安全管理、环境保护管理等方面。
需制定详细的施工计划,落实各项管理措施,确保施工过程安全、有序。
四、施工方案1. 变电站建设方案(1)选址及布局:根据相关法规与标准,选址变电站。
布局遵循安全、高效的原则,确保设备间距、通道宽度、安全疏散通道的设置等。
(2)基础施工:进行地基处理、基坑开挖、浇筑基础等工作。
(3)主体结构施工:进行变压器、高压开关设备、低压开关设备的安装及相关管线的铺设。
2. 输配电线路建设方案(1)线路走向勘测:对线路走向进行勘测,确保线路合理,避免对环境造成不必要的影响。
(2)支架安装及导线拉设:在适当的位置安装支架,同时拉设导线,保证线路的稳定性及可靠性。
(3)绝缘子安装:对绝缘子进行安装,确保输电线路的安全运行。
3. 安全措施(1)安全教育:施工前对施工人员进行安全培训,保证全员安全意识。
(2)现场安全保障:严格遵守施工现场安全规范,设置临时警告标志,保证施工现场的安全。
4. 环保措施(1)环境影响评价:进行项目环境影响评价,控制施工过程对环境的影响。

电力施工实施方案(精选5篇)一、工作目标分局统一协调各班组以及公安、建设、林业、国土、工商、安全等管理部门,坚持“全面排查、摸清底数、重点治理”的原则,扎实做好电力设施安全保护工作,二、工作重点工作重点是整治危及电力设施安全的行为和严厉打击盗窃、破坏电力设施的行为。
三、组织机构和职责分工为确保电力设施安全整治工作顺利开展,分局决定成立电力设施安全保护整治工作领导小组,组成人员名单如下:组长:王骏、张晓蔷副组长:马宏继、蒙静组员:班宇波、尹玉川、薛贵春、介武林、杨跃飞、温建军四、工作要求1、全面排查隐患,建立隐患挡案,重点治理,要将严重危害电力设施安全的隐患全部清理、整改完毕。
2、各班组、站要严格按照工作方案,制定整改方案,严格履行各自职能,确保电力设施保护工作圆满完成。
3、各组、站要建立电力设施保护长效机制,将电力设施保护纳入到班组日常工作中,确保电网安全、稳定运行。
电力是社会经济发展的前提,电力企业是国民经济的重要基础产业,电力设施是电能生产、运输、供应的载体,是社会重要公用设施,保护好电力设施安全,是保障供用电力安全和维护社会公共安全的重要内容。
创建“平安电力”是“平安溱潼”建设的重要组成部分,是落实科学发展观和构建和谐社会的重要内容,也是我镇社会经济追赶白甸、跨越发展的重要保障。
根据区“平安电力”创建工作领导小组要求,特制定本方案:一、指导思想以科学发展观为指导,坚持“谁主管、谁负责”,以落实创建责任制为抓手,以保证电力安全供应为重点,逐步建立“创平安、保稳定、促发展”的平安电力长效管理机制,努力为全镇社会经济发展提供良好的服务。
二、工作目标按照“政府领导、部门协作、社会联动、齐抓共管、综合治理”的总体要求,积极开展“平安电力”创建活动。
运用法律、行政、经济等多种手段,强化“平安电力”组织领导,严厉打击盗窃破坏电力设施、盗窃电能以及恶意阻挠破坏电力工程施工行为等违法犯罪活动,认真做好有序用电工作,及时消除危及电网运行安全的各类隐患,有效保障电网安全稳定运行和供电秩序,杜绝发生大面积停电事故。
第1篇一、项目概述1. 项目背景随着我国经济的快速发展,电力需求日益增长,供电工程作为电力系统的重要组成部分,其建设质量直接关系到电力系统的稳定运行和用户用电的可靠性。
本工程旨在新建一座110kV变电站,并配套建设相应的输电线路,以满足地区日益增长的电力需求。
2. 项目目标(1)确保工程按期、高质量、安全、环保地完成。
(2)提高地区供电可靠性,满足用户用电需求。
(3)降低工程造价,提高投资效益。
3. 项目范围本项目包括110kV变电站的建设和110kV输电线路的架设。
二、施工准备1. 施工组织设计(1)组织机构成立项目领导小组,负责工程的全面管理;下设施工技术组、质量安全管理组、物资设备组、财务管理组等,分别负责技术、安全、物资、财务等具体工作。
(2)人员配备根据工程规模和施工要求,配备足够的技术人员、施工人员、管理人员等。
(3)施工进度计划制定详细的施工进度计划,明确各阶段施工任务和时间节点。
2. 施工现场准备(1)场地平整对施工现场进行平整,确保场地满足施工要求。
(2)临时设施搭建施工办公、生活、仓储等临时设施。
(3)施工用水、用电确保施工现场用水、用电充足,满足施工需求。
3. 施工材料、设备准备(1)材料根据施工图纸和施工方案,提前采购所需材料,确保材料质量符合要求。
(2)设备提前购置或租赁施工所需设备,确保设备完好、性能稳定。
4. 施工技术准备(1)施工图纸熟悉施工图纸,明确施工要求和技术标准。
(2)施工方案制定详细的施工方案,明确施工工艺、施工方法、施工顺序等。
(3)技术交底对施工人员进行技术交底,确保施工人员掌握施工技术和安全操作规程。
三、施工方案1. 变电站施工(1)土建施工按照施工图纸进行土建施工,包括基础施工、墙体施工、屋顶施工等。
(2)电气设备安装根据设备安装要求,进行变压器、断路器、隔离开关等电气设备的安装。
(3)二次系统施工进行继电保护、自动装置、通信等二次系统的施工。
2. 输电线路施工(1)基础施工按照设计要求进行基础施工,包括杆塔基础、拉线基础等。
第1篇一、工程概述本工程为某地区电力安装工程,主要内容包括电力线路的架设、变压器安装、电缆敷设、配电柜安装、电气设备调试等。
工程范围涵盖室内外电力设施安装,旨在提高该地区电力供应能力,确保电力系统的稳定运行。
二、施工准备1. 技术准备:根据工程图纸和相关技术规范,对施工人员进行技术交底,确保施工人员熟悉工程要求。
2. 材料准备:根据工程需求,采购符合国家标准的电力线路、变压器、电缆、配电柜等设备,并进行质量检验。
3. 工具准备:准备施工所需的工具,如电焊机、切割机、紧线器、绝缘手套、绝缘靴等。
4. 人员准备:组织施工队伍,明确各工种人员职责,确保施工顺利进行。
三、施工工艺1. 电力线路架设:按照设计要求,选择合适的线路路径,进行线路基础施工,架设电力线路。
2. 变压器安装:根据变压器厂家提供的安装指导书,进行变压器基础施工,安装变压器。
3. 电缆敷设:根据电缆敷设设计,进行电缆沟开挖、电缆敷设、电缆接头处理等。
4. 配电柜安装:按照配电柜设计要求,进行配电柜基础施工,安装配电柜。
5. 电气设备调试:完成电气设备安装后,进行设备调试,确保设备运行正常。
四、质量控制1. 材料质量:严格按照国家相关标准,对采购的材料进行检验,确保材料质量。
2. 施工质量:严格执行施工规范,确保施工质量。
3. 验收质量:按照国家相关标准,对工程进行验收,确保工程符合要求。
五、安全措施1. 施工人员安全:施工人员必须佩戴安全帽、安全带、绝缘手套等防护用品。
2. 电气安全:严格遵守电气安全操作规程,防止触电事故发生。
3. 高空作业安全:高空作业时,必须使用安全绳,确保作业人员安全。
4. 施工现场安全:保持施工现场整洁,及时清理杂物,确保施工环境安全。
六、施工进度1. 施工前,制定详细的施工进度计划,明确各阶段任务和时间节点。
2. 施工过程中,定期检查进度,确保工程按计划推进。
3. 施工完成后,进行验收,确保工程按期完成。
通过以上施工方案的实施,确保电力安装工程顺利进行,提高电力供应能力,为地区经济发展提供有力保障。
电力工程施工组织方案(完整版)范本1:电力工程施工组织方案(完整版)一、项目概述1.1 项目背景根据《XX地区电力发展规划》,拟建设XX电力工程,其主要目标是满足当地日益增长的用电需求,并提升供电质量和可靠性。
1.2 项目范围本项目包括XX变电站的新建和现有线路的升级改造,其中具体工作包括:a) 新建 XX 变电站并完成相应的设备安装与调试;b) 对现有线路进行升级改造,包括线路的拆除、迁移、增设新设备等。
二、项目组织与管理2.1 组织结构本项目将设立相关部门或团队,包括但不限于:a) 项目执行部门:负责项目进度、成本和质量的管理与控制;b) 技术顾问:提供专业技术支持;c) 设备供应商:负责供应和安装所需设备。
2.2 施工人员本项目将配备相应技术工人,包括但不限于:a) 电气工程师:负责电力设备安装、调试等工作;b) 施工人员:负责具体的施工工作;c) 安全技术人员:负责现场安全管理。
三、施工实施方案3.1 施工准备工作a) 建立工地临时施工队伍;b) 准备所需施工机械设备和工具;c) 确保工作区域内的安全。
3.2 施工流程a) 地基处理:对变电站周围的地基进行加固处理;b) 设备安装:按照施工图纸进行设备安装;c) 线路升级改造:对现有线路进行升级改造工作;d) 调试与试运行:对设备进行调试与试运行;e) 竣工验收:对施工完成的工程进行验收。
四、质量控制措施为确保施工质量,本项目将采取以下措施:a) 引进先进的施工技术和设备;b) 对施工人员进行技术培训和考核;c) 设立质量检查机构,定期进行质量检查。
五、安全措施为保障施工人员的安全,本项目将采取以下安全措施:a) 制定安全操作规程,确保施工人员按规定操作;b) 配备必要的安全设施,如安全帽、安全鞋等;c) 建立安全监测机构,及时发现并解决安全隐患。
---------------------------------------------------------------------------------------------范本2:电力工程施工组织方案(完整版)一、项目概述1.1 项目背景根据《XX地区电力发展规划》,为满足当地用电需求增长和电力供应可靠性要求,拟建 XX 电力工程。
第1篇一、项目背景随着我国经济的快速发展,基础设施建设不断加强,施工供电工程在工程建设中发挥着至关重要的作用。
为确保施工现场供电的稳定性和安全性,特制定本施工供电工程方案。
二、工程概况1. 工程名称:XX项目施工供电工程2. 工程地点:XX市XX区XX项目现场3. 工程规模:建筑面积XX万平方米,预计工期XX个月4. 供电要求:满足施工现场各类设备、设施、办公及生活用电需求三、供电方案1. 供电来源:采用市政供电,从附近变电站引入10kV高压线路,经变压器降压至380/220V低压,接入施工现场配电室。
2. 供电线路:采用电缆线路,从变电站至施工现场配电室,全长约XX米。
电缆型号:YJV22-8.7/15kV-3×120mm²。
3. 配电室:设置在施工现场一侧,满足施工现场各类设备、设施、办公及生活用电需求。
配电室面积:XX平方米。
4. 配电设备:主要包括进线柜、总配电柜、分配电柜、动力配电柜、照明配电柜等。
5. 供电负荷:根据施工现场各类设备、设施、办公及生活用电需求,估算总负荷约为XXkW。
6. 供电保护:设置过载、短路、漏电等保护装置,确保供电安全。
四、施工组织1. 施工队伍:由具有丰富施工经验的电力施工队伍负责施工,确保施工质量。
2. 施工进度:按照施工计划,合理安排施工进度,确保工程按时完成。
3. 施工安全:严格执行安全生产制度,加强施工现场安全管理,确保施工人员安全。
4. 施工材料:选用符合国家标准的优质电缆、配电设备等材料,确保施工质量。
五、验收及维护1. 验收:施工完成后,由相关部门进行验收,确保供电工程符合设计要求。
2. 维护:建立完善的维护管理制度,定期对供电设备进行检查、保养,确保供电稳定。
3. 应急处理:制定应急预案,应对突发事件,确保施工现场供电安全。
六、结论本施工供电工程方案充分考虑了施工现场的实际情况,确保了供电的稳定性和安全性。
通过合理的施工组织、严格的质量控制,确保工程按时、按质、按量完成。
第1篇一、项目背景随着我国经济的快速发展,电力需求日益增长,电力供应的可靠性和安全性成为社会发展的重要保障。
本用电施工方案旨在为某新建住宅小区提供一套科学、合理、安全的电力施工方案,确保电力设施的建设质量,满足小区居民的用电需求。
二、施工范围1. 供电线路:包括高压线路、低压线路、电缆线路等。
2. 变电站:包括主变压器、配电变压器、开关柜等。
3. 配电室:包括低压配电室、计量室等。
4. 用户接入:包括入户线路、室内配电箱等。
三、施工原则1. 安全第一:确保施工过程中人员和设备的安全。
2. 质量为本:严格遵循国家相关标准和规范,确保工程质量。
3. 经济合理:在保证工程质量的前提下,合理控制施工成本。
4. 绿色环保:采用环保材料和工艺,减少施工对环境的影响。
四、施工组织1. 施工队伍:组建一支经验丰富、技术过硬的施工队伍,包括电气工程师、电工、焊工、材料员等。
2. 施工进度:制定详细的施工进度计划,确保按期完成施工任务。
3. 施工质量:建立质量管理体系,严格执行质量检查制度。
4. 安全管理:制定安全管理制度,确保施工安全。
五、施工方案1. 供电线路施工(1)高压线路:采用架空线路,线路长度根据实际需求确定。
线路支架采用热镀锌钢管,支架间距按照国家标准执行。
(2)低压线路:采用电缆线路,电缆型号根据负荷需求选择。
电缆敷设采用直埋或穿管方式,敷设深度符合国家标准。
(3)电缆线路施工:电缆敷设前,对电缆进行外观检查,确保电缆无损伤。
电缆敷设时,注意电缆的弯曲半径,避免损坏电缆。
2. 变电站施工(1)主变压器:选择合适的主变压器,确保变压器容量满足小区用电需求。
变压器基础按照设计要求进行施工。
(2)配电变压器:根据小区用电需求,合理布置配电变压器,确保配电变压器安装牢固、运行稳定。
(3)开关柜:选择符合国家标准的开关柜,安装位置合理,确保开关柜操作方便、安全。
3. 配电室施工(1)低压配电室:根据小区用电需求,设计合理的配电室布局。
第1篇一、项目概述1.1 项目背景随着我国经济的快速发展,电力需求日益增长,配电工程作为电力系统的重要组成部分,其建设与改造已成为推动电力行业发展的关键环节。
本配电工程项目旨在提高供电可靠性,优化电网结构,满足地区经济发展需求。
1.2 项目目标(1)提高供电可靠性,降低停电时间,确保电力供应稳定。
(2)优化电网结构,提高输电效率,降低线路损耗。
(3)提高设备运行效率,延长设备使用寿命。
(4)满足地区经济发展需求,促进社会和谐稳定。
二、施工准备2.1 施工组织(1)成立配电工程施工项目部,明确项目经理、技术负责人、施工负责人等岗位职责。
(2)组建施工队伍,确保施工人员具备相应的专业技能和素质。
(3)配备施工机械设备,确保施工过程中设备运行正常。
2.2 施工材料(1)根据设计图纸要求,提前采购各类施工材料,确保材料质量合格。
(2)对采购的施工材料进行检验,确保材料符合国家标准。
(3)对施工材料进行标识、分类存放,方便施工过程中查找和使用。
2.3 施工方案编制(1)根据设计图纸、现场实际情况及施工要求,编制详细的施工方案。
(2)施工方案应包括施工进度计划、施工工艺、质量标准、安全措施等内容。
(3)施工方案需经相关部门审核批准后方可实施。
三、施工工艺3.1 施工准备(1)现场勘查:对施工区域进行勘查,了解地形地貌、地下管线等信息。
(2)施工图纸会审:组织施工、设计、监理等相关人员对施工图纸进行会审,确保施工图纸的准确性和完整性。
(3)施工方案交底:对施工方案进行交底,明确施工工艺、质量标准、安全措施等内容。
3.2 施工步骤(1)基础施工:根据设计要求,进行基础开挖、垫层铺设、混凝土浇筑等工作。
(2)设备安装:按照设备安装规范,进行设备安装、调试、试运行等工作。
(3)线路施工:按照设计要求,进行线路敷设、接引线、绝缘子安装等工作。
(4)电缆敷设:按照电缆敷设规范,进行电缆敷设、接引线、绝缘子安装等工作。
(5)设备调试:对安装完成的设备进行调试,确保设备运行正常。
小区电力工程施工方案(全面)小区电力工程施工方案(全面完整版)1. 背景与目的本文档旨在提供小区电力工程施工方案的全面完整版,以确保施工过程高效顺利,保证电力工程质量。
该施工方案适用于小区内电力设备的安装、线缆敷设、接线及调试等工作。
2. 施工方案概述本施工方案包括以下关键步骤:2.1 施工前准备在施工开始之前,需要进行如下准备工作:- 确定施工区域,包括电源线路、配电箱和相关设备的位置;- 确定施工所需材料、设备及工具,并进行采购;- 制定施工计划,包括工期、人员安排和资源调配;- 安排施工队伍,确保施工人员具备相关技能和经验;- 联系相关部门,获得必要的施工许可和安全措施。
2.2 施工过程在施工过程中,应遵循如下步骤:1. 安全措施:在施工中,确保施工人员佩戴必要的安全装备,并遵守相关安全规定。
2. 线缆敷设:按照设计要求进行线缆敷设,包括配电线路、信号线路等。
3. 电力设备安装:按照设计要求安装电力设备,包括变压器、配电箱、开关等。
4. 接线与调试:按照电路图进行接线,并进行必要的调试工作,确保设备正常运行。
5. 施工验收:在施工完成后,进行施工验收,确保施工质量满足要求。
2.3 施工后处理施工完成后,需要进行如下处理工作:- 清理施工现场,确保环境整洁;- 编制施工记录,包括施工过程记录、质量检查记录等;- 编制施工总结报告,提供改进建议。
3. 施工方案实施责任分工为确保施工方案的贯彻执行,需要明确各方责任:- 业主方:提供施工所需的区域、设备及相关资料,配合施工安排,并进行最终验收;- 施工队伍:负责具体施工工作,按照施工计划完成任务,并保证施工质量;- 监理人员:监督施工过程,确保施工按照方案进行,并进行质量检查;- 相关部门:负责提供必要的许可和安全监管,确保施工过程符合法规要求。
4. 施工方案风险管理施工过程中可能存在一些风险,需要采取相应措施进行管理和应对。
具体措施包括但不限于:- 防止施工现场意外,确保施工人员的安全;- 预防材料和设备的损坏或遗失;- 确保施工质量,减少施工缺陷和故障;- 调整施工计划,应对突发情况。
编制依据:(1)《招标文件》(2)《电气装置安装工程电缆线路施工及验收规范》、《电气装置安装工程接地装置施工及验收规范》等规范要求。
(3)《建筑电气工程施工质量验收规范》GB50303—2002(4)深圳供电规划设计院有限公司设计的本工程图纸。
(5)本公司的质量环保职业健康安全管理体系文件和根据施工现场勘查情况。
一、工程概况1.工程概述:1.1工程地点:深圳市南山区1.2工期要求:60日历天1.3工程简介:➢本电力路灯照明工程按照城市道路照明设计标准,结合深圳市特点设计。
根据不同道路断面型式设计了相应的布灯方式。
在连接段主路及主线桥上采用:杆高12M的钢杆双臂或10M无臂灯(桥上),宝安大道连接处的布灯型式与宝安大道照明布灯型号一致,即采用9M高钢杆双臂或单臂路灯。
连接段的辅道、匝道分别采用8M、9M的单臂或双臂灯,在大的路口处采用了杆高15M、3X400W的泛不灯➢另外**有色冶金设计研究院设计的深圳市宝安大道—深南路连接段路灯工程。
主要桩号起始点:左幅道路中心点(X=20297.894 Y=98927.416.)右幅道路中心点(X=20288.680 Y=98917.549),Z1+961096范围内主线及相应辅道(P辅道除外),匝道的路灯工程及与之相关联深南路、前海路、月亮湾大道上路灯、路灯与路灯之间的电缆及本工程外线电源用的箱变安装的电力工程。
➢工程地址位于南山区北侧,西与宝安大道相接,终点与现有的深南大道相连。
施工段大部分在公路旁,场地平整、交通及施工较为便利。
交通繁忙,对施工有一定程度影响,施工时要求施工班组特别注意施工安全及做好安全防范措施,注意交通安全,文明施工。
1.4工程承包方式:高低压设备采购及安装、路灯灯具灯杆安装、高低压电缆采购及安装。
1.5质量要求:达到国家及地方有关的质量检验评定标准规定的合格标准。
二、施工现场组织机构为了有效地对本项目工程的质量、工期与进度、安全、成本、文明施工进行控制,我公司将选派精干人员组建高效的工程项目经理部,项目经理及项目总工拥有丰富的施工经验,具有很强的决策能力、组织能力、指挥能力、应变能力等经营管理能力,并有充沛的精力及旺盛的意志,保证对本工程全面、全过程负责。
项目经理部管理人员具有很高的专业技术水平,熟悉经营管理知识,了解现代项目管理理论,此外,所选派人员均有丰富的施工经验人员,都能胜任各职能岗位。
由项目经理负责领导和组织现场施工,做好技术、物资、机具等供应工作,每个项目由专职施工员及班组负责,主动积极地与甲方配合协调各方面关系,为施工创造有利条件。
2.1工程施工组织机构:2.2本工程项目部将根据本项目的编制进行管理,对工程的全过程进行有效计划、组织、协调和控制。
并在确保质量、安全和工期的前提下,有效地控制工程成本,以一流的管理实现工程优良目标竣工验收。
2.3本工程施工项目部挂牌工作,并配备相应的办公设备设施。
项目部人员在开工前进驻现场,分管各自的业务工作。
三、施工进度计划3.1工期规划及要求:工程总工期60日历天。
3.2总体工期保证措施①将本工程列入我公司的重点工程,在施工组织及各施工设备和生产人员的配置上实行重点倾斜政策。
按我公司质量体系文件的要求,严格项目的各项管理工作,保证各环节高效运行;②在项目内部建立激励机制,调动各级人员的积极性。
发挥设备优势,提高机械化施工的程度,提高工作效率,施工前保证先进、完好的机械设备进场;③组织精干、高效的施工组织——项目经理部,科学组织施工,合理调配人、财、物等生产要素;④选聘技术熟练、纪律严明、能打硬仗的高素质的作业队伍,在本工程上施工;⑤严格按照施工进度计划,切实用网络计划去指导组织施工,并不断根据实际发生的情况,实行有效的跟踪、控制、调整以保证计划目标最大限度地实现;⑥因地制宜地应用新技术,优化施工工艺,确保工程按期完成;⑦做好材料计划和用款计划,保证生产所需的各项目材料及时供应到现场;⑧文明施工,协调好与当地群众的关系,指派专人进行青赔工作,及时排除障碍,减少施工阻力。
加强保卫、防盗工作,对施工现场易丢失的材料专人看管;同时改善劳动环境,为职工提供良好的食宿条件,解决职工的后顾之忧;⑨配备足够的技术力量,及时供应材料设备,合理安排劳动作业面,做到按预定的计划,圆满地完成工程任务,充分体现我公司对本工程的责任性。
四、施工现场平面布置图4.1施工总平面管理:施工现场总平面施工严格执行统一管理的原则,由项目经理全权负责,对施工平面实行动态管理,以利于现场的施工工作。
4.2现场施工平面布置图:五、施工方案5.1施工准备本工程由宝安大道—深南路连接段电力工程项目部统一指挥与管理。
本工程在开工前首先由项目经理部组织人员对施工现场内、外环境情况进行详细了解,编制本工程详细的《施工方案》,作为本工程施工的指导性文件。
5.2根据现场的调查资料、施工图会审纪要、设计资料及规范等,编制工程各个项目的作业方法,并在各个项目开工前进行详细的技术安全交底工作。
5.3技术交底及措施施工技术专责组织施工前必须组织技术员、施工作业人员贯彻落实公司“质量第一、安全第一”的方针制度。
a.常规施工,在每道工序施工前,由施工技术专责主持,由技术员及班长负责,质检、安全部门参加,对施工人员进行详细的技术、质量、安全交底。
b.特殊工序施工,由项目电气技术员负责人主持,编制工序流程,作业方法、技术要点、注意事项,并对施工作业人员进行讲解,确保质量和安全。
5.4工程设备材料的准备5.4.1准备材料准备a.按业主提供和自行购买的材料分别编制设备材料表;本工程为包工包料、业主提供设备的承包方式。
b.自购材料运输至施工现场并以监理工程师认可;c.对业主提供的设备进行接收、检验及中转运输。
5.5业主提供设备的管理业主提供的设备根据我公司《质量保证手册》和《业主提供物资的搬运、储存、防护和交付手续程序》的核定,由设备材料部门在现场进行检验,并按规定进行接收、清点、验证、标识等管理,并对验收结果提出报告,质检部门予以协助。
5.6自购材料的管理采购材料遵循公司《质量保证手册》的规定,所有采购的材料符合有关国家规范要求。
5.7 材料的保管a.材料入库前要进行检查,然后入库保管、储存。
b.材料运到现场后,通知监理工程师认可签证。
c.对业主提供的设备运到现场后,汇同业主监理代表检查验收,如包装损坏,有破损和缺件等及时查明结果,共同制定处理办法。
d.不同品种、规格材料分开储存,并进行明显的标识。
5.8 施工场地准备(在正式开工前完成)施工运输道路清理,对电气设备安装有影响的建筑施工项目应全部竣工移交。
5.9主要施工机械设备和工器具准备5.9.1由工程项目经理部制定详细的施工机械设备和工器具使用计划。
5.9.2 根据工序安排向各施工班组发放。
5.9.3主要机械设备和工器具配置表(见下表)拟投入的主要施工机械设备表5.10施工力量的准备我公司将投入本工程的技术、质量、安全管理人员及作业人员都有具有丰富的10KV输变电工程安装经验。
施工技术力量组织计划表(见下表)施工技术力量组织计划表5.11技术资料的准备➢施工图纸和其它施工资料由甲方在工程开工前提供,由项目经理部负责保存管理,根据现场需要发放。
➢技术资料由生产技术部门负责编制,需要编制的技术资料有:工地运输手册、设备安装手册、基础施工说明、路灯安装手册、电缆敷设施工手册。
安全施工技术措施须经过同级安监部门审查。
➢工程技术资料交底由项目部按照准备工作需要的时间在施工前进行。
➢施工图纸和设计变更通知单由项目部技术人员专人负责管理。
➢各种技术资料按照监理公司的要求报送。
5.12材料准备材料供应要服从施工进度的总体安排。
水泥、砂、石在开工前做好化验及砼配合比试验,并报送甲方、监理备案。
5.13通讯设备通讯设备的准备由项目部办公室负责。
应配备电话机、传真机以实现与项目法人、设计院、建设单位、监理公司的通讯联系,各施工队也配备手提电话及对讲机进行通讯。
5.14施工场地准备首先项目部、材料站、各施工队驻地的确定应提前联系,并签定有关住房合同;同时选择合理的运输路径和需要利用的乡间道路,并对临时施工道路进行现场勘察,确定路径、进行整修,并与有关部门联系青苗赔偿事宜,确保工程顺利进行。
5.15施工机械准备➢各类施工机械、工器具、安全施工设施由项目部按照工程需要进行准备及进行相应检验。
➢基础材料运输阶段,现有运输车辆不足时,可委托租运补充。
➢为保证工期和施工质量,基础模板按每个作业面两条基础腿进行配套准备,根据施工现场需求购置和调配。
➢对本工程拟采用新工艺、新技术的施工设备事前进行试验,并报监理和建设单位同意后方采用。
5.16施工力量配置根据本工程的特点,结合我公司的具体情况,计划投入1个桩机队,下设两个桩机班,每个班为15人,共计桩机人员30人;铁塔组立、导地线架设、电缆敷设计划投入一个队,下设两个班,每个班为25人,共计50人。
5.17 作业方法及工艺要求:5.17.1 作业方法:a.首先做好工器具准备,人员组织分工,熟悉有关图纸、厂家资料。
b.设备到达安装地点后,开箱应作如下检查:(1)型号规格、容量是否符合设计要求,附件、备件是否齐全。
(2)产品技术文件是否齐全。
(3)检查外观、瓷套、密封垫、表计等操作、形变、破裂和剥落等现象。
检查设备铭牌标识、备件、资料是否齐全,并做好记录。
5.18主要工序的施工方案5.18.1土石方工程①本工程为现浇阶型梯基础和掏挖式基础,基坑开挖采取人工放坡进行;②当岩石基面和基坑爆破作业抛掷空间有限时,基面采用破碎爆破,,基坑采用松动爆破,对不允许爆破的采用人工凿岩,并配合凿岩机进行开挖;③对开挖后出现易风化、剥落、掉块的塔位的上下边坡因地制宜采取护坡保护;④在基坑开挖过程中,如发现地质状况与设计不符时应立即停工,并报告监理工程师。
5.18.2基础工程①砼的浇制、养护、尺寸偏差、检验等按《砼结构工程施工质量验收规范》、《钢结构工程施工质量验收规范》、《砼强度检验评定标准》及设计说明和项目的有关规定执行;②采用钢模板与异形角模连接的整体结构,一次浇注成型,基础顶面不搞二次抹面;③质检人员会同监理工程师代表逐基验收接地槽开挖深度、长度,沟深不得出现负误差,并清除接地沟中杂物,确保地网埋设质量;④敷设接地体如遇水塘、岩石、陡坡等情况时,可适当移动埋设位置,但两接地体间的平行接近距离不宜小于5米,在山地应尽量沿等高线敷设。
5.18.3电缆敷设及电缆头制作a.检查电缆的截面、芯数、电压等级、外护层结构、长度等符合设计要求,电缆敷设前应按设计和实际路径,合理安排每盘电缆的长度,减少中间头。
b.电缆敷设前应先核对其型号规格,符合设计要求,进行外观检查及根据电缆规格、绝缘等级选取相对应的摇表检查其绝缘电阻应合格,并做记录。
