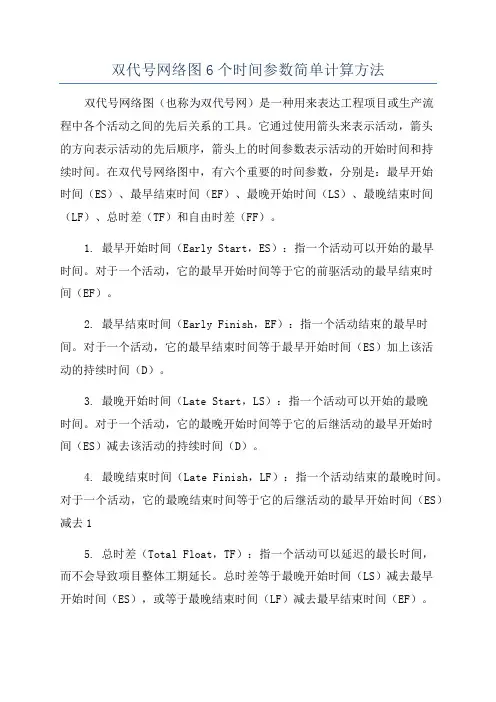

双代号网络图六个参数的两种简易计算方法及实例分析

  • 格式:doc
  • 大小:86.50 KB
  • 文档页数:5

下载文档原格式

  / 5
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

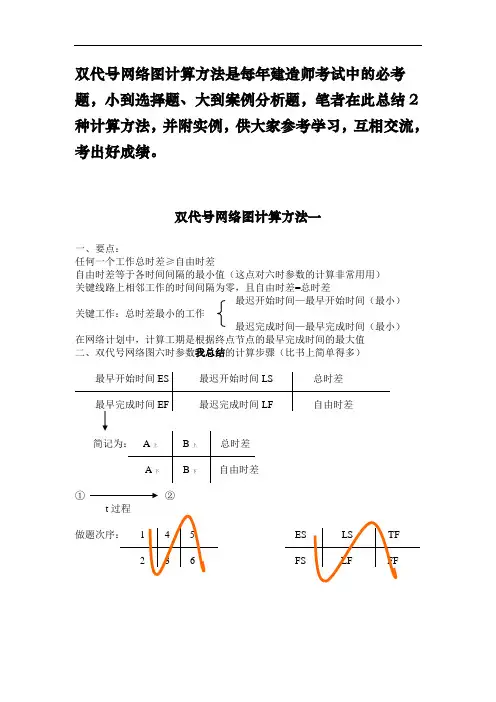

双代号网络图计算方法是每年建造师考试中的必考题,小到选择题、大到案例分析题,笔者在此总结2种计算方法,并附实例,供大家参考学习,互相交流,考出好成绩。

双代号网络图计算方法一

一、要点:

任何一个工作总时差≥自由时差

自由时差等于各时间间隔的最小值(这点对六时参数的计算非常用用)

关键线路上相邻工作的时间间隔为零,且自由时差=总时差

最迟开始时间—最早开始时间(最小)

关键工作:总时差最小的工作

最迟完成时间—最早完成时间(最小)

在网络计划中,计算工期是根据终点节点的最早完成时间的最大值

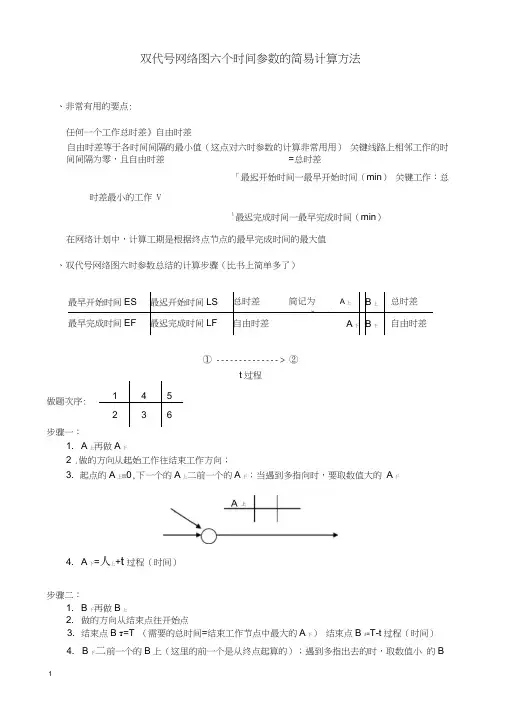

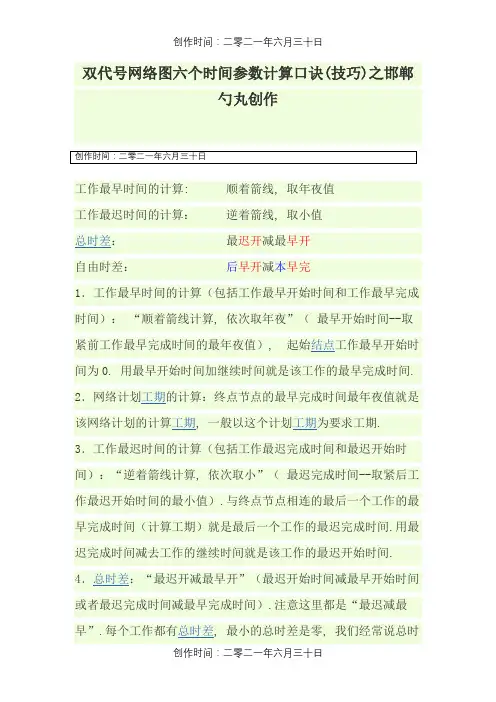

二、双代号网络图六时参数我总结的计算步骤(比书上简单得多)

①②

t过程

做题次序: 1 4 5 ES LS TF

2 3 6 FS LF FF

步骤一:

1、A 上再做A 下

2

3、起点的A 上=0,下一个的A 上

A 上 4、A 下=A 上+t 过程(时间)

步骤二:

1、 B 下再做B 上

2、 做的方向从结束点往开始点

3、 结束点B 下=T (需要的总时间=结束工作节点中最大的A 下)

结束点B 上=T-t 过程(时间)

4、B 下=前一个的B 上(这里的前一个是从终点起算的) 遇到多指出去的时,取数值小的B 上

B 上=B 下—t 过程(时间)

步骤三:

总时差=B 上—A 上=B 下—A 下 如果不相等,你就是算错了

步骤四:

自由时差=紧后工作A 上(取最小的)—本工作A 下

=紧后工作的最早开始时间—本工作的最迟开始时间 (有多个紧后工作的取最小值) 例:

双代号网络图计算方法二

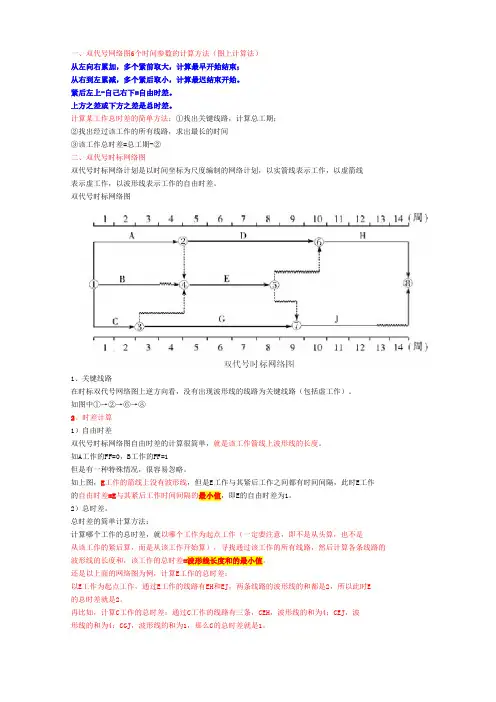

一、双代号网络图6个时间参数的计算方法(图上计算法)

从左向右累加,多个紧前取大,计算最早开始结束;

从右到左累减,多个紧后取小,计算最迟结束开始。

紧后左上-自己右下=自由时差。

上方之差或下方之差是总时差。

计算某工作总时差的简单方法:①找出关键线路,计算总工期;

②找出经过该工作的所有线路,求出最长的时间

③该工作总时差=总工期-②

二、双代号时标网络图

双代号时标网络计划是以时间坐标为尺度编制的网络计划,以实

箭线表示工作,以虚箭线

表示虚工作,以波形线表示工作的自由时差。

双代号时标网络图

1、关键线路

在时标双代号网络图上逆方向看,没有出现波形线的线路为关键线路(包括虚工作)。

如图中①→②→⑥→⑧

2、时差计算

1)自由时差

双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度。

如A工作的FF=0,B工作的FF=1

但是有一种特殊情况,很容易忽略。

如上图,E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作

的自由时差=E与其紧后工作时间间隔的最小值,即E的自由时差为1。

2)总时差。

总时差的简单计算方法:

计算哪个工作的总时差,就以哪个工作为起点工作(一定要注意,即不是从头算,也不是

从该工作的紧后算,而是从该工作开始算),寻找通过该工作的所有线路,然后计算各条线路的

波形线的长度和,该工作的总时差=波形线长度和的最小值。

还是以上面的网络图为例,计算E工作的总时差:

以E工作为起点工作,通过E工作的线路有EH和EJ,两条线路的波形线的和都是2,所以此时E

的总时差就是2。

再比如,计算C工作的总时差:通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波

形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。
