第一章概述

1.1 工程概况

XX供水枢纽工程坝址位于广东省XX市境内的韩江干流,距XX市区约4km,现有护堤公路通至坝址右岸。

XX供水枢纽工程是合理调配水资源、为城镇及工农业用水创造条件,结合发电、兼顾航运、水环境保护等综合利用的枢纽工程,工程等级为Ⅰ等,主要建筑物级别为2级。

韩江由北向南流经坝址,坝址处河床较为宽阔,被江东洲分割成东溪和西溪两道河槽,江东洲顺水流方向绵延十几公里。东溪河床宽约500m,河床高程1.5~2.5m,西溪河床宽约400m,河床高程1.2~2.2m。西溪为主河槽,水较深,东溪水较浅,两河床坡降平缓,水流缓慢,坝址处河床剖面呈“W”字形,两岸及江东洲均有堤围防护。

枢纽由拦河闸、发电厂房、船闸、土坝等建筑物组成。东、西溪各布置16孔拦河水闸,东溪右岸及西溪左岸各布置一座厂房,装机容量分别为16MW和24MW,船闸布置在西溪右岸,发电厂房与江东洲、船闸与南堤、东溪拦河闸与东厢堤之间用均质土坝连接。地震设防烈度为8度。

1.2 水文气象和工程地质

1.2.1 水文气象

枢纽所在的韩江流域属亚热带季风气候,受海洋性东南亚季风影响很大,高温多雨湿润,雨量充沛。多年平均降雨量1610mm,年雨量分配不均匀,约占全年雨量的80%左右集中在4~9月,其中4~6月多为锋面雨,7~9月多为台风雨。多年平均气温21.4℃,年内气温变化较大,最高气温为39.6℃,最低气温-0.5℃,日内温差变化不太大。相对湿度多年平均为81%,一般在70%~90%之间。最大风速22m/s,风向多为NW。

1.2.2 工程地质

坝址处河床地层自上而下为砂层、淤泥质粘土或淤泥层、含卵砾砂或砾砂卵石层。其中东溪河床覆盖层自右向左逐渐递增,上覆1~7m砂层,以下淤泥质粘土或淤泥厚12~15m;西溪河床砂层厚2~4.7m,以下淤泥粘土或淤泥厚13~20m。由于覆盖层深厚,承载能力低,对围堰稳定非常不利。

位于坝址上游右岸约16.2km处的石料场,岩石主要为中粒花岗岩和中粒黑云母花岗岩,料场内有8条较明显的断层岩脉,岩石饱和密度为2.55~2.76t/m3,饱和抗压强度为50.9~166Mpa,软化系数为0.45~1。

1.3 对外交通条件

XX市与广州相距463km,与梅州市相距173km,与汕头市相距38km,这三市均有公路可通至XX市。自广州经广深、深汕高速公路可至澄海,然后经横陇桥可达江东洲坝址处。

广梅汕铁路已全线开通,部分原材料及大型机电设备可通过铁路运至XX火车站,再转公路运至工地。

韩江是广东省内重要航道之一,坝址处西溪上、下游可通航载重50t的船只。

本工程对处交通尚属方便,主要设备和建筑材料的运输可采用公路为主,水路、铁路为辅的方式。

1.4 通讯条件

XX市电讯部门可提供本合同范围内任一地点的电讯服务,移动通讯网覆盖整个工地。

1.5 合同项目、工期及主要工程量

1.5.1 合同项目和工作范围

⑴西溪上、下游围堰(含西溪截流工程及基坑排水);

⑵西溪下游灌溉供水工程(指西溪供水明渠和安揭引韩下游壅水坝);

⑶护堤公路扩建;

⑷为完成⑴、⑵、⑶项内容所需的施工房屋、施工辅助企业、施工临时道路工程和其它临时工程;

⑸石料场开采(供应⑴、⑵、⑶项内容所需的石料、碎石、石渣及后续的主体和临时工程所需石料、碎石、石渣)。

1.5.2 开工通知

监理人在2002年6月15日前发出开工通知。

1.5.3 完工日期

⑴截流护底在2002年9月15日前完成;

⑵截流工程在2002年10月10日前完成;

⑶围堰堰基水泥土防渗墙施工在2002年10月25日前完成;

⑷围堰工程在2002年11月30日前完成。

1.5.4 主要工程量

表1-1 主要工程量表

1.6 主要工程特点

⑴工程位于XX市郊,交通方便,施工材料便于采购;

⑵全部工程为临时工程,无保修责任事故;

⑶围堰施工期采用东溪导流,施工导流比较简单;

⑷围堰备料较多,戗堤进占时施工强度大,施工机械要求较高;

⑸坝址处河床覆盖层深厚,承载能力低,对截流和围堰稳定非常不利。

第二章施工总布置

2.1 施工布置条件及原则

2.1.1 布置条件

XX供水枢纽工程坝址位于广东省XX市境内的韩江干流上,距XX市4km,广梅汕铁路从XX市经过,自广州经广深、深汕高速公路可至澄海,经横陇桥可达江东洲坝址处,交通十分便利;通讯网络覆盖整个坝区,坝址右岸及江东洲均有可供饮用的自来水供水系统。

业主提供的布置条件有:西溪左、右岸征地范围及征地范围内施工临时设施总布置规划;坝址上游江东堤内1个弃渣场;场内主干线公路布置示意图;10kv 施工线路一条;变电站一个;距坝址上游11km土料场一个;距坝址上游16km 石料场一个;东溪坝址下游0.5km砂料场一个,左、右岸备料场各一个。

2.1.2 布置原则

结合本工程的施工条件、施工环境及施工特点,施工布置按以下原则进行:

⑴所有施工生产设施、辅助企业及施工道路均按招标文件要求及业主提供的现场条件,结合现场考察信息,在指定的施工场地和征地范围内进行规划布置。

⑵临建设施的规模和容量根据施工总进度及施工强度的需要进行规划设计,在满足施工要求的前提下,尽量做到精简、实用。

⑶所有临建设施采取相对集中、靠近施工场地的方式布置,力求紧凑、合理、管理集中、调度灵活、方便使用。

⑷各临建设施、生产营地及施工场地均按有关规范要求配置足够的环保及消防安全设施。

2.2 施工场地规划

2.2.1 生产设施场地规划

根据招标文件和图纸提供的施工场地和征地范围,需布置施工供水系统、供电系统、混凝土拌和系统、材料堆场及其它施工辅助企业、临时设施等。坝址右岸布置材料堆场、施工仓库、钢筋加工厂、木材加工厂、机械修理厂、混凝土预制厂、混凝土拌和站、工地试验室以及施工变电站、配电所、水池、取水泵房、油库等;江东洲上布置材料堆场、拌和站、水池、弃渣场等。

2.2.2 生活、办公设施场地规划

根据招标文件及招标图纸所示,生活办公设施场地布置在西溪右岸,通过护堤公路与之相连,生活办公设施有行政办公用房、职工宿舍、医务室、食堂、公共卫生设施及治安、消防等房屋建筑,本合同工程生活办公设施全部租用现有房屋,建筑面积2640m2。建筑特性详见表2-1。生活用水从当地自来水管网中接入。生活、办公设施场地布置详见图2-1《施工总平面布置图》。

表2-1 生活办公设施建筑特性表

2.2.3 弃渣场规划

根据招标文件和图纸,业主指定弃渣场布置在坝址上游江东围堤内,此渣场堆放西溪上下游围堰、戗堤、下游壅水坝拆除的渣体及西溪明渠开挖的土料。在使用之前作为上下游围堰施工的材料堆场。

2.2.4 土料场、石料场、砂料场规划

坝址附近无储量丰富、质量优良的天然料场分布,土料场选用右岸坝址上游11km处,石料场位于坝址上游16km处,砂场位于距坝址0.5-1.5km处。各料场供应量满足施工需要。

壅水坝填筑土料采用供水明渠开挖料。

2.2.5 材料堆场规划

根据招标文件及图纸要求,布置两个材料堆场,一个位于西溪右岸(包括块石堆场、石渣堆场、混凝土块堆场、预制场等),占地面积35658m2;另一个位于江东洲上,用于堆放截流材料,占地面积13937m2,堆场在使用前用推土机平整场地。

图2-1

2.3 场内施工道路布置

⑴修筑从护堤公路(桩号0+418)至上游围堰右岸公路,供场内物资、材料、混凝土运输,公路长1850m,路基宽度9.5m,路面宽度8.0m,泥结石路面。

⑵修筑从大石堆场至下游围堰右岸公路,以满足下游围堰施工需要,此公路宽8m,长810m,泥结石路面。

⑶江东洲上施工道路利用原有道路,所需材料及设备从护堤公路经江东大桥运抵施工场地。

⑷壅水坝施工道路利用江东洲上原有道路,填筑料采用西溪明渠开挖料。

⑸修建场内各主干道至各系统、加工厂、辅助企业的支线道路,形成有序、快捷、方便的交通网络。

场内主干线公路布置参见图2-1《施工总平面布置图》。

2.4 施工风、水、电系统

2.4.1 施工供风

根据工程特点及施工需要,石料场开挖用风采用2台CM-351钻机各自带一台21m3/min柴油移动式空压机供风。

2.4.2 施工供水系统

本合同工程承包人负责施工及生活用水供应,负责供水系统的设计、施工、管理和维修,修建为保证正常供水的引水、储水、水处理和抽排水设施等。

⑴西溪右岸在距坝轴线上游500m设一取水泵站,型号为IS-100-65-200水泵两台(一台备用,单台功率22kw),在距坝轴线上游500m右岸设一100m3砖砌水池,供应右岸施工用水,考虑到水池所处位置地势较低,施工时将水池基础抬高3m。取水泵站至水池引水钢管为DN100。从水池至护堤公路和拌和站引水钢管为DN65。

⑵在距西溪明渠起进水口下游100m处设50m3砖砌水池,采用7kw潜水泵向水池供水。此水池供应西溪明渠施工用水,供水钢管为DN65。

供水系统供水管线特性见表2-2。

表2-2 供水系统主要供水管线特性表

2.4.3 施工供电

2.4.

3.1 概述

广东XX供水枢纽一期导截流料场开采工程施工供电按招标文件要求,负责由施工变电站到施工场地的输电线路、配电所及其全部配电装置和功率补偿装置的设计、采购、安装、调试及维修、管理以及完工后的拆除工作。

供电工程施工及验收严格按(GB50168电气安装工程电缆线路施工及验收规范)、(GB50171电气安装工程盘、柜及二次回路接线施工及验收规范)执行。2.4.3.2 供电方案

一期导截流工程施工用电按照招标文件的要求,电源取自右岸10kv变电站,辅助工厂、上游围堰施工区、下游围堰施工区各取一路0.4kv架空线路,上游围堰施工区架空线取一分支给生产泵站路供电。由于西溪供水渠的施工在前,此时上、下游围堰尚未形成,在左岸10kv线路上取一接电点,设置S7-400/10/0.4变压器一台。供西溪供水渠施工及上、下游围堰防渗施工用电。护堤公路施工就近取民用电源。供电网络见图2-1《施工总平面布置图》。另设置一台50kw柴油发电机组作为备用电源,可移动供电,作为生产系统的备用电源,但运行时应限负荷运行。

砂石生产电源取自10kv线路,承包方在砂石加工生产系统设置一个变配电所,设置S7-630/10/0.4变压器一台,低压配电屏3块,低压补偿屏一块。系统建设期内采用一台S7-50/10/0.4变压器供电,后期该变压器可用于料场开采。

2.4.

3.3 变配电所设备配置

表2-3 变配电所设备配置表

2.4.

3.4 无功功率补偿

导截流工程用电高峰期时间短,不采取无功补偿措施。砂石生产系统采用低

压补偿,使功率因数达到0.90。

2.4.

3.5 防雷及接地

变配电所及各辅助生产车间均埋设接地网,变配电所实测电阻R≤4Ω,变压器中性点、低压配电屏外壳均可靠接地。各车间机械设备外壳均可靠接地。炸

≤10Ω。

药库、变配电站安装避雷针防雷。实测电阻R

e

2.4.

3.6 施工照明

露天材料堆放场、露天施工面的照明主要采用大功率投光灯,混凝土系统、辅助工厂、生活区道路、仓库等户外照明主要采用自整流高压汞灯,施工道路照明主要采用水银投光灯。照明工程主要材料见表2-4。

表2-4 照明工程主要材料表

注:此表不包括照明系统运行管理所消耗的灯具、材料。

2.4.

3.7 通讯

导截流、砂石工地各安装程控电话机一台作为对外联系。另配置无线手持式对讲机10台,作为生产调度无线通讯。

2.4.

3.8 供电管理

为保证本工程的施工用电的安全、可靠,设置电气工程师1名,负责施工用电、砂石系统电气控制设计、安装、调试及维护工作,配备高素质电工3名,负责施工用电的电气安装、运行维护等。

2.5 混凝土生产系统

本合同范围现浇混凝土2900m3,预制混凝土3600m3,根据施工进度计划安排,混凝土生产设置两个拌和站,右岸预制场内设置一个,建筑面积60m2,设计生产能力25m3/h,设置两台0.75m3拌和机,满足护堤公路混凝土、预制混凝土浇筑

用量要求;江东洲明渠附近设一拌和站,建筑面积50m2,布置一台0.35m3拌和机,满足明渠混凝土施工需要。

拌和站用水供应:预制场内拌和站由100m3水池供应,江东洲拌和站由50m3水池供应。

砂用汽车从砂场运输至拌和站,骨料从石料场运取,水泥由汽车运至拌和站。

混凝土拌和站主要设备见表2-5。

表2-5 混凝土拌和站主要设备表

注:砂石成品料仓主要设备未列入表中。

2.6 施工辅助企业设施

2.6.1 钢筋加工厂

钢筋加工厂设在西溪右岸,建筑面积150m2,占地面积1000m2。在钢筋加工厂露天堆放场设8t汽车吊一台进行钢材装卸。加工厂配置钢筋喷砂除锈设备、调直机、断料切割机、弯曲机等。钢筋在加工厂加工成型后编号分批分类运至工作面。

2.6.2 木材加工厂

木材加工厂设在西溪右岸,紧靠钢筋加工厂,建筑面积100m2,占地面积800m2。木工厂设木材堆放场、锯台车间、加工制作车间,分别设置圆盘锯、带锯、平刨机等木工机械。主要承担预制混凝土模板、西溪明渠模板及其它部位木模板的加工。

2.6.3 混凝土预制厂

预制厂设在西溪右岸,靠近混凝土拌和站,建筑面积50m2,占地面积2000m2。预制厂承担护底混凝土及围堰抛投混凝土块等生产。在预制厂浇筑面积为100m2的混凝土预制场,设1台15t汽车吊,配备2台0.75m3搅拌机,设面积为800m2的砂石料堆放场地。在预制厂场地内布置一个水泥仓库,建筑面积100m2,容量为水泥100t。预制场模板、钢筋统一在相应加工厂完成,混凝土质量控制由拌和站试验室负责。混凝土采用手推车或机动翻斗车运输,小构件混凝土由人工铲运入模,大构件混凝土采用汽车吊吊运入模。

2.6.4 施工机械修配厂

施工机械修配厂设在西溪右岸,建筑面积300m2,占地面积750m2,承担各种

施工机械设备的维修、保养及汽车的小修、一保及零件的修理工作,汽车的大、中修总成检修等工作利用XX市汽车修理厂进行。主修理间采用半开敞式,设5t 电动单梁起重机一台。

2.7 工地试验室

试验室设在右岸预制场内,建筑面积100m2,占地面积200m2,负责原材料、混凝土的物理力学性能试验。为满足混凝土原材料试验、配合比设计试验、混凝土质量控制检验等的需要,试验室配置万能液压机,RCC核子密度仪、水泥、土工、砂石料检验设备、各种计量容器及工程检验所需的仪器设备。

2.8 仓库系统

仓库系统包括油库、炸药库、施工仓库等,其中施工仓库包括钢材库、钢筋库、物资库、设备库等,仓库系统总建筑面积1000m2。油库设置在护堤公路附近,设计规模100t,建筑面积100m2,占地面积800m2。炸药库设在石料场附近,建筑面积100m2,占地面积150m2。施工仓库设在右岸,建筑面积800m2,占地面积1600m2,租用当地房屋。

各施工生产设施、辅助企业、仓库系统建筑特性详见表2-6。

表2-6 主要生产设施、辅助企业、仓库系统建筑特性表

2.9 其它设施

2.9.1 消防设施

在各施工区、库房及生产、生活营地设置专用消防栓及消防软管,并按有关规定配置足够的泡沫、干粉灭火器及消防砂坑、消防被等。成立消防、安全领导小组,组建若干支兼职消防队,加强消防力量,设一辆消防水车,所有消防设施随时检查保养,保持处于良好待命状态。

2.9.2 各种信号的设置

在施工工区内,交通道路、加工厂区设置一切必要的信号,包括标准的道路信号、报警信号、危险信号、控制信号、安全信号、指标信号等。

2.9.3 洪水预报系统

施工现场设水情预报室与当地水文部门联系,每天向工程施工部预报坝址水情及未来天气情况,确保工程安全渡汛及方便安排、指挥生产。

2.9.4 环保设施

在各生产、生活区根据需要挖设截水沟、砌筑挡土、挡渣墙,防止水流引起山体滑坡,水土流失;在混凝土拌和系统、施工场地内设置污水沉淀池,污水经沉淀后排放至天然河道;在各生产设施营地内设废油料处理池,防止污染土壤,在各生活、办公营地设置垃圾池,由专人定期清扫,生产、生活营地设置带化粪池冲水式厕所,粪便经发酵、沉淀后排入附近污水处理池;所有垃圾、沉淀物等由专人负责清理并运至监理指定地点掩埋、焚烧;施工现场经常用洒水车不定期进行洒水防尘;工程完工后,按照监理工程师要求拆除一切需拆除的施工、生活临时设施,并清理干净。

第三章施工总进度

3.1编制依据

⑴广东省XX供水枢纽工程土建工程一期导截流工程及石场招标文件(合同编号:CZGS-TJ-01);

⑵部颁及广东省水利工程施工等现行有关施工规范。

3.2 编制原则

⑴严格遵守招标文件规定的分部工程完工日期,按照合同文件规定的施工程序及各项施工工期控制点安排施工总进度计划。

⑵根据本标段工程施工条件、工程项目数量及各单项工程的施工程序,尽可能开创多个工作面,按多工序平行、交叉作业组织施工,减少施工干扰,合理安排工期,做到均衡生产。

⑶认真分析各单项工程的施工进度,施工方法及施工工艺,在确保本标段施工关键线路控制工期的前提下,全面兼顾和协调各单项工程的施工进度,确保控制节点目标按期实现。

⑷充分发挥我局长期从事水利水电工程施工的技术优势,大力推广应用新技术、新工艺、新材料,优化施工方案,合理配置资源,从技术、设备和材料上提供可靠的保证。

3.3 主要控制性进度

工程开工 2002年06月15日河床护底完工 2002年09月25日西溪截流完工 2002年10月10日水泥搅拌桩防渗墙完工 2002年10月25日围堰工程完工 2002年11月30日围堰拆除完工 2003年04月30日工程竣工 2005年03月31日3.4 施工总进度计划

施工总进度计划见图3-1《施工进度横道图》、图3-2《施工网络图》及表3-1《施工日强度表》。

图3-1

第四章石料开采及加工

4.1 概述

4.1.1 工程概况

根据招标文件提供的地质资料和当地材料的分布情况,本工程坝址附近天然砂较多,工程所需的砂全部采用天然砂,石料场主要用来开采块石、混凝土用骨料、石渣等。石料场除本标段使用外,还将为以后标段提供块石、碎石及石渣料。石料场长180~200m,宽120~150m,北低南高,人工碎石料加工系统拟布置于距料场上游侧约400m的山脊上(招标书中未指定具体位置)。XX水利枢纽工程石料总需量为80万m3,其中块石22万m3,碎石(骨料)43万m3,石渣15万m3,开采毛石料92万m3(考虑了15%的富余)。骨料三级配。工程预计碎石高峰期需要量约2000m3/d,要求碎石料加工生产能力为每小时300t。

碎石加工系统由粗碎车间、半成品料仓、预筛分车间、中碎车间、筛分车间、成品料仓、给排水工程、废水处理工程、供配电工程、系统场内公路及临时设施等组成。

4.1.2 工程地质

石料场位于坝址上游右岸约16.2km处,料场顶部开采高程为165m,底部开采高程为25m,山体自然边坡30°~40°,岩石主要为中粒花岗岩和中粒黑云母花岗岩,料场内有8条较明显的断层岩脉,岩石饱和密度为2.55~2.76t/m3,饱和抗压强度为50.9~166Mpa,软化系数为0.45~1,料场剥采比为11.6%。岩石各项技术指标均符合骨料要求。

碎石加工系统建筑物布置于料场附近山脊处,山坡较平缓。料场料层厚30~140m,上覆无用层厚约8~15m。料场开采条件较好,且有潜在储量。料场储量见表4-1。表4-1 石料场储量统计表

4.1.3.1 工作范围

⑴石料场的地表植被清理、无用层的清除和堆放,石料的开采及运输。

⑵炸药仓库的建设、维修及管理。

⑶火工产品的采购、运输、检验及保管

⑷碎石系统各车间、设施的场地开挖、土建工程施工、钢结构制造安装、运行期的维护和管理。

⑸碎石系统各车间、设施所需设备(含胶带机)的采购、运输、检验、保管、安装、调试、运行、维修及保养。

⑹碎石系统给排水、废水处理工程的施工、维修及运行管理,生产废渣的清除及运至指定场地。

⑺碎石系统供配电及电气控制工程的施工、维修及运行管理。

⑻本合同所需其他临时设施的建设、维修及运行管理。

⑼碎石成品的储存、运输及计量。

⑽碎石系统建设期的工程质量检测、质检记录的收集和整理。

⑾碎石系统运行期的产品质量定期检测,质检记录的收集和整理。有关质检记录定期上报发包人及监理人。

⑿碎石系统运行期的产品(及碎石料的级配等)数量记录的收集和整理,定期上报发包人及监理人。

4.1.3.2 工作内容

⑴承担砂石加工系统全部建设工作,包括:采石场覆盖层剥离,碎石加工系统的土建工程施工,炸药仓库的土建工程施工,给排水及废水处理工程施工,供配电及电气控制工程施工,机电设备采购、运输、安装、调试,其他临时设施的建设以及本系统试运行等工作。

⑵承担碎石系统的生产运行及管理工作,包括:道路养护,石料场开采区无用料剥离,石料的开采与运输,块石、石渣及碎石成品生产及运送,火工产品的采购、运输、检验及保管,给排水及废水处理工程运行管理,生产废渣的清除及运至指定场地,供配电及电气控制工程运行管理,土建工程的日常维护维修,机电设备的调试、维修、保养等工作。

⑶按照工程的施工进度计划和混凝土浇筑强度要求,按时保质、保量供应工程所需的块石、石渣及碎石料。

4.1.4.1 工期

根据工程的施工总进度要求,石料场于2002年6月15日动工,加工系统建设期工期主要包括加工系统的形成、临时设施的建设和开挖设备的进场以及覆盖层的剥离等。

碎石加工系统生产运行管理工期从系统试运行期满至2005年3月底结束,2005年4月底完成碎石加工系统的拆除。

如我局中标,根据我局对大型人工砂石系统的建设经验,我们将迅速组织人工砂石料生产方面的技术骨干和专家,尽早完成施工组织设计,投入足够的设备、人员和物资,确保在2002年6月15日破土动工,并按期生产、供应碎石成品料。

4.1.4.2 质量

在石料生产的工艺设计、施工建设运行管理等各个方面,我们将认真贯彻执行GB/T19002-ISO9002质量体系文件,坚决执行“百年大计,质量第一”、“质量责任重于泰山”的方针。在工程开工前认真编制质量计划,在设计施工、运行过程中,严格执行质量计划,采用先进的工艺流程,可靠的设备配置,选用经验丰富的施工管理与运行操作人员,确保本料场系统加工工艺在国内领先,本工程生产的石料,满足部颁规范要求,达到优质水平。

4.2 料场开采

4.2.1 开采量的计算与开采范围的确定

XX水利枢纽工程所需石料总量为80万m3,其中需碎石成品料43万m3,根据计算,共需毛料约92万m3。

石料场储量充足,岩石各项技术指标均符合骨料要求。开采区从▽165m~▽25m,可采量193.8万m3,完全可以满足需求量。实际开采范围从▽110m~▽25m,料场实际开采量计算结果见表4-2。开采范围及系统布置详见图4-1《石场施工布置图》。

表4-2 石料场开采量统计表

图4-1

4.2.2 采场施工道路布置

采石场从▽165m台阶式自上而下分两个平台同时开挖采石,从XX大道▽19m 处修施工主干道至采石场的▽155m,施工主干道长380m,路基宽度为14m,路面宽度为12m,泥结碎石路面,平均坡度8%。从主干道分别引支路至各个平台的工作面,施工支路路基宽度为12m,路面宽度为10m,泥结碎石路面,总长约200m。然后,随开挖高程的下降,主干道和各支路跟着下降。开采毛料经施工支路、场内主干道运至粗碎车间,平均运距为1.5km,块石和石渣料直接从采石场运至各个工作面。

4.2.3 无用层的剥离与石料开采

采石场无用层剥离施工首先清除开采区内的杂草和树根,然后剥离其表土层覆盖层和无用层。

石料开采首先从▽110m~▽25m台阶式向下分层钻孔爆破开采,无用层总量为25.46万m3,毛料储量193.80万m3,剥采比为1:7.61,征地范围内地形线▽110m以上部分石料作为储备料源。

4.2.4 毛料的开采与运输

4.2.4.1 开采坡比

按如下坡比开挖:覆盖土的边坡坡比为1:1.25;强风化带坡比为1:0.5;弱风化带坡比为1:0.2。梯段高差为12m,每一梯段平台设一个安全马道,马道宽为3m和6m两种间隔布置,兼作清理平台。

4.2.4.2 开采方法

采石场开采按先剥离后开采的原则自上而下分层钻孔爆破的施工方法进行,保证料源满足质量要求。首先清理开采区的杂草和树根,剥除其表层的覆盖层和无用层;然后进行风化层的剥离,对于全风化层开挖采用TY320推土机推松集渣,用CAT320反铲装车,对于表层强风化层的开挖采用松动爆破,炸药单耗为0.4kg/m3;土方边坡经挖掘机修整后直接形成,石方边坡采用预裂爆破法形成边坡,毛料开采全部采用梯段爆破法。

毛料的开采采用CM-351钻机造孔,深孔梯段微差挤压爆破法爆破,每次梯段高度12m(第一梯段高13m),共分7个梯段施工:▽110m~▽97m、▽97m~▽85m,▽85m~▽73m、▽73m~▽61m、▽61m~▽49m、▽49m~▽37m、▽37m~▽25m,边坡采用预裂爆破防震,爆破后用两台CAT320反铲装车,运往粗碎车间和各个工作面。超径石的处理采用手风钻解炮,以保证进入粗碎车间的料源粒径满足设备要求。装渣设备为CAT320反铲(斗容1.6m3)2台,运渣采用RD25自卸汽车(25t)10台、运块石采用东风自卸汽车(5t)10台。

供水工程施工组织设计范本

施工组织设计 第一章编制依据 第二章工程概况 第三章施工方案与技术措施 第一节施工准备工作 第二节施工总体安排 第三节沟槽开挖及砼垫层施工 第四节钢筋工程施工方案 第五节砼工程施工方案 第六节管道安装工程施工 第四章质量管理体系与措施 第一节施工组织 第二节有关材料试验的制度 第三节质量保证措施 第四节季节性施工措施 第五节测量复核保证措施 第六节材料和设备质量保证措施 第七节技术档案管理及保修服务措施第五章安全管理体系与措施 第六章确保文明施工的技术组织措施第七章环境保护管理体系与措施 第八章施工进度计划与措施 第九章资源配备计划 第十章施工设备及进场计划

第一章编制依据 1、本项目工程的招标文件; 2、本项目的图纸及工程清单量; 3、《给水排水管道工程施工及验收规范》; 4、《工程测量规范》; 5、《建筑地基基础工程施工质量验收规范》; 6、《砌体工程施工质量验收规范》; 7、《市政排水管渠工程质量检验及评定标准》; 8、《钢筋焊接及验收规范》; 9、《混凝土结构工程施工质量验收规范》; 10、《施工现场临时用电安装技术规范》; 11、《给水排水构筑物施工及验收规范》; 12、《混凝土外加剂应用技术规范》; 13、《建筑工地施工现场供用电安全规范》; 14、《施工现场临时用电安全技术规程》; 第二章工程概况 一、工程说明 1、项目名称:山西医科大学第一医院交城分院红旗路供水工程。 2、项目编号: BRR20-SXS-ZB-71。 二、工程质量要求及验收标准 根据招标文件规定,本工程质量应符设计要求及国家验收规范。要求质量标准为“合格”。 三、工期要求 根据招标文件规定,本工程施工总工期为30天。 第三章施工方案与技术措施 第一节施工准备工作 在施工前首先应做好以下施工准备工作: 1、熟悉施工图纸,如发现图纸问题,及时与设计部门联系解决。认真学习有关技术规范,安全操作规程及质量检验评定标准,制定本工程质量控制、试验、安全、文明施工的具体实施细则。

施工组织设计方案(范文)86951

长春建筑学院 毕业设计 施工组织设计方案 学院:土木工程学院 专业:土木工程(建筑工程) 班级:建1206班 姓名:洪心杓

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。 第二节编制依据 1、设计施工图纸; 2、《建筑工程施工质量验收统一标准》GB50300-2001 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《建筑地基基础设计规范》GB50007-2002 5、《桩基质量检测技术规程》SJG09-99 6、《吉林省建筑地基基础设计规范》DBJ15-31-2003 7、《建筑桩基技术规范》JGJ94-94 8、《混凝土结构工程施工质量验收规范》GB50204-2002 9、《砌体工程施工质量验收规范》GB50203-2002 10、《木结构工程施工质量验收规范》GB50206-2002 11、《屋面工程施工质量验收规范》GB50207-2002 12、《地下防水工程施工质量验收规范》GB50208-2002 13、《建筑地面工程施工质量验收规范》GB50209-2002 14、《建筑装饰装修工程施工质量验收规范》GB50210-2001 15、《建筑工程施工测量规范》

给水工程施工组织设计.

目录 一、编制依据 (1) 二、工程概况 (1) 1、工程概述 (1) 2、工程水文地质情况 (1) 三、施工部署 (2) 1、工程管理目标 (3) 2、项目部施工管理组织体系 (4) 四、施工准备 (4) 1、技术准备 (4) 2、施工材料准备 (5) 3、人员、设备、物资进场 (5) 五、主要施工法 (5) 1、施工测量 (5) 2、挖槽开挖 (6) 3、基础 (6) 4、下管 (6) 5、管道安装 (7) 6、设备安装 (7) 7、井室砌筑 (8) 8、水压试验 (11) 9、冲洗消毒 (11) 10、回填土 (11) 六、雨季施工措施及安全措施 (12) 1、雨季施工措施 (12) 2、雨季施工安全措施 (13) 七、安全、文明施工与环境保护 (14) 1、安全技术措施 (14) 2、临时用电措施 (14) 3、机械安全 (15) 4、治安消防保卫 (16) 5、现场管理 (17) 6、料具管理 (17)

7、环境保护 (18) 8、支模作业防火措施 (20) 八、质量目标设计 (20) 1、工程质量目标 (20) 2、质量保证体系 (20) 3、质量保证措施 (20)

一、编制依据 1、北京市大兴新城核心区路网市政配套工程规划一路及规划十二路工程给水施工图纸; 2、北京市大兴新城核心区路网市政配套工程规划一路及规划十二路工程地质勘察报告; 3、《给排水管道工程施工及验收规》50268-2008; 4、《市政给水管道工程及附属设施》07MS101; 5、《北京市给水排水管道工程施工技术规程》DBJ01-47-2000; 6、我单位对施工现场实地调查情况; 二、工程概况 1、工程概述 规划一路给水管线西起现况永华路,向北向东与规划十二路及新源大街相交,再折向南,终点与现况永华路相交。规划一路道路起点桩号为K0+000,终点桩号K1+229.25,全长1229.25m,新建道路与现况佟前路(村级路)线位重合。 规划十二路给水管线南起现况永华路,向北终点与规划一路相交。规划十二路道路起点桩号为K0+000,终点桩号K0+197.39,全长197.39m,新建道路与现况柳林一巷(村级路)线位重合。 2、工程水文地质情况 根据本次钻探所揭示的地层条件,按沉积年代将勘探深度围的地层划分为人工堆积层、新近沉积层和第四纪沉积层三大类,按其岩性、物理力学性质及工程特点可划分为五个大层及亚层,分述如下: 2.2.1人工堆积层: 表层为0.30—5.20m厚的房渣土、碎填土①层,粉质粉土、砂质粉土素填土①1及细砂素填土、粉砂素填土①2层。

总施工组织设计方案模板

总施工组织设计方 案

第一章: 总体概述 第一节、工程简介: 1、工程名称: 广东第二师范学院番禺附属中学教学楼卫生间改建工程; 2、工程地点: 广东第二师范学院番禺附属中学内 3、建设单位: 广东第二师范学院番禺附属中学; 4、设计单位: 广州番禺区市桥建筑设计院有限公司 5. 监理单位: 广州城工建设监理有限公司; 6、工程规模及设计要求: 总建筑面积: 480.5㎡建筑层数: 地上 五层 ; 建筑工程等级: 三级 ; 结构形式:钢筋混凝土 框架结; 抗震设防烈度: 七度 ; 防火设计的的建筑 分类: 二类 该工程基础采用天然独立地基, 工程主体结构砼采用C25的商品砼, 结构墙体采用Mb7.5砂浆砌筑MU10蒸压加气砼砌块, 外窗户采用玻璃铝合金, 外墙饰面砖为条形砖。 第二节、项目管理目标 质量目标 本工程质量目标: 经过国家及行业质量验收达到合格标准。 工期目标 本工程暂定开工日期为12月13日。施工总工期60日历天,其中主体工程计划40个工作日内完成, 余下时间穿插着水电和装饰装修工程的施工。根据本工程的施工条件、施工地点、施工内

容及建设单位对工期的要求, 结合本公司的施工力量穿插着安排施工, 我司确保在60日历天内完成本工程施工。 安全生产文明施工目标 1、在施工期间严格遵守国家、省、市有关防火、防爆和施工安全的规定, 建立规章制度和防护措施。贯彻”安全第一, 预防为主”的方针, 有效地控制和防止事故的发生。实现: ①无工伤死亡事故; ②无交通死亡事故; ③无等级火警事故; ④无重伤事故, 轻伤事故率控制在3‰范围内; ⑤无倒塌、无中毒事故。 2、文明施工目标: 做好规划管理, 场容场貌创一流水平, 使本工程施工工地达到市级安全文明工地, 争创省级”双优”工地。 3、环境保护: 在施工过程严格遵守相关法规, 减少水污染、大气污染和噪声污染。 第三节、施工管理及计划 一、项目管理模式 我公司将委派具有同类工程承包经验和能力的项目经理和具有同类型工程施工管理经验的高素质的管理人员组成项目经理部, 对工程施工实施项目管理。项目经理部在总部和区域公司领导下充分发挥企业集团的整体优势, 标准模式建立管理体系, 形成以全面质量管理为中心环节, 以专业管理和计算机管理相结合的科学化管理为体制, 以便出众地实现对建设单位的承诺以及我公司的质量方针。 二、施工进度控制

供水工程施工组织设计

六、施工组织设计 (一)、施工方案 (二)、施工进度计划及保证措施(三)、平面布置 (四)、保证质量措施 (五)、保证安全措施 (六)、交通组织措施 (七)、文明施工现场措施 (八)、劳动力安排计划 (九)、主要材料、构件用量计划(十)、主要机具使用安排

一、施工方案与技术措施 1工程概况 工程名称:沅古坪镇集镇供水工程 建设单位:张家界永定区水利工程建设管理站 1.1工程简介 本工程为沅古坪镇集镇供水工程,位于张家界市永定区沅古坪镇。本工程的主要施工内容有引水工程、水厂工程、供水管网工程、设备及管网安装工程及临时工程等。 1.2场地 项目区场地开阔,工程施工均不受工程场地影响。 1.3供水、供电 施工用水直接从业主指定点接入供施工使用。供电则可和当地供电部门联系就近搭设。生活用水用电采用当地居民生活水电。 1.4建筑材料 所有建筑材料均有出厂合格证及试验报告,并达到国家和行业有关标准,工程所需主要材料品牌均由建设单位认可。项目施工地附近有砂石场,其砂石料完全可以满足本项目建设使用;另水泥和各种石材及其它的建筑材料等可在项目所在地县城购买。 1.5建设条件 我公司有足够的资金保证,现场“三通一平”条件基本具备。另外我公司技术力量雄厚且具有较丰富的同类型项目的施工经验,因此不存在制约工程建设的主客观条件。 根据本公司经济、技术、资金等实力和该工程的建设要求,

人员、物质、设备均能满足施工需要,可随时进场施工。 2编制说明 2.1编制原则 本施工组织设计的编制原则是:为本项目工程投标和施工准备阶段提供较为完整的技术纲领。本工程一旦中标,我公司将结合工程实际在此基础上进行强化细分,适当调整,用以指导工程施工。确保优质、高效、低耗、安全、文明、保质保量的完成该工程的建设任务。 施工组织方面,根据我公司以往的施工经验,结合该工程实际情况,为该工程配备强有力的领导班组,作好工程的分析、决策、管理、实施工作。确保分析正确、决策精明、管理合理、实施有效。 施工方案设计方面,仔细研究该工程施工图纸,参照国家相关规范和要求,对该工程进行详细的分部分项,针对每个分部分项工程制定详细的施工方案。并为每种方案制定合理的保证措施,确保每个方案都能付诸实施,顺利完成。 施工进度方面,详细分析各分部分项工程的实际情况,仔细核算各分部分项工程的人、材、机,对各分部分项工程进行详细规划和合理安排,确保工期合理,进度合理。并针对进度计划制定相应的保证措施,确保工程施工能够严格按照计划进行。 2.2编制依据 ⑴本项目的招标文件、工程量清单、施工图纸等。

给水工程e管施工组织设计

施工组织设计 目录 1总体概述 1.1施工组织设计总说明 1.2编制依据 1.3工程概况 2施工进度计划和进度保证措施 2.1编制依据及原则 2.2施工进度计划 2.3施工进度计划横道图 2.4工期保证措施 2.5工期承诺 3劳动力和材料投入计划及其保证措施 3.1劳动力投入计划 3.2劳动力投入保证措施 3.3材料投入计划 3.4材料保证措施 4施工机具计划 5施工平面布置及临时设施布置 6关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案 6.1本工程施工重点、难点 6.2主要控制措施 6.3关键施工技术、工艺 7安全文明施工措施 7.1施工现场安全措施 7.2文明施工措施 8质量保证 8.1工程管理质量目标 8.2工程质量管理措施 8.3施工质量管理体系 8.4工程创优体系和保证措施附表 1.总体概述 1.1施工组织设计总说明 首先,我们完全接受业主提出的有关本工程施工质量、施工进度和安全文明施工的各项控制和管理要求,并落实各项施工方案和技术措施,与业主、监理及设计单位共同建设好本工程。 通过仔细研究盐城市大洋湾生态运动园练习场排水管道工程施工图及招标文件、分析了各种影响施工的因素和本工程的特点、难点后,我们有充分的信心,在确保质量、安全、文明施工的前提下全面完成本工程承包范围内全部施工任务。 我们完全接受业主提出的质量控制、施工技术及工期要求,严格按照国家规范的规定进行施工。 为了确保工程施工全过程中的安全生产,我公司充分考虑施工过程中的关键环节,并有针对

性地采取相应的措施,在组织机构设置时,特别安排专职安全员进行现场安全全过程管理。 我们将严格按照经业主及监理认可的施工组织设计进行组织施工,全过程全方位接受业主、监理及设计单位对工程施工进度、质量、安全的监督管理。我公司将严格按照建设工程文明施工管理的有关规定组织施工。 1.2编制依据 盐城市大洋湾生态运动园练习场排水管道工程施工工程招标文件》招标项的施工图纸、相关施工规范及标准。 1.3工程概况 1.3.1项目名称、位置、质量、工期 项目名称:盐城市大洋湾生态运动园练习场排水管道工程 建设单位:江苏大洋湾置业有限公司 建设地点:盐城市大洋湾生态运动园 设计单位:盐城市规划市政设计院有限公司 招标范围:排水管网。 承包方式:根据招标人提供的本招标工程施工图、相关资料及说明,按招标文件规定的范围、内容和要求。 建设工期:90个日历天 工程质量要求:达到国家或专业的质量检验评定标准规定的合格等级? 资金来源:自筹。 1.3.2技术标准 设计说明 ①详见设计说明 1.3.3新技术、新工艺、新材料、新设备的采用 随着建筑施工技术进步,施工水平整体提高,在市场激烈竞争中,施工企业能否生存下去,能否立于不败之地,越来越多事实证明,关键看这个企业科学技术水平高低,掌握多少施工新技术,以及在运用这些新技术中,对提高质量,加快施工速度,降低成本取得多大效益,“科学技术是第一生产力”,要使科技成果转化为生产力,产生经济效益和社会效益,关键在于推广应用。 在本工程施工期间,我们将根据施工需要,推广新技术、新工艺、新材料的应用,以达到提高质量,缩短工期,降低消耗,增加效益目标。资料贮存等方面采用新技术、新工艺,争创优良样板工程。 1.3.4施工顺序

自来水厂工程施工组织设计方案

自来水厂工程 施工组织设计编制日期:年月日

目录 第一章编制概况 第二章工程概况 第三章施工总体部署 第四章施工进度计划及保证措施 第五章计划投入工程施工的劳动力情况 第六章主要机械设备配置方案 第七章施工相关方案 第八章质量管理与保证方式 第九章安全文明施工保证措施 第十章环境保护施工保证与措施 第十一章雨季紧急应变方案 第十二章对项目的建设重点、难点的分析及应对措施第十三章交工验收配合方案 第十四章服务承诺 附表一:拟投入本标段的主要施工设备表 附表二:拟配备本标段的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度计划横道图附表五:施工总平面图 附表六:临时用地表

第一章编制说明 第一节、编制指导思想 我司在认真学习了招标文件、施工设计图纸、工程量清单,并结合施工环境条件,并结合我司施工技术力量,以质量为中心,创建业主满意工程为指导思想,遵照GB/T19001-2000《质量管理和质量保证》系列标准,选配高素质的项目管理班子实施项目管理,编制一套完整的能够确保优质、高速、安全地完成本工程的施工组织设计,以满足和达到业主的要求。 第二节、编制依据 国家现行的设计法规、标准和地方有关法律和标准 1、《工程测量规范》(GB50026-2002) 2、《建筑地基处理技术规范》(JGJ79-2008) 3、《建筑地基础施工质量验收规范》GB50202-2002; 4、《砼结构工程施工质量验收规范》(GB50204-2002) 5、《砼外加剂应用技术规范》(GB50119-2003) 6、《砼泵送施工技术规程》JGJ/T10-95; 7、《砌筑砂浆配合比设计规程》(JGJ98-2000) 8、《钢筋焊接及验收规范》(JGJ19-96) 9、《网架结构工程质量检验评定标准》(JGJ78-91) 10、《给排水管道工程施工及验收规范》(GB50268-97) 11、《电气装置安装工程低压电器施工及验收规范》(GB50254-96) 12、《建筑工程质量检验评定标准》(GBJ301-2008)

某供水工程施工组织设计

目录 一、工程总体概述 二、施工现场平面布置 三、施工进度计划控制及进度保证措施 四、主要分部分项工程施工方案及质量保证措施 五、安全文明施工、环境保护和消防措施 六、项目管理班子人员组成 七、劳动力、施工机械设备投入计划和进退场时间 八、工程项目实施的重点和难点解决方案 九、季节性施工措施,夜间施工措施,地上、地下 管线及其他设施的加固、保护等措施 十、新材料、新工艺,降低工程造价的措施 附表:施工总进度计划表

一、工程总体概述 (一)、工程概况 1、工程简介 本工程为常州市自来水集团公司的某供水工程一标段工程。 该标段工程建设地点位于常州市(某塘—某路)段,起迄点为某塘~邹区~某路~某路桩号5+812.9处;总长约13.11公里,管材主要为PCCP(预应力钢筒混凝土)管,过桥、过塘处为钢管。 本标段工程施工期在2005年6月8日至2005年10月6日,恰逢本地区梅雨季节和夏季高温季节,根据施工期间的天气变化情况,雨季和夏季高温季节可能会对本工程施工进度带来影响。 根据招标文件规定,本工程工期为120天。工程质量等级为优良。 主要工程量:主要为DN1200预应力钢筒混凝土管11299米埋地铺设,D1220×10钢管1174.2米埋地铺设,过河架空跨越D1220×10钢管367.2米,D1220×10倒虹钢管69.4米,D1220×10顶管195.5米及与此配套的土建工程。 钢管及管配件防腐: 桥管:外防采用墨绿色氯化橡胶,二底二面,每道底漆厚度为70um,每道面漆厚度为40um。内防采用H55—80漆液二

道,再刷H55—32漆二道;每道底漆及面漆厚度为100um。 埋地管:外防采用环氧煤沥青,二布四油,厚度不小于0.6mm,做法见GB50268—97。内防采用H55—80漆液二道,再刷H55—32漆二道;每道底漆及面漆厚度为100um。 管材质量:钢管供货质量标准GB/T9711.1-97国家标准。 招标单位:常州市自来水集团公司 设计单位:常州市市政工程设计研究院有限公司 工程类型:给水管道市政工程 承包方式:包工包料(主材甲供) 2、工程现场状况 本标段工程位于常州市内。DN1200 PCCP给水管道起点从某塘至邹区、邹区至某路、某路至某路(金武公路桩号5+812.9处)结束。 经我公司组织人员深入现场实地考察后,本工程管线位置复杂,转弯处很多,沿线约有5公里近年来修建的混凝土路面,并有高压电杆毗邻管线,沿线商铺、单位等对施工难度增加很大。沿线有过路穿越顶管四处;过河、塘处众多,沿线有过河管架空穿越七处,其中有两处过塘跨度较大,分别为146米和107.2米、过扁担河倒虹管一处。本标段工程地下管线及构筑物情况复杂;特别是地下光缆对管线的影响,因此施工区域施工作业面较宰,材料进场卸管、堆放、倒运给道路交通带来影响;该地区地下水位高,常年地下水位为 1.58米,给沟槽开

装饰装修施工组织设计方案范本

【最新资料Word版可自由编辑!!】1 编制依据 1.1 施工图设计和/或顾客特殊要求 1.2 施工组织设计/质量计划

1.3 类似工程施工方案 1.4标准、规范及有关技术规定 《建筑装饰装修工程质量验收规范》(GB50210-2001) 《塑料门窗安装及验收规程》(JGJ 103-96) 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《建筑地面工程施工质量验收规范》(GB50209-2002) 《建筑工程施工质量验收统一标准》(GB50300-2001) 2 过程名称及概况 2.1 过程名称: 2.2 过程概况 2.2.1过程特点:西安石化技改工程中的总变电所、除盐水站主厂房和循环水场综合厂房、消防水泵房、变配电所、中心控制室等建筑物的装饰装修工程均含有工序较多,施工繁杂、用工量大且工期占用时间长、工序之间交叉作业多、高空作业周期长且安全管理点大面广等特点。 2.2.2 过程内容 2.2.2.1本工程所含单位工程明细见下表:

2.2.2.2 本工程所含单位工程装饰装修具体做法详见下表:

3 施工部署 由于装饰装修工程所含工序繁杂,交叉作业多,施工周期长,施工时总体上按抹灰工程、门窗工程、吊顶和饰面砖工程、楼地面工程、涂刷工程、细部工程的顺序施工,在确需进行交叉作业的地方将合理组织施工,由专人负责施工。其中部分子分部工程将要组织平行施工。 3.1劳动力需求及要求 劳动力需求计划如下: 3.2主要设备、机具需用及要求 主要设备、机具需用计划如下:

3.2进度安排 本工程建筑物的主体在九月中旬已施工,在经过主体验收后即可进行装饰装修工程,从九月下旬开始施工,整个过程需时一个半月左右,在十一月十五日以前将所有该部分建筑物施工完。 4 施工工艺步骤及控制要求 4.1施工工艺步骤 4.1.1 抹灰工程施工工艺步骤: 4.1.2 门窗工程施工工艺步骤 4.1.2.1 钢门窗、木门窗施工工艺步骤: 4.1.2.2 塑钢门窗施工工艺步骤: 4.1.3 吊顶工程施工工艺步骤: 4.1.4 楼、地面工程施工工艺步骤 4.1.4.1 水泥砂浆面层施工工艺步骤: 4.1.4.2 水磨石面层施工工艺步骤:

供水项目施工组织设计

供水项目施工组织设计 Standardization of sany group #QS8QHH-HHGX8Q8-GNHHJ8-HHMHGN#

1施工组织设计 1.1编制依据、范围和目标 1.1.1编制依据 (1)2005年***农村饮水安全项目(工程)招标文件、答疑书和补遗书。 (2)给水排水工程施工规范、规程、验收标准以及《**省水利基本建设工程设计概(估)算费用构成及计算标准》、《**省水利水电建筑工程预算定额》。 (3)现场踏勘咨询所获得的有关资料。 (4)本公司质量管理体系中,正在执行的《质量手册》、《程序文件》和相关文件的有效版本。 1.1.2编制范围 本施工组织设计编制范围为II标段(土建工程)**集中供水站。内容包括清水池2座,控制室20平方米,加压室24平方米,分水室42平方米,泵站井口暗室及管沟150米,管道安装吨,闸阀及机电设备安装,水厂院墙及管沟,管理房及大门106平方米,以及上述工程从开工至全标段达到现行给水排水工程交付验收标准,办理交验、保修为止的全过程。

1.1.3编制目标 (1)工期目标:计划工期130天,即2006年2月10日开工,至2006年6月19日全部工程竣工。 (2)质量目标:全部工程质量标准达到合格。 (3)安全目标:杜绝重伤以上人身伤亡事故,杜绝一切机械设备重大损失事故和交通运输重大事故,杜绝火灾事故,创“安全生产、文明施工的标准化工地”。 1.2工程概况 1.2.1工程地理位置 项目工程位于**市**乡南关营村东头,紧邻通市区公路的南侧。 1.2.2工程地质条件 (1)地形地貌 该地区属于太行山前倾斜平原,在地貌上属于平原区,地势平坦。现状场地由砖砌围墙围起,场内有机井一眼正在运行,机井出水管道自西向东引向场地东侧的全自动供水器压力罐,由压力罐接3条供水管分别向南、北引出场外向远处供水。 (2)地质条件 项目工程主要建于第四系松散堆积物上,由于断面小,自重轻,对结构影响不大。该地区土壤主要是褐土,由于自然条件影响和水耕熟化的作用,周边地区局部分布有水稻土。新生代以来,由于太行山

给排水工程施工组织设计方案

给排水工程施工组织设 计方案 The manuscript was revised on the evening of 2021

目录 第一章工程概况错误!未定义书签。 第二章施工准备错误!未定义书签。 第三章安装工程的技术措施错误!未定义书签。 第四章质量保证措施错误!未定义书签。 第五章安装工程现场文明施工错误!未定义书签。 第六章安装工程的材料设备管理错误!未定义书签。 第七章安装工程的组织机构及管理错误!未定义书签。 第八章文明施工措施错误!未定义书签。 工程概况 给排水工程由生活给水(冷热水)系统、生活污水系统、 消防喷淋灭火系统组成,生活给水管采用ABS给水管,热水管道采用PP—R 热水管,喷淋管采用热镀锌钢管。热水管道采用离心玻璃棉保温,各系统水源由******宾馆内相应管网接入。 、电气工程包括照明(正常、应急照明)、动力(空调、防 排烟)、火灾自动报警、电视监控、电话等系统。电源由宾馆配电间供给;消防系统采用双电源自投,火灾自动报警系统由宾馆消防控制中心联动控制。其产品采用上海松江电子仪器厂的报警系列产品。 、空调系统冷热源由宾馆现有空调热力站提供。空调供回水 管道,风管和吊顶内的凝结水管须进行保温,材质为超细玻璃棉管壳(板)保温层为硬质聚氨脂泡沫塑料带铝箔。 施工准备

、施工现场临时设施根据土建统一安排布置,安装设项目部办公室、材料仓库及水电工具房。 、根据工程施工需要,在工程前期按需要配齐施工机械设备和专用工具。 、施工人员应认真搞好图纸会审,技术交底准确领会设计意图。 、施工员编制材料计划,材料员按计划提前做好材料准备工作,保证合格材料及时分批,有序的进入施工现场。 、施工前,施工员应对施工班组进行详细工程交底,内容包括:设计意图、设计变更、材质要求、施工规范、质量验评标准以及对建设方承诺的质量要求和安全交底。 、对施工主要的分项工程应作出详尽、切实可行的单项施工方案。 、在图纸会审时,应多综合各工种的预埋件及电管、水管、风管的线路走向,协商交叉处的相应标高,并根据小管让大管,电管让水管、水电管让风管,一般管道让特殊管道的原则相互避让。 安装工程的技术措施 、电气工程 3.1.1 技术措施 ⑴严格按施工图和施工规范,凡需变更部分应有建设方、设计单位签证的变更通知单。 ⑵在施工中要按座标尺寸要求做好预留预埋,所有预埋隐蔽部位,在隐蔽前要会同建设方、设计单位、质监部门代表认真作好隐蔽记录,并签字存档。 ⑶电气线路通过伸缩缝,沉降缝必须按要求作技术处理,以免因房屋变形而损坏电气线路,当电气线路超过一定长度时,须按要求加设过线盒。

施工组织设计方案(简单)

施工组织设计方案 1.1工程概况 1.1.1工程简介 XXXX工程属于XXXX有限公司,位于XX市XX区XXX路XXX号,处于交通干道上。 工程类别为XXXX场所,因此按“无人值班”(少人值守)原则设计,采用计算机监控系统。 1.1.2工程实施目标 1.1. 2.1工期目标 工程建设施工工期,我方将按业主提出的要求合理安装工期,加强协调管理,使得各施工顺序,衔接关系适当,施工科学、合理,保证计划总工期实现,力争提前竣工。 1.1. 2.2质量目标 加强质量检查管理,建立质量管理体系,狠抓施工过程控制,使项目各系统均符合国家现行各项智能化系统工程设计、施工规范和质量验收合格标准 1.1. 2.3环境保护目标 采取有效措施,避免施工扰民,最大限度地减少对环境的污染。 1.1. 2.4安全生产目标 建立完整的安全管理体系,整个工程期间杜绝死亡及重伤事故,轻伤事故不超过0.5%,年工伤频次在1‰以下。 1.1. 2.5文明施工目标 配合土建、设备安装达到市级以上文明工地和标准化现场。 1.1. 2.6工程特点 其特点体现在以下几个方面:

1)实用性:系统的配置和设计最大限度的满足大楼业务和物业管理的各项需求。2)先进性:系统总体定位为国内领先,具备我国当今智能化大楼主流技术及性能,采用国际或国内目前的先进技术,并考虑到今后将会出现的新技术,设计具有一定的前瞻性,确保系统在建成运行后的较长时间内不落后。 3)可靠性:系统选用的技术或配套设备采用“主流”技术和产品,是在实际工程广泛应用的成熟可靠的先进技术或产品,保证系统的长期正常运行。 4)整个智能化弱电系统相对独立,又存在着一定的相互关联,体现系统的整体性、相关性、联动性。 5)可扩展性:本次设计充分考虑到未来技术发展和使用要求的变化,系统功能扩展和技术提升的可能性,充分保护投资,保证可持续发展的要求,确保业主的投资效益。 6)设计符合相关国际、国家及行业规范及标准。采用国际及行业开放的技术标准和标准化的产品,避免系统互联或扩展出现障碍。 7)安全性:包括系统自身安全和信息传递的安全。 8)强调以人为本的设计思想,为大楼的用户提供安全、舒适、方便、快捷、高效、环保的生活、工作环境。

供水工程施工组织设计方案

****市****工程一期净水厂 总体施工组织设计 一、编制技术标书的主要依据 ()市政工程设计技术管理标准 ()城市给水工程规划规范() ()室外给水设计规范() ()建筑给水排水设计规范() ()给水排水制图标准() ()地表水环境质量标准() ()城市工程管线综合规划规范() ()滤池气水冲洗设计规程(:) ()城市供水厂运行、维护及安全技术规程()()混凝土结构设计规范() ()给水排水构筑物施工及验收规范() ()市政工程质量等级评定标准(及补充规定)()建筑工程施工质量验收统一标准() ()《质量手册》 ()《标准工作程序》 ()《市政工程施工技术规程》 ()《市政工程施工手册》 ()给水排水管道工程施工及验收规范() ()给水排水构筑物施工及验收规范()

()采暖与卫生工程施工及验收规范() ()埋地给水钢制管道水泥砂浆衬里技术标准()()埋地钢质管道环氧煤沥青防腐层技术标准()()土方与爆破工程施工及验收规范() ()地基与基础工程施工及验收规范() ()砖石工程施工及验收规范() ()混凝土结构工程施工及验收规范() ()混凝土碱含量标准() ()屋面工程技术规范() ()建筑地面工程施工及验收规范() ()地下水防水工程施工及验收规范() ()混凝土外加剂应用技术规范() ()建筑工程质量检验评定标准() ()建筑电气安装工程质量检验评定标准() ()建筑工程施工现场供用电安全规范() ()钢筋焊接及验收规程() ()机械设备安装工程施工及验收通用规范()()压缩机、风机、泵安装工程施工及验收规范()()起重设备安装工程施工及验收规范() ()设计图纸 二、工程概况:

最新版全套老城区供水管网改造工程施工组织设计方案

最新全套老城区供水管网改造工程施工组织设计方案

目录 第一章编制依据及工程概况 (1) 第一节编制依据 (1) 第二节工程概况 (1) 第二章目标要求 (2) 第三章施工部署 (2) 第一节布署原则 (2) 第二节总体部署 (3) 第三节施工组织体系 (3) 第四节重点、难点部分施工控制措施 (4) 第五节施工组织安排 (5) 第四章主要施工方案 (8) 第一节施工流程 (8) 第二节主要施工方法 (8) 第五章冬雨季施工方案 (22) 第六章确保工程质量的管理体系及措施 (23) 第一节质量保证措施 (34) 第六章确保安全生产、文明施工的管理体系及措施 (35) 第一节文明施工技术措施 (35) 第二节安全生产保证措施 (41) 第七章工程进度计划及措施 (48) 一、施工机械设备配置 (59)

二、机械设备的使用、维护和保养制度 (59)

第一章编制依据及工程概况 第一节编制依据 **市**县供排水项目老城区供水管网改造和改造用水困难户1万户项目以下资料及相关信息组织编写: 1.**市**县供排水项目老城区供水管网改造和改造用水困难户1万户给 水工程设计文件; 2.《建筑给水排水设计规范》GB50015-2003(2009年版); 3.《室外给水设计规范》GB50013-2006; 4.《工程测量规范》GB50026-93; 5.《给排水管道工程施工及验收规范》GB50268-2008; 6.《砌体工程施工质量验收规范》GB502203-2002; 7.《城市工程管线综合规划规范》GB50289-98; 8.《给水排水标准图集-室外给水管道附属构筑物》05S502; 9.《给水排水标准图集-柔型接口给水管道支墩》10S505; 第二节工程概况 我单位根据上述有关资料和现场踏勘,结合现场实际情况,经深入调查研究,并结合我单位多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成。 本工程为改造工程,目的是更换原有锈蚀堵塞配水支管,水压满足要求,将水表以至室外集中设置。 本工程设计水表前采用PE管,电熔或热熔连接,水表后采用PPR管,热熔连接。室外保温材料采用硬聚氨酯泡沫塑料。

给水工程施工组织设计方案73738

施工组织设计(专项施工方案)报审表 工程名称:木材集团公司江滨路拆迁安置二期(A地块)附属工程编号:A2____

木材集团公司江滨路拆迁安置二期(A地块)附属工程 给水管道 专 项 施 工 方 案 佰晟建设 编制人职务(称) 审核人职务(称) 批准人职务(称) 批准部门(章) 编制日期年月日 申报日期: 2015 年 3 月 19 日

目录第一章工程概况 第二章施工准备工作计划 一、施工准备 二、人员、材料、机械设备的使用计划 三、项目施工组织机构框图 第三章施工方案 一、测量放样 二、沟槽开挖 三、管道安装 四、管道接口 五、管道支墩 六、阀门井砌筑、抹灰 七、回填土 八、水压试验 九、清洗、消毒 第五章质量、安全、文明施工措施 一、质量保证措施 二、安全保证措施 三、文明施工措施

第一章工程概况 一、工程概况: 本工程消防、给水管道D25至D200采用PE实壁管,热熔接口,采用10cm厚3∶7砂石基础。消防给水管道:D200 PE实壁管长度为655m;D150 PE实壁管长度为334m;D100 PE实壁管长度为483m;给水管道:D150 PE 实壁管长度为29m;D100 PE实壁管长度为65m;D80 PE实壁管长度为58m;D50 PE实壁管长度为201m;D40 PE实壁管长度为8m;D32 PE实壁管长度为20m;D25 PE实壁管长度为84m组; 第二章施工准备工作计划 一、施工准备 1.组建精干高效的项目经理部(见组织机构框图)。各部门选配经验丰富,技术业务精湛,事业心和责任感强的工程师及工作人员,使整个项目经理部管理层人员精干,统一指挥,外协调,全面负 责和加强对该项工程的生产指挥和技术管理工作。 2.调遣专业性强的作业队伍投入施工,确保整个工程顺利完成。 3.测量工程师进入施工现场,根据业主提供以及我公司加密闭合的水准点和导线控制点进行管道中心线定位测量,确定原地面高程 等,测量资料报监理工程师及业主备案。 4.工地配备试验工程师1名,并委托市公路质检站代表项目部进行各类试验检测。 5.根据施工要求,组织好施工力量。给排水工程师2人,并配备试

施工组织设计方案样本模板

施工组织设计方案 样本

施工组织设计( 方案) 工程名称: ××医学院教学楼幕墙 工程地点: ××医学院 施工单位: ××工程有限公司 编制单位: ××工程有限公司审批单位: 部门: 部门: 技术负责人: ×××审批负责人: 编制人: ×××

编制日期: 11月18日审批日期: 年月日 目录 一、工程概况 (1) 二、项目的质量目标 (1) 三、项目管理组织 (1) 四、主要资源供应计划 (2) 五、施工进度计划 (2) 六、幕墙施工流程及工艺 (2) 七、施工过程控制程序 (5) 八、质量保证体系 (8) 九、主要技术措施 (8) 十、产品保护措施 (11) 十一、施工安全及消防保卫措施 (12) 十二、玻璃幕墙工程验收 (14) 十三、保修期及售后服务 (16) 十四、检测 (16)

一、工程概况: 1、幕墙概况: 幕墙位于××医学院教学楼在××医学院内, 建筑物共15层, 幕墙最大高度43.8m, 幕墙共分大部份分别为MQ-1、MQ-2、MQ-3、MQ-4、MQ-5( 参看详图) 。 2、幕墙结构情况: 1) 铝材料: 采用××铝材厂155B系列隐框幕墙材料, 表面氧化处膜厚15μm颜色为银白色, 材料应符合GB/T5237-93。 2) 钢材、螺栓、五金件为不锈钢产品, 钢板、角钢为热镀锌处理。 3) 玻璃采用6+0.76PVB+5镀膜绿色玻璃。 4) 硅胶采用GE黑色结构胶和耐候胶。 5) 幕墙结构: 采用155B系列隐框玻璃幕墙结构( 参看详图) 详情参看设计图纸节点图。 二、项目的质量目标 本项目的质量目标: 确保省样板, 争创鲁班奖。 三、项目管理组织及施工人员配备

供水站施工组织设计.

第一章工程概况 1、概述 工程名称:×××项目(施工4) 建设地点:×××境内 建设单位:×××公司 2、工程概况 ×××项目,位于涪江二级支流中段,距县城43公里是一座农业灌溉为主,兼有防洪、养鱼等综合效益的小型水库。解决了大兴乡一带灌溉、生活、绿化和消防用水。 3、施工说明1以提高供水水质、提高供水安全可靠性为出发点,针对本工程的管线基本上沿不规则的道路边敷设,应用的弯头量大且多为非标准弯头,需要现场就位加工的特殊情况,本工程的供水管道全部采用内、外涂塑镀锌钢管(除顶管施工段的管件外),管道设计压力1.0MPa。管径DN100以上(含DN100)法兰连接(采用镀锌螺丝紧固),管径DN100以下丝扣连接。所有三通、弯头等管件均要求内、外涂塑;管道、管件上的法兰必须在涂塑前焊接,不能采取现场焊接后作简易防腐处理的方法施工;运输和施工过程中应注意对涂塑层的保护,破损严重的应重新涂塑,小的破损可用锌表面专用防腐漆修补(油漆一道,风干)。管道连接后,应对外露的镀锌螺丝用锌表面专用防腐漆油漆一道,并风干后方可回填土。

第二章、编制依据 (一)、编制依据 1、依据×××工程比选文件的要求; 2、依据×××工程施工设计图纸; 3、本工程的施工季节及本工程施工的具体特点; 4、依据国家有关施工验收规范、标准及施工管理制度,相关的法律法规和技术性文件。 5.《给排水管道工程施工及验收规范》(GB50268-97); 6.《给排水构筑物施工及验收技术规范》(GBJ141-90); 7.《工程测量规范》(GB50026-93); 我单位根据上述有关资料和现场踏勘,结合现场实际情况,经深入调查研究,并结合我单位多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成。 (二)、编制原则 1、本投标施工组织设计编制将遵循四项基本原则,即一是符合性原则,二是先进性原则,三是合理性原则,四是满足业主要求的原则。 2、满足业主对工程质量、工期要求及安全生产、文明施工要求的原则。 3、满足与业主、监理、设计及有关单位协调施工的原则。 4、充分利用充足的施工机械设备,积极创造施工条件,做到连续均衡生产、文明施工。

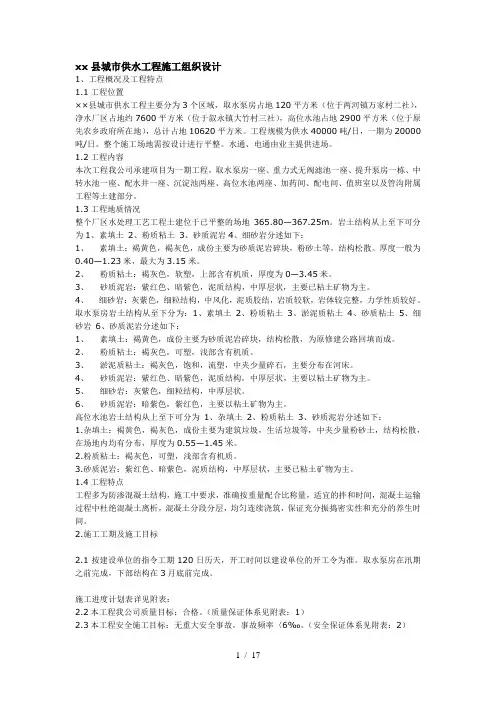

某市政供水管网工程施工组织设计

目录第一章编制依据及原则 第二章工程概况及特点 第三章施工总体目标 第四章施工部署 第五章施工准备 第六章施工总进度计划 第七章施工总平面布置 第八章施工测量 第九章土石方施工 第十章构筑物施工 第十一章道路 第十二章设备安装 第十三章保证工程质量的措施 第十四章工期保证措施 第十五章施工协调管理 第十六章安全文明施工及环境保护措施第十七章管线保护方案及措施 第十八章季节性施工和成品保护措施

第十九章四新技术应用及成本管理 第二十章服务与保修及档案资料管理 附表四:拟投入本标段的主要施工设备表 附表五:拟配备本标段的试验和检测仪器设备表附表六:劳动力计划表

第一章编制依据及原则 1.1、编制依据 由某工程管理(集团)有限公司编制的《某区水厂扩建项目北部新城供水管网一期工程》及相关答疑。 由工程集团某市设计研究院设计的招标图纸。 我单位自行踏勘现场、调查咨询资料。 根据某区北部新城供水管网工程所处位置、环境,结合我公司现有机械设备、机具、周转材料及施工技术力量等。 《中华人民共和国建筑法》 《某市市建筑管理条例》 ISO9001:2000标准的质量管理体系,我司《程序文件》和《质量手册》。 国家及地方现行施工验收规范、操作规程、质量检验评定标准和安全检查标准。 2002年国家颁布的《工程建设标准强制性条文——房屋建筑部分》《建设工程质量管理条例》。 《给水排水工程构筑物结构设计规范》(GB50069-2002) 《砌体结构设计规范》(GB50003-2001) 《建筑地基基础设计规范》(GB50007-2002) 《室外给水设计规范》(GB50013-2006) 《混凝土结构工程施工质量验收规范》(GB50204-2002)

施工组织设计方案样本

施 工 组 织 设 计 目录 第一章编制讲明 第二章工程概况 第三章施工部署 第四章施工预备 第五章施工现场规划及平面设计 第六章工程项目组织机构情况 第七章施工机械设备及工器具和施工人员配备第八章要紧工程项目的施工程序和施工方法

第九章质量保证措施及质量操纵程序 第十章施工进度保证措施 第十一章安全生产保证措施 第十二章文明施工及环境爱护措施 第十三章雨季施工措施 第一章编制讲明 一、编制原则: 1、认真贯彻国家和地点有关差不多建设各项方针、政策,遵守国家和地点的法律,严格遵守施工程序,信守合同规定的工程竣工日期。 2、实行施工、设计、监理和建设单位四结合,统筹安排,合理布置。做好施工部署各项施工生产工作。 3、采纳流水施工方法和网络打算技术组织有节奏、均衡和连续施工,做到工期不间断的情况发生。

4、坚持“百年大计,质量第一”,在安全生产的原则下推行ISO9002标准化治理和实行安全生产责任制。 5、做好人力物力的综合平衡调配,做好雨季施工安排,力争均衡生产。 6、贯彻“勤俭节约”的方针,合理布置好施工现场,组织好文明施工、安全施工。 7、充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率。使用计算机辅助工程项目实现质量、工期和造价操纵。 8、积极利用国内外的新技术、新工艺、新材料,科学地确定施工方案。 二、编制依据: 1、施工图纸。 2、本施工组织设计方案依照编制原则,及施工验收规范,以下文件为编制依据:

(1)《都市道路设计规范》(CJJ37-90) (2)《室外排水设计规范》(GBJ14-87) 3、我公司ISO9002质量保证体系的有关文件。 4、现行的施工验收规范、规程和标准,有关绿化、建筑技术、质量和安全的规定。 5、依照工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合我公司在市地区的工程经验。 三、讲明: 1、编写好的施工方案应严格执行。 2、在施工期间,如设计发生变更或其他条件发生变化时,必须适当修改施工方案,以保证质量和工期的要求。而因修改施工方案造成进度或其他方面的阻碍,应制定具体的补救措施。
