地下室室内回填工程施工组织设计方案
- 格式:doc
- 大小:112.00 KB
- 文档页数:11
一、工程概况****城A05、A06栋地下室部分地面接触面积约2700m2,地下室高度为3-5m。
本工程由一层地下室、A05栋上部22层、A06栋上部17层框架剪力墙结构组成,总建筑面积约44000m2。
A05栋正负零标高相称于绝对高程272.4m,地下室标高为-4.5m;A06栋正负零标高相称于绝对高程272.3m,地下室标高为-4.9m。
其中地下室部分重要功能为连接停车库,上部重要功能为住宅楼。
抗震等级为四级,设计使用年限为50年。
(一)设计关于回填部分规定:1、在本标段地下停车场土方开挖时,同步对主楼地下室的土方回填施工。
2、回填前应对地下室顶板和侧板防水层、保护层等进行检查验收。
相关结构混凝土强度应达成规定的规定,并将回填处底部的垃圾等杂物清理干净,方可进行回填。
3、回填材料应采用粉质粘土,性能稳定、无侵蚀性、不具有机杂质,不得使用淤泥、耕土、膨胀性土、工业或者建筑废料以及具有有机质的土,以防地下室与坑壁间积水,产生较大浮力,对地下室带来不利影响。
选用的回填材料须获得工程师的批准方可施工。
4、回填材料可运用基坑中挖出的土,但不得具有有机杂质,使用前应过筛,其粒径不大于50mm。
5、基坑中挖出的土如不满足回填规定,可采用级配良好砂土或碎石土、砾石、卵石。
砂土或碎石土最大粒径不大于50mm;砾石、卵石最大粒径不大于200mm。
6、承包商应根据不同的回填材料选择合用的施工机械。
回填过程不得使用重型碾压或者重型夯实设备。
7、回填施工应分层铺填和分层压实,回填土的分层铺填厚度不应大于300 mm,保证分层压实质量。
压实系数不应小于0.94。
8、在雨季、冬季进行压实填土施工时,应采用防雨、防冻措施。
9、压实填土的施工缝应各层错开搭接,在施工缝的搭接处,适当增长压实次数。
(二)规范规定之土方回填部分:1、回填施工应分层铺填和分层压实,回填土的分层铺填厚度不应大于300 mm,并在施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实限度等满足设计规定。

回填施工方案施工方案是指在工程建设过程中,根据设计方案要求和项目实际情况,制定出具体施工步骤和措施的规划文件。
下面就某大型土建项目的回填施工方案进行具体描述:一、工程概况该项目位于某市市区,总建筑面积约为XX万平方米,由多栋建筑物和相应的配套设施组成。
其中,回填工程主要涉及到地下室的回填和整地工作,工作面积为XX平方米。
二、回填材料选择1.表层土:选用符合规范要求的粉亮土,土质均匀、干燥,无杂质和可燃物。
2.填方土:选用合格的夯实土,经过试验确认其达到规范要求。
三、施工步骤1.工程准备:(1)确定回填区域:根据设计方案要求和地下室结构,确定回填区域范围。
(2)清理回填区域:清理回填区域内的杂物和废弃物,确保施工面整洁。
2.回填施工:(1)表层土回填:将符合要求的表层土均匀地铺平在回填区域上,厚度为XX厘米,并进行轻度夯实。
(2)填方土回填:将确定合格的填方土分层倒入回填区域,每层厚度在规范范围内,并进行中度夯实。
(3)夯实处理:待土方回填完毕后,进行夯实处理,采取期均夯、层夯交替进行,确保夯实效果。
(4)分步回填:按照设计方案要求,根据地下室的结构和荷载分布等,进行分步回填,避免对地下室结构造成过大压力。
四、安全措施1.施工区域标识:在施工区域周边设置警示牌和安全标识,确保施工区域的安全。
2.施工人员安全:施工人员需佩戴个人防护装备,如安全帽、防尘口罩、防滑鞋等。
3.交通保障:在施工区域周边设置交通警示标志,保障施工期间交通的顺畅和安全。
五、质量控制1.材料检验:对回填土、表层土等材料进行检验,确保质量符合规范要求。
2.夯实效果检测:采用夯实试验方法对回填土的夯实效果进行检测,达到相关规范要求为合格。
通过以上方案的实施,可以保证回填施工工作的顺利进行,确保地下室工程的结构安全和工程质量的有效控制。
同时,在施工期间,要严格遵守相关安全规范和操作规程,确保施工现场的安全,保障施工人员和周边环境的安全。

地下室室内回填施工方案
一、前言
在地下室室内回填施工中,为了确保地下室结构的稳固和整体性,必须制定科
学合理的施工方案。
本文将从原材料准备、工程准备、施工操作、质量控制等方面介绍地下室室内回填的施工方案。
二、原材料准备
1.回填材料选择:选择适宜的回填材料,通常可采用砂土、碎石等坚
固的材料。
2.原材料检验:对回填材料进行必要的检验,确保质量符合要求。
三、工程准备
1.施工设备准备:准备好必要的施工设备,包括搅拌机、输送管道等。
2.施工人员培训:培训施工人员,确保他们了解施工要求和操作规程。
四、施工操作
1.回填材料搅拌:将回填材料与适量的水搅拌均匀。
2.输送回填:利用输送管道将搅拌好的回填材料输送至地下室,保持
均匀。
3.压实回填:在回填过程中逐层压实,确保地下室的稳定性。
五、质量控制
1.施工过程监控:对施工过程进行监控,及时发现并处理问题。
2.质量检验:对回填后的地下室进行质量检验,确保达到设计要求。
3.记录归档:完工后对施工过程和质量检验结果进行记录归档,留作
参考。
结论
通过科学合理的地下室室内回填施工方案,可以有效确保地下室结构的稳固和
整体性,提高地下室的使用寿命和安全性。
在实际施工中,需要严格按照施工方案执行,定期检查和维护地下室的状况,以确保地下室的长期稳定运行。

地下室室内回填土施工方案1. 引言地下室的建设是现代建筑中常见的一种结构形式。
在地下室建设的过程中,为了保证地下室的稳定和安全,地下室室内回填土施工是非常重要的一步。
本文将介绍地下室室内回填土施工的方案和要点。
2. 施工目标地下室室内回填土施工的主要目标是:•提供对地下室墙体的支撑和保护;•增加地下室的稳定性;•提供合适的排水系统。
3. 施工步骤地下室室内回填土施工主要包括以下步骤:3.1. 地下室墙体表面处理在进行回填土施工之前,必须先对地下室墙体表面进行处理。
处理的目的是增加墙体与土壤之间的黏附力,提高墙体的稳定性。
常见的处理方式包括:•清理墙体表面的杂物和污垢;•检查墙体是否存在裂缝和缺陷,如有必要,进行修补;•在墙体表面涂刷特殊的防水涂料,以防止墙体受到土壤水分侵蚀。
3.2. 地下室墙体支撑系统的建设地下室室内回填土施工过程中,为了提供对墙体的支撑和保护,需要建设一个地下室墙体支撑系统。
支撑系统一般包括以下结构:•地下室排水层:位于回填土和地下室底板之间,用于排水,并防止土壤水分渗入地下室;•支撑框架:一种具有足够强度的结构,固定在地下室墙体上,以支撑回填土;•脱模槽:位于地下室墙体和回填土之间,用于减少回填土对墙体的压力。
3.3. 回填土的选择和施工回填土的选择是地下室室内回填土施工中的重要环节,应根据实际情况选择合适的土壤类型。
常见的回填土类型包括:•砂土:具有较好的排水性能,适用于需要保持较低水分含量的地下室;•粘土:具有较好的密实性和承载能力,适用于需要承受较大荷载的地下室;•碎石:具有较好的排水性能和稳定性,适用于需要排水和提供稳定支撑的地下室。
回填土施工应注意以下要点:•回填土应分层、夯实,以提高土体的稳定性,避免土体沉陷;•回填土的湿度应控制在合理范围,避免过度干燥或过度湿润;•在回填土过程中,应及时清理和处理可能存在的杂物和污垢。
3.4. 地下室排水系统的建设地下室室内回填土施工完成后,为了保证地下室的排水性能,还需要建设一个合适的排水系统。

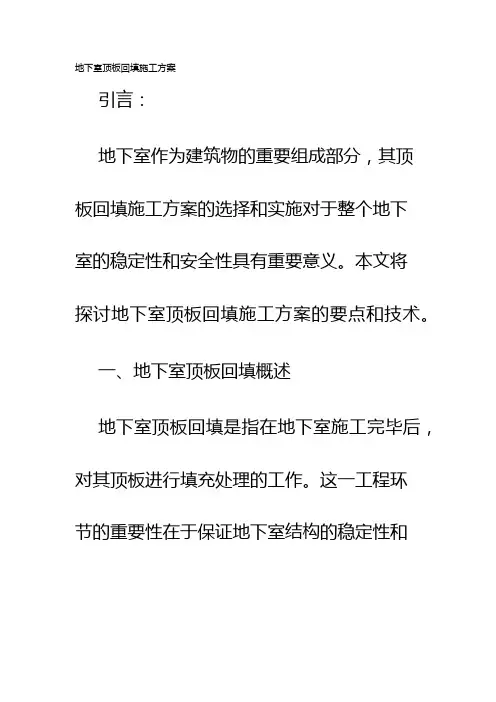

地下室顶板回填施工方案引言:地下室作为建筑物的重要组成部分,其顶板回填施工方案的选择和实施对于整个地下室的稳定性和安全性具有重要意义。
本文将探讨地下室顶板回填施工方案的要点和技术。
一、地下室顶板回填概述地下室顶板回填是指在地下室施工完毕后,对其顶板进行填充处理的工作。
这一工程环节的重要性在于保证地下室结构的稳定性和承重能力。
回填材料的选择和施工方法直接关系到地下室的使用寿命和安全性。
二、选择合适的回填材料1. 轻质填充材料:轻质填充材料具有重量轻、热传导系数低等特点,适合用于地下室顶板回填。
如聚苯乙烯泡沫、膨胀珍珠岩等。
2. 高强度填充材料:对于需要承受较大荷载的地下室,应选择高强度填充材料,如混凝土、碎石等。
这些材料能够提供更好的支撑能力,增加地下室的整体稳定性。
3. 耐水性好的填充材料:地下室回填材料应具备良好的耐水性能,以防止地下室顶板在长期湿润环境下受到侵蚀和损坏。
选择具有良好防水性能的填充材料,如聚氨酯硬泡、沥青等。
三、回填施工方法1. 准备工作:在进行地下室顶板回填工程前,应清理顶板表面的杂物和封堵管道等设施。
同时,对地下室顶板的平整度和强度进行检查和测试,以确保施工顺利进行。
2. 布置回填材料:将选择的回填材料通过输送管道或卡车等工具进行布置。
根据地下室设计要求和顶板空间的尺寸,适时调整布置方式和填充厚度,确保回填材料布置均匀。
3. 加固处理:对于需要增强地下室顶板承重能力的区域,可以在回填施工过程中加入钢筋网,以增加整体强度。
在布置回填材料的同时,将钢筋网嵌入其中,确保回填材料与钢筋网紧密结合。
4. 合理施工进展管理:在施工过程中,应根据地下室结构的特点和回填材料的性质,适当控制施工进度,以避免温度和湿度对回填材料的影响。
同时,采取必要的保护措施,确保回填材料质量和施工效果。
5. 等待回填材料固化:施工完成后,需要等待回填材料充分固化和达到设计要求的强度,以确保地下室顶板的稳定性和安全性。

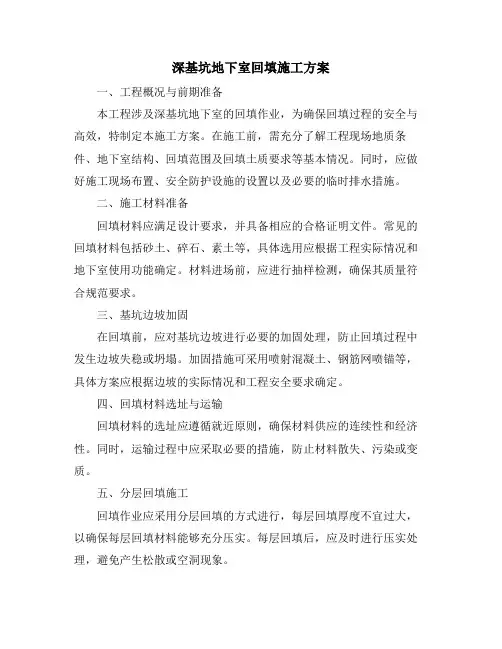

深基坑地下室回填施工方案一、工程概况与前期准备本工程涉及深基坑地下室的回填作业,为确保回填过程的安全与高效,特制定本施工方案。
在施工前,需充分了解工程现场地质条件、地下室结构、回填范围及回填土质要求等基本情况。
同时,应做好施工现场布置、安全防护设施的设置以及必要的临时排水措施。
二、施工材料准备回填材料应满足设计要求,并具备相应的合格证明文件。
常见的回填材料包括砂土、碎石、素土等,具体选用应根据工程实际情况和地下室使用功能确定。
材料进场前,应进行抽样检测,确保其质量符合规范要求。
三、基坑边坡加固在回填前,应对基坑边坡进行必要的加固处理,防止回填过程中发生边坡失稳或坍塌。
加固措施可采用喷射混凝土、钢筋网喷锚等,具体方案应根据边坡的实际情况和工程安全要求确定。
四、回填材料选址与运输回填材料的选址应遵循就近原则,确保材料供应的连续性和经济性。
同时,运输过程中应采取必要的措施,防止材料散失、污染或变质。
五、分层回填施工回填作业应采用分层回填的方式进行,每层回填厚度不宜过大,以确保每层回填材料能够充分压实。
每层回填后,应及时进行压实处理,避免产生松散或空洞现象。
六、压实处理与整平压实处理是确保回填质量的关键环节,应选择合适的压实设备和方法,确保回填材料达到规定的密实度要求。
整平工作应在压实后进行,确保回填表面平整、无明显高低起伏。
七、质量检测与验收回填过程中应进行必要的质量检测,包括回填材料的抽样检测、每层回填的压实度检测等。
回填完成后,应组织验收工作,确保回填质量符合设计要求和相关规范。
八、安全文明施工措施在回填施工过程中,应严格遵守安全生产规定,采取必要的防护措施,确保施工人员的安全。
同时,应注重文明施工,保持施工现场整洁有序,减少对周边环境的影响。
以上为本深基坑地下室回填施工方案的主要内容,具体实施时还需根据工程实际情况进行调整和优化。
通过本方案的实施,将确保回填施工的安全、高效和质量可控。
地下室回填土施工方案地下室回填土施工是地下室工程中的重要环节,其施工质量直接关系到地下室的使用安全和稳定性。
为了确保地下室回填土施工质量,特制定以下施工方案:一、施工前准备工作。
1. 地下室回填土施工前,需对地下室进行清理,清除地下室内的杂物和积水,确保施工场地干净整洁。
2. 对地下室回填土施工区域进行勘测,了解地下室的结构和地质情况,为后续施工提供准确的数据支持。
二、回填土材料选择。
1. 回填土应选择符合国家标准的砂、石、黏土等土壤材料,具有良好的承载能力和排水性能。
2. 回填土材料应具有一定的均匀性和稳定性,且不得含有大块石块和有害杂质。
三、施工工艺。
1. 在回填土施工过程中,应按照设计要求进行分层回填,每层回填土应夯实并保持水平。
2. 施工过程中应及时对回填土进行湿润处理,确保回填土的密实性和稳定性。
3. 在回填土施工完成后,应进行表面整平,确保地下室地面平整、无裂缝。
四、施工质量控制。
1. 施工过程中应定期对回填土进行质量检测,确保回填土的承载能力和排水性能符合设计要求。
2. 对回填土的厚度和均匀性进行检查,保证地下室回填土的整体稳定性和均匀性。
五、安全防护措施。
1. 在施工过程中,施工人员应佩戴安全帽、安全鞋等防护用具,确保施工人员的人身安全。
2. 施工现场应设置明显的警示标识,确保施工现场的安全通道畅通。
六、施工后清理。
1. 施工完成后,应对施工现场进行清理,清除施工垃圾和杂物,保持施工现场的整洁。
通过以上施工方案的实施,能够有效保障地下室回填土施工质量,确保地下室的使用安全和稳定性。
希望施工人员能严格按照施工方案要求进行施工,确保地下室回填土施工的顺利进行。

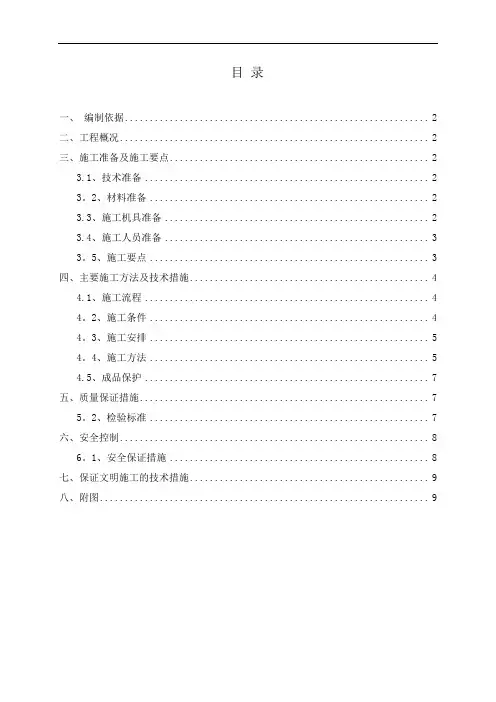

目录一、编制依据 (2)二、工程概况 (2)三、施工准备及施工要点 (2)3.1、技术准备 (2)3。
2、材料准备 (2)3.3、施工机具准备 (2)3.4、施工人员准备 (3)3。
5、施工要点 (3)四、主要施工方法及技术措施 (4)4.1、施工流程 (4)4。
2、施工条件 (4)4。
3、施工安排 (5)4。
4、施工方法 (5)4.5、成品保护 (7)五、质量保证措施 (7)5。
2、检验标准 (7)六、安全控制 (8)6。
1、安全保证措施 (8)七、保证文明施工的技术措施 (9)八、附图 (9)一、编制依据1、《建筑地基基础工程施工质量验收规范》(GB50202—2015)2、《建筑地基处理技术规范》(JGJ79-2012)3、《建筑地基基础设计规范》(GB50007-2014)4、《建筑施工手册》(第五版)5、《砌体结构工程质量验收规范》(GB50203—2011)6、醴陵市创新创业服务中心蓝图7、《装配整体式混凝土结构工程施工质量验收规范》(DB33/T 1123-2016)二、工程概况本项目位于湖南醴陵市,为一幢为市民服务提供便利性的综合体,总建筑面积约为49079。
57㎡,地下一层,地上五层,结构形式为现浇框架结构,筏板基础+独立柱基础。
按照设计图纸要求,本工程室内回填土利用场内堆土回填,回填前应清除其中有机杂质;控制含水量及干密度。
回填厚度为540mm,回填土压实系数≥0。
94,每层虚铺≤300mm。
三、施工准备及施工要点3.1、技术准备3.1.1、认真熟悉图纸,根据设计要求和工艺规程向班组进行技术交底。
3。
1.2、进行基坑回填施工方案交底,学习施工验收规范和质量检查评定标准.3.4、施工人员准备3.5、施工要点3.5。
1、回填土要求回填土应采用场内堆土并分层夯实回填。
回填前应清除基坑内积水、有机杂质;分层厚度应按图纸要求≤300mm并且每层夯击次数不少于3遍,要求一夯压半夯,压实系数≥0。

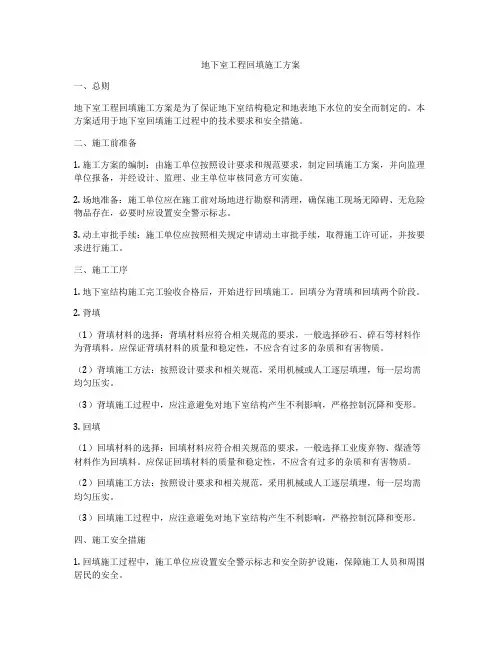

地下室工程回填施工方案一、总则地下室工程回填施工方案是为了保证地下室结构稳定和地表地下水位的安全而制定的。
本方案适用于地下室回填施工过程中的技术要求和安全措施。
二、施工前准备1. 施工方案的编制:由施工单位按照设计要求和规范要求,制定回填施工方案,并向监理单位报备,并经设计、监理、业主单位审核同意方可实施。
2. 场地准备:施工单位应在施工前对场地进行勘察和清理,确保施工现场无障碍、无危险物品存在,必要时应设置安全警示标志。
3. 动土审批手续:施工单位应按照相关规定申请动土审批手续,取得施工许可证,并按要求进行施工。
三、施工工序1. 地下室结构施工完工验收合格后,开始进行回填施工。
回填分为背填和回填两个阶段。
2. 背填(1)背填材料的选择:背填材料应符合相关规范的要求,一般选择砂石、碎石等材料作为背填料。
应保证背填材料的质量和稳定性,不应含有过多的杂质和有害物质。
(2)背填施工方法:按照设计要求和相关规范,采用机械或人工逐层填埋,每一层均需均匀压实。
(3)背填施工过程中,应注意避免对地下室结构产生不利影响,严格控制沉降和变形。
3. 回填(1)回填材料的选择:回填材料应符合相关规范的要求,一般选择工业废弃物、煤渣等材料作为回填料。
应保证回填材料的质量和稳定性,不应含有过多的杂质和有害物质。
(2)回填施工方法:按照设计要求和相关规范,采用机械或人工逐层填埋,每一层均需均匀压实。
(3)回填施工过程中,应注意避免对地下室结构产生不利影响,严格控制沉降和变形。
四、施工安全措施1. 回填施工过程中,施工单位应设置安全警示标志和安全防护设施,保障施工人员和周围居民的安全。
2. 施工过程中应加强现场巡查,及时发现并消除安全隐患,确保施工现场的安全。
3. 加强对施工作业人员的安全教育和培训,提高施工人员的安全意识和技能。
4. 施工单位应配备必要的消防设备,并加强消防安全管理,确保施工现场的消防安全。
五、质量控制1. 施工单位应按照相关规范要求,对回填材料的质量进行检查和抽检,确保回填材料符合设计和规范的要求。
使馆区对内办公楼地下室土方回填施工方案7.1.编制根据:●建筑工程施工质量验收统一原则(GB50300-2023);●《建筑地基基础工程施工质量验收规范》(GB50202-2023);●建筑工程资料管理规程(DBJ01-51-2023);●工程地质勘探汇报书;●使馆区对内公楼施工图纸。
2.工程概况:2.1地下室面积:113.19 m2(呈L型布置)。
2.2±0.000绝对标高:6.000m。
2.3自然地面-1.100。
2.4地下室埋深-4.600m。
2.5基坑周围用2:8灰土分层扎实,约160m3。
3.施工布署:3.1工程质量根据当地气候条件,需要优质迅速完毕土方回填施工。
在工程质量上,管理上,现场施工旳文明程度上均要采用多种有效措施,强化施工过程中对质量事前、事中、事后三阶段控制。
3.2工程工期地下室施工工期25天。
土方回填2天。
4.施工准备:4.1劳动力计划●管理人员:1人●打夯机手:2人●壮工:4人4.2机械器具装载机、冲击夯土机、手推车、标尺、筛子(孔径40~60mm、16~20mm)、铁锹、5m钢、尺梯子等。
4.3材料准备1.回填土质规定:素土中不得具有有机杂质,在配置素土回填前应过筛。
其粒径不不小于50mm,含水率控制在13%~18%,含水量以手握成团,落地开花为宜。
2.石灰:由材料部分从国内进料,应用生石灰粉。
4.侧壁防水保护层:采用50㎜厚聚苯板。
4.4技术准备1.侧壁穿墙螺栓旳剔凿、切割、防水砂浆封堵完毕,外墙防水卷材施工完毕,并粘贴好聚苯乙烯泡沫塑料板防水保护层,并做好外墙防水旳隐蔽验收。
3. 回填前,填土前应将基坑底旳垃圾杂物(淤泥、松散土、砂浆、石子)等清理洁净并运出现场,方可进行回填土。
4.凡碰到地下管线部位在回填前,先用竹胶板将管道覆盖,并用土将管道堆成斜坡,保证管线安全。
5.重要施工措施及措施:5.1回填施工次序1.地下室由南向北(即自B轴往D轴进行),由下至上分层回填。
综合体建设项目地下车库土方回填方案施工单位:集团有限公司编制时间:2020.5目录第一章工程概述 (3)1.1 工程概况 (3)1.2 编制依据 (4)第二章施工部署 (4)2.1 总体方案部署思路 (4)2.2 施工准备 (6)2.3 施工准备 (6)第三章施工工艺 (7)3.1 操作工艺 (7)3.2 质量控制措施 (8)3.3施工荷载验算 (9)第四章安全措施 (10)第五章环保措施 (10)第一章工程概述1.1 工程概况1.1.1工程建设概况1.1.2地下室建筑结构设计1、地下室建筑南北向220米,东西向223米,本工工程A02南侧和东侧地下车库为人防区域,需要回填土方量约目前无室外做法图,暂按回填高度为1.5m,约回填4.8万立方。
2、本工程的结构形式为框架剪力墙结构形式,桩基为抗拔桩,筏板厚度为600mm。
1.1.3地下室回填区域需要回填土方量约目前无室外做法图,回填暂按高度为 1.5m,回填土方量约4.8万立方。
由于回填土在地上车库顶板上,根据车库设计活荷载设计范围,制定不同的回填方式,划定施工机械行走路线,严格控制施工荷载。
地下室顶回填区域1.2 编制依据1、济宁市展示馆北地块城市综合体建设项目施工图纸,地下结构施工图纸,图纸会审纪要。
2、国家、省市相关土方回填、安全要求的施工规范、规程、图集和标准以及其他行业规范、标准,我局施工工艺标准等。
3、施工现场情况。
第二章施工部署2.1 总体方案部署思路1、地下室顶板回填地下室顶板回填采用素土回填。
考虑地下室结构的安全问题,采用自卸汽车回填、装载车平整、机械夯实的施工方法。
回填前先进行顶板防水、防水保护层的施工。
2、地下室顶板土方回填利用自卸汽车和铲车配合人工进行回填。
3、根据车库设计活荷载的设计范围,自卸汽车行驶在消防车道、登高救援区域、人防区域,严格控制施工荷载超过设计活荷载。
其余区域的土方回填,行驶到消防车道的最近处,用装卸车进行铲平。
地下室工程回填施工方案地下室工程回填施工是地下室工程施工过程中必不可少的一步,施工方案设计合理与否将对地下室使用性能和安全性产生重要影响。
本文将针对地下室工程回填施工方案,深入探讨其设计要求、执行流程以及注意事项。
设计要求地下室工程回填施工方案在进行设计的时候,需要考虑以下因素:回填材料选择地下室工程回填材料种类繁多,如沙子、砾石、黏土等。
不同的回填材料有不同的力学性质、渗透性、压缩性等特点,在施工中应根据对土体和回填材料的研究分析合理选择回填材料。
土体稳定性地下室回填施工中,提交的土体基本处于液态状态,对土体稳定性的研究与分析具有重要的作用。
合理的回填工艺、合适的回填材料、充分的密实,将有助于土体的稳定性。
回填工艺合理的回填工艺是保证地下室质量和安全的重要环节。
回填方案应考虑到土体的搬运方式、堆积方式、振实、夯实等各个环节,同时在施工现场加强监管、控制施工质量。
施工安全在地下室回填方案设计中,安全是首要考虑的因素。
应保证回填施工人员的安全,防止现场发生意外事故,并加强对施工现场的安全管理。
执行流程地下室回填施工方案的执行,需要遵循以下流程:处理基础要对地下室回填施工前处理好地基土体,把地基土体处理成平坦、质量良好、松散、无杂质的状态。
制定施工计划设计合理的地下室回填施工方案后,需要根据实际施工条件提出完善的施工计划,制定施工进度表和施工任务书。
进行现场准备施工现场应进行现场布置、清理,准备施工材料,同时组织回填机械,根据设计方案进行施工。
现场施工和监控现场施工要按照制定的施工计划进行。
同时,根据工程要求,合理安排施工作业,严格控制施工质量,强化施工监控,如果出现问题及时解决,确保回填施工的质量。
注意事项在地下室回填施工过程中,应注意以下问题:施工操作规范回填施工中由于机械操作人员技术层次参差不齐,施工操作规范不规范会导致工程质量不稳定,所以一定要确保施工操作规范。
施工质量回填施工质量会影响到后面工程的正常使用,所以要严格对回填施工质量进行把控,要测量、检查回填作业完成度,确保回填墙体在确保质量的前提下,快速施工结束,减少工期延误。
地下室回填施工方案地下室回填是指在地下室施工完毕后,对地下室周围未使用的区域进行填充,以增加地基的承载能力,保证地下室结构的稳定性。
地下室回填施工是地下室工程的重要步骤之一,合理的回填施工方案将对整个地下室结构起到良好的支撑作用。
本文将介绍地下室回填施工的相关内容和施工方案。
地下室回填的意义地下室回填是为了填补地下结构的空隙,使地基更加紧密,增加整体结构的稳定性。
通过回填施工,可以消除地下室结构下方的空洞,提升地基的承载能力,减少地基下沉的风险,确保地下室建筑的安全性和耐久性。
地下室回填的施工步骤1.勘察和设计:在进行地下室回填工程前,需要对工地进行勘察,了解地质情况、地下水位等信息,制定合理的回填设计方案。
2.准备工作:清理地下室周围的施工现场,确保安全通道畅通,为回填施工做好准备工作。
3.回填材料选择:选择合适的回填材料,通常使用砂土、碎石等材料进行回填,根据实际情况选择合适的填充材料。
4.回填施工:按照设计方案,将回填材料逐层填入地下室周围的空洞中,逐步回填至地面以上的高度。
5.压实处理:利用振动压路机等设备对回填材料进行压实处理,确保回填材料的密实性和稳定性。
6.验收和固结:完成回填施工后,进行验收工作,确保施工质量符合设计要求,进行固结处理,使地下室结构更加牢固。
施工注意事项•在地下室回填施工过程中,要注意排水和防水工作,确保地下室周围的排水系统畅通,避免积水对地基的影响。
•施工现场要保持干净整洁,避免杂物或泥土掩埋到回填材料中,影响回填效果。
•施工过程中要注意安全防护,做好施工人员的安全教育和防护工作,确保施工过程平稳安全。
结语地下室回填施工是地下室工程中至关重要的一环,合理的回填施工方案和施工过程将直接影响地下室结构的安全性和稳定性。
通过严格按照设计要求和施工规范进行回填施工,可以有效保障地下室工程的质量和安全,为地下室结构的使用和维护提供可靠的保障。
地下室施工的室内、外回填土方案本工程土方回填主要为地下室外基槽回填土、地下室内回填土,根据设计要求采用原槽土和2:8灰土分层夯实回填。
1、营造做法:本工程室外回填土采用2:8灰土与素土回填,室内回填土采用灰土回填。
室外外墙防水采用SBS,保护层采用50mm厚聚苯板。
2、施工准备1)、主要材料土:土方内不得含有机杂物,使用前应先过筛,其粒径不大于15mm,也不得含有过多的水分,以“手握成团,落地开花”为宜。
石灰:应用的生石灰粉不得含有粒径大于5mm的生灰块,也不得含有过多的水分。
2)、主要机具:3吨铲车、打夯机、手推车、筛子、标准斗、靠尺、耙子,平头铁锹,胶皮管、小线等。
3)、作业条件:a.对地下室外墙和地下防水层等进行检查,发现损坏应及时修补处理,办完隐检手续。
b.清除基槽内的杂物、垃圾等有机物后方可进行回填。
c.施工前做好水平高程的标志,以控制回填土的高度与厚度。
在基坑侧壁上每3米钉上灰土上平的木橛,作为控制回填土厚度的标志。
4)、施工场地布置:由于施工现场狭小,现场无法形成环线道路,现场可利用面积较小。
可以在场外拌土,用小翻斗汽车运至场内,进行回填。
5)、回填顺序总的方向为由北至南进行夯填。
首先填8#、11#楼之间的土方,然后往东西两侧回填。
6)、填土前应先将地下室周围的降水井接至地面上来,在整个回填期间,保持降水。
3、操作工艺工艺流程1)、首先检查土料和生石灰的质量是否符合标准的要求,然后过筛。
土料要用16~20mm的筛子过筛,满足粒径要求。
2)、灰土拌合:灰土的配合比用体积比,拌合时必须均匀一致,拌合二次,拌好的灰土颜色应一致。
3)、灰土施工时,应适当控制含水量。
工地检验方法是:用手将灰土紧握成团,两指轻轻捏即碎为宜,如土料水分过大或不足,应晾干或洒水湿润。
4、施工时注意事项1)、根据设计室外全部回填2:8灰土,灰土外为素土回填,在回填时要分层先填内侧灰土,后填外侧素土,同时进行夯实。
2)、对于竖向后浇带处,可采用外挂预制板,再抹1:2.5水泥砂浆,在砂浆外侧做防水层,做完防水后做保护层,可以回填室外土方,待土方回填完毕,达到设计要求后,采用比原设计高一个强度等级的混凝土浇筑后浇带。
地下室室内回填施工方案1.引言地下室回填施工是指在地下室建筑施工过程中,将地下室周围及底板下方的土方进行回填填实的过程。
地下室回填施工的目的是增加地下室的稳定性、防止地下室底板下沉或倾斜,并为地下室提供良好的排水条件和抗水压能力。
本方案将详细介绍地下室室内回填施工的工序、安全措施和质量要求,以确保施工的顺利进行和回填效果的持久性。
2.工序安排(1)检查地下室结构在进行地下室室内回填前,应先检查地下室的结构是否符合设计要求,确定地下室底板、墙体和柱子等的强度和稳定性。
(2)清理地下室室内确保地下室室内的清洁,清除地下室内的杂物和残留物,铺设护坡和防水布等。
(3)回填材料准备根据设计要求和工程条件,选择适当的回填材料,如砂砾、碎石等。
对于需要进行排水的地下室,还需要准备适当的排水管道和土壤筛选装置。
(4)回填施工先从地下室底板开始回填,逐渐向上进行回填,确保回填层次均匀、夯实。
在回填过程中,需要注意防止坍塌和滑坡,严禁从高处倾倒回填材料。
3.安全措施(1)施工现场密闭地下室回填施工现场应采取密闭措施,防止泥土倒塌、空气中尘埃过多等情况的发生。
工人应佩戴防护眼镜、口罩和手套等安全防护用品,确保施工人员的安全。
(2)施工人员岗前培训施工人员应接受有关地下室回填施工的培训,熟悉施工工艺和安全措施,并具备一定的急救知识。
(3)施工用具保养施工用具应定期维护保养,确保其良好的工作状态。
特殊施工设备的使用应经过专业人员培训,确保施工安全。
(4)应急预案制定针对地下室回填施工可能出现的意外情况,应制定相应的应急预案,明确责任人和应急处理措施,确保及时有效地应对突发事件。
4.质量要求(1)回填材料的质量要求回填材料需符合相关标准,具有一定的强度和稳定性,并能满足设计要求和工程要求。
应进行土质检测,确保材料的质量可靠。
(2)回填夯实质量的检测在回填施工过程中,应定期对回填层进行夯实质量的检测,确保回填层的夯实度满足要求。
深基坑地下室回填施工方案1. 引言深基坑工程中,地下室回填施工是一个非常重要的步骤。
合理的回填方案能够保证地下室结构的稳定和安全,同时也能够提高工程的效率和质量。
本文将介绍深基坑地下室回填施工方案的相关内容。
2. 施工前准备在进行地下室回填施工前,需要进行一系列的准备工作。
首先,要对回填区域进行勘察,了解地下室的结构和布置情况,确认回填的材料和厚度要求。
其次,要进行地下室的清理工作,清除杂物和积水。
另外,还需要进行土方开挖和处理,确保回填区域的稳定和平整。
3. 回填材料选择地下室回填施工中,选择合适的回填材料非常重要。
常见的回填材料有砂土、碎石和混凝土等。
选择回填材料时,需要考虑材料的稳定性、密实性和抗压能力等因素。
一般情况下,回填材料应具备以下几个特点:•稳定性:回填材料应具备足够的稳定性,能够保证地下室结构的安全。
•密实性:回填材料应能够有效地进行密实,减小孔隙和变形的发生。
•抗压能力:回填材料应具备足够的抗压能力,能够承受地下室上部结构的荷载。
在选择回填材料时,还需要考虑施工的方便性、成本和环境影响等因素。
根据具体的工程要求和实际情况,选择合适的回填材料进行施工。
4. 施工工艺地下室回填施工的工艺一般包括以下几个步骤:4.1 水平分层回填水平分层回填是将回填材料均匀地分层放置在地下室周围。
在进行水平分层回填时,需要注意以下几点:•回填材料的厚度应符合设计要求,不宜过厚或过薄。
•每层回填材料应进行充实和密实,以减小孔隙和保证回填质量。
4.2 垂直回填垂直回填是将回填材料从地下室顶部开始倒入,逐渐向下回填至底部。
在垂直回填时,需要注意以下几点:•回填材料的放置要均匀,以保证整个地下室回填的稳定性。
•回填材料的压实应充分,以减小变形和沉降的风险。
4.3 预压处理预压处理是在回填施工完成后,通过对地下室上部施加荷载,进行一段时间的预压,以调整地下室的变形和沉降。
预压处理一般分为两个阶段:初期预压和终期预压。
鑫港国际沃尔玛购物广场项目室内回填施工方案编制:审核:审批:江苏兴厦建设集团有限公司沃尔玛项目部2014年10月目录一、编制依据及原则 (3)1、编制依据 (3)2、编制原则 (3)二、工程概况 (3)三、设计要求及施工布置 (3)3.1图纸设计要求及回填量 (3)3.2施工布置 (4)3.3人员、劳动力计划 (4)3.4施工主要机具的配备计划 (5)3.5材料要求及计划 (5)3.6施工进度安排 (6)四、施工准备 (6)4.1技术准备 (6)4.2钢渣混凝土 (6)4.3毛石混凝土 (6)4.4生产准备 (7)4.5机具准备 (7)五、作业条件及作业难点 (7)5.1作业条件 (7)5.2作业难点 (8)六、操作工艺 (8)6.1 毛石混凝土 (8)6.2钢渣混凝土 (9)七、质量保证措施 (10)7.1质量统一标准 (10)7.2毛石混凝土 (10)7.3钢渣混凝土 (11)八、试验及验收 (11)8.1毛石混凝土 (11)8.2钢渣混凝土 (12)九、砼养护 (12)十、安全文明施工与环境保护措施 (12)10.1文明施工 (12)10.2安全措施 (12)10.3环境保护措施 (13)一、编制依据及原则1、编制依据1)本工程施工图纸2)本工程施工组织设计3)《民用建筑工程室内环境污染控制规范》GB50325-20014)建筑地基基础工程施工质量验收规范 GB50202-20025)建筑机械使用安全技术规程 JGJ33-20016)工程建设标准强制性文件(房屋建筑部分) 2002年版7)《混凝土结构工程施工及验收规范》(GB50204-2002)8)《建筑地基基础设计规范》 (GB 50007-2002)9)建筑工程冬期施工规程 JGJ104-972、编制原则遵循设计文件、规范和质量验收标准的原则;遵循科学组织、合理安排、均衡生产的原则,充分发挥我单位在人员、设备和专业技术上的优势,确保业主对工程质量和工期的要求。
地下室顶板回填施工方案背景介绍地下室是现代建筑中常见的一种结构形式。
在地下室的施工中,地下室顶板回填是一个关键的施工工序。
地下室顶板回填的施工方案直接影响到地下室的承载力和安全性。
本文将着重介绍地下室顶板回填的施工方案,包括施工步骤、材料选用、质量控制等内容。
施工步骤步骤一:准备工作地下室顶板回填施工前,需要进行充分的准备工作。
首先,需要对地下室顶板进行清理和检查,确保其表面平整、结构完整;其次,需要确定回填的材料和施工工艺。
步骤二:材料选用地下室顶板回填材料的选用非常重要。
一般情况下,可以选择轻质骨料混凝土、轻骨料混凝土、膨胀土等材料进行回填。
选用的材料应具备一定的强度和密实性,能够满足地下室顶板的承载要求。
步骤三:施工准备在正式施工前,需要提前准备好所需的施工设备和工具,如搅拌机、输送设备、振捣器等。
同时,需要确保现场的环境安全,如保证施工现场没有明火、保持通风畅通等。
步骤四:施工操作(1)根据设计要求铺设防水层,保证地下室顶板的防水性能。
(2)在防水层上铺设一层垫层,可以选用聚酯纤维网格、短切玻璃纤维等作为垫层材料,用于增加地下室顶板的抗裂性。
(3)将选用的回填材料进行搅拌和输送,在地下室顶板的需要回填的区域进行均匀覆盖。
(4)使用振捣器对回填材料进行振捣,确保回填材料的密实性和均匀性。
(5)重复进行以上工序,直到地下室顶板的回填层达到设计要求的厚度。
步骤五:质量控制地下室顶板回填施工完毕后,需要进行质量检验。
首先,需要检查回填材料的密实性和厚度是否符合设计要求;其次,需要对施工现场进行清理,确保没有残留杂物等。
施工注意事项在地下室顶板回填施工中,需要注意以下事项:1.严格按照施工方案进行施工,确保施工工艺正确。
2.控制回填材料的湿度,避免过干或过湿对施工造成影响。
3.注意施工现场的通风和安全,保证施工人员的身体健康和施工安全。
4.注重材料的质量检验,确保选用的回填材料符合相关标准。
5.在施工过程中,及时进行记录和整理,以备后续的质量验收和追溯。
地下室顶板回填施工方案1. 引言地下室是建筑物中的重要组成部分,对于保证建筑物的结构稳定和安全起着关键作用。
地下室的地板和顶板的施工需特别注意,其中地下室顶板回填施工方案是确保地下室顶部结构牢固、承重安全的关键步骤。
本文将介绍地下室顶板回填施工方案的基本原则、具体步骤和注意事项,并以Markdown文本格式进行详细说明。
2. 施工原则进行地下室顶板回填施工时,需要遵循以下原则:•结构稳定性:回填材料必须具备足够的承重能力,以确保地下室顶部结构的稳定性。
•经济高效:选择成本适中且性能优良的回填材料,以达到经济高效的目标。
•施工安全:确保施工过程中的安全,采取必要的防护措施,避免意外事故的发生。
3. 施工步骤地下室顶板回填施工的具体步骤如下:3.1 准备工作在进行地下室顶板回填施工之前,需要进行一些准备工作:1.清理地下室顶板:清除顶板上的杂物和积水,确保表面平整干燥。
2.检查顶板结构:检查地下室顶板的承重结构是否完好,确保无损坏和漏水等问题。
3.确定回填材料:根据设计要求和实际情况,选择合适的回填材料。
3.2 回填施工1.固定边界支撑:在地下室顶板的边界处,设置临时支撑,并加固以确保回填材料的稳定性。
2.材料搅拌:按照回填材料的使用说明,进行材料的搅拌,确保材料的均匀性和质量。
3.填充回填材料:将搅拌好的回填材料均匀地填充到地下室顶板的空隙中。
填充过程中,要注意避免空洞和不均匀的情况发生。
4.夯实回填材料:使用夯实工具对回填材料进行夯实,增加材料的密实度和承载能力。
夯实时要均匀施力,以避免对地下室顶板造成不均匀的负荷。
5.检查和修整:完成回填施工后,对回填材料进行检查,修整出平整的表面,确保整个顶板回填施工的质量。
3.3 后续处理1.清理场地:清理施工现场,清除多余的回填材料和施工垃圾,保持施工区域的整洁。
2.做好记录:对施工过程中的一些重要事项、质量记录进行详细记录,并妥善保管。
4. 注意事项在进行地下室顶板回填施工时,需要注意以下事项:1.回填材料的选择:根据地下室顶板的设计要求和实际情况,选择合适的回填材料,确保其承重性能和稳定性。
地下室施工的室内外回填土方案地下室施工是指在建筑物地下部分进行开掘工程后,进行室内、外回填土施工的过程。
回填土施工是地下室施工的重要环节,对于地下室的稳定性和整体结构具有重要意义。
本文将介绍一种适用于地下室施工的室内、外回填土方案。
1.确定回填土的种类:室内回填土可以选择使用填充土、砂土、黏土等。
在选择回填土种类时,应综合考虑土壤的承载能力、排水性能及操作便捷程度等因素。
2.回填土的分层填充:根据地下室的结构要求和土壤条件,将回填土分层填充。
一般地下室室内的回填土分为上层、中层和下层。
上层回填土一般使用填充土,中层使用黏土或砂土,下层使用砂土或砾石。
3.回填土的压实处理:回填土在填充完毕后,需要进行压实处理以提高土壤的稠密度和承载能力。
可以利用振动板等机械设备进行压实处理,也可以采用人工压实方式。
4.回填土的排水处理:在室内回填土的施工中,需要注意排水处理。
通过设置合适的排水系统,可以及时排除土壤中的积水,防止水分对地下室结构的损害。
1.确定外回填土的种类:外回填土可以选择使用填充土、砂土、粘土等。
在选择外回填土种类时,应结合土壤的承载能力和周边环境条件进行综合考虑。
2.回填土的分层填充:根据地下室外部的土壤条件和使用要求,将外回填土分层填充。
一般外回填土分为上层、中层和下层。
上层回填土一般使用填充土,中层使用黏土或砂土,下层使用砂土或砾石。
3.外回填土的压实处理:与室内回填土相似,外回填土在填充完毕后也需要进行压实处理,以提高土壤的稠密度和承载能力。
可以利用振动板等机械设备进行压实处理,也可以采用人工压实方式。
4.外回填土的防渗处理:在外回填土的施工中,需要注意防渗处理。
通过设置合适的防渗措施,可以有效避免土壤中的水分对地下室结构的渗透和侵蚀。
总结:地下室施工的室内、外回填土方案需要根据具体的工程要求和土地条件来确定。
选择合适的回填土种类、合理分层填充、压实和排水处理是保证地下室结构稳定和安全的关键。
目录一、编制依据 (2)二、工程概况 (2)三、施工准备及施工要点 (2)3.1、技术准备 (2)3.2、材料准备 (2)3.3、施工机具准备 (2)3.4、施工人员准备 (3)3.5、施工要点 (3)四、主要施工方法及技术措施 (4)4.1、施工流程 (4)4.2、施工条件 (4)4.3、施工安排 (5)4.4、施工方法 (5)4.5、成品保护 (7)五、质量保证措施 (7)5.2、检验标准 (7)六、安全控制 (8)6.1、安全保证措施 (8)七、保证文明施工的技术措施 (9)八、附图 (9)一、编制依据1、《建筑地基基础工程施工质量验收规》(GB50202-2015)2、《建筑地基处理技术规》(JGJ79-2012)3、《建筑地基基础设计规》(GB50007-2014)4、《建筑施工手册》(第五版)5、《砌体结构工程质量验收规》(GB50203-2011)6、醴陵市创新创业服务中心蓝图7、《装配整体式混凝土结构工程施工质量验收规》(DB33/T 1123-2016)二、工程概况本项目位于醴陵市,为一幢为市民服务提供便利性的综合体,总建筑面积约为49079.57㎡,地下一层,地上五层,结构形式为现浇框架结构,筏板基础+独立柱基础。
按照设计图纸要求,本工程室回填土利用场堆土回填,回填前应清除其中有机杂质;控制含水量及干密度。
回填厚度为540mm,回填土压实系数≥0.94,每层虚铺≤300mm。
三、施工准备及施工要点3.1、技术准备3.1.1、认真熟悉图纸,根据设计要求和工艺规程向班组进行技术交底。
3.1.2、进行基坑回填施工方案交底,学习施工验收规和质量检查评定标准。
3.2、材料准备3.3、施工机具准备3.5、施工要点3.5.1、回填土要求回填土应采用场堆土并分层夯实回填。
回填前应清除基坑积水、有机杂质;分层厚度应按图纸要求≤300mm并且每层夯击次数不少于3遍,要求一夯压半夯,压实系数≥0.94。
回填土每层填土夯实后,按规要求测出土的密实度,密实度≥0.94后,再进行上一层的回填。
由于地下室顶板存在出料洞口,雨水易直接进入地下室。
实际施工时,需在离洞口100mm处四周砌筑一道砖跺(一皮页岩多孔砖),并用防雨布进行覆盖。
洞口四周搭设1.2m高防护栏杆进行围护。
详见附图1。
3.5.2、后浇带区域的回填由于地下室后浇带(沉降和伸缩后浇带)未达到浇筑混凝土要求,故地下室回填时将后浇带区域隔离出来,不进行回填。
室回填时,将地下室后浇带部分用胶合板盖严,并在后浇带周边500mm处开始留设斜坡。
另考虑到地下室水量较大,防止回填土被水冲入到后浇带,室回填时,在后浇带两侧砌筑一道砖跺(二皮页岩多孔砖)。
为防止雨水从顶板伸缩缝流入地下室,沿室外伸缩缝两侧各砌筑放置一道砖跺(一皮页岩多孔砖),并将胶合板放置在砖跺上,辅以防雨水布进行覆盖。
详见附图2,3。
3.5.3、砖墙区域的回填地下室砌筑砖墙部位,砖墙需从底板结构开始砌筑。
为保证回填土与砖墙砌筑的合理进行,将砖墙分二次砌筑,先将砖墙砌筑高600mm。
构造柱施工时,分两次施工,先施工600mm高,然后进行室回填土工作,待回填完毕压实后,再将砖墙砌筑到室顶标高。
砖墙区域回填时,将回填土运至砖墙附近,然后用小挖机倒运进砖墙,最后用人工进行整平并压实。
在整个回填压实过程中,从中间往四周施工,减少砖墙的侧压力,以防砖墙倒塌。
3.5.4、雨期回填雨期施工时,做好排水措施,防止地面水流入地下室,浸泡回填区域。
对于地下坡道露天部分,应采用钢管与彩条布将坡道覆盖,以防止雨水直接通过坡道进入地下室。
详见附图4。
四、主要施工方法及技术措施4.1、施工流程室底板清理(包括抽水)→水电管道安装→砖墙区域找平、砌筑砖墙(至回填土标高)→检验土质→分层铺土、耙平→分层夯打密实→分层检验密实度→砌筑砖墙(至顶标高)→浇筑混凝土垫层4.2、施工条件工程施工前必须具备以下条件:1)地下基础、柱、墙已经施工完毕,并办理隐蔽验收手续;2)根据设计对回填土层的厚度、干密度要求及现场土料情况、施工条件,进行了必要的压实实验,根据已选定土料,确定了土料含水量控制围、铺土厚度、夯实或碾压遍数等参数。
3)施工机具设备已备齐,经试用,可满足施工要求;水、电已接通。
4)回填土之前,已将地下底板上的杂物、及建筑材料清理干净。
对地下室底板、地下室外墙根等处进行检查,如有渗漏,应及时修复,确认无渗漏后再进行回填土施工。
5)回填土之前,将地下室积水清理干净。
6)回填前应适当控制回填土的含水量,以手握成团,落地开花为宜。
若土料含水量过多或不足应进行晒干或洒水湿润。
各种土的最优含水量和最大密实度参考数值见下表:土的最优含水量和最大干密度表4.3、施工安排考虑本工程实际情况和特点及回填土堆土点,1#坡道作为主要回填通道,2#坡道辅助回填通道。
4.3.1、施工顺序1区→3区→2区→4区→5区4.3.2、施工进度计划4.4、施工方法4.4.1、地下室后浇带施工1)工艺流程后浇带部位垃圾清理及混凝土浮浆凿除,并凿成毛面→钢筋除锈→混凝土浇筑→混凝土养护2)施工方法a、后浇带的封闭。
后浇带施工时,钢丝网不必拆除。
后浇带在封闭前仔细地将整个混凝土表面的浮浆凿除,见到粗骨料,使表面形成凹凸面,彻底清除后浇带中的垃圾及杂物,并隔夜浇水湿润,铺设水泥浆,以确保后浇带砼与先浇捣的砼连接良好。
b、地下室伸缩后浇带待混凝土浇筑成形后60d进行混凝土浇筑;沉降后浇带待主体施工完毕,沉降稳定后浇筑混凝土;c、后浇带混凝土施工时,采用同部位高一级补偿收缩混凝土一次浇筑,不得留设施工缝,浇筑完成后及时养护,养护时间不小于28d。
4.4.2、室回填1)回填工艺室回填前,应将室杂物、积水清理干净。
对要回填的素土进行含水量检查,含水量过大时应进行翻晒。
测量人员在柱子或墙上面做好标高标记,以便检查回填土厚度。
①地下车库区域回填时,回填土从1#坡道和2#坡道运入地下室,从中间往两边开始回填,对于上柱墩及柱子区域,应对称回填。
先用小型运输车将回填土运至回填点,再用小型挖掘机倒运,辅以小推车运输,利用机械配合人工进行摊铺整平。
②房间区域回填时,先将砖墙砌筑到回填土高度,然后用小型挖掘机将放置在坡道上面的回填土运至砖墙,砖墙区域回填时应控制好回填速度及方量,以免回填过程中对以砌筑好的砖墙造成破坏。
③整个回填过程中,需有专人进行现场指挥,室照明需充足,以免机械破坏混凝土构件及安装管道。
回填完毕后,用打夯机进行压实。
④地下室排水沟施工时,回填土先填至排水沟垫层底标高,然后进行排水沟垫层浇筑,最后开始砌筑排水沟两侧砖墙及抹灰并按照设计图纸要求进行水沟找坡。
2)回填路线以1#坡道和2#坡道作为回填通道,将回填土放入汽车坡道,然后由小型挖掘机倒运入室。
室回填时,先回填地下车库区域,再回填其他区域。
具体回填路线见下图:施工现场土方回填路线图4.4.3、施工现场扬尘防治措施1)扬尘来源a、施工期的扬尘主要来自:土方挖掘,现场堆放,土方回填及运输车辆道路扬尘。
b、施工期间,从建筑上层将具有粉尘逸散形的物料、渣土或废弃物输送至地面或下一楼层时产生的扬尘。
c、堆放的原材料(如水泥、白灰、沙子等)底泥流淌在路面风干产生。
d、后续混凝土浇筑车辆大量进出施工场地导致道路扬尘。
2) 控制要点a工地围墙及大门封闭控制;b现场硬地坪施工;c现场材料进出扬尘控制;d混凝土使用;e土方施工扬尘控制;f砂浆的使用;g建筑垃圾处理;h生活垃圾处理;h 工地脚手架施工现场扬尘控制;i结构楼层施工扬尘控制;j木工房管理;k装饰施工阶段扬尘控制。
3)控制措施(具体控制措施详见《施工现场扬尘防治专项方案》)4.5、成品保护1)回填时混凝土应达到一定强度,不会因填土受到损坏时,方可进行回填。
2)回填应分层对称进行防止一侧回填造成两侧压力不平衡,使基础变形或倾倒。
3)施工时应保证照明充足,防止施工中对成品的损坏。
五、质量保证措施5.1、质量要求1)回填期间,应保持回填无积水、杂物。
回填施工应分层进行,均衡上升,上、下错缝距离不应小于1m。
每层压实后,检验压实系数,达到设计要求后才能填筑上层土。
2)首层回填前,应将室清理干净再进行。
3)填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。
5.2、检验标准5.2.1、回填土干密度检测方法5.2.2、填土工程质量检验标准填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表的规定。
六、安全控制6.1、安全保证措施1)室在回填前,应先做好结构坑的维护工作,并进行标识,回填操作人员要戴安全帽。
2)室回填,用车辆运土时,应对跳板、便桥进行检查,以保证交通道路畅通安全。
车与车的前后距离不得小于5m。
车辆上均应装设制动闸,用手推车运土回填,不得放手让车自动翻转卸土。
3)非机电设备操作人员不准擅自动用机电设备。
使用冲击夯机时,要两人操作,其中1人负责移动胶皮电线,1人负责操作打夯机。
操作打夯机人员,必须戴绝缘手套,以防触电。
打夯时要精神集中,两机平行间距不得小于3m;在同一夯行路线上,前后距离不得小于10m。
4)企业非机动车辆必须持证上岗;5)室回填时,需保证有充足的的照明,有专人进行指挥。
对结构构件部分应加以标识,以防机械对结构构件造成破坏。
七、保证文明施工的技术措施7.1、施工现场采取“封闭式”管理,进入施工现场人员应配戴好安全帽、衣着整洁,配戴好工作牌上岗;车辆进入施工现场,必须清洁干净,禁止乱停放;材料、机械设备放在指定位置。
7.2、施工现场设排水设施,对施工现场道路定时洒水,控制施工现场的各种粉尘对环境的污染危害;施工机械设置消音罩,减少对周围及近邻环境造的噪声污染。
7.3、临时用电管理,严格按照施工总平面布置图统一接线,编制临时用电施工方案,绘制电源进线,配电箱位置、线路走向图。
严禁任意拉线,接线。
对电线路定期检查。
7.5、各类仓库,按施工总平面图设置,放置材料做到整洁、干净、通风、挂牌标识,分类堆放整齐,需要隔离储存的物资,严格按照国家规定要求储藏。
仓库配备足够的消防器材,并对消防器材定期检查。
7.6、施工现场由生产经理负责安排施工现场清洁工作,组织进行定期、不定期开展检查,保持现场清洁。
7.7、执行调度令制度,对进场材料需当天用完,现场只设临时堆放区,进厂材料按当天工作量申请调度令供给,对多余材料及周转材料需及时拉回库房。
八、附图1、附图1:顶板临时洞口防护2、附图2:顶板后浇带防护3、附图3:底板后浇带防护4、附图4:汽车坡道防护word版本.。
