斜巷主排水管路安装安全技术措施(正式)
- 格式:docx
- 大小:36.80 KB
- 文档页数:10

管道安装安全防护措施
1.管道的安装采用机械结合人工下,机械下管时,应设专人管理交通,管理交通人员应手持红旗位于明显位置处。
2、派专人指挥吊车作业,保证施工安全。
3、管子运到沟槽边,应与槽边保持不小于1米的距离,并应用三角木塞牢;起吊管子,必须先认真检查吊具、绳索是否可靠。
起吊重物时,吊起重物下不准站人。
4、管材对接时,应设专人指挥,沟槽内管材之间要保持一定的安全距离,作业人员不得站在已到位管子和正在对接的管材之间。
5、管子就位对接时,注意勿将手脚伸入两管接口处,以免轧伤手脚。
管子就位后,应随即塞块稳住,不让滚动或便位。
6、管道安装前清理和检查管道内杂物。
管道施工中途停工时临时堵封管子敞口,防止杂物进入管内。
7、吊车下管,绳索吊环、钢丝绳等用具应安全可靠。
8、吊车不能摆在沟槽边沿,要摆在土质较好的地方,作业范围内不得站人。
9、水密性试验前,检查一遍管线,有不符合设计要求的立即修
正,临时封堵要有足够的强度。

煤矿主斜井运输安全技术措施一、概况主斜井全长512m,倾角25°,安装一台TYPETZ--315L1-4型皮带,宽1000mm,转速1480r/mih,担负着全矿的煤炭运输和矸石提升系统,又安装一台YR250S-6绞车,轨距400mm。
由于人行道宽度小于800mm,行人过程中存在安全隐患,为保证安全行人,防治皮带或平板车伤人施工,特制定本安全技术措施,经矿领导审核签字后生效。
二、安全技术措施1、绞车司机、信号工、把钩工等作业人员必需遵循“安全第一”的原则,持证上岗,严格根据各工种《安全技术操作规程》和《煤矿安全规程》等相关规定作业;2、行车时斜巷下方严禁有任何人员作业或逗留,严格执行“行车不行人,行人不行车”的制度。
皮带运行时坚持“皮带运行、严禁行人”的原则,以防飞矸伤人;3、提升前,必需具体检查斜巷内确认无障碍、无其他工作人员或影响提升的担心全隐患,确认安全无误后,方可提升;4、斜巷提升时,严禁蹬钩、行人;5、绞车必需设有牢靠的护绳板;6、必需使用保险绳,保险绳应与主绳直径相同,并且连接牢靠,绳卡无松动;7、绞车下行时,必需带电运行,严禁放“飞车”。
8、斜巷内提升时必需遵守下列规定:(1)在倾斜巷道内安设能够将运行终端绳、脱钩的车辆阻挡住的跑车防护装置。
(2)在上部入口安设能够掌握车辆进入摘挂钩地点的阻车器。
(3)在上部平车场接近变破点处,安设能够阻挡未连接的车辆滑入斜巷的阻车器。
(4)在斜井安设能发出警号的信号装置。
上述挡车装置必需常常关闭并牢靠的锁住,放车时方准打开。
9、信号必需声光清楚、打点精确牢靠。
10、必需使用合格的矿车(材料车)。
11、绞车司机必需根据信号开车,操作平稳、慢上慢下。
12、绞车司机不得擅自离岗,需要离开岗位时,必需切断绞车电源。
13、每次提升完毕,应将挡车器、挡车门关闭;绞车上提升过程中,当绳头经过挡车门后,必需马上关闭挡车门。
14、绞车起动后,严禁两个闸把同时刹死车,以防电动机烧毁或绞车内部受损伤。

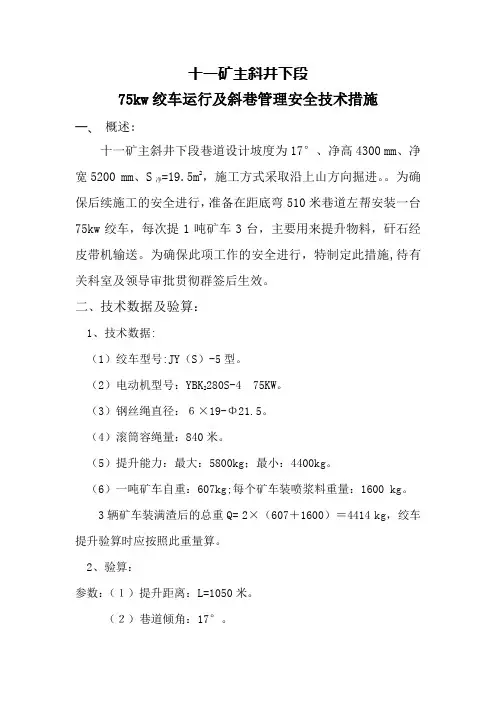

十一矿主斜井下段75kw绞车运行及斜巷管理安全技术措施一、概述:十一矿主斜井下段巷道设计坡度为17°、净高4300 mm、净宽5200 mm、S净=19.5m2,施工方式采取沿上山方向掘进。
为确保后续施工的安全进行,准备在距底弯510米巷道左帮安装一台75kw绞车,每次提1吨矿车3台,主要用来提升物料,矸石经皮带机输送。
为确保此项工作的安全进行,特制定此措施,待有关科室及领导审批贯彻群签后生效。
二、技术数据及验算:1、技术数据:(1)绞车型号:JY(S)-5型。
(2)电动机型号:YBK2280S-4 75KW。
(3)钢丝绳直径:6×19-Φ21.5。
(4)滚筒容绳量:840米。
(5)提升能力:最大:5800kg;最小:4400kg。
(6)一吨矿车自重:607kg;每个矿车装喷浆料重量:1600 kg。
3辆矿车装满渣后的总重Q= 2×(607+1600)=4414 kg,绞车提升验算时应按照此重量算。
2、验算:参数:(1)提升距离:L=1050米。
(2)巷道倾角:17°。
(3)最大终端载荷:4414kg。
(4)钢丝绳破断力总和:p sh=27150kg。
(5)钢丝绳单位重量:P=1.658kg/m。
(6)滚动摩擦系数:f1=0.01,滑动摩擦系数:f2=0.2。
验算:1、耙斗机重量:Q B=7200 kg2、钢丝绳安全系数校验:(1)钢丝绳承受最大负荷:F= Q(sin170+ f1cos170)+ (L+260) (sin170+ f2cos170) =2173.4+512.6=2686kg 所以75kw绞车有能力提升。
(2)安全系数校验:M=p sh /F=10.1>6.5 符合安全要求。
四、75kw绞车运行及斜巷运输管理措施:(一)责任划分:1、安全第一负责人:苗秀峰2、业务保安及日常管理负责人:王现成刘子亮3、技术负责人: 张红涛马丰领黄东超4、日常维护检查:机修:田卫峰王志忠电修:王国团(二)管理措施:1、绞车使用运输必须做"三好","四有","三落实"及"三固定","四保险"。
排水管路运输、安装安全技术措施因工作面出水严重,影响正常生产,根据矿总体安排对2301回顺外段直暗风井2号风井下口连接325排水管,为确保施工安全。
特制定本安全技术措施。
一、装车1、装车时必须使用专用花车并仔细检查车辆状况,对不合格及存在安全隐患的车辆严禁装运管路。
2、装车时,要根据专用花车实际状况合理装运,严禁超装超运。
3、装车时管路重心必须与车辆重心保持一致,管路伸出车辆两端长度相同。
4、管路装完后必须用钢丝绳捆绑结实牢固,管子两端的法兰盘必须用钢丝绳和16mm的铁钩,勾住法兰盘然后与花车用华兰螺丝紧固好,防止管子前后左右转动。
二、拉运1、管路拉运前必须对花车的连接装置,完好及稳固等情况进行全面检查,发现问题立即处理,确保运输安全。
2、管路运送过程中必须安排专人跟车,跟车工要时刻观察车辆运行情况,发现异常及时发出停车信号,待查明原因,处理完毕,确定安全后,方可拉运。
3、小绞车拉运时,必须严格执行小绞车各项管理制度,未经签字确认任何人不得私自开启绞车。
4、其他严格执行《煤矿安全规程》规定的相关内容。
三、卸车1、管路运送到位后,必须将所有花车用卡轨器卡死挡牢,防止车辆下滑。
2、每次只准卸一辆车,被卸车辆必须卡牢掩死,倾斜巷道卸车时必须用卡轨式阻车器卡死后方可卸车。
3、卸车前必须先将花车两侧垫稳,防止卸车过程中车辆重心偏移造成侧翻。
4、卸管子时人员应站在车辆两端的安全地点,做到互叫呼应,动作协调,口号一致。
5、卸车过程中,必须对卸料点的管线进行有效保护,严禁损坏。
四、安装1、管路安装、铺设必须做到平、直、稳、缓的原则。
管路吊挂高度严格按照施工要求规定吊挂。
2、325管子必须采用合格的钢绳进行吊挂,吊挂点必须选取牢固、可靠有足够锚固力的锚杆上固定,严禁吊挂在松动的锚杆或钢带上。
每节管路吊挂点不少于两处,绳卡打牢打死,吊挂间距统一。
3、管路连接必须平整,胶垫、螺栓、垫片齐全,且紧固到位,做到严密不漏水。

施工现场:管道工程安全措施1. 引言管道工程是施工现场常见的一项工作,但由于涉及到液体或气体的输送,存在一定的安全风险。
为了确保施工现场的安全性,必须采取适当的管道工程安全措施。
本文将介绍一些常见的管道工程安全措施。
2. 施工前的准备工作在开始管道工程之前,必须进行充分的准备工作,以确保施工过程中的安全。
2.1 安全培训所有参与管道工程的工人都应接受必要的安全培训,了解施工现场的安全规定和操作要求。
他们应熟悉紧急情况下的逃生路线和使用紧急设备的方法。
2.2 施工计划施工前应制定详细的施工计划,包括安全措施和应急预案。
计划中应明确管道的布置、施工顺序以及相关的安全措施。
2.3 检查设备和工具在施工前,必须对使用的设备和工具进行全面检查,确保其正常工作并符合安全标准。
如有发现损坏或不合格的设备,应立即予以修理或更换。
3. 施工过程中的安全措施在管道工程的施工过程中,应采取以下安全措施以保障工人的安全。
3.1 个人防护所有参与施工的工人都应佩戴适当的个人防护装备,包括安全帽、防护眼镜、耳塞、手套和防滑鞋等。
这些装备能够有效减少事故发生的概率。
3.2 管道标识在施工现场上,应对管道进行明显的标识,包括管道的种类、流体类型和流向等信息。
这有助于工人识别管道,避免误操作和事故发生。
3.3 管道固定在安装管道时,必须确保其稳固可靠。
管道应正确固定,以防止其因振动或外力而移动或倾斜。
3.4 通风措施在涉及有害气体的管道工程中,应提供良好的通风设施,以确保工人的安全。
通风系统应保持正常运行,并定期进行检查和维护。
3.5 火源控制在施工现场上,必须禁止明火和其他火源的存在。
应采取适当的措施,如使用防爆灯和防火布等,以防止火灾和爆炸事故的发生。
4. 紧急情况处理在施工现场上,可能会发生各种紧急情况,如泄漏、火灾或事故等。
为了应对这些情况,必须制定相应的紧急预案,并确保所有工人都了解应对措施和逃生路线。
5. 结论管道工程是一项存在一定安全风险的工作,但通过采取适当的安全措施,可以最大程度地减少事故的发生。

给排水管道施工安全措施在进行给排水管道的施工过程中,安全问题是至关重要的。
严格遵守安全措施,可以保证工人的生命安全和减少事故的发生。
下面将介绍一些重要的给排水管道施工安全措施。
1. 熟悉工作区域:在进行给排水管道施工前,施工人员应该熟悉工作区域的地理环境和地质条件。
了解工地周围存在的地下管道、电缆等设施的位置和结构,以免在施工过程中发生意外。
2. 使用合适的工具和设备:施工人员应根据具体的施工需求选择合适的工具和设备,并确保它们的正常运行。
使用破损或不合格的工具和设备有可能导致事故的发生。
3. 佩戴个人防护装备:在给排水管道施工过程中,施工人员应该佩戴适当的个人防护装备,如安全帽、防护眼镜、耳塞、安全鞋等。
这些装备可以有效地保护施工人员的头部、眼睛、耳朵和脚部等重要部位,减少受伤的风险。
4. 工地清理和标识:施工人员应该及时清理工地上的杂物和垃圾,并进行清理和组织工具和材料的储存。
此外,应该在工地周围设置明显的标识,标明施工区域和相关的安全警示信息,以提醒他人注意安全。
5. 安全培训和意识培养:施工公司应该定期组织安全培训,提高施工人员的安全意识和技能。
培训内容包括安全操作规程、危险品的识别和处理、应急救援等。
同时,要鼓励施工人员主动参与安全巡检和事故隐患排查,并及时上报问题。
6. 控制施工现场的摄像和监管:在一些重要施工现场,可以安装摄像设备和监控系统,对施工区域进行实时监控和记录。
这样可以有效地监测施工现场的工作状态,发现异常情况并及时采取措施。
7. 安全巡检和定期检修:定期进行安全巡检,发现施工现场存在的安全隐患,并进行及时的整改。
此外,对已完成的给排水管道施工进行定期检修和维护,确保管道的安全和正常运行。
8. 安全应急措施:在给排水管道施工过程中,施工人员应该熟悉应急预案,并配备必要的应急设备和器材。
在事故发生时,应该采取正确的应急措施,保护自己和他人的安全。
总之,给排水管道施工安全措施的重要性不言而喻。

管路安装安全技术措施一、目的为了进一步加强矿井管路安装管理,推进我矿安全生标准化建设,规范施工现场管路安装标准,保障作业人员施工安全,杜绝井下管路安装无统一标准现象,防止作业人员意外伤害,结合我矿实际,特制定本安全技术措施。
二、参考资料1、《煤矿安全规程》2、《山西省煤矿安全生产标准化标准》3、《煤矿各工种(岗位)操作规程》三、适用范围本规范适用于矿井排水管、静压水管、压风管、注浆管等管路吊挂。
四、管路安装标准(一)布置位置原则上轨道巷、回风巷内布置在非行人侧,皮带巷布置在行人侧,具体可根据实际情况进行吊挂。
(二)吊挂方式及高度除特殊设计的吊挂方式外,均采用专用管钩进行吊挂。
管路在主运输巷中吊挂高度不得小于1.8m,在顺槽中吊挂高度不得小于1m。
(三)管路敷设1、管路吊挂原则上应和电缆分别敷设在巷道两侧,敷设在同一侧时,应与电缆保持在0.3m以上的距离,且敷设在电缆以下。
2、巷道内管路的敷设应满足设备、行人的安全需要,巷道出现冒顶、底鼓、片帮时应及时维修。
3、巷道内管路吊挂顺序自上而下依次为压风管、静压水管、注浆管、排水管。
4、同一巷道必须使用同一管径的管路,不同巷道不得使用前小后大管径的管路。
静压水管每隔100m或50m安设支管和阀门。
5、管路敷设时,在巷道的拐弯、车场等处需要圆弧处理时,应用同型号的管路加工弯头、龙门架等进行过渡连接,严禁使用软管和规格较小的管路与主管连接。
由风水管路引出的支管要和主管平行布置,拐弯处应用弯头,引出处应用快速接头、法兰或专用卡箍固定,严禁用铁丝绑扎,必须用规范的铁钩吊挂。
6、连接管路时,接口要拧紧,用法兰盘连接的管路必须加垫圈,拐弯处要设弯头。
连接液管时,必须使用U型卡连接牢靠,严禁使用铁丝代替。
7、管路在墙体的一角上打孔穿过时,必须设置套管,然后用黄泥将孔间隙密封严实,套管直径必须大于穿墙管路管径。
8、管路吊挂必须平、直、稳,吊挂间距应均匀。
管路吊挂间距:管子架之间平均间隔2m,铁管间距4m,高压软管间距1m,各管路间距为150-200mm。

斜巷运输管理安全技术措施背景随着社会经济的不断发展,各种制造业、工业以及商品流通业都处于不断壮大的趋势之中。
因此,物流行业得到了前所未有的发展。
斜巷运输作为一种新型物流方式,不但可节约仓储空间,加快货物的流转速度,而且实现了“人车一体,省人省时间”的特点,因此深受物流行业的欢迎。
但是,斜巷运输也存在一些安全隐患问题,在安全管理上必须加强技术措施的应用,以保障员工和货物的安全。
安全技术措施斜巷通道安全(1)限制速度控制:设置电子限速装置,使运输车辆每小时行驶速度不超过5公里,以确保员工进出安全;(2)避免碰撞:在斜巷通道中架设钢制防撞柱,防止车辆在行驶过程中下滑撞击到岩壁;(3)气体检测:在斜巷通道中装置有气体检测器,以预防可燃气体及有毒气体泄漏,保证员工和货物安全。
运输设备安全(1)运输设备按时检修,发现问题及时整改:定期对斜巷运输设备进行检修维护,发现问题及时进行整改处理,以确保设备的状态正常,不发生安全事故;(2)操作规范:对运输设备操作人员进行培训,确保操作规范、操作熟练,使设备能够有效保障员工和货物的安全。
岩石爆破安全(1)爆破前应做好岩石稳固检查:进行爆破前,必须做好岩石的稳固检查,确保与斜巷通道的链接处、临近岩体和支护结构处的岩石稳定可靠,避免发生岩石垮塌事故;(2)选择合适的爆破药品:选择合适的爆破药品,确保其爆炸威力适中,避免对斜巷通道造成损害;(3)设置预警系统:设置爆破预警系统,使员工能够提前躲避。
消防安全(1)设置消防器材:安装保洁除尘及总阻力监测器,保证设备运行和通风系统顺畅,设置消防灭火器,以确保员工和货物安全;(2)制定应急预案:制定消防和灭火、逃生、应急预案,将方案教育到位,达到人员疏散、物资保障和灭火逃生的目的。
结论在斜巷运输安全管理中,必须严格遵守安全生产标准,着重加强技术措施应用,及时发现运输设备和斜巷通道等问题,做到预防为主,保障员工和货物的安全,从而有效预防斜巷运输产生的各种安全风险。

斜巷运输运注浆管路安全技术措施斜巷运输运注浆管路是煤矿井下工程中常见的一种输送方式,主要用于将浆液或者其他物质输送到井下作业点。
在进行斜巷运输运注浆管路施工时,必须采取一定的安全技术措施,以确保施工人员和设备的安全。
一、管路施工前准备在进行管路施工前,必须进行详细的勘察和测量,确定管道铺设的路径、方向和长度。
在施工前,应经过煤矿安全管理部门审核,获得斯看评价书和煤矿安全施工许可证。
施工前还要明确工作职责和安全措施,并将其告知施工人员并进行相关的安全培训。
二、管路铺设要求1.管道材质:应采用经过专业认证的无缝钢管材料,管道的公称压力应不小于设计压力,并且应划分管段。
2.管道直径:合理选择管道的直径,过小的管道会影响浆液输送的效率,而过大的管道则会增加成本。
3.管道安装:管道的安装应按照设计要求进行,保证管道的稳定性和安全性。
管道的接头处应严密接合以防止渗漏,在锚固管道时,应确认锚固点的稳定性并加强管道固定。
4. 浆液质量:在输送浆液时,应保证浆液的质量,不得使用含有大量固体颗粒和杂质的浆液输送,以防止管道堵塞或者其他不安全情况发生。
5. 导向系统:在斜巷运输管道的弯道处应设计导向系统,确保在管道运输过程中弯曲部位的安全性。
6. 水力系统:在进行管道布置时,必须设计合理的水力系统,保证在输送过程中能够维持合理的水压,保证斜巷输送的作业安全。
三、现场安全防护在施工过程中,必须做好现场安全防护措施,确保施工现场整体安全。
1. 施工场地:选择平整的场地,确保施工过程中没有地形上的不平坦和施工爬升和弯曲的安全隐患。
2. 通风安全:在施工过程中必须保证井下的通风安全,在输送过程中,要确保保持压力平衡以避免畅通的空气进入建筑结构中,引起气体爆炸。
3. 确保设备安全稳定:设备的设置应符合现场环境,并对设备进行稳定固定,在设备使用过程中,应严格遵守操作规程,保证设备的安全性。
4. 安全通道设置:在施工过程中应设置安全出入口,确保施工人员在遇到安全情况时能够及时逃生。

施工排水安全措施
1. 提供足够的安全设备:确保工地上配备了适当的安全设备,如护栏、安全帽、防滑鞋等,以保护施工人员的安全。
2. 定期进行安全培训:为施工人员提供定期的安全培训,教授正确的排水操作方法和注意事项,提高他们的安全意识和技能。
3. 检查排水系统:在施工之前和施工过程中定期检查排水系统,确保排水管道和设备的正常运行,以避免水流失控制和漏水等安全问题。
4. 确保施工区域畅通:保持施工区域的道路通畅,避免堵塞影响排水,确保水流畅通,减少水流冲击和压力,降低意外事故的风险。
5. 安全使用排水设备:施工人员必须按照操作指南正确使用排水设备,避免误用或滥用,确保设备的正常使用和排水的安全。
6. 定期检测水质和水流:定期监测施工区域的水质和水流,确保排水系统未受到严重污染或堵塞,及时发现并解决安全隐患。
7. 严禁私自更改排水系统:施工人员应严格遵守工程设计规范,严禁私自更改排水系统的结构和布局,以确保排水的安全和有效性。
8. 配备紧急排水设备:在施工区域配备紧急排水设备,以应对突发情况,如大雨、泥石流等,保障施工人员的安全。
9. 设立警示标志:在施工区域设置明显的警示标志,提醒过往人员注意施工区域的排水安全,降低意外事故的发生概率。
10. 定期进行安全检查:领导层应定期对施工区域进行安全检查,及时发现和解决潜在的排水安全隐患,确保施工操作的安全性。
矿井主排水系统安全技术规范主排水系统的工作水泵、备用水泵和工作管路、备用管路必须处于完好状态,能力满足《煤矿安全规程》第278条规定的要求。
建立经济运行管理制度和编制突水状态下排水系统的操作程序及抢险预案。
一、日常运行1.针对水泵的设备性能及运行特点,制定操作规程,做到内容全面、程序合理,并同现场实际相符。
2.司机必须经过培训、考试合格、取得合格证后,方可持证上岗操作。
3.司机必须熟悉掌握排水系统的结构、性能、技术特征、动作原理,做到会使用、会保养、会排除一般性故障。
严格遵守有关规章制度,严格执行《操作规程》。
4.主排水泵司机应按巡回检查线路图进行巡回检查,每小时巡查一次,每2小时记录一次并记录,内容如下:(1)各紧固件及防松装置是否齐全有无松动。
(2)各发热部位的温度是否超限(滑动轴承不大于65℃,滚动轴承不大于75℃,电机温度不大于规定温度)。
(3)盘根松紧是否适度(不进气,滴水不成线)。
(4)电动机、水泵有无异状、异响或异震。
(5)压力表、真空表、电流表、电压表指示是否正确。
(6)认真填写水泵运行日志。
(7)闸板阀,逆止阀,环形反路等附件有无漏水、损坏等现象。
5.井筒与泵房之间的斜巷内(安全出口),必须保持畅通,不得存放杂物。
6.工作水泵和备用水泵应交替运行,对不运行水泵(或水泵升井大修)的电动机,应每隔10天空转2~3小时,以防潮湿。
二、系统维护1.认真编制设备有关使用维护的各种规章制度和标准。
2.主排水系统维修工必须经过专业技术培训,考试合格,持证上岗。
3.设备维修必须建立包机制,明确包机制人员的职责。
4.对各种保护装置和安全设施定期进行检查试验,达到灵敏可靠。
5.应针对每台泵及系统的实际情况做好“三化”工作,即维护检查周期制度化、维护内容规律化、维护保养程序工艺化。
6.做好维护检查记录,内容包括检查项目、时间、对发现问题的处理意见。
机电区队技术负责人应每月检查签字。
7.检查维护重点(1)检查轴承润滑油质是否符合规定,禁止不同牌号的油混杂使用。
管道安装措施按照昊兴塬煤业矿井初步设计,从管道井的竖井到中央水泵房应安装两条线路Φ219排水管,工程量304米×2,由于管道井坡度大(-22°),为确保排水管路安装人员的人身安全,避免发生事故,特制定排水管路安装的安全技术措施:一、管道安装前的准备工作1、管道准备1)运输(1)地面运输,地面广场加工地点至管道井井口门,人工搬运;(2)管道井斜巷运输;人工运至管井井口,地面堆场变坡点前,人工装平板车,使用绞车下放至管道井巷道内,再由人工卸车搬运至安装位置。
2)绞车下放管路过程中,必须用φ18.5钢丝绳、5T手拉葫芦或者40T刮刀链条等将管道牢固固定在平板车上,平板车前放一辆矿车作为档板,防止管路在平板车上窜动,且每次下放管子数量不超过2根。
3)下放管路时,搬运管路的人员必须进入躲避硐室;运输管线平车下降至隧道管线安装位置后,必须确保绞车停止运行后,方可卸车,在卸车过程中人员要配合好,运输管路平车的倾斜下方能站人,由现场指挥人员统一指挥,防止管路滑落伤人。
4) 管道在隧道内管道安装位置卸载后,由人工搬运至安装地点,在搬运过程中,每根管子必须至少有12人搬运且要搞好配合,防止掉落伤人。
5) 管道运输至安装现场后,必须用钢丝绳、手拉葫芦或者40T刮板机链子将管路固定住,防止管路下窜伤人。
6)各种工具、材料等的准备工作,管路安装前,运输队应提前做好准备,将安装管路的工具(扳手、手钳子、撬杠等)、材料(螺丝、卡子、钢丝绳、垫子等)、设备(电焊机)准备好。
7)必须严格执行巷道施工“行人不行车、行车不行人”制度。
8)机电科协助借2台步话机,1台步话机信号把钩工使用,1对讲机管道施工现场负责人使用,台步话机严禁其他人员使用。
9)管路施工现场,必须设置临时挡车器,并且可靠。
防止车辆意外下滑。
10)卸平板车上管路时,轨枕必须放置在绞车运行方向的左侧下方,防止平车侧翻。
2、管道安装技术要求1)工作前,准备好各种工作用具,手拉葫芦、绳套必须完好,不能超额定载荷使用,严禁使用滑手拉葫芦。
管道安装安全管理学习施工实施措施管道安装过程中的安全管理是非常重要的,它关系到施工过程中的人员安全和设备质量。
为了确保安全性,需要采取一系列的施工实施措施。
以下是一些建议:1.制定详细的安全管理计划。
在管道安装施工之前,应该制定一个详细的安全管理计划,包括施工场地的环境分析、风险评估、安全许可证明等等。
这个计划应该包含所有可能的安全风险和相应的控制措施。
2.提供必要的安全培训。
在管道安装施工开始之前,对所有参与施工的人员进行必要的安全培训是非常重要的。
这些培训应包括对安全风险的识别和控制、正确使用个人防护装备、急救救护等方面的内容。
3.建立良好的现场管理制度。
施工现场的管理对于安全管理至关重要。
应该建立一套严格的管理制度,包括但不限于施工现场的出入管理、安全警示标识的设置、现场秩序的维护等。
4.确保施工现场的安全设施。
施工现场应该配备必要的安全设施,如消防器材、应急救护箱等。
同时,还应该确保现场的照明设施良好,以避免因视线受限而导致的事故风险。
5.严格遵守安全操作规程。
在管道安装过程中,应严格遵守安全操作规程,如正确使用工具、设备等。
同时,对于一些特殊操作,应建立相应的安全操作规程,并进行必要的指导和培训。
6.加强安全监督和检查。
安全监督和检查是确保安全管理贯彻执行的重要手段。
应该设立专门的安全监督岗位,进行现场巡查和随机检查,及时发现和纠正安全隐患。
7.建立安全事故处理机制。
即使在严格执行安全管理措施的情况下,安全事故仍可能发生。
因此,应建立健全的安全事故处理机制,包括事故报告、调查和处理等程序,以最大程度减少事故的危害。
总之,为了确保管道安装施工的安全,必须制定详细的安全管理计划,并提供必要的安全培训。
同时,建立严格的现场管理制度和必要的安全设施,严格遵守安全操作规程。
加强安全监督和检查,并建立健全的安全事故处理机制,以最大程度减少安全风险和事故发生。
管路安装标准一、操作准备1、作业前,必须准备齐全扳手、手拉葫芦、钢丝绳、起吊环、钢丝钳、撬棍、管钳、螺栓、密封圈、卡箍等工具、材料;工具、材料要提前检查,确保完好。
2、安装管路前,必须对管道、阀门进行检查,确保其完好,无堵塞物。
二、管路安装操作(一)在有电缆的巷道内敷设管路时,应尽量敷设在无电缆的一侧;如管路必须与电缆敷设在同一侧时,须敷设在电缆下方且离开电缆0.3m以上,瓦斯抽放管路严禁与电缆敷设在同一侧。
(二)巷道内管路吊挂顺序自上而下依次为压风管、静压水管、注浆管、排水管,管路在主运输巷中吊挂高度不得小于1.8m。
(三)同一巷道必须使用同一管径的管路,不同巷道不得使用前小后大管径的管路。
静压水管每隔100m或50m安设支管和阀门。
(四)连接管路时,接口要拧紧,用法兰盘连接的管路必须加垫圈,拐弯处要设弯头。
连接液管时,必须使用U型卡连接牢靠,严禁使用铁丝代替。
(五)管路通过风门、风桥等时,须征得通风科同意,在墙体的一角上打孔穿过,然后用黄泥将孔间隙密封严实。
(六)管路吊挂必须平、直、稳,吊挂间距应均匀。
(七)管路须进行刷漆防腐,刷漆颜色为:供风管路黄色、供水管路绿色、注浆管路红色、排水管路蓝色;刷漆必须均匀、鲜艳、美观。
(八)管路须标明用途、管径、长度、编号、流体方向等,标识应规范、清晰。
(九)新安装或更换的管路要进行漏水、漏气试验,做到管路通畅,无跑冒滴漏现象。
三、管路拆除(一)将管路上游阀门关闭,并放尽管路中的水或气。
(二)拆除管路时,必须先托住管路,然后再拆开管路接头。
(三)拆下的管路要及时清点好并运走,不能及时运走的必须放到指定地点堆放整齐,管路接头、三通、阀门等要全部回收。
四、竖井中安装管路(一)按照管路规格,先打好工字梁。
(二)安装管路前,必须安装好工作盘和保护盘。
(三)由上至下安装管路时,第一节管路用双卡卡在横梁上,运一节接一节,每一节必须用螺栓拧紧,遇横梁用卡子卡牢。
(四)由下至上安装管路时,第一节管路要与平巷管路连接牢固,运一节接一节,遇横梁用卡子卡牢。
井下安装管路打钻安全技术措施一、工程概况井下采区压风、消防洒水除尘管路安装,轨道上山、临时避难硐室、+140回风大巷、1151运输巷回风斜巷、174回风斜巷压风管路安装。
主井井筒、主井设备斜巷、主井进仓斜巷、轨道上山、运输上山、+140回风大巷、1151运输巷回风斜巷、174回风斜巷消防洒水管路安装。
管路安装使用两种钻头,一种是水电钻钻筒直径为120mm,深度300mm,用来安装悬臂梁,另外一种是风钻,深度800mm,用来安装带螺纹的锚杆,钻孔皮带机道高度不低于1.3米,大巷不低于2米。
二、施工时间三、施工人员组织施工负责人:安全负责人:四、安全技术措施1、施工前施工负责人必须向所有施工人员讲明施工内容、程序及注意事项,做到分工明确,责任到人。
2、井下施工时施工人员要先检查施工地点的巷道情况,工作地点10m范围内的易燃易爆物必须清理干净,不能清理的要用水洒湿,并备合格灭火器2台。
3、施工前派专人对调压器、电锤(电钻)、线路、开关等作详细检查,合格后方可使用。
4、使用的电锤(电钻)、调压器及电缆对地绝缘必须良好,电缆必须选用矿用阻燃电缆,不得有破皮,否则禁止使用。
6、工作前要将供电线路中防爆开关的完好情况进行检查,确保用电安全。
7、拆装、移动电气设备及电缆时,必须停电由专职电工操作,严禁带电拆装、搬迁或移动电气设备及电缆。
电钻的负荷线必须接在开关的负荷侧。
8、在进行电气拆装施工作业时,操作人员必须戴绝缘手套,穿绝缘鞋,严禁戴线手套作业。
9、操作电气设备时,由专人负责停送电工作,停电后的开关要加锁并挂停电牌。
只有执行该项工作人员才有权取下此牌送电。
10、操作人员必须随身携带瓦期报警仪,工作前必须确定工作地点及周围20m范围内瓦斯浓度在0.5%以下时方可打钻施工,由瓦检员现场监测瓦斯浓度。
11、工作过程中,有专人看护电源开关,发现异常情况,立即停电,切断电源。
12、施工时选合适的电钻、钻头,并安设牢固。
主斜井管道安装安全技术措施(最新版)Safety technology is guided by safety technology, based on personnel protection, and an orderly combined safety protection service guarantee system.( 安全技术)单位:_______________________部门:_______________________日期:_______________________本文档文字可以自由修改主斜井管道安装安全技术措施(最新版)一、编制依据管路施工是遵照下列国家有关规定及各种规范技术标准进行设计安装。
1、《煤矿安全规程》2010版2、《煤矿安装工程质量检验评定标准》M5010-95上、下册3、GB50235-工业金属管道施工及验收标准4、《帽帽山煤矿初步设计》和《帽帽山煤矿安全专篇》5、帽帽山煤业有限公司帽帽山煤矿主斜井平、剖、断面图二、工程概况帽帽山煤矿主斜井井筒总斜长为870m,斜坡坡度为22°11’25〞。
按照设计需在主斜井井筒敷设三趟Φ273的主排水管路,一趟Φ194的压风管路,一趟Φ140的洒水管路,一趟Φ59的供水管路,一趟Φ114的黄泥灌浆管路,管路敷设在工字钢横梁基础上。
三、安装组织方案及施工方法该安装工程初步由项目公司自行组织建队进行安装。
一、施工前准备工作1、施工技术准备工作组织参加施工的人员学习国家相关的质量标准规范,贯彻《施工组织措施》,向施工人员进行工程技术交底和安全注意事项交底。
2、临时设施准备工作临时设施、设备的选择详见附表3、施工材料、工具的准备及构件加工根据设计及安装工艺,施工材料、工具必须准备充分,合理布置材料及其加工场地,构件加工时,应严格遵照设计及质量验收规范要求,特别注意管路的平直度检查,不合格者严禁安装,结合安装工艺进行合理,精确加工,保证构件加工质量。
斜巷主排水管路安装安全技术措施随着城市化进程的不断加快,越来越多的建筑物出现在斜巷上。
在这些斜巷中,排水管路的安装极为重要,关系到居民们的日常生活以及城市污水的处理。
然而,斜巷上的排水管路安装却是一个困难而又危险的工程。
为了确保斜巷主排水管路的安全、稳定运行,必须采取一系列的安全技术措施。
一、工程设计阶段1.合理规划在斜巷主排水管路的设计中,必须首先考虑其安全性和稳定性。
要根据实际情况,制定合理的施工方案和施工进度,遵循技术规范,确保施工质量。
2.安全评估在设计斜巷主排水管路时,必须进行安全评估。
对可能导致斜坡下滑、管道破裂等问题进行评估,提前预防可能存在的安全隐患,避免安全事故的发生。
同时,也要根据评估结果进行必要的变更设计和安全措施的加强。
3.使用合格材料在斜巷主排水管路的设计中,必须选择质量可靠、符合国家标准的建材。
特别是管道,在施工前要进行验收,确保其质量优良。
二、施工阶段1.前期准备施工前要做好前期准备工作,包括现场勘察、斜坡评估、施工方案的制定等。
同时,在施工过程中,要注意现场管理,落实安全防范措施。
2.工程施工在斜巷主排水管路的施工过程中,必须依照设计方案进行施工,若必须对设计方案进行变更,则必须遵循正常的变更流程,以免给工程造成损失或者安全事故。
施工过程中必须特别注意管路的定位、斜管支架的设置等,以保证工程的安全性和稳定性。
3.质量保证在斜巷主排水管路的施工过程中,必须按照国家标准进行验收和监管,保证施工质量。
同时也必须有一定的质量保证保险措施,如监理、第三方检测等。
三、后期维护1.管道清洗在斜巷主排水管路安装完成后,要定期进行清洗,以避免管道内部积存物质对流体传输的影响。
清洗过程中,必须严格遵守作业规程,并采取必要的保护措施,以减少对环境和工作人员的影响。
2.定期检查定期检查斜巷主排水管路的运行情况,及时发现问题,及时解决,保证排水系统的正常运行。
检查过程中,必须注意安全,避免发生安全事故。
编订:__________________
单位:__________________
时间:__________________
斜巷主排水管路安装安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-2285-65 斜巷主排水管路安装安全技术措施
(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、施工地点:
主水泵房经风井斜巷至地面
二、施工时间:
20xx年4月26日-------20xx年5月15日
三、组织措施:
(一)、组织机构
1、项目经理:林明义
2、现场负责人:罗林
3、安全负责人:王菲
4、技术负责人:邹权
5、质量负责人:蔡波
6、施工班长:王菲
(二)、劳动组织:
由于井下不能施焊,因此,需要在地面加工焊接管件、法兰盘,经风井运至施工现场,运输距离比较远,现拟定地面加工一个班作业,井巷运输一个班作业,井巷内管路安装一个班作业。
四、施工准备工作
(一)、会同沙坝矿机电人员做好施工交底工作。
提出管路安装的安装材料、计划、问题。
(二)、施工前,组织全体施工人员学习施工安全技术措施。
对施工班组进行安全技术交底,了解管路的安装技术要求及施工方法,做到人人心中有数。
(三)、施工机具的准备
名称型号单位数量备注
电焊机台 1
自救器台12
水平尺把 1
手拉葫芦2T 台 2
卷尺5米把 5
矿灯个12
扳手把10
五、施工方案及技术要求
(一)管路运输
(1)、井下斜巷运输时设专人开车,有专用信号。
所有管路应独立绑扎牢固,以免滑落伤人。
(2)、管道卸车时利用铁丝或绳头每根固定在轨道上,防止管子受外力下滑,卸车时注意安全,统一指挥。
(二)、管道安装
(1)、施工前由相关人员按设计要求放线,标出固定位置,采用冲击钻打眼,50毫米扁铁+膨胀螺栓固定,间距为6米。
管道安装采用法兰连接,由于风井坡度较大,管道尽量沿巷道底板铺设,但必须保持倾斜度一致。
(2)、阀门、管件连接采用法兰连接,一定要把管道的两端对齐后再安装胶垫,注意密封垫要垫好、垫平,且距法兰边缘距离一致,检查无误后方可螺栓连接,接头螺栓要拧紧。
(3)、待所有管路安装完毕后,必须全面进行检查合格后,将管路与系统搭接,同时对管路在运输中及安装时破坏的防腐层加以补刷,方可排水试验运行。
(三)、钢管除锈与防腐(在地面除锈与防腐)
(1)、管道除锈:管道锈蚀较重,用磨光机与钢丝刷除锈,除锈要认真并除锈干净。
(2)、管道刷漆与防腐:管道除锈后,按要求对管道做防腐处理,先把管道上的浮尘用棉纱擦掉。
先刷防锈漆两道,再刷面漆一道。
漆层表面要均匀,厚度满足要求。
(四)、管道焊接(在地面焊接)
(1)、焊接表面严禁有裂纹、夹渣、焊瘤、烧穿、弧坑、针状气孔和熔合性飞溅物等缺陷。
(2)、焊口咬边深度不超过0.5mm,连续长度不超过焊缝全长的5%,且不大于50mm,焊缝错边量不大于壁后的15%且不大于3mm。
(3)、焊缝波纹要均匀,焊渣及焊接飞溅物要清除干净。
六、安全技术措施:
建立以项目部为主要安全负责人的各级安全生产责任制,实行下级对上级负责,一级保一级的安全责任制,对生产中出现工程质量和安全检查隐患问题,采取跟踪解决,并认真分析原因,找出经验教训,杜绝事故发生。
严格执行工程措施和工程管理制度,工程开工前要编制详细的施工技术措施,同时要将工程特征、技术要求、施工顺序、工艺要求、施工措施、质量要求及安全注意事项认真向全体施工人员进行交底,严格贯彻执行施工技术措施。
经常向职工进行技术、安全教育,提高安全思想和技术水平,对要害工种进行考核,并坚持对要害工种采取持证上岗制度。
建立健全质量、安检、监督检查制度的体系,充分发挥质量安全员的监督工作,使用监督权检查工作贯穿于整个工程的全过程,使日常施工中出现的质量、安全问题及时得到有效的制止和处理,切实做到质量、安全警钟长鸣,努力把质量、安全事故消灭在萌芽状
态,实现安全施工。
严格执行各种岗位责任制、操作规程,认真搞好文明施工,以文明施工标准保证质量、进度、安全工作。
(一)项目部组织全体施工人员认真学习安全规程,熟悉施工要求并认真讨论。
(二) 施工期间应建立健全安全检查岗,项目经理为第一责任人,各班长应对当班安全施工负责,每班有一名安全检查员,切实搞好当班的安全检查工作。
(三) 加强施工技术管理。
根据现场实际情况,制定和贯彻施工细则和安全措施,按审批手续审批。
(四) 坚持召开班前会。
班前会应在现场进行,明确当班工作任务,职责分工到位,重点难点工作更要细化到个人;交待清楚当班安全注意事项,提出合理的安全保障措施。
(五) 严格执行交接班制度。
交接班应在现场进行,交班要交清交明,当班出现的问题当班处理好,较复杂的问题应由工地经理组织技术人员施工,施工班组研究具体措施分工处理。
(六) 根据煤矿要求,所有入井施工人员必须进行入井前培训,经考试合格后发入井证及安全资格证,方可从事井下施工工作。
(七) 做好地面及井下临时用电工作,井下用电设备必须为防暴用电设备,并经检查无失爆现象,方可投入运行并严格按照井下施工用电的操作规程施工。
(八) 斜巷运输时,每次装车D150管不超过5根,独立固定,利用两只2T手拉葫芦捆绑牢固。
(九) 井巷中内管件倒运时,应绑扎牢固,在斜巷内运输时,要有专人在车前跟车巡视,发现问题及时停车处理,车要设置阻车装置
(十) 吊装管路时,要选择好可靠的吊点,所采用的吊具、索具、绳头等必须具备5倍以上的安全系数,经专人检查签字方可。
(十一) 下井人员要戴安全帽,矿灯,自救器采用矿用隔离式自救器。
高空作业人员应戴好安全带和安全帽,严禁上下平行作业,安全带要固定在牢固可靠的地方。
(十二) 加强机电设备管理,施工所用的设备完好率应达到95%以上,各机电设备的外壳应有可靠的接地装置和防雨措施,下班后切段电源,锁好配电箱。
(十三) 入井施工人员应服从井口管理,严禁带烟、火入井,严禁穿化纤衣服下井,必须佩戴合格的矿用安全帽,着装要整齐。
(十四) 加强施工现场管理,非施工人员不得进入施工现场。
场地内堆放的材料应按施工顺序排放,施工场地内的杂物应清理干净,做到文明施工。
(十五) 井巷内从事高空作、起吊作业时,执行《煤矿安全规程》有关条款。
要害工种要持证上岗。
无证及酒后严禁上岗。
(十六) 充分发挥安全员作用。
有不安全因素,立即提出整改。
各项工程施工时,应保证三员在岗,统一指挥,统一行动,集中精力。
(十七) 下料时要固定时间,禁止下料与管路安装同时进行。
七、避灾路线
作业地点→风井斜巷→地面
