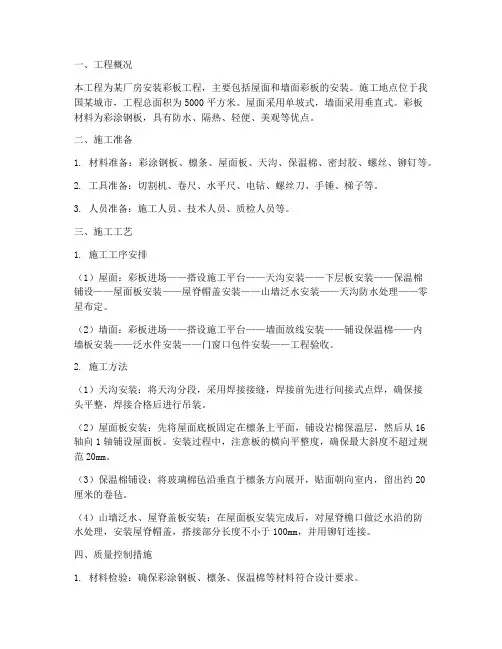

一、工程概况本工程为某厂房安装彩板工程,主要包括屋面和墙面彩板的安装。
施工地点位于我国某城市,工程总面积为5000平方米。
屋面采用单坡式,墙面采用垂直式。
彩板材料为彩涂钢板,具有防水、隔热、轻便、美观等优点。
二、施工准备1. 材料准备:彩涂钢板、檩条、屋面板、天沟、保温棉、密封胶、螺丝、铆钉等。
2. 工具准备:切割机、卷尺、水平尺、电钻、螺丝刀、手锤、梯子等。
3. 人员准备:施工人员、技术人员、质检人员等。
三、施工工艺1. 施工工序安排(1)屋面:彩板进场——搭设施工平台——天沟安装——下层板安装——保温棉铺设——屋面板安装——屋脊帽盖安装——山墙泛水安装——天沟防水处理——零星布定。
(2)墙面:彩板进场——搭设施工平台——墙面放线安装——铺设保温棉——内墙板安装——泛水件安装——门窗口包件安装——工程验收。
2. 施工方法(1)天沟安装:将天沟分段,采用焊接接缝,焊接前先进行间接式点焊,确保接头平整,焊接合格后进行吊装。
(2)屋面板安装:先将屋面底板固定在檩条上平面,铺设岩棉保温层,然后从16轴向1轴铺设屋面板。
安装过程中,注意板的横向平整度,确保最大斜度不超过规范20mm。
(3)保温棉铺设:将玻璃棉毡沿垂直于檩条方向展开,贴面朝向室内,留出约20厘米的卷毡。
(4)山墙泛水、屋脊盖板安装:在屋面板安装完成后,对屋脊檐口做泛水沿的防水处理,安装屋脊帽盖,搭接部分长度不小于100mm,并用铆钉连接。
四、质量控制措施1. 材料检验:确保彩涂钢板、檩条、保温棉等材料符合设计要求。
2. 施工过程检验:严格按照施工工艺进行施工,确保安装质量。
3. 质量验收:施工完成后,进行质量验收,确保工程质量。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 高处作业时,必须系好安全带,确保施工安全。
3. 施工现场应设置警示标志,防止非施工人员进入。
4. 施工机械操作人员必须经过培训,取得操作资格。
六、施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。

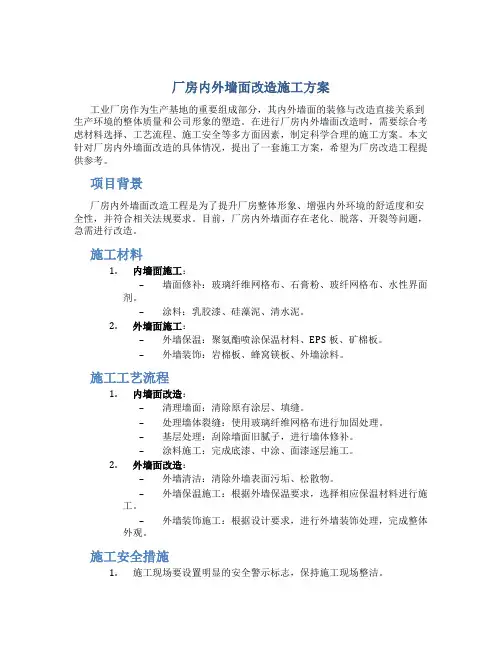

厂房内外墙面改造施工方案工业厂房作为生产基地的重要组成部分,其内外墙面的装修与改造直接关系到生产环境的整体质量和公司形象的塑造。
在进行厂房内外墙面改造时,需要综合考虑材料选择、工艺流程、施工安全等多方面因素,制定科学合理的施工方案。
本文针对厂房内外墙面改造的具体情况,提出了一套施工方案,希望为厂房改造工程提供参考。
项目背景厂房内外墙面改造工程是为了提升厂房整体形象、增强内外环境的舒适度和安全性,并符合相关法规要求。
目前,厂房内外墙面存在老化、脱落、开裂等问题,急需进行改造。
施工材料1.内墙面施工:–墙面修补:玻璃纤维网格布、石膏粉、玻纤网格布、水性界面剂。
–涂料:乳胶漆、硅藻泥、清水泥。
2.外墙面施工:–外墙保温:聚氨酯喷涂保温材料、EPS板、矿棉板。
–外墙装饰:岩棉板、蜂窝镁板、外墙涂料。
施工工艺流程1.内墙面改造:–清理墙面:清除原有涂层、填缝。
–处理墙体裂缝:使用玻璃纤维网格布进行加固处理。
–基层处理:刮除墙面旧腻子,进行墙体修补。
–涂料施工:完成底漆、中涂、面漆逐层施工。
2.外墙面改造:–外墙清洁:清除外墙表面污垢、松散物。
–外墙保温施工:根据外墙保温要求,选择相应保温材料进行施工。
–外墙装饰施工:根据设计要求,进行外墙装饰处理,完成整体外观。
施工安全措施1.施工现场要设置明显的安全警示标志,保持施工现场整洁。
2.施工人员需佩戴安全帽、安全绳等必要防护用具,正确使用施工工具。
3.施工作业过程中,需遵守相关安全操作规程,杜绝违章操作行为。
4.对装修材料进行妥善管理,避免引发安全隐患。
施工验收标准1.完工墙面表面平整、无裂缝、开裂、脱落现象。
2.室内环境通风、干燥、无异味。
3.外墙保温性能符合设计要求,外墙装饰符合设计效果。
结语通过以上展示的厂房内外墙面改造施工方案,可以有效提升厂房整体形象,改善生产环境,同时保证施工质量和安全。
在实际施工过程中,施工单位应充分考虑具体情况,做好施工前的准备工作,确保施工顺利进行并达到预期效果。

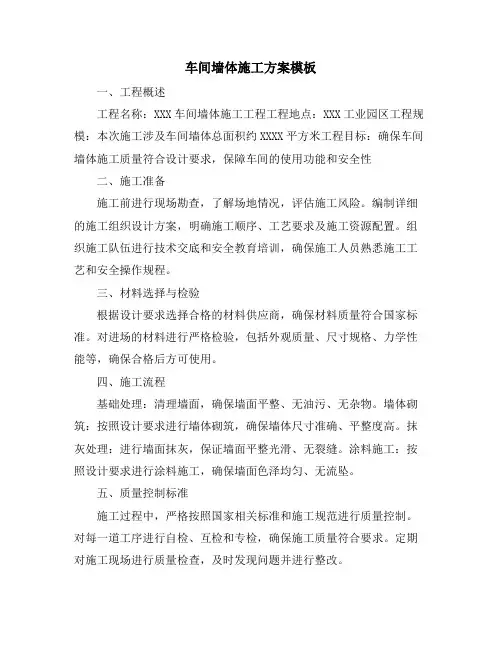

车间墙体施工方案模板一、工程概述工程名称:XXX车间墙体施工工程工程地点:XXX工业园区工程规模:本次施工涉及车间墙体总面积约XXXX平方米工程目标:确保车间墙体施工质量符合设计要求,保障车间的使用功能和安全性二、施工准备施工前进行现场勘查,了解场地情况,评估施工风险。
编制详细的施工组织设计方案,明确施工顺序、工艺要求及施工资源配置。
组织施工队伍进行技术交底和安全教育培训,确保施工人员熟悉施工工艺和安全操作规程。
三、材料选择与检验根据设计要求选择合格的材料供应商,确保材料质量符合国家标准。
对进场的材料进行严格检验,包括外观质量、尺寸规格、力学性能等,确保合格后方可使用。
四、施工流程基础处理:清理墙面,确保墙面平整、无油污、无杂物。
墙体砌筑:按照设计要求进行墙体砌筑,确保墙体尺寸准确、平整度高。
抹灰处理:进行墙面抹灰,保证墙面平整光滑、无裂缝。
涂料施工:按照设计要求进行涂料施工,确保墙面色泽均匀、无流坠。
五、质量控制标准施工过程中,严格按照国家相关标准和施工规范进行质量控制。
对每一道工序进行自检、互检和专检,确保施工质量符合要求。
定期对施工现场进行质量检查,及时发现问题并进行整改。
六、安全文明施工严格遵守国家安全生产法律法规,确保施工过程中的安全。
对施工现场进行文明施工管理,保持施工现场整洁有序。
定期对施工人员进行安全教育和培训,提高施工人员的安全意识。
七、施工进度计划制定详细的施工进度计划,明确各阶段的任务和目标。
定期对施工进度进行检查和调整,确保施工进度按计划进行。
对施工进度中出现的问题进行及时分析和处理,确保施工进度不受影响。
八、验收与保修施工完成后,组织相关部门进行验收,确保施工质量符合要求。
对验收中发现的问题进行整改,直至达到验收标准。
提供保修服务,对施工质量问题进行及时维修和处理,确保车间的正常使用。
通过以上车间墙体施工方案模板,可以有效地指导施工过程中的各项工作,确保施工质量和安全,实现工程目标。
厂房库房屋面墙面彩钢板施工组织方案一、项目概况该项目是一座厂房建设工程,包括厂房、库房和屋面墙面的彩钢板施工。
施工规模大,施工时间长,需要严格组织和管理,保证施工质量和进度。
二、施工组织机构1.项目经理:负责整个施工项目的管理与协调。
4.施工队长:负责具体施工工作的安排与指导。
5.施工工人:按照施工队长的指示进行具体施工工作。
三、施工前期准备工作1.论证和设计:对厂房、库房和屋面墙面的彩钢板施工进行论证和设计,确定施工方案。
2.采购材料:根据施工方案,准备必要的施工材料,确保材料质量。
3.地基处理:对施工区域进行地基处理,确保坚实平整的施工基础。
4.动力供应:准备施工所需的动力供应,如电力、供水等。
四、施工流程1.厂房彩钢板施工:a.完成厂房的结构施工后,安装厂房的屋面和墙体骨架。
b.安装屋面彩钢板和墙面彩钢板,确保彩钢板的平整度和对齐度。
c.进行彩钢板之间的密封处理和防水处理。
d.验收并修补彩钢板施工过程中出现的问题。
2.库房彩钢板施工:a.完成库房的结构施工后,安装库房的屋面和墙体骨架。
b.安装屋面彩钢板和墙面彩钢板,确保彩钢板的平整度和对齐度。
c.进行彩钢板之间的密封处理和防水处理。
d.验收并修补彩钢板施工过程中出现的问题。
3.屋面墙面彩钢板施工:a.完成屋面和墙面的结构施工后,安装屋面和墙面的骨架。
b.安装屋面彩钢板和墙面彩钢板,确保彩钢板的平整度和对齐度。
c.进行彩钢板之间的密封处理和防水处理。
d.验收并修补彩钢板施工过程中出现的问题。
五、项目质量与安全管理1.质量管理:严格按照设计要求进行施工,加强各施工工序的质量控制,及时发现和解决质量问题。
2.安全管理:制定详细的施工安全管理措施,安排专人负责施工现场的安全管理,加强施工人员的安全教育与培训,确保施工过程中无事故发生。
六、施工进度计划根据项目工期和各施工工序的时间要求,制定详细的施工进度计划,合理安排施工工序的先后顺序,并进行监督和控制,确保施工进度按计划进行。
一、工程概况1. 工程名称:XX厂房装饰装修工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积约5000平方米,建筑面积约4000平方米4. 工程内容:厂房内部装饰装修、外部环境美化、设施设备安装等5. 工程周期:预计60个工作日二、施工组织与管理1. 施工组织机构成立以项目经理为领导,各专业工种负责人为成员的施工组织机构,确保工程顺利进行。
2. 施工管理(1)严格按照国家有关法律法规和施工规范进行施工;(2)建立健全施工现场管理制度,确保施工现场安全、文明、有序;(3)加强施工过程中的质量控制,确保工程质量符合设计要求;(4)做好施工过程中的环保工作,减少对周边环境的影响。
三、施工方案1. 施工准备(1)编制详细的施工组织设计,明确施工工艺、施工顺序、施工进度等;(2)组织施工人员培训,提高施工队伍素质;(3)采购必要的施工材料、设备,确保施工所需;(4)对施工现场进行清理,确保施工环境整洁。
2. 施工工艺(1)墙面处理:采用打磨、清洗、刷漆等工艺,使墙面平整、光滑;(2)地面处理:采用铺设地砖、地板等工艺,使地面平整、耐磨;(3)吊顶处理:采用石膏板、铝扣板等材料进行吊顶,使吊顶平整、美观;(4)门窗安装:采用铝合金门窗、塑钢门窗等材料进行安装,确保门窗密封、牢固;(5)设施设备安装:按照设计要求,安装照明、通风、消防等设施设备。
3. 施工进度(1)前期准备阶段:5个工作日;(2)施工阶段:45个工作日;(3)竣工验收阶段:10个工作日。
四、质量控制1. 施工过程中,严格执行国家有关施工规范和质量标准;2. 加强施工过程中的质量检查,确保工程质量符合设计要求;3. 对关键工序进行重点控制,如墙面处理、地面处理、吊顶处理等;4. 对施工过程中发现的质量问题,及时进行整改。
五、安全文明施工1. 施工现场设置明显的安全警示标志,确保施工安全;2. 加强施工人员的安全教育,提高安全意识;3. 严格执行施工现场管理制度,确保施工现场文明、有序;4. 加强施工现场的环保工作,减少对周边环境的影响。

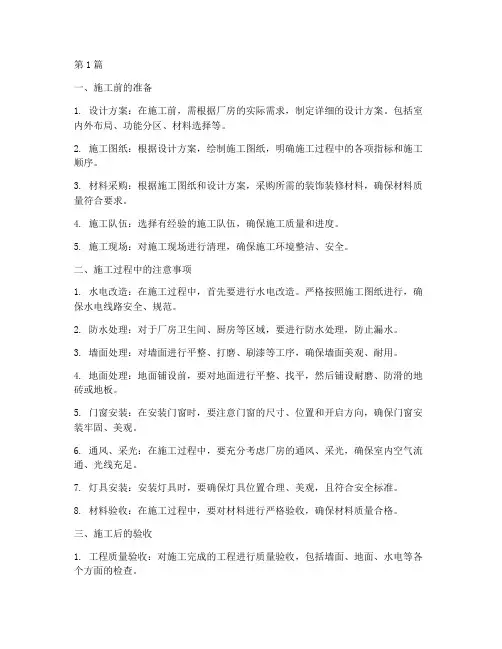

第1篇一、施工前的准备1. 设计方案:在施工前,需根据厂房的实际需求,制定详细的设计方案。
包括室内外布局、功能分区、材料选择等。
2. 施工图纸:根据设计方案,绘制施工图纸,明确施工过程中的各项指标和施工顺序。
3. 材料采购:根据施工图纸和设计方案,采购所需的装饰装修材料,确保材料质量符合要求。
4. 施工队伍:选择有经验的施工队伍,确保施工质量和进度。
5. 施工现场:对施工现场进行清理,确保施工环境整洁、安全。
二、施工过程中的注意事项1. 水电改造:在施工过程中,首先要进行水电改造。
严格按照施工图纸进行,确保水电线路安全、规范。
2. 防水处理:对于厂房卫生间、厨房等区域,要进行防水处理,防止漏水。
3. 墙面处理:对墙面进行平整、打磨、刷漆等工序,确保墙面美观、耐用。
4. 地面处理:地面铺设前,要对地面进行平整、找平,然后铺设耐磨、防滑的地砖或地板。
5. 门窗安装:在安装门窗时,要注意门窗的尺寸、位置和开启方向,确保门窗安装牢固、美观。
6. 通风、采光:在施工过程中,要充分考虑厂房的通风、采光,确保室内空气流通、光线充足。
7. 灯具安装:安装灯具时,要确保灯具位置合理、美观,且符合安全标准。
8. 材料验收:在施工过程中,要对材料进行严格验收,确保材料质量合格。
三、施工后的验收1. 工程质量验收:对施工完成的工程进行质量验收,包括墙面、地面、水电等各个方面的检查。
2. 安全验收:对施工现场进行安全检查,确保无安全隐患。
3. 使用功能验收:对厂房的各个功能区域进行使用功能验收,确保满足使用需求。
4. 环保验收:对施工现场的环保措施进行验收,确保符合环保要求。
5. 客户满意度验收:对客户进行满意度调查,了解客户对施工质量和服务的评价。
总之,厂房装饰装修工程施工是一项复杂的系统工程,需要从施工前的准备、施工过程中的注意事项以及施工后的验收等方面进行全面考虑。
只有严格把控每一个环节,才能确保工程顺利进行,达到预期效果。

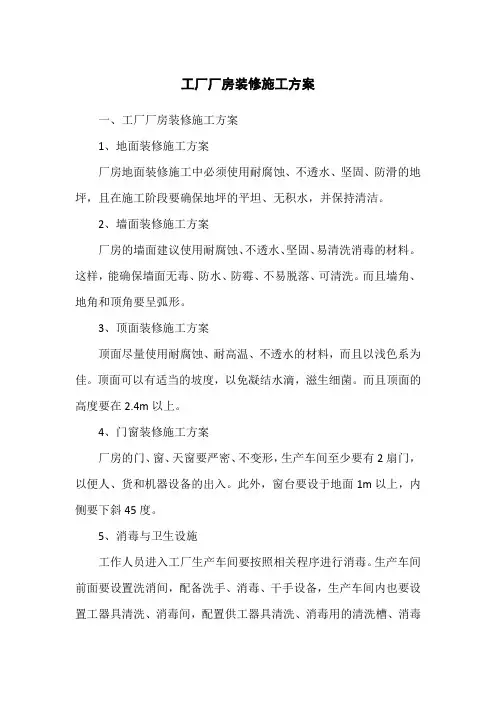

工厂厂房装修施工方案一、工厂厂房装修施工方案1、地面装修施工方案厂房地面装修施工中必须使用耐腐蚀、不透水、坚固、防滑的地坪,且在施工阶段要确保地坪的平坦、无积水,并保持清洁。
2、墙面装修施工方案厂房的墙面建议使用耐腐蚀、不透水、坚固、易清洗消毒的材料。
这样,能确保墙面无毒、防水、防霉、不易脱落、可清洗。
而且墙角、地角和顶角要呈弧形。
3、顶面装修施工方案顶面尽量使用耐腐蚀、耐高温、不透水的材料,而且以浅色系为佳。
顶面可以有适当的坡度,以免凝结水滴,滋生细菌。
而且顶面的高度要在2.4m以上。
4、门窗装修施工方案厂房的门、窗、天窗要严密、不变形,生产车间至少要有2扇门,以便人、货和机器设备的出入。
此外,窗台要设于地面1m以上,内侧要下斜45度。
5、消毒与卫生设施工作人员进入工厂生产车间要按照相关程序进行消毒。
生产车间前面要设置洗消间,配备洗手、消毒、干手设备,生产车间内也要设置工器具清洗、消毒间,配置供工器具清洗、消毒用的清洗槽、消毒槽和漂洗槽。
二、厂房装修注意事项1、合理划分利用空间厂房内部空间划分主要是经营者根据自己实际使用要求来进行合理的利用空间,如果厂区内有很多设备,则不宜设置太多隔断及隔墙,尽量以地面色调或者用一些有色标识来进行划分区域,用色标划分区域避免色系过多,那样不但区域划分不明显还让人感觉头晕目眩。
还有,厂房可以明确的划分出设备区与办公区,这样规划现在比较常见,因为便于管理。
那么在设计这样的厂区时一定要掌握好数据与各个空间紧密结合,同时还要考虑到设备区与办公区的工作距离流畅以及灰尘、噪音的干扰。
2、合理的顶面设计厂房装修时要注意的是顶部,厂房顶部比较高,且大多数都是钢结构架,在装修顶部先要设计消防、通风、及中央空调的合理安排,因为这些都是厂房装修中必要的硬件设施。
接下来就是根据使用的要求来确定是否吊顶的问题了,厂房吊顶的材料很多,如果为了美观些可以用矿棉吸音板、石膏板、铝塑板等材料来为顶部做装饰,还可以不做任何吊顶,把顶部需要隐藏的一些设施做局部的修饰也是一种现代化的,简约主义设计。
第1篇一、工程概况本项目位于XX市XX区,占地面积XX平方米,建筑面积XX平方米。
厂房涂料工程主要包括外墙涂料、内墙涂料和地坪涂料。
工程总造价为XX万元,施工周期为XX 天。
二、施工准备1. 组织准备:成立项目施工管理小组,明确各岗位职责,确保施工顺利进行。
2. 技术准备:对施工人员进行技术培训,提高施工人员的技术水平,确保施工质量。
3. 材料准备:根据工程需求,采购符合国家标准的外墙涂料、内墙涂料和地坪涂料。
确保材料质量,并做好材料的验收和保管工作。
4. 工具准备:准备施工所需的各类工具,如滚筒、刷子、刮刀、砂纸等,确保施工工具齐全。
5. 施工现场准备:清理施工现场,确保施工环境整洁,满足施工要求。
三、施工工艺及流程1. 外墙涂料施工(1)基层处理:清除墙面上的污渍、油污、锈迹等,确保墙面平整、干净。
(2)腻子层施工:涂抹腻子,平整墙面,确保腻子层与基层粘结牢固。
(3)涂料施工:按照涂料产品说明书,调配涂料,使用滚筒或刷子均匀涂刷墙面。
2. 内墙涂料施工(1)基层处理:清除墙面上的污渍、油污、锈迹等,确保墙面平整、干净。
(2)腻子层施工:涂抹腻子,平整墙面,确保腻子层与基层粘结牢固。
(3)涂料施工:按照涂料产品说明书,调配涂料,使用滚筒或刷子均匀涂刷墙面。
3. 地坪涂料施工(1)基层处理:清除地面上的污渍、油污、杂物等,确保地面平整、干净。
(2)找平层施工:根据地面实际情况,铺设找平层,确保地面平整。
(3)涂料施工:按照涂料产品说明书,调配涂料,使用滚筒或刷子均匀涂刷地面。
四、施工质量控制1. 材料质量:严格按照国家标准和设计要求,选用优质涂料,确保材料质量。
2. 施工质量:严格按照施工工艺及流程进行施工,确保施工质量。
3. 检查验收:施工过程中,进行自检、互检和专检,确保施工质量符合要求。
五、施工安全措施1. 人员安全:对施工人员进行安全教育,提高安全意识,确保施工人员安全。
2. 施工现场安全:施工现场设置安全警示标志,确保施工现场安全。

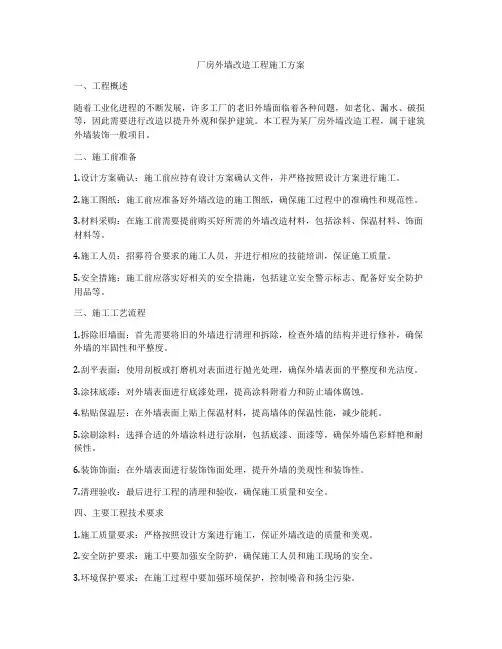

厂房外墙改造工程施工方案一、工程概述随着工业化进程的不断发展,许多工厂的老旧外墙面临着各种问题,如老化、漏水、破损等,因此需要进行改造以提升外观和保护建筑。
本工程为某厂房外墙改造工程,属于建筑外墙装饰一般项目。
二、施工前准备1.设计方案确认:施工前应持有设计方案确认文件,并严格按照设计方案进行施工。
2.施工图纸:施工前应准备好外墙改造的施工图纸,确保施工过程中的准确性和规范性。
3.材料采购:在施工前需要提前购买好所需的外墙改造材料,包括涂料、保温材料、饰面材料等。
4.施工人员:招募符合要求的施工人员,并进行相应的技能培训,保证施工质量。
5.安全措施:施工前应落实好相关的安全措施,包括建立安全警示标志、配备好安全防护用品等。
三、施工工艺流程1.拆除旧墙面:首先需要将旧的外墙进行清理和拆除,检查外墙的结构并进行修补,确保外墙的牢固性和平整度。
2.刮平表面:使用刮板或打磨机对表面进行抛光处理,确保外墙表面的平整度和光洁度。
3.涂抹底漆:对外墙表面进行底漆处理,提高涂料附着力和防止墙体腐蚀。
4.粘贴保温层:在外墙表面上贴上保温材料,提高墙体的保温性能,减少能耗。
5.涂刷涂料:选择合适的外墙涂料进行涂刷,包括底漆、面漆等,确保外墙色彩鲜艳和耐候性。
6.装饰饰面:在外墙表面进行装饰饰面处理,提升外墙的美观性和装饰性。
7.清理验收:最后进行工程的清理和验收,确保施工质量和安全。
四、主要工程技术要求1.施工质量要求:严格按照设计方案进行施工,保证外墙改造的质量和美观。
2.安全防护要求:施工中要加强安全防护,确保施工人员和施工现场的安全。
3.环境保护要求:在施工过程中要加强环境保护,控制噪音和扬尘污染。
4.工程进度要求:严格控制施工进度,确保工程按时完成。
5.材料质量要求:选用符合国家标准的外墙改造材料,确保施工质量。
六、质量技术控制措施1.施工人员应经过专业培训,取得相应的施工资格证书。
2.严格按照设计方案进行施工,不得擅自更改。
墙面工程施工方案一、项目概述本次墙面工程施工的项目为一栋20层高的商业综合楼,总建筑面积为5000平方米。
墙面工程为整个建筑的重要部分,直接关系到建筑的外观及使用寿命。
因此,本次工程将严格按照设计要求进行施工,确保施工质量和工期。
二、施工准备工作1. 施工人员的准备:施工人员必须持有相关证书,并且接受过专业的培训,具备相关的施工经验。
施工人员要在施工前进行岗前培训,确保了解施工方案和安全预防措施。
2. 施工材料的准备:施工前要按照设计要求准备好所需的各种材料,包括砖块、水泥、砂浆等。
所有材料要经过质量检验,确保符合国家标准并具有相关的质量证明。
3. 施工设备的准备:施工现场要配备必要的施工设备,如搅拌机、砌墙设备、运输设备等。
所有设备要经过定期检查和维护,确保安全可靠。
三、施工流程1. 基础准备:首先要对墙面进行清理和处理,确保表面平整且无杂物。
然后要根据设计要求进行基础定位和标线,确定墙面的位置和尺寸。
2. 砌墙施工:按照设计图纸和要求,进行砖墙的砌筑工作。
在砌墙过程中要注意墙体的垂直度和水平度,确保墙面平整、整齐。
3. 粉刷涂料:砌墙完成后,要对墙面进行打磨和上底漆处理。
然后根据设计要求进行涂料施工,确保涂料均匀一致且质量稳定。
4. 完工验收:施工完成后,要进行墙面的整体验收和检查。
确保各项工程符合设计要求和相关标准,达到使用要求。
四、质量控制措施1. 施工人员要遵守相关规定和要求,严格按照施工方案进行施工,确保施工质量。
2. 施工现场要保持整洁,避免垃圾堆积和污染现象,确保施工环境清洁卫生。
3. 施工设备和材料要符合相关标准,经过合格检验,并按照要求进行使用和保养。
4. 定期进行质量检查和验收,确保施工质量达到设计要求,并做好记录和归档。
五、安全防护措施1. 施工人员要穿着符合要求的安全防护服装,佩戴必要的安全防护用具,确保施工安全。
2. 施工现场要设置明显的安全警示标识,划定安全区域和通道,避免发生事故。
赛锡科技(镇江)有限公司1#厂房副楼装饰工程墙面瓷砖分项工程施工方案编制人:审核人:审批人: 编制单位:江苏省建筑工程集团有限公司室内墙面瓷砖施工方案一、工程简介工程名称:1#厂房副楼装饰工程建设单位:赛锡科技(镇江)有限公司建设地点:镇江市大港开发区金港大道青龙山出口旁建设规模:约1800M2承包方式:包工包料施工工期:40日历天开工日期:计划2011年5月5日开工质量目标:合格本工程瓷砖部位具体为:二、三层卫生间、浴室内墙面。
根据施工总进度计划安排,本瓷砖分项施工时间为12天。
二、内墙瓷砖施工技术、工艺1、材料要求内墙面砖是用瓷土或耐火粘土经焙烧而成。
其吸水较大,适用于室内墙面,不适于室外。
内墙面砖外形为正方形300*300。
(1)墙砖墙砖种类、质量、规格、图案应符合设计要求。
(2)水泥强度等级为42.5的普通硅酸盐水泥和强度等级为32.5的白色硅酸盐水泥,其水泥强度、水泥安定性、凝结时间取样复验应合格,无结块现象。
(3)砂粗中砂,使用前过筛,含泥量不应大于3%,其他应符合规范的质量标准。
(4)水饮用水。
(5)其他材料801胶、矿物颜料、高强建筑石膏、钢筋、棉纱、膨胀螺栓、绑丝(或其他金属连接件)等。
2、主要工具、机具饰面砖施工,除一般常用抹灰工具外,还按不同饰面,分别准备下述专用手工工具:(1)、手工工具1)开刀镶贴饰面砖拨缝用。
2)木锤或橡皮锤、硬木拍板镶贴饰面板敲击拍实用。
3)铁铲涂抹砂浆及嵌缝用。
4)合金錾、钢錾、小手锤用于饰面砖手工切割,剔凿用。
5)合金钻头用于饰面板钻孔,一般直径d=5、6、8mm几种。
2)、机具1)型材切割机用于切割各种型材。
2)手电钻主要用于混凝土、饰面砖切割。
3)砂浆搅拌机用于搅拌砂浆。
4)冲击电钻(电锤)可对钢制品、混凝土等进行冲孔。
3、施工作业条件及准备(1)、墙顶抹灰完毕,已做好墙面防水层、保护层和地面防水层、混凝土垫层。
(2)、已完成了内隔墙,水电管线已安装,堵实抹平脚手眼和管洞等。

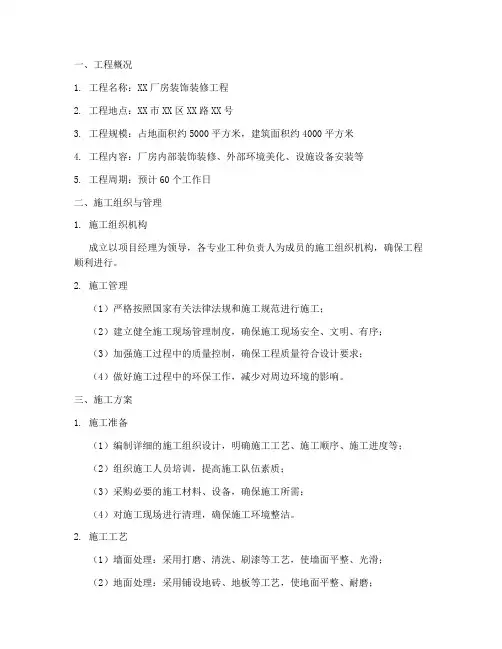

一、工程概况本项目位于XX市XX区,占地面积约为XXX平方米,建筑面积约为XXX平方米。
工程主要包括厂房内部装修、设备安装、室外绿化等。
本次施工方案针对厂房内部装修部分进行详细规划。
二、施工组织1. 施工单位:XX装饰工程有限公司2. 施工项目经理:张XX3. 施工班组:木工班组、油漆班组、电工班组、瓦工班组等4. 施工工期:预计60天三、施工方案1. 装修设计根据客户需求,厂房内部装修设计主要包括以下内容:(1)地面:采用环氧树脂地面,具有良好的耐磨、防滑、抗静电性能。
(2)墙面:采用轻钢龙骨石膏板吊顶,墙面刷乳胶漆。
(3)门窗:采用铝合金门窗,具有良好的密封性、抗风性。
(4)照明:采用节能LED照明,满足厂房内部照明需求。
2. 施工流程(1)拆除原有设施:对厂房内部进行清理,拆除原有设备、管道等。
(2)土建施工:进行地面、墙面、门窗等土建施工。
(3)水电安装:进行水电线路的铺设,确保水电设施正常运行。
(4)装饰装修:进行地面、墙面、吊顶等装饰装修施工。
(5)设备安装:安装通风、消防等设备。
(6)室外绿化:进行室外绿化施工。
3. 施工要点(1)地面施工:采用环氧树脂地面,确保施工过程中无污染、无气泡、无脱落现象。
(2)墙面施工:轻钢龙骨石膏板吊顶,确保吊顶平整、牢固。
(3)门窗施工:铝合金门窗安装,确保门窗开启灵活、密封性良好。
(4)水电安装:水电线路铺设合理,确保水电设施正常运行。
(5)装饰装修:墙面刷乳胶漆,确保墙面平整、无裂痕。
四、施工进度安排1. 第1-10天:拆除原有设施,进行地面、墙面、门窗等土建施工。
2. 第11-20天:进行水电安装、通风、消防等设备安装。
3. 第21-30天:进行装饰装修施工。
4. 第31-40天:进行室外绿化施工。
5. 第41-50天:进行设备调试、验收。
6. 第51-60天:进行竣工交付。
五、施工质量保证措施1. 施工人员必须具备相应的资质和技能,确保施工质量。
墙装修工程施工方案一、工程前期准备1. 施工前需与业主充分沟通,了解业主的需求和要求,确定装修风格、材料、颜色等细节,并签订装修合同。
2. 在施工前,要对房屋的墙体进行详细的检查和测量,确定墙面的平整度和垂直度,为后续工作打下基础。
3. 根据业主的需求和设计方案,确定施工所需的材料和工具,包括墙面涂料、瓷砖、石膏板、防水材料、胶水等。
4. 检查施工现场周围的环境和条件,做好防尘、防水、通风等准备工作,确保施工顺利进行。
二、墙面处理工程1. 打磨:在施工前,需要对墙面进行打磨处理,去除墙面上的灰尘、污渍和老漆,保证墙面的平整度和粗糙度适中。
2. 补墙:对于有裂缝或凹坑的墙面,需要进行补墙处理,使用专业的填缝剂进行填补,确保墙面平整。
3. 涂料施工:选择合适的墙面涂料,根据业主的需求和设计方案进行施工,需要注意底漆的涂抹均匀,面漆的涂刷均匀,确保墙面颜色均匀一致。
4. 壁纸施工:对于选择壁纸进行墙面装饰的,需要在施工前做好壁纸的测量和切割工作,使用专业的胶水进行粘贴,确保壁纸平整无气泡。
5. 瓷砖施工:选择合适的瓷砖进行墙面装饰,需要进行瓷砖的粘贴、填缝、打磨等工作,保证墙面的美观和耐久性。
三、装饰工程1. 装饰线施工:选择合适的装饰线材料,根据设计方案进行施工,需要精确测量和切割,确保装饰线的安装位置准确。
2. 壁画施工:根据业主的需求和设计方案,选择合适的壁画图案和颜色进行施工,需要对墙面进行打磨和处理,确保壁画的质量和效果。
四、质量验收和保养1. 施工结束后,对墙面进行质量验收,检查墙面的平整度、颜色、漆膜厚度等,确保达到设计要求和标准。
2. 对墙面进行保养和清洁,定期进行清洁和涂漆等工作,延长墙面的使用寿命和美观度。
五、安全措施1. 在施工过程中,要严格遵守安全规定,佩戴好安全帽、手套、口罩等防护用具,确保工人的安全。
2. 对施工现场进行及时清理,防止工具材料的堆积和积水等危险物品,保持施工现场的整洁和安全。
第1篇一、工程概况本项目位于我国某工业园区,主要功能为生产车间、办公室、员工宿舍等。
厂房占地面积约为20000平方米,建筑高度为6层。
本工程主要包括厂房内部装修、外部绿化、设施设备安装等。
二、施工组织机构1. 施工项目经理:负责全面协调和管理施工现场,确保工程顺利进行。
2. 施工技术负责人:负责施工方案的编制、施工过程中的技术指导和质量监督。
3. 施工安全负责人:负责施工现场的安全管理,确保施工人员的人身安全。
4. 施工材料负责人:负责材料的采购、验收、保管和调配。
5. 施工人员:负责具体的施工操作。
三、施工进度计划1. 施工准备阶段:2周2. 装修施工阶段:4个月3. 设施设备安装阶段:2个月4. 竣工验收阶段:1个月总计:9个月四、施工方案1. 施工准备(1)组织施工人员学习施工图纸,熟悉施工工艺和施工要求。
(2)对施工现场进行清理,确保施工环境整洁。
(3)对施工材料进行验收,确保材料质量符合要求。
(4)制定施工安全措施,确保施工人员的人身安全。
2. 装修施工(1)墙体施工:按照设计要求,进行墙体抹灰、刷涂料等工序。
(2)地面施工:铺设地砖、地毯等,确保地面平整、美观。
(3)天花施工:安装吊顶、灯具等,确保天花美观、实用。
(4)门窗施工:安装门窗、玻璃等,确保门窗密封、牢固。
(5)卫生间施工:铺设瓷砖、安装洁具等,确保卫生间干净、卫生。
3. 设施设备安装(1)安装消防设施:按照消防规范,安装消防栓、灭火器等。
(2)安装电气设施:按照电气规范,安装照明、插座、开关等。
(3)安装通风设施:安装通风管道、风机等,确保车间通风良好。
(4)安装给排水设施:安装给水管、排水管等,确保给排水畅通。
4. 施工质量保证措施(1)加强施工人员的技术培训,提高施工质量。
(2)严格按照施工规范进行施工,确保工程质量。
(3)对施工过程中发现的问题及时整改,确保工程顺利进行。
五、施工安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
厂房墙面实施方案范本一、前言厂房墙面实施方案是指在厂房建设或装修过程中,针对墙面的处理方案。
良好的墙面实施方案不仅可以提升厂房的整体美观度,还能增加墙面的使用寿命,提高厂房的安全性和环境舒适度。
因此,制定一份合理有效的厂房墙面实施方案至关重要。
二、厂房墙面实施方案范本1. 墙面材料选择在选择墙面材料时,应考虑材料的防水性、耐磨性、防火性以及装饰效果。
常见的墙面材料包括涂料、瓷砖、石材、壁纸等。
根据厂房的具体情况和需求,选择合适的墙面材料,确保其具有良好的装饰效果和实用性。
2. 墙面处理工艺墙面处理工艺包括清洁、打磨、防潮处理、防火处理等环节。
在进行墙面处理时,应严格按照相关标准和规范进行,确保墙面处理质量达到要求。
特别是在防潮和防火处理方面,应采取有效的措施,提高墙面的防潮性和防火性能。
3. 墙面装饰设计墙面装饰设计应考虑到厂房的整体风格和色彩搭配,选用适合的装饰图案和色彩,使墙面装饰与厂房整体风格相协调。
同时,应注重装饰设计的实用性和耐用性,确保墙面装饰能够长时间保持良好的效果。
4. 墙面施工管理墙面施工管理包括施工进度控制、质量监督、安全管理等方面。
在墙面施工过程中,应加强对施工人员的管理和培训,确保他们具备良好的施工技能和安全意识。
同时,应加强对施工现场的监督和管理,确保墙面施工质量和安全。
5. 墙面维护保养墙面维护保养是墙面实施方案的重要环节。
在墙面施工完成后,应建立健全的墙面维护保养制度,定期对墙面进行清洁和维护,及时发现和处理墙面问题,延长墙面的使用寿命。
三、结语厂房墙面实施方案的制定和实施对于厂房的整体建设和管理具有重要意义。
通过合理有效的墙面实施方案,可以提升厂房的整体品质,增加墙面的使用寿命,提高厂房的安全性和舒适度。
因此,在厂房建设或装修过程中,应重视墙面实施方案的制定和实施,确保墙面处理质量达到要求,为厂房的持续发展提供良好的保障。
完整版工业厂房装饰装修工程施工组织设计方案一、项目概况本项目为一座工业厂房装饰装修工程,总建筑面积为XXXX平方米。
工程的主要内容包括室内装修、外墙装饰、屋顶防水、电气设备安装等。
本施工组织设计方案旨在合理安排施工流程,确保工期、质量和安全。
二、施工组织设计原则1.安全第一原则:确保工人的人身安全,设置相关安全防护设施和安全管理措施。
2.效率优先原则:合理安排施工流程,提高施工效率,确保工期的顺利进行。
3.质量保证原则:严格执行相关标准和规范,确保工程质量。
4.环保和节能原则:安装环保设备并采取相应的节能措施,减少对环境的影响。
1.施工人员组织安排(1)设立专门的施工组织部门,负责人员招聘、培训和管理。
(2)根据工程需要,规划合理的施工人力资源,包括项目经理、技术负责人、施工员、安全员等。
2.施工流程安排(1)进行项目前期准备工作,包括施工图纸的研究和确认、采购材料、设备和施工机械等。
(2)确定主要施工工序和施工方法,合理安排施工流程,确保各个工序的顺利衔接。
(3)制定详细的施工计划,包括每个施工工序的起止时间和施工方式。
(4)对关键节点进行重点管理和控制,确保施工进度。
3.装修材料和设备采购(1)根据设计要求和施工需要,制定装修材料和设备采购计划,并与供应商进行协商和谈判,确定供货时间和价格。
(2)验收采购的材料和设备,确保其符合相关标准和规范。
4.安全管理措施(1)设立专门的安全管理部门,负责制定安全管理制度和相关安全操作规程。
(2)对施工现场进行全面的安全检查,确保施工场所的安全环境。
(3)加强施工工人的安全培训,提高其安全意识和操作技能。
5.质量控制措施(1)严格按照相关标准和规范进行施工,对关键节点进行质量检查和控制。
(2)配备专门的质量检测设备和质检人员,对施工质量进行监督和检验。
(3)实行质量管理责任制,明确各个参与方的责任和义务。
6.环保和节能措施(1)合理选用环保材料和设备,尽量减少对环境的污染。
厂房改造装修工程施工方案一、项目概述本项目是一座厂房的改造装修工程,厂房面积约5000平方米,位于工业园区内。
施工内容包括室内的墙面、地面、天花板的装修、照明设施、门窗安装等工程。
本项目总工期为90个工作日,工程费用预算为300万元。
二、施工准备工作2.1 现场勘测施工前,应进行现场勘测和测量,确保设计图纸符合实际情况。
具体测量内容包括墙体、天花板、电气布线等。
2.2 安全措施施工现场应设置临时围挡和标志牌,确保工地安全。
所有施工人员应穿戴好安全帽、防滑鞋等个人防护装备,操作机械设备时应加强安全防护。
2.3 施工物资准备施工前应根据需求准备好所需要的物资,包括墙面瓷砖、地面石材、涂料、照明设施、门窗等。
三、施工工艺流程3.1 墙面装修3.1.1 清理墙面施工人员首先应对墙面进行清理,包括将墙面上的油漆、乳胶、粘贴物等杂物清除干净,并进行打磨处理。
3.1.2 打底涂料清理完毕后,对墙面进行打底涂料处理,保证后续的涂料能够附着稳定。
打底涂料应选用高品质的底涂材料,覆盖面积应确保均匀。
3.1.3 二次涂料打底涂料干燥后,进行第二次涂料的刷涂。
本项目选择篇幅两吨以上、密度约为1.3g/cm³的无机质材料,进行卷涂处理。
3.2 地面装修3.2.1 清理地面施工人员首先应对地面进行清理,包括将地面上的杂物清除干净,并进行打磨处理,保证地面平整。
3.2.2 打底材料选用防潮性能良好、坚硬度高的无机质材料作为打底材料,铺设在地面上。
3.2.3 耐磨面材料在打底材料上,选用耐磨度好、防滑效果好的石材作为表面材料,铺设在地面上。
3.3 天花板装修3.3.1 清理天花板施工人员首先应对天花板进行清理,包括将天花板上的杂物清除干净,并进行打磨处理,保证天花板平整。
3.3.2 吊顶安装在天花板上铺设钢丝网,并用膨胀螺钉将其牢固地固定在墙体上。
接着安装轻钢龙骨,并铺设吸声毛毡,最后拉上吊顶板材。
3.4 照明设施安装在厂房内部设置射灯和吊灯,并与室内电路连接,确保照明系统能够正常运行。
生产项目加工厂房装饰装修施工方案项目概述:该生产项目是一个加工厂房,需要进行装饰装修施工。
本方案旨在为该项目提供全面的施工方案,包括设计、材料选择、装饰工艺等方面的内容,以确保施工过程顺利进行,并实现客户的要求和期望。
一、设计方案1.根据客户的需求和预算,设计出合理的平面布局和功能分区,包括加工区、仓库区、办公区等,确保生产流程的高效进行。
2.选用简洁、明亮的色彩搭配,提高工作环境的舒适度和工作效率。
3.考虑到工厂的实际情况,设计合理的照明系统、通风系统和消防系统,以确保员工的安全和健康。
二、材料选择1.地面:选择具有耐磨、防滑、易清洁的地坪材料,如环氧地坪或混凝土硬化剂地坪。
2.墙面:选择耐污、易清洁的涂料,如环保乳胶漆或油漆,保持墙面的整洁和透气性。
3.天花板:选择防水、防潮、防污的吊顶材料,如PVC吊顶或铝合金吊顶,提高整体的视觉效果。
4.门窗:选择防火、防盗、保温效果好的门窗,如钢质门窗或铝合金门窗。
三、装饰工艺1.石膏板隔墙和吊顶的施工:采用轻钢龙骨和石膏板进行隔墙和吊顶的施工,提高工厂的隔音效果和美化空间。
2.瓷砖地面和墙面的铺贴:选择耐磨、易清洁的瓷砖材料,采用专业的铺贴技术,确保地面和墙面的整洁和美观。
3.涂料施工:选择环保乳胶漆或油漆进行涂料施工,达到装修效果的同时保证员工的身体健康。
4.灯具安装:根据不同功能区域的需要进行灯具的选择和安装,确保整个工厂的照明效果充足而柔和。
5.空调系统安装:根据工厂的实际情况和需求,选择合适的空调系统进行安装,提供舒适的工作环境。
四、进度计划1.前期准备:包括设计方案的制定、材料的采购和施工队伍的组建等。
2.地面施工:包括地面打磨、地坪涂装等。
3.墙面施工:包括隔墙和墙面的构建、瓷砖铺贴等。
4.天花板施工:包括吊顶的安装、涂料施工等。
5.门窗安装:包括门窗的选择和安装。
6.灯具和空调系统安装:包括灯具和空调系统的选择和安装。
7.清洁和验收:对整个装饰装修工程进行清洁和验收,确保装修质量和安全。
厂房外墙翻新修缮工程方案一、工程概述随着工业化进程的加速和城市化建设的不断扩张,厂房作为工业生产和经营的重要场所,具有极为重要的地位。
然而,随着使用年限的增加和外部环境的影响,厂房外墙往往会出现老化、开裂、脱落等问题,直接影响到厂房的使用寿命和外观形象。
因此,对厂房外墙的翻新修缮工程显得尤为重要。
本工程的主要目的是对厂房外墙进行全面的翻新修缮,包括外墙清洗、修补、加固、喷涂等工作,以提升厂房的外观形象和使用寿命,保障厂房的安全和稳定运行。
二、工程范围1. 厂房外墙清洗2. 外墙开裂、脱落处的修补3. 外墙加固处理4. 外墙涂料喷涂三、工程具体方案1. 外墙清洗首先进行外墙清洗工作,清除表面的灰尘、污垢和附着物,为后续的修缮工作提供清洁的施工环境。
清洗技术可以采用高压水枪清洗、化学清洗等方式,确保外墙表面光洁平整。
2. 外墙开裂、脱落处的修补针对外墙出现的开裂、脱落等问题,需要进行修补处理。
首先对开裂处进行清理、切割,并在其中填充专用的环氧树脂胶进行粘接固化,保证其密封牢固;对脱落处进行重新粘接固定,确保外墙材料的稳固性和安全性。
3. 外墙加固处理加固处理是解决外墙老化、开裂等问题的关键,其目的是增强外墙的承载能力和耐久性。
加固工作包括对外墙结构的检测、分析,采用合适的材料和工艺进行加固。
常用的加固材料包括碳纤维布、钢筋混凝土等,施工方式可以采用打孔灌浆、粘贴加固等技术,确保外墙的稳固和牢固。
4. 外墙涂料喷涂最后进行外墙涂料的喷涂工作,选择合适的涂料对外墙进行表面装饰和保护。
涂料应具有良好的抗污性、耐候性和美观性,以保证外墙长期的使用效果和外观形象。
四、工程施工流程1. 踏勘测量:对厂房外墙进行详细的踏勘测量工作,确定外墙的具体情况和问题,制定合理的修缮方案。
2. 材料采购:根据修缮方案确定需要的材料和工具设备,进行采购工作。
3. 施工准备:对施工现场进行准备工作,包括清理、保护、临时设施的设置等。
扬州市厂房装修施工方案一、施工准备与规划现场勘查:对扬州市厂房进行详细的现场勘查,包括厂房结构、设备布局、供电及排水系统等,为制定施工方案提供依据。
施工方案编制:根据勘查结果,结合厂房装修需求和标准,编制详细的施工方案,包括施工顺序、工艺要求、材料选型等。
施工队伍组织:组建专业的施工队伍,明确各岗位职责,确保施工过程中的协调与配合。
二、土建工程施工地面处理:对地面进行清理、打磨、找平等处理,确保地面平整、干净。
墙体砌筑:根据设计要求,进行墙体砌筑,确保墙体垂直、平整、牢固。
门窗安装:安装符合要求的门窗,确保安装牢固、密封性好。
三、安装工程施工电气安装:按照设计图纸要求,进行电缆敷设、灯具安装、开关插座布置等电气安装工程。
给排水安装:安装给排水管道、阀门等设备,确保供水、排水畅通。
通风设备安装:根据厂房通风需求,安装合适的通风设备,保证室内空气质量。
四、装饰工程施工墙面装饰:根据设计要求,进行墙面涂料、瓷砖等装饰材料的施工。
天花板装饰:进行吊顶、灯具安装等天花板装饰工程,提升厂房整体美观度。
地面装饰:铺设地砖、地毯等地面装饰材料,确保地面美观、耐磨。
五、设备安装与调试设备安装:按照设备说明书要求,进行设备的安装与调试。
管道连接:连接设备之间的管道,确保连接牢固、无泄漏。
系统调试:对整个系统进行调试,确保设备正常运行,满足生产需求。
六、质量控制与验收质量控制:在施工过程中,严格按照施工方案和质量标准进行施工,确保施工质量。
质量检查:定期进行质量检查,对不合格的工程进行整改,确保工程质量达标。
验收工作:完成施工后,组织相关单位进行验收,确保工程合格、满足设计要求。
七、环保与安全保障环保措施:在施工过程中,采取有效的环保措施,减少噪音、扬尘等污染物的排放。
安全防护:设置安全警示标识,配备安全防护设备,确保施工过程的安全。
消防措施:加强消防安全管理,设置消防设施,提高厂房的防火能力。
八、后期维护与保养维护计划:制定详细的后期维护计划,明确各项维护任务和时间节点。
厂房墙面装饰工程施工方案
1、涂料(乳液型)墙面
1)施工流程:墙面耐擦洗涂料施工流程见图所示。
涂料施工流程
控制要点2)
墙面乳胶漆控制要点见表所示。
墙面乳胶漆控制要点
2 面砖墙面
施工工艺:瓷砖墙面施工工艺流程见图。
1) 基层处理墙面套方抹找平层刷结合层排砖、分格、弹线
选砖浸镶贴面面砖勾擦缝、清理表
2) 瓷砖墙面施工控制要点见表
瓷砖墙面施工控制要点
3 水泥砂浆抹灰墙面
内墙抹灰施工工艺流程见图。
基层处理湿润基层找规矩、做灰饼设置标筋阳角做护角
抹窗台板、墙裙或踢脚板抹面层灰清理成品保护抹底中层灰
内墙抹灰工艺流程
操作要点见表。
2)
墙面抹灰主要工序操作要点。
