压密注浆施工方案设计60474

  • 格式:doc
  • 大小:127.68 KB
  • 文档页数:15

下载文档原格式

  / 15
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

骏辉企业纺织成衣(昆山)一期厂房-----地坪注浆工程施工组织设计

编制人:

审核人:

第一章概述

1.1、工程概况:

本工程为骏辉企业纺织成衣(昆山),注浆工程为提高地坪承载力。因原房承载力达不到新的设计要求,固采用压密注浆方法提高地坪承载力。为了保证本工程的厂房注浆完成后出现不均匀沉降问题,保证建筑物及建筑之间道路的安全,根据图纸的设计,对厂房、仓库及邻近道路影响围的建筑部地坪及建筑物外侧四周和道路区域采用注浆措施,防止建筑物周边地下水流失。

1.2、本施工组织设计根据:

1.2.1、《建筑地基处理技术规》;

1.2.2、《建筑地基基础加固技术规》;

1.2.3、《建筑地基与基础工程施工质量验收规》。

1.3、施工技术参数:

1.3.1、施工区域

厂房部

1.3.2、施工参数

1.3.

2.1、注浆孔为¢50,间距1000mm,采取梅花形注浆;注浆设计深度1.5m —

3.5m(实际深度根据现场实际情况及设计要求进行调整),水泥浆掺入1%的水玻璃;水泥采用P.O.42.5级普通硅酸盐。注浆水灰比为0.4—0.5,一次注浆压力用0.4—0.6Mpa,二次补浆的压力采用0.6—1.0Mpa.

1.3.

2.2、注浆时先进行最外围的注浆,然后从外向跳孔注浆,部注浆采用分层注浆的方式,分层高度为1000mm,同一个孔注浆注注停停,直至地面冒浆为止,施工过程中安排专人观察注浆压力变化及冒浆情况,及时停止注浆。

第二章施工准备

2.1、材料要求

2.1.1、原材料要求

2.1.1.1 水泥:水泥品种应按设计要求选用。采用42.5级普通硅酸盐水泥,严禁使用过期、受潮结块的水泥,水泥进厂需对产品名称,强度等级、出厂日期等进行外观检查,同时验收合格证,并进行复检。

2.1.1.2 水:适用饮用的自来水或清洁而未被污染的河水,湖水和地下水都可用于灌浆,不得采用PH值小于4的酸性水和工业废水。

2.1.1.3 外加剂:外加剂的性能应符合国家和行业标准一等品及以上的质量要求,其掺量应经试验确定。

2.1.2 浆液的配合比应符合下列规定

2.1.2.1 水泥浆的水灰比可取0.4~0.5,常用的水灰比为0.5

2.1.2.2 封闭泥浆7d立方体试块(边长为7.07cm)的抗压强度应为

0.3~0.5Mpa,浆液粘度应为80~90s。

2.1.2.3 根据工程需要,可在浆液拌制时加入速凝剂、减水剂和防析水剂。

2.2、主要机工具

振动器、注浆泵、搅拌机及配套机具等。

2.3 、作业条件

2.3.1 按设计要求做好场地平整,并沿钻孔位置开挖沟槽和集水坑,清理地上障碍物,雨季施工应有排水措施。

2.3.2 场地外通畅无阻,施工用临时设施须在施工前就绪,水泥等材料进场验收并复检。

2.3.3 编制施工组织设计,确定成孔及施工工艺和各项参数;编制施工作业计划,劳动组织规划和机械设备进厂计划,作好材料供应计划,编制室浆液比试验和现场注浆试验方案,确定施工质量检验工具和方法。

2.4 作业人员

2.4.1 主要作业人员:机械操作工、运转工、注浆工、壮工。

2.4.2 机械操作人员必须经过专业培训,并取得相应书,主要作业人员已经过安全培训,并接受了施工技术交底(作业指导书)

第三章施工组织

3.1、主要机械设备配置

主要机械设备配置见表1

名称型号数量用电(KW)备注

注浆机UBJ-1.2 4.5×3 注浆水泥浆搅拌桶UJ325 2.2×3 配置水泥泥浆水泵QX10-34 2×3 现场排水

振动器3×4 振入注浆管

水准仪标高控制

3.2、组织机构

为了确保本工程的质量和工期,必须加大施工管理力度,健全组织机构,加强组织领导,统一指挥调度,规施工管理,该工程采用项目经理负责制,建立健全安全和质量管理体系。

本工程计划投入人员24人。各岗位人员见现场人员组成表2。

人员组成表表2

岗位人数岗位人数

1、项目经理 1 7、注浆工9

2、项目技术负责 1 8、记录人员 1

3、施工队长 1

4、施工技术员 1

5、安全员 1

6、成孔工9 合计24

第四章 施工方法和单项工程工艺技术措施

4.1、施工工艺

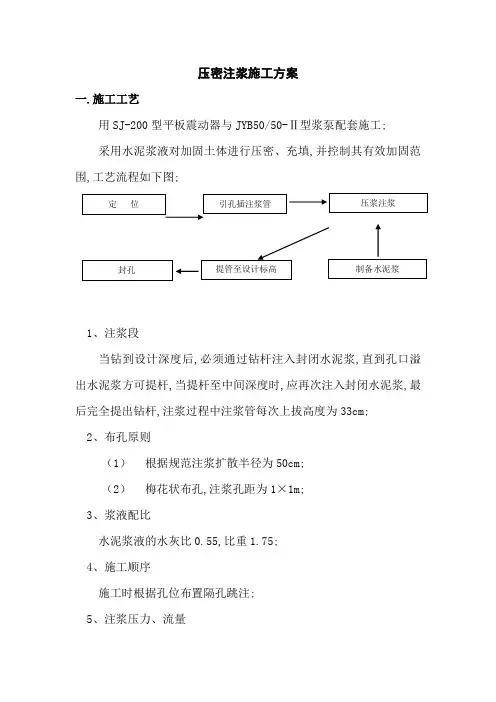

4.1.1 工艺流程

压密注浆施工可按下列步骤进行

4.2 操作工艺

4.2.1 插管:金属经过震动后达到设计深度时,可以用较小的压力边下管边射水。

4.2.2 注浆作业:试水正常,先用土或水泥、水玻璃混合料封闭注浆管与地面交接处,注浆时的注浆压力先小后大,一般每加深1.0m 压力增大20~50Kpa 。最终压力通常为0.4~0.6Mpa 。灌注速度(与压力和土质有关)一般为2~5Lmin 。

4.2.3 拔管:注浆作业完成后,将无缝钢管拔出地面。 4.2.4 移开设备:将设备移到下一孔位。

注浆设备就

采用振动法将金属注浆管置入土中

待封闭泥浆凝固后,捅去注浆管的活络堵头,然后提升注浆管自下向上或自上向下对地层注入水泥—玻璃双液快凝浆

4.3 质量标准

4.3.1 主控项目

4.3.1 .1 水泥及外掺剂质量检验

进场的水泥及外掺剂必须出具产品合格证,及出厂检验报告,进场的复验报告。

4.3.2 水泥用量检验

水灰比为0.4—0.5,为确保施工质量,施工机具必须配置准确的计量仪表。强度及完整性检验和地基承载力检验要在施工结束28天后进行检测。检测点应布置在下列部位:

a.有代表性的桩位

b.施工中出现异常情况的部位

c.地基情况复杂,可能对高压喷射注浆质量产生影响的部位。

d.检测点数量为施工孔数的1%并不应少于3点。

4.3.3 桩体强度桩身完整性检验

桩体强度通过钻孔取芯来判断其固结体性,并将所取岩芯做成标准件进行室物理力学性质试验,以求得其强度特性。用透水试验可以测定排桩的完整性。

4.3.4 地基承载力检验

地基承载力的载荷试验必须在桩身强度满足试验条件时进行,检验数量为桩总数的0.5%~1%,且每个单体工程不应少于3点。

注浆复合地基承载力的检测应采用复合地基载荷试验。

也可选用其它检测方法来判定其地基承载力和标准贯入试验,静力触探及十字板剪切强度等方法。

相关主题
