目录一、工程概况....................................................... (3)二、施工部署....................................................... (5)三、施工方案....................................................... (6)四、施工进度计划的编制....................................................... (9)五、施工平面图绘制....................................................... (21)六、施工机具计划表....................................................... (23)七、技术措施....................................................... (24)一、工程概况( 1) .建设及设计概况该工程为本院1200人学生宿舍, 坐落在本院虹桥学生生活区, 平面形状呈”L”形, 建筑面积6090平方米, 主楼部分为五层, 其总平面见附图。
主要建筑结构特征是: 基础埋置深度-3米。
人工砂石垫层厚1.2米, 现浇钢筋砼条形基础, 砖砌大放脚、砖墙承重, 设抗震构造柱, 每层设现浇钢筋砼圈梁, 楼盖为预制空心板, 屋盖为现浇钢筋砼, 最大构件重400kg。
现浇屋面用PVC卷材防水, 聚乙烯苯板保温隔热层, 五层做上人屋面。
装修工程为内外墙是一般抹灰, 外墙局部做喷砂、贴面砖, 楼地面为水泥地面和地砖地面, 厕所、走廊、楼梯做水磨石地坪。
室内外高差0.4米, 层高3.3米。
( 2) .施工环境及施工条件场地特征: 场地平坦、无障碍物, 与市区马路相连、交通方便。
建筑工程施工组织设计课程设计书姓名:学号: 班级:一、设计条件1.项目概况本工程建筑名称:某住宅小区的2单元四层的住宅楼,位于小区西南角。
建筑地点:某市里东部。
建筑面积为1425.47 m,建筑层数、高度:本工程为地上4层,建筑高度13.1 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50年。
抗震设防烈度为非抗震。
防火设计的建筑耐火等级为二级。
2.水文地质条件根据勘察报告,自然地坪下0.8m为素填土,填土下层为4.5 m的砾石粉土和粉土层。
地下水多为无压潜水,地下水在地表下1.8 m。
水量一般,主要受大气降水形成的地表径流补给,水质类型多为HCO3-Ca或HCO3·Cl-Ca型等,矿化度较低。
建筑物西、南两侧为该处地界的围墙,围墙外侧为马路,东、北两侧均为空地,场地较为宽敞。
3.气象条件温暖湿润、四季分明、降雨集中且持续时间长、梅雨明显。
年降水量1500~1700mm,其中4~7月份降水较多,占全年降水量的一半以上,构成本区的梅雨期。
4.施工工期该工程计划工期为80d,,拟于9月1日开工,要求在同年11月竣工。
5.施工技术经济条件施工任务由市建×公司承担,该公司各分派一个项目部和施工队负责。
该队瓦工20人,木工16人,以及其他辅助工种工人如钢筋工、机工、电工及普工等共计80人。
根据施工需要有部分民工协助工作。
装修阶段可从其他施工队调入抹灰工,最多调入20人。
施工中需要的电、水均从城市供电供水网中引入。
建筑材料及预制品件可用汽车运入工地(运距10km)。
塑钢门窗由市门窗加工厂制作(运距7km)。
临建工程除工人宿舍可利用已建成的家属公寓楼外,其他所需临时设施均应在现场搭建。
可供施工选用的起重机有QT1-6型塔吊,QT1-2型塔吊。
汽车除解放牌(5吨)外,尚有黄河牌(8吨)可以使用。
卷扬机、各种搅拌机、木工机械、混凝土振捣器、脚手架、板可根据计划需要进行供应。
二、设计内容和要求⑴施工方案和施工方法的选择;①划分施工段,确定施工中的流水方向;②确定主要施工过程的施工方法和各项技术措施;③确定主要施工机械;④确定施工程序和施工顺序⑵编制施工进度计划(双代号网络图或横道图)和编制资源需要量计划;⑶绘制施工现场平面布置图;三、施工组织设计1.工程概况见设计部分。
土木工程施工课程设计(含横道图、平面图)一、工程概况该工程是位于本院虹桥学生生活区的1200人学生宿舍,呈“L”形平面,建筑面积为6090平方米,主楼部分共五层。
主要建筑结构特征为基础埋置深度为-3米,采用现浇钢筋砼条形基础,砖砌大放脚、砖墙承重,设有抗震构造柱,每层设现浇钢筋砼圈梁,楼盖为预制空心板,屋盖为现浇钢筋砼,最大构件重量为400kg。
屋面采用PVC卷材防水,聚乙烯苯板保温隔热层,五层做上人屋面。
装修工程为内外墙一般抹灰,外墙局部做喷砂、贴面砖,楼地面为水泥地面和地砖地面,厕所、走廊、楼梯做水磨石地坪。
室内外高差为0.4米,层高为3.3米。
施工环境及条件方面,场地平坦、无障碍物,与市区马路相连,交通方便。
土质情况为地表下-0.5米满铺片石;-0.5米-1米为杂填土,-1米以下为亚粘土,地耐力为12t/m2.地下水位在1.2米左右,不能饮用。
二、施工部署本工程的施工部署分为前期准备、主体施工和收尾工作三个阶段。
前期准备包括场地清理、材料采购、人员配备等工作。
主体施工包括基础施工、主体结构施工、屋面施工、装修施工等。
收尾工作包括验收、清理、交接等。
在施工过程中,要确保安全生产,严格按照相关规定进行操作,做好现场管理和安全监管。
同时,保护环境,注意噪音、粉尘等污染物的控制,确保施工过程中不对周边环境造成影响。
三、施工方案施工方案包括基础施工方案、主体结构施工方案、屋面施工方案、装修施工方案等。
其中,基础施工方案包括基础开挖、基础处理、基础浇筑等内容。
主体结构施工方案包括立柱、梁、板、墙体等施工方案。
屋面施工方案包括屋面防水、保温、铺设等内容。
装修施工方案包括内外墙处理、地面处理、天花板处理等内容。
在制定施工方案时,要考虑到工程的实际情况和要求,合理安排工序和时间,同时考虑到施工的安全和环保要求。
四、施工进度计划的编制施工进度计划是根据施工方案制定的,用于控制施工进度和进度风险的计划。
施工进度计划包括总进度计划和分部进度计划。
目录一、工程概况 (3)二、施工部署 (5)三、施工案 (6)四、施工进度计划的编制 (9)五、施工平面图绘制 (21)六、施工机具计划表 (23)七、技术措施 (24)一、工程概况(1).建设及设计概况该工程为本院1200人学生宿舍,坐落在本院虹桥学生生活区,平面形状呈“L”形,建筑面积6090平米,主楼部分为五层,其总平面见附图。
主要建筑结构特征是:基础埋置深度-3米。
人工砂垫层厚1.2米,现浇钢筋砼条形基础,砖砌大放脚、砖墙承重,设抗震构造柱,每层设现浇钢筋砼圈梁,楼盖为预制空心板,屋盖为现浇钢筋砼,最大构件重400kg。
现浇屋面用PVC卷材防水,聚乙烯苯板保温隔热层,五层做上人屋面。
装修工程为外墙是一般抹灰,外墙局部做喷砂、贴面砖,楼地面为水泥地面和地砖地面,厕所、走廊、楼梯做水磨地坪。
室外高差0.4米,层高3.3米。
(2).施工环境及施工条件场地特征:场地平坦、无障碍物,与市区马路相连、交通便。
土质情况:地表下-0.5米满铺片;-0.5米-1米为杂填土,-1米以下为亚粘土,地耐力为12t/m2。
地下水位:在1.2米左右不能饮用。
场地无弃土区:多余土外运,平均运距10Km。
水电供应:水源和电源由建设单位接到现场,场水电由施工单位根据需要布置。
机械设备供应:1、反铲土机:W1-50斗容量0.5m3,最大挖土半径为9.25米,最大挖土深度:45°时为5.5米,30°时为4米,最大卸载高度5.2米,最大卸载半径8.1米。
2、自卸汽车:载重量4吨。
3、塔式起重机:产QTZ60,额定起重力矩600KN.m,最大幅度42m,最大吊钩高度43m,起升速度26m/min,起重量1.43-6t。
4、井架(带拔杆):起重量1吨。
5、混凝土搅拌机:自落式400公升。
6、砂浆拌和机:200公升。
7、机动翻斗车:载重量1吨。
8、其他常用小型施工机具可供选用,钢组合模板和多夹板模板任选。
材料及预制构件供应1、三大材料由建设单位供应,运至指定地点。
建筑工程施工组织设计课程设计书姓名:学号: 2080****045班级: 08土木一班一、设计条件1.项目概况本工程建筑名称:某住宅小区的2单元四层的住宅楼,位于小区西南角。
建筑地点:某市里东部。
建筑面积为1425.47 m,建筑层数、高度:本工程为地上4层,建筑高度13.1 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50年。
抗震设防烈度为非抗震。
防火设计的建筑耐火等级为二级。
2.水文地质条件根据勘察报告,自然地坪下0.8m为素填土,填土下层为4.5 m的砾石粉土和粉土层。
地下水多为无压潜水,地下水在地表下1.8 m。
水量一般,主要受大气降水形成的地表径流补给,水质类型多为HCO3-Ca或HCO3·Cl-Ca型等,矿化度较低。
建筑物西、南两侧为该处地界的围墙,围墙外侧为马路,东、北两侧均为空地,场地较为宽敞。
3.气象条件温暖湿润、四季分明、降雨集中且持续时间长、梅雨明显。
年降水量1500~1700mm,其中4~7月份降水较多,占全年降水量的一半以上,构成本区的梅雨期。
4.施工工期该工程计划工期为80d,,拟于9月1日开工,要求在同年11月竣工。
5.施工技术经济条件施工任务由市建×公司承担,该公司各分派一个项目部和施工队负责。
该队瓦工20人,木工16人,以及其他辅助工种工人如钢筋工、机工、电工及普工等共计80人。
根据施工需要有部分民工协助工作。
装修阶段可从其他施工队调入抹灰工,最多调入20人。
施工中需要的电、水均从城市供电供水网中引入。
建筑材料及预制品件可用汽车运入工地(运距10km)。
塑钢门窗由市门窗加工厂制作(运距7km)。
临建工程除工人宿舍可利用已建成的家属公寓楼外,其他所需临时设施均应在现场搭建。
可供施工选用的起重机有QT1-6型塔吊,QT1-2型塔吊。
汽车除解放牌(5吨)外,尚有黄河牌(8吨)可以使用。
卷扬机、各种搅拌机、木工机械、混凝土振捣器、脚手架、板可根据计划需要进行供应。
目录一、工程概况 (3)二、施工部署 (5)三、施工方案 (6)四、施工进度计划的编制 (9)五、施工平面图绘制 (21)六、施工机具计划表 (23)七、技术措施 (24)一、工程概况(1).建设及设计概况该工程为本院1200人学生宿舍,坐落在本院虹桥学生生活区,平面形状呈“L”形,建筑面积6090平方米,主楼部分为五层,其总平面见附图。
主要建筑结构特征是:基础埋置深度-3米。
人工砂石垫层厚1.2米,现浇钢筋砼条形基础,砖砌大放脚、砖墙承重,设抗震构造柱,每层设现浇钢筋砼圈梁,楼盖为预制空心板,屋盖为现浇钢筋砼,最大构件重400kg。
现浇屋面用PVC卷材防水,聚乙烯苯板保温隔热层,五层做上人屋面。
装修工程为内外墙是一般抹灰,外墙局部做喷砂、贴面砖,楼地面为水泥地面和地砖地面,厕所、走廊、楼梯做水磨石地坪。
室内外高差0.4米,层高3.3米。
(2).施工环境及施工条件场地特征:场地平坦、无障碍物,与市区马路相连、交通方便。
土质情况:地表下-0.5米满铺片石;-0.5米-1米为杂填土,-1米以下为亚粘土,地耐力为12t/m2。
地下水位:在1.2米左右不能饮用。
场地无弃土区:多余土方外运,平均运距10Km。
水电供应:水源和电源由建设单位接到现场,场内水电由施工单位根据需要布置。
机械设备供应:1、反铲土机:W1-50斗容量0.5m3,最大挖土半径为9.25米,最大挖土深度:45°时为5.5米,30°时为4米,最大卸载高度5.2米,最大卸载半径8.1米。
2、自卸汽车:载重量4吨。
3、塔式起重机:四川产QTZ60,额定起重力矩600KN.m,最大幅度42m,最大吊钩高度43m,起升速度26m/min,起重量1.43-6t。
4、井架(带拔杆):起重量1吨。
5、混凝土搅拌机:自落式400公升。
6、砂浆拌和机:200公升。
7、机动翻斗车:载重量1吨。
8、其他常用小型施工机具可供选用,钢组合模板和多夹板模板任选。

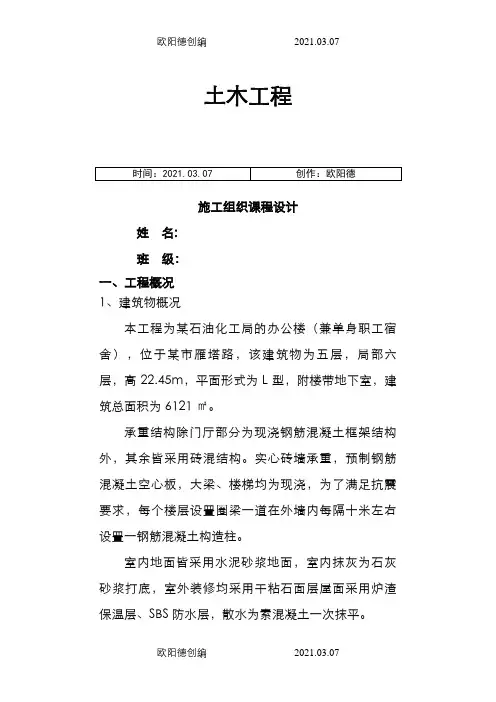

土木工程施工组织课程设计汇本范例(含横道图)土木工程施工组织课程设计姓名:班级:一、工程概况1、建筑物概况本工程为某石油化工局的办公楼(兼单身职工宿舍),位于某市雁塔路,该建筑物为五层,局部六层,高22.45m,平面形式为L型,附楼带地下室,建筑总面积为6121㎡。
承重结构除门厅部分为现浇钢筋混凝土框架结构外,其余皆采用砖混结构。
实心砖墙承重,预制钢筋混凝土空心板,大梁、楼梯均为现浇,为了满足抗震要求,每个楼层设置圈梁一道在外墙每隔十米左右设置一钢筋混凝土构造柱。
室地面皆采用水泥砂浆地面,室抹灰为石灰砂浆打底,室外装修均采用干粘石面层屋面采用炉渣保温层、SBS防水层,散水为素混凝土一次抹平。
设备安装及水、暖、电工程配合土建施工。
2、地质及环境条件根据勘测报告:土壤为Ⅰ级大孔性黄土,天然地基承载力为150t/m2,地下水位在地表下6~7m。
地表耕土层厚0.5m。
建筑场地南侧及北侧为已建成建筑物西侧为菜地,东侧为雁塔路,距道沿3 m的人行道不得占用,沿街树木不得损伤。
人行道一侧上方有高压输电线及线通过。
3、气象条件施工期间主导风向偏东,雨季为9、10月,施工期间不遇冬季。
4、施工工期本工程基础部分已完工,定于4月1日开工,11月30日竣工。
限定总工期8个月,日历工期为244天。
5、施工技术经济条件施工任务由市某建筑公司承担,该公司各分派一个项目负责人。
该队瓦工20人,木工16人,钢筋工12人混凝土工30人、抹灰工30人以及其他辅助工人共计150人。
根据需要可有部分民工协助工作,但不超过50人。
施工中需要的电、水均从城市供电供水网中引入。
建筑材料及预制品件可用汽车运入工地,空心楼板等由市建筑总公司预制场制作(运距10公里)。
木门窗由市木材加工厂制作(运距7公里)。
大型临建工程除搅拌棚需要设置外办公及其它生活用房均可利用已建成的家属公寓楼,工人宿舍无需设置,但工地食堂及锅炉房仍应设置。
可供施工选用的起重机有QT1-6型塔吊,QT1-2型塔吊。
土木工程施工组织课程设计姓名:班级:一、工程概况1、建筑物概况本工程为某石油化工局的办公楼(兼单身职工宿舍),位于某市雁塔路,该建筑物为五层,局部六层,高22.45m,平面形式为L型,附楼带地下室,建筑总面积为6121㎡。
承重结构除门厅部分为现浇钢筋混凝土框架结构外,其余皆采用砖混结构。
实心砖墙承重,预制钢筋混凝土空心板,大梁、楼梯均为现浇,为了满足抗震要求,每个楼层设置圈梁一道在外墙内每隔十米左右设置一钢筋混凝土构造柱。
室内地面皆采用水泥砂浆地面,室内抹灰为石灰砂浆打底,室外装修均采用干粘石面层屋面采用炉渣保温层、SBS防水层,散水为素混凝土一次抹平。
设备安装及水、暖、电工程配合土建施工。
2、地质及环境条件根据勘测报告:土壤为Ⅰ级大孔性黄土,天然地基承载力为150t/m2,地下水位在地表下6~7m。
地表耕土层厚0.5m。
建筑场地南侧及北侧为已建成建筑物西侧为菜地,东侧为雁塔路,距道沿3 m内的人行道不得占用,沿街树木不得损伤。
人行道一侧上方有高压输电线及电话线通过。
3、气象条件施工期间主导风向偏东,雨季为9、10月,施工期间不遇冬季。
4、施工工期本工程基础部分已完工,定于4月1日开工,11月30日竣工。
限定总工期8个月,日历工期为244天。
5、施工技术经济条件施工任务由市某建筑公司承担,该公司各分派一个项目负责人。
该队瓦工20人,木工16人,钢筋工12人混凝土工30人、抹灰工30人以及其他辅助工人共计150人。
根据需要可有部分民工协助工作,但不超过50人。
施工中需要的电、水均从城市供电供水网中引入。
建筑材料及预制品件可用汽车运入工地,空心楼板等由市建筑总公司预制场制作(运距10公里)。
木门窗由市木材加工厂制作(运距7公里)。
大型临建工程除搅拌棚需要设置外办公及其它生活用房均可利用已建成的家属公寓楼,工人宿舍无需设置,但工地食堂及锅炉房仍应设置。
可供施工选用的起重机有QT1-6型塔吊,QT1-2型塔吊。
