抹灰施工工艺标准
- 格式:doc
- 大小:121.00 KB
- 文档页数:12
抹灰工程施工工艺1内墙面抹灰(1)基层处理:先对墙面清理杂物,然后在不同材料交接处加挂钢丝网(见一般规定),对于混凝土基层,用喷浆机喷射水泥胶(水泥:108胶:水=1:0.05:0.2(重量比),喷浆要均匀密实,并在7天内浇水养护。
(2)找方冲筋:根据房间垂直度、平整度规方,并每隔1.8m冲一道筋,务必使每个房间方正。
(3)抹底灰:抹灰前一天先对墙面浇水湿润,但不能浇水过多,含水率控制在10%~15%为宜,底灰采用1:1:6混合砂浆。
(4)抹水泥砂浆面层:中层砂浆抹好后第二天,用1:0.5:3 混合砂浆,厚度6mm。
操作时先将墙面湿润,然后用砂浆薄刮一道使其底灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其“收身”后,用灰匙压实压光。
2顶棚抹灰(1)基层处理:用喷浆机喷水泥胶,并养护7天。
(2)根据墙柱上弹出的水平控制线,在顶板下10cm四周墙面上弹出一条水平线,作为顶板抹灰的水平控制线。
对于面积较大的楼盖顶棚或质量要求较高的顶棚,宜通线设置标准墩。
(3)抹底灰:在顶板混凝湿润的情况下,先刷素水泥浆一道,随刷随打底。
对顶板凹度较大的部位,先大致找平并压实,待其干后,再抹大面底层灰,其厚度每遍不宜超过5mm,操作时需用力抹压,然后用压尺刮抹顺平,再用木磨板磨平,要求平整稍毛,不必光滑,但不得过于粗糙,不许有凹陷深痕。
(4)抹罩面灰:待底灰约六、七成干时,即可抹面层灰。
如停歇时间长,底层过分干燥则应用水润湿。
涂抹时先分两遍抹平,压实,其厚度不应大于5mm。
待面层干,“收身”时(即经过灰匙压磨面灰浆表面不会变为糊状时)要及时压光,不得有匙痕、气泡、接缝不平等现象。
天花板与墙边或梁边相交的阴角应成一条水平直线,梁端与墙面梁边丁交处应成垂直线。
3外墙抹灰(1)先检查墙面平整垂直度,大致决定抹灰厚度(最薄处不小于7mm),再在墙上做灰饼(1:2防水水泥砂浆),大小5cm见方,厚度以墙面平整垂直度决定,间距以 1.5m~1.8m为宜。
外墙抹灰施工工艺标准一、施工前准备1将混凝土构件、门窗过梁、圈梁、柱等表面凸出的部位剁斧凿平。
对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷素水泥浆一道,然后用预拌水泥砂浆分层补平压实。
外墙脚手架眼抹灰前应采用掺微膨胀剂的C20细石混凝土嵌填密实,禁止采用砂浆进行填塞。
2、混凝土及砌体结构表面的灰尘、油污等应该清理干净。
3、外墙抹灰前在外墙阴阳角及窗口、阳台、栏板等挂好垂直控制线,保证外墙角、门窗洞口两侧边角及阳台栏板等构筑物从上到下上边角垂直、出檐尺寸一致。
注:外墙窗口抹灰要先考虑窗口实际尺寸,后考虑外墙窗口做法,如保∕nn^To4、外墙螺栓洞先在外侧采用防水砂浆封堵,抹进穿墙螺栓眼厚度不少于2cm,外侧涂刷1.5厚直径不小于8cm的圆形防水涂料。
质量风险检查重点,要求基层必须满足下列要求。
1.1 挂网、甩浆前将墙体各种孔洞封堵.结构缺陷修补和杂物清理到位,封堵做法和质量符合要求;挂网前墙体高低差>10mm部分必须采用水泥砂浆填补顺平。
1.2 不同材质墙面抹灰前挂网(镀锌钢丝网/玻纤网).网格V15mmx15mm,直径>0.7mm)或鼓纤网搭接>IOOmm;1.3 抹灰前墙面必须甩浆且甩浆粘结强度符合要求.形成毛刺;1.4 外墙螺栓洞必须进行防水砂浆封堵外侧涂刷防水材料后,方可进行甩浆或抹灰;二、工艺流程挂钢丝网一喷水湿润一甩浆一放线一做灰饼一抹灰一养护,挂钢丝网不同基体材料交接处、剔槽部位、临时施工洞处两侧钉钢丝网,接缝处两边各挂出150mm o用射钉将钢丝网固定在墙面上,并且必须张拉绷紧。
2、喷水湿润墙面应自上而下提前一天浇水均匀湿润,墙体表面的吸水深度控制15-20mm o3、甩浆用界面砂浆甩浆,甩浆后进行养护保持表面湿润,甩浆至少一天后再抹底灰(基层甩浆,碎墙甩浆要求全覆盖,加气块墙体甩浆面积不小于基层表面积的95%)o4、放线用大线坠从顶层开始在大角两侧、门窗洞口两侧、阳台两侧吊出垂直线进行放线,保证外墙角、门窗洞口两边、阳台栏板等构筑物从上到下边角上下通线,同时在窗口、阳台、外墙线条造型等构筑物上下悬挂水平通线用于控制水平方向抹灰,保证其出檐尺寸一致。
一般抹灰工程施工工艺标准一、施工工艺(一)室内抹灰操作工艺流程(二)室内抹灰操作工艺1、基层处理、湿润1)宜检查门窗框与墙体连接处填嵌处理是否符合要求。
混凝土结构和砌体结合处以及电线管、消火栓箱、配电箱背后钉好钢板网,接线盒固定堵严,并检查接线盒位置的高低。
2)清扫基层上浮灰污物和油渍等.3)对于表面光滑的基体应进行毛化处理,混凝土表面应凿毛或在面洒水润湿后涂刷界面剂(可采用1:1水泥浆加适量胶粘剂).4)砖砌体墙面应充分湿润,使渗水深度达到8~l0mm,抹灰时墙面不显浮水。
2、找规矩、做灰饼、冲筋四角规方、横线找平、立线垂直,弹出基准线和墙裙、踢脚、板线.普通抹灰a、托线板检查基体平整、垂直度,根据检查结果决定抹灰厚度(最薄处一般不小于7mm)。
b、在墙的上角各做一个标准灰饼(用打底砂浆或1:3水泥砂浆),遇有门窗洞口垛角处要补做灰饼,大小50mm见方,厚度以墙面平整垂直度决定。
c、根据上面的两个灰饼用托线板或线坠挂垂线,做墙面下角两个标准灰饼(高低位置一般在踢脚线上口),厚度以垂线为准.d、用钉子钉在灰饼左右墙缝,然后挂通线,并根据通线位置每隔1。
2~1.5m上下加做若干个标准灰饼。
e、灰饼稍干后,在上下(或左右)灰饼之间抹上宽约50mm的与抹灰层相同的砂浆冲筋,用刮杠刮平,厚度与灰饼相平,稍干后可进行底层抹灰。
3、抹底层灰底层的抹灰层强度不宜低于面层的抹灰层强度。
水泥砂浆拌好后,应在初凝前用完,凡结硬砂浆不得继续使用。
冲筋有一定的强度后,在两冲筋之间用力抹上底灰,用抹子压实搓毛。
抹灰砂浆中使用掺和料应充分水化,防止影响粘结力。
水泥砂浆抹灰每遍厚度宜为5~7mm,水泥混合砂浆每遍厚度宜为7~9mm。
严格控制各层抹灰厚度,防止一次抹灰过厚,致使干缩增大,造成空鼓、干裂等质量问题。
1)砖墙基层,墙面一般采用水泥混合砂浆抹底灰,抹完后用刮杠垂直刮找一遍,用木抹子搓毛。
2)混凝土基层,宜先刷建筑胶素水泥浆一道,用水泥砂浆或水泥混合砂浆抹底层灰。
抹灰工程施工工艺1.抹灰基体为砖砌体时,应清除表面的尘土、砂浆,填补孔洞,对凸出墙面过多的部位应先剔平,过多凹洼处应使用水泥混合砂浆分层填补。
并应在抹灰前一天将墙面浇水润湿。
2.抹灰基体为混凝土时,应清除表面尘土、灰砂、油污,铲除松动石子,然后应使用水泥砂浆填补蜂窝麻面。
剔平凸出墙面过多的混凝土。
隔离层被清除干净之后,应分别用清水冲洗。
在抹灰前一天,应浇水将基体充分润湿。
3.在检查墙面平整度和垂直度时,应根据抹灰等级要求,确定抹灰厚度,但至少不应小于7mm。
4.根据墙面湿润程度,必要时,在抹灰前应再适当洒水润湿。
并在墙面不见明水时,开始抹底层砂浆。
为粘结牢固应在操作时用力涂抹,并应按墙壁面的平整度和垂直度情况,大致进行找平,此时应随手抹成粗糙表面。
5.待底层砂浆凝结后抹中层砂浆。
抹灰前,应对底层适当再润湿。
砂浆抹上后应使用木枋沿标凸面刮平。
对局部低凹处,应增抹砂浆填补,然后应全面检查墙面平整、阴阳角方正,墙壁与顶棚交接处顺直等项目,并及时修整至符合要求后,再用木抹子将中层灰表面搓毛,使之平整而粗糙。
1.1.配制砂浆面层水泥砂浆的配合比宜为1∶2(水泥∶砂,体积比),稠度不大于35mm,强度等级不应小于M15。
水泥石屑砂浆为1∶2(水泥∶石屑,体积比),水灰比为0.40。
使用机械搅拌,投料完毕后的搅拌时间不应少于2min,要求拌和均匀,颜色一致。
1.2.铺抹砂浆灰饼做好待收水不致塌陷时,即在基层上均匀扫素水泥浆(水灰比0.4~0.5)一遍,随扫随铺砂浆。
若待灰饼硬化后再铺抹砂浆,则应随铺砂浆随找平,同时把利用过的灰饼敲掉,并用砂浆填平。
1.3.找平、压头遍铺抹砂浆后,随即用刮尺或木杠按灰饼高度,将砂浆找平,用木抹子搓揉压实,将砂眼、脚印等消除后,用靠尺检查平整度。
抹时应用力均匀,并后退着操作。
待砂浆收水后,随即用铁抹子进行头遍抹平压实至起浆为止。
如局部砂浆过干,可用茅柴帚稍撒水;如局部砂浆过稀,可均匀撒一层1∶1干水泥砂(砂需过3mm筛孔)来吸水,顺手用木抹子用力搓平,使互相混合。

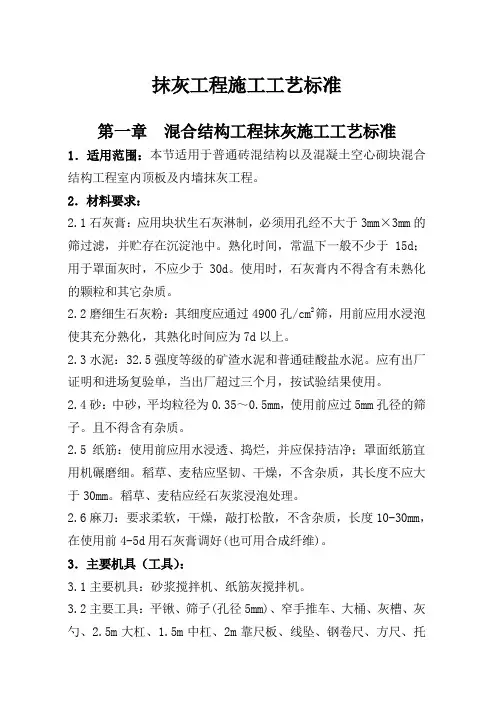

抹灰工程施工工艺标准第一章混合结构工程抹灰施工工艺标准1.适用范围:本节适用于普通砖混结构以及混凝土空心砌块混合结构工程室内顶板及内墙抹灰工程。
2.材料要求:2.1石灰膏:应用块状生石灰淋制,必须用孔经不大于3mm×3mm的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于15d;用于罩面灰时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。
2.2磨细生石灰粉:其细度应通过4900孔/cm2筛,用前应用水浸泡使其充分熟化,其熟化时间应为7d以上。
2.3水泥:32.5强度等级的矿渣水泥和普通硅酸盐水泥。
应有出厂证明和进场复验单,当出厂超过三个月,按试验结果使用。
2.4砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子。
且不得含有杂质。
2.5纸筋:使用前应用水浸透、捣烂,并应保持洁净;罩面纸筋宜用机碾磨细。
稻草、麦秸应坚韧、干燥,不含杂质,其长度不应大于30mm。
稻草、麦秸应经石灰浆浸泡处理。
2.6麻刀:要求柔软,干燥,敲打松散,不含杂质,长度10-30mm,在使用前4-5d用石灰膏调好(也可用合成纤维)。
3.主要机具(工具):3.1主要机具:砂浆搅拌机、纸筋灰搅拌机。
3.2主要工具:平锹、筛子(孔径5mm)、窄手推车、大桶、灰槽、灰勺、2.5m大杠、1.5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5-7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平尺、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、錾子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等。
4.作业条件:4.1必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。
4.2抹灰前应检查门窗框安装位置、标高是否正确,与墙体连接是否牢固。
连接处缝隙用1:3水泥砂浆或1:1:6水泥混合砂浆分层做嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝密实;木门框需设铁皮保护。
抹灰工程施工工艺标准抹灰工程在建筑装修中有着广泛的应用,它不仅可以起到美化和保护墙面的作用,还可以隔音、保温、防潮等多重作用。
然而,要想确保抹灰工程的施工质量,就需要严格遵守施工工艺标准。
一、基层处理抹灰施工前的第一步就是基层处理。
基层必须保证平整、稳固、结实、无裂缝、无油污等,以确保抹灰层与基层之间的黏结力和耐久性。
基层处理工作包括清洁、涂刷腻子、敲打、刮灰等多个步骤,其中涂刷腻子是绝不能省略的一步。
二、材料配比抹灰施工的质量很大程度上取决于材料的配比。
水泥的配比应为水泥:石灰:砂=1:0.5:3,如需加入外加剂,应选用符合国家标准的外加剂产品。
同时,施工人员应该注意加水量的控制,避免水灰比过大或过小,否则会影响抹灰层的强度和粘结力。
三、抹灰施工在抹灰施工中,要注意每道灰浆的厚度。
一般来说,单次灰浆厚度不超过10mm,每道灰浆不得超过二次。
另外,施工时需检查墙面是否垂直、水平,以保证抹灰层整齐、美观。
同时,施工人员还应注意对阳角、内外窗角等部位进行特殊处理,以保证抹灰层的牢固性和美观度。
四、养护工作抹灰施工完成后,还需要进行养护工作。
一般来说,墙体养护时间为14天左右,在这个时间内应避免进行强烈的撞击和冲击。
另外,也要注意保持通风、干燥,避免在墙面上堆放过多的物品。
总之,抹灰工程施工工艺标准是确保施工质量的关键。
只有在严格遵守标准的情况下,才能确保抹灰层的强度、平整度和美观度。
因此,施工人员必须要认真学习和掌握施工规范,提高自身的施工水平,为建筑装修行业做出更多贡献。
抹灰工程施工作业标准一、概述抹灰工程是建筑施工中的重要环节,其施工质量直接影响建筑物的美观度和使用性能。
为了保证抹灰工程施工的质量和进度,制定本施工作业标准,以规范抹灰工程的施工作业流程,提高工程质量。
二、施工前准备1. 确认施工图纸和施工方案,了解抹灰工程的施工范围和要求。
2. 准备施工材料,包括水泥、砂浆、石膏等,确保质量合格,并按照要求进行试验。
3. 确定施工人员,包括抹灰工、辅助工以及施工监理等,确保具备相应的技术与经验。
4. 租赁或购买必要的施工设备和工具,包括抹灰工具、搅拌设备、脚手架等。
5. 安排施工区域,并根据现场情况进行布置,确保施工环境安全整洁。
三、施工作业流程1. 基层处理(1)清理基层表面,去除杂物和灰尘,确保基层表面平整、干净。
(2)修补基层缺陷,如有裂缝或凹凸不平的地方,进行修补处理。
2. 粉墙抹灰(1)按照施工方案要求,选取适当的砂浆,按比例混合。
(2)在基层表面涂抹底漆或界面剂,增强粘结力和防水性能。
(3)进行抹灰工艺,保持厚度、水平和垂直度,均匀涂抹,确保表面平整。
(4)修整抹灰面,采用抹光工艺,使表面光滑匀称,无明显的砂眼和裂缝。
3. 瓷砖抹灰(1)按照设计图纸的要求,选择适当的砂浆类型和颜色。
(2)在瓷砖背面均匀涂抹砂浆,保证与基层牢固粘贴。
(3)采用压砖、敲砖、撬砖等方式,确保砖与基层之间的紧密贴合。
(4)适时进行抹灰面的清理、修整和保护,以确保最终成果的外观质量。
四、施工注意事项1. 施工现场应根据相关规定设置施工警示标识,配备必要的防护设施。
2. 施工人员应按照规定着装,配戴好安全帽、手套、眼镜等防护用具。
3. 施工现场应保持整洁有序,严禁乱堆乱放和乱涂乱刷。
4. 施工材料的储存和保管应符合相关标准规定,避免受潮发霉和变质。
5. 施工过程中应按照工艺要求,控制砂浆和水泥的比例和搅拌时间,确保砂浆的均匀性和粘结力。
六、施工验收1、施工完成后,由施工监理进行整体验收,并出具验收报告。
内外墙一般抹灰施工工艺原则GXEJ/QB27-(合用于水泥砂浆、水泥混合砂浆、石灰砂浆、聚合物水泥砂浆)一、材料规定1、水泥强度等级不应不不小于P.O32.5,宜采用硅酸盐水泥、一般硅酸盐水泥。
不一样品种不一样标号旳水泥不得混合使用。
水泥应有产品合格证或经试验合格。
2、砂宜采用中砂,平均粒径0.35~0.5mm,细度模数为 3.0~2.3,使用前要过筛(孔径为0.5cm)。
规定颗粒坚硬、洁净、无杂质,含泥量不超过3%。
3、石灰膏熟化期不应少于15d,一般为15~30d。
二、重要施工设备1、砂浆搅拌机2、重要工具:平锹、筛子、盛灰盘、木抹子、铁抹子、钢皮抹子、阴角抹子、阳角抹子、托灰板、2米靠尺板、线坠、方尺、卷尺、水平尺、灰桶等。
三、作业条件1、主体构造须通过有关部门进行工程检查合格验收后,方可进行抹灰工程。
2、抹灰前应检查门窗框安装位置与否对旳,与墙连接与否牢固。
连接处缝隙用1:3水泥砂浆分层嵌塞密实,并事先将门窗框包好或粘贴保护塑料薄膜。
3、将砼构件、门窗过梁、梁垫、圈梁、构造柱等表面凸出部分凿平。
对有蜂窝、麻面、露筋、疏松部分旳砼凿到实处,把外露旳钢筋头、铁丝剔除清掉;脚手眼、窗台砖、内隔墙与楼面底处应堵实和补砌整洁。
4、较光滑旳砼表面应凿毛或在表面洒水润湿后涂刷1:1水泥砂浆扫毛(加适量胶粘剂)。
5、大孔水泥砌块砌外墙填充墙,宜在砖与框架接触处表面加钉一层钢筛网片以防外墙开裂渗漏。
6、管道穿墙洞和楼板孔应及时安放套管,并用1:3水泥砂浆或细石砼填嵌密实;电线管、配电箱、消防栓箱安装完毕后补灰,接线盒用纸堵严。
7、壁柜门框及其他预埋件活位置和标高应精确无误,并刷好防腐、防锈涂料。
8、砼及砖构造表面旳灰尘、污垢和油渍应清除洁净。
9、应先搭好抹灰用脚手架子(室内可用木板、木方钉做旳高马凳子)。
架子或高马凳子要离开墙面及墙角200~250mm,以便操作。
10、抹灰前熟悉图纸,制定抹灰方案,做好抹灰样板间,经检查合格原则后,再正式抹灰施工四、操作工艺工艺流程:墙面浇水----贴灰饼----做护角----抹水泥窗台板----墙面冲筋----抹底灰----修抹预留孔洞、电气箱、槽、盒----抹罩面灰1、墙面浇水墙面应用细管或喷壶自上而下浇水湿透,一般抹灰前一天进行,每天不少于两次。
水泥砂浆抹灰施工工艺标准一、材料要求1、依据工程图纸确定的预拌砂浆标号选用质量合格的产品。
2、预拌砂浆进场时,供方应按照规定批次提供质量证明文件。
包括产品型式检验报告和出厂检验报告。
二、施工前的准备工作1、剪力墙(含部分柱、梁)穿墙PVC管头全部清除完毕。
2、主体结构垂直平整达不到抹灰要求的全部细剁斧整改完。
3、剪力墙和砌体墙上所有预留洞口均按图纸要求留设完毕(含空调预留管一外墙空调预留管要上下楼层通线、厨房排烟管等)。
4、卫生间排气道、厨房排烟道均安装完。
5、线管安装完毕后,线槽抹灰完毕,钢丝网施工完成。
6、抹灰前,电箱电盒需做保护盖或塞泡沫块进行保护,防止抹灰过程中被砂浆污染,检查电气班组按照标高线将线盒水平高度进行调整,对预埋在混凝土墙、砖墙管线进行透管,如有堵管处及时剔凿墙面进行整改,整改完成后对破坏基层面采用挂网处理;7、在内墙抹灰前,外剪力墙螺栓孔必须用聚氨酯发泡剂自外向内封堵。
1)外墙螺栓孔先用聚氨酯发泡剂自外向内封堵。
2)聚氨酯发泡封堵完成后,在外墙用1:2.5水泥砂浆做抹灰处理,做成直径80mm圆状。
3)抹灰完成后涂刷JS(聚合物水泥防水涂料)或聚氨酯两遍。
8、抹灰施工前由栋号长制作详细抹灰样图,样图所有的小垛、转角、柜体嵌入、烟道、管井等尺寸要详细标明。
三、施工工艺要求工艺流程:基层处理-润水一甩浆-养护一设灰饼一抹底灰一抹面灰一养护1、基层处理:1)用水泥砂浆或细石混凝土修补脚手架孔洞,包括悬挑工字钢等孔洞。
2)混凝土表面需清理残留的隔离剂,割除外漏的钢筋头、剔凿突出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、突出的砂浆块。
3)混凝土面超出抹灰面时,应凿除突出部分,至少留出7mm的抹灰面。
2、甩浆:(严禁机械喷浆)1)甩浆前须提前一天湿润墙面,蒸压加气混凝土表面润湿深度宜10~15mm o2)砌体墙面满甩浆,加气块墙体甩浆面积不小于砌体基层面积的95%,加强甩浆质量的检查。
抹灰工程1、施工工艺标准1.1普通抹灰(传统抹灰)普通抹灰1.1.1原材料水泥:使用R32.5或R42.5普通硅酸盐水泥(必须为大厂水泥,不得采用立窑水泥)。
不同品种不同标号的水泥严禁混合使用,水泥应有产品合格证书和复检报告。
砂:使用平均粒径为0.35~0.5mm的中砂,砂在使用前应过5mm孔径的筛子。
不得含有杂物,含泥量不大于3%。
磨细生石灰粉:细度通过4900孔/cm2的筛,累计筛余量不大于13%,使用前用水泡透充分熟化,熟化时间不少于3天。
磨细粉煤灰:细度过0.08mm的方孔筛,筛余量不大于5%。
用粉煤灰取代水泥拌制水泥砂浆时最大掺量不大于水泥用量的15%,取代石灰膏拌制混合砂浆时,其最大掺量不得大于石灰膏用量的50%。
掺合料:混凝土界面处理剂、胶粘剂、防冻剂、抗裂纤维等掺合料须符合设计要求和国家产品标准规定,掺量须按使用说明并通过试配确定,其性能应该与墙面涂料的性能匹配。
密封胶:用于嵌填外墙面控制(分格)缝的弹性密封材料,应具有较佳的耐候、耐久、耐酸碱性能,且与接触面相溶、没有沾污缺陷的高分子密封材料,宜采用高性能单组分聚氨酯粘结密封胶嵌缝。
1.1.2施工工艺要点内外墙不同基体交接处:采用挂热镀锌钢丝基层处理:将基面灰尘、模板皮、脱模剂等普通抹灰网(规格为15*15*0.7 mm),用环氧树脂粘结固定钉,宽250 mm,基体搭接不小于100 mm;挂网前墙体高低差部分采用水泥砂浆填补。
固定后钢网应平整、连续、牢固,不变形起拱,外墙砌块部位满挂钢丝网。
各类线槽交接处及阴角不同基体交接处:挂耐碱纤维网并按以下工艺:先将宽度为250mm、厚度为5 mm聚合物砂浆抹在墙体基层上,再将纤维网展平压入聚合物砂浆中,并使聚合物砂浆均匀布满在纤维网上,总厚度 3~5mm,纤维网应置于抹灰层表面下 3~5 mm。
杂物清理干净;用水泥砂浆或细石混凝土修补脚手架孔洞。
需要湿润墙面时,用喷雾器喷水湿润砌体表面,让基层吸水均匀,蒸压加气混凝土砌体表面湿润深度宜为10~15 mm,其含水率不宜超过20%;普通混凝土小型空心砌体和轻骨料混凝土小型砌体含水率宜控制在5~8%。
一般抹灰和装饰抹灰工程施工工艺标准第2.1.15条水泥砂浆的抹灰层,应在湿润的条件下养护。
第2.1.16条冬期施工,抹灰砂浆应采取保温措施。
涂抹时,砂浆的温度不宜低于5℃。
第2.1.17条砂浆抹灰层硬化初期不得受冻。
气温低于5℃时,室外抹灰所用的砂浆可掺入能降低冻结温度的外加剂,其掺量应由试验确定。
做油漆墙面的抹灰砂浆,不得掺入食盐与氯化钙。
第2.1.18条用冻结法砌筑的墙,室外抹灰应待其完全解冻后施工;室内抹灰应待抹灰的一面解冻深度不小于墙厚的一半时,方可施工不得用热水冲刷冻结的墙面或者用热水消除墙面的冰霜。
第2.1.19条冬期施工,抹灰层可使用热空气或者带烟囱的火炉加速干燥。
使用热空气时,应设通风设备排除湿气。
第二节材料质量要求第2.2.1条石灰膏应用块状生石灰淋制,淋制时务必用孔径不大于3×3毫米的筛过滤,并贮存在沉淀池中。
熟化时间,常温下通常很多于15天;用于罩面时,不应少于30天。
使用时,石灰膏内不得含有未熟化的颗粒与其它杂质。
第2.2.2条在沉淀池中的石灰膏应加以保护,防止其干燥、冻结与污染。
冻结而风化、干硬的石灰膏不得使用。
第2.2.3条抹灰用的砂子应过筛,不得含有杂物。
装饰抹灰用的骨料(石粒、砾石等),应耐光、坚硬,使用前务必冲洗干净。
干粘石用的石粒应干燥。
第2.2.4条抹灰用的膨胀珍珠岩,宜使用中级粗细粒径混合级配,容重为80~150千克燉立方米。
第2.2.5条抹灰用的粘土、炉渣应洁净,不得含有杂质。
粘土应选用亚粘土,并加水浸透;炉渣应过筛,粒径不应大于3毫米,并加水焖透。
第2.2.6条抹灰用的纸筋应浸透、捣烂、洁净;罩面纸筋宜机碾磨细。
稻草、麦秸、麻刀应坚韧、干燥,不含杂质,其长度不得大于30毫米。
稻草、麦秸应经石灰浆浸泡处理。
第2.2.7条掺入装饰砂浆的颜料,应用耐碱、耐光的矿物颜料。
第三节通常抹灰第2.3.1条本节适用于石灰砂浆、水泥混合砂浆、水泥砂浆、聚合物水泥砂浆、膨胀珍珠岩水泥砂浆与麻刀石灰、纸筋石灰、石膏灰等抹灰工程的施工。
1、适用范围适用于水泥砂浆、水泥混合砂浆、聚合物水泥砂浆和麻刀石灰、纸筋石灰、石膏砂浆等一般抹灰工程。
2、施工准备2.1作业条件2.1.1填充墙砌体砌筑结束并验收合格,主体结构通过验收。
2.1.2门窗、烟道(排气道)、电箱、线管、线盒,水管等应已安装完毕,与砌体间缝隙均已经用1:3水泥砂浆或1:1:6混合砂浆封堵密实,表面搓毛。
2.1.3脚手眼和预留孔洞,先清理废弃砂浆,打水湿润,用膨胀细石混凝土分两次封堵密实,表面搓毛。
2.1.4对不符合规范要求的结构混凝土涨模处,已预先剔凿成毛面。
2.2技术准备2.2.1总包单位已经编制抹灰工程专项方案或质量安全保证措施,并履行审核,监理审批程序;对专业操作人员进行岗前技术培训和技术交底;2.2.2充分了解设计意图,了解分层抹灰厚度和抹灰层总厚度,根据地面墙体的200控制线进行粉刷层厚度控制,复核定位点,标高点是同主体一个基准点引测;2.2.3按照设计图纸上砂浆种类,强度等级,配比和其他技术参数要求,向干混砂浆搅拌站进行书面交底,搅拌站应对砂浆进行预配,检测砂浆强度是否符合要求;2.2.4砂浆若是在现场搅拌,应委托具有资质的实验室出具配合比报告,现场要购置重量称,并在显目位置填写配合比单,方便工人查用;2.2.5若在砂浆中掺入早强剂、缓凝剂、防冻剂、防水剂等砂浆外加剂,其品牌和用量应经实验室试配、试验确定。
2.2.6用于测距测高测平整度的钢尺、扫平仪、靠尺,塞尺、直角尺等仪器,要进行仪器检测和施工前精度符合,由检测机构出具检测证书(报告)。
2.2.7现场搅拌砂浆使用的砂浆王、砂浆精,水泥塑化剂等一类可以改善砂浆和易性、保水性外加剂,应选择大品牌,质保资料齐全,质量可靠的产品,使用时严格按照使用说明控制添加量,规范使用。
以确保提高砌抹效率,提高抗冻抗渗性能,而不过度减少砂浆强度,且符合《抹灰砂浆技术规程》中拉伸粘结强度不应小于0.15Mpa,使用时间不应大于2.0h。
建筑工程抹灰规范篇一:一般抹灰工程施工工艺标准一般抹灰工程施工工艺标准一、施工工艺(一)室内抹灰操作工艺流程(二)室内抹灰操作工艺1、基层处理、湿润1)宜检查门窗框与墙体连接处填嵌处理是否符合要求。
混凝土结构和砌体结合处以及电线管、消火栓箱、配电箱背后钉好钢板网,接线盒固定堵严,并检查接线盒位置的高低。
2)清扫基层上浮灰污物和油渍等。
3)对于表面光滑的基体应进行毛化处理,混凝土表面应凿毛或在面洒水润湿后涂刷界面剂(可采用1:1水泥浆加适量胶粘剂)。
4)砖砌体墙面应充分湿润,使渗水深度达到8,l0mm,抹灰时墙面不显浮水。
2、找规矩、做灰饼、冲筋四角规方、横线找平、立线垂直,弹出基准线和墙裙、踢脚、板线。
普通抹灰1a、托线板检查基体平整、垂直度,根据检查结果决定抹灰厚度(最薄处一般不小于7mm)。
b、在墙的上角各做一个标准灰饼(用打底砂浆或1:3水泥砂浆),遇有门窗洞口垛角处要补做灰饼,大小50mm见方,厚度以墙面平整垂直度决定。
c、根据上面的两个灰饼用托线板或线坠挂垂线,做墙面下角两个标准灰饼(高低位置一般在踢脚线上口),厚度以垂线为准。
d、用钉子钉在灰饼左右墙缝,然后挂通线,并根据通线位置每隔1.2,1.5m上下加做若干个标准灰饼。
e、灰饼稍干后,在上下(或左右)灰饼之间抹上宽约50mm的与抹灰层相同的砂浆冲筋,用刮杠刮平,厚度与灰饼相平,稍干后可进行底层抹灰。
3、抹底层灰底层的抹灰层强度不宜低于面层的抹灰层强度。
水泥砂浆拌好后,应在初凝前用完,凡结硬砂浆不得继续使用。
冲筋有一定的强度后,在两冲筋之间用力抹上底灰,用抹子压实搓毛。
抹灰砂浆中使用掺和料应充分水化,防止影响粘结力。
水泥砂浆抹灰每遍厚度宜为5,7mm,水泥混合砂浆每遍厚度宜为7,9mm。
严格控制各层抹灰厚度,防止一次抹灰过厚,致使干缩增大,造成空鼓、干裂等质量问题。
21)砖墙基层,墙面一般采用水泥混合砂浆抹底灰,抹完后用刮杠垂直刮找一遍,用木抹子搓毛。
(1)内墙抹石灰砂浆工程必须符合设计要求。
(2)材料使用必须符合国家现行标准的规定,严禁使用国家明令淘汰的材料。
(3)各工序应按施工技术标准进行质量控制,每道工序完成后应进行“工序交接”检验。
(4)相关各专业之间,应进行交接检验,并形成记录,未经监理工程师或者建设单位技术负责人检查认可,不得进行下道工序施工。
(5)施工过程质量管理应有相应的施工技术标准和质量管理体系,加强过程质量控制管理。
(6)施工单位应遵守有关环境保护的法律法规,并应采取有效措施控制施工现场的各种粉尘、废弃物、噪声、振动等对周围环境造成的污染和危害。
(1)普通抹灰:表面光滑、洁净、接槎平整、分格线应清晰。
(2)高级抹灰:表面光滑、颜色均匀,无抹痕、线角及灰线平直方正、分格线清晰美观。
(1)抹灰工程的施工图、设计说明及其他设计文件完成。
(2) 材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。
(3)施工技术交底(作业指导书)已完成。
(1)水泥宜采用普通水泥或者硅酸盐水泥,也可采用矿渣水泥、火山灰水泥、粉煤灰水泥及复合水泥。
水泥强度等级宜采用32.5 组级以上颜色一致、同一批号、同一品种、同一强度等级、同一厂家生产的产品。
水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、日期等进行外观检查,同时验收合格证。
(2)砂宜采用平均粒径0.35~0.5mm 的中砂,在使用前应根据使用要求过筛,筛好后保持洁净。
(3)磨细石灰粉其细度过0.125mm 的方孔筛,累计筛余量不大于13%,使用前用水浸泡使其充分熟化,熟化时间至少不小于3d。
浸泡方法:提前备好大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层,再浇一层水,挨次进行,当达到容器的2/3 时,将容器内放满水,使之熟化。
(4)石灰膏石灰膏与水调和后具备凝固时间快,并在空气中硬化,硬化时体积不收缩的特性。
用块状生石灰淋制时,用筛网过滤,贮存在沉淀池中,使其充分熟化。
抹灰工程施工工艺标准一、施工前准备1. 根据设计图纸和施工方案,确定抹灰施工的起点、终点和高度线;2. 对墙面进行清洁、电线预埋和水平线、垂直线的设置,在施工区域内做好施工准备;3. 准备好所需的施工材料和工具,包括水泥、砂浆、抹灰工具等;4. 施工前进行施工区域的验收,确保符合规范要求。
二、基层处理1. 对基层墙面进行清洁和处理,清除油污、灰尘等杂物;2. 检查基层墙面的平整度和垂直度,如发现不符合要求的地方,应及时修补;3. 基层墙面需要进行防潮处理,以确保抹灰层的附着力和稳定性;4. 在基层墙面上进行防裂网的铺设,加强抹灰层的受力能力。
三、抹灰材料的配制1. 抹灰砂浆的配制应按照规范要求,按比例配料,搅拌均匀;2. 使用新鲜的水泥和砂浆进行配制,避免使用过期或潮湿的材料。
四、抹灰工艺步骤1. 首先在墙面上进行润湿处理,使基层墙面吸水均匀;2. 在基层墙面润湿后,将预备好的砂浆均匀涂抹在墙面上,厚度不超过5mm;3. 利用抹刀将砂浆均匀地铺抹在墙面上,并做好表面的找平工作;4. 在砂浆未完全干燥之前,利用抹子对墙面进行抹光处理,使表面光滑平整;5. 对抹灰层进行定型处理,保持其平整度和强度。
五、验收和保护1. 完成抹灰工程后,进行墙面的验收,检查是否符合设计要求和规范要求;2. 对已完成的抹灰墙面进行保护,避免外力损坏或水浸;3. 抹灰层完全干燥后,进行表面的涂料处理,增强抹灰层的防水和耐久性。
以上为抹灰工程施工的一般工艺标准,施工过程中应遵循规范要求,确保施工质量和工程安全。
同时,在施工过程中要加强对工人的安全教育和施工过程的管理,确保施工现场的安全和秩序。
抹灰工程施工工艺标准抹灰工程是建筑工程中非常重要的一部分,它不仅影响到建筑物的外观美观,更直接关系到建筑物的使用寿命和安全性。
因此,对于抹灰工程的施工工艺标准需要严格遵守和执行。
下面将从抹灰工程的准备工作、施工工艺和验收标准三个方面来详细介绍抹灰工程施工工艺标准。
一、准备工作。
1. 材料准备,在进行抹灰工程之前,需要对所需的材料进行准备。
主要包括石膏、水泥、砂浆等。
这些材料需要符合国家标准,且在施工现场要进行质量检验,确保材料的质量达标。
2. 基层处理,在进行抹灰工程之前,需要对基层墙面进行处理,确保其平整、无松动、无油污等。
如果基层墙面存在质量问题,需要及时进行修复和处理,以确保抹灰工程的质量。
3. 施工设备准备,施工过程中需要使用抹灰机、抹刀、抹灰板等工具和设备,这些设备需要在施工前进行检查和调试,确保其正常运转。
二、施工工艺。
1. 预涂底层,在进行抹灰工程之前,需要进行预涂底层处理。
预涂底层的目的是增加墙面的附着力,提高抹灰层的平整度和牢固度。
2. 抹灰层处理,在进行抹灰层处理时,需要注意控制抹灰层的厚度和均匀性。
抹灰层的厚度一般不宜超过5毫米,且需要确保其厚薄均匀,避免出现裂缝和空鼓现象。
3. 抹灰工艺,在进行抹灰工艺时,需要注意施工人员的技术水平和操作规范。
施工人员需要熟练掌握抹灰机的使用方法,确保抹灰层的平整度和密实度。
三、验收标准。
1. 表面平整度,抹灰工程完成后,需要对抹灰层的表面平整度进行检查。
表面平整度应符合国家标准,且不能出现凹凸不平、裂缝等现象。
2. 粘结牢固度,抹灰层与基层墙面的粘结牢固度是抹灰工程验收的重要指标。
验收时需要进行拉力测试,确保抹灰层与基层墙面的粘结牢固度符合要求。
3. 表面光洁度,抹灰层的表面光洁度是影响建筑物外观美观的重要因素。
验收时需要对抹灰层的表面光洁度进行检查,确保其符合设计要求。
综上所述,抹灰工程施工工艺标准的严格执行对于保障建筑物的质量和安全具有重要意义。
墙面抹灰工程施工工艺(一)墙基层处理铲除墙表层的原水泥批荡基层,再用清水湿润、待底层湿润透后再批荡水泥砂浆,一次抹灰不宜过厚,可分成多次批荡。
水泥砂浆批荡干燥后,通贴墙面麻网布或的确凉布,所使用的各种布料施工前用水浸泡十分钟后晾干,贴布时用粘粉拌白乳胶成软腻子刮贴在墙面上,防止乳胶漆面层在使用一段时间后产生龟裂纹的现象。
(二)屏蔽墙基层处理1、新墙体砌筑时,钢网可以直接与预埋钢丝拧紧砌稳在墙上,保留批荡层10㎜后,在表面批荡水泥砂浆。
2、旧墙面应先铲除表层的乳胶漆表层后,再用螺丝钉将钢网固定于墙面,留10㎜后批荡层表面批荡水泥砂浆(不允许钢丝网外露),15天或干燥后,再进行批腻子刷乳胶漆施工。
(三)墙面抹灰工程施工工艺1、墙、屏蔽墙基层处理完后,再进行底层抹灰作业。
2、套方、吊直,做灰饼(打墩)。
抹底层灰前必须先找好规矩,即四角规方,横线找平,主线吊直,弹出基准线和墙裙踢脚板线。
本工程采用中级抹灰,抹灰前可先用托线板检查墙面平整、垂直程度,并在控制阳角方正(可和方尺规方)的情况下大致确定抹灰厚度,最薄处一般不小于7mm,进行挂线“打墩”,打墩的厚度应不包括面层。
3、墙面冲筋:待砂浆墩结硬后,使用与抹灰层相同的砂浆,在上下砂浆墩之间做宽约30-50mm灰浆带,并以上下砂浆墩为准用压尺推平。
冲筋完成后应待其稍干后才能进行墙面底层抹灰作业。
4、做护角:根据砂浆墩和门框边离墙面的空隙,用方尺规方后,分别在阳角吊直和固定好尺板,抹出水泥砂浆护角,并用阴角抹子推出小圆角,最后才利用尺板,在阳角两边50mm以下位置,以40斜角将多余砂浆切除、清净。
5、抹底层灰和中层灰:在墙体湿润的情况下抹底层灰,对混凝土墙体表面宜先喷浆(水泥砂浆内掺泰兴产N2型粘结剂),喷浆干后再抹底层灰。
底层灰用1:1:6水泥石灰砂浆,厚度为15mm,待底层灰稍干后,再抹1:0.3:3水泥石灰砂浆面层,厚度为5mm。
面层灰抹完磨平后,应全面检查其垂直度、平整度、阴阳角上是否方正、顺直,发现问题要及时修补(或返工)处理,对于后做踢脚线的上口及管道后位置等应及时清理干净。
一般抹灰施工工艺标准一、工艺流程:基层处理→砖墙湿润→吊垂线→贴灰饼→做冲筋→抹底层水泥砂浆→粉刷面层灰→抹踢脚线→质量检查→产品保护。
二、操作要求:1、基层应先清理干净,砼基层要先喷撒纯水泥浆呈颗粒状便于粘结;砖墙基层应事先浇水湿润。
2、打底用的水泥砂浆配合比为:水泥1:砂3:粉煤灰0.5:石灰膏0.5。
面层用纸筋灰掺10%的白水泥。
3、砂浆采用机械搅拌,投料顺序为:先砂子→后石灰膏→再水泥→最后粉煤灰。
搅拌时间不少于120分钟。
4、砂浆应搅拌均匀,粉刷砂浆的稠度一般为7—10CM。
水泥砂浆应在搅拌后3小时内全部用完。
5、出厂日期超过三个月的水泥不得使用。
河砂应过筛,并使用洁净水进行搅拌。
纸筋灰不得含有结块(硬块)。
6、待第二遍的底灰七成干时,即可进行罩面灰的粉刷。
如待完全干燥后才抹罩面,那么需提前一天浇水湿润。
7、天棚打底前应在四周弹上水平控制线,并拉水平线贴灰饼、做冲筋,而后分二遍抹底灰,用刮尺搓平打毛。
8、梁底和梁侧均要贴灰饼、做冲筋。
做到梁底水平、梁侧垂直;阴阳角方正。
多跨连续梁都要拉紧通线做钉。
9、所有柱角、墙角和门窗角等均要做成护角:即用比打底砂浆提高一级标号的纯水泥砂浆来粉刷角部(包角)。
10、同一面墙的打底应一次性连贯完成。
避免产生接槎不平整现象以及同一墙面打底砂浆颜色不一致的现象。
11、所有水平面均应呈水平;所有立面均应呈垂直;所有阴阳角均应方正。
严禁干燥后表面产生裂纹现象。
12、填充墙的顶部与梁底之间的裂缝处,应在正式打底前用微膨胀的水泥砂浆喂饱、塞严、挤实以防以后裂缝。
三、允许偏差:实测允许偏差表(mm)一般抹灰施工工艺标准一、工艺流程:基层处理→砖墙湿润→吊垂线→贴灰饼→做冲筋→抹底层水泥砂浆→粉刷面层灰→抹踢脚线→质量检查→产品保护。
二、操作要求:1、基层应先清理干净,砼基层要先喷撒纯水泥浆呈颗粒状便于粘结;砖墙基层应事先浇水湿润。
2、打底用的水泥砂浆配合比为:水泥1:砂3:粉煤灰0.5:石灰膏0.5。
阳光壹佰置业集团产品标准SS100/JB/GC/204-2007/V1.0抹灰工程施工工艺标准200□-□□–□□发布 200□-□□–□□实施阳光壹佰置业集团发布1 基本要求1.1 范围要求:本工程工艺标准适用于集团开发建设项目的外墙抗裂砂浆(适用于外墙外保温)、水泥砂浆及内墙、天棚的水泥砂浆、水泥混合砂浆的一般抹灰。
1.2材料要求:抹灰砂浆必须使用机械搅拌,禁止人工搅拌。
水泥砂浆拌好后,应在初凝前用完,凡硬结砂浆不得继续使用。
外墙抹灰采用水泥砂浆或外墙外保温配套专用抗裂砂浆。
有防水要求的部位(如厨房、厕所)墙面应采用水泥砂浆。
当设计无具体要求时,外墙及厨厕墙面采用水泥砂浆,内墙及天棚可采用水泥混合砂浆。
1.2.1水泥:水泥宜采大厂生产的水泥,严禁不同品种的水泥混用。
水泥进场后应对水泥的凝结时间和安定性进行复验并合格。
1.2.2抹灰用砂:抹灰用砂为中砂,颗粒要求坚硬洁净,平均粒径0.35~0.5mm,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应过筛备用。
1.2.3抗裂砂浆:聚合物抹面抗裂砂浆为保温系统配套专用砂浆,砂浆材料性能、适用条件符合保温设计及施工环境要求。
1.2.4石灰膏:应用块状生石灰淋制,淋制时使用的筛子其孔径不大于3mm×3mm,并应贮存在沉淀池中的。
熟化时间,常温一般一少于是15d,用于罩面时间不应少于30d,使用时石灰膏内不应含有未熟化颗粒和其它杂质。
1.2.5磨细生石灰粉:采用成品磨细生石灰粉,其细度过0.125mm的方孔筛,累计筛余量不大于13%。
使用前用水泡透使其充分熟化,熟化时间不少于3天。
1.2.6磨细粉煤灰:细度过来0.08mm的方孔筛,其筛余量不大于5%,粉煤灰可取代水泥来拌制砂浆,其最多掺量不大于水泥用量的25%,若在砂浆中取代白灰膏,最大掺料不宜大于50%。
1.2.7其它掺合料:其它掺合料如:107胶、增粘剂、塑化剂、防裂剂、聚合物和防裂纤维等,必须符合设计要求及国家产品标准的规定,其掺量应按产品说明书配制并通过试验确定。
1.3样板施工大面抹灰前根据抹灰技术要求,制作抹灰样板,室内抹灰选择一个标准单元,室外抹灰样板根据现场条件在不影响施工的外墙面上制作抹灰样板。
样板施工完毕经由甲方、监理确认合格,并书面确认后,挂牌标识抹灰质量标准、操作要点。
施工单位管理和技术人员现场观摩无误后,方可大面积施工2 施工准备2.1 作业面施工准备结构、二次结构工程完成,施工单位自检合格并报经监理等验收,达到合格标准。
二次结构填充墙抹灰必须在顶砖砌筑完成七天后进行。
2.2预埋等隐蔽验收门窗框安装位置正确,与墙体连接牢固。
框与结构间缝隙用发泡胶或设计要求嵌缝材料分层嵌塞密实,窗框粘贴保护膜。
栏杆、预埋铁件、管道、电线管、消火栓箱、配电箱、线盒等安装完毕、位置准确并验收合格。
管道穿越墙、楼板套管根据安装标高、位置安装完成且验收合格。
2.3基层处理2.3.1墙面孔洞处理外墙穿墙螺栓洞处理:螺杆洞必须处理且通过专项隐蔽验收。
处理方法:在螺杆洞外侧凿出50×50×20mm 喇叭形(要求开口朝下),用防水砂浆分两次捣实封闭,第一次封闭深度的一半,并在砂浆凝固后用水泥浆养护两次,第二次封闭高出墙面1~2mm ,检查不出现细微裂缝或空鼓。
结构施工时墙面预留其他孔洞如脚手架眼,管道穿越墙、楼板洞,管道安装剔凿等其他孔洞用1:3水泥砂浆或细石混凝土提前填嵌、堵塞密实。
2.3.2墙面平整度处理柱、过梁等凸出墙面的混凝土剔平;凹处提前刷净,拉毛后,用1:3水泥砂浆或1:1:6水泥混合砂浆分层补衬平。
混凝土表面缺陷如蜂窝、麻面、露筋剔到实处,并刷素水泥浆一道(内掺水重10%的107胶),紧跟用1:3水泥砂浆分层补平;加气混凝土表面缺棱掉角分层修补,先洇湿基体表面,刷掺水重10%的107胶水泥浆(或专用界面剂)一道,紧跟抹1:1:6混合砂浆,每遍厚度应控制在7~9㎜。
2.3.3防裂处理不同材质交接处、管线开槽处固定钉钢丝网(网目10mm×10mm),钢丝网与各基体的搭接宽度不小于150mm,固定射钉间距不大于300mm。
钉铁丝网前混凝土面清理干净,管线开槽处封堵密实平整。
铁丝网应平整绷紧、固定牢固。
2.3.4基层清理基层处理前清理墙面,清洗墙面油渍污垢、清扫浮灰,并洒水湿润。
2.3.5基层处理根据不同的基层材质,对不同抹灰基层采取对应措施:拉毛水泥浆配制参考1:1稀粥状水泥细砂浆(内掺20% 107胶水拌制)。
拉毛水泥浆凝固后浇水养护,抹灰前拉毛强度以手扳不动为准。
不得在拉毛层未上强度前抹灰。
2.4测量放线抹灰前弹出楼层水平控制线(+50cm或+100cm水平标高线)。
在墙面大角两面、阳台、窗台、漩脸两侧弹出抹灰层控制线,放出房间的方正线,作为打底的依据。
3施工工艺要求3.1外墙砂浆抹灰3.1.1工艺流程:3.1.2 基层处理不同抹灰基层按照基层处理方法进行凿毛或拉毛处理。
凿毛应均匀分布,凿毛状况良好;拉毛层均匀分布在基层表面,拉毛后注意养护。
3.1.3 吊垂直、套方找规矩分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,灰饼大小为50×50mm,间距为1.20~1.50m,按灰饼充筋后,在墙面上弹出抹灰层控制线。
3.1.4抹底层、中层砂浆抹底层灰:待标筋有了—定强度后,洒水湿润墙面,刷掺水重10%的107胶水泥浆(水灰比为0.4~0.5)或界面剂一道,然后紧跟在两筋之间抹1:3水泥砂浆底灰,用木抹子压实搓毛,底灰略低于标筋。
抹中层灰:待底灰干至6~7成后,即可抹中层灰。
抹灰厚度稍高于标筋,再用大杠按标筋刮平,紧接用木抹子搓压,使表面平整密实。
中层厚度较厚时,必须分若干次抹平,抹灰每遍厚度为5~7㎜,分层与所充筋抹平。
掌握每次抹灰的间隔时间,常温施工条件下一般间隔4小时后再抹一次为宜,以防止砂浆内部产生松动而引起两张皮现象。
3.1.5抹面层砂浆底层或中层砂浆七成干后,即可抹面层砂浆,首先将墙面洇湿,按图纸尺寸弹线分格,粘分格条、滴水槽,抹面层砂浆。
面层砂浆配合比为1:2.5水泥砂浆,厚度为5~8㎜。
先用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰与分格条抹平,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。
待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致,避免和减少收缩裂缝。
抹灰的施工程序:从上往下打底,底层砂浆抹完后,将架子升上去,再从上往下抹面层砂浆。
应注意在抹面层灰以前,应先检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。
3.1.6 滴水线(槽)在檐口、窗台、窗楣、雨篷、阳台、压顶和突出墙面等部位,上面应做出流水坡度,下面应做滴水线(槽)。
滴水线(槽)距外表面不应小于30㎜,滴水线(又称鹰嘴)应保证其坡向正确。
滴水线(槽)应整齐顺直,滴水线内高外低,滴水槽的宽度和深度均不应小于10mm。
3.1.7 养护水泥砂浆抹灰层在抹灰24h后进行喷水养护,高温干燥环境下养护,每次养护时间隔时间可视操作环境的温度情况而定,一般室内常温施工条件下每次间隔2小时。
若室外或阳光直射、气候干燥的季节,应增加浇水次数。
养护天数不少于7天。
抹灰层在凝结前,应防止快干、水冲、撞击和震动。
3.2聚苯板外墙外保温系统外墙抹灰3.2.1抹灰条件保温层施工完成3~7天且保温层施工质量验收合格后,即可进行抗裂砂浆层施工。
3.2.2涂料饰面抗裂砂浆抹灰抗裂砂浆一般分两遍完成,总厚度约3~5mm,抹面积与网格布(长度3m)相当的抗裂砂浆后应立即用铁抹子压入耐碱网格布。
网格布之间搭接宽度不应小于50mm,先压入一侧,再压入另一侧,严禁干搭。
阴阳角处应压槎搭接,搭接宽度不得小于150mm,同时保证阴阳角的方正和垂直度。
耐碱网格布要含在抗裂砂浆中,铺贴平整,无褶皱,可隐约见网格,砂浆饱满度达到100%,局部不饱满处应随即补抹第二遍抗裂砂浆并找平压实。
窗洞口等处应沿450 方向提前用抗裂砂浆增贴一道网格布,网格布长400mm ,宽300mm.首层墙面应铺贴双层耐碱网格布,第一层铺贴采用对接方法,然后进行第二层网格布铺贴,两层网格布之间抗裂砂浆应饱满,严禁干贴。
建筑物首层外保温应在阳角处双层网格布之间设专用金属护角,护角高度一般为2.0m 。
在第一层网格布铺贴好后,放入成品金属护角,用抹子拍压出抗裂砂浆,抹第二遍抗裂砂浆复合网布包裹住护角。
抗裂砂浆施工完后,应检查平整、垂直及阴阳角方正,不符合要求的应用抗裂砂浆进行修补。
严禁在抗裂砂浆面层上抹普通水泥砂浆腰线、窗口套线等。
3.2.3 面砖饰面抗裂砂浆抹灰抗裂砂浆抹灰一般分两遍完成,第一遍抗裂砂浆抹灰厚度控制在2~3mm 。
然后裁剪安装热镀锌电焊钢丝网,钢丝网长度最长不应超过 3.0m ,阴阳角部位钢丝网预先折成需要角度,钢丝网在铺贴过程中不应形成网兜,网张开后应顺方向依次平整铺贴,先用12#钢丝制成U 型卡子卡住钢丝网,使其紧贴抗裂砂浆表面,后用塑料锚栓将钢丝网锚固在基层墙体上,塑料锚栓按照双向间隔500mm ,梅花状分布,有效锚固深度不得小于25mm 。
钢丝网搭接宽度不得小于50mm,搭接层数不得大于3层,搭接处用U 型卡子、钢丝或者锚栓固定。
窗口内侧面、女儿墙、沉降缝等钢丝网收头处用水泥钉加垫片使钢丝网牢固固定在主体结构上。
钢丝网铺钉完毕经检查合格后抹第二遍抗裂砂浆,并将钢丝网包裹在抗裂砂浆中,抗裂砂浆的总厚度宜控制在10±2mm 。
3.3 内墙抹灰3.3.1操作流程3.3.2找规矩、做灰饼用一面墙做基准用方尺规方或房间内弹出十字中心线,确定各墙墙面抹灰层厚度控制线(厚度包括中层抹灰),以此确定标准灰饼厚度。
做灰饼方法是:在墙面距地1.5m左右的高度,距墙面两边阴角100-200mm 处,用1:3水泥砂浆或1:3:9水泥石灰砂浆,各做一个50×50mm的灰饼,再挂垂直线,在该灰饼上下的墙面各补做两个灰饼,灰饼离顶棚及地面距离150~200mm左右,再用钉子钉在左右灰饼两头接缝里,用小线拴在钉子上拉横线,沿线每隔1.2-1.5m补做灰饼。
3.3.3抹标筋(冲筋)在灰饼间抹灰(水平方问)厚度与宽度与灰饼同上下水平冲筋心应在同一垂直面内。
阴阳角的水平冲筋应连起来并应互相垂直。
3.3.4护角在抹大面前做,做在室内的门窗洞门及墙面、柱子的阳角处做护角,护角高度>2m。
每侧宽度不大于5cm,应用1:2水泥砂浆抹护角,采用的工具有阴、阳抹子、或采用3m长的阳角尺、阴角尺搓动,使阴、阳角线顺直。
3.3.5抹窗台、踢脚板(或墙裙)应分层抹灰,窗台用1:3水泥砂浆打底,表面划毛.养护1d刷素水泥浆一道,抹1:2.5水泥砂浆罩面灰,原浆压光。
