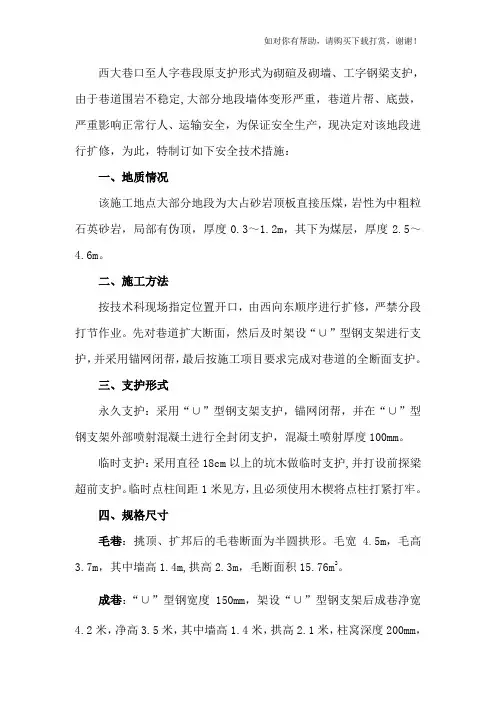

西大巷口至人字巷段原支护形式为砌碹及砌墙、工字钢梁支护,由于巷道围岩不稳定,大部分地段墙体变形严重,巷道片帮、底鼓,严重影响正常行人、运输安全,为保证安全生产,现决定对该地段进行扩修,为此,特制订如下安全技术措施:一、地质情况该施工地点大部分地段为大占砂岩顶板直接压煤,岩性为中粗粒石英砂岩,局部有伪顶,厚度0.3~1.2m,其下为煤层,厚度2.5~4.6m。
二、施工方法按技术科现场指定位置开口,由西向东顺序进行扩修,严禁分段打节作业。
先对巷道扩大断面,然后及时架设“∪”型钢支架进行支护,并采用锚网闭帮,最后按施工项目要求完成对巷道的全断面支护。
三、支护形式永久支护:采用“∪”型钢支架支护,锚网闭帮,并在“∪”型钢支架外部喷射混凝土进行全封闭支护,混凝土喷射厚度100mm。
临时支护:采用直径18cm以上的坑木做临时支护,并打设前探梁超前支护。
临时点柱间距1米见方,且必须使用木楔将点柱打紧打牢。
四、规格尺寸毛巷:挑顶、扩邦后的毛巷断面为半圆拱形。
毛宽 4.5m,毛高3.7m,其中墙高1.4m,拱高2.3m,毛断面积15.76m2。
成巷:“∪”型钢宽度150mm,架设“∪”型钢支架后成巷净宽4.2米,净高3.5米,其中墙高1.4米,拱高2.1米,柱窝深度200mm,并采用锚网严密闭帮封顶,最后在“∪”型钢支架的外部喷射混凝土进行全封闭支护。
混凝土喷射厚度100mm,喷砼时,金属网与围岩(煤)间隙较大时,采用木条、木楔进行充填。
其它项目1、在巷道下帮打设水沟,水沟采用砼进行预制,毛断面为500×500mm,砼预制厚度100mm ,即水沟净断面为深400mm×宽300mm。
水沟严格按中、腰线施工,保证平、直,水沟盖板厚100mm。
预制水沟时,必须留设水沟盖板槽。
2、在巷道上帮内打设电缆钩眼打设巷道上帮。
电缆钩眼位于巷道底板以上1800mm、2100mm处各打一个,深300mm,沿巷道方向每间隔1.0m打设一组,严格按腰线施工打设成直线。

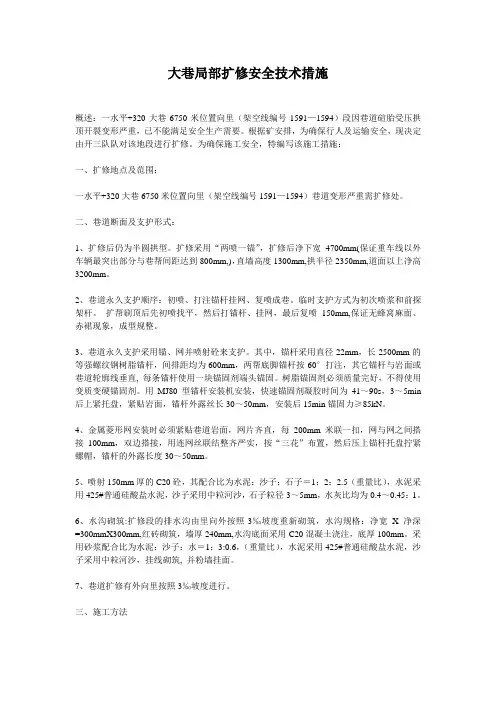

大巷局部扩修安全技术措施概述:一水平+320大巷6750米位置向里(架空线编号1591—1594)段因巷道碹胎受压拱顶开裂变形严重,已不能满足安全生产需要。
根据矿安排,为确保行人及运输安全,现决定由开三队队对该地段进行扩修。
为确保施工安全,特编写该施工措施:一、扩修地点及范围:一水平+320大巷6750米位置向里(架空线编号1591—1594)巷道变形严重需扩修处。
二、巷道断面及支护形式:1、扩修后仍为半圆拱型。
扩修采用“两喷一锚”,扩修后净下宽4700mm(保证重车线以外车辆最突出部分与巷帮间距达到800mm,),直墙高度1300mm,拱半径2350mm,道面以上净高3200mm。
2、巷道永久支护顺序:初喷、打注锚杆挂网、复喷成巷。
临时支护方式为初次喷浆和前探架杆。
扩帮刷顶后先初喷找平,然后打锚杆、挂网,最后复喷150mm,保证无蜂窝麻面、赤裙现象,成型规整。
3、巷道永久支护采用锚、网并喷射砼来支护。
其中,锚杆采用直径22mm,长2500mm的等强螺纹钢树脂锚杆,间排距均为600mm,两帮底脚锚杆按-60°打注,其它锚杆与岩面或巷道轮廓线垂直, 每条锚杆使用一块锚固剂端头锚固。
树脂锚固剂必须质量完好,不得使用变质变硬锚固剂。
用MJ80型锚杆安装机安装,快速锚固剂凝胶时间为41~90s,3~5min 后上紧托盘,紧贴岩面,锚杆外露丝长30~50mm,安装后15min锚固力≥85kN。
4、金属菱形网安装时必须紧贴巷道岩面,网片齐直,每200mm米联一扣,网与网之间搭接100mm,双边搭接,用连网丝联结整齐严实,按“三花”布置,然后压上锚杆托盘拧紧螺帽,锚杆的外露长度30~50mm。
5、喷射150mm厚的C20砼,其配合比为水泥:沙子:石子=1:2:2.5(重量比),水泥采用425#普通硅酸盐水泥,沙子采用中粒河沙,石子粒径3~5mm,水灰比均为0.4~0.45:1。
6、水沟砌筑:扩修段的排水沟由里向外按照-3‰坡度重新砌筑,水沟规格:净宽X净深=300mmX300mm,红砖砌筑,墙厚240mm,水沟底面采用C20混凝土浇注,底厚100mm。
巷道修复施工安全技术措施(通用版)Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.(安全管理)单位:___________________姓名:___________________日期:___________________巷道修复施工安全技术措施(通用版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
一、工程概况xxx巷道竣工时间较长,矿压显现明显,局部地段出现网片鼓出、浆皮开裂、巷道两帮内移、底鼓等现象。
为满足通风、行人、运输等安全生产的要求,根据矿安排,由我队负责对xxx巷道进行卧底、挑顶、刷帮、修复喷浆施工。
为保证施工安全和工程质量,特制定本安全技术措施。
二、施工方法首先对巷道顶、帮浆皮破裂、变形段,由人工持风镐挑顶、刷帮并对顶帮裸露部位及时进行支护,然后卧底至设计底板以下100mm,最后一次喷浆成巷,将回弹料平铺于巷道底板;卧底及扩刷矸石由人工装矿车,人工推车经1#中部车场至轨道大巷;各工序施工均由外向里推进。
三、施工准备及技术要求1、施工前,地测人员放定巷道中腰线,技术员将需扩刷处标定好,做上记号。
2、将风、水管路接至施工地点,并将喷浆机安放在1#中部车场风门以里三叉口处并调试,各类施工器具准备齐全。
3、将瓦斯探头悬挂于1#中部车场联络斜巷右帮距喷浆机3~5m处,探头距离顶板不大于300mm,距帮不小于200mm。
4、提前准备好脚手架施工平台,待脚手架验收合格后方可在脚手架平台上作业。
5、施工现场共有1趟信号线和2趟φ480mm瓦斯抽放管路,联巷瓦斯管一趟埋在底板、另一趟吊在顶板,回联1的2趟瓦斯管并排布置在巷道中间设计底板上方1m;施工前将瓦斯管路用旧皮带或就风筒布盖好,信号线放到底板用旧皮带保护好,避免影响施工质量或在施工过程中造成损坏;6、施工前必须先找除巷道内的炸浆及危岩活矸,确保安全后方可进行施工。

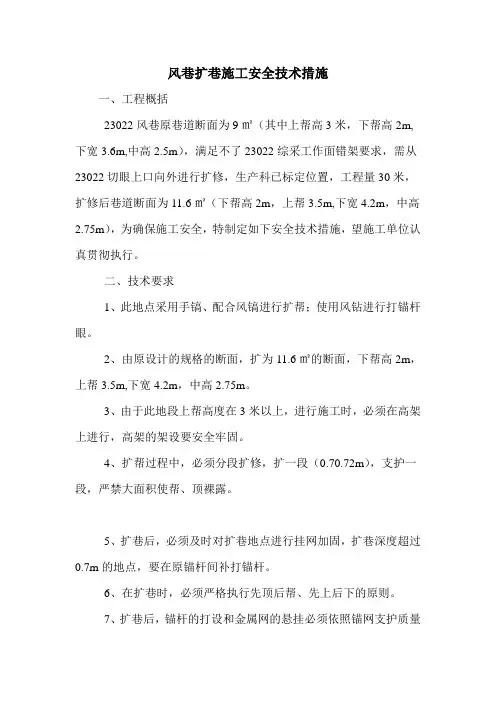

风巷扩巷施工安全技术措施一、工程概括23022风巷原巷道断面为9㎡(其中上帮高3米,下帮高2m,下宽3.6m,中高2.5m),满足不了23022综采工作面错架要求,需从23022切眼上口向外进行扩修,生产科已标定位置,工程量30米,扩修后巷道断面为11.6㎡(下帮高2m,上帮3.5m,下宽4.2m,中高2.75m),为确保施工安全,特制定如下安全技术措施,望施工单位认真贯彻执行。
二、技术要求1、此地点采用手镐、配合风镐进行扩帮;使用风钻进行打锚杆眼。
2、由原设计的规格的断面,扩为11.6㎡的断面,下帮高2m,上帮3.5m,下宽4.2m,中高2.75m。
3、由于此地段上帮高度在3米以上,进行施工时,必须在高架上进行,高架的架设要安全牢固。
4、扩帮过程中,必须分段扩修,扩一段(0.70.72m),支护一段,严禁大面积使帮、顶裸露。
5、扩巷后,必须及时对扩巷地点进行挂网加固,扩巷深度超过0.7m的地点,要在原锚杆间补打锚杆。
6、在扩巷时,必须严格执行先顶后帮、先上后下的原则。
7、扩巷后,锚杆的打设和金属网的悬挂必须依照锚网支护质量标准化要求进行。
8、锚杆金属网支护工艺:①锚杆金属网支护工艺流程:扩巷准备钻具、材料确定锚杆眼位置钻锚杆眼安装锚固剂安装锚杆挂金属网紧固锚杆检验锚杆的预紧力。
②锚杆打设安装工艺:根据现场情况确定锚杆眼位置,然后打设锚杆,打完锚杆眼后,安装锚固剂(每根锚杆使3卷,破碎地段可多使用几卷),然后用锚杆顶住锚固剂药卷向上推,当推到能够连上锚杆钻机时,通过注锚器连上锚杆机并按动升降按钮继续顶推,直到推不动为止;此时开动锚杆机马达边搅拌边继续顶推,直到锚杆托盘离岩面20mm~30mm为止(目测的方法确定),边搅拌边顶推的时间为8s~15s,然后继续开启锚杆钻机使螺母的端盖打开,然后挂上金属网并拧紧螺母。
最后用扭矩扳手检测锚杆预紧力,锚杆预紧力必须达到120 NM(针对顶部等强锚杆)。
a、锚杆间距、排距800mm800mm,允许误差为100mm。
编订:__________________单位:__________________时间:__________________大巷翻修安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-2418-74 大巷翻修安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、说明: +1600运输大巷,因压力较大,巷道断面变小,满足不了通风、运输和行人的需要,严重影响到我矿的安全生产,必须对+1600大巷进行翻修,为了翻修工作的顺利进行和翻修的安全,特制定此翻修安全技术措施。
二、翻修地点:+1600运输大巷三、工作量:翻修工作量预计60m。
四、施工时间:20xx年3月5日~20xx年3月31日五、安全技术措施:1、翻修人员必须由有经验的老工人担任,每组不得少于三人。
2、+1600大巷只准一伙翻修人员进行翻修,翻修处逐架翻修,禁止大撒手施工。
3、翻修过程中首先要用木板挑好顶、帮,必须先支后拆,给好新棚再拆除原支护。
4、翻修巷道支护为梯型工字钢支护,断面5.04m2,棚梁净长1.8m,底宽3.0m,净高2.1m,用2.3m棚腿(柱窝0.2m)。
5、翻修要求支架符合下列要求:保证支架架设牢固构件齐全,无空帮、空顶等隐患,支架棚距不超过0.5米,严禁空顶作业。
6、翻修前,先把巷道悬挂的电缆及管道落地,用遮盖物盖好再进行翻修,防止损坏电缆和管道。

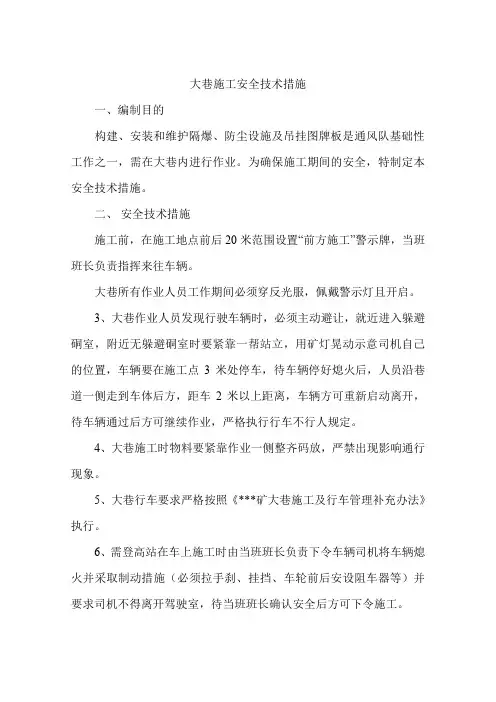

大巷施工安全技术措施一、编制目的构建、安装和维护隔爆、防尘设施及吊挂图牌板是通风队基础性工作之一,需在大巷内进行作业。
为确保施工期间的安全,特制定本安全技术措施。
二、安全技术措施施工前,在施工地点前后20米范围设置“前方施工”警示牌,当班班长负责指挥来往车辆。
大巷所有作业人员工作期间必须穿反光服,佩戴警示灯且开启。
3、大巷作业人员发现行驶车辆时,必须主动避让,就近进入躲避硐室,附近无躲避硐室时要紧靠一帮站立,用矿灯晃动示意司机自己的位置,车辆要在施工点3米处停车,待车辆停好熄火后,人员沿巷道一侧走到车体后方,距车2米以上距离,车辆方可重新启动离开,待车辆通过后方可继续作业,严格执行行车不行人规定。
4、大巷施工时物料要紧靠作业一侧整齐码放,严禁出现影响通行现象。
5、大巷行车要求严格按照《***矿大巷施工及行车管理补充办法》执行。
6、需登高站在车上施工时由当班班长负责下令车辆司机将车辆熄火并采取制动措施(必须拉手刹、挂挡、车轮前后安设阻车器等)并要求司机不得离开驾驶室,待当班班长确认安全后方可下令施工。
7、当登车作业时(如吊挂牌板、开关水幕、挂隔爆设施等)班长在车辆附近指挥,发现有车辆经过必须进行避让;登高必须系安全带,要求安全带必须挂在牢固的顶网或者锚索上,如没有安全可靠的锁扣,必须使用脚手架,且脚手架必须有1.5米的防护栏并要求有人员现场监护。
8、大巷施工车辆不准停靠在巷道中,必须停放在附近的硐室或联巷内,如需停在大巷内必须在车辆前后20米范围内设置警示标志并且要开启警示灯,车身突出部位要设置明显的反光标志。
9、使用车辆必须由常州科试指派的司机驾驶,其他人员禁止操作车辆。
10、行车时严禁人员站在车上作业。
11、施工过程中如需开动车辆,司机必须向当班班长提出申请,当车上所有施工人员离开车辆到达安全位置,阻车器撤除后班长方可下令车辆开动。
12、站在车上施工人员必须系好安全带,保证安全、牢靠;下车时必须先通知班长,由班长确认两侧无过往车辆后方可下车。

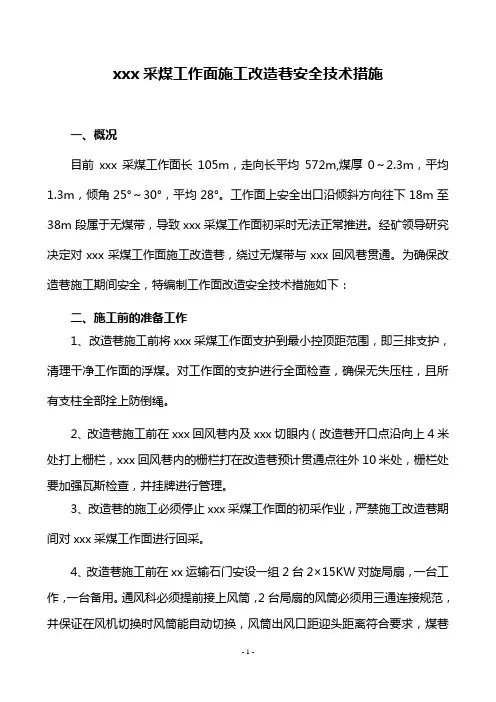

xxx采煤工作面施工改造巷安全技术措施一、概况目前xxx采煤工作面长105m,走向长平均572m,煤厚0~2.3m,平均1.3m,倾角25°~30°,平均28°。
工作面上安全出口沿倾斜方向往下18m至38m段属于无煤带,导致xxx采煤工作面初采时无法正常推进。
经矿领导研究决定对xxx采煤工作面施工改造巷,绕过无煤带与xxx回风巷贯通。
为确保改造巷施工期间安全,特编制工作面改造安全技术措施如下:二、施工前的准备工作1、改造巷施工前将xxx采煤工作面支护到最小控顶距范围,即三排支护,清理干净工作面的浮煤。
对工作面的支护进行全面检查,确保无失压柱,且所有支柱全部拴上防倒绳。
2、改造巷施工前在xxx回风巷内及xxx切眼内(改造巷开口点沿向上4米处打上栅栏,xxx回风巷内的栅栏打在改造巷预计贯通点往外10米处,栅栏处要加强瓦斯检查,并挂牌进行管理。
3、改造巷的施工必须停止xxx采煤工作面的初采作业,严禁施工改造巷期间对xxx采煤工作面进行回采。
4、改造巷施工前在xx运输石门安设一组2台2×15KW对旋局扇,一台工作,一台备用。
通风科必须提前接上风筒,2台局扇的风筒必须用三通连接规范,并保证在风机切换时风筒能自动切换,风筒出风口距迎头距离符合要求,煤巷不大于5m、半煤巷不大于8m、岩巷不大于10m),任何人不准私自掐开风筒,风筒吊挂要求平、直、稳、无死弯,逢环必挂,风筒不得落地。
风筒采用直径为600mm抗静电及阻燃风筒,并设置风筒传感器。
三、巷道设计1、改造巷工作量58m(其中平巷20米,上山38米),巷道设计沿顶板掘进,巷道平均高度1.8米,巷道宽度为2.6米。
2、开口点;在工作面上安全出口往下(即是无煤带下端口的高煤炭处)38 米位置处先施工平巷,平巷按照xxx回风巷的方位施工,施工的平巷以经过完无煤带(即进入有高煤炭处,预计20米)结束,然后再调转方位向上施工上山巷道与xxx回风巷贯通。
集中轨道大巷挑顶、扩帮施工安全技术措施集中轨道大巷挑顶、扩帮施工安全技术措施一、概况:集中轨道大巷顶板及两帮坑洼不平,且煤质酥软,造成巷道局部断面不够,不符合设计院设计要求,需挑顶、起底、扩帮等处理。
为保证施工顺利进行,特编制此安全技术措施:二、施工安全措施1.保证扩帮、挑顶、起底施工后巷道净高、净宽不妨碍巷道设计尺寸,为浇筑工作带来方便。
2.集中轨道大巷为锚索、锚杆、锚网支护,施工前先卸掉锚杆(锚索)托盘,解开金属网,放出活矸石或浮煤,使用风镐、钳子等工具进行挑顶。
锚杆、锚索紧跟着进行重新支护,最大空帮、空顶距不得超过3m,锚杆、钢绞线外露长度超出设计规定时及时进行处理。
3.加强再次支护的施工质量,网片搭接不少于100mm,锚杆间排距不大于900mm,锚索支护方式为1212,其间距为1800mm,排距为1600mm。
4.施工过程中要保护好巷道内的设备及电缆、风水管等管路。
5.施工现场必须有队干部现场跟班,并对施工现场进行检查支护情况,人员站在支护牢靠安全地带,清理好退路。
对施工地点要严格敲帮问顶,观察顶帮岩石滑纹情况,发现问题及时处理,确认无安全隐患后方可施工。
6.挑顶时严禁分头作业,严格按照由远及近的原则,过往人员必须确认安全后方可通行。
7.皮带运转时,严禁施工人员在皮带上方或两帮进行施工,施工过程中做好皮带的保护工作,防止造成不必要的经济损失。
8.扩帮及挑顶处的煤矸及时处理干净,确保退路畅通。
9.施工现场准备好断丝剪、铁锹、风镐等工具。
10.施工过程中所产生的煤、矸由人工装至二部皮带,由皮带转运至1.2米皮带至煤库,生产过程中确保巷道的文明生产。
11.其它未尽事宜详见《煤矿安全规程》、《煤矿操作规程》。
12.在工作时,严禁穿棉袄,衣着要整齐,防止运行中的杂物挂、伤工作人员。
13.参加施工人员必须认真学习本措施,并签字。
2011年3月27日。

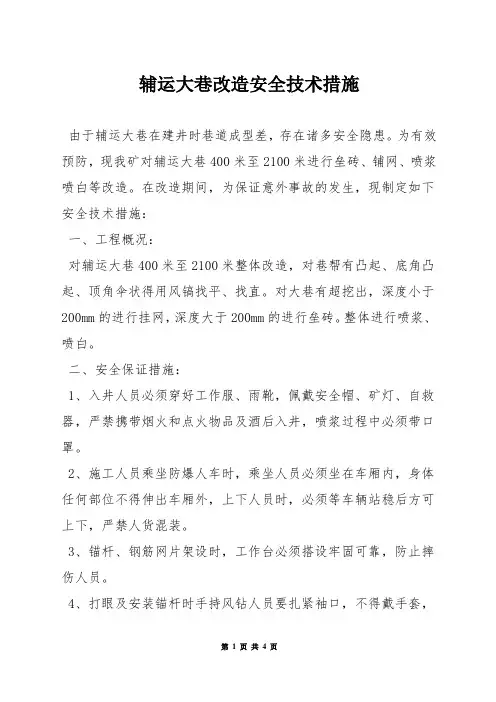

辅运大巷改造安全技术措施由于辅运大巷在建井时巷道成型差,存在诸多安全隐患。
为有效预防,现我矿对辅运大巷400米至2100米进行垒砖、铺网、喷浆喷白等改造。
在改造期间,为保证意外事故的发生,现制定如下安全技术措施:一、工程概况:对辅运大巷400米至2100米整体改造,对巷帮有凸起、底角凸起、顶角伞状得用风镐找平、找直。
对大巷有超挖出,深度小于200mm的进行挂网,深度大于200mm的进行垒砖。
整体进行喷浆、喷白。
二、安全保证措施:1、入井人员必须穿好工作服、雨靴,佩戴安全帽、矿灯、自救器,严禁携带烟火和点火物品及酒后入井,喷浆过程中必须带口罩。
2、施工人员乘坐防爆人车时,乘坐人员必须坐在车厢内,身体任何部位不得伸出车厢外,上下人员时,必须等车辆站稳后方可上下,严禁人货混装。
3、锚杆、钢筋网片架设时,工作台必须搭设牢固可靠,防止摔伤人员。
4、打眼及安装锚杆时手持风钻人员要扎紧袖口,不得戴手套,以防煤电钻伤人。
5、喷浆时系统操作顺序为:(1)、开机时:送风送电送水上料。
(2)、停机时:停上料停水停电停风。
6、机电设备使用、检修等必须按《煤矿安全规程》和矿机电管理要求规定执行。
7、喷浆地点有电缆、水管或其它电气设施时,必须注意保护使其免受损害,电缆必须放下来用风筒布或编织袋套好。
8、所有人员每次进入施工地点要随时注意帮体情况。
9、施工前,备齐所需的物料工具等。
10、施工中,当垒砖、挂网时需要搭建工作平台时,必须确保平台牢固、稳定,严防失脚伤人。
11、使用风镐人员掌握风镐的结构、原理和使用方法。
12、备用风镐、钎子等应放在安全稳妥的地方.13、领取风镐并检查机体有无裂纹和破损,套箍、头部及镐柄弹簧是否完整灵活,滤风网有无堵塞,螺丝、固定销是否齐全无损。
14、领取钎子并检查钎子尾部是否平整无缺口、与钎子中心轴垂直、与风镐套接正确牢固。
15、领取风管并在工具房接上风镐和钎子进行试转,发现问题立即更换。
16、将风镐、钎子、风管分开携带,运送至工作地点。

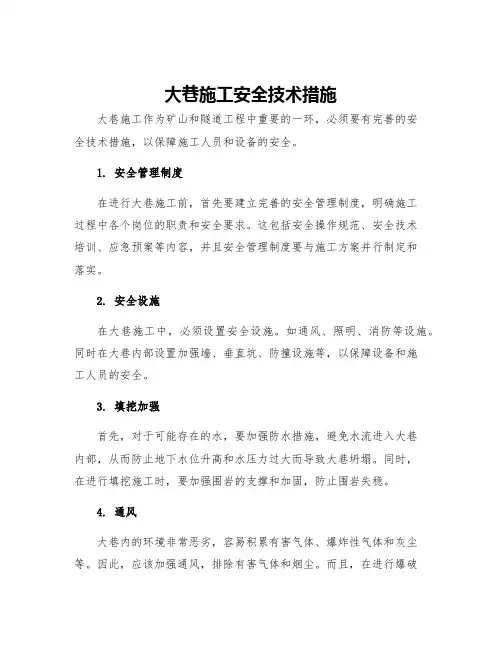

大巷施工安全技术措施大巷施工作为矿山和隧道工程中重要的一环,必须要有完善的安全技术措施,以保障施工人员和设备的安全。
1. 安全管理制度在进行大巷施工前,首先要建立完善的安全管理制度,明确施工过程中各个岗位的职责和安全要求。
这包括安全操作规范、安全技术培训、应急预案等内容,并且安全管理制度要与施工方案并行制定和落实。
2. 安全设施在大巷施工中,必须设置安全设施。
如通风、照明、消防等设施。
同时在大巷内部设置加强墙、垂直坑、防撞设施等,以保障设备和施工人员的安全。
3. 填挖加强首先,对于可能存在的水,要加强防水措施,避免水流进入大巷内部,从而防止地下水位升高和水压力过大而导致大巷坍塌。
同时,在进行填挖施工时,要加强围岩的支撑和加固,防止围岩失稳。
4. 通风大巷内的环境非常恶劣,容易积累有害气体、爆炸性气体和灰尘等。
因此,应该加强通风,排除有害气体和烟尘。
而且,在进行爆破施工时,要严格遵守爆破相应的安全规定和标准,以保障施工过程的安全。
5. 现代科技应用今天,随着技术的发展和完善,能够应用于大巷施工安全技术措施的科技手段也日益增多。
例如,地面雷达、红外线、气体泄露探测器等,能够对地下的情况进行准确的探测和分析。
检测到异常情况及时采取对应的措施,进一步保障了施工工作的安全。
6. 专业人员培训对于大巷施工的工作人员而言,必须要经过严格的培训和认证,具有专业的技能和安全操作意识。
这些人员还要熟悉施工方案,并且要熟练使用设备和掌握应对突发情况的技能。
同时,还需要接受定期安全知识和技术培训,以确保施工安全。
综上所述,大巷施工安全技术措施是施工过程中必不可少的一部分,所需措施非常多。
有关部门和施工方要格外重视,认真落实,以确保大巷施工的安全和质量。
大巷维修安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月大巷维修安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、工程概况:17大巷承载这我公司17-19区通风行人、原煤及材料运输任务。
由于巷道部分地段顶板破碎松动,给通风行人、原煤及材料运输带来不安隐患,按照公司要求,由我单位在此处采用五架梯型工字钢支架进行支护,加强该地段顶板管理。
二、工程施工条件:该巷道铺设有道轨、架空线、风水管路及电缆和监测线,给架设工作带来一定不安因素,工作人员在施工过程中要严格按照措施要求进行施工。
三、组织措施:1、施工时间:20xx年月日—20xx年月日2、项目负责人:邵学3、组织施工人员学习此项安全技术措施并签字。
4、组织巷修班按措施进行施工。
5、组织好现场管理,准备好维修所需的工字钢梁、工字钢腿、背木、撑杆、网、钎子、风镐、手镐高压软管以及相配U型卡、前探梁、梁卡等工具。
四、施工工艺:1、施工工艺:采用人工架设“梯”型工字钢支护背顶背帮材料。
2、工序安排:跟班队长或班组长接班时做好现场危险源辨识→处理不安隐患→安全施工→收尾工作→现场卫生清理。
3、工程技术要求:(1)、17大巷维修地段采用梯型工字钢支架支护,梁长2200mm,柱腿长2800mm,棚距误差为≤50mm;净宽误差为0~+50mm;净高误差为-30~+50mm4、架棚质量要求:(1)、平巷抽修工字钢棚要垂直底板。
掘进巷巷道改扩安全技术措施范本一:正式风格一、掘进巷巷道改扩安全技术措施1.1 引言本文档旨在规定掘进巷巷道改扩过程中的安全技术措施,确保施工人员和设备的安全。
该措施适用于掘进巷巷道改扩过程中的施工单位。
1.2 工程概况工程名称:掘进巷巷道改扩工程位置:***工程范围:***工程周期:***二、施工准备阶段安全技术措施:2.1 洞口设施2.1.1 洞口标示牌在掘进巷巷道改扩工程的洞口设置标示牌,标示牌内容应包括工程名称、施工单位名称、施工日期等信息,并设计明确的警示标识。
2.1.2 临时防护措施在洞口出口设置临时防护栏杆,确保施工现场的安全,防止人员和设备意外坠落。
2.2 施工现场安全技术措施:2.2.1 通风系统在施工现场设置合理的通风系统,确保空气流通,防止有害气体积聚,保障施工人员的安全。
2.2.2 照明设施在施工现场设置足够的照明设施,确保施工人员的正常工作和观察。
2.2.3 施工设备安全检查在施工前对使用的设备进行全面的安全检查,确保设备正常运转和使用。
2.3 施工操作安全技术措施:2.3.1 岩土处理采取适当的岩土处理方法,确保巷道改扩工程的稳定性和施工人员的安全。
2.3.2 卸载及堆放物料在施工过程中,合理安排物料的卸载及堆放,防止物料滑落和堆积引起的意外。
2.3.3 施工人员培训对施工人员进行必要的安全培训,掌握施工操作规范,提高安全意识和应急处理能力。
2.4 施工前安全交底:施工前,由施工单位负责向相关人员进行安全交底,明确工作内容和安全注意事项。
三、安全管理与监控:3.1 安全监控措施在施工现场设置安全监控摄像头,实时监控施工情况,及时发现并处理安全隐患。
3.2 安全督查人员设立专职安全督查人员,负责对施工现场的安全进行严格监督和检查,并随时向施工单位提出改进建议。
3.3 安全演练定期组织安全演练,提高施工人员的应急处理能力,增强施工现场的安全意识。
四、附件1. 工程图纸2. 施工合同3. 安全交底记录表五、法律名词及注释1. 施工单位:指担负具体工程施工的单位。
大巷扩巷施工安全技术措施一、工程概括由于1400运输大巷现皮带机头位置由于原断面过小,安装机头后较为狭窄无法满意行人要求,需对其改狭窄处进行扩刷,技术组已标定位置,工程量10米,按原巷断面向左帮进行扩刷,采用锚网喷支护为确保施工安全,特制定如下安全技术措施,望施工单位专心贯彻执行。
二、?施工要求:1、?施工单位:矿掘进队2、?施工地点:主斜井落平点3、施工顺序:安全检查--(敲帮问顶)—处理活矸—检查支护质量—清理现场3、?支护要求:1、?支护形式为等强度无纵筋全螺纹金属锚杆+锚网支护+锚索,金属锚杆型号为KZ杆-2350,杆体规格¢20x2500mm,锚杆间排距为800×800mm,锚固力不得低于90KN。
2、?顶板完整时,按设计要求正常施工。
3、?顶板完整但有离层时,应采用锚索加强支护,锚索长度为6.2m,每组三根,间排距1.6×2.0m,按设计进行施工,锚固力不得低于180KN。
4、?巷道每根锚杆必需进行锚固力测试,合格率不低于95%,且必需有生产技术科人员队长及相关人员现场指导。
三、喷浆施工质量要求1、喷砼材料:强度等级C20的喷射砼协作比为水:水泥:砂子:速凝剂=0.45:1:2.13:0.04,每m3喷射砼中,水180kg,P.C32.5级硅酸盐水泥400kg,砂子850kg,速凝剂16kg,砂率50%,容重2296kg/m3。
砂子为中粗砂。
2、喷浆防止大块矸石进入喷浆机,骨料最大粒径不大于25mm。
3、喷射时,喷浆机的供风压力在0.4MPa,水压应比风压高0.1MPa左右,加水量以现场的实际状况加以掌握,最合适的水灰比是0.4~0.5之间,喷浆口要在距受喷面800~1200mm。
喷射过程中应依据出料量的变化,准时调整给水量,保证水灰比精确,要使喷射的湿混凝土无干斑,无流淌,粘着力强,回弹料少。
喷浆厚度以掩盖锚杆为宜。
4、喷后2小时准时洒水养护,喷水次数以保持混凝土有足够的潮湿状态,洒水养护不少于28天,7天之内每班洒水养护不少于一次,7天之后后每天洒水养护一次。
XX煤矿移动泵站扩修措施扩修地点:队长:施工单位:编制人:编制日期:批复书施工队长:通风科:防突队:机电矿长:安全矿长:生产矿长:矿长:总工程师:学习贯彻记录负责人:传达人:扩维巷道的安全技术措施XX综采工作面在掘进施工时,没有施工采面移动泵站,为了满足综采面的正常回采,在XX采面的运输巷内距开切眼260米、530米处施工两个移动泵站,在原有巷道基础上向外扩邦1.5米。
为保证扩邦安全,特制定下列措施。
1;扩修巷道时,必须首先检查瓦斯,当施工地点微风或瓦斯积聚时,必须按规定撤人或排放瓦斯,只有在风流中瓦斯浓度不超过1.0%,二氧化碳浓度不超过1.5%,其它有毒有害气体不超过,<煤矿安全规>(2004年版)的规定时才能作业。
2;扩修巷道的材料是11#矿工钢和锚索,扩修后的规格为;净、上宽X下宽X中高=4.3mX5.3mX2.8m3;扩巷若需要放炮,应按放炮的有关规定执行。
炸药、雷管的领退、携带(1)放炮必须领用符合国家规定的爆破材料,不得使用过期严重变质的爆炸材料,不能使用的爆破材料必须交回炸药库,必须领用进行编号和全电阻检查、脚线逐发扭结的雷管,同时领用与雷管等量的水炮泥袋子。
(2)放炮员必须持放炮员证、领退根据生产需要到药库领取炸药、雷管、水炮泥,并签字。
(3)放炮员对当班剩余的炸药、雷管由班组长清点核实,在领退记录本上签字后退回炸药库,严禁交给下班使用,或乱放。
(4)放炮员从火药库领取爆破材料后,电雷管必须由放炮员亲自运送到工作地点,炸药由放炮员或在放炮员的监护下由熟悉《煤矿安全规程》有关规定的人员运送。
炸药雷管运送时必须分装在炸药箱和雷管箱内。
(5)电雷管、炸药不得装在同一容器内,严禁将爆破材料装在衣袋内。
领到爆破材料后应直接到工作地点,严禁在中途停留。
(6)到达工作地点后,必须把炸药雷管分放在炸药箱、雷管箱内,两箱质量必须合格、上锁,并分开存放在支架完好,无淋水、无机电设备的地方。
总回风大巷与回风立井贯通处扩修安全技术措施我矿为了满足16#后期一个采煤工作面和两个掘进工作面的通风,经矿领导研究决定,对总回风大巷至回风立井底贯通处进行扩大断面,由综掘队对该地段进行扩修。
为确保施工安全,特制定以下施工安全技术措施。
一、扩修地点及范围对总回风大巷至回风立井底贯通处进行扩断面。
本范围工程因在井筒壁内外作业,为保障作业安全,严禁放炮,全部用风镐进行施工。
二、原巷道断面及支护形式巷道为石头砌碹直墙半圆拱断面,原设计净断面为1.8㎡;现设计宽为2.5m,高为3m,直墙半圆拱断面,混凝土浇筑砌碹,厚度为0.3m。
三、施工技术要求:1、施工时,首先清洗井筒内壁存在的活石和其他井筒内设施,以保证在扩修作业过程中有杂物掉落伤人。
2、扩修刷帮时,要按规定一帮进行,禁止两帮同时施工。
3、刷完帮后,在进行刷顶。
4、施工严格按照地测部门所挂中腰线施工。
5、扩修断面总宽、高误差不超过200mm,中线误差不超过±100mm。
6、交接班时将工作地点杂物清理干净,搞好文明生产,工具和设备摆放整齐移交下一班。
7、工程完成后,全面检查工程质量是否合格,保证质量达标。
四、作业工序:现场交接班→敲帮问顶→风镐落矸→洒水灭尘→敲帮问顶→出矸→风镐清理帮底→砌碹支护→整理文明生产五、施工方法:1、施工采用风镐进行扩帮与修理,刷下的不需要运处,可直接用于回风大巷内其他密闭材料。
2、要求:砌碹厚度符合要求。
六、安全技术措施:1、施工前,必须向施工人员传达学习本措施,并签字,不参加学习者不得下井参加作业。
2、施工地点的作业人员必须带安全帽;穿胶鞋,严禁穿化纤衣服,工作服必须保持三紧状态。
3、使用风镐作业前,必须检查施工地点的通风、瓦斯及顶板情况,如发现施工地点瓦斯超限或有动力现象,必须立即停止使用风镐。
4、风镐在使用期间,必须保持清洁、完好、功效齐全、灵活可靠,进行日常维护和检修。
5、风缟落矸前先对矸墙洒水灭尘,落下矸进行降尘处理。
大巷扩巷施工安全技术措施当我们在城市道路或地铁可以发现,一些道路的扩建和地铁建设的施工正在进行中。
这些施工现场的安全对于周围的居民和行人以及施工人员本身至关重要。
为了保证施工安全,并确保施工过程中没有事件的发生,需要采取一些技术措施。
工作负责人的职责在施工过程中,施工现场的主管负责人有着非常重要的责任。
在安排工作任务时,负责人需要考虑所有工人的技能和经验,将适当的任务分配给适当的人员。
施工现场的管理安全管理是施工现场最基本的要求。
施工现场应根据工程的具体情况,制定详细的施工现场管理计划和监督措施,对施工人员进行安全教育和培训,强化管理,确保施工人员遵守安全制度和操作规程。
动态安全措施施工现场的安全措施应该相对应的紧密,为了控制施工中的风险,必须采取一些动态的措施。
这些措施包括:告示牌在施工现场,应设置醒目的告示牌,告知行人禁止通过,以及施工期间的注意事项。
分离带分离带是在施工现场周围设置的一道屏障,可以有效地隔离驶过施工现场的车辆和行人。
这种隔离措施可以大大降低发生交通事故的风险。
临时交通标志在施工现场周围应配置相关的交通标志。
临时交通标志将人和车的行动引导到安全通道和顺畅路径上,避免人车混杂和拥堵造成的潜在危险。
安全设施施工现场应该安装一些安全设施,例如非机动车和步行者的通道、照明设备、上下车道等,以确保施工期间人员和设备的顺利移动和施工的顺利进行。
停工后的整治和清理为了保持一个安全和清洁的环境,施工现场需要在停工后进行一个全面的整治和清理。
删除遗漏的构件和建材以及平整施工现场的土地是非常必要的操作。
整理施工现场不仅是为了维持一个美好的环境,而且还必须满足人员和行人的安全和利益。
总结大巷扩巷施工安全技术措施对于保证施工现场的安全和施工过程的成功至关重要。
施工现场的管理和技术措施应该根据具体情况来确保施工的安全和顺利,而施工人员和施工现场的安全管理责任人都应注意并遵守相关的安全规定和操作规程。
思考到施工过程的成功和结束后的整治和维护的美好环境,这些都是我们需要关注的方面。
+980运输大巷修整安全技术措施施工单位:施工负责人:开工时间:一、施工班组必须严格执行《煤矿安全规程》、《作业规程》、《操作规程》和矿、队制定的各项规章制度,施工队必须严格组织开好班前井口会,严禁酒后和带烟火入井,始终坚持以质量保安全,坚持安全第一、预防为主、综合治理的生产方针政策。
二、安全通风科及时加强对通风系统的检查调整。
瓦斯检查员要认真执行井下指定点手上交班制度,严禁空班、漏检、假检、误检。
三、开工前要检查顶板情况,要认真坚持“敲帮问顶”制度,及时用长柄工具找掉危岩。
四、测量人员要按设计严格放中、腰线;施工人员要严格按测量人员所给定的中、腰线施工。
不能超挖欠挖,外观成型要符合设计要求。
如不按设计要求施工,后果自负。
五、爆破过后及时的清理矸石,不影响运输。
打运材料进出工作地点时,必须用绳子捆牢,并有专人运送。
打运材料时,材料车到达目的地后,要及时下料,不得影响矿车的正常运行。
六、爆破时加强对电缆,风筒和设备的保护。
爆破时采用放“小炮”、电缆采用槽钢保护、用金属防护栏保护风筒和设备。
七、加强对火工产品的管理,严格执行爆炸物品的运输、使用、保管制度。
爆破作业按照《煤矿操作规程》、《作业规程》规定执行。
装药放炮按照《煤矿安全规程》第315~346条规定执行。
放炮时放炮母线长度不得小于100m,破了皮的放炮母线必须及时包扎好。
严格执行“一炮三检制”、“三人连锁放炮制”。
炮眼充填必须符合《煤矿安全规程》要求,严禁反向爆破。
每次放炮由班组长派专人安设放炮警戒,位于距爆破地点大于100m以外的地方,撤出警戒区域内所有作业人员至警戒以外的安全位置后方可放炮,放完炮后由班组长亲自撤出放炮警戒。
处理拒爆,残爆时,必须在班组长指导下井行,并进行当班处理完毕。
如果当班未能处理完毕,当班爆破工必须在现场向下一班爆破工交接清楚。
会签意见生产技术调度科:安全通风科:安全副总:总工程师:。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
大巷扩巷施工安全技术措施(通
用版)
大巷扩巷施工安全技术措施(通用版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
一、工程概括
由于1400运输大巷现皮带机头位置由于原断面过小,安装机头后较为狭窄无法满足行人要求,需对其改狭窄处进行扩刷,技术组已标定位置,工程量10米,按原巷断面向左帮进行扩刷,采用锚网喷支护为确保施工安全,特制定如下安全技术措施,望施工单位认真贯彻执行。
二、施工要求:
1、施工单位:矿掘进队
2、施工地点:主斜井落平点
3、施工顺序:安全检查--(敲帮问顶)—处理活矸—检查支护质量—清理现场
3、支护要求:
1、支护形式为等强度无纵筋全螺纹金属锚杆+锚网支护+锚索,金属锚杆型号为KZ杆-2350,杆体规格¢20x2500mm,锚杆间排距为800
×800mm,锚固力不得低于90KN。
2、顶板完整时,按设计要求正常施工。
3、顶板完整但有离层时,应采用锚索加强支护,锚索长度为6.2m,每组三根,间排距1.6×2.0m,按设计进行施工,锚固力不得低于180KN。
4、巷道每根锚杆必须进行锚固力测试,合格率不低于95%,且必须有生产技术科人员队长及相关人员现场指导。
三、喷浆施工质量要求
1、喷砼材料:强度等级C20的喷射砼配合比为水:水泥:砂子:速凝剂=0.45:1:2.13:0.04,每m3喷射砼中,水180kg,P.C32.5
级硅酸盐水泥400kg,砂子850kg,速凝剂16kg,砂率50%,容重2296kg/m3。
砂子为中粗砂。
2、喷浆防止大块矸石进入喷浆机,骨料最大粒径不大于25mm。
3、喷射时,喷浆机的供风压力在0.4MPa,水压应比风压高0.1MPa 左右,加水量以现场的实际情况加以控制,最合适的水灰比是0.4~0.5之间,喷浆口要在距受喷面800~1200mm。
喷射过程中应根据出料量的变化,及时调整给水量,保证水灰比准确,要使喷射的湿混凝土无干斑,无流淌,粘着力强,回弹料少。
喷浆厚度以覆盖锚杆为宜。
4、喷后2小时及时洒水养护,喷水次数以保持混凝土有足够的湿
润状态,洒水养护不少于28天,7天之内每班洒水养护不少于一次,7天之后后每天洒水养护一次。
5、复喷厚度120mm,以注浆不漏浆为原则。
四、技术要求
1、此地点采用手镐、配合风镐进行扩刷;扩刷期间严禁放炮。
2、巷道往右帮扩刷,长度在10米左右,深度在1.0米,高度1.8米,在紧固锚杆螺丝时,必须在脚手架上进行,脚手架的架设要安全牢固。
4、扩帮过程中,必须分段扩刷,扩一段(0.8×0.8×1.2m),支护一段,严禁大面积刷帮、顶裸露。
5、扩帮后,必须及时对扩巷地点进行临时支护加固,扩巷宽度超过0.8m的地点,要在顶部采用打点锚的形式进行临时支护。
6、在扩帮时,必须严格执行先顶后帮、先上后下的原则。
7、扩帮后,必须及时支护,严禁裸露。
五、施工顺序及注意事项
1、组织学习此次的施工措施和各种规章制度。
2、准备并检查好施工所需材料的质量和规格、工具是否能够正常使用。
接好风镐管路和搭好脚手架。
3、按技术组标记地点往下施工。
检查此地点的安全状况和地质状况,量取巷道宽度结合设计规格确定扩帮宽度,然后进行扩帮。
4、站在脚手架上把帮部与顶部的片石用风镐或手镐取掉,片石能整体拿出的整体拿出。
5、然后使用手镐进行扩帮,遇到坚硬煤(岩)层。
遇到顶板破碎地带时,要及时采用锚索加强支护,锚索长度为6.2m,每组三根,间排距1.6×2.0m,及时支护。
六、通风
采用现有的通风系统。
七、运输系统
1、运矸:工作面→1400大巷→副斜井井底→地面。
2、运料:地面→副斜井井底→1400大巷→工作面。
3、运输方式:采用地面2.5米绞车进行运输。
4、出渣方式:工作面煤矸由人工用箩筐把煤(碴)背至副斜井井底耙斗机机坑内,再用耙斗机把煤矸扒至机斗内运出地面。
八、安全技术措施
㈠安全制度
①工作面交接班制度:实行现场交接班制度,必须做到手交手、
口交口、你不来、我不走,并填写好交接班记录。
②敲帮问顶制度:值班长接班后应先检查工作地点是否有不安全隐患及工程质量是否合格,施工中要做到勤审勤问,及时除掉活矸,发现问题及时处理。
③瓦斯管理制度:瓦斯检查员要严格执行瓦斯检查制度,对工作区域的瓦斯情况认真检查,每班至少检查3次,发现问题及时处理,严禁空班漏检。
㈡安全措施
1、此地点施工人员必须严格贯彻此措施后方可进行施工。
2、在扩巷时一定要由外往里施工,前方回收一架U型棚便采取连网搭接,回收的U型棚一定要在距工作面后方10~15m处堆放整齐或运出地面。
3、扩帮采用风镐、手镐和铁锹等工具时,要注意附近行人及同事,避免伤人伤己,扩刷巷道期间严禁放炮刷帮、挑顶。
4、使用风镐前必须先对其进行全面检查,手只准握在手把位置,不允许握在其它位置,更不准用风镐尖对人,风镐的进风管接口一定要接牢,卡稳妥,使用时严格遵守规定要求;检修风镐必须坚持先停风,后检修的原则。
风镐不用时,必须关闭风管阀门。
5、在高架上的作业人员要注意脚底防滑,并及时清理高架上杂物,防止掉落伤人。
6、扩帮遇到顶板淋水较大时,必须采取处理措施,发现突水预兆时,停止施工并上报调度室。
7、施工人员要指定一人专门负责观帮看顶。
施工的每个人的责任划分明确,在工作过程中相互照应。
8、施工过程若发现危险征兆,立即停止工作,远离现场。
由有经验的熟练工敲帮问顶,用长钎处理完危险的活矸后再继续施工,严防冒顶片帮伤人。
如果新扩出的岩(煤)壁片帮严重,在岩(煤)壁破碎处打贴帮锚。
9、扩帮人员必须站在支护良好的顶板下工作,
扩帮过程自上而下进行,先扩出顶板架设临时支护(及时打点锚支护)。
10、使用手镐、铁锹时注意安全,特别用手镐时周围人员要躲开,不准用手镐与人打闹,防止出现事故。
11、扩帮时要掩盖保护好风巷的电缆、水管和甲烷传感线,不得损坏,保证安全生产。
12、扩帮时,若遇行人或者急运备件和材料通过,必须停止扩帮,
并确保通路安全畅通。
13、施工现场由跟班队长统一指挥扩帮工作。
14、施工中要注意防止煤块和碴块的掉落,防止砸伤行人和同事。
15、站在上帮下部分施工时,必须注意防止煤层滑落或者垮落,确定无危险后,方可站在上面进行施工,如果煤岩层极不稳定,严禁站在帮上进行施工。
16、施工中,注意对此地点的压风自救设施和供水施救设施进行保护,如需拆卸,则要在拆卸地点附近无需扩帮或者已经扩帮完成的地点重新进行安装,并保证设施安全有效。
17、此地点施工人员,要戴好劳保用品,在施工中注意洒水防尘。
18、当班跟班长、验收员、小组长必须携带便携式瓦斯检测仪,并悬挂在工作地点5米内的回风流中。
悬挂高度距离顶板不超过
300mm,距离帮部不少于200mm。
九、避灾路线
1、工作地点发生火灾、瓦斯,煤尘爆炸避灾路线
工作面→主斜井→→地面
2、工作地点发生水灾,顶板事故避灾路线
工作面→主斜井→地面
施工中除严格执行本措施外,还要严格执行《煤矿三大规程》中的有关规定。
XX设计有限公司
Your Name Design Co., Ltd.。
