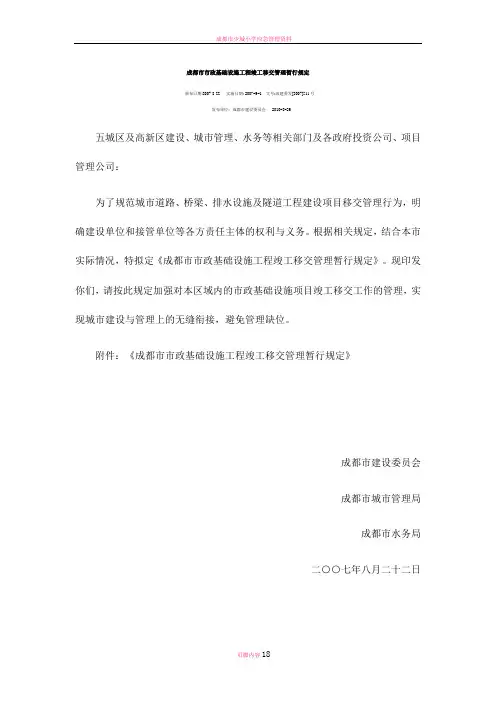

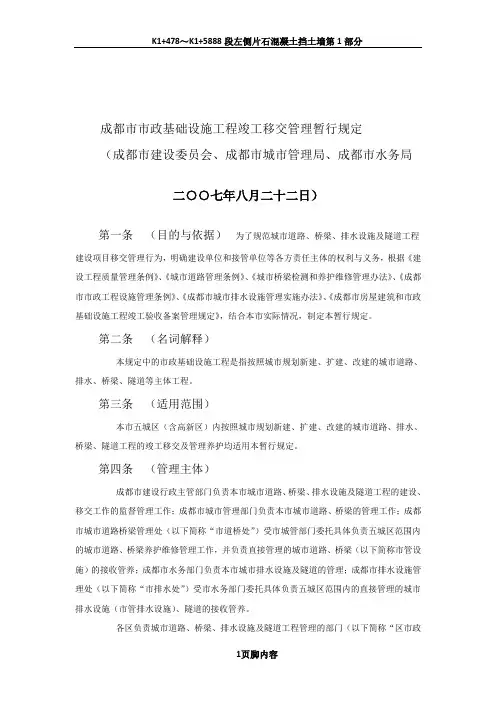

成都市市政基础设施工程竣工移交管理暂行规定(成都市建设委员会、成都市城市管理局、成都市水务局

二○○七年八月二十二日)

第一条(目的与依据)

为了规范城市道路、桥梁、排水设施及隧道工程建设项目移交管理行为,明确建设单位和接管单位等各方责任主体的权利与义务,根据《建设工程质量管理条例》、《城市道路管理条例》、《城市桥梁检测和养护维修管理办法》、《成都市市政工程设施管理条例》、《成都市城市排水设施管理实施办法》、《成都市房屋建筑和市政基础设施工程竣工验收备案管理规定》,结合本市实际情况,制定本暂行规定。

第二条(名词解释)

本规定中的市政基础设施工程是指按照城市规划新建、扩建、改建的城市道路、排水、桥梁、隧道等主体工程。

第三条(适用范围)

本市五城区(含高新区)内按照城市规划新建、扩建、改建的城市道路、排水、桥梁、隧道工程的竣工移交及管理养护均适用本暂行规定。

第四条(管理主体)

成都市建设行政主管部门负责本市城市道路、桥梁、排水设施及隧道工程的建设、移交工作的监督管理工作;成都市城市管理部门负责本市城市道路、桥梁的管理工作;成都市城市道路桥梁管理处(以下简称“市道桥处”)受市城管部门委托具体负责五城区范围内的城市道路、桥梁养护维修管理工作,并负责直接管理的城市道路、桥梁(以下简称市管设施)的接收管养;成都市水务部门负责本市城市排水设施及隧道的管理;成都市排水设施管理处(以下简称“市排水处”)受市水务部门委托具体负责五城区范围内的直接管理的城市排水设施(市管排水设施)、隧道的接收管养。

各区负责城市道路、桥梁、排水设施及隧道工程管理的部门(以下简称“区市政部门”)负责对本区域的城市道路、桥梁、排水设施及隧道工程(市管设施除外,下同)的接收管养,

各区城市道路、排水设施管理部门根据具体情况委托相关单位负责本区域的城市道路、桥梁、排水设施及隧道的具体接收管养。

第五条(登记)

五城区范围内的城市道路、桥梁、排水设施及隧道工程的建设单位应当在该工程竣工验收合格后一个月内向市城管和水务部门办理相关移交手续;移交各区的,应明确该项工程管养单位及管养责任。

需要将城市道路、桥梁、排水设施及隧道工程移交给市、五城区市政部门的,应当填写《成都市城市道路桥梁工程移交登记表》(见附表1、2)和《成都市城市排水及下穿隧道工程移交登记表》(见附表3、4)。涉及移交给各区的,市城管部门收到按规定登记的《成都市城市道路桥梁工程移交登记表》后,在十日内抄送相关区市政部门;市水务部门收到按规定登记的《成都市城市排水及下穿隧道工程移交登记表》后,在十日内抄送相关区市政部门。第六条(移交条件告知)

市城管、水务部门在受理移交登记时,书面向建设单位告知以下移交条件:

(一)城市道路、桥梁设施完工后,应当完成人行道上的树池、绿带栽种植物工作;

(二)城市排水设施及隧道工程应具备运行、养护、维修条件;

(三)应当移交城市道路、桥梁及下穿隧道的清扫保洁工作,政府投资建设的城市道路、桥梁工程及下穿隧道工程应按无缝对接的管理原则无条件移交道路、桥梁清扫保洁工作;

(四)城市道路、桥梁、排水设施及隧道工程应当落实质量保修制度,并将“工程保修书”提供给接收管养单位,在工程保修期间,建设单位必须配合做好保修工作;

(五)城市道路、桥梁、排水设施及隧道工程按最终设计的配套附属设施应当实施齐全完毕,若遇房屋拆迁等障碍问题,短时间内暂时无法按照设计实施部分道路的,由市建设行政主管部门签署暂缓实施并同意进入工程验收程序的意见。

(六)排水设施工程非建设单位原因不能投入正常使用或存在各类安全隐患又确需由排水管理单位管养的,经市建设行政主管部门和水务部门书面同意,建设单位与排水管理单位签订《城市排水设施临时管养协议》。待整改完成后,再办理移交手续。

第七条(移交资料告知)

市城管、水务部门在受理移交登记时,书面向建设单位告知以下资料移交要求:

(一)城市道路、桥梁、排水设施及隧道工程必须符合城市规划和专业设计要求,并已取得城市规划行政主管部门核发的《建设工程规划许可证》;

(二)城市道路、桥梁、排水设施及隧道工程必须经验收合格,并向接收单位提供建设、勘察、设计、监理、施工单位签章的城市道路、桥梁、排水设施及隧道工程《成都市建筑工程和市政基础设施工程竣工验收报告》、《工程竣工验收备案表》;

(三)必须将城市道路、桥梁、排水设施及隧道工程竣工技术资料提供给接收管养单位,工程竣工资料必须包含真实反映施工过程及施工质量控制的相关原始记录。而且必须符合城建档案管理要求。Ⅰ类桥梁工程还应有荷载试验、竣工测量记录等相关资料;隧道工程中的电器、机械设备要有运行正常的相关记录资料,接管单位同时按本规定的(附件一)做检查验收。

第八条(移交程序)

(一)建设单位应在道路、桥梁、排水设施及隧道工程竣工移交前10个工作日将工程竣工资料及有关资料提供给接管单位。

(二)建设单位在道路、桥梁、排水设施及隧道工程移交前3个工作日书面通知接管单位,同时提供《成都市建筑工程和市政基础设施工程竣工验收报告》、《工程竣工验收备案表》。(三)建设单位组织现场移交。

(四)经建设单位、接管单位等单位现场检查,严格核对相关资料,符合要求的,共同签署《成都市城市道路桥梁建设项目竣工移交接收表》和《成都市城市排水设施及下穿隧道建设项目竣工移交接收表》,并加盖双方单位印章,工程即移交接管单位管理。

第九条(竣工验收移交期限)

自工程完工初验之日起30天内应完成工程竣工验收(包括现场整改时间),自工程竣工验收合格之日起30天内应完成移交工作。

第十条(移交前的管理)

新建、扩建、改建的城市道路、桥梁及隧道工程部分完工,暂时向社会开放交通的,可将道路护栏、桥梁及隧道栏杆清洗保洁工作的移交与道路桥梁主体设施移交分别进行。

对于未移交给管养单位的在建工程,建设工程项目管理单位必须负责道路、桥梁、排水及隧道设施的清洗、保洁和疏通等日常的维护管理,其日常的清洗保洁及维修应按照成都市城市道路、桥梁、隧道日常清洗保洁统一要求实施。

在竣工验收移交期限内,移交前的工程费用可纳入项目工程费用中列支。

第十一条(移交监督管理)

市建设行政主管部门对包括城市道路桥梁及排水、隧道工程验收、备案、移交全过程进行监督管理。

在道路桥梁隧道工程建成通车前,建设单位告知市城管、水务部门通车及完工的时间。市城管、水务部门将工程移交的进展情况及时通报给市建设行政主管部门。对于工程根据需要部分开放使用后,不及时完成收尾工程、竣工验收及移交工程的,市建设行政主管部门将采取暂扣工程尾款、将工程竣工移交率列入项目管理单位信誉业绩并纳入招投标管理等有效措施制约建设工程项目管理单位的行为。

第十二条(接管后的养护维修费用)

凡是各级政府及社会投资新建、扩建的城市道路、桥梁、排水设施及隧道工程,在办理移交手续后,市管城市道路、桥梁和排水设施增加的设施量,由市级管理部门向市建设行政管理部门提出申请,市建设行政管理部门商市财政部门增补道桥、排水设施及隧道日常养护经费;区管城市道路和排水设施增加的设施量,由区级管理部门向区财政部门申请增补道桥、排水设施及隧道日常养护经费,市、区财政部门应按照市政设施量及养护标准,落实养护日常维修费用。

第十三条(争议解决)

建设工程项目管理单位和接管单位在城市道路、桥梁、排水设施及隧道工程移交过程中产生争议,双方应当先行协商解决。协商不成的,由市城管、水务部门会同市建设行政主管部门牵头进行协调解决,协调后以会议纪要的形式确认。市城管、水务部门会同市建设行政主管部门协调后双方仍达不成一致意见的,由市城管、水务和市建设行政主管部门联合报市政府决定。

第十四条(行业管理)

成都市作为全国统筹城乡综合配套改革试验区,应进一步加强对城市道路、桥梁、排水设施及隧道工程的竣工移交管理,实现城市管理上的无缝衔接,避免管理缺位。五城区(含高新区)按照本规定执行;其他区(市)县可参照本规定的内容和方法,结合当地实际,制订适用于本地的实施办法。

第十五条(解释)

本暂行规定的应用问题由市建设、城管、水务部门负责解释。

第十六条(施行日期)

本暂行规定自2007年9月1日起施行。

附表1 成都市城市道路桥梁建设工程移交登记表编号(200)号工程名称

工程地点

建设单位

建设工程项目管理单位

施工单位

监理单位

计划竣工时间200年月日

计划移交养护管理单位时间200年月日

是否移交城市道路管养单位在相应的词语上划“√”:是否

道路(桥梁)长度(m)

道路规划宽度(m)

道路(桥梁)面积(m2)

附属设施数量

拟移交部门或单位

(由市城管局填写)

备注

登记时间200年月日

工程竣工验收移交单.doc

工程竣工验收移交单合同名称 施工单位 工程验收及移交时间 工程移交内容及范围 施工单位:2015年月日 1、电气工程验收及移交楼层:负一层至七层(共八层,含屋面及室外工程) 工程情况说明: 我司承建的已按施工合同及相关要求施工调试完成,工程内外清扫干净,灯亮,照明、动力系统等使用正常,具备移交条件,现 申请予以移交。 2、移交物件: ①.设备移交记录表: 1 份;(设备的公司名称、维保电话详见附件) ②.强电井锁匙 10 把;配电箱锁匙(不锈钢加锁) 30 把;防火卷帘门钥匙 1 把;楼层双电源转换开关钥匙 4 把(通用);③.图纸:电施( DZ-00~DZ-43) 44 张。 ④.技术培训记录表 1 份(详见附件) 接收单位(使用单位): 负责人(签字):负责人(签字): 年月年月日日 监理单位:建设单位 负责人(签字):负责人(签字): 年月年月日日

工程竣工验收移交单合同名称 施工单位 工程验收及移交时间 工程移交内容及范围2015年月日 1、给、排水工程验收及移交楼层:负一层至七层(共八层,含屋面及室外工程) 工程情况说明: 我司承建的已按施工合同及相关要求施工调试完成,工程内外清扫干净,洁具、给水及排水系统等使用正常,具备移交条件,现申请予以移交。 2、移交物件: ①.设备移交记录表: 1 份;(设备的公司名称、维保电话详见附件) ②.水井锁匙7 把。 ③.图纸:水施( W-00~ZW-02) 40 张。 ④. 技术培训记录表 1 份(详见附件) 施工单位:接收单位(使用单位): 负责人(签字):负责人(签字): 年月年月日日 监理单位:建设单位 负责人(签字):负责人(签字): 年月年月

工程验收及移交程序(精)

1目的 明确规定工程验收及移交的责任、方法和要求,规范工程分部工程和单项工程按照设计图纸、有关规范及相关文件(图纸会审、技术、设计变更,上级主管部门要求等进行验收,确保工程项目最终通过建设主管部门的验收,顺利移交物业管理单位。 2 适用范围 本程序适用于公司工程项目的验收及移交控制。 3 职责 3.1 工程部项目组组织工程分部和单项工程的中间验收和竣工验收。 3.2 工程部项目组负责向有关主管部门提出验收备案申请,出具《工程竣工验收报告》。 3.3 工程部项目组负责项目土建工程和相关配套工程的验收,各专业局配套验收由各专业局组织验收,工程部、开发部进行现场配合、协调。 4 工作程序 4.1 工程验收组织与依据 4.1.1 按国家有关工程验收规范及施工合同的要求,在工程施工过程中,及工程全部完工后,必须进行相应的中间验收和工程竣工验收,包括:桩基工程、基础分部工程、主体结构工程、单位工程初验及竣工验收。 4.1.2在规定的阶段工程施工后,只有通过中间验收的工程才可进入下一步的施工;只有通过竣工验收合格的工程才可进行移交。 4.1.3各阶段工程验收由工程部负责组织进行,监督验收的全过程检查活动,工程验收的依据包括有: a 施工合同; b 工程图纸、设计变更及相关技术资料;

c 国家现行的施工及验收规范、规程和标准。 4.1.4按国家验收规范要求,工程各阶段验收应有以下部门或单位代表参加,公司派出的代表为工程部,必要时包括公司领导及相关部门。 a 桩基和基础工程验收:公司代表、质监站、监理单位、设计院、施工单位; b 主体结构工程验收:公司代表、质监站、监理单位、设计院、施工单位; c 单位工程竣工验收:公司代表、监理单位、设计院、勘察院、规划部门、施工单位。 4.2验收程序 4.2.1 工程验收的程序一般分两步进行,包括资料审查、现场检查。 a 资料审查,由监理单位对施工单位提交的验收资料进行审查,提出审查意见。监理单位确认验收资料后,交公司工程部复审,经工程部复审通过后, 由工程部组织进行现场检查。 b 现场检查,按照工程部的安排,工程部项目经理组织设计单位、勘察院, 施工单位、监理单位以及部门代表或公司领导参与、并监督现场验收检查。 4.2.2 工程中间验收 4.2.2.1工程部项目经理或其指定人员在确认监理单位、施工单位的《中间验收申请》 , 必须审查以下方面: a 验收资料是否完整; b 验收资料是否清晰,并符合要求; c 监理单位是否已有明确的意见; d 监理单位要求改进的问题,施工单位是否已落实。

XX项目竣工验收及移交方案.docx

XX项目竣工验收及移交方案 1、竣工验收管理 工程项目竣工验收是全面检验工程建设是否符合设计要求,工程 质量是否达到预期目标,承包合同执行是否达到约定要求的重要 环节。项目部将负责组织工程竣工验收、交付过程的各项工作。 在组织竣工验收过程中,督促施工单位及时整理相关资料,严格 按国家现行工程建设验收标准办理项目工程竣工验收申报手续, 积极配合业主组织本项目竣工验收工作。工程竣工验收阶段的管 理程序包括: 竣工验收准备; 编制竣工验收计划; 组织现场验收; 移交竣工资料; 办理交工手续。 1.1竣工验收准备 组织竣工验收前的各项准备工作,包括成立竣工验收小组,编制 项目竣工验收计划,督促各施工单位限期完成。对竣工收尾计划 执行情况进行检查,重要部位要做好检查记录。 按照项目竣工验收计划督促和配合各施工单位、设计单位按照国家 有关规定,做好工程质量评价,整理各项交工文件及技术资料,包 括项目可行性研究报告,项目立项批准书、土地、规划批准文件、 设计任务书,初步设计,工程概(决)算书、工程总结等必要文件 资料,提出交工报告。 按照项目竣工验收计划对工程的收尾、修补、成品保护、资料整 理、场地清扫等内容进行检查核对,确保竣工收尾工作满足有关

要求。 完成项目竣工收尾计划后,将按工程建设验收标准的规定先内部 组织预验收,邀请一些有经验的专家参加,检查各项工作是否达 到了验收的要求,对各项文件、资料认真审查,通过初步验收, 找出不足之处,进行整改,并分析、汇总验收结论及资料。 1.2组织现场竣工验收 在内部验收合格的基础上,向业主及有关政府管理部门发出预约 竣工验收的通知书,说明拟交工项目的情况,商定有关竣工验收 事宜。 组织施工单位、设计单位、业主会同政府管理部门进行本项目各单 体的验收工作。对于单位工程中满足规定交工要求的专业工程, 在征得业主同意后,可进行分阶段竣工验收。 按照竣工验收程序对工程质量等情况核查合格后,形成工程竣工 验收报告,各参加单位负责人签字并盖单位公章,作为竣工验收 依据。 2、工程竣工验收及移交管理 2.1 单位工程进行竣工验收条件 完成工程设计和合同约定的各项内容; 施工单位在工程完工后对工程质量进行了检查,确认工程质量符 合有关法律、法规和工程建设强制性标准,符合设计文件及合同 要求,并提出工程竣工报告。工程竣工报告应经项目经理和施工 单位有关负责人审核签字; 监理单位在工程完工后对工程进行质量评估,且具有完整的监理 资料,并提出质量检查报告。工程质量评估报告应经总监理工程 师和监理单位有关负责人审核签字;

工程验收接管物业移交手续办理流程

单位(项)工程验收接管物业移交手续办理流程 施工单位在工程竣工后,报物业公司,共同对承建工程进行验收,合格后提交竣工资料至物业公司,竣工资料及办理流程如下所述:施工单位将各项表单进行签字盖章完成后提交物业接管保障部。 1.施工单位提供:单位(项)工程验收接管交接表【一式四份】开发公 司、监理单位、施工单位、签字盖章后送至物业公司。注意:签字栏中不签日期 2.施工单位提供:竣工图【纸质版1份(蓝图)、电子版(光盘)1张】 (纸质竣工图必须装订,按三级目录装订目录+明细表) 3.施工单位提供:设备设施清单1份(盖公章) 4.施工单位提供:设备设施说明书【据实提供】 5.施工单位提供:设备设施附属配件或钥匙、工具【据实提供】 6.施工单位提供:国家规定的验收证明与许可证【据实提供】 7.施工单位提供:相关附属技术资料【据实提供】 8.施工单位提供:施工合同复印件【一式两份】 9.施工单位提供:保修协议复印件【一式两份】 10.施工单位提供:质保三方协议复印件【一式两份】 11.施工单位提供:法人身份证复印件【一式两份】 12.施工单位提供:授权人身份证复印件【一式两份】(据实提供) 13.施工单位提供:授权委托书原件【一式两份】(按物业公司提供份数 提供)

14.施工单位提供:项目工程交接现场验收表【一式两份】 (与项目工程交接现场验收单盖骑缝章) 15.施工单位提供:项目工程交接现场验收单【一式两份】 16.施工单位提供:牛皮档案盒【根据资料数量提供,必须全部盒装】 17.施工单位提供:合同约定的资料或配件 18.施工单位所有提供资料、信息及公章必须真实有效,且现场设备设 施验收合格并正常使用后,物业方可接管。 说明:红色区域一份留存项目、一份送至公司用印及留存备案。 所有资料送达江苏公司接管保障部审核,接管保障部经理签字后走用印流程。 以下为各类表单(注意,填写时将红色字体标注出全部删除)

建设工程移交协议书

篇一:建设项目移交接管协议书 繁峙县滨河公园移交接管协议书 甲方(移交方):河南省胜利园林工程有限公司 乙方(接收方):繁峙县建设局 甲乙双方为明确各自在工程移交接收管理过程中的权利和义务,根据有关法律法规、规章及规定,就以下建设项目的移交、接收事宜签署本协议,本协议书生效后,甲乙双方分别按照本协议书约定内容执行。 一、工程概况 建设项目名称:繁峙县滨河公园延伸段建设项目地理位置及涉及范围:位于繁峙县城南滹沱河河畔,以滹沱河大桥为中心下游1公里处起,东西两岸各1.3公里,总建筑面积约11万多平方米。 开工时间:竣工时间:主要工程内容:工程共分为二、三两个标段,包括景观小品、硬化铺装、亮化、喷灌、绿化等。有长廊、蘑菇亭、花架、重檐八角亭等十几处景观建筑小品,有广场、青石板园路等硬化铺装、公园灯光 二、建设项目竣工验收结论: 三、建设项目移交、接收资料清单: 竣工质量验收资料及竣工图纸: 1 份 工程竣工验收报告: 1 份 工程质量保修书: 1 份 五、甲方责任 甲方保证所移交的工程内容、质量、使用寿命等要素符合国家、省市有关工程建设强制性标准、规范、有关设计文件及批复的规定和照明、绿化种植等各种景观,具体详细内容见竣工图纸。 要求;保证所移交的建设项目有关文字、图纸、数字化资料等真实、 准确。 甲方承诺按照《工程质量保修书》约定的时间、范围、数量、类 型对移交的项目所有存在的质量问题进行保修。 甲方承诺按照有关规定在保修期后组织质量回访。 六、乙方责任 乙方承诺已对涉及移交、接收的建设项目内容有了必要、充分的 了解和理解;已对甲方提供的移交资料进行了认真审验,认可甲方移 交工作内容、程序完备、合法。 乙方承诺自本协议生效后全面负责所接收工程的日常管理、维 修、维护工作; 七、关于争议和违约的约定 甲、乙双方在移交接收过程中产生争议,双方应协商解决,协商 不成的由行政主管部门进行协调。甲、乙双方单方面违约的,另一方 有权向行政主管部门投诉,由行政主管部门提出协调意见,甲乙双方 必须执行。 八、补充约定 九、本协议自签署之日起生效。本协议一式三份,甲方、乙方、主管 部门各执一份。 甲方:乙方: 经办人:经办人: (盖章)(盖章) 签署时间:年月日签署时间:年月日 篇二:市政设施建设项目移交接管协议书范本5

工程竣工移交计划

工程竣工移交计划 为使工程项目顺利有序地交付校方使用,确保学校在2015年9月1 日按时开学,特编制本计划,请各有关单位根据明确得各自职责按计划执行。 一、工程移交得范围 1.地上地下建筑工程 校区16幢教学、科研用得建筑,1个景观塔,1个地下水处理机房。 2.校区市政附属工程(分三块) 1)市政附属工程:校区道路、综合管线(给排水、供电、供气、智能化等)、景观湖、围墙等。 2)室外体育运动场 3)零星建构筑物:校区大门及门岗、牌楼、升旗台等。 3.校区绿化工程 包括校园绿化、庭院景观绿化、边坡绿化等。 4.校区供电、供水、消防、智能化等专业工程。 本项目得档案资料、财务固定资产等不列入本次移交范围。 二、工程移交得工作机构 1.公司成立由公司各部门负责人参加得移交工作班子。 2.各标段设立由公司工程部负责得工程移交工作小组,总包单位、工程监理、项目参建各专业施工负责人参加移交工作小组。 3.建议校方成立工程交接得工作班子。 三、工程移交得准备工作与职责 1.建筑内外门得钥匙清单

按建筑平面图对门进行编号,编制钥匙清单,门得编号与钥匙上得编号要一致。清单一式3份,校方2份,公司留底1份。 本项工作由建筑施工单位负责,有精装修得由精装修施工企业负责,要求在工程正式验收前完成,送公司工程部核查。 2.建筑设备清单 包括给排水、电气、暖通、消防、智能化以及专业设备。 要求编制清单,标明设备名称、规格、数量、使用功能、安装位置等。一式3份。同时附设备得采购合同、保修书、使用说明书,设备得操作维修专用工具、备品备件等(也应编制清单)。 固定电话、监控摄像机等有特殊功能设施除编制清单外,尚应提供与设施编号对应得系统接线编号,以便于维护。(附设备编号平面图) 本项工作由各系统设备安装单位负责,在工程正式验收前完成,送公司工程部核查。 3.家具、厨具清单(主要指国际交流中心) 要求对建筑内得家具、厨具编制清单,标明家具名称、规格、数量、设置位置等。一式3份,并附采购合同、保修书、使用说明书等。 由家具、厨具供货单位负责编制清单,送公司工程部核查。 4.编制工程使用说明 介绍建筑概况、各专业系统简况,建筑、设备使用维护注意事项等。 由单位工程总包单位与各专业分包单位负责编制,工程竣工验收前完成,报公司工程部核查。 5.工程资料 1)设计技术文件——1套 包括设计施工图(蓝图与电子版)、图纸会审纪要、设计变更联系单、设计变更确认单等。 由公司技术部整理汇总。

工程验收及移交程序

/ 5 1 目的 明确规定工程验收及移交的责任、方法和要求,规范工程分部工程和单项工程按照设计图纸、有关规范及相关文件(图纸会审、技术、设计变更,上级主管部门要求等) 进行验收,确保工程项目最终通过建设主管部门的验收,顺利移交物业管理单位。 2 适用范围 本程序适用于公司工程项目的验收及移交控制。 3 职责 3.1工程部项目组组织工程分部和单项工程的中间验收和竣工验收。 3.2工程部项目组负责向有关主管部门提出验收备案申请,出具《工程竣工验收报告》3.3工程部项目组负责项目土建工程和相关配套工程的验收,各专业局配套验收由各专业局组织验收,工程部、开发部进行现场配合、协调。 4 工作程序 4.1工程验收组织与依据 4.1.1按国家有关工程验收规范及施工合同的要求,在工程施工过程中,及工程全部完工后,必 须进行相应的中间验收和工程竣工验收,包括:桩基工程、基础分部工程、主体结构工 程、单位工程初验及竣工验收。 4.1.2在规定的阶段工程施工后,只有通过中间验收的工程才可进入下一步的施工;只有通过竣 工验收合格的工程才可进行移交。 4.1.3各阶段工程验收由工程部负责组织进行,监督验收的全过程检查活动,工程验收的依据包 括有: a) 施工合同; b) 工程图纸、设计变更及相关技术资料; c) 国家现行的施工及验收规范、规程和标准。 4.1.4按国家验收规范要求,工程各阶段验收应有以下部门或单位代表参加,公司派出的代表为 工程部,必要时包括公司领导及相关部门。

/ 5 a) 桩基和基础工程验收:公司代表、质监站、监理单位、设计院、施工单位; b) 主体结构工程验收:公司代表、质监站、监理单位、设计院、施工单位; c) 单位工程竣工验收:公司代表、监理单位、设计院、勘察院、规划部门、施工单 位。 4.2 验收程序 4.2.1工程验收的程序一般分两步进行,包括资料审查、现场检查。 a) 资料审查,由监理单位对施工单位提交的验收资料进行审查,提出审查意见。监理 单位确认验收资料后,交公司工程部复审,经工程部复审通过后,由工程部组织进 行现场检查。 b) 现场检查,按照工程部的安排,工程部项目经理组织设计单位、勘察院,施工单 位、监理单位以及部门代表或公司领导参与、并监督现场验收检查。 4.2.2 工程中间验收 4.2.2.1 工程部项目经理或其指定人员在确认监理单位、施工单位的《中间验收申请》, 必须审查以下方面: a) 验收资料是否完整; b) 验收资料是否清晰,并符合要求; c) 监理单位是否已有明确的意见; d) 监理单位要求改进的问题,施工单位是否已落实。 4.222 对于上述要求确认事项如存在疑问,工程部项目经理负责向监理单位发出《整 改通知单》。只有所有存在问题均得到解决后,工程部经理方可签署《中间验收申 请》。 4.2.2.3 工程部项目经理在项目各分部工程验收前5日内,填写市质量监督总站统一 规定的《建设工程验收通知书》,通知质量监督站。 4.2.2.4 工程中间验收的现场检查,由有关单位人员按验收规范要求,逐项进行检查,

建设工程竣工验收资料归档及移交管理细则

公司建设工程竣工资料归档及移交管理细则 建筑施工工程竣工资料是反映建筑工程质量和工作质量状况的重要依据,也是许多建筑安装工程质量等级的重要依据,是单位工程日后维修、扩建、改造、更新的重要档案材料;为加强本公司各个竣工项目工程竣工验收资料的收集、整理与归档工作,确保向公司移交竣工验收资料的完整性与准确性,同时确保各相关部门移交工作的顺利进行,实现建设工程竣工验收资料归档及移交制度的规范化、标准化,特制定本实施细则: 一、基本原则: 1、凡我公司在工程项目建设管理和工程建设活动中直接形成的,具有保存价值的文字、图表、声像等各种形式的历史记录,均属工程项目资料档案范围。 2、工程项目资料档案必须实行集中统一管理的原则,确保档案材料完整、准确、系统、安全和有效利用。 3、工程项目资料档案必须要纳入公司职能部门管理制度和项目部管理人员职责范围之中,做到项目工程一开始就与建立档案工作同步进行;工程建设过程中,要与竣工资料的积累、整编、审定工作同步进行;工程竣工验收时,要与提交一整套合格的竣工图的验收同步进行。 二、归档范围及质量要求: 1、公司职能部门及项目部对与工程建设有关的重要活动、记载工程建设主要过程和现状具有保存价值的各种载体文件、包括综合管理、工程管理文件、施工、竣工、预算、决算等方面材料,均应收集齐全,按要求整理后归档,具体归档范围及归档时间见附表一。 2、归档的文件应该是原件(材料质保书、检验报告、检测报告),使用复印件必须注明原件存放地点,如特殊原因无法归原件的请在复印件上写明原件在哪里、复印人、复印日期,并盖项目章;如竣工资料是复印件请写说明,并由项目经理签字、盖章,工程应在施工前确定具体归档份数。 3、文件的内容及其深度必须符合国家和本市有关工程勘察、设计、施工、监理等方面的技术规范,标准和规程。 4、工程文件的内容必须真实、准确,与工程实际相符合。 5、工程文件应采用耐久性强的书写材料,如碳素墨水、蓝黑墨水。 6、工程文件应字迹清楚,图样清晰、图表整洁、日期及签字盖章手续完备。

工程验收及移交程序

工程验收及移交程序文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)

1目的明确规定工程验收及移交的责任、方法和要求,规范工程分部工程和单项工程按照设计图纸、有关规范及相关文件(图纸会审、技术、设计变更,上级主管部门要求等)进行验收,确保工程项目最终通过建设主管部门的验收,顺利移交物业管理单位。 2 适用范围 本程序适用于公司工程项目的验收及移交控制。 3 职责 工程部项目组组织工程分部和单项工程的中间验收和竣工验收。 工程部项目组负责向有关主管部门提出验收备案申请,出具《工程竣工验收报告》。 工程部项目组负责项目土建工程和相关配套工程的验收,各专业局配套验收由各专业局组织验收,工程部、开发部进行现场配合、协调。 4 工作程序 工程验收组织与依据 按国家有关工程验收规范及施工合同的要求,在工程施工过程中,及工程全部完工后,必须进行相应的中间验收和工程竣工验收,包括:桩基工程、基础分部工程、主体结构工程、单位工程初验及竣工验收。 在规定的阶段工程施工后,只有通过中间验收的工程才可进入下一步的施工; 只有通过竣工验收合格的工程才可进行移交。 各阶段工程验收由工程部负责组织进行,监督验收的全过程检查活动,工程验收的依据包括有: a)施工合同; b)工程图纸、设计变更及相关技术资料; c)国家现行的施工及验收规范、规程和标准。 按国家验收规范要求,工程各阶段验收应有以下部门或单位代表参加,公司派出的代表为工程部,必要时包括公司领导及相关部门。

a)桩基和基础工程验收:公司代表、质监站、监理单位、设计院、施工 单位; b)主体结构工程验收:公司代表、质监站、监理单位、设计院、施工 单位; c)单位工程竣工验收:公司代表、监理单位、设计院、勘察院、规划 部门、施工单位。 4.2验收程序 工程验收的程序一般分两步进行,包括资料审查、现场检查。 a) 资料审查,由监理单位对施工单位提交的验收资料进行审查,提出 审查意见。监理单位确认验收资料后,交公司工程部复审,经工程 部复审通过后,由工程部组织进行现场检查。 b)现场检查,按照工程部的安排,工程部项目经理组织设计单位、勘察院,施工单位、监理单位以及部门代表或公司领导参与、并监督 现场验收检查。 工程中间验收 4.2.2.1工程部项目经理或其指定人员在确认监理单位、施工单位的《中间验 收申请》, 必须审查以下方面: a)验收资料是否完整; b)验收资料是否清晰,并符合要求; c)监理单位是否已有明确的意见; d)监理单位要求改进的问题,施工单位是否已落实。 4.2.2.2对于上述要求确认事项如存在疑问,工程部项目经理负责向监理单位 发出《整改通知单》。只有所有存在问题均得到解决后,工程部经理 方可签署《中间验收申请》。

项目总承包工程验收及移交管理方案

第十五节验收及移交管理方案 1.竣工验收的计划、措施及承诺 1.1.1相关人员的培训 在工程竣工后投入使用前,组织专业人员和有关设备设施的厂家技术人员对发包人的物业管理人员进行操作和维护的培训,以确保物业管理人员在工程投入使用后能立即独立进行必要的操作、维护和故障排除。 1.1.2工程使用说明书的准备 准备好相应的《工程使用说明书》,包括维修手册和操作说明等;维修手册和操作说明作为竣工培训的主要参考文件。按照本招标文件要求编写《工程使用说明书》,编写的《工程使用说明书》真实、完整、详尽地反映本工程实际情况。在竣工验收前将编写的《工程使用说明书》初稿报给发包人和总监理工程师审核,发包人和总监理工程师审核后,认真修改、整理《工程使用说明书》,并将修改后的《工程使用说明书》报发包人和总监理工程师审核。《工程使用说明书》的最终稿经发包人、总监理工程师和承包人三方共同签字确认,承包人必须在三方签字确认后一周内将正式的《工程使用说明书》(包括电子版)移交给发包人。 1.1.3竣工图的编制 竣工图基于合同图纸、变更指令、经审批的施工作业图、大样图和配合图以及过程质量记录等进行准备和制作;此类图纸以总监理工程师批准的格式及重庆市档案管理部门的规定进行准备和递交。提供竣工图电子文档、晒印蓝图,所提供竣工图图纸的数量和格式、装订方式等满足业主的要求,并且负责本工程竣工图向重庆市城建档案馆归档责任。 分包人和其他承包人(如果有)制作自己的竣工图和整理自己的竣工资料;发包人将要求分包人和其他承包人(如果有)的竣工资料随工程进度逐步提交给承包人,由承包人统一分类整理。 在工程实际竣工前,发包人承包人和总监理工程师审核后,根据发包人和总监理工程师的审核意见进行修改并提供完整的竣工图给总监理工程师、发包人。竣工图在竣工移交证书颁发前提供。 1.1.4竣工验收的规章承诺 应在整个过程中严格依照政府相关法规、规章和合同文件要求,认真做好质量保证、材料的进货检验、分部分项工程的隐预检等与质量记录和竣工资料的收集整理相关的工作。 1.2竣工验收综合调试的组织 机电工程在竣工前对所有各系统进行整体调试(包括由专业分包人完成的部分),并在发现问题后进行整改直至符合要求为止。综合调试工作是机电安装施工的重点工作,也是检验前期各系统施工是否达到设计要求及使用功能要求的重要阶段,而且机电安装系统调试是包含多系统、多专业的综合性的工作。因此需要各专业在开始系统调试前分别作出专项调试方案。并报甲方及监理审批。 1.2.1检验工作流程

工程竣工验收及移交管理办法

工程竣工验收及移交管理办法 第一章验收的基本程序 第一条工程验收应遵循三方验收的基本程序,即施工单位自验,监理单位初验、建设单位复验。 第二章竣工验收应具备的条件 第二条建设工程竣工验收应当具备下列条件 1、完成建设工程设计图纸和合同约定的各项内容; 2、有完整的技术档案和施工管理资料; 3、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告; 4、有勘察、设计、施工、监理等单位分别签署的质量合格文件; 5、有施工单位签署的工程保修书和使用说明书。 第三章工程的竣工验收 第三条单位工程竣工验收 1、根据行业施工特点由公司专门委托专业施工单位施工的单位工程(如高 压供电工程、天然气工程、智能化系统工程、消防报警工程、电梯工程等)在完成施工合同规定的全部施工内容后,经施工单位自检合格后,向监理单位正式申请验收、同时提交全套的竣工验收资料一式三份。 2、监理单位应在收到施工单位验收申请后的14日内,完成竣工资料审查工 作,并组织监理人员进行验收检查,并将现场检查验收过程中发现的缺陷问题书面汇总,通知施工单位限期整改。整改完毕,经监理单位复查合格后,由监理公司将审查完毕的竣工资料及清单、连同全套监理验收资料及清单和监理单位工程质量评价报告、监理质量检验报告等一式三份提交工程部,申请工程正式验收。 3、工程部在接到验收申请的14日内,完成对施工单位竣工报告和资料的 复查和对监理单位报送的监理质量评价报告、质量检验资料的审查;工程部组织技术部、监察部、设计单位、监理单位、施工单位、物业公司进行工程的竣工验收。对验收过程中发现的缺陷问题书面汇总,通知施工单位限期整改完毕。经复查合格后,书面正式签署由监理单位签发的《工程竣工验收移交单》一式三份。 单位工程进入缺陷责任期。 第四条单项工程竣工验收 1、单项工程(或分期建设的工程项目)所包含的所有单位工程均竣工验收 完毕后方具备单项工程竣工验收的条件。 2、根据公司批准的工程项目分期建设计划的要求,先期竣工的单项工程(或 分期建设的工程项目)应在完成竣工验收后移交物业公司管理。

设备安装调试验收移交流程

设备安装、调试、验收 和移交流程 一、开箱验收 新设备到货后,由设备管理部门,会同购置单位,使用单位(或接收单位)进行开箱验收,检查设备在运输过程中有无损坏、丢失附件、随机备件等。专用工具、技术资料等是否与合同相符,是否与装箱单相符,并填写设备开箱验收单,存入设备档案,若有缺损及不合格现象应立即向有关单位交涉处理,索取或索赔。 二、设备安装 按照工艺技术部门(或机构)绘制的设备工艺平面布置图及安装施工图、基础图、设备轮廓尺寸以及相互间距等要求划线定位,组织基础施工及设备搬运就位。在设计设备工艺平面布置图时,对设备定位要考虑以下因素。 (一)应适应工艺流程的需要 (二)应方便于设备及附属设备的存放、运输和现场的清理 (三)设备及其附属装置的外尺寸、运动部件的极限位置及安全距离 (四)应保证设备安装、维修、操作安全的要求 (五)场地与设备工作匹配 应按照设备安装验收有关规范要求,保证安装稳固,减轻震动,避免变形,保证安全正常使用。安装前要进行技术交底,组织施工人员认真学习设备的有关技术资料,了解设备性能及安全要求和施工中应注意的事项。 安装过程中,对基础的制作,装配链接、电气线路等项目的

施工,要严格按照施工规范执行。安装工序中如果有恒温、防震、防尘、防潮、防火等特殊要求时,应采取措施,条件具备后方能进行该项工程的施工。 三、设备联调 设备运行测试是为了检查设备安装后的可用性,设备的稳定性和安全性等测试。根据设备不同,进行自检测试以及连接测试。 四、设备验收与移交 (一)设备安装后的验收工作由设备使用部门、技术部门会同设备供货商,在安装、检查、安全、使用等各方面有关人员共同参加下进行验收,做出鉴定,填写验收报告和移交单由参加验收的各方人员签字。 (二)验收合格后办理移交手续 设备开箱验收单、设备联调测试记录单由参加验收的各方人员签字后及随设备带来的技术文件,由设备管理部门纳入设备档案管理;设备移交需使用单位(或部门)签字确认,作为存档、固定资产管理凭证、考核工程计划的依据。

工程竣工验收及移交管理办法

单位工程的竣工验收:(1)单位工程及根据行业施工特点由公司专门委托专业施工单位的子单位工程(如高、低压供、配电工程、天然气工程、智能化系统工程、消防报警系统、电梯工程等)在完成施工合同规定的全部施工内容后,经施工单位自检合格后向监理单位正式申请 验收、 源自于建筑资料 工程竣工验收及移交管理办法 为对工程竣工验收和移交实施有效管理,特制定本办法。本办法由工程部负责实施。 一、验收的基本程序 工程验收应遵循三级验收的基本程序,即施工单位自检、监理单位初验、工程部验收。 二、竣工验收应具备的条件: 1、完成建设工程设计和施工合同约定的各项内容; 2、完整的技术档案资料; 3、工程使用的主要建筑材料、建筑构配件和设备的技术证明文件和检验试验报告; 4、勘察、设计二施工、检测、工程监理等单位分别签署的质量合格文件; 5、施工单位签署的工程保修书; 6、其他竣工必须的技术整理。 三、工程的竣工验收 1、单位工程的竣工验收: (1)单位工程及根据行业施工特点由公司专门委托专业施工单位的子单位工程(如高、低压供、配电工程、天然气工程、智能化系统工程、消防报警系统、电梯工程等)在完成施工合同规定的全部施工内容后,经施工单位自检合格后向监理单位正式申请验收 https://www.doczj.com/doc/126440149.html,/、同时按照《工程档案管理办法》提交全套的竣工验收资料一式四份。 (2)监理单位应在收到施工单位验收申请后的4日内,完成竣工资料审查工作,并组织监理人员进行验收检查,并将现场检查验收过程中发现的缺陷和问题书面汇总,通知施工单位限期整改。整改完毕,经监理单位复查合格后,由其审查完毕的竣工资料及清单,连同全套验收资料

成都市市政基础设施工程竣工移交管理暂行规定

成都市市政基础设施工程竣工移交管理暂行规定 颁布日期:2007-8-22实施日期:2007-9-1文号:成建委发[2007]511号 发布单位:成都市建设委员会 2010-8-26 五城区及高新区建设、城市管理、水务等相关部门及各政府投资公司、项目管理公司: 为了规范城市道路、桥梁、排水设施及隧道工程建设项目移交管理行为,明确建设单位和接管单位等各方责任主体的权利与义务。根据相关规定,结合本市实际情况,特拟定《成都市市政基础设施工程竣工移交管理暂行规定》。现印发你们,请按此规定加强对本区域内的市政基础设施项目竣工移交工作的管理,实现城市建设与管理上的无缝衔接,避免管理缺位。 附件:《成都市市政基础设施工程竣工移交管理暂行规定》 成都市建设委员会 成都市城市管理局 成都市水务局 二○○七年八月二十二日

成都市市政基础设施工程竣工移交管理暂行规定 第一条(目的与依据) 为了规范城市道路、桥梁、排水设施及隧道工程建设项目移交管理行为,明确建设单位和接管单位等各方责任主体的权利与义务,根据《建设工程质量管理条例》、《城市道路管理条例》、《城市桥梁检测和养护维修管理办法》、《成都市市政工程设施管理条例》、《成都市城市排水设施管理实施办法》、《成都市房屋建筑和市政基础设施工程竣工验收备案管理规定》,结合本市实际情况,制定本暂行规定。 第二条(名词解释) 本规定中的市政基础设施工程是指按照城市规划新建、扩建、改建的城市道路、排水、桥梁、隧道等主体工程。 第三条(适用范围) 本市五城区(含高新区)内按照城市规划新建、扩建、改建的城市道路、排水、桥梁、隧道工程的竣工移交及管理养护均适用本暂行规定。 第四条(管理主体)

工程竣工验收及移交管理办法

工程竣工验收及移交管理办法 文件编号:GCGL第013号 第一章总则 ···············································································································第二章验收的基本程序 ···································································································第三章竣工验收应具备的条件 ··························································································第四章工程的竣工验收 ···································································································第四章工程移交 ············································································································第五章保修期内维修 ······································································································第六章附则 ···············································································································房屋、设备验收移交单(GCGL-表55) ················································································单项工程竣工验收单(GCGL-表56) ···················································································第一章总则 第1条为规范公司工程竣工验收及移交形成规范化、标准化、程序化,确保工程竣工验收及移交的职责明确,顺利进行,结合公司实际情况,制定本办法。 第2条工程竣工验收及移交是公司生产管理工作中的一个重要环节,本办法所涉及到的部门应严格按 照职责实施各项工作,将工程顺利移交。 第二章验收的基本程序 第3条工程竣工验收应遵循三方验收的基本程序,即施工单位自验,监理单位初验、工程管理部复验。第三章竣工验收应具备的条件 第4条建设工程竣工验收应当具备下列条件。 1、完成建设工程设计和施工合同约定的各项内容; 2、有完整的技术档案和施工管理资料; 3、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告; 4、有勘察、设计、施工、工程监理等单位分别签署的质量合格文件; 5、有施工单位签署的工程保修书。 第四章工程的竣工验收 第5条单位(元)工程竣工验收。 1、根据行业施工特点由公司专门委托专业施工单位施工的单位(元)工程(如高压供电工程、天 然气工程、智能化系统工程、消防报警工程、电梯工程等)在完成施工合同规定的全部施工内 容后,经施工单位自检合格后,向监理单位正式申请验收、同时提交全套的竣工验收资料一式 三份。 2、监理单位应在收到施工单位验收申请后的14日内,完成竣工资料审查工作,并组织监理人员进行验 收检查,并将现场检查验收过程中发现的缺陷问题书面汇总,通知施工单位限期整改。整改完毕, 经监理单位复查合格后,由监理公司将审查完毕的竣工资料及清单、连同全套监理验收资料及清单 和监理单位工程质量评价报告、监理质量检验报告等一式三份提交工程管理部,申请工程正式验收。 3、工程管理部在接到验收申请的14日内,完成对施工单位竣工报告和资料的复查和对监理单位 报送的监理报告、质量检验资料的审查;工程管理部组织工程审算部、营销策划部等各相关专 业和主管工程师、设计单位、监理单位、施工单位、物业公司进行单位(元)工程的竣工验收。

工程竣工验收及移交程序

TEDA GROUP 文件编号:泰达/程序-13 生效日期:2009/04/01 ISO 9001: 2000 工程竣工验收及移交程序第 1 页共 5 页 1 目的 为使集团公司按照预定工期和质量目标完成的房地产开发工程项目顺利验收和移交,向顾客提供合格的建筑产品,特制定本程序。 2 适用范围 本程序适用于集团公司房地产开发工程项目竣工验收及移交工作管理。坐落在天津开发区内的工程项目竣工验收及移交工作管理涉及政府部门的,按照天津开发区管委会有关法规执行。 3 引用标准 GB/T19001-2000 idt ISO9001:2000 7.5 生产和服务提供8.2.4产品的监视和测量4 职责 4.1工程项目管理部(以下简称“项目部”)对工程竣工验收工作的职责 项目部负责并组织本项目部所辖建筑产品工程单体及总体竣工验收及移交工作。项目部配合政府质量监督、建设工程规划、公用事业配套、公安消防、环境保护、人防工程等部门实施验收并取得认可文件或者准许使用文件。责成施工单位、监理单位做好竣工验收准备和竣工技术资料的归档、移交。在政府质量监督部门的监督见证下,项目部组织参建方办理工程项目正式竣工验收手续。 项目部按照房屋权属登记管理部门的相关程序要求,履行相关房屋权属登记管理规定,向测量、测绘部门申办房屋面积前置测量、竣工测量、地籍测量,取得相关测量报告,完备相关权属登记备案诸项手续,非商品房项目直至权属证件申办获取。 4.2项目部对工程竣工验收后移交工作的职责 项目部负责组织办理竣工验收后的建筑产品(包括公共建筑和商品房;下同)向集团公司指定的房屋使用单位或物业管理公司办理移交手续;在房地产事业部指导下,办理工程项目建筑档案向城建档案馆、房屋使用单位、物业管理公司的移交手续。政府批件和其他资料整理后向房地产事业部档案室移交。 5 程序内容 5.1 工程竣工验收 5.1.1 工程竣工后施工单位向项目部报竣 施工单位按《施工合同》约定完成所承担的全部工程内容,向集团公

工程竣工验收及移交流程

工程竣工验收及移交流 程 文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-

工程竣工验收及移交流程 一、流程 消防、节能、防雷接地验收单的取得 (各专业甲方代表负责) 验前检查、功能性检测 (甲方代表、施工单位、监理参加) 工程预验收 (土建代表组织,物业公司、所有工地代表、所有施工单位、物业处、 计划处、预算处参加) 工程正式验收 (土建代表组织,物业公司、所有工地代表、监理、设计、地勘、所有施工单位、物业处、计划处、预算处参加) 移交 (物业公司、物业处、该工程工地代表) 竣工备案 资料归档 二、管理要求 1.消防、节能、防雷接地等验收合格单必须在工程验收前取得,否则,不允许组织工程竣工验收。 2.验前检查时,所有工作量必须全部完成,找补、清理等工作基本完成。

3.预验收时,所有项目必须全部完成,修整、清理等工作达到验收标准。 4.正式验收前,各项功能性检测工作全部完成,包括公司单独发包工程的检测。甲方代表必须按照《功能性检测项目汇总表》要求亲自组织对每项内容进行检测,所有检测表格须经甲方代表签字确认并报经处室备案后,方可组织正式验收,如不能按时间安排完成验收的,将视为逾期竣工。 5.甲方代表在工程移交时必须要求物业验收人员详细对工程质量进行确认并签字留存,其中对功能性检测项目要逐户进行签字确认,移交时间以物业公司验收通过为准,移交必须在公司规定工期内完成。 6.备案资料由工地代表负责收集,处室内业负责竣工备案,正式验收后十个工作日内必须完成备案工作,否则,视为逾期交工。 7.竣工资料归档工作(包括向城市档案馆和公司档案室移交的资料)由处室内业及工地代表负责在工程竣工十个工作日内完成,否则视为逾期竣工。

移交资料表(市政道路工程)

档案移交资料 序号项目名称建设单位类别备注 道路 施工单位: 资料内容 1 立项文件 (1)项目建议书批复文件及项目建议书 (2) 可行性研究报告批复文件及可行性研究报告? (3)专家论证意见、项目评估文件 (4)有关立项的会议纪要、领导批示? 2 建设用地、拆迁文件 (1)选址申请及选址规划意见通知书? (2)建设用地批准书 (3)建设用地规划许可证及其附件? (4)土地使用证明文件及其附件? (5)建设用地钉桩通知单 3 勘察、设计文件 (1)工程地质勘察报告? (2)水文地质勘察报告 (3)设计方案审查意见? (4)人防、环保、消防等有关主管部门(对设计方案)审 查意见? (5)施工图设计文件审查意见? (6)节能设计备案文件 4 招投标文件

(1)勘察、设计合同? (2)施工合同? (3)监理合同? (4)中标通知书? 5 开工审批文件 (1)建设工程规划许可证及其附件?(2)建设工程施工许可证? 6 工程建设基本信息 (1)工程概况信息表? (2)建设单位工程项目负责人及现场管理人员名册?(3)监理单位工程项目总监及监理人员名册?(4)施工单位工程项目经理及质量管理人员名册? 7 监理管理文件 (1)监理规划? (2)监理实施细则? (3)监理工作总结? (4)工程暂停令 (5)工程复工报审表 8 进度控制文件 (1)工程开工报审表? 9 质量控制文件 (1)质量事故报告及处理资料 10 工期管理文件

(1)工程延期申请表 (2)工程延期审批表 11 监理验收文件 (1)竣工移交证书? 12 施工管理文件 (1)建设单位质量事故勘察记录 (2)建设工程质量事故报告书 (3)见证试验检测汇总表? 13 施工技术文件 (1)图纸会审记录? (2)设计变更通知单? (3)工程洽商记录(技术核定单) 14 进场复试报告 (1)道路石油沥青进场复试报告? (2)沥青混合料(用粗集料、细集料、用矿粉)进场复试 报告? (3)沥青胶结材料进场复试报告? 15 施工记录文件 (1)测量交接桩记录? (2)建设工程测量成果报告书、工程定位测量记录?(3)水准点复测记录? (4)导线点复测记录? (5)测量复核记录?

市政工程编制指南.doc

广州市市政基础设施工程档案编制指南 (试行) (内部资料) 广州市城市建设档案馆 2009年8月版

广州市市政基础设施工程文件的整理及档案移交规定 第一章总则 第一条为加强市政基础设施工程档案的收集、整理工作,统一市政基础设施工程档案的验收标准,保证市政基础设施工程档案完整、准确、及时地归档和移交,实现工程档案管理的规范化、标准化,根据《建设工程质量管理条例》(国务院279号令)、《城市建设档案管理规定》(建设部90号令)、《建筑工程施工质量验收统一标准》(GB50300-2001)、《城市建设档案著录规范》(GB/T50323-2001)、关于印发《市政基础设施工程施工技术文件管理规定》的通知(建城[2002]221号)和关于印发《广东省市政基础设施工程竣工验收技术资料统一用表》的通知(粤建建函[2002]394号),特制定本规定。 第二条本规定所称的市政基础设施工程,是指城市范围内道路、桥梁、广场、隧道、公共交通、排水、供水、供气、供热、污水、垃圾处理处置等工程。 第三条本规定适用与本城市规划区内的各项新建、改建、扩建、续建和重要部位维修的市政基础设施工程。 第二章建设工程文件的整理 第四条工程文件的归档范围 (一)对与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的文件,均应收集齐全,整理立卷后归档。 (二)广州市市政设施工程文件的具体归档范围应符合本规定附录A 第五条工程文件归档的质量要求 (一)归档的工程文件应为原件。 (二)工程文件的内容及其深度必须符合国家有关工程勘察、设计、施工、监理等方面的技术规范、标准和规程。 (三)工程文件的内容必须真实、准确,与工程实际相符合。 (四)工程文件应采用耐久性强的书写材料,如碳素墨水,不得使用易褪色的书写材料,如红色墨水、纯蓝墨水、圆珠笔、复写纸、铅笔等。 (五)工程文件应字迹清楚,图样清晰,图表整洁,签字盖章手续完备。 (六)工程文件中文字材料幅面尺寸规格宜为A4(297mm×210mm),图纸应采用国家标准图幅。 (七)工程文件的纸张应采用能够长期保存的韧性大、耐久性强的纸张。图纸一般采用蓝晒图,竣工图应是新蓝图。计算机出图必须清晰,不得使用计算机出图的复印件。 (八)所有竣工图均应加盖竣工图章和设计出图专用章。 1、竣工图章的基本内容应包括:“竣工图”字样、施工单位、编制人、审核人、技术负责人、编制日期、监理单位、现场监理、总监。竣工图尺寸为50mm×80mm。竣工图章就使用不褪色的红印泥,应盖在图标栏上方空白处。 2、竣工图示例如下:
