灰土挤密桩技术交底
- 格式:doc
- 大小:44.50 KB
- 文档页数:3

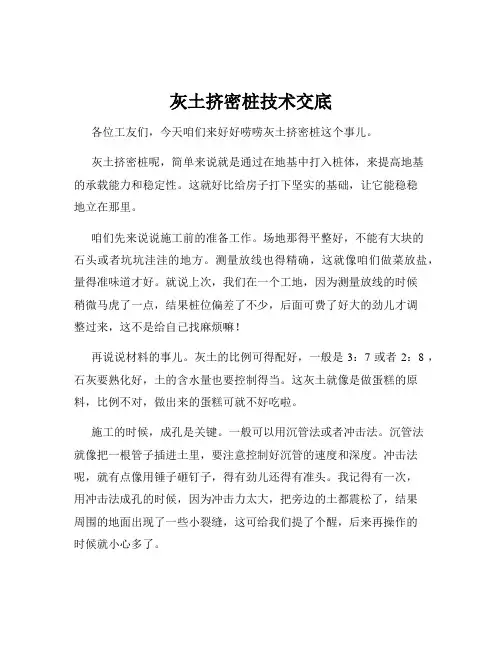

灰土挤密桩技术交底各位工友们,今天咱们来好好唠唠灰土挤密桩这个事儿。
灰土挤密桩呢,简单来说就是通过在地基中打入桩体,来提高地基的承载能力和稳定性。
这就好比给房子打下坚实的基础,让它能稳稳地立在那里。
咱们先来说说施工前的准备工作。
场地那得平整好,不能有大块的石头或者坑坑洼洼的地方。
测量放线也得精确,这就像咱们做菜放盐,量得准味道才好。
就说上次,我们在一个工地,因为测量放线的时候稍微马虎了一点,结果桩位偏差了不少,后面可费了好大的劲儿才调整过来,这不是给自己找麻烦嘛!再说说材料的事儿。
灰土的比例可得配好,一般是 3:7 或者 2:8 ,石灰要熟化好,土的含水量也要控制得当。
这灰土就像是做蛋糕的原料,比例不对,做出来的蛋糕可就不好吃啦。
施工的时候,成孔是关键。
一般可以用沉管法或者冲击法。
沉管法就像把一根管子插进土里,要注意控制好沉管的速度和深度。
冲击法呢,就有点像用锤子砸钉子,得有劲儿还得有准头。
我记得有一次,用冲击法成孔的时候,因为冲击力太大,把旁边的土都震松了,结果周围的地面出现了一些小裂缝,这可给我们提了个醒,后来再操作的时候就小心多了。
桩孔成好后,就要回填灰土啦。
回填的时候要分层夯实,每一层都不能马虎。
就跟盖房子砌砖一样,一层一层要扎实。
而且要注意控制夯实的次数和力度,不然桩体的密实度不够,可就达不到效果了。
还有,施工过程中要时刻注意安全。
机械操作要小心,别磕着碰着。
现场的用电也要规范,不能乱拉电线。
最后,施工完成后,要进行质量检测。
看看桩体的强度、密实度是不是符合要求。
这就像是考试结束后的检查,得确保咱们的“答卷”是合格的。
总之,灰土挤密桩这活儿,看着简单,其实处处都有讲究。
咱们可得认真对待,每一个环节都做好,才能保证工程的质量。
希望大家都能记住这些要点,把咱们的工作干得漂漂亮亮的!。
灰土挤密桩专项施工技术交底湿陷性黄土处治措施选用原则处治方法选择:一般情况:I级、Ⅱ级自重湿陷性黄土采用冲击碾压;Ⅲ级自重湿陷性黄土采用强夯处治;Ⅳ级自重湿陷性黄土采用灰土挤密桩。

湿陷性黄土的湿陷等级按照下表划分:当按冲击碾压距居民区<100m,强夯方法距居民区<150m时,为避免施工对居民生活和建筑产生影响时,则采用砂砾挤密桩处治。
对桥头两端各20m,涵洞两端各2m范围,一般采用挤密桩处治;桥涵、挡墙等结构物施工前,一般应先进行相邻的路基处治。
对靠近居民区,湿陷等级为I级,湿陷性黄土厚度<2m的路段,可采用换填处治方法。
在采用冲击碾压处治路段中的涵洞,一般先全路段冲击碾压,再进行单独的涵洞处治。
经过湿陷性黄土的路段,根据路堤填土高度、受水浸湿的可能性及湿陷后的危害程度和修复的难易程度,按下表确定湿陷性黄土地基的处理深度:湿陷性黄土地基处理深度经常流水(或浸湿可能性大)季节性流水(或浸湿可能性小)ⅠⅡⅢⅣⅠⅡⅢⅣ高路堤(>4m)2~3 3~5 4~6 6 0.8~1 1~2 2~3 5 低路堤(≤4m)0.8~1.2 1~1.5 1.5~2 3 0.5~1.0 0.8~1.2 1.2~2.0 2桥涵两端为避免不均匀沉降,一般采用灰土挤密桩处治,一般穿透湿陷性黄土或消除全部湿限量。
1、灰土挤密桩原理挤密桩的成孔方法选用振动沉管、锤击沉管或冲击等方法成孔,成孔过程中以及孔内夯实过程中,桩管及填料对周围黄土层产生很大的横向挤压力,使桩周围的土粒重新排列密实,孔隙比减小,密实度增大,提高黄土的强度和承载力,消除湿陷性。
施工工序为:场地平整—测量放线—打桩机就位—成孔—分层填料夯扩成桩—检测试验—整平压实—2:8灰土垫层铺设。
2、原地面处理(1)清除基底表层植被,挖除树根,做好临时排水设施,并将原地面积水排干。
(2)原地面表层为松散土层时,应将松土翻挖,分层回填压实,质量应符合设计要求,基底应平整、密实,处理后的标高不低于灰土桩桩顶标高以上50cm。

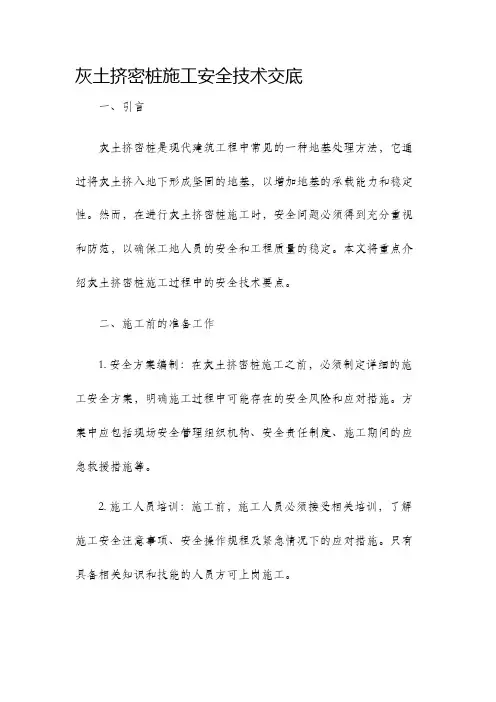

灰土挤密桩施工安全技术交底一、引言灰土挤密桩是现代建筑工程中常见的一种地基处理方法,它通过将灰土挤入地下形成坚固的地基,以增加地基的承载能力和稳定性。
然而,在进行灰土挤密桩施工时,安全问题必须得到充分重视和防范,以确保工地人员的安全和工程质量的稳定。
本文将重点介绍灰土挤密桩施工过程中的安全技术要点。
二、施工前的准备工作1. 安全方案编制:在灰土挤密桩施工之前,必须制定详细的施工安全方案,明确施工过程中可能存在的安全风险和应对措施。
方案中应包括现场安全管理组织机构、安全责任制度、施工期间的应急救援措施等。
2. 施工人员培训:施工前,施工人员必须接受相关培训,了解施工安全注意事项、安全操作规程及紧急情况下的应对措施。
只有具备相关知识和技能的人员方可上岗施工。
3. 施工现场布置:在施工现场应设置明显的安全警示标识,明确禁止未经授权人员进入施工区域;施工区域内必须配备充足的安全防护设施,如安全网、安全带等,以确保人员和物资的安全。
三、施工过程中的安全技术要点1. 设备及材料的检查:施工人员在使用挤密桩设备之前,必须检查设备的工作状态和安全性能,确保其正常运行。
同时,需要检查使用的灰土材料是否符合相关规范标准,确保其质量合格。
2. 施工现场的安全控制:在进行灰土挤密桩施工时,必须确保施工现场平整稳定,避免存在隐患。
另外,在挤压过程中,应设置专人监控设备运行情况,及时发现并解决设备故障和安全隐患。
3. 操作规程的执行:施工人员需要按照规程操作,严禁擅自更改设备工作模式和操作要求。
操作人员应熟悉设备的使用说明和相关安全操作规程,确保操作正确、安全。
4. 灰土挤密过程的注意事项:在灰土挤密桩施工过程中,需要注意以下几点:a. 灰土挤压时应确保挤压口封闭良好,防止污染和漏浆现象。
b. 确保挤压速度适中,避免过快或过慢引起挤密效果不佳或设备故障。
c. 验收挤密桩的质量,确保挤密桩的密实度和稳定性。
5. 紧急情况下的应急措施:在施工过程中,如果发生紧急情况,施工人员应迅速采取应急措施,如松开挤压装置、及时撤离施工区域等,保证人员的生命安全。
灰土挤密桩施工技术交底
1、土料:可采用就地挖出的粘性土及塑性指数大于4的粉土,不得含有有机杂质或用耕植土;土料应过筛,其颗粒不应大于15mm。
2、石灰:应用Ⅲ级以上新鲜的面灰,使用前应过筛,其颗粒不应大于5mm,不得夹有未熟化的生石灰块粒及其他杂质,也不得含有过多的水分。
3、桩轴线控制桩及水准点桩已经设置并编号,且经复核;桩孔位置已经放线并钉标桩定位或撒石灰。
4、主要作业人员:打桩所有人员。
6、桩施工顺序应先外排后里排,隔排隔行间隔进行;成孔后应排底夯不少于3次,夯实次数下部9击,上部11击,并立即夯填灰土。
7、桩孔应分层回填夯实,每次回填量为0.11m3-0.12m3,夯实时一般落锤高度不小于4m。
8、灰土挤密桩的桩数、排列尺寸、孔径、深度、填料质量及配合比,必须符合设计要求或施工规范的规定。
9、施工前应对土及灰土的质量、桩孔放样位置等做检查。
10、施工中应对桩孔直径、桩孔深度、夯击次数、填料的含水量等做检查。
11、土和灰土挤密桩地基质量检验标准应符合下表规定。
灰土挤密桩工程质量检验标准
12、工艺流程。

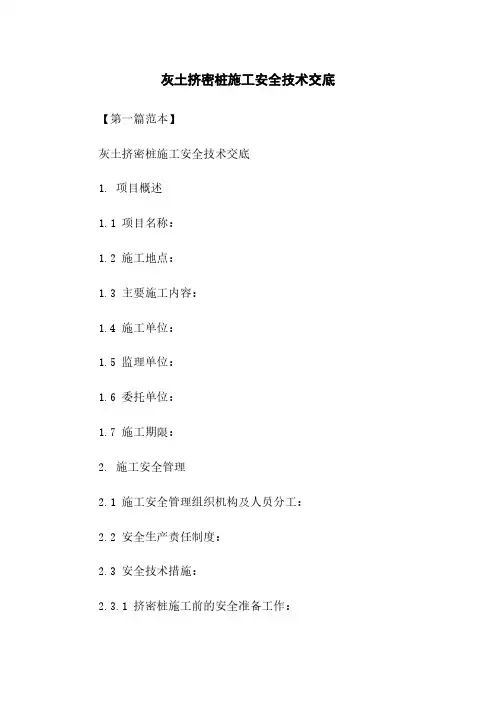

灰土挤密桩施工安全技术交底【第一篇范本】灰土挤密桩施工安全技术交底1. 项目概述1.1 项目名称:1.2 施工地点:1.3 主要施工内容:1.4 施工单位:1.5 监理单位:1.6 委托单位:1.7 施工期限:2. 施工安全管理2.1 施工安全管理组织机构及人员分工:2.2 安全生产责任制度:2.3 安全技术措施:2.3.1 挤密桩施工前的安全准备工作:2.3.2 挤密桩施工过程中的安全措施:2.3.3 挤密桩施工后的安全措施:2.4 施工现场安全防护设施:2.5 应急预案:2.6 安全交底和培训:3. 挤密桩施工工艺流程3.1 设备和材料准备:3.2 施工工艺步骤:3.2.1 挤密桩设备就位:3.2.2 地基处理:3.2.3 施工方案确认:3.2.4 排土器安装:3.2.5 施工质量检验:3.3 施工现场验收和记录:3.4 施工单位资质和人员证书:【附件】:附件一:施工图纸附件二:安全交底记录表【法律名词及注释】:1. 安全生产责任制度:指企业在安全生产管理中,明确安全生产工作各级责任人的职责和权限,并建立相应的激励和惩罚机制,确保安全生产责任落实到位。
2. 应急预案:指在突发事件发生时,对突发事件的应对措施和应急处置方案的总称,包括各类突发事件的预测、预警、报告与通报、组织协调、应急调度、紧急救援、灾后恢复等内容。
【第二篇范本】灰土挤密桩施工安全技术交底1. 项目概述1.1 项目名称:1.2 施工地点:1.3 主要施工内容:1.4 施工单位:1.5 监理单位:1.6 委托单位:1.7 施工期限:2. 安全生产管理2.1 安全生产责任制度2.1.1 工程部署及职责分工2.1.2 安全生产责任追究制度2.2 安全技术措施2.2.1 施工前准备工作2.2.2 施工过程中的安全措施2.2.3 施工后的安全措施2.3 施工现场安全防护设施2.4 应急预案2.4.1 应急演练计划2.4.2 应急救援组织2.4.3 应急资源调配2.5 安全交底和培训3. 挤密桩施工工艺流程3.1 施工准备3.1.1 施工设备准备3.1.2 材料准备3.1.3 文明施工准备3.2 工艺流程3.2.1 地基处理3.2.2 施工方案制定3.2.3 排土器安装与检验3.2.4 挤密桩施工质量控制3.2.5 施工现场验收与记录3.3 施工单位资质与人员证书【附件】:附件一:施工图纸附件二:安全交底记录表【法律名词及注释】:1. 安全生产责任制度:指企业按照国家有关法律法规和标准、规范的要求,建立并完善安全生产责任制度,规定安全生产的组织管理体制,明确各级管理人员和从业人员的安全生产职责和权限。

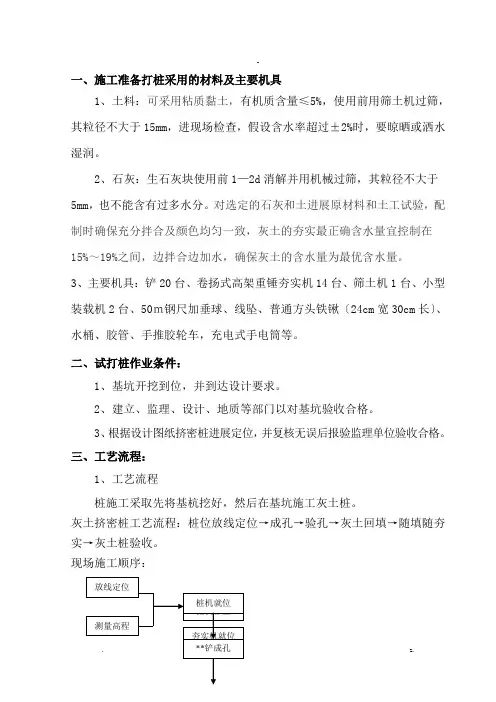

-一、施工准备打桩采用的材料及主要机具1、土料:可采用粘质黏土,有机质含量≤5%,使用前用筛土机过筛,其粒径不大于15mm,进现场检查,假设含水率超过±2%时,要晾晒或洒水湿润。
2、石灰:生石灰块使用前1—2d消解并用机械过筛,其粒径不大于5mm,也不能含有过多水分。
对选定的石灰和土进展原材料和土工试验,配制时确保充分拌合及颜色均匀一致,灰土的夯实最正确含水量宜控制在15%~19%之间,边拌合边加水,确保灰土的含水量为最优含水量。
3、主要机具:铲20台、卷扬式高架重锤夯实机14台、筛土机1台、小型装载机2台、50m钢尺加垂球、线坠、普通方头铁锹〔24cm宽30cm长〕、水桶、胶管、手推胶轮车,充电式手电筒等。
二、试打桩作业条件:1、基坑开挖到位,并到达设计要求。
2、建立、监理、设计、地质等部门以对基坑验收合格。
3、根据设计图纸挤密桩进展定位,并复核无误后报验监理单位验收合格。
三、工艺流程:1、工艺流程桩施工采取先将基杭挖好,然后在基坑施工灰土桩。
灰土挤密桩工艺流程:桩位放线定位→成孔→验孔→灰土回填→随填随夯实→灰土桩验收。
现场施工顺序:四、施工方法:隔排隔行,间隔1~2孔跳打,成孔后立即回填,以防止邻孔之间互相挤压造成相邻孔缩孔或振动坍塌。
当整片处理时宜由向外进展,局部处理宜由外向进展。
2、放线定位:依据中航星城工程总平面布置图对工程进展定位,确定轴线位置;再根据灰土桩平布置图对挤密桩进展定位,并对每个桩位进展编号。
3、成孔:桩的成孔方法根据现场具体条件选用履带式柴油打桩机挤密成孔。
桩径控制采用同直径之桩管,在挤密过程中应及时量测垂直度,假设发现有超出规允许偏差的及时进展调整校正,桩深用在桩管设计桩深处用油漆做标记,到达设计要求桩深后停顿挤密。
4、素土过筛采用筛土机机械过筛,过筛严禁采用超规格筛,筛后的土块、杂物及时清理出基槽堆放到指定位置,严禁混入灰土中。
5、灰土配比:严格控制〔水泥与土〕石灰与土的2:8比例,人工过筛时用斗车将筛过的二斗车白灰〔水泥〕及八斗车素土按比例拌合均匀后过筛,机械过筛时用装载机将含水率适中且无杂质的素土及筛过的白灰〔水泥〕,按八铲素土二铲白灰〔水泥〕的顺序依次装入筛土机料斗进展过筛,经过筛的灰土用装载机再次拌合,使用的灰土要拌合均匀,颜色一致,并做到当日拌合当日使用。
灰土挤密桩施工技术交底灰土挤密桩施工技术交底,听起来好像很专业的样子,其实咱们老百姓也能听懂。
今天我就来给大家讲讲这个话题,让大家了解一下这种施工技术的奥妙所在。
咱们得知道什么是灰土挤密桩。
简单来说,就是用水泥、砂子、碎石等材料制成的浆料,通过钻孔灌入地下,然后在地面上加水搅拌,让这些浆料凝固成桩。
这种桩的优点是强度高、耐久性好、成本低,所以在建筑工程中应用广泛。
那么,灰土挤密桩施工技术交底到底有什么内容呢?其实也很简单,主要分为三个部分:准备工作、施工过程和质量控制。
下面我分别来给大家详细讲解一下。
1. 准备工作咱们得准备好所需的材料和设备。
这包括水泥、砂子、碎石、浆料、钻机、泥浆泵等。
还有最重要的人员,那就是施工现场的技术人员和操作工人。
他们需要接受专业的培训,熟悉施工流程和安全操作规程。
咱们得对施工现场进行勘察。
了解地质条件、地下水位、土壤类型等因素,以便选择合适的施工方法和材料。
还要制定详细的施工计划和安全措施,确保施工顺利进行。
咱们还得做好环境保护工作。
施工过程中会产生大量的噪音、尘土等污染物,影响周边居民的生活。
因此,要采取相应的措施,减少污染排放,保护生态环境。
2. 施工过程接下来,我来给大家介绍一下灰土挤密桩的施工过程。
其实也就四个步骤:钻孔、灌浆、夯实、养护。
第一步,钻孔。
这是整个施工过程的关键环节。
首先要根据设计要求和地质条件,确定钻孔的位置和数量。
然后,使用钻机在地面上钻孔,直到达到设计要求的深度。
在钻孔过程中,要注意保持钻机的稳定和安全。
第二步,灌浆。
当钻孔完成后,就要开始灌浆了。
首先要将水泥、砂子、碎石等材料按一定比例混合成浆料。
然后,通过泥浆泵将浆料缓缓灌入钻孔中,直至填满整个孔洞。
在灌浆过程中,要注意控制浆料的流量和速度,以免出现堵塞或渗漏等问题。
第三步,夯实。
当浆料填满孔洞后,就要对其进行夯实处理。
这是为了使桩体更加坚固和稳定。
可以使用重锤或振动器等工具对桩体进行压实。
灰土技术交底1施工做法1.1按设计要求灰土挤密桩施工完成下挖0.5m,施工现场采用机械开挖土方,为保证开挖时避免坑底土层受扰动,可保留200mm厚的土层暂不挖去,待铺填时人工清理至标高,然后进行2;8灰土回填。
1.2因基础防水底板与独立基础标高不一致,防水底板基底高,独立基础基底低,两者高差约500㎜左右。
灰土施工时先将整个防水底板基底用2:8灰土回填,回填完成后,再防水底板基底灰土垫层上放出独立基础边框线,开挖独立基础土方,再填独立基础基底灰土垫层。
1.3灰土压实总厚度300㎜,按两层铺填,每层虚铺厚度为200㎜,压实后为150㎜。
防水筏板下部采用压路机碾压,独立基础下部采用蛙式打夯机夯实。
层层拉线铺摊,控制铺填厚度,从基底填至垫层底标高为止,压实系数不得小于0.95;1.4在1#楼北侧布置一台筛土拌合机,装载机负责上料和运输,人工铺填进行施工。
2 施工准备2.1材料及主要机具:2.1.1土:采用粉土或粉质粘土,土内有机物含量不超过5%,土料必须过筛,要求颗粒不大于15mm。
2.1.2主要机具有:蛙式打夯机、手推车、筛土拌合机、50型装载机、150型装载机、8~12吨压路机、铁锹(尖头与平头)、水准仪、胶皮管、小线、钢尺和环刀等。
2.2作业条件:2.2.1设置垫层虚铺厚度的5×5m的方格网控制标志,基坑的侧边上弹上水平标高线或钉上水平标高木楔。
2.2.2地基经有关单位验收,办理地基验槽手续。
2.2.3检查边坡的稳定,并清除边坡浮土和积水。
2.2.4灰土配比选用具有试验资质的试验室提供的配合比报告2.2.5开挖基坑铺设垫层时,必须避免扰动软土层的表面和破坏坑底的结构,因此基坑开挖后,应立即回填不能暴露太久。
3 操作工艺3.8.5在基坑四角打出标高桩,拉线整平,并作为灰土垫层标高控制桩。
基坑边角修整齐,无松动现象,保证基坑的几何尺寸符合设计和施工的要求。
3.8.6由建设单位组织设计单位、地质单位、监理单位、质检站、施工单位进行基槽验收。
灰土挤密桩技术交底记录交底内容:一、依据(1)施工图、结构设计总说明、地基处理总说明、桩位平面布置图(2)建筑地基处理规范JGJ79—2002、J220—2002有关章节(3)建筑地基基础施工质量验收规范《GB50202—2002》二、施工准备1、材料质量要求(1)灰土所用的土,一般采用素土,但不得含有机杂质,使用前应过筛,其粒径不得大于20mm。
(2)灰土桩所用的熟石灰应过筛,其粒径不得大于5mm,熟石灰中不得夹有未熟化的生石灰块,也不得含有过多的水分。
(3)桩孔内的填料。
桩孔内的填料应根据工程要求确定,土料、石灰质量要求和工艺要求、含水量控制等同灰土垫层,夯实质量应用压实系数λc控制,λc应不小于0.97。
2、主要施工机具(1)成孔设备。
采用机械长螺旋钻成孔。
(2)夯实机具。
采用椎尖式重锤夯实。
用柱锤夯实形成桩体,锤的质量、锤长、落距在确定的情况下,通过工艺试验确定分层填料量,夯击次数。
三、施工技术参数的选择(1)桩孔直径d=0.4m ,成桩直径(夯扩直径)d=0.55m(2)有效桩长6m(3)桩孔填料。
桩孔填料采用2:8灰土。
四、施工工艺深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
②钻孔:调直机架挺杆,对好桩位(用对位圈),开动机器钻进、出土,达到控制深度后停钻、提钻。
③检查成孔质量:a 钻深测定。
用测深绳(锤)或手提灯测量孔深及虚土厚度。
虚土厚度等于钻孔深的差值。
虚土厚度一般不应超过10cm。
b 孔径控制。
钻进遇有含石块较多的土层,或含水量较大的软塑粘土层时,必须防止钻杆晃动引起孔径扩大,致使孔壁附着扰动土和孔底增加回落土。
④孔底土清理。
钻到预定的深度后,必须在孔底处进行空转清土,然后停止转动;提钻杆,不得曲转钻杆。
孔底的虚土厚度超过质量标准时,要分析原因,采取措施进行处理。
进钻过程中散落在地面上的土,必须随时清除运走。
⑤移动钻机到下一桩位。
经过成孔检查后,应填好桩孔施工记录。
灰土挤密桩施工技术交底一、工程概述灰土挤密桩是一种常用的地基处理方法,适用于处理地下水位以上的湿陷性黄土、素填土和杂填土等地基。
本次施工的项目位于_____,地基处理面积约为_____平方米,设计桩径为_____mm,桩长为_____m,桩间距为_____m,呈等边三角形布置。
二、施工准备1、技术准备(1)熟悉施工图纸和地质勘察报告,了解地基土的性质和设计要求。
(2)编制施工方案,并向施工人员进行技术交底。
(3)进行测量放线,确定桩位的位置,并设置好控制桩。
2、材料准备(1)土料:选用纯净的黄土,不得含有有机杂质,土料应过筛,其颗粒不应大于 15mm。
(2)石灰:选用新鲜的消石灰,其有效氧化钙和氧化镁含量不应低于 55%,使用前应消解并过筛,其颗粒不应大于 5mm。
(3)灰土配合比:灰土的体积配合比一般为 2:8 或 3:7,应根据设计要求和试验确定。
3、主要机具准备(1)成孔设备:采用柴油打桩机或沉管桩机等。
(2)夯实设备:采用偏心轮夹杆式夯实机或卷扬机提升式夯实机等。
(3)运输设备:手推车、装载机等。
4、作业条件准备(1)场地应平整,排水畅通,具备“三通一平”条件。
(2)查明施工区域内的地下管线、地下构筑物等的位置和情况,并采取相应的保护措施。
(3)在施工现场附近设置灰土拌合场地,并做好防雨、防潮措施。
三、施工工艺流程1、桩位放线根据设计图纸和测量控制点,使用全站仪或经纬仪放出桩位,并在桩位处设置明显的标志。
桩位偏差不应大于 50mm。
2、成孔(1)采用沉管法成孔时,桩机就位后,调整沉管垂直度,然后启动打桩机,将沉管沉入土中。
沉管过程中应注意观察沉管的下沉速度和垂直度,如有偏差应及时调整。
(2)采用冲击法成孔时,将锤头提升到一定高度,然后自由下落冲击土层,形成桩孔。
冲击过程中应注意控制冲击能量和频率,保证桩孔的质量。
3、清孔成孔后,应及时清理桩孔内的虚土和杂物,确保孔底干净。
4、灰土拌合(1)在灰土拌合场地,将土料和石灰按照设计配合比进行拌合,拌合应均匀,颜色一致。
灰土挤密桩施工技术交底1. 什么是灰土挤密桩?嘿,大家好!今天咱们聊聊一个施工界的“小明星”——灰土挤密桩。
这玩意儿可不是随便说说的,它在基础工程中可是个重要角色。
简单来说,灰土挤密桩就是用水泥、灰土混合后,在地基里挤出的一种桩基。
听起来挺复杂,其实它的作用就像给大地穿上了一双“鞋”,能稳稳当当地承受上面的负荷,避免沉降。
说白了,就是给地基加个“护身符”,让它不那么“虚”。
2. 灰土挤密桩的优点2.1 施工简单,速度快说到施工,大家可能会想:“这玩意儿会不会特别麻烦啊?”其实不然!灰土挤密桩的施工工艺相对简单,工人只需将混合料打入地基,挤密后就完成了。
哎,真是快得让人想拍手称赞。
而且,施工速度比传统的桩基快得多,这样就能为后续的工程节省不少时间,真是省时省力!2.2 承载力强,适应性好再说它的承载力,嘿,真的是杠杠的!灰土挤密桩的强度和稳定性都很高,可以承受很大的荷载,甚至在一些特殊的地质条件下也能表现得很好。
想象一下,就像一位健壮的运动员,无论是高温还是寒冷,都能保持最佳状态,给人一种“我能扛”的感觉。
3. 灰土挤密桩的施工流程3.1 材料准备首先,咱们得准备好材料。
灰土混合料是基础,水泥和土的比例要合适,这可是成功的关键。
别小看这些,调配得当才行,不然可能会影响后面的施工效果。
准备好之后,咱们就可以开始干活了!3.2 施工步骤接下来是施工步骤。
首先,在地基上打下导向孔,然后将混合料通过专用设备注入,利用压力将土壤挤密。
这个过程就像在为地基“打针”,让它变得更加坚固。
打完后,等一会儿,桩体就会和周围的土壤紧密结合,形成一个稳稳的“堡垒”。
这时候,咱们就可以骄傲地说:“看!我们的基础可牢靠啦!”4. 施工注意事项4.1 安全第一虽然灰土挤密桩施工看起来简单,但安全问题可不能忽视!施工现场要做好安全防护,工人得穿好防护服,确保人身安全。
咱们常说“安全无小事”,这是绝对的真理!毕竟,安全第一,万事皆可从容应对。
灰土挤密桩技术交底记录
交底内容:
一、依据
(1)施工图、结构设计总说明、地基处理总说明、桩位平面布置图
(2)建筑地基处理规范JGJ79—2002、J220—2002有关章节
(3)建筑地基基础施工质量验收规范《GB50202—2002》
二、施工准备
1、材料质量要求
(1)灰土所用的土,一般采用素土,但不得含有机杂质,使用前应过筛,其粒径不得大于20mm。
(2)灰土桩所用的熟石灰应过筛,其粒径不得大于5mm,熟石灰中不得夹有未熟化的生石灰块,也不得含有过多的水分。
(3)桩孔内的填料。
桩孔内的填料应根据工程要求确定,土料、石灰质量要求和工艺要求、含水量控制等同灰土垫层,夯实质量应用压实系数λc控制,λc应不小于0.97。
2、主要施工机具
(1)成孔设备。
采用机械长螺旋钻成孔。
(2)夯实机具。
采用椎尖式重锤夯实。
用柱锤夯实形成桩体,锤的质量、锤长、落距在确定的情况下,通过工艺试验确定分层填料量,夯击次数。
三、施工技术参数的选择
(1)桩孔直径d=0.4m ,成桩直径(夯扩直径)d=0.55m
(2)有效桩长6m
(3)桩孔填料。
桩孔填料采用2:8灰土。
四、施工工艺
1
→→→→→
应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
②钻孔:调直机架挺杆,对好桩位(用对位圈),开动机器钻进、出土,达到控制深度后停钻、提钻。
③检查成孔质量:
a 钻深测定。
用测深绳(锤)或手提灯测量孔深及虚土厚度。
虚土厚度等于钻孔深的差值。
虚土厚度一般不应超过10cm。
b 孔径控制。
钻进遇有含石块较多的土层,或含水量较大的软塑粘土层时,必须防止钻杆晃动引起孔径扩大,致使孔壁附着扰动土和孔底增加回落土。
④孔底土清理。
钻到预定的深度后,必须在孔底处进行空转清土,然后停止转动;提钻杆,不得曲转钻杆。
孔底的虚土厚度超过质量标准时,要分析原因,采取措施进行处理。
进钻过程中散落在地面上的土,必须随时清除运走。
⑤移动钻机到下一桩位。
经过成孔检查后,应填好桩孔施工记录。
然后盖好孔口盖板,并要防止在盖板上行车或走人。
最后再移走钻机到下一桩位。
⑥施工中注意施工安全,成孔后桩机应撤离一定距离,并及时夯填桩孔(未夯填的桩孔不得超过10个)或孔中加盖。
2、夯填阶段施工工艺
(1)夯填施工前,应进行夯填试验,以确定每次合理的填实数量和夯填次数,根据夯填质量标准确定的检测方法应达到的指标。
用灰土回填夯实,压实系数λc不应小于0.97。
(2)夯实机就位后应保持平整稳固,夯锤与桩孔中心要相互对中,使夯锤能自由下落孔底。
(3)夯填前应检查孔径、孔深、孔的倾斜度、孔的中心位置,合格后,还应检查桩孔内有无杂物、积水和落土,如有,清理干净后,在填料前应先夯实孔底(夯次不得少于6-8次),夯到
有效浓度或其下30-50cm,直至孔底发出清脆声音为止。
然后在保证填料的含水量接近或等于最优级含水量的状态下,定量分层填夯。
(4)人工填料应指定专人按规定数量均匀填料,不得盲目乱填,更不允许用送料车直接倒料入孔。
(5)填料、夯击交替进行,均匀夯击至设计标高以上20-30cm时为止。
每次填2:8灰土0.1m³,使用1.8-2.0T重锤夯击6-8次,压实系数λc不应小于0.97,桩顶至地面间的空当可采用素土夯填轻击处理,待做桩上垫层时,将超出设计桩顶的桩头及土层挖掉。
(6)为保证夯填质量不能超出规定填入孔内的填料最大填入量、填料的拌合质量、含水量、夯击次数、夯击时间均应有专人操作、记录和管理,并对上述项目按总桩数的2%进行抽样随机检查,每班抽样检查的数量不少于1-2次。
对于施工完毕的桩号、排号、桩数逐个与施工图对照检查,如发现问题应立即返工或补填、补打。
(7)每日成桩桩数按编号做好记录并送至资料室保存。
五、压实系数实验取样
按“建筑地基处理技术规范JGJ79—2002”有关规定分层、分部位取样。
六、质量标准
(1)施工前应对土及灰土的质量、桩孔放样位置等做检查。
(2)施工中应对桩孔直径、桩孔深度、夯击次数、填料的含水量等做检查。
(3)施工结束后,就检验成桩的质量及地基承载力。
(4)
注:桩径允许偏差负值是指个别断面.
七、应注意的质量问题
(1)夯打时,孔内有渗水、涌水、积水。
产生原因分析:①地下水位太高;②没有做好排水设施。
(2)缩颈或堵塞、挤密成孔困难、孔壁塌陷、孔底有虚土。
产生原因分析:①含水量过大或过小;②夯打顺序不正确;③桩位不正。
八、质量验收文件
(1)地基验槽记录。
(2)配合比试验记录。
(3)环刀法下贯入度法检测报告。
(4)最优级含水量检测记录和施工含水量实测记录。
(5)载荷试验报告。
(6)每层现场实测压密系数的施工竣工图。
(7)分段施工时上下两层搭接部位和搭接长度记录。
(8)地基分项质量检验记录。
九、安全要求
(1)认真执行各项工种的安全操作规程及有关规定。
施工人员进入现场要服从安全员的指挥和监督,进场施工人员必须符合有关山西省劳务人员用工的有关规定及条例,证件齐全。
(2)施工人员进入现场要进行“三级”安全教育。
每天班前五分钟,施工负责人必须做施工安全注意事项专项交底。
每天工作前要对机械进行检修。
(3)现场电气设备均要有漏电保护器,电缆应设可靠绝缘,并作好接地。
(4)各种机电设备均应设专人负责管理,电工持证上岗。
(5)现场用电必须实行三级供电,两级保护。
(6)进场的材料要放置整齐,根据需要进行覆盖,以免污染环境。
(7)夜间施工,工地必须有足够的照明。
(8)施工现场必须按方案要求做好各项规范工作,注意天气预报,注意大风、大雨天气对安全生产带来的影响。
(9)整个施工过程中,应有专业安全员负责对坑壁、施工全过程进行安全监控,并做好记录。
(10)所有施工人员应保持现场卫生,生产及生活垃圾均装入运土车中带走,不得随处抛散。
高陵区张卜建筑公司
2016年6月18日。
