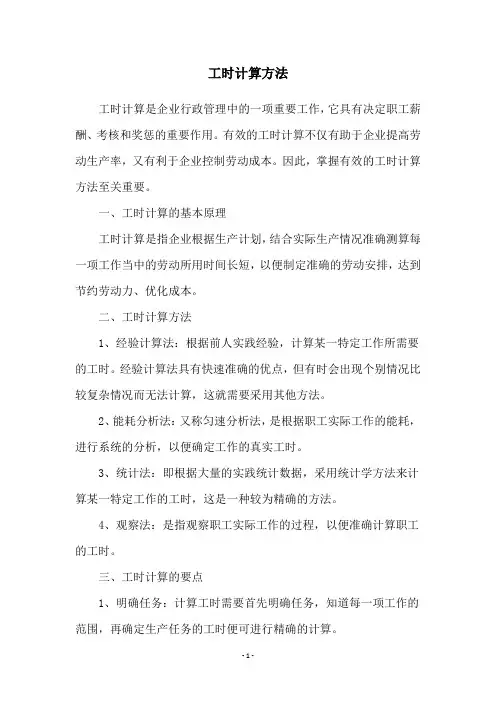

工时计算方法

为了使工时定额更加合理、准确,现结合公司实际情况,特制定此工时计算方法。

一、工艺过程的工时计算

工时计算时,除特殊注明外,单位被统一表示。工时:小时;长度:毫米;切割速度:毫米/小时;面积:平方米;进给量:毫米/转;转速:转/分钟。

辅助时间计在工时定额中。它主要包含熟悉图纸和工艺等技术文件、调整设备、装夹、准备工夹量刃具、吊装、磨刃具、自检、焊接件翻转、标识移植时间等。

工时定额不考虑生理、打扫卫生、领件、领料、入库、转序、交检、包装、喷漆件等待干燥时间,这些统一由工厂考虑。返修时间单独计算,不计入正常工时定额中。

各主要工序的计算方法如下:

下料:

1、板材火焰切割下料:

工时=基本时间+辅助时间=(切割长度/切割速度)*(1+k)

半自动切割K=2.85数控切割K= 4.5 等离子切割K=4.5

2、板材剪切下料:所需用人数已被考虑。

工时=切割刀数*K

≤δ8K=0.17小时/每刀(钢材);K=0.10小时/每刀(PVC)>δ8~δ14 K=0.19小时/每刀

>δ14~δ20 K=0.20小时/每刀

3、型材锯割下料:

工时按实际考核数据。参见附件一:型材下料工时

●成型:

工时=基本时间+辅助时间

●焊接:

1、焊前准备:包括划线、焊前焊缝处表面清理、焊前预热、二级库焊材烘干。

易打磨大件:焊前焊缝单表面清理时间:0.08小时/米

不易打磨件或小件:焊前焊缝单表面清理时间:0.15小时/米

2、组点:

3、焊接成型:

工时=基本时间+辅助时间。

焊接(气刨)基本时间=焊缝长度*道数/焊接(气刨)速度

4、焊后整理:包括校正、清理焊渣时间。

●试装(车):包括组装、试车、试压、拆卸。

●表面清理:指防腐处理前的表面清理。

工时=清理面积*0.34小时/平方米

●防腐:

工时=清理面积*0.07小时/平方米*喷漆遍数

●机加工:

工时=基本时间+辅助时间

1、计算法:适用于无可比性的新零件。

基本时间=切削长度/(转速或往复次数*进给量*60)

2、类比法:适用于有可比性的零件。

●热处理:

工时=基本时间+辅助时间

1、基本时间T1:

是指零件在设备中加热、均温、保温、降温的时间,是零件装炉后从闭炉门起到开炉门止的一段时间。因此段时间工艺自动运行,所需人工工时需要在具体时间基础上乘一定系数k。

由于本公司热处理产品基本属于单件小批量生产,生产过程中以炉次为单位,所以在退火、正火、渗碳淬火、回火的工艺生产过程中以平均装炉量为基准,然后每个产品的工时值为

T(单)=T(炉)×m/M

T(炉)=(T1×k+T2)*定员

T(单):单件产品工时值(h)

T(炉):处理一炉产品的工时值(h)

m:单件产品重量(kg)

M:平均装炉量(kg)

k:基本工艺时间系数

平均装炉量(M)的计算方法:统计至少20炉同类产品的实际装炉量,然后计算平均值,以此平均值为平均装炉量(M)。

基本工艺时间系数(k):工艺运行过程中,员工定时操作、记录以及维护的时间按照总工艺时间乘一定系数计算,各工艺系数规定如下:

退火、正火、回火、淬火:k=0.2

渗碳:k=0.4

中频淬火:k=1

2、辅助时间T2:

是指熟悉工艺、调整仪器、零件装炉与出炉所必需时间、零件绑扎和拆卸、工装夹具安装和绑拆清理、自检等消耗的时间。

铸造

1、脱皮箱类(潮模小件)

工时包括:准备时间、造型下芯扣箱时间、制芯时间、清砂时间。

1.1、准备时间:是熟悉图纸、工艺等技术文件、准备工作场地所需的工艺装备

所用时间,根据零件复杂程度决定。

简单件:0.08小时;中等件:0.17小时;复杂件:0.25小时。

1.2、造型下芯扣箱时间:T=K〔(0.0062H+0.0175)F2+4.4H-2〕/60

H:沙箱高度,单位分米

F:沙箱截面积,单位平方分米

K:复杂系数,分1、2、3、4级,相应K值为1、1.45、1.9、2.5。

1.3、制芯时间:

1.3.1、圆柱砂芯类,依照经验公式T=〔(D+1.84)H+0.9D〕/60计算。

D:砂芯直径,单位分米

H:砂芯高度,单位分米

1.3.2、体积小于300立方分米的砂芯,依照经验公式T=K*7.2V0.47/60计算。

V:砂芯体积

K:复杂系数:复杂等级分1、2、3、4级,相应K值为1、1.7、2.4、3.2。

1.4、清砂时间:经验类比估算。

2、扫灰潮模类(潮模中、大件)

2.1、准备时间:是熟悉图纸、工艺等技术文件、准备工作场地所需的工艺装

备所用时间,根据零件复杂程度来决定。

简单件:0.25-0.5小时;中等件0.4-1小时;复杂件:0.7-1.5小时。2.2、造型时间:T=K[(0.0062H+0.0175)F2+4.4H-2]/60,

H:砂箱高度,单位分米,

F:砂箱截面积,单位平方分米,

K:复杂系数:复杂等级分1、2、3、4级,相应K值为1、1.45、1.9、2.5。

2.3、制芯时间:

2.3.1、圆柱砂芯类,依照经验公式T=〔(D+1.84)H+0.9D〕/60计算。

D:砂芯直径,单位分米

H:砂芯高度,单位分米

2.3.2、体积小于300立方分米的砂芯,依照经验公式T=K*7.2V0.47/60计算。

V:砂芯体积,单位立方分米

K:复杂系数:复杂等级分1、2、3、4级,相应K值为1、1.7、2.4、3.2。
